外墙后浇带砖胎模施工方案
- 格式:doc
- 大小:1.13 MB
- 文档页数:9
砖胎膜施工方案完整版.doc一:砖胎膜施工方案1.1 方案背景:在进行砖胎膜施工前,需要先制定详细的施工方案,以确保施工过程可控、安全、高效。
1.2 工程概述:砖胎膜施工是指利用砖胎和薄膜进行建筑施工的一种方式,适用于一些墙体砌筑、地面铺设等工程。
二:施工准备2.1 设备和材料:施工过程中需要准备的设备和材料如下:1)砖胎:选用符合标准的砖胎,保证质量合格;2)薄膜:选择合适的薄膜材料,确保施工效果;3)施工工具:包括搬运工具、砌筑工具、安全工具等。
2.2 施工人员:确保施工人员具备相关的资质和经验,保证施工质量。
三:施工步骤3.1 基础准备:根据设计要求,对施工基础进行处理,确保基础平整、牢固。
3.2 砌筑砖胎:1)根据施工图纸,按照预定位置进行砌筑;2)控制砖胎的水平和垂直度,确保施工精度。
3.3 铺设薄膜:在砌筑砖胎后,将薄膜铺设在砖胎上,注意薄膜的平整和紧密性。
3.4 薄膜的固定:采用相应的固定方式,将薄膜牢固固定在砖胎上,防止薄膜出现松动或破损。
四:安全注意事项4.1 施工现场安全:确保施工现场的安全,设置防护网、标识牌等。
4.2 施工工具使用:做好施工工具的维护和保养,确保施工过程中工具的安全可靠。
五:附件请见附件1:施工方案图纸请见附件2:砖胎质量检测报告六:法律名词及注释1)《建筑施工法》:指规定建筑施工行为的法律法规。
2)《建筑工程质量管理条例》:指规定建筑工程质量管理的法律法规。
一:砖胎膜施工方案1.1 方案背景:砖胎膜施工是一种常用的建筑施工方式,其适用范围广泛,施工过程需要严格按照规定的步骤和要求进行。
1.2 工程概述:砖胎膜施工是指将砖胎与薄膜结合起来,用于建筑施工中的某些部位,如墙体砌筑、地面铺设等。
二:施工准备2.1 设备和材料:施工过程中需要准备的设备和材料如下:1)砖胎:选用质量合格的砖胎材料,确保施工质量;2)薄膜:选择符合要求的薄膜材料,保证施工效果;3)施工工具:选用适当的工具,如砌筑工具、安全工具等。
砖胎膜施工方案(全)(1)
一、前言
砖胎膜施工是建筑工程中一个重要的步骤,不仅关系到施工质量,还涉及到建筑的安全和稳定性。
本文将详细介绍砖胎膜施工的方案及步骤,以便施工人员能够更好地掌握施工要点,确保施工质量。
二、工程准备
在进行砖胎膜施工之前,需做好一系列准备工作,包括:
1.物料准备:准备好所需的砖块、胎膜、胶泥等材料;
2.工具准备:确保施工所需的工具齐全,如砖刀、砖锤、刷子等;
3.工地清理:清理施工现场,确保工地整洁,方便施工进行;
4.安全防护:做好安全措施,避免施工人员受伤。
三、施工步骤
1. 确定胎膜位置
在开始施工之前,需先确定砖胎膜的位置,根据设计图纸要求进行布局。
2. 涂布砖胎膜胶
将砖胎膜胶均匀地涂布在砖块上,在涂布时要注意胶的均匀性和厚度。
3. 粘贴砖胎膜
将涂布了胶的砖块粘贴在设计好的位置上,用力压实,确保砖块和胎膜之间贴合牢固。
4. 处理接缝
对砖块之间的接缝进行处理,保证接缝的密封性和美观度。
5. 整体调整
对施工好的砖胎膜进行整体调整,确保水平、垂直和整体外观的一致性。
四、验收与保养
砖胎膜施工完成后,需进行验收,确保施工质量符合要求。
验收合格后,需做好砖胎膜的日常保养工作,延长砖胎膜的使用寿命。
五、总结
砖胎膜施工是建筑工程中的重要环节,合理的施工方案和准确的施工步骤能够有效提高施工效率和质量。
希望本文所介绍的施工方案能够帮助施工人员更好地进行砖胎膜施工,确保建筑工程的顺利进行。
以上就是砖胎膜施工方案的详细介绍,希望对您有所帮助。
外墙后浇带砖胎膜方案本工程外墙后浇带为沉降后浇带,根据设计要求,沉降后浇带须待主体结构完工且沉降基本稳定后封闭,两侧混凝土浇筑完成60天后封闭。
由于后浇带在外墙上竖向贯通,为保证地下室外墙防水工程及回填土方工程的进行,在后浇带处需砌筑砖胎模,保护后浇带处钢筋,为后浇带封闭提供条件,具体做法大样见附图。

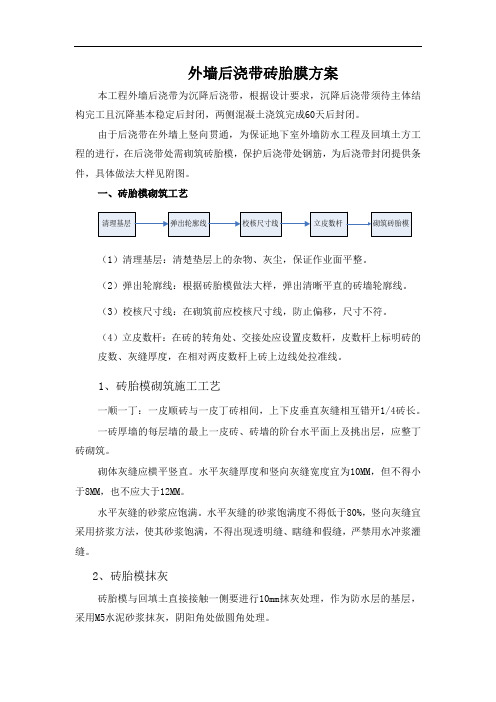

一、砖胎模砌筑工艺(1)清理基层:清楚垫层上的杂物、灰尘,保证作业面平整。
(2)弹出轮廓线:根据砖胎模做法大样,弹出清晰平直的砖墙轮廓线。
(3)校核尺寸线:在砌筑前应校核尺寸线,防止偏移,尺寸不符。
(4)立皮数杆:在砖的转角处、交接处应设置皮数杆,皮数杆上标明砖的皮数、灰缝厚度,在相对两皮数杆上砖上边线处拉准线。
1、砖胎模砌筑施工工艺一顺一丁:一皮顺砖与一皮丁砖相间,上下皮垂直灰缝相互错开1/4砖长。
一砖厚墙的每层墙的最上一皮砖、砖墙的阶台水平面上及挑出层,应整丁砖砌筑。
砌体灰缝应横平竖直。
水平灰缝厚度和竖向灰缝宽度宜为10MM,但不得小于8MM,也不应大于12MM。
水平灰缝的砂浆应饱满。
水平灰缝的砂浆饱满度不得低于80%,竖向灰缝宜采用挤浆方法,使其砂浆饱满,不得出现透明缝、瞎缝和假缝,严禁用水冲浆灌缝。
2、砖胎模抹灰砖胎模与回填土直接接触一侧要进行10mm抹灰处理,作为防水层的基层,采用M5水泥砂浆抹灰,阴阳角处做圆角处理。
3、后浇带处砖胎模防水施工后浇带处砖胎模采用4mm厚SBS防水卷材。
1、工艺流程基层清理→批聚合物粘结剂→特殊部位增补处理(附加层)→铺贴卷材→卷材收头粘结→细部处理→做保护层2、操作工艺(1)基层处理:基层表面应将尘土杂物清扫干净,表面平整,并充分润湿,无积水。
(2)批聚合物粘结剂:聚合物粘结剂厚度为5mm,铺抹时应注意压实,抹平。
在阴角处先用水泥砂浆分层抹成R=50的圆角。
(3)细部附加增强处理:对于阳角附加层。
方法是先按细部形状将卷材剪好,揭掉BAC防水卷材下表面的隔离膜,将卷材平铺在现抹的聚合物粘结剂上,压实。
外墙后浇带砖胎模施工方案前言在建筑施工的过程中,砖工的工作占据了很大的比例,尤其是在外墙的建造中。
其中,砖胎模的施工是一个非常关键的工序,能够直接影响外墙砖建筑的质量。
在这篇文章中,我们将介绍外墙后浇带砖胎模施工的方案。
材料1.砖胎模板:常用型号为800mm * 400mm * 100mm;2.砖托盘;3.混凝土:C25以上标号的混凝土;4.模板支撑架;5.水泥;6.抹灰工具;7.滑模剂。
工具1.热轮割切机;2.钢筋切割机;3.电焊机;4.长尺;5.清洗工具;6.手锤;7.水粉笔;8.叉车。
施工步骤步骤一:安装砖胎模板1.钢筋切割机将砖胎模板按照墙体的长度剪成不同的尺寸;2.使用清洗工具将砖胎模板上的灰尘清理干净;3.在墙体上使用水粉笔标记好模板的编号和位置,便于后续的组装;4.安装好模板支撑架,在支撑架上固定好砖托盘;5.将砖胎模板按照编号顺序安排在托盘上,并使用手锤和托盘进行牢固固定。
步骤二:复核施工1.使用长尺对安装好的砖胎模板进行准确的复核;2.如果发现偏差,使用扳手和起重装置进行微调;3.复核后,将砖胎模板的边缘涂抹上滑模剂,以便后续的拆卸。
步骤三:浇注混凝土1.在浇注之前,检查模板和支撑架是否固定牢固;2.向混凝土中加入适量的水泥,以增强混凝土的强度;3.使用电焊机将钢筋固定在支撑架上,并将其放在砖胎模板的中心;4.从屋顶或车道的顶部倒入混凝土,直至模板填满;5.混凝土自然沉降后,使用扫帚或抹灰工具将表面刮平;6.等待约24小时,浇注过程完成。
步骤四:拆卸模板1.等待混凝土完全干燥后,使用热轮割切机将模板的边缘切开;2.将模板从支架中移除,并使用钢筋切割机将钢筋剪掉;3.拆卸砖胎模板后,用抛光机将表面打磨,以确保墙体光滑。
安全注意事项•使用电焊机、钢筋切割机等电动工具时,必须配备好防护装备;•操作人员必须具备相关经验和技能,不得让没有经验的人员进行操作;•在施工现场必须建立相应的安全警示标志;•严格遵守浇注混凝土的施工规范和标准。
砖胎膜施工方案 (2)
一、前言
在建筑施工中,砖胎膜的施工至关重要。
本文将详细介绍砖胎膜施工的步骤及相关注意事项,以帮助施工人员更好地进行作业。
二、材料准备
1. 主要材料:
•砖胎膜
•胶水
•相关工具:刷子、剪刀、尺子等
2. 辅助材料:
•梯子
•手套
•防护眼镜
三、施工步骤
1. 准备工作
在进行砖胎膜施工之前,务必做好以下准备工作:
1.清理施工区域,确保表面平整且干净。
2.检查砖胎膜的质量和数量是否符合要求。
3.确保施工人员穿戴好防护装备。
2. 胶水涂抹
1.将胶水均匀地涂抹在砖胎膜的背面。
2.注意控制胶水的用量,避免过多或过少。
3. 粘贴砖胎膜
1.将涂抹了胶水的砖胎膜小心地粘贴在墙面上。
2.使用专业工具将砖胎膜进行压平,确保其与墙面充分贴合。
4. 整理边角
1.在砖胎膜的边角处,使用剪刀进行修整,使其与墙面边缘完美贴合。
2.注意工作细节,保证施工质量。
四、注意事项
1.在施工过程中,要注意胶水的涂抹均匀,确保砖胎膜牢固粘贴。
2.施工现场要保持整洁,避免杂物干扰作业。
3.完成施工后,要对墙面进行检查,确保砖胎膜粘贴完好,无空鼓等质
量问题。
4.如遇施工困难或质量问题,及时联系相关人员并进行调整。
五、总结
砖胎膜施工是建筑施工中的重要环节之一,通过本文的介绍,相信读者已经对砖胎膜施工的步骤及注意事项有了更深入的了解。
在实际施工中,务必认真执行相关要求,保证施工质量,确保建筑的稳固与美观。
砖胎膜施工方案修改版一、工程定位砖胎膜是一种常用于建筑物结构的一种轻质墙体材料,其具有防水、隔热、隔音等优点。
本工程旨在对建筑的外墙进行改造,以提高建筑的整体性能和使用寿命。
二、施工准备1.确定施工范围和工期,制定施工计划;2.准备所需的材料和设备,包括砖胎、防水膜、粘结剂、砂浆、工具等;3.搭建脚手架,确保施工人员的安全。
三、施工工艺1.清理原墙面,将墙面上的灰尘、污垢等清除干净;2.基层处理,对原墙面进行修补,确保墙面平整、坚固;3.在墙面上涂抹一层粘结剂,使砖胎与墙面粘接良好;4.砖胎拼贴,将砖胎依次贴在墙面上,确保砖胎之间的接缝紧密并且水平垂直;5.进行外露墙薄层砂浆抹面,保护砖胎并增强外墙的整体结构;6.在抹面砂浆上涂抹一层防水膜,确保墙体的防水效果;7.完工验收,对施工质量进行检查,确保达到设计要求。
四、质量控制1.施工前,对砖胎进行质量检查,确保无破损和变形;2.在施工过程中,密切关注施工人员的操作,并进行必要的检查和监督;3.严格控制施工过程中的水泥浆比例和抹面砂浆的厚度;4.施工完成后,进行终验,排查潜在质量问题,确保施工工艺达到设计要求。
五、安全措施1.施工现场设置明显的警示标志,保持施工现场的整洁有序;2.施工期间严格执行相关安全操作规程,确保施工人员的安全;3.使用合格的安全保护设备,如手套、安全帽、防尘口罩等;4.在施工现场配备灭火器等灭火设备,防止火灾事故。
六、施工注意事项1.施工过程中要注意砖胎与墙面之间的粘结质量,避免砖胎空鼓或脱落;2.砖胎的拼接应该保持整齐、水平、垂直,接缝应按要求处理,确保防水效果;3.施工完成后,对施工现场进行清理,保持施工环境的整洁;4.施工结束后,对施工质量进行验收,并备案以备后续维护和管理。
七、施工效果通过砖胎膜施工,可以有效提高建筑的防水性能、隔热隔音性能,使建筑具有更长的使用寿命和更好的使用体验。
以上是砖胎膜施工方案的修改版,内容涵盖了施工工艺、质量控制、安全措施和注意事项等方面。
砖胎膜施工方案
一、施工准备
在进行砖胎膜施工之前,需要完成以下准备工作: - 确保施工现场整洁,无杂
物影响施工进度; - 准备好所需材料和工具,包括砖块、水泥、砂浆、胎膜等; -
检查施工设备的运转情况,确保施工顺利进行。
二、施工步骤
1. 地面处理
在进行砖胎膜施工前,先对地面进行处理: 1. 清理地面上的杂物和灰尘,确保
表面平整干净; 2. 如果地面不平整,需要进行找平处理,以确保施工后地面平整。
2. 砌墙
1.根据设计要求,选取合适的砖块进行砌墙。
在砌墙过程中,要注意砖
缝的厚度,保证墙体结构牢固。
2.在砌墙过程中,需用水泥砂浆将砖块粘合在一起,以确保墙体的稳固
性。
3. 胎膜铺设
1.在墙体完工后,需将胎膜铺设在墙面上,以保护墙体免受外部环境的
侵害。
2.选择合适的胎膜材料,确保其具有良好的防水性能和耐久性。
3.将胎膜均匀铺设在墙面上,并用专用工具固定在墙体上,以保证其牢
固性。
4. 完工验收
施工完成后,需要进行完工验收,检查墙体砌筑和胎膜铺设是否符合设计要求,确保施工质量达到标准。
三、施工注意事项
•施工过程中要注意安全,穿戴好相应的防护用具,避免发生意外事故;
•严格按照设计图纸要求施工,确保施工质量符合标准;
•在施工过程中,要注意材料的节约使用,避免浪费。
结语
砖胎膜施工是一项关键的防水措施,通过精心设计和施工,可以确保建筑物墙
体的稳固和防水性能。
在执行施工过程中,严格按照规范要求进行,确保施工质量,达到预期效果。
第1篇一、项目背景砖胎膜是一种在建筑基础施工中常用的模板材料,其主要作用是保证混凝土在浇筑过程中的形状和尺寸,确保结构的安全与稳定。
本施工方案针对某具体工程项目,对砖胎膜的施工进行详细规划,以确保施工质量、进度和安全。
二、工程概况1. 工程名称:XX住宅小区基础工程2. 工程地点:XX市XX区XX街道3. 工程规模:总建筑面积约10万平方米4. 基础形式:钢筋混凝土基础5. 施工工期:预计6个月三、施工准备1. 技术准备(1)施工人员:组织具备相关资质的施工队伍,对施工人员进行技术交底,确保施工人员掌握砖胎膜施工技术要求。
(2)施工方案:编制详细的砖胎膜施工方案,明确施工工艺、质量控制要点和安全措施。
(3)施工图纸:熟悉施工图纸,确保砖胎膜施工符合设计要求。
2. 材料准备(1)砖胎膜:选用符合国家标准的混凝土砖胎膜,确保其尺寸、强度和耐久性。
(2)模板支撑体系:选用符合要求的钢管、扣件、横杆、斜撑等材料,确保支撑体系稳定可靠。
(3)连接件:选用高强度螺栓、锚固件等连接件,确保砖胎膜与支撑体系连接牢固。
(4)防水材料:选用优质防水材料,确保砖胎膜防水效果。
3. 工具准备(1)电焊机、切割机、卷扬机等施工机械。
(2)水准仪、经纬仪、钢卷尺等测量工具。
(3)扳手、螺丝刀、锤子等常用工具。
四、施工工艺1. 施工流程(1)测量放线:根据施工图纸,进行测量放线,确定砖胎膜的位置。
(2)基础处理:对基础进行处理,确保基础表面平整、干净。
(3)砖胎膜安装:按照设计要求,安装砖胎膜,确保其位置准确、尺寸符合要求。
(4)支撑体系搭建:搭建模板支撑体系,确保其稳定性。
(5)防水处理:对砖胎膜进行防水处理,确保防水效果。
(6)混凝土浇筑:进行混凝土浇筑,确保浇筑均匀、密实。
(7)养护:对混凝土进行养护,确保其强度和耐久性。
2. 施工要点(1)测量放线:确保测量精度,确保砖胎膜安装位置准确。
(2)基础处理:确保基础表面平整、干净,避免砖胎膜安装过程中产生偏差。
砖胎膜专项施工方案
一、前言
砖胎膜施工是建筑工程中的重要环节,对于建筑的结构和防水性能起着至关重要的作用。
本文将就砖胎膜施工过程中的关键步骤和技术要点进行详细阐述,旨在提供一份全面的砖胎膜专项施工方案。
二、施工前准备
1. 工程准备
在进行砖胎膜施工前,需要对施工现场进行清理,确保施工区域干净整洁。
2. 材料准备
准备所需的材料包括砖胎膜、防水材料、粘结剂等,确保材料的质量和数量符合施工要求。
3. 设备准备
施工过程中需要使用到一些特殊设备,如砌筑工具、刷子、涂抹刀等,要提前准备好以便施工顺利进行。
三、施工步骤
1. 基层处理
首先对基层进行检查,确保基层表面平整、干燥、无杂质等问题,若有损坏部分需进行修复处理。
2. 砌筑砖胎
采用砌筑方法将砖胎嵌入到基层中,保证砖胎的平整程度和垂直度,同时要注意留有膜缝以便后续施工。
3. 防水处理
在砌筑完成后,进行防水处理,使用防水材料对砖胎进行涂刷,确保砖胎的防水性能。
4. 膜缝处理
对砖胎之间的膜缝进行处理,填充膜缝处的空隙,确保砖胎之间的连接紧密,防止水渗透。
5. 后续工序
等待防水材料干燥后,对砖胎进行必要的收尾工作,如清理施工现场、检查施工质量等。
四、质量验收
施工完成后,应进行质量验收,检查砖胎的平整度、垂直度以及防水性能,确保施工质量符合要求。
五、总结
砖胎膜专项施工是一项重要的建筑工程施工工序,施工过程中需严格按照施工方案进行操作,确保施工质量和工程安全。
希望本文提供的砖胎膜专项施工方案能对相关从业人员提供参考,促进砖胎膜施工水平的提高。
砖胎膜施工方案(1)
一、施工准备
1.1 材料准备
•砖胎膜
•水泥
•沙子
•砖头
•工具:刷子、镘刀、水桶等
1.2 工地准备
•清理工地
•搭建安全围挡
•确保工地平整
二、施工步骤
2.1 基础处理
1.用清水清洁基础地面,确保无杂物。
2.使用石灰水刷拭基础地面,提高附着力。
3.运送混凝土,倒入基础地面,用镘刀整平。
2.2 砖胎膜施工
1.准备好砖胎膜和必要的工具和材料。
2.将膜按照设计要求预留出空隙,留出砖头位置。
3.将砖头用水泥砂浆粘贴在膜上,确保紧密连接。
4.用刷子刷上适量水泥,填补砖头之间的缝隙。
5.等待水泥完全干透后,用湿布擦拭表面,使其平整光滑。
2.3 后续处理
1.检查施工质量,确保砖胎膜没有缝隙。
2.让其在通风处自然风干。
3.定期保养,检查膜的情况,及时补漏。
三、注意事项
1.施工现场应该保持干净整洁。
2.施工过程中应注意安全,戴好劳保用品。
3.注意施工材料的质量,保证工程质量。
4.按照设计要求施工,确保砖胎膜的牢固性。
以上是关于砖胎膜施工方案的基本步骤和注意事项,希望能对施工过程有所帮助。
目录
一、工程概况 (2)
二、外墙后浇带概况 (3)
三、编制依据 (3)
四、材料要求 (3)
五、砖胎模砌筑工艺 (3)
5.1、砖胎模砌筑施工工艺 (4)
5.2、砖胎模抹灰 (4)
六、砖胎模质量要求 (4)
七、后浇带处砖胎模防水施工 (5)
7.1、工艺流程 (5)
7.2、操作工艺 (5)
八、现场安全文明施工 (6)
附图一: (8)
附图二: (9)
一、工程概况
本工程位于合肥市政务新区,祁门路、星光东路、龙图路和潜山路中间地块。
东西方向长约为300m,南北方向长约为200m。
工程总占地面积62803㎡,总建筑面积592600㎡,其中地下室建筑面积154000㎡,地上建筑面积438600㎡。
二、外墙后浇带概况
本工程外墙后浇带主要分为沉降后浇带和伸缩后浇带,根据设计要求,沉降后浇带须待主体结构完工且沉降基本稳定后封闭,伸缩后浇带在本层混凝土浇筑完成2个月后封闭。
由于后浇带在外墙上竖向贯通,为保证地下室外墙防水工程及回填土方工程的进行,在后浇带处需砌筑砖胎模,保护后浇带处钢筋,为后浇带封闭提供条件,具体做法大样见附图一、二。
三、编制依据
(1)合肥新地中心项目1#、2#3#、4#、5#、9#楼施工图
(2)图纸会审、设计变更及其他相关工程联系函
(3)《建筑施工手册(第四版)》
(4)《砌体工程施工质量验收规范》(GB50302—2002)
四、材料要求
砌筑工程所用的所有材料,包括砖、搅拌砂浆用的水泥、砂等都应有产品合格证,性能检测报告等。
砖、水泥、钢筋等尚应有材料主要性能的进场复验报告。
选用M10蒸压灰砂砖,在常温状态下,应提前1~2天浇水润湿,砌筑时砖的含水率宜控制在10%~15%。
标准砖质量要求:砖公称尺寸为:240 mm×115 mm×53 mm(标准砖),长度、宽度、高度偏差均不得大于±2mm。
砌筑砂浆采用M5水泥砂浆。
砂应采用中砂,并应过筛,不得含有草根等杂物。
对于水泥砂浆砂中含泥量不得超过5%。
砂浆的稠度宜控制在60~70MM,五、砖胎模砌筑工艺
(1)清理基层:清楚垫层上的杂物、灰尘,保证作业面平整。
(2)弹出轮廓线:根据砖胎模做法大样,弹出清晰平直的砖墙轮廓线。
(3)校核尺寸线:在砌筑前应校核尺寸线,防止偏移,尺寸不符。
(4)立皮数杆:在砖的转角处、交接处应设置皮数杆,皮数杆上标明砖的皮数、灰缝厚度,在相对两皮数杆上砖上边线处拉准线。
5.1、砖胎模砌筑施工工艺
一顺一丁:一皮顺砖与一皮丁砖相间,上下皮垂直灰缝相互错开1/4砖长。
一砖厚墙的每层墙的最上一皮砖、砖墙的阶台水平面上及挑出层,应整丁砖砌筑。
砌体灰缝应横平竖直。
水平灰缝厚度和竖向灰缝宽度宜为10MM,但不得小于8MM,也不应大于12MM。
水平灰缝的砂浆应饱满。
水平灰缝的砂浆饱满度不得低于80%,竖向灰缝宜采用挤浆方法,使其砂浆饱满,不得出现透明缝、瞎缝和假缝,严禁用水冲浆灌缝。
5.2、砖胎模抹灰
砖胎模与回填土直接接触一侧要进行10mm抹灰处理,作为防水层的基层,采用M5水泥砂浆抹灰,阴阳角处做圆角处理。
六、砖胎模质量要求
砖胎模砌筑范围较小,对其质量控制的内容主要为灰缝饱满度与位置、垂直度偏差。
应做到“横平竖直,砂浆饱满,组砌得当,接槎可靠,无通缝”。
砖模与混凝土外墙交接处应保证砂浆饱满密实,防止出现通缝。
砖胎模上设置圈梁,圈梁钢筋通过植筋的方式与混凝土外墙连接,圈梁的设置与配筋见附图二。
砌体水平灰缝的砂浆饱满度不得小于80%。
抽检数量:每检验批抽查不应少于5处。
砖砌体的位置及垂直度允许偏差应符合下表的规定。
七、后浇带处砖胎模防水施工
后浇带处砖胎模采用4mm厚SBS防水卷材。
7.1、工艺流程
基层清理→批聚合物粘结剂→特殊部位增补处理(附加层)→铺贴卷材→卷材收头粘结→细部处理→做保护层
7.2、操作工艺
(1)基层处理:基层表面应将尘土杂物清扫干净,表面平整,并充分润湿,无积水。
(2)批聚合物粘结剂:聚合物粘结剂厚度为5mm,铺抹时应注意压实,抹平。
在阴角处先用水泥砂浆分层抹成R=50的圆角。
(3)细部附加增强处理:
对于阳角附加层。
方法是先按细部形状将卷材剪好,揭掉BAC防水卷材下表面的隔离膜,将卷材平铺在现抹的聚合物粘结剂上,压实。
阴角处应做成圆弧成45°(135°)折角,附加卷材总宽度为600mm,平面上为300mm,折面上为300mm;
(4)弹线:铺贴大面防水卷材时,按照所选卷材的宽度留出搭接缝尺寸,将铺贴卷材的基准线弹好,以便按此基准线进行卷材铺贴施工。
(5)铺贴卷材:
A、根据弹好的卷材定位线,先批聚合物粘结剂,揭掉BAC防水卷材下表面的隔离膜,将卷材平铺在现批的聚合物粘结剂上,压实。
卷材之间的搭接长度为100mm。
B、拍打卷材上表面、提浆:用木抹子或者橡胶板拍打卷材表面,提浆,排出
卷材下面的空气,使卷材与聚合物粘结剂紧密结合。
C、晾放:晾放24小时。
D、粘贴立面卷材:地下主体结构完成后,铺贴立面卷材时,应先将接茬部位的卷材揭开,并将其表面清理干净,如卷材有局部损伤,应及时进行修补,卷材接茬的搭接长度为150mm。
在立面与平面的转角处,卷材的接缝应留在平面上,距立面不应小于600mm。
立面卷材粘贴时,操作应精心仔细将卷材粘接牢固,否则立面卷材容易下滑。
E、卷材搭接缝施工:卷材搭接缝以及卷材收头的铺粘是影响铺贴质量的关键之一,搭接处卷材隔离膜必须揭掉,卷材搭接长边与短边均为100mm。
F、保护层施工:在做保护层前,应检查防水层铺设是否合格,经监理验收合格后,立即进行防水保护层施工。
(6)卷材铺贴的主意事项
A、立面卷材和平面卷材接茬部位搭接长度为150mm,其他部位的搭接长度为100mm,阴角及转角处附加层的卷材平面宽度为300mm,折面宽度为300mm。
在立面与平面的转角处,卷材的接缝应留置在平面上,距立面不应小于600mm。
B、铺贴时先做附加层→底板大面→立面墙体,先点后面、先低后高进行铺贴。
C、防水卷材在隐蔽前若发现防水层有破损时,应将破损处揭除,并根据破损形状重新裁剪另外一幅卷材,用聚合物水泥粘结剂将卷材搭接在处破损处。
八、现场安全文明施工
每砌筑一道墙前,地面应先打扫干净在进行砌筑,每天必须工完料清。
确保工作面清洁,落地灰应及时利用,做到上午拌的灰上午砌筑完,下班不得有存灰,确保砂浆强度。
必须确保工程质量优质,包工期,包节约材料,包文明施工,包安全。
墙身高于1.2米以上时,应搭设脚手架。
在高度超过4M时,采用里脚手架必须支搭安全网;采用外脚手架应设护身栏杆和挡脚板后方
可砌筑。
手架上堆料量不得超过规定荷载,堆砖高度不得超过3皮侧砖,统一脚手板上的操作人员不应少超过二人。
不准站在墙上做划线、刮缝及清扫墙面或检查大角垂直等工作,砍砖时应面向内打,防止碎砖跳出伤人。
垂直吊篮必须满足荷载要求;吊运时不得超荷载,必须经常检查,发现问题及时修理。
在同一垂直面内上下交叉作业时,必须设置安全隔板,下方操作人员必须戴安全帽。
人工垂直往上或往下传递砖时,要搭递砖架子,架子的站人板宽度应不小于60cm。
如遇雨天及每天下班时,要做到防雨措施,以防雨水冲走砂浆,导致砌体倒塌。
砌筑砖模时,应尽量减少多余的砂浆、杂物掉落到后浇带中,应做到掉落后及时清除,保证后浇带内干净,严禁有杂物堆积。
合肥新地中心工程 外墙后浇带处砖胎模施工方案 8 附图一:
外墙后浇带砖模做法
外墙止水螺杆
合肥新地中心工程外墙后浇带处砖胎模施工方案附图二:。
