工程形象进度确认表
- 格式:docx
- 大小:178.06 KB
- 文档页数:5
2015 年 2 月工程形象进度确认表附表3
编号:
备注: 2015 年 2月 5日
1、每月统计工程量的时间为上月25日至本月25日。
2、每月25日由工程部现场工程师、监理工程师、施工单位现场代表和施工单位项目经理
共同到
现场会签。
3、该表作为当月完成工程量审核的原始依据。
4、该表一式五份,建设单位工程部、财务部、成本控制部,监理机构和施工单位各持一份。
附表2
贵州耀辉房地产开发有限责任公司工程进度 2015 年 2 月报审批意见表项目名称:耀辉·骏逸天下单位:元
备注:
1、审批流程:每月25日前施工单位→监理机构→工程部→成本控制部→财务部。
2、本表原件一式五份,建设单位工程部、财务部、成本控制部,监理机构和施工单位各持一份。
贵州耀辉房地产开发有限责任公司建设工程施工进度 2015 年 2 月报审核确认书附表1
工程名称:耀辉·骏逸天下建设地点:桐梓县蟠龙新区贺家咀S6-6、S6-7地块建设单位:贵州耀辉房地产开发有限责任公司施工单位:重庆实信建筑工程有限公司
工程规模:暂定工程造价26万元工程类别:玻璃栏杆及铝合金栏杆制作安装
月进度完成量:26万元(大写:贰拾柒万元整)施工月份:2015年1月
支付比例:50%
月进度款(大写和小写):13万(大写:壹拾叁万元整)
建设单位(审核):监理机构(确认):(公章)施工单位(确认):(公章)
审核人(签字):经办人签字:编制人资格印章:
成本控制部经理:负责人签字:项目经理签字:
年月日年月日年月日健康文档放心下载放心阅读。

工程形象进度完成情况表是一份用于记录和展示工程项目各个阶段完成情况的表格。
以下是其主要内容及用途的详细介绍:1.工程基本信息:包括工程名称、地点、总承包单位、施工单位等,有助于了解该项目的整体情况。
2.形象进度描述:针对每个阶段的工作内容,详细描述其完成的形象进度。
例如,土方开挖完成80%,基础施工完成50%等。
3.完成时间与计划时间对比:将实际完成时间与计划完成时间进行对比,可以直观地看出工程进度是否按计划进行,是否存在延误。
4.完成百分比:根据实际完成的工作量与计划工作量的比例计算出完成百分比,有助于了解工程进度的整体情况。
5.备注栏:用于记录特殊情况或备注信息,如因天气原因导致的停工、节假日导致的进度延误等。
6.审批意见:由相关负责人或监理单位对形象进度完成情况进行审批,确认其准确性并给出意见。
7.工程照片:可附上各阶段的工程照片,以便直观地了解实际完成情况与预期之间的差异。
该表格的用途主要体现在以下几个方面:1.进度控制:通过定期填写和更新工程形象进度完成情况表,有助于项目管理人员及时了解工程进度,发现并解决潜在问题,确保项目按计划进行。
2.成本控制:准确的进度数据可以帮助预测未来的成本支出,从而更好地进行成本控制。
3.质量控制:通过对比实际进度与计划进度,可以及时发现并解决潜在的质量问题。
4.沟通与协调:工程形象进度完成情况表可作为项目各方之间的沟通桥梁,确保信息传递的准确性和及时性。
5.资料整理与归档:工程形象进度完成情况表作为项目的重要资料之一,有助于在项目结束后进行资料整理与归档,为后续的项目提供参考和借鉴。
总之,工程形象进度完成情况表是工程项目管理中不可或缺的工具之一,通过该表格的定期更新和填写,可以确保项目的顺利进行,提高项目管理效率。

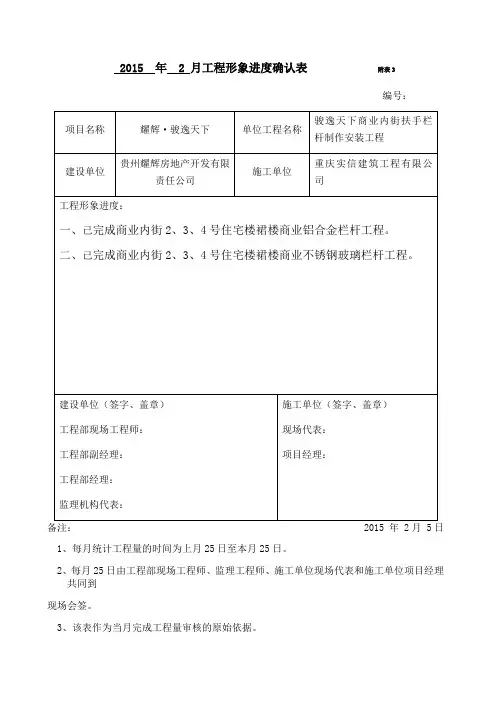

2015 年 2 月工程形象进度确认表附表3
项目名称耀辉·骏逸天下单位工程名称骏逸天下商业内街扶手栏杆制作安装工程
建设单位贵州耀辉房地产开发有限
责任公司
施工单位
重庆实信建筑工程有限公
司
工程形象进度:
一、已完成商业内街2、3、4号住宅楼裙楼商业铝合金栏杆工程。
二、已完成商业内街2、3、4号住宅楼裙楼商业不锈钢玻璃栏杆工程。
建设单位(签字、盖章)工程部现场工程师:
工程部副经理:
工程部经理:
监理机构代表:施工单位(签字、盖章)现场代表:
项目经理:
备注: 2015 年 2月 5日
1、每月统计工程量的时间为上月25日至本月25日。
2、每月25日由工程部现场工程师、监理工程师、施工单位现场代表和施工单位项目经理共同到现场会签。
3、该表作为当月完成工程量审核的原始依据。
4、该表一式五份,建设单位工程部、财务部、成本控制部,监理机构和施工单位各持一份。
附表2
贵州耀辉房地产开发有限责任公司工程进度 2015 年 2 月报审批意见表项目名称:耀辉·骏逸天下单位:元单位工程名称骏逸天下商业内街扶手栏杆制作安装工程
施工单位名称重庆实信建筑工程有限公司
合同暂定金额(大写和小
261600元(大写:贰拾陆万壹仟陆佰元)写)
本月上报产值(大写和小
261600元(大写:贰拾陆万壹仟陆佰元)写)
累计上报产值(大写和小
261600元(大写:贰拾陆万壹仟陆佰元)写)
经办人: 负责人:
监理机构意见
经办人: 负责人(正副经理): 工程部意见
备注:
1、审批流程:每月25日前施工单位→监理机构→工程部→成本控制部→财务部。
2、本表原件一式五份,建设单位工程部、财务部、成本控制部,监理机构和施工单位各持一份。
贵州耀辉房地产开发有限责任公司建设工程施工进度 2015 年 2 月报审核确认书附表1
工程名称:耀辉·骏逸天下建设地点:桐梓县蟠龙新区贺家咀S6-6、S6-7地块建设单位:贵州耀辉房地产开发有限责任公司施工单位:重庆实信建筑工程有限公司
工程规模:暂定工程造价26万元工程类别:玻璃栏杆及铝合金栏杆制作安装
月进度完成量:26万元(大写:贰拾柒万元整)施工月份:2015年1月
支付比例:50%
月进度款(大写和小写):13万(大写:壹拾叁万元整)
建设单位(审核):监理机构(确认):(公章)施工单位(确认):(公章)
审核人(签字):经办人签字:编制人资格印章:
成本控制部经理:负责人签字:项目经理签字:
年月日年月日年月日。
