浙江省水利造价员近年考试真题(包含答案)
- 格式:doc
- 大小:431.50 KB
- 文档页数:20
2023年造价工程师-建设工程技术与计量(水利)考试历年常考点试题附带答案第1卷一.全考点押密题库(共100题)1.(单项选择题)(每题 1.00 分)影响水泥凝结硬化的主要因素不包括()。
A. 环境温湿度B. 矿物组成C. 凝结时间D. 细度2.(单项选择题)(每题 1.00 分)根据《砌筑砂浆配合比设计规程》(JGJ/T98-2010),用强度等级为32.5的水泥制备M15水泥砂浆,每立方米水泥砂浆的水泥用量至少是()。
A. 290kgB. 350kgC. 230kgD. 400kg3.(单项选择题)(每题 1.00 分)下列对悬式和伞式立式水轮发电机的描述错误的是()。
C. 伞式水轮发电机推力轴承直径较小D. 伞式水轮发电机上机架轻便,可降低机组及厂房高度4.(单项选择题)(每题 1.00 分)混凝土泵车输送压力高,可以满足()的高层建筑输送。
A. 100mB. 200mC. 300mD. 400m5.(多项选择题)(每题 1.00 分)按照功能分类,下列属于一般建筑物中整治建筑物的有()。
A. 堤防B. 护岸工程C. 导流堤D. 丁坝E. 航运建筑物6.(单项选择题)(每题 1.00 分)在计算各施工时段所需要的基本劳动力数量时,是以()为基础,用各施工时段的施工强度乘以劳动定额而定。
A. 工程量B. 施工进度计划C. 施工总进度D. 劳动力需求计划7.(单项选择题)(每题 1.00 分)存在于自由水面以下,在其自身重力作用下可在土体中自由运动的土中水是()。
D. 结合水8.(单项选择题)(每题 1.00 分)防渗墙按不同的分类方式可分为不同的类型,下列说法错误的是()。
A. 按墙体结构型式分类,主要有桩柱型防渗墙、槽孔型防渗墙和混合型防渗墙B. 按墙体材料分类,主要有普通混凝土防渗墙、钢筋混凝土防渗墙、黏土混凝土防渗墙、塑性混凝土防渗墙和灰浆防渗墙C. 按成槽方法分类,主要有钻挖成槽防渗墙、射水成槽防渗墙、链斗成槽防渗墙和锯槽防渗墙D. 按施工工艺分类,主要有嵌固式防渗墙、悬挂式防渗墙和组合式防渗墙9.(单项选择题)(每题 1.00 分) 下列关于钢结构用钢的说法,正确的是()。
水利工程造价师考试题库(题库版)1、单选按规范规定中压灌浆压力为()。
A.0.2~0.5MpaB.0.4~1.5MPaC.0.5~4.0MpaD.1.0~5.0MPa正确答案:C2、单选水利(江南博哥)建设项目的防洪效益是指()。
A.直接创造的经济财富B.带来的灌溉效益C.发电增加的效益D.可减免的洪灾损失和可增加的土地开发利用价值正确答案:D3、多选按现行部颁规定,下列()材料为装置性材料。
A.机组本体上的梯子、平台和栏杆B.电缆头C.滑触线D.电缆E.管道用的支吊架正确答案:B, C, D, E4、多选在工程项目管理方式中,可以采用阶段法施工的方式有()。
A.传统方式B.CM方式C.设计一建造方式D.设计一管理方式E.工程指挥部方式正确答案:B, C, D5、多选水利工程需要使用大量汽油,不可盲目采购,应根据()选用不同牌号的汽油,有利于控制工程造价。
A.工程所在地区海拔高程B.不同汽车型号C.不同压缩比D.不同辛烷值E.不同十六烷值正确答案:A, B, C, D6、单选当边际成本(MC)大于边际收益(MR)时,企业会()。
A.增大产量B.减少产量C.获得最大利润D.产量不变正确答案:B7、多选纯粹公共品或劳务的特性()。
A.其边际成本等于零B.边际拥挤成本为零C.效用的不可分割性D.消费的竞争性E.受益的非排他性正确答案:A, B, C, E8、单选下列关于建设项目论述中错误的是()。
A.建设项目是按一个总体设计进行建设的各个单项工程的总体B.可以将属于一个总体设计的工程按施工单位不同划分为几个建设项目C.不能把不属于一个总体设计的工程,按照各种方式归算为一个建设项目D.建设项目组织是独立的,应具有法人资格正确答案:B9、单选监理工程师的职责应是()。
A.技术咨询B.管理咨询C.仅负责监督质量D.仅负责组织协调正确答案:B10、单选某企业增资发行股票,筹资费率2%,预计第一年股利为10%,以后每年增长5%,则该股票的资金成本率为()。
【例3-10】已知方桩共20根,具体尺寸见下图,到现场市场价为430元/m3,分两节沉桩,采用电焊接桩,每个接头角钢重2kg,桩顶标高-2m,自然地坪标高为-0.3m,用步履式柴油打桩机打桩,求工程直接费。
【解】:沉桩工程量=(0.4×0.4)(17.40+0.6)×20=57.6m3查定额得2-2基价=1235元/10m3,加入主材后计价调整为2-2H=123.5+430.0×1.01+(29.799+88.199)×0.25=587.30元/m3接桩工程量=2×20/1000=0.04t送桩工程量=0.4×0.4(2-0.3+0.5)×20=7.04m3方桩工程直接费如下表:序号定额编号分部分项工程名称单位工程量基价(元)合价(元)12-2H打方桩桩长25m以内m357.6587.333828.48 22-6送方桩桩长25m以内m37.04107.4756.1 32-17电焊接桩包角钢T0.046635265.4【例3-11】管桩共20根,如下图所示,采用静力压桩机沉桩,C25混凝土灌芯1.5m,芯内钢骨架均为二级钢,重2kg,钢托架重1.0kg,计算管桩直接工程费。
桩顶标高-3m,自然地坪标高为-0.5m,桩尖费用不考虑。
已知该管桩到现场市场价格为110元/m。
【解】:沉桩工程量=20.2M×20=404m送桩工程量=(3-0.5+0.5)×20=60m灌芯工程量=0.15×0.15×3.14×1.5×20=2.12m3桩芯钢骨架重量=0.002×20=0.004t预埋铁件重量=0.001×20=0.002t混凝土灌芯按照人工挖孔桩灌注混凝土计价。
灌芯用钢骨架按照钢筋工程计价,钢托架按照预埋铁件计价。
管桩市场价与预算价不相符,需要对预算基价进行换算。
水利造价员考试试题一、选择题1. 水利工程中,用于控制水流、调节水位的建筑物是()。
A. 泄洪闸B. 引水渠道C. 蓄水池D. 泵站2. 以下哪项不是水利工程造价估算的基本步骤?()。
A. 工程量清单编制B. 单价分析C. 工程质量监督D. 总造价计算3. 水利工程中,关于土石方工程量的计算,通常采用的方法是()。
A. 方格网法B. 横断面法C. 试验段法D. 比较法4. 在水利工程造价中,间接费用通常包括()。
A. 材料费B. 人工费C. 机械使用费D. 管理费5. 根据《水利工程预算定额》,下列哪项费用不属于直接费用?()。
A. 土石方开挖费B. 混凝土浇筑费C. 质量检测费D. 模板制作费二、填空题1. 在水利工程预算中,预算定额是指完成单位工程量所需的________、________和________的总和。
2. 为了确保水利工程质量,工程监理的主要职能包括质量控制、进度控制、________和________。
3. 工程量清单是指按照工程设计文件和________要求,列出的工程项目名称、________、单位和数量的明细表。
4. 在水利工程造价控制中,价值工程是一种通过提高________和________,降低成本,从而提高工程项目经济性和实用性的方法。
5. 水利工程造价信息管理的目的是实现信息的________、________和共享,以提高造价管理的效率和准确性。
三、简答题1. 请简述水利工程造价的构成要素及其作用。
2. 阐述水利工程预算编制的基本流程及其重要性。
3. 描述水利工程中常见的风险因素及其对造价的影响。
4. 讨论水利工程造价控制的主要措施和方法。
5. 解释水利工程监理在造价管理中的作用及其实施步骤。
四、计算题1. 某水利工程需开挖土方10000立方米,根据预算定额,每立方米土方开挖费用为80元,填方费用为60元,若挖方与填方量相等,求该项工程的总费用。
2. 某蓄水池工程,设计容量为50000立方米,混凝土浇筑预算定额为每立方米200元,若实际浇筑混凝土量为48000立方米,求该项工程的实际造价。
已知胶轮车折旧费0.23,修理费0.58则其机械台时费为()收藏A.0.81B.0.82C.0.8D.0.83回答错误!正确答案: A已知某项工程施工100m3混凝土时其直接费为700元,其他直接费费率为10%,,则直接工程费为()收藏A.777B.766C.760D.770回答错误!正确答案: D下列选项中,不属于独立费用的是()收藏A.建设管理费B.生产准备费C.科研勘测设计费D.设备费回答错误!正确答案: D已知某工程施工100m3,需要汽车起重机,45.21台时且118.74元/台时,求该工程施工100m3时该机械的机械费()收藏A.5368.2B.5370.2C.5367.2D.5369.2回答错误!正确答案: A项目建设管理费包括()和建设单位经常费收藏A.联合试运转费B.建设监理费C.建设单位开办费D.项目建设管理费回答错误!正确答案: C已知某工程,企业利润2308.44元,企业利润率7%,材料价差为14455.68,税金率为11%,求该工程税金()收藏A.5478.59B.5468.59C.5470.86D.5476.59回答错误!正确答案: C已知机动翻斗车1t 折旧费为1.06元,修理费1.10元,人工费8.61元,动力燃料费4.49元,求机动翻斗车1t机械台时费()收藏A.13.26B.11.26C.14.26D.15.26回答错误!正确答案: D已知某工程施工100m3时,需要电钻机械费20.42元,其他机械费费率为1%,求该工程施工100m3时机械费()收藏A.20.62B.20.46C.20.48D.20.42回答错误!正确答案: A水利水电工程概算中的静态总投资不包括()收藏A.基本预备费B.施工临时工程费用C.独立费用D.价差预备费回答错误!正确答案: D可行性研究阶段采用()收藏A.施工定额B.概算定额C.预算定额D.估算定额回答错误!正确答案: D某工程需要42.5水泥的原价为341.88元/t,每吨每公里的运费为0.4元,运距为1 5公里,不计其他费用,则每吨水泥的运杂费为()收藏A.8B.6C.5D.7回答错误!正确答案: B某工程开挖100m3的土方,需要机械费和人工费分别是632元和40元,零星材料费的费率为8%,则需要零星材料费是()收藏A.55.36B.56.36C.58.36D.53.76回答错误!正确答案: D现某机械每台时,需要电6kwh,电价为0.97元/kwh,则工作6小时的动力燃料费为()收藏A.36.92B.35.92C.34.92D.33.92回答错误!正确答案: C其他直接费=()*其他直接费费率收藏A.直接工程费B.间接使用费C.直接费+间接费D.直接费回答错误!正确答案: D项目建议书阶段的工程造价文件是()收藏A.施工图预算B.设计概算C.投资估算D.施工预算回答错误!正确答案: C某工程开挖100m3的土方,需要工长7.37个工时,工长单价为8.64元/工时,则开挖100m3的土方的工长人工费是()收藏A.65.67B.62.67C.64.67D.63.68回答错误!正确答案: D某水利工程中中级工人人工预算单价为5.6元/工时,机上人工费为1.3工时/台时,则机上人工费是()收藏A.7.28B.6.28C.5.28D.8.28回答错误!正确答案: A已知某工程浇筑100m3的混凝土时其直接费为100元,其他直接费费率为4%,则其他直接费为()收藏A.7B.4C.5D.6回答错误!正确答案: B独立费用包含()收藏A.水保环保费B.预备费C.建设管理费D.建筑工程费回答错误!正确答案: C已知某工程需要钢板114.48kg,且已知钢板价格为3.26元/kg,则购买钢板需要多少钱()收藏A.373.2B.372.1C.370.5D.375.3回答错误!正确答案: A某工程开挖100m3的土方,需要机械费和人工费分别是632元和40元,零星材料费的费率为13%,则需要零星材料费是()收藏A.87.36B.86.36C.88.36D.85.36回答错误!正确答案: A已知某工程开挖100m3的土方其直接工程费为690.77元,间接费为27.63元,企业利润率为7%,求该工程企业利润为?()收藏A.60.29B.65.29C.50.29D.55.29回答错误!正确答案: C根据现行部颁规定,水利工程项目一般划分为单项工程、单位工程、分部工程和分项工程,罐区工程中的进水闸属于()收藏A.分项工程B.单项工程C.分部工程D.单位工程回答错误!正确答案: D混凝土起初配合比是按卵石,粗砂拟定的,如将卵石换为碎石,则水用量将()收藏A.不变B.减小C.以上选项均可D.增大回答错误!正确答案: D项目建议书阶段的基本预备费取()收藏A.20%B.15%C.5%D.10%回答错误!正确答案: B某工程生产用水设两个供水系统。

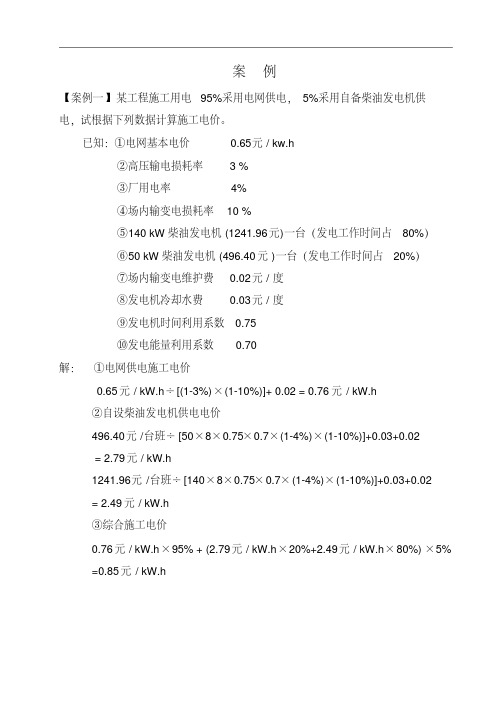

案例【案例一】某工程施工用电95%采用电网供电,5%采用自备柴油发电机供电,试根据下列数据计算施工电价。
已知:①电网基本电价 0.65元 / kw.h②高压输电损耗率 3 %③厂用电率 4%④场内输变电损耗率 10 %⑤140 kW柴油发电机(1241.96元)一台(发电工作时间占80%)⑥50 kW柴油发电机(496.40元 )一台(发电工作时间占20%)⑦场内输变电维护费 0.02元 / 度⑧发电机冷却水费 0.03元 / 度⑨发电机时间利用系数 0.75⑩发电能量利用系数 0.70解:①电网供电施工电价0.65元 / kW.h÷[(1-3%)×(1-10%)]+ 0.02 = 0.76元 / kW.h②自设柴油发电机供电电价496.40元 /台班÷[50×8×0.75×0.7×(1-4%)×(1-10%)]+0.03+0.02= 2.79元 / kW.h1241.96元 /台班÷[140×8×0.75×0.7×(1-4%)×(1-10%)]+0.03+0.02= 2.49元 / kW.h③综合施工电价0.76元 / kW.h×95% + (2.79元 / kW.h×20%+2.49元 / kW.h×80%) ×5%=0.85元 / kW.h【案例二】某水利枢纽工程,据施工组织设计布置计算施工风价,施工用风有关数据如下:解:①计算空气压缩机台班单价 :②计算9m 3/min 空气压缩机风价:319.73元/台班÷[9m 3/min ×8h ×60min ×0.75×0.8 (1-15%)]+0.002元/m 3 =0.15元/m 3③计算20m 3/min 空气压缩机风价:672.89元/台班÷[20m 3/min ×8h ×60min ×0.75×0.8 (1-15%)]+0.002元/m 3 =0.14元/m 3 ④综合施工风价:0.15元/m 3×70%+0.14元/m 3×30% = 0.15元/m 3【案例三】根据下列提供资料计算碎石和机制砂单价。
浙江省水利造价员近年考试真题(包含答案)案例试题(本试卷满分150分)实得分:核分人:复核人:注意事项:1、除题内另有注明者外,计算过程取小数点后2位。
2、本案例共十一题,要求实做十题,其中第八题与第十题任选一题。
3、以下案例题目中,计价依据均为《浙江省水利水电工程费用定额及概算编制规定(2006)》(简称“06编规”)、《浙江省水利水电建筑工程预算定额(1998)》、《浙江省水利水电工程施工机械台班费定额(1998)》;,案例计算中需要用到的数据和资料,除注明外均按“06编规”规定。
4、题内所附定额用量为“98定额”中的数据,其人工、材料、机械数量均未作调整。
一、计算人工预算单价根据浙江省水利工程人工预算单价组成内容和下列已知条件,计算人工预算单价。
(年应工作天取251天)(本题10分)二、电价计算某水电站工程施工生产用电,按施工组织设计90%为电网供电,10%自备柴油发电厂供电。
电网供电,在施工主降压变压器的高压侧计量,电网电价0.60元/度。
自备柴油发电厂装机容量共600kw,其中200kw一台(用于生活用电),400kw一台(用于生产用电),配备7kw 水泵2台供给冷却水(每台柴油发电机配一台水泵)。
试计算生产用电综合电价。
(本题10分)已知条件:场内输变电损耗率取8%,最后一级降压变压器低压侧至各施工用电点的损耗率为3%。
场内输变电维护费取0.025元/度。
自备电厂用电率取4%,200kw发电机台班费1491.32元,400kw发电机台班费2783.14元,7kw水泵台班费51.43元,发电机时间利用系数0.75、能量利用系数0.7。
三、某渠道开挖工程,渠长1500m,底宽 5.0m,渠底高程-1.9m,原始地坪高程0.5m,开挖坡比1:1.5。
①试计算土方开挖工程量;②如果合同工期为30天,只允许白天一班施工,现用1m3挖掘机挖土(斗容按松方考虑),挖掘机挖土循环一次需要17秒时间,挖斗充盈系数0.75,时间利用系数0.6,松方与自然方换算系数为 1.33。
水利造价员考试试题一、选择题1. 水利造价的基本任务是什么?A. 制定造价控制标准B. 编制工程造价预算C. 进行造价咨询服务D. 执行造价审查和核算2. 水利工程中,下列哪项不属于施工组织设计内容?A. 施工组织方案B. 劳动生产率指标C. 施工施工进度计划D. 劳动力需求计划3. 在水利工程项目中,造价模型主要包括哪些方面?A. 施工组织和劳动力B. 材料和设备C. 人工和资金D. 设计和监理4. 施工分部分项工程量计算中,一般不包括哪一项?A. 施工定额计算B. 综合单价计算C. 工程量实测D. 工效定额计算5. 以下哪项是工料机械台班费的构成?A. 劳动报酬和管理费B. 设备租赁费和电费C. 人员安置费和现场机械使用费D. 台班费和机械使用费二、判断题1. 设计变更对工程造价没有影响。
( )2. 施工预算和工程结算的内容基本相同。
( )3. 工程项目管理包括技术、经济、法律和社会文化等方面的管理工作。
( )4. 直接费用包括人工费、材料费和机械费。
( )5. 造价咨询主要针对施工图设计阶段。
( )三、简答题1. 请简述施工组织设计在水利工程项目中的作用。
2. 解释何为施工定额,并说明其应用价值。
3. 试述施工分部分项工程量计算过程。
4. 工程造价控制的基本方法有哪些?5. 造价咨询在水利工程项目中的作用是什么?四、综合题某水利工程项目总造价为5000万元,施工周期为2年。
请根据以下信息回答问题:1. 第一年完成了工程总造价的30%,第二年完成了工程总造价的70%,请计算第一年和第二年的工程造价。
2. 若发生工程变更,增加造价60万元,请计算变更后的总造价。
3. 若工程实际工期缩短至1年6个月,造价保持不变,请计算完成工程的速率。
※※※以上为水利造价员考试试题,希望能对备考有所帮助。
祝您考试顺利!。
二00七年浙江省水利工程造价员统一考试基础知识试题(本试卷满分150分)实得分:核分人:复核人:注意事项:1.以下题目中的造价基础知识,均以《浙江省水利水电工程费用定额及概算编制规定(2006)》(简称“06编规”)、《浙江省水利水电建筑工程预算定额(1998)》、《浙江省水利水电工程施工机械台班费定额(1998)》为依据;2.请将答案答在答题纸上,写在试题卷上的无效。
一、判断题:(本题型共36题,请将正确“√”,错误“×”填入答题纸的相应括号内,答案正确每题得0.5分。
本题型18分)1.浙江境内主要河流有钱塘江、苕溪、曹娥江、甬江、新安江、瓯江、飞云江、鳌江等八条水系。
(×)2.项目法人必须按审批权限,向主管部门提出主体工程开工申请报告,经批准后,主体工程方能正式开工。
(√)3.当事人协商一致可以变更合同,当事人可以以公司法定代表人变动为由变更合同内容。
(×)4.根据我省现行规定:为减少评标时的人为影响因素,对一般水利工程采用“合理低价法”进行评标,也就是应将工程合同授予投标报价最低的投标人。
(×) 5.“06编规”中的费用计算程序和组成内容,在招标标底、投标报价、工程结算及约定工程合同价等造价文件中属指导性范畴。
(×)6.无论在什么情况下,未经发包人同意,承包人不得转让合同。
(×)7.在单价承包合同的执行中,用于结算的工程量是承包人实际完成的工程量,与合同中的相关计量规定无关。
(×)8.对于各种水工建筑物,设计工程量就是指按其设计的几何轮廊尺寸计算出的工程量。
(×)9.预制砼闸门分块浇筑拼装时,定额套用的体积系指单块预制件体积。
(√) 10.项目法人、监理单位、设计单位、承包商均可提出变更要求或建议。
(√) 11.建设项目竣工决算应包括从工程开工到竣工验收全过程的全部实际支出费用。
(×)12.价格调整的投标期基价,是指投标文件截止日当月工程所在地的信息价。
二00七年浙江省水利工程造价员资格考试案例试题(本试卷满分150分)实得分:核分人:复核人:注意事项:1、除题内另有注明者外,计算过程取小数点后2位。
2、本案例共十一题,要求实做十题,其中第八题与第十题任选一题。
3、以下案例题目中,计价依据均为《浙江省水利水电工程费用定额及概算编制规定(2006)》(简称“06编规”)、《浙江省水利水电建筑工程预算定额(1998)》、《浙江省水利水电工程施工机械台班费定额(1998)》;,案例计算中需要用到的数据和资料,除注明外均按“06编规”规定。
4、题内所附定额用量为“98定额”中的数据,其人工、材料、机械数量均未作调整。
一、计算人工预算单价根据浙江省水利工程人工预算单价组成内容和下列已知条件,计算人工预算单价。
(年应工作天取251天)(本题10分)二、电价计算某水电站工程施工生产用电,按施工组织设计90%为电网供电,10%自备柴油发电厂供电。
电网供电,在施工主降压变压器的高压侧计量,电网电价0.60元/度。
自备柴油发电厂装机容量共600kw,其中200 kw一台(用于生活用电),400 kw一台(用于生产用电),配备7kw水泵2台供给冷却水(每台柴油发电机配一台水泵)。
试计算生产用电综合电价。
(本题10分)已知条件:场内输变电损耗率取8%,最后一级降压变压器低压侧至各施工用电点的损耗率为3%。
场内输变电维护费取0.025元/度。
自备电厂用电率取4%,200 kw发电机台班费1491.32元,400 kw发电机台班费2783.14元,7kw水泵台班费51.43元,发电机时间利用系数0.75、能量利用系数0.7。
三、某渠道开挖工程,渠长1500m,底宽5.0m,渠底高程-1.9m,原始地坪高程0.5m,开挖坡比1:1.5。
①试计算土方开挖工程量;②如果合同工期为30天,只允许白天一班施工,现用1m3挖掘机挖土(斗容按松方考虑),挖掘机挖土循环一次需要17秒时间,挖斗充盈系数0.75,时间利用系数0.6 ,松方与自然方换算系数为1.33。
问需安排几台挖掘机施工才能按时完工?(本题10分)四、某工程砼骨料和砂垫层料拟全部从天然砂砾料场开采,试按下列已知条件计算砂砾料单价。
(本题20分)已知:1、砂砾石料场级配见表一;2、设计各级配砼用量:C20砼二级配1.60万m3、C15砼三级配3.10万m3、C15砼四级配8.40万m3、砂垫层用砂量7800成品方。
(均已含损耗)3、设计选用骨料级配(m3/ m3砼)见表二。
6、定额工序系数表7、覆盖层清除总量1.68万m 3。
五、某水闸交通桥工程,桥面板采用R 90C30砼(二级配),已知砾石42元/m 3、中细砂58元/m 3、32.5水泥325元/t 、水0.8元/m 3。
砼运输采用双胶轮车运砼150m ,运输预算单价6.46元/m3、除砼半成品单价及砼运输外的直接工程费为158.96元/m3。
(主要参数见表一、表二、表三)(工程取费类别按二类工程,费率:措施费5.0%,间接费11.5%,利润6%,税金3.22%)。
表一龄期主要参数表二砼材料用量表表三砼材料系数换算表(1)砼半成品单价;(2)R90C30砼桥面板的综合预算单价。
六、某水利工程为三类工程,1#引水洞长2000m,设计开挖洞径4.5m。
在进口700米处设2#引水洞,洞长900m,设计开挖洞径3.5m。
施工采用手风钻钻孔,光面爆破,装岩机配蓄电池机车运输出渣至洞口,三个工作面同时作业,岩石级别为Ⅹ级。
工程量计量按设计开挖断面计算,超挖按15cm计算。
(本题20分)隧洞施工布置图1#引水洞进口A B1#引水洞出口C2#引水洞出口试计算:1、洞内石渣运输综合运距。
2、隧洞石方开挖综合预算单价(石渣运输预算单价25.55元/ m3)。
通风机综合调整系数、光面爆破调整系数见下表:单位估价表七、某工程在施工过程中,发生如下事件:(本题15分)(1)2005年4月,在基础开挖过程中,个别部位实际土质与给定地质资料不符造成施工费用增加2.5万元,相应工序持续时间增加4天;(2)2005年5月,施工单位为了保证施工质量,扩大基础底面,开挖量增加导致费用增加3.0万元,相应工序持续时间增加2天;(3)2005年7月,某项工程设计修改,实际工程量增加导致费用增加了3.8万元,相应工序持续时间增加3天;(4)2005年8月,进入雨季施工,遭遇20年一遇超标准洪水,停工10天,造成损失15万元。
以上事件中,除第(4)项外,其余工序均未发生在施工进度网络图的关键线路上。
针对上述事件,施工单位提出索赔要求。
问题:1、施工单位对施工过程中发生的以上事件可否索赔?为什么?2、计算索赔的工期和费用。
八、某大二型水库大坝为砼斜墙碾压堆石坝,坝高95 m,大坝河床段长60 m,需进行帷幕灌浆。
趾板设在强风化层顶部,厚1 m,宽15 m,设一排垂直帷幕灌浆,设计深度到55m高程,孔距2m。
初步设计工程量阶段系数为1.1。
河床段地质资料如下:试计算:(1)初步设计阶段钻孔、灌浆工程量。
(2)计算帷幕灌浆(按灌浆长度)综合概算单价(钻孔概算单价:Ⅵ岩石101.68元/m,Ⅸ岩石160.88元/ m,Ⅹ岩石198.56元/m,灌浆概算单价230.11元/m)。
(注意:本题与第十题任选一题,本题10分)九、某水电站工程,工程类别为二类工程,坝型为粘土心墙堆石坝,坝长2000 m,心墙厚10 m,心墙设计工程量为30万m3,设计干容重1.70 t/m3,天然干容重1.55 t/m3。
料场中心位于坝址左岸坝头6 km处,土料含水量为25%,翻晒场中心位于坝址左岸坝头4 km,土类级别Ⅲ类。
已知:①覆盖层清除量3万m3,概算单价为3.55元/ m3(自然方)。
②土料开采运输用3m3挖土机配15 t自卸汽车运至翻晒场,概算单价为14.55元/ m3(自然方)。
③用三桦梨进行翻晒,概算单价为5.55元/ m3(自然方)。
④用16 t轮胎碾碾压进行碾压,概算单价为8.55元/ m3(压实方)。
⑤取土备料及运输计入施工损耗的综合系数A = 5.7 % 。
⑥15 t自卸汽车养路费200元/吨.月,设计年工作台班400,台班一类费用361.58元,台班机上人工2工日,台班柴油用量63kg,柴油3.0元/kg(不考虑柴油补差)。
试计算:(本题20分)(1)、15t自卸汽车台班费。
(2)、翻晒后土方用3m3装载机配15 t自卸汽车运至坝上的概算单价。
(3)、根据以上已知条件及计算结果,计算粘土心墙的综合概算单价。
单位估价表十、某引水隧洞有一段压力钢管,直径D=2.0m,壁厚15mm。
已知:1、根据设计图纸计算:钢管本体重量260t(直管),加颈环和支承环重25t,制作安装临时固定拉筋2t;2、钢管从工地加工厂分节制作后,装平板车运至安装现场,装卸运输费30元/t;3、钢管、加颈环和支承环用钢材材料预算价格3500元/t,损耗率综合取5%;4、压力钢管安装预算单价3758元/t;5、安装工程取费费率:措施费5.0%,间接费85%,利润6%,税金3.22%。
求解:1、压力钢管制作预算单价(以元为单位);2、压力钢管制作安装费用(以万元为单位);(注意:本题与第八题任选一题,本题10分)解:压力钢管制作单价表十一、某水利枢纽工程,工期3年。
建筑工程8343万元。
机电设备及安装工程2058万元,其中安装费363万元。
金属结构设备及安装工程1409万元,其中安装费812万元。
临时工程1170万元。
独立费用为1320万元。
第一至第五部分投资分年度比例为25%、40%、35%,基本预备费率5%,物价指数4%,融资比例65%,融资利率5.27%,试列式计算价差预备费、建设期融资利息并完成总概算表(取万元整数)。
(本题20分)总概算表解:分年投资计算表(万元)2007年造价员案例考试题(一)答案一、人工预算单价计算根据浙江省水利工程人工预算单价组成内容和下列已知条件,计算人工预算单价。
(年应工作天取251天)二、电价①电网供电施工电价:0.60元/ kW.h÷[ (1-8%)]+ 0.025 = 0.68元/ kW.h②自设柴油发电机供电电价(2783.14+51.43)元/台班÷[400×8×0.75×0.7×(1-4%)×(1-8%)]+0.025= 1.94元/ kW.h③综合施工电价0.68元/ kW.h×90% + 1.94元/ kW.h×10% =0.81元/ kW.h三、解:(1)土方开挖工程量1500*(5+2.4*1.5)*2.4=30960m3(2)挖掘机台班产量8*60*60*0.6*0.75/(17*1.33)=573.2m3/ 台班(3)按时完工每天需挖土方量30960/30=1032 m3/天(4)共需挖掘机1032/573.2=1.8取2台挖掘机四、砂: 1.60*0.49+3.10*0.43+8.40*0.42+0.78=6.425万方5~20: 1.60*0.42+3.10*0.28+8.40*0.25=3.64万方20~40: 1.60*0.42+3.10*0.28+8.40*0.25=3.64万方40~80: 3.10*0.38+8.40*0.25=3.278万方80~150:8.40*0.28=2.352万方(1)超径石弃料摊销率计算摊销率=(超径石弃料处理量÷骨料需用量)×100%=(2.39÷19.335) ×100%=12.36%(2)级配石弃料摊销率计算摊销率=(级配弃料处理量÷骨料需用量)×100%=[(25.2-19.335-2.39)÷19.335] ×100%=18%(3)不考虑弃料石骨料单价W1选用工序流程单价系数Ⅳ-2W1 = 8.00×1.68/19.335+13.42×1.01+3.88×0.97+10.6×1+15.78= 44.39元/ m3成品(4)弃料摊销费超径石弃料选用工序流程单价系数Ⅳ-3W2 = (13.42×1.04+3.88×1+6.78) ×12.36%= 3.04元/ m3成品级配弃料选用工序流程单价系数Ⅳ-2W3= (13.42×1.01+3.88×0.97+10.6×1+6.78)×18%= 6.25元/ m3成品(5)骨料单价W:W = W1 + W2+W3=53.68元/ m3成品。
五、解:(1)砼半成品单价已知设计龄期90天R90C30*0.8=R28C24 取C25砼水泥0.315*1.07*300=101.12砂0.47*0.98*58=26.71石子0.81*0.98*42=33.34水0.15*1.07*0.8=0.13小计161.3元/ m3水泥补差0.315*1.07*25=8.43元/ m3(2)R90C30砼桥面板综合单价[(161.3*1.03+158.96)*1.05*1.115*1.06+8.43*1.03]*1.0322+6.46=431.86元/ m3六、解:1、计算各工作面承担工程量A段:700×2.25×2.25×3.14=11127m3B段:1300×2.25×2.25×3.14=20665m3C段:900×1.75×1.75×3.14=8655m3合计:40477 m3(1)计算各工作面承担工程权重A段:11127/40477 = 27.5%B段:20665/40477 = 51.1%C段:8655/40477 = 21.4%2、计算预算石渣运输综合运距:3、计算洞挖预算单价(1)超挖系数计算洞径φ4.5m设计断面2.25×2.25×3.14=15.90m3超挖断面2.4×2.4×3.14=18.08m3洞径φ3.5m设计断面1.75×1.75×3.14=9.62m3超挖断面1.9×1.9×3.14=11.34m3洞径φ4.5m系数18.08/15.90=1.14洞径φ3.5m系数11.34/9.62=1.18(2) 隧洞石方开挖综合预算单价:124.71元/ m3×(0.275+0.511) ×1.14+156.68元/ m3×0.214×1.18 +25.55元/ m3=176.86元/ m3。
