工程样板工艺及质量标准
- 格式:doc
- 大小:76.00 KB
- 文档页数:9
工程样品样板制度一、总则为规范工程样品样板的管理,确保工程质量,提高工程效率,特制定本制度。
二、适用范围本制度适用于公司所有项目的工程样品样板管理。
三、管理原则1. 遵循实用、美观、经济、环保原则,制定工程样品样板。
2. 严格遵循相关法律法规和标准,确保工程样品样板符合国家规定。
3. 制定完善的工程样品样板管理制度和标准,并定期检查和更新。
4. 坚持科学管理,提高工程样品样板的质量和效率。
四、工程样品样板编制1. 工程样品样板编制应由专业人员进行讨论和制定,确保符合工程需求。
2. 工程样品样板应注重材料的选择、工艺的设计和施工的要求,确保完成工程的质量和效果。
3. 工程样品样板应具备相关资质和经验的设计单位进行设计,确保工程质量。
4. 工程样品样板应经过多次修改和优化,确保符合工程要求。
五、工程样品样板审批1. 工程样品样板的审批应由相关部门负责人进行,确保符合工程规范。
2. 工程样品样板的审批应注重实用、美观、经济、环保等原则,确保工程质量。
3. 工程样品样板的审批应及时,确保工程进度。
4. 工程样品样板的审批应书面确认,确保工程效果。
六、工程样品样板管理1. 工程样品样板的管理应有专人负责,确保工程质量。
2. 工程样品样板的管理应依据相关规定进行,确保工程效果。
3. 工程样品样板的管理应定期检查和维护,确保工程质量。
4. 工程样品样板的管理应及时整改,确保工程进度。
七、工程样品样板使用1. 工程样品样板的使用应符合工程需要,确保完成工程的质量。
2. 工程样品样板的使用应注重施工要求,确保工程效果。
3. 工程样品样板的使用应严格按照审批文件进行,确保工程质量。
4. 工程样品样板的使用应及时整改,确保工程进度。
八、工程样品样板监督检查1. 工程样品样板的监督检查应由相关部门定期进行,确保工程质量。
2. 工程样品样板的监督检查应注重实用、美观、经济、环保等原则,确保工程效果。
3. 工程样品样板的监督检查应及时发现问题并及时整改,确保工程进度。

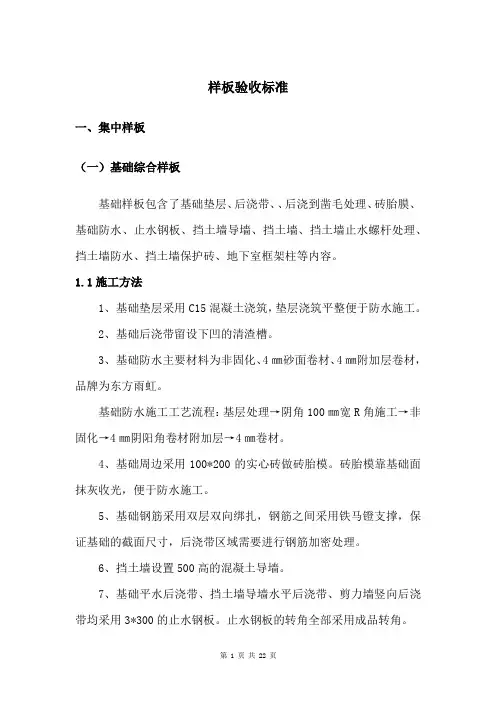

样板验收标准一、集中样板(一)基础综合样板基础样板包含了基础垫层、后浇带、、后浇到凿毛处理、砖胎膜、基础防水、止水钢板、挡土墙导墙、挡土墙、挡土墙止水螺杆处理、挡土墙防水、挡土墙保护砖、地下室框架柱等内容。
1.1施工方法1、基础垫层采用C15混凝土浇筑,垫层浇筑平整便于防水施工。
2、基础后浇带留设下凹的清渣槽。
3、基础防水主要材料为非固化、4㎜砂面卷材、4㎜附加层卷材,品牌为东方雨虹。
基础防水施工工艺流程:基层处理→阴角100㎜宽R角施工→非固化→4㎜阴阳角卷材附加层→4㎜卷材。
4、基础周边采用100*200的实心砖做砖胎模。
砖胎模靠基础面抹灰收光,便于防水施工。
5、基础钢筋采用双层双向绑扎,钢筋之间采用铁马镫支撑,保证基础的截面尺寸,后浇带区域需要进行钢筋加密处理。
6、挡土墙设置500高的混凝土导墙。
7、基础平水后浇带、挡土墙导墙水平后浇带、剪力墙竖向后浇带均采用3*300的止水钢板。
止水钢板的转角全部采用成品转角。
8、挡土墙预埋钢套管,采用成品钢止水节,且伸出外侧150长。
钢套管四周加设加强钢筋。
9、挡土墙三段式止水螺杆处理工艺:止水螺杆拆除→止水螺杆→防锈处理(防锈漆)→防水砂浆封堵。
10、挡土墙迎土面采用1.5厚防水卷材施工,阴阳角附加层也采用1.5厚卷材。
防水保护层采用10㎜厚MU15砂浆+多孔砖。
11、在基础上施工一个500*500的框架柱,框架柱上展示机械连接、电渣压力焊。
1.2质量要求1、基础垫层收面平整、无蜂窝麻面、狗洞、迎角顺直。
2、防水施工搭接长度不低于100㎜,热熔充分,粘接密实。
阴阳角附加层粘接牢固,附加层双向长度≥250宽。
3、基础钢筋绑扎横平竖直间距均匀、马镫及垫块稳固间距≤1米。
4、止水钢板转角处采用成品焊接,其余部分采用双面搭接,搭接长度≥100㎜。
5、挡土墙预埋钢套管自带成品止水节,套管处剪力墙面≥150㎜。
周边加设4根加强钢筋。
6、电渣压力焊连接,电渣压力焊四周焊包凸出钢筋面≮4㎜,钢筋与电极接触处无烧伤缺陷,接头处的弯折角度≯3°,接头处的轴线偏移≯钢筋直径的0.1倍且不能小于2㎜。
1.0 合用范围本工艺标准合用于集团、城市公司开辟建设的新建、改建和扩建工程的样板引路实施和验收。
2.0 编制依据《建造工程施工质量验收统一标准》GB50300-2001《建造工程质量验收规范》GB50210-2001《砌体结构工程施工质量验收规范》GB50203-2022《混凝土结构工程施工质量验收规范》(GB5020*2002)(2022 修订版)《铝合金门窗工程技术规范》JGJ214-2022《屋面工程质量验收规范》GB50207-2002《地下防水工程质量验收规范》GB50208-2002集团和城市公司相关程叙文件、标准及合同3.1 术语样板引路:工程质量事前控制的重要手段,在实施样板引路过程中,能及时发现存在的问题,并加以改进和优化,样板引路是打造星河精品的有效保障。
工程样板:指在工程建造过程中,为在大面积施工前统一施工做法、细部处理、检验设计质量、选材型号、颜色、材质,发现施工、监理过程的难点、重点,而按照设计交验标准建造的一种样板。
直接服务于房地产策划、工程、销售人员;服务于设计、施工和监理单位,是服务于建造过程的中间检验产品及示范标准。
工程样板包括交楼样板、产品验证样板、施工工艺样板、材料样板(样品)及销售展示样板。
交楼样板:在满足规范、施工图纸要求、销售附图要求、使用功能要求的前提下,在各分部份项工程大面积施工前分阶段完成样板,完成的成品作为竣工验收标准。
销售展示样板:包括样板展示区、精装修展示房、情景展示房、清水样板房 (交楼样板)、营销展示用的工艺工法样板间等,方案设计完成后,由营销管理部门在《样板房展示区策划方案、选址》中明确,对代表户型、电梯厅或者大堂装修、毛坯标准层、精装修标准层等位置进行选定。
施工工艺样板:要求各项目部在施工现场平面布置设立专用的施工工艺样板展示区,防水、砌筑、铝合金安装、外墙保温、外墙涂料、外墙面砖等可选定一层或者不同户型进行实体样板施工完成后,项目部组织相关部门,会同监理和总包进行验收,验收合格后,方可进行大面积施工。

机电工程工法样板标准做法
机电工程工法样板标准做法一般包括以下几个部分:
1.前期准备:在开始施工前,需要对施工现场进行清理和整理,确保施工环境安全、整洁。
同时,需要对施工材料进行质量检查,确保符合工程要求。
2.施工工艺:在施工过程中,需要按照规定的施工工艺流程进行操作,确保施工质量符合标准要求。
同时,需要注意施工细节的处理,如焊缝、螺丝连接等,以确保整体结构的稳定性和安全性。
3.质量检测:在施工完成后,需要对施工质量进行检测和验收,确保施工质量符合标准要求。
在检测过程中,需要注意细节方面的检测,如电线连接、管道连接等。
4.成品保护:在施工完成后,需要对成品进行保护,避免损坏和污染。
同时,需要注意对设备的保护,避免设备在运输和安装过程中受到损坏。
5.注意事项:在施工过程中,需要注意安全事项,如用电安全、高空作业安全等。
同时,需要注意对环境的保护,减少施工噪音、灰尘等对环境的影响。
机电工程工法样板标准做法需要根据具体情况进行调整和改进,以满足不同工程的需求。
同时,在施工过程中,需要加强管理和监督,确保施工质量符合标准要求。
工程施工样板要求一、前言随着我国经济的快速发展,建筑工程的数量和规模不断扩大,施工质量成为人们关注的焦点。
为了提高工程施工质量,确保工程安全、可靠、环保,规范施工行为,本文对工程施工样板的要求进行了详细阐述。
二、工程施工样板要求1. 工程概况工程施工样板应充分体现工程特点、规模、结构形式、施工工艺等。
样板应具有代表性,能够展示工程的总体形象和施工质量。
2. 材料要求(1)建筑材料:应符合国家现行标准、规范和设计要求,具有出厂合格证和检测报告。
(2)构配件:应符合国家现行标准、规范和设计要求,具有出厂合格证和检测报告。
(3)设备:应符合国家现行标准、规范和设计要求,具有出厂合格证和检测报告。
3. 施工工艺要求(1)模板工程:模板应平整、垂直、牢固,接缝严密,具有足够的强度和刚度。
(2)钢筋工程:钢筋加工、安装应符合国家现行标准、规范和设计要求,焊接质量应满足相关要求。
(3)混凝土工程:混凝土应拌合均匀,色泽一致,坍落度符合要求,浇筑应密实、表面平整。
(4)砌体工程:砌体应横平竖直,砂浆饱满,灰缝均匀,砖墙表面平整、洁净。
(5)防水工程:防水层应均匀、连续、牢固,无空鼓、开裂、翘边等现象。
(6)装饰工程:装饰材料应符合国家现行标准、规范和设计要求,施工应均匀、牢固,表面平整、光滑。
4. 质量验收要求(1)施工样板应严格按照设计文件和施工图纸要求施工,确保施工质量。
(2)施工过程中,应加强质量监督检查,及时发现和整改质量问题。
(3)工程验收时,应按照相关标准、规范要求进行,确保工程质量符合规定。
5. 安全文明施工要求(1)施工现场应严格执行安全文明施工规定,确保施工安全。
(2)施工人员应穿着整齐、佩戴安全帽、手套等劳动防护用品。
(3)施工现场应设置安全警示标志,提醒施工人员和过往行人注意安全。
(4)施工垃圾应分类存放,定期清理,确保施工现场整洁。
三、总结工程施工样板是展示工程质量的重要窗口,要求施工方在施工过程中严格把控材料、施工工艺、质量验收等环节,确保工程施工质量。

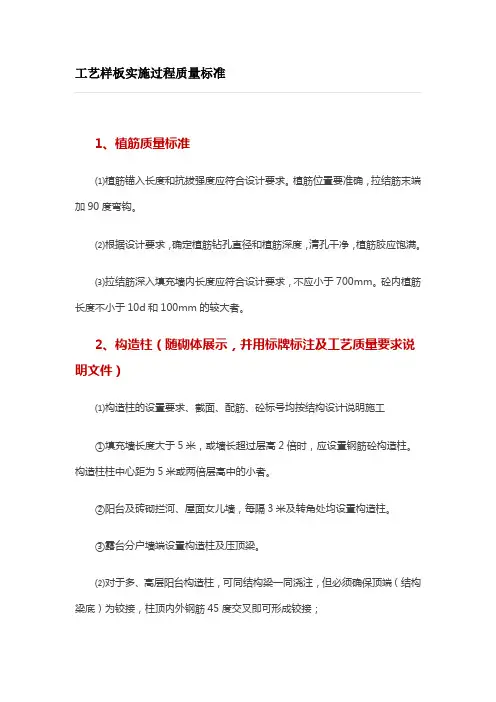

工艺样板实施过程质量标准1、植筋质量标准⑴植筋锚入长度和抗拔强度应符合设计要求。
植筋位置要准确,拉结筋末端加90度弯钩。
⑵根据设计要求,确定植筋钻孔直径和植筋深度,清孔干净,植筋胶应饱满。
⑶拉结筋深入填充墙内长度应符合设计要求,不应小于700mm。
砼内植筋长度不小于10d和100mm的较大者。
2、构造柱(随砌体展示,并用标牌标注及工艺质量要求说明文件)⑴构造柱的设置要求、截面、配筋、砼标号均按结构设计说明施工①填充墙长度大于5米,或墙长超过层高2倍时,应设置钢筋砼构造柱。
构造柱柱中心距为5米或两倍层高中的小者。
②阳台及砖砌拦河、屋面女儿墙,每隔3米及转角处均设置构造柱。
③露台分户墙端设置构造柱及压顶梁。
⑵对于多、高层阳台构造柱,可同结构梁一同浇注,但必须确保顶端(结构梁底)为铰接,柱顶内外钢筋45度交叉即可形成铰接;⑶砌体(大于3m)无约束的端部必须增设构造柱。
3、抱框柱(随砌体展示,并用标牌标注及工艺质量要求说明文件)⑴大于1.2m进户门、大于2m的门窗洞口两侧应设置抱框柱;或按设计要求设置构造柱。
⑵根据各地区设计要求,截面为10cm×墙宽、砼标号C20、内配2Φ12,拉结筋2Φ6@300;⑶柱筋底部在结构板上生根,上部既可以同连系过梁连接,也可同结构梁铰接。
4、过梁⑴过梁设置、截面和配筋均按设计要求。
⑵两端搁置长度应确保:当墙厚≤24cm时,为37cm;当墙厚≥37cm时,为24cm。
⑶施工洞≥30cm以上的预留洞必须设置过梁,过梁高不小于120、配筋、两端搁置长度同前。
5、窗台压顶(随砌体展示,并用标牌标注及工艺质量要求说明文件)⑴窗台压顶梁截面及配筋均按设计施工。
⑵当砌体材料为蒸压砌块时,嵌固长度应为240cm,当两侧设有框抱柱时,与框抱柱同时浇注,可不考虑嵌固长度;⑶结构找坡:压顶梁顶面必须向外找坡,坡度>6%。
严禁平设或向内坡。
⑷窗台压顶必须先浇筑,后向上砌墙;有框包柱除外。

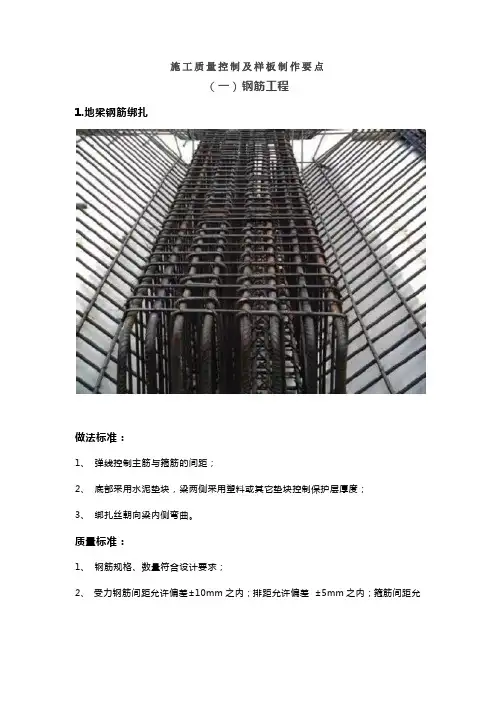

施工质量控制及样板制作要点(一)钢筋工程1.地梁钢筋绑扎做法标准:1、弹线控制主筋与箍筋的间距;2、底部采用水泥垫块,梁两侧采用塑料或其它垫块控制保护层厚度;3、绑扎丝朝向梁内侧弯曲。
质量标准:1、钢筋规格、数量符合设计要求;2、受力钢筋间距允许偏差±10mm之内;排距允许偏差±5mm之内;箍筋间距允许偏差±20mm之内;保护层厚度允许偏差±5mm之内;3、绑扎丝扣无漏绑,扎丝朝里弯曲。
2.底板钢筋绑扎样板做法标准:1、在地面上弹线控制主筋的间距;质量标准:1、钢筋规格、数量、间距符合设计要求;2、保护层厚度偏差不得大于±10mm,钢筋不得与底板或侧模接触,防止渗水锈蚀;3、受力钢筋网片长宽间距允许偏差±10mm之内;网眼尺寸允许偏差±20mm之内;箍筋间距允许误差±20mm之内;4、用水准仪测量上排钢筋平整度不大于5mm/2m,保证钢筋保护层厚度;5、绑扎丝扣无漏绑,扎丝朝里弯曲。
3.钢筋套筒连接样板做法标准:1、钢筋下料采用无齿锯切割,端面平直;2、钢筋套筒合格,钢筋螺纹加工牙形饱满,无断牙秃牙等缺陷。
螺纹加工完毕,应套保护盖保护;3、套筒连接采用扭矩扳手连接,拧紧力矩值符合规范要求;4、逐一检查,合格后点油漆标明。
质量标准:1、钢筋端头应与轴线垂直,不得有马蹄形或挠曲;2、扭矩扳手拧紧力矩值符合规范或设计要求,力矩扳手的精度为±15%;3、连接后每端外露不能超过一个完整丝;4、两条互相连接的钢筋肋部应在一条直线上。
(二)模板工程1.木模板安装样板做法标准:1、模板接缝不应漏浆;采用硬拼缝;2、模板使用前应涂刷隔离剂;3、模板安装的偏差应符合规范规定。
质量标准:1、全数检查模板接缝和隔离剂涂刷情况;2、模板安装后检查模板允许偏差:轴线位置5mm之内;截面尺寸:+4mm到-5mm;3、相邻模板表面高低差允许偏差2mm以内;表面平整度不能大于5mm;4、顶板模板需按照跨度的1/1000~3/1000起拱。
石膏砂浆抹灰工艺样板质量标准及注意事项石膏砂浆抹灰工艺样板质量标准及注意事项一、石膏砂浆抹灰工艺样板质量标准:1. 抹灰面层平整度标准:(1)墙面平整度需达到2m直尺不超过3mm的要求。
(2)顶面平整度应达到2m直尺不超过5mm的要求。
(3)地面平整度应达到2m直尺不超过8mm的要求。
2. 抹灰质量标准:(1)墙面砂浆应均匀涂抹,不得存在空鼓、裂纹等缺陷。
(2)墙面与墙面之间、顶面与墙面之间的转角部位应平整流畅,无棱角、过渡自然。
(3)顶面应平整光滑,无凹凸不平、碎屑等现象。
(4)地面应平整稳固,不得出现起砂、开裂等现象。
3. 石膏砂浆抹灰层厚度标准:(1)墙面抹灰层厚度应达到10mm。
(2)顶面抹灰层厚度应达到15mm。
(3)地面抹灰层厚度应达到20mm。
二、石膏砂浆抹灰工艺样板注意事项:1. 石膏砂浆配制(1)按照石膏砂浆生产厂家的要求进行材料配制和水泥砂浆的搅拌。
(2)按照设计要求确定抹灰砂浆的配比,控制水灰比,确保砂浆的流动性和粘结性。
2. 基层处理(1)清洁基层表面,移除松动的灰尘、油污等。
(2)需要在基层上涂刷一层牙水,提高抹灰层与基层的附着力。
3. 检查墙面垂直度(1)在进行抹灰前,需要使用水平仪和垂直仪检查墙面的垂直度和水平度。
(2)修正墙面的不平整,确保墙面平整度达到标准要求。
4. 墙面抹灰工艺(1)提前湿润基层,防止墙体吸水过快导致砂浆脱水。
(2)根据墙面宽度和高度,确定抹灰线,保持墙面的垂直和水平。
(3)将砂浆涂抹在墙面上,利用抹刀将砂浆均匀刮开。
(4)等待灰浆稍干后,使用刮板进行抹平,并确保墙面平整度达标。
(5)抹灰层完全干燥后,使用砂纸进行打磨,使墙面光滑。
5. 顶面抹灰工艺(1)在顶面抹灰前,需要在墙面与顶面交界处进行防护,防止砂浆进入墙面。
(2)将砂浆涂抹在顶面上,利用抹刀将砂浆均匀刮开。
(3)等待灰浆稍干后,使用抹刀进行抹平,并确保顶面平整度达标。
(4)顶面抹灰层完全干燥后,使用砂纸进行打磨,使顶面光滑。

工艺样板工程方案引言工艺样板工程是指在建筑施工前制作一部分或全部建筑构件,以供施工人员参考和验证其施工工艺。
这样做的目的是为了提前发现施工过程中可能存在的问题,并及时进行调整和改善。
本文将详细介绍工艺样板工程方案的设计和执行步骤。
设计步骤1.确定样板种类及数量:根据具体工程项目的需要,确定需要制作的工艺样板的种类和数量。
每种样板都应该能够全面展示该构件的施工工艺和技术要求。
2.确定样板尺寸和材料:根据设计图纸和相关技术要求,确定工艺样板的尺寸和所需材料。
选择合适的材料能够更好地模拟实际施工中所使用的材料。
3.制作样板模具:根据样板的尺寸和形状,制作样板模具。
模具的制作应符合工艺样板的要求,确保样板的尺寸和形状准确无误。
4.制作样板构件:将选定的材料经过加工和装配,按照样板模具的形状制作样板构件。
在制作过程中,要注意工艺样板的表面处理和装饰效果,以保证样板的整体质量。
5.完善样板细节:对制作好的样板构件进行检查,确保每个细节都符合设计要求。
如有需要,可以进行修整和调整,以使样板构件更加符合实际施工的要求。
6.验收并记录:对制作好的工艺样板进行验收,确保每个样板都符合设计和施工要求。
验收合格的样板应及时进行记录和标识,以便后续使用。
执行步骤1.编制工艺样板计划:根据工程项目的施工进度和优先级,编制工艺样板制作的计划。
计划中应包含样板制作的时间安排、材料采购、人员调配等内容。
2.准备工作:根据计划,准备好所需的材料、工具和设备。
确保工作场地整洁、安全,并进行必要的防护措施。
3.制作样板模具:按照设计要求和模具图纸制作样板模具。
使用合适的材料和工艺,确保模具的精度和稳定性。
4.制作样板构件:按照模具的要求和工艺流程,制作样板构件。
在制作过程中,要注意保持材料的品质和处理每个细节。
5.完善样板细节:对制作好的样板构件进行检查,确保每个细节都符合设计和工艺要求。
如有需要,进行修整和调整。
6.验收和记录:对制作好的工艺样板进行验收,确保每个样板都符合质量要求。
样板房装修工程施工工艺标准内部编号:(YUUT-TBBY-MMUT-URRUY-UOOY-DBUYI-0128)东莞佳兆业样板房精装修施工工艺标准(适用于交付标准样板房)(一)电器安装及电路改造(二)水路(三)泥水(四)砌体工程及墙角、天花批荡工程(五)墙体铺装工程(六)地面铺装工程(七)木工用料标准(八)天花吊顶制作(九)墙面背景木制作部分(十)楼梯封板部分(十一)家私油漆作业前的准备工作(十二)批灰乳胶漆(十三)贴墙纸(十四)安装工程(十五)成品保护部分(一)电器安装及电路改造一、一般规定电路改造施工前必须放样1.水电工人必须持证上岗(电工操作证),证件按时年审,并贴在形象牌左上角(检查电工是否本人,是否过期)2.设计师到现场定位确认后,电路改造施工前必须先放样,按照公司的规划先打好预算,由监理审核及设计师签字确认方可施工(到场人:设计师、水电班负责人,项目经理)放样前必须弹全房间的水平线,监理审核的两方面:㈠放样的准确性;㈡线路布设的合理性。
3.户内配电应根据室内电器的不同功率分别配线:功率表示法:P=U·I(2.5m㎡ 16-18A, 4 m㎡ 24-26A, 6 m㎡ 33A380V应均为220V电压,1匹=735W)大功率家电设备应独立配线,配电箱应设漏电开关,漏电设置器,动作电流0.1秒内相线与零线电流误差大于30mA,一般用电器外壳,导线绝缘层破损,导线接头易漏电,必须电装超负荷,短路保护器(设置空气开关用于保护导线,导线最高温度小于65℃,环境温度小于30℃,380V 变压220V:㈠均分电流功率,㈡常用,不常用均分。
空调杆一律采用4mm2以上线,配电箱常用的开关⑴漏电开关——防止漏电,⑵空气开关——控制电流。
4.配线时,相线(L)颜色用红色,控制线用黄色,绿色,零线(N)颜色用蓝色或黑色(每套房只能使用其中一种),保护地线(PE)用黄、绿双色线(地线为防止漏电,起保护作用。
工程施工质量控制及样板区制作要点我国目前建筑业势头依然很猛,工程的质量显得非常重要,对于我们来说,切记:优秀工程质量先精心施工记心间!以下为工程施工质量控制及样板区制作要点,供各位学习、参考!钢筋工程1. 地梁钢筋绑扎做法标准:①弹线控制主筋与箍筋的间距;②底部采用水泥垫块,梁两侧采用塑料或其它垫块控制保护层厚度;③绑扎丝朝向梁内侧弯曲。
质量标准:①钢筋规格、数量符合设计要求;②受力钢筋间距允许偏差±10mm之内;排距允许偏差±5mm之内;箍筋间距允许偏差±20mm之内;保护层厚度允许偏差±5mm之内;③绑扎丝扣无漏绑,扎丝朝里弯曲。
2. 底板钢筋绑扎样板做法标准:①在地面上弹线控制主筋的间距。
质量标准:①钢筋规格、数量、间距符合设计要求;②保护层厚度偏差不得大于±10mm,钢筋不得与底板或侧模接触,防止渗水锈蚀;③受力钢筋网片长宽间距允许偏差在10mm之内;网眼尺寸允许偏差±20mm之内;箍筋间距允许误差±20mm之内;④用水准仪测量上排钢筋平整度不大于5mm/2m,保证钢筋保护层厚度;⑤绑扎丝扣无漏绑,扎丝朝里弯曲。
3. 钢筋套筒连接样板做法标准:①钢筋下料采用无齿锯切割,端面平直;②钢筋套筒合格,钢筋螺纹加工牙形饱满,无断牙秃牙等缺陷。
螺纹加工完毕,应套保护盖保护;③套筒连接采用扭矩扳手连接,拧紧力矩值符合规范要求;④逐一检查,合格后点油漆标明。
质量标准:①钢筋端头应与轴线垂直,不得有马蹄形或挠曲;②扭矩扳手拧紧力矩值符合规范或设计要求,力矩扳手的精度为±15%;③连接后每端外露不能超过一个完整丝;④两条互相连接的钢筋肋部应在一条直线上。
模板工程1. 木模板安装样板做法标准:①模板接缝不应漏浆;采用硬拼缝;②模板使用前应涂刷隔离剂;③模板安装的偏差应符合规范规定。
质量标准:①全数检查模板接缝和隔离剂涂刷情况;②模板安装后检查模板允许偏差:轴线位置5mm之内;截面尺寸:+4mm 到-5mm;③相邻模板表面高低差允许偏差2mm以内;表面平整度不能大于5mm;④顶板模板需按照跨度的1/1000~3/1000起拱。
施工作业指导书——内墙抹灰一、工艺流程:基层清理→洒水湿润→冲筋、打饼→不同基层间的抗裂措施→抹底子灰→阴阳角找方→抹门、窗口护角→修抹墙面管、槽、孔洞→抹罩面灰→养护、成品保护二、施工要点:1、抹灰前把混凝土结构面、砖砌体墙面粘附的浮浆、浮灰等清理干净,然后洒水湿润,防止抹灰后起壳、开裂、脱落。
2、室内墙柱阳角用1:2水泥砂浆护角,每侧宽度≧50mm。
3、抹灰应分层,在底层灰八成干时开始抹罩面灰,罩面灰应二遍成活,厚度约为2mm,应两人同时操作,一人先薄刮一遍,另一人随即抹平。
按先上后下顺序进行,再赶光压实,随后用铁抹子压一遍,最后用塑料抹子压光。
4、抹灰完成应做到“工完、料净、场地清”,并进行养护。
施工作业指导书——室内地坪一、工艺流程:弹水平线→基层清理→洒水湿润→刷素水泥浆→抹灰饼→拌制、摊铺水泥砂浆→刮平→养护、成品保护二、施工要点:1、将基层表面的泥土、灰尘、浮浆、渣子等清理干净,如楼板表面有油污,应用5%~10%浓度的碱溶液清洗干净。
2、摊铺砂浆前一天应对楼板表面进行浇水湿润,表面有积水应清除。
3、根据已弹出的水平标高线,相隔一定距离(约1.5m)抹灰饼。
4、摊铺后用铝合金刮板刮平,待稍微干一点后用木抹子搓平,由内而外操作,并随时用2m靠尺检查其平整度。
施工作业指导书——构造柱一、工艺流程:构造柱钢筋绑扎→立皮数杆→墙体砌筑→贴止漏浆条→模板安装→砼浇筑二、施工要点:1、砌体施工前,应提前对砖块洒水湿润,并将砌体跟部垃圾、浮浆冲洗干净2、构造柱与砌体连接处砌成马牙槎,马牙槎先退后进;退后尺寸每边60mm,高度不大于300mm;3、随砌随留穿墙孔,留孔水平距离不大于600mm,竖向间距不大于400mm;4、支设模板前沿马牙槎边缘贴止漏浆条,为保证混凝土密实度,将一侧模板顶端做成喇叭口形状;屋面工程施工作业指导书一、工艺流程基层清理→泡沫混凝土保温找坡层→20厚1:3水泥砂浆找平层→1.5厚交叉压膜自粘防水卷材两遍→10厚低强度等级砂浆隔离层→50厚C30细石混凝土保护层→蓄水试验二、屋面施工工艺及质量要求1、基层清理:剔除混凝土表面的浮浆,清扫并用清水冲洗干净。
建筑质量工艺样板
建筑质量工艺样板是指在建筑工程中,为了保证建筑质量和工艺水平,所采用的一种标准化的样板。
这种样板不仅可以规范建筑工程的施工过程,还可以提高建筑工程的质量和安全性。
建筑质量工艺样板的制定需要考虑多方面的因素,如建筑材料的选择、施工工艺的规范、施工人员的技术水平等。
在制定样板时,需要充分考虑这些因素,以确保建筑工程的质量和安全性。
建筑质量工艺样板的制定需要遵循一定的原则。
首先,需要考虑建筑工程的实际情况,制定符合实际情况的样板。
其次,需要考虑建筑工程的安全性和质量,制定符合安全和质量要求的样板。
最后,需要考虑建筑工程的经济性,制定符合经济要求的样板。
建筑质量工艺样板的实施需要全面推进。
在实施过程中,需要加强对施工人员的培训和管理,提高施工人员的技术水平和工作素质。
同时,需要加强对建筑材料的质量监管,确保建筑材料符合质量要求。
此外,还需要加强对施工现场的管理,确保施工现场的安全和卫生。
建筑质量工艺样板的实施可以有效提高建筑工程的质量和安全性。
通过制定和实施样板,可以规范建筑工程的施工过程,提高建筑工程的质量和安全性,减少建筑工程的质量问题和安全事故的发生。
因此,建筑质量工艺样板的制定和实施是非常重要的。
1.基本技术参数备料要求1.1含水率――正常湿度环境下要求木材含水率8%~12%。
高湿季节的木材含水率不得超过15%,同一块材料中,各部分含水率偏差不得超过两个百分点。
1.2湿度――当相对湿度为40~60%生产可正常进行。
低于40%时,应采取封闭遮盖等方式,防止干裂、变形;高于60%时,应采取防潮措施,防止吸潮变形。
1.3温度――凡用胶工序、喷涂工序,按供应商提供之使用说明书进行作业。
胶粘剂存放室温不得低于10℃。
2.用料2.1毛板材――要求足尺、平整、干燥,无霉变、翘曲、弓弯、瓦弯、内裂、腐朽、虫眼、树心,除工艺另外规定外,不得有疤节。
2.2集成材板――外用材要求整体无明显色差(以送货单标注等级的国家标准为依据),干燥、平整,无缺材、黑线、开裂、散头,无磕碰划伤;内用材平整、干燥、无开裂。
长宽厚各尺寸均与订货标准相符,允许误差:长度-5mm,宽度-3mm,厚度+0.5mm。
基材要求平整、足尺,无开裂和严重磕碰伤。
2.3细木工板――整体平整,干燥,无开裂、缺材、空洞;长宽厚各尺寸允许误差:长度-5mm宽度-3mm,厚度+0.5mm。
表面贴皮完整,无明显色差,无疤节,无漏贴、翘皮、离层、鼓包、裂缝。
2.4多层板――平整、干燥,无开裂、缺材、离层;长宽厚各尺寸允许误差:长度-5mm宽度-3mm,厚度±0.5mm,3mm厚和5mm厚薄板厚度允许误差±0.2mm。
表面贴皮完整,无明显色差,无漏贴、翘皮、鼓包、裂缝。
2.5密度板――平整、干燥,无缺材、无霉变、密度均匀。
长宽厚各尺寸允许误差:长度-5mm宽度-3mm,厚度±0.5mm,3mm厚和5mm厚薄板厚度允许误差±0.2mm。
厚度均匀,同一张板各部分厚度相差不得超过0.2mm。
3.零部件生产工艺流程4.材料选配4.1木材板面、4.1.1无明显色差(可随产品颜色而调节),无腐朽、虫眼、开裂、缺材。
4.1.2实木板材要求无疤节、崩缺,胶缝无黑线。
工程施工样板制度一、目的与范围制定本样板制度的目的在于规范工程施工过程中的各个环节,确保工程各部分质量达到设计和规范要求。
本制度适用于所有参与本工程项目的施工、监理及相关管理人员。
二、样板制作1. 选择样板每个分项工程开始前,施工单位需根据工程特点和难点,选择具有代表性的部位或工序作为样板。
所选样板应涵盖关键节点和典型做法,能够全面展示该项工程的质量要求。
2. 样板计划施工单位必须制定详细的样板施工计划,包括样板的制作时间、地点、所需材料、工艺流程等,并报监理单位审批。
计划应确保样板制作与整体工程进度相协调,不影响总工期。
3. 样板施工样板施工应由经验丰富的技术人员负责,严格按照设计图纸和施工规范进行。
施工过程中,应注重工艺细节,确保每一步骤都符合质量标准。
三、样板验收1. 内部验收样板完成后,施工单位应组织内部验收,对照设计要求和施工规范进行自检。
内部验收合格后,方可进入下一阶段。
2. 监理验收内部验收通过后,施工单位应邀请监理单位进行验收。
监理单位应根据相关标准和规范,对样板的质量进行全面检查,并提出整改意见。
3. 整改与复验对于监理单位提出的整改意见,施工单位应及时整改,并重新提交验收。
直至监理单位确认样板质量符合要求为止。
四、样板推广1. 成果展示验收合格的样板应作为后续施工的参照标准,施工单位应组织相关人员进行观摩学习,确保每个工人都能理解并掌握样板中的关键技术和质量要求。
2. 推广应用施工单位应将样板的施工方法、工艺流程等编制成书面资料,供全体施工人员参考。
同时,应在施工现场设置明显的样板展示区,便于实时指导施工。
五、监督管理监理单位应加强对样板制度的监督,确保施工单位严格按照本制度执行。
对于未按制度执行的情况,监理单位有权要求施工单位停工整改,直至符合要求。
六、总结与改进项目结束后,施工单位应对样板制度的执行情况进行总结,分析存在的问题和不足,提出改进措施,并在后续工程中不断完善和优化样板制度。
建筑工程质量样板在建筑工程中,质量是一个至关重要的因素。
高质量的建筑工程能够确保建筑物的安全、耐久性和功能性。
为了保证建筑工程的质量,我们需要建立一个科学的质量样板。
本文将讨论建筑工程质量样板的要点和实施方法。
一、质量控制要点1. 施工材料选用建筑工程所使用的材料质量是确保工程质量的基础。
在质量样板中,应规定所采用的材料的标准和检测要求。
同时,施工过程中需要对材料进行验收和检测,确保其符合要求。
2. 施工工艺要求施工工艺是影响建筑工程质量的重要因素。
质量样板中应规定各个工艺环节的具体要求,包括施工程序、加工工艺和施工工具的使用等。
通过标准化的施工工艺要求,能够提高施工效率和质量。
3. 施工现场管理建筑工程的施工现场管理对于质量的控制至关重要。
质量样板中应规定现场管理的各项要求,包括安全防护、施工顺序和施工组织等。
通过合理的现场管理,能够避免施工中的质量问题。
二、质量保证措施1. 质量检测与验收在建筑工程的各个阶段,需要对工程质量进行检测和验收。
质量样板应规定检测和验收的具体方法和标准。
通过有效的检测和验收,能够及时发现和解决质量问题,确保工程质量符合要求。
2. 不良行为惩罚机制质量样板中应规定不良行为的定义和相应的惩罚措施。
一旦发现施工过程中出现不良行为,应及时采取相应的措施进行制止和纠正。
3. 质量培训和管理建筑工程质量的实现离不开施工人员的专业技能。
质量样板中应规定施工人员的培训要求和培训内容。
同时,还需要建立健全的质量管理体系,确保质量管理工作得到落实。
三、实施方法1. 制定质量样板质量样板的制定应参考相关标准和规范,并结合具体的建筑工程特点进行制定。
质量样板需要涵盖施工过程的各个环节,确保工程质量的全面控制。
2. 质量样板的宣传和培训质量样板的宣传和培训是质量管理的重要环节。
施工人员需要对质量样板进行充分的了解和掌握,才能够在实际施工中有效地贯彻执行。
3. 监督和验收质量样板的实施需要进行监督和验收。
建筑工程质量样板
在建筑工程质量管理中,我们将保证以下几个方面的质量标准和要求的的执行:
1. 建筑材料的质量控制:
- 所有建筑材料必须通过合格的供应商采购,并符合相关国家/地区的质量标准;
- 建筑材料在运输和储存过程中要注意防潮、防尘、防火等措施;
- 对于建筑材料的使用要严格按照技术规范和施工图纸的要求进行,不得随意更改或替换。
2. 施工过程的管理和控制:
- 所有施工工序必须按照规定的施工工艺和标准进行,并及时进行记录;
- 施工现场必须做到安全高效,严格控制现场人员和设备的管理;
- 做好施工质量检查和控制,确保施工过程中不出现质量隐患。
3. 室内装修及竣工检验要求:
- 室内装修工程应按照设计方案和验收标准进行施工,确保装修质量;
- 室内装修材料要选择环保、耐久、经久耐用的产品;
- 竣工检验时,应严格按照相关国家/地区的验收标准进行合格性评定。
4. 工程质量管理文件和记录:
- 建立相关的工程质量管理文件和记录,包括施工记录、检测报告等;
- 对项目进行定期评估和质量检查,及时发现和解决质量问题;
- 在竣工验收后,做好档案管理工作,确保建筑质量信息的完整性和可追溯性。
以上是建筑工程质量管理的一些基本要求和标准。
在实际工程项目中,需根据具体情况,结合相关的技术规范和法律法规来进行实施和管理,以确保建筑工程质量的稳定和可靠性。
1.0适用范围本工艺标准适用于集团、城市公司开发建设的新建、改建和扩建工程的样板引路实施和验收。
2.0编制依据《建筑工程施工质量验收统一标准》GB50300-2001《建筑工程质量验收规范》GB50210-2001《砌体结构工程施工质量验收规范》GB50203-2011《混凝土结构工程施工质量验收规范》(GB50204-2002)(2011修订版)《铝合金门窗工程技术规范》JGJ214-2010《屋面工程质量验收规范》GB50207-2002《地下防水工程质量验收规范》GB50208—2002集团和城市公司相关程序文件、标准及合同3.0术语3.1样板引路:工程质量事前控制的重要手段,在实施样板引路过程中,能及时发现存在的问题,并加以改进和优化,样板引路是打造星河精品的有效保障。
3.2工程样板:指在工程建造过程中,为在大面积施工前统一施工做法、细部处理、检验设计质量、选材型号、颜色、材质,发现施工、监理过程的难点、重点,而按照设计交验标准建造的一种样板。
直接服务于房地产策划、工程、销售人员;服务于设计、施工和监理单位,是服务于建造过程的中间检验产品及示范标准。
工程样板包括交楼样板、产品验证样板、施工工艺样板、材料样板(样品)及销售展示样板。
3.3交楼样板:在满足规范、施工图纸要求、销售附图要求、使用功能要求的前提下,在各分部分项工程大面积施工前分阶段完成样板,完成的成品作为竣工验收标准。
3.4销售展示样板:包括样板展示区、精装修展示房、情景展示房、清水样板房(交楼样板)、营销展示用的工艺工法样板间等,方案设计完成后,由营销管理部门在《样板房展示区策划方案、选址》中明确,对代表户型、电梯厅或大堂装修、毛坯标准层、精装修标准层等位置进行选定。
3.5施工工艺样板:要求各项目部在施工现场平面布置设立专用的施工工艺样板展示区,防水、砌筑、铝合金安装、外墙保温、外墙涂料、外墙面砖等可选定一层或不同户型进行实体样板施工完成后,项目部组织相关部门,会同监理和总包进行验收,验收合格后,方可进行大面积施工。
3.6工艺工法样板间:指导施工的工艺工法展示区(样板间),应在在施工组织设计时进行策划,大面积施工前完成,选址位置应不影响现场施工。
3.7 产品验证样板:指结构施工至标准层时,提前完成砌体、安装临时(替代)门窗、管道及设备安装(抹灰等饰面工程可不施工)、管道综合等,主要验证产品性能、设计是否合理,检查有无错漏碰缺和影响使用功能的问题,使问题得到纠正和预防,减少设计变更,控制工程成本,满足客户要求。
3.8材料样板(样品):要求项目部设立专门的材料样板展示室,具体做法及管理要求见《城市公司材料样品管理作业指引》。
4.0工艺样板标准4.1土建部分样板,有条件时可进行断面剖切展示。
,制作标准:1.5米×1.5米。
各类展示部分配备说明展板。
4.2水电安装给水、排水管线预埋及收口方式,电气管线墙体中预埋方式及线盒、设备箱体安装方式。
各类管线标准样板配板。
各类管件、管线指标说明展板。
4.3样板分项工程施工工序及质量标准:4.3.1 钢筋分项工程1)柱、剪力墙、梁、板、梁柱接头、楼梯等钢筋的制作、安装、定位。
2)受力纵筋连接(焊接、机械连接等)外观质量。
,现场技术人员都要旁站指导、监督,必须要按照图纸、方案施工。
施工完成后进行自检,自检合格后配备好检测工具报项目技术质量部门、监理、甲方专业人员验收,对验收提出的意见按期进行整改,复验合格后办好隐蔽验收记录,填写好验收合格牌,标明施工部位、时间、操作人员、验收人员名称、产品合格状态及验收时间悬挂在对应的工序上面,便于参观。
1)接头位置准确、同一截面接头面积百分率符合设计要求;2)钢筋端部平头最好使用台式砂轮片切割机进行切割,直螺纹接头外露丝扣不得大于1个;3)柱钢筋加设定位箍筋,楼板钢筋顺直,纵横间距符合设计要求;4)梁柱交接部位采用定型箍筋焊接骨架,节点部位钢筋绑扎到位。
4.3.2 模板分项工程样板主要体现出的内容:模板安装中支撑体系、安装和加固方法、防止胀模、漏浆的技术措施及模板的垃圾出口孔制作。
样板制作时施工技术人员现场指导、监督,发现不符合方案要求的部位立即整改,确保样板施工质量符合图纸设计、施工规范要求;施工完成后进行自检,自检合格后配备好检测工具报项目技术质量部门、监理、甲方专业人员验收,对验收提出的意见按期进行整改,复验合格后办好隐蔽验收记录,填写好验收合格牌,标明施工部位、时间、操作人员、验收人员名称、产品合格状态及验收时间悬挂在对应的工序上面,便于参观。
节点质量标准4.3.3 混凝土分项工程混凝土结构工程应做到内坚外美,并应保证梁、板、柱截面尺寸准确、节点方正。
整体结构混凝土密实整洁,面层平整,棱角整齐平直,梁柱节点、墙板交角、线、面顺直清晰,起拱线、面平顺;无蜂窝、麻面、掉皮、孔洞;无漏浆、跑模、涨模、错台、烂根、裂缝。
施工缝结合严密平整、无夹杂物、无冷缝、无砂浆隔离层。
4.3.4 砌体工程1)有代表性的部位的砌体的砌筑方法,如不同材质交接处、T型墙、十字墙等部位;2)有代表性的门窗洞口的处理;3)填充墙底部、顶部的处理;4)构造柱、圈梁、过梁的处理。
,楼面上弹出墙体控制线(垂直方向十字线),并认真复核无误后办好隐蔽。
,设置好墙体拉结钢筋、构造柱钢筋、门窗洞口过梁钢筋并办好钢筋隐蔽验收记录。
,控制好下脚实心砖高度、灰缝厚度、墙体垂直、平整度、上口斜砌高度、时间、中间元宝砖规格及每天砌筑高度。
,自检合格后报甲方、监理单位验收,验收合格填写好验收合格牌,标明施工时间、操作人员、验收人员名称及验收时间、检查实测实量结果、合格状态等相关内容。
砌筑节点及完成面质量标准1)砌体(含加气混凝土砌块、页岩砖、砂加气、大孔砖)正手墙表面垂直度允许偏差8mm、平整度允许偏差5mm。
2)无断砖、通缝、瞎缝、假缝3)无缺棱掉脚(缺角最长边≤3cm)4)混凝土反坎、打底砖、腰梁a)卫生间墙体、露台、飘板根部墙体设置300高砼反坎,反坎的宽度同墙体的宽度,且不低于周边可能积水的地面完成面标高。
按构造要求配筋。
位于厨房部位的烟道周边应设置C20混凝土反坎,宽度≥60mm,高度≥150mm,且不低于周边地面完成面标高,按构造要求配筋。
b)打底砖:用蒸压加气混凝土砌块砌筑时,墙底部应砌水泥实心砖或灰砂砖,其高度不小于200mm。
c)腰梁:顶层外墙及高度超过3m的墙体,在墙体半高处应设置与墙同宽的腰梁,高度≥120mm,纵筋不少于2φ8,并用φ6钢筋进行拉接。
当外墙有门窗时,腰梁应与窗台板(或门窗过梁)同高且连通。
5)灰缝饱满横平竖直,构造柱施工规范6)门窗固定、窗台压顶及过梁a)门窗固定:门窗不得直接固定在砌块上,在门窗洞两侧预埋固定块(C20混凝土块),以便固定门窗框(或副框)。
固定块宽度同墙厚,高度应与砌块同高(250mm),长度不小于200mm,最上部(或最下部)的固定块中心距洞口上下边的距离为180mm,其余部位的中心距不大于600mm,且均匀分布。
当外墙为砌体时,须在外门窗洞两侧设置混凝土构造柱或边框(洞边无构造柱时)固定门窗。
b)窗台压顶:窗洞下口必须浇筑宽与墙厚相同、高度不小于100mm、长度每边伸入墙内不少于400mm(不足400mm时通长设置)的C20混凝土窗台压顶。
纵筋不少于2φ10,箍筋φ6@200。
c)过梁:宽度大于300mm 的门窗洞口(包括临时施工洞口),应设置钢筋混凝土过梁,过梁的截面尺寸、配筋、支座长度应根据洞口宽度按设计要求采用。
当采用预制钢筋混凝土过梁时,支座处砌体顶部应找平,安装时应坐砌砂浆。
过梁两端深入墙体长度≥ 250mm。
7) 顶砌与墙顶塞缝a)填充墙砌至接近梁、板底时,应留一定空隙,待填充墙砌筑完并至少间隔7d后,再将其补砌挤进。
b)顶砌:砌体顶部预留 180MM 左右空隙,用灰砂砖斜砌压紧挤实。
顶砌开始时间应在下部墙体砌筑完成至少7天后进行,顶砌应对称向两边倒,且端部和中部采用三角形混凝土预制块。
8)构造柱及拉结筋a)构造柱:长度超过2.5m 的独立墙体的端部,以及砌块墙体的长度超过5m 时,应设钢筋混凝土构造柱。
b)钢筋混凝土构造柱的设置、截面尺寸、配筋应符合设计要求,并与楼层圈梁或基础梁锚固。
构造柱的截面尺寸不应小于(墙厚×200mm),混凝土强度等级不应低于C20。
c)构造柱下部钢筋应与楼板面插筋绑扎牢靠,构造柱上部钢筋与板顶所植钢筋绑扎牢靠。
砖体与构造柱的连接处宜砌成马牙槎。
马牙槎高度520mm,槎口深度≥150,自底向上,先退后进。
d)构造柱的支模与浇筑:构造柱应浇捣密实。
加气混凝土砌块墙体,构造柱与墙体连接处的砌体砌成直槎,并采用拉结筋与砌体连接。
采用对拉螺栓固定模板,螺栓应从构造柱内部穿过,不得在砌块上凿孔。
不得采用穿铁丝的方式固定模板。
9)拉结筋:填充墙应沿钢筋混凝土墙或柱全高不超过530mm 设置2Ф6 拉结钢筋,拉结钢筋宜根据皮数杆的标识后置于灰缝所在位置的混凝土墙柱上。
有拉结钢筋处水平灰缝厚度应比拉结钢筋直径大4mm。
后植钢筋的锚固长度不小于60mm。
钢筋伸入填充墙内的长度对于对于蒸压加气混凝土砌块不应小于700mm,对抗震设防烈度6 度、7 度及以上的地区,均不应小于1000mm;末端应有90°弯钩”。
10)挂网不同材料基体结合处、暗埋管线孔槽基体上、抹灰总厚≥ 35mm 的找平层应挂加强网;挂网的材料可采用镀锌钢丝网、耐碱纤维网格布。
不同基体间存在高差处,须修补顺平后,方能挂网。
4.3.5 地下室防水层样板施工地下室外墙全面防水施工前,及时进行地下室结构的隐蔽验收,施工前应提前将防水材料进行见证送检,送检合格便可进行样板施工。
,施工单位需派现场施工技术员进行跟踪检查,发现问题及时整改,操作过程中可请监理及甲方专业人员进行现场指导;施工完毕施工单位需先进行自检,检查合格后请监理、甲方等专业人员进行验收,对验收时提出的问题限期进行整改,整改合格后进行复验,验收合格办好隐蔽验收记录,收集好相关图片、影像资料,验收合格后及时进行保护层施工。
,行成一个阶梯剖面,每个剖面均能清晰反映各层作法,施工完成后在剖面各层作法上注明其名称、材料及工艺要求、操作注意事项等;验收合格填写好验收合格牌,标明施工时间、操作人员、验收人员名称及验收时间、检查实测实量结果、合格状态等相关内容。
,及时进行楼面蓄水试验(48h,50mm),并对墙体、管线进行隐蔽验收,做好防水基层隐蔽验收记录。
,发现不符合要求处立即整改,确保防水层施工质量符合设计、施工要求;,自检合格后配备好检测工具及防水资料、图片报监理、甲方专业人员验收,对验收提出的意见按期进行整改,复验合格后办好隐蔽验收记录,填写好验收合格牌,标明施工时间、操作人员、验收人员名称、产品合格状态及验收时间、检查实测实量结果等相关内容。
