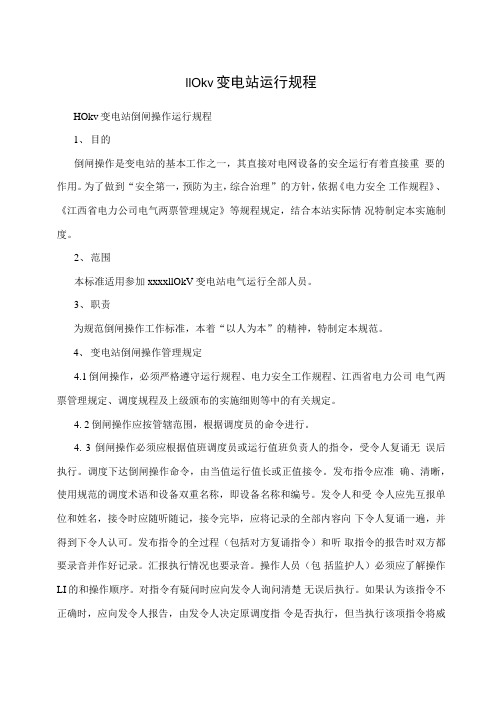

llOkv变电站运行规程HOkv变电站倒闸操作运行规程1、目的倒闸操作是变电站的基本工作之一,其直接对电网设备的安全运行有着直接重要的作用。
为了做到“安全第一,预防为主,综合治理”的方针,依据《电力安全工作规程》、《江西省电力公司电气两票管理规定》等规程规定,结合本站实际情况特制定本实施制度。
2、范围本标准适用参加xxxxllOkV变电站电气运行全部人员。
3、职责为规范倒闸操作工作标准,本着“以人为本”的精神,特制定本规范。
4、变电站倒闸操作管理规定4.1倒闸操作,必须严格遵守运行规程、电力安全工作规程、江西省电力公司电气两票管理规定、调度规程及上级颁布的实施细则等中的有关规定。
4. 2倒闸操作应按管辖范围,根据调度员的命令进行。
4. 3倒闸操作必须应根据值班调度员或运行值班负责人的指令,受令人复诵无误后执行。
调度下达倒闸操作命令,由当值运行值长或正值接令。
发布指令应准确、清晰,使用规范的调度术语和设备双重名称,即设备名称和编号。
发令人和受令人应先互报单位和姓名,接令时应随听随记,接令完毕,应将记录的全部内容向下令人复诵一遍,并得到下令人认可。
发布指令的全过程(包括对方复诵指令)和听取指令的报告时双方都要录音并作好记录。
汇报执行情况也要录音。
操作人员(包括监护人)必须应了解操作LI的和操作顺序。
对指令有疑问时应向发令人询问清楚无误后执行。
如果认为该指令不正确时,应向发令人报告,由发令人决定原调度指令是否执行,但当执行该项指令将威胁人身、设备安全或直接造成停电事故,应当拒绝执行,并将拒绝执行指令的理山,报告调度员和本单位领导。
4.4倒闸操作必须在严格监护下进行。
运行人员监护倒闸操作应山两人进行,一人监护、一人操作。
执行重要或大型操作倒闸(提前汇报变电运行工区派人到现场),由熟练的运行人员操作,运行值班负责人监护,并应通知站长、技术员到场监督。
复杂操作前山站长或值长组织全体当值人员做好如下准备:4.4.1操作人员必须明确操作的任务、内容、目的和步骤、停电范围,并做好分工。

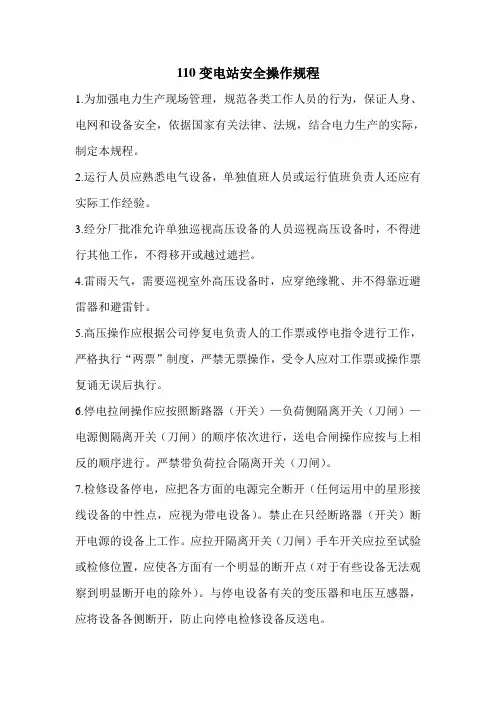

110变电站安全操作规程1.为加强电力生产现场管理,规范各类工作人员的行为,保证人身、电网和设备安全,依据国家有关法律、法规,结合电力生产的实际,制定本规程。
2.运行人员应熟悉电气设备,单独值班人员或运行值班负责人还应有实际工作经验。
3.经分厂批准允许单独巡视高压设备的人员巡视高压设备时,不得进行其他工作,不得移开或越过遮拦。
4.雷雨天气,需要巡视室外高压设备时,应穿绝缘靴、并不得靠近避雷器和避雷针。
5.高压操作应根据公司停复电负责人的工作票或停电指令进行工作,严格执行“两票”制度,严禁无票操作,受令人应对工作票或操作票复诵无误后执行。
6.停电拉闸操作应按照断路器(开关)—负荷侧隔离开关(刀闸)—电源侧隔离开关(刀闸)的顺序依次进行,送电合闸操作应按与上相反的顺序进行。
严禁带负荷拉合隔离开关(刀闸)。
7.检修设备停电,应把各方面的电源完全断开(任何运用中的星形接线设备的中性点,应视为带电设备)。
禁止在只经断路器(开关)断开电源的设备上工作。
应拉开隔离开关(刀闸)手车开关应拉至试验或检修位置,应使各方面有一个明显的断开点(对于有些设备无法观察到明显断开电的除外)。
与停电设备有关的变压器和电压互感器,应将设备各侧断开,防止向停电检修设备反送电。
8.验电时,应使用相应电压等级而且合格的接触式验电器,在装设接地线或合接地刀闸处对各相分别验电。
高压验电应戴绝缘手套。
验电器的伸缩式绝缘棒长度应拉足,验电时应握在手柄处不得超过护环,人体应与验电设备保持安全距离。
雨雪天气时不得进行室外直接验电。
9.装设接地线应先接接地端,后接导体端。
接地线应接触良好,连接应可靠。
拆除接地线的顺序与此相反。
装、拆接地线均应使用绝缘棒和戴绝缘手套。
人体不得碰触接地线或未接地的导线,以防止感应电触电。
10.停电后,在一经合闸即可送电到工作地点的断路器(开关)和隔离开关(刀闸)的操作把手上,均应悬挂“禁止合闸,有人工作”的标示牌。
11.在室内高压设备上工作,应在工作地点两旁及对面运行设备间隔的遮拦(围栏)上和禁止通行的过道遮拦(围栏)上悬挂“止步,高压危险!”的标示牌。

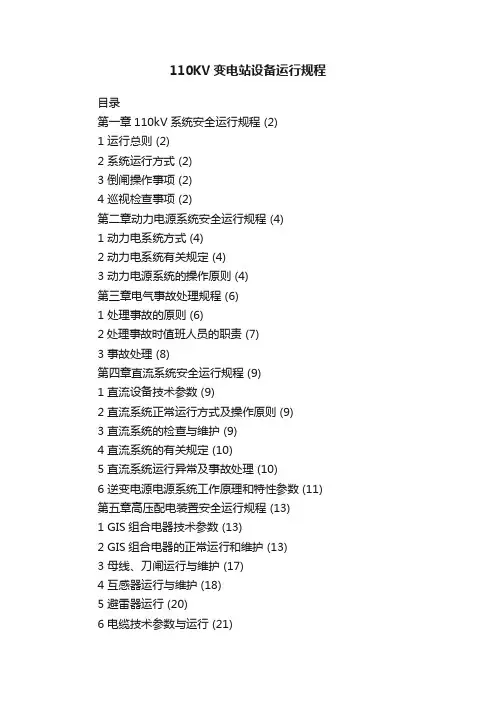

110KV变电站设备运行规程目录第一章110kV系统安全运行规程 (2)1 运行总则 (2)2 系统运行方式 (2)3 倒闸操作事项 (2)4 巡视检查事项 (2)第二章动力电源系统安全运行规程 (4)1 动力电系统方式 (4)2 动力电系统有关规定 (4)3 动力电源系统的操作原则 (4)第三章电气事故处理规程 (6)1 处理事故的原则 (6)2处理事故时值班人员的职责 (7)3 事故处理 (8)第四章直流系统安全运行规程 (9)1 直流设备技术参数 (9)2 直流系统正常运行方式及操作原则 (9)3 直流系统的检查与维护 (9)4 直流系统的有关规定 (10)5 直流系统运行异常及事故处理 (10)6 逆变电源电源系统工作原理和特性参数 (11) 第五章高压配电装置安全运行规程 (13)1 GIS组合电器技术参数 (13)2 GIS组合电器的正常运行和维护 (13)3 母线、刀闸运行与维护 (17)4 互感器运行与维护 (18)5 避雷器运行 (20)6 电缆技术参数与运行 (21)7 10kV开关柜技术参数与运行 (21)第六章变压器安全运行规程 (24)1 变压器参数 (24)2 变压器正常运行方式 (24)3 变压器异常运行和事故处理 (28)第七章谐波装置安全运行规程 (31)1 谐波装置的运行与维护 (31)2 谐波装置操作注意事项 (32)3 谐波装置异常运行与事故处理 (33)附录 (34)1. 值班制度 (34)2.交接班制度 (34)3.巡视检查制度 (35)4.“两票”、“三制”制度 (36)5.运行操作五、四、三、二、一制度 (36)6. 设备缺陷管理制度 (37)7. 设备定期试验和轮换制度 (37)8. 倒闸操作制度 (37)9. 培训制度 (41)10. 运行分析制度 (41)11 设备编号及规用语 (41)12 变电站消防系统设备安全运行规程 (43)第一章110kV系统安全运行规程1 运行总则1.1 一般规定1.1.1 值班人员在当值工作中必须严守各级人员岗位责任条例规定。
目录一、总则1、适用范围 (3)2、运行维护范围 (3)3、运行维护设备 (3)二、变电站的运行、维护1、变电站的值班 (4)2、变电站的值班人员的职责 (4)3、变电站的送电和停电操作 (6)4、继电保护、自动装置和测量仪表的维护 (7)三、变压器操作、维护、检修规程1、一般规定 (8)2、运行方式 (11)3、运行维护 (15)4、变压器分接开关的运行维护 (17)5、变压器不正常运行和故障处理 (19)四、断路器1、一般规定 (22)2、巡回检查 (22)3、不正常运行和事故处理 (22)五、配电装置1、一般规定 (24)2、巡视检查 (24)六、仪用互感1、一般规定 (25)2、巡回检查 (25)3、不正常运行和事故处理 (25)4、电流互感器的故障 (26)5、母线及瓷瓶 (26)七、隔离刀闸1、刀闸的用途及操作范围 (27)2、正常巡视检查及异常处理 (28)八、电容器1、电容器的操作 (28)2、巡回检查 (29)3、异常运行和事故处理 (30)4、各种保护动作分析及处理 (30)一、总则1、适用范围⑴本规程适用于宁夏宝丰能源110kV变电站变电运行、检修、试验。
本规程条文如与部颁规程有误时,应以上级规程为准,本规程从2013年12月执行。
⑵所有变电运行、检修、试验人员及有关技术人员、领导人员都必须熟悉并遵守规程中与自己职务、岗位有关的规程。
2、运行维护设备:⑴主变压器2台参数如下;规格型号高压低压联接组空损负损阻抗SFZ10-40000 110kV 10KV Ynd11 17.6kw 212.346kw15.07% 空载电流%重量油器身总重0.28% 15250 28300 5980⑵高压密封组合电器(110kV):共7个间隔。
其中线路2个间隔;电压互感器2个间隔;变压器2个间隔;母联1个间隔。
⑶高压开关柜(10KV)31台⑷主变压器综合保护屏2套⑸直流屏1套⑹后台机2套二、变电站的运行、维护1、变电站的值班⑴变电站的值班制度:①保证电气设备的安全运行,随时掌握电气设备的运行参数,及时发现设备的缺陷和故障并做到正确处理。

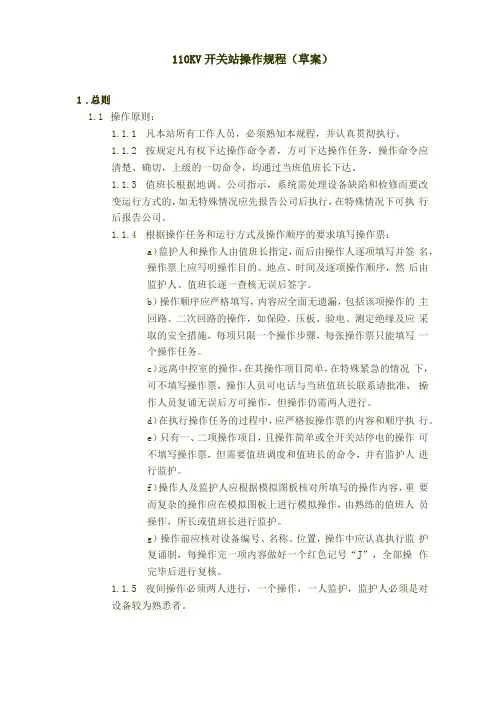

110KV开关站操作规程(草案)1.总则1.1操作原则:1.1.1凡本站所有工作人员,必须熟知本规程,并认真贯彻执行。
1.1.2按规定凡有权下达操作命令者,方可下达操作任务,操作命令应清楚、确切,上级的一切命令,均通过当班值班长下达。
1.1.3值班长根据地调、公司指示,系统需处理设备缺陷和检修而要改变运行方式的,如无特殊情况应先报告公司后执行,在特殊情况下可执行后报告公司。
1.1.4根据操作任务和运行方式及操作顺序的要求填写操作票:a)监护人和操作人由值班长指定,而后由操作人逐项填写并签名,操作票上应写明操作目的、地点、时间及逐项操作顺序,然后由监护人、值班长逐一查核无误后签字。
b)操作顺序应严格填写,内容应全面无遗漏,包括该项操作的主回路、二次回路的操作,如保险、压板、验电、测定绝缘及应采取的安全措施,每项只限一个操作步骤,每张操作票只能填写一个操作任务。
c)远离中控室的操作,在其操作项目简单,在特殊紧急的情况下,可不填写操作票,操作人员可电话与当班值班长联系请批准,操作人员复诵无误后方可操作,但操作仍需两人进行。
d)在执行操作任务的过程中,应严格按操作票的内容和顺序执行。
e)只有一、二项操作项目,且操作简单或全开关站停电的操作可不填写操作票,但需要值班调度和值班长的命令,并有监护人进行监护。
f)操作人及监护人应根据模拟图板核对所填写的操作内容,重要而复杂的操作应在模拟图板上进行模拟操作,由熟练的值班人员操作,所长或值班长进行监护。
g)操作前应核对设备编号、名称、位置,操作中应认真执行监护复诵制,每操作完一项内容做好一个红色记号“J”,全部操作完毕后进行复核。
1.1.5夜间操作必须两人进行,一个操作,一人监护,监护人必须是对设备较为熟悉者。
1.1.6操作时监护人的职责:在操作时监护人是工作负责人,也是安全监护人,他的职责是在工作中具体指导和督促,操作人员认真执行各种规章制度和操作票,全面落实安全措施,正确使用安全用具,维护现场的安全措施,以保证操作人员的安全。

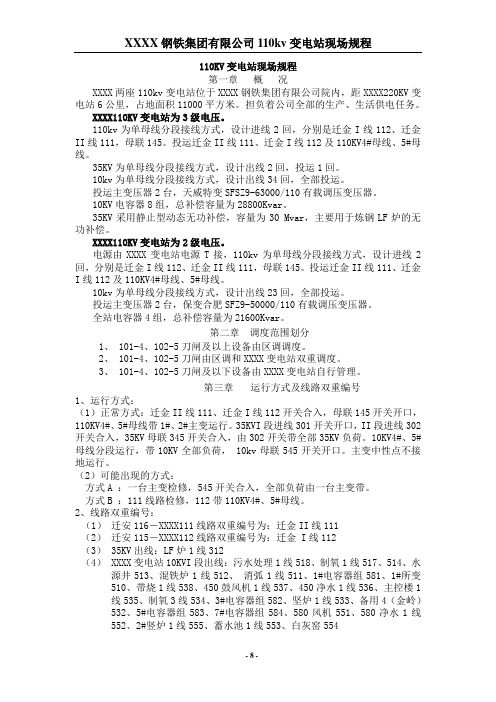

110KV变电站现场规程第一章概况XXXX两座110kv变电站位于XXXX钢铁集团有限公司院内,距XXXX220KV变电站6公里,占地面积11000平方米。
担负着公司全部的生产、生活供电任务。
XXXX110KV变电站为3级电压。
110kv为单母线分段接线方式,设计进线2回,分别是迁金I线112、迁金II线111,母联145。
投运迁金II线111、迁金I线112及110KV4#母线、5#母线。
35KV为单母线分段接线方式,设计出线2回,投运1回。
10kv为单母线分段接线方式,设计出线34回,全部投运。
投运主变压器2台,天威特变SFSZ9-63000/110有载调压变压器。
10KV电容器8组,总补偿容量为28800Kvar。
35KV采用静止型动态无功补偿,容量为30 Mvar,主要用于炼钢LF炉的无功补偿。
XXXX110KV变电站为2级电压。
电源由XXXX变电站电源T接,110kv为单母线分段接线方式,设计进线2回,分别是迁金I线112、迁金II线111,母联145。
投运迁金II线111、迁金I线112及110KV4#母线、5#母线。
10kv为单母线分段接线方式,设计出线23回,全部投运。
投运主变压器2台,保变合肥SFZ9-50000/110有载调压变压器。
全站电容器4组,总补偿容量为21600Kvar。
第二章调度范围划分1、 101-4、102-5刀闸及以上设备由区调调度。
2、 101-4、102-5刀闸由区调和XXXX变电站双重调度。
3、 101-4、102-5刀闸及以下设备由XXXX变电站自行管理。
第三章运行方式及线路双重编号1、运行方式:(1)正常方式:迁金II线111、迁金I线112开关合入,母联145开关开口,110KV4#、5#母线带1#、2#主变运行。
35KVI段进线301开关开口,II段进线302开关合入,35KV母联345开关合入,由302开关带全部35KV负荷。
10KV4#、5#母线分段运行,带10KV全部负荷, 10kv母联545开关开口。

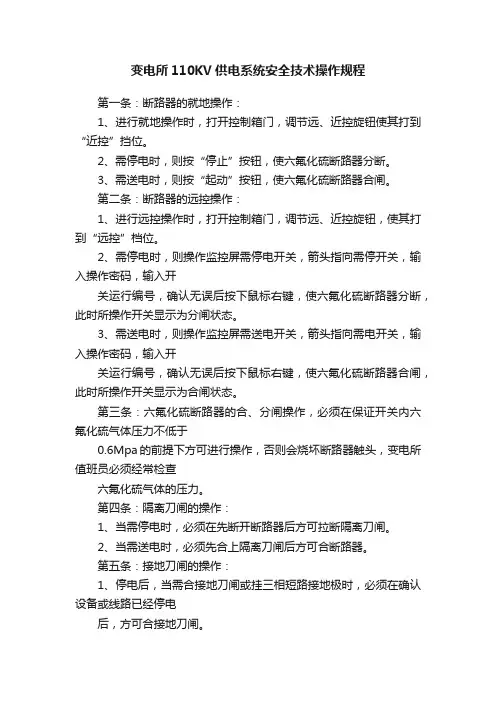

变电所110KV供电系统安全技术操作规程第一条:断路器的就地操作:1、进行就地操作时,打开控制箱门,调节远、近控旋钮使其打到“近控”挡位。
2、需停电时,则按“停止”按钮,使六氟化硫断路器分断。
3、需送电时,则按“起动”按钮,使六氟化硫断路器合闸。
第二条:断路器的远控操作:1、进行远控操作时,打开控制箱门,调节远、近控旋钮,使其打到“远控”档位。
2、需停电时,则操作监控屏需停电开关,箭头指向需停开关,输入操作密码,输入开关运行编号,确认无误后按下鼠标右键,使六氟化硫断路器分断,此时所操作开关显示为分闸状态。
3、需送电时,则操作监控屏需送电开关,箭头指向需电开关,输入操作密码,输入开关运行编号,确认无误后按下鼠标右键,使六氟化硫断路器合闸,此时所操作开关显示为合闸状态。
第三条:六氟化硫断路器的合、分闸操作,必须在保证开关内六氟化硫气体压力不低于0.6Mpa的前提下方可进行操作,否则会烧坏断路器触头,变电所值班员必须经常检查六氟化硫气体的压力。
第四条:隔离刀闸的操作:1、当需停电时,必须在先断开断路器后方可拉断隔离刀闸。
2、当需送电时,必须先合上隔离刀闸后方可合断路器。
第五条:接地刀闸的操作:1、停电后,当需合接地刀闸或挂三相短路接地极时,必须在确认设备或线路已经停电后,方可合接地刀闸。
2、送电前,必须在确认设备或线路上的全部接地刀闸或接地线都已断开或拆除的情况下方可送电。
第六条:就地操作断路器、隔离刀闸或接地刀闸时,必须两人进行,一人监护、一人操作,操作时必须穿相同电压等级的绝缘靴,戴相同电压等级的绝缘手套,并用高压绝缘棒进行操作。
第七条:停送电操作必须凭《停送电操作票》进行,并严格按照《停送电操作票》的操作程序进行;操作前,必须认真阅读《停送电工作票》,认真填写《倒闸操作票》,由监护人发布操作命令,操作员复述后并无后方可进行操作。
并严格遵照《变电所停送电管理制度》和《变电所倒闸操作管理制度》执行。

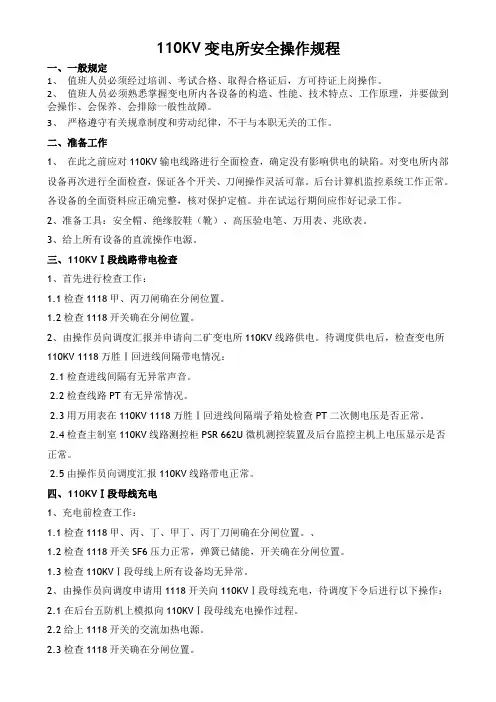

110KV变电所安全操作规程一、一般规定1、值班人员必须经过培训、考试合格、取得合格证后,方可持证上岗操作。
2、值班人员必须熟悉掌握变电所内各设备的构造、性能、技术特点、工作原理,并要做到会操作、会保养、会排除一般性故障。
3、严格遵守有关规章制度和劳动纪律,不干与本职无关的工作。
二、准备工作1、在此之前应对110KV输电线路进行全面检查,确定没有影响供电的缺陷。
对变电所内部设备再次进行全面检查,保证各个开关、刀闸操作灵活可靠。
后台计算机监控系统工作正常。
各设备的全面资料应正确完整,核对保护定植。
并在试运行期间应作好记录工作。
2、准备工具:安全帽、绝缘胶鞋(靴)、高压验电笔、万用表、兆欧表。
3、给上所有设备的直流操作电源。
三、110KVⅠ段线路带电检查1、首先进行检查工作:1.1检查1118甲、丙刀闸确在分闸位置。
1.2检查1118开关确在分闸位置。
2、由操作员向调度汇报并申请向二矿变电所110KV线路供电。
待调度供电后,检查变电所110KV 1118万胜Ⅰ回进线间隔带电情况:2.1检查进线间隔有无异常声音。
2.2检查线路PT有无异常情况。
2.3用万用表在110KV 1118万胜Ⅰ回进线间隔端子箱处检查PT二次侧电压是否正常。
2.4检查主制室110KV线路测控柜PSR 662U微机测控装置及后台监控主机上电压显示是否正常。
2.5由操作员向调度汇报110KV线路带电正常。
四、110KVⅠ段母线充电1、充电前检查工作:1.1检查1118甲、丙、丁、甲丁、丙丁刀闸确在分闸位置。
、1.2检查1118开关SF6压力正常,弹簧已储能,开关确在分闸位置。
1.3检查110KVⅠ段母线上所有设备均无异常。
2、由操作员向调度申请用1118开关向110KVⅠ段母线充电,待调度下令后进行以下操作:2.1在后台五防机上模拟向110KVⅠ段母线充电操作过程。
2.2给上1118开关的交流加热电源。
2.3检查1118开关确在分闸位置。
110kV变电站设备运行规程完整松滋葛洲坝水泥有限公司110kV变电站设备运行规程电力运行部2015.11目录第一章总则 (3)第二章主变 (4)第三章高压断路器 (10)第四章母线及隔离刀闸 (12)第五章互感器 (13)第六章电力电容器及电抗器 (14)第七章电力电缆 (15)第八章过电压保护及接地装置 (16)第九章站用电系统...................... ....... . (17)第十章直流系统 ...................... ....... . (18)第十一章微机防误装置....................... .. (18) 第十二章继电保护装置. (18)第十三章常用状态转换调度术语 (18)第一章总则1 主题内容与适用标准本规程规定了松滋葛洲坝水泥有限公司110kV变电站现场的运行管理、高压配电设备、继电保护自动装置、直流系统的运行与倒闸操作的有关规定;电气设备异常运行和事故处理的基本原则。
本规程适用于松滋葛洲坝水泥有限公司110kV变电站运行监视、维护、倒闸操作、事故处理以及设备的检修,试验工作时应遵守的基本原则。
2 引用标准《荆州电力系统电力调度控制管理规程》《国家电网公司电力安全工作规程》(变电站和发电厂电气部分)《防误闭锁装置运行管理规定》《电力系统用蓄电池直流电源装置运行与维护技术规程》《电力变压器运行规程》《电网调度管理条例》《继电保护及安全自动装置运行管理规程》《高压开关设备运行管理规范》《直流电源系统运行规范》3 有关要求3.1 电力运行部部长、技术员、值班人员应熟悉并认真贯彻执行本规程,并每年进行至少一次的运行规程考试,考试成绩应记入个人安全技术档案。
3.2下列人员应熟悉本规程全部内容:电力运行部部长、副部长、变电站全体人员,分管生产技术领导、生产技术部主任及有关专责。
3.3下列人员应了解本规程:变电检修班成员及有关技术人员。

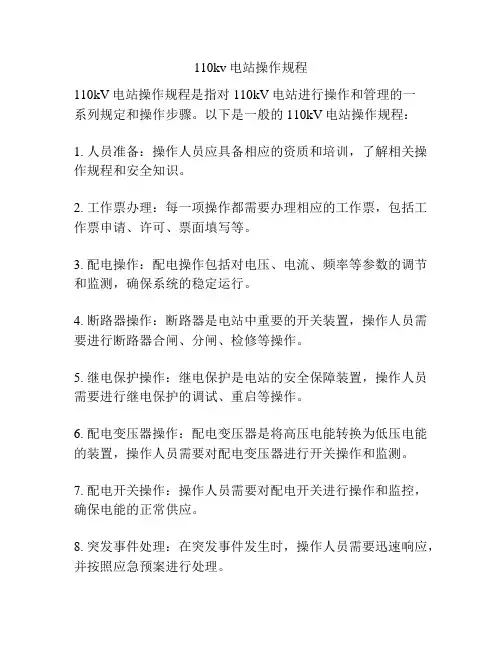

110kv电站操作规程
110kV电站操作规程是指对110kV电站进行操作和管理的一
系列规定和操作步骤。
以下是一般的110kV电站操作规程:
1. 人员准备:操作人员应具备相应的资质和培训,了解相关操作规程和安全知识。
2. 工作票办理:每一项操作都需要办理相应的工作票,包括工作票申请、许可、票面填写等。
3. 配电操作:配电操作包括对电压、电流、频率等参数的调节和监测,确保系统的稳定运行。
4. 断路器操作:断路器是电站中重要的开关装置,操作人员需要进行断路器合闸、分闸、检修等操作。
5. 继电保护操作:继电保护是电站的安全保障装置,操作人员需要进行继电保护的调试、重启等操作。
6. 配电变压器操作:配电变压器是将高压电能转换为低压电能的装置,操作人员需要对配电变压器进行开关操作和监测。
7. 配电开关操作:操作人员需要对配电开关进行操作和监控,确保电能的正常供应。
8. 突发事件处理:在突发事件发生时,操作人员需要迅速响应,并按照应急预案进行处理。
9. 安全措施:操作人员需要严格遵守安全操作规程,包括戴好个人防护装备、检修工作设备等。
10. 记录和汇报:操作人员需要及时记录操作情况,包括故障、操作时间、操作步骤等,并向上级汇报工作情况。
规程中还包括操作人员的职责、操作步骤的详细流程、安全措施等具体内容,根据不同电站的特点和要求可能会有所不同。
同时,操作规程还会根据相关法律法规和技术标准进行更新和调整。
3.1.1.1 主变停电操作
【注意事项:两台主变中压侧中性点串有一台消弧线圈,正常时一个中性点接地,一中性点不接地运行。
主变停送电或倒换时,允许暂时退出消弧线圈,禁止两台主变中性点同时投入消弧线圈。
】
1. 推上主变高压侧中性点接地刀闸;
2. 停用主变不接地零序保护压板;
3. 断开主变低压侧开关,检查开关确已断开;
4. 停用主变低压侧开关机构电源;
5. 拉开主变低压侧开关两侧刀闸;
6. 检查两侧刀闸确已拉开;
7. 断开主变中压侧开关,检查开关确已断开;
8. 停用主变中压侧开关机构电源;
9. 拉开主变中压侧开关两侧刀闸;
10. 检查两侧刀闸确已拉开;
11. 断开主变高压侧开关,检查开关确已断开;
12. 停用主变高压侧开关机构电源;
13. 拉开主变高压侧开关两侧刀闸;
14. 检查两侧刀闸确已拉开;
15. 拉开主变高压侧中性点接地刀闸;
16. 加用主变不接地零序保护压板;
(停电主变中压侧中性点经消弧线圈接地时操作以下两项:
拉开主变中压侧中性点接地刀闸;
推上另一台运行主变中压侧中性点接地刀闸;)
17. 停用主变保护跳低压侧分段开关压板;
18. 断开主变保护电源开关;
19. 按要求做好安全措施。
注:主变不工作时,主变保护电源开关不断开,开关机构电源不停用,主变保护跳低压侧分段开关压板不停用
3.1.1.2 主变送电操作:
【注意事项:两台主变中压侧中性点串有一台消弧线圈,正常时一个中性点接地,一中性点不接地运行。
主变停送电或倒换时,允许暂时退出消弧线圈,禁止两台主变中性点同时投入消弧线圈。
】
1. 拆除现场安全措施;
2. 检查两台主变档位符合并联运行要求(主变不并列时无需操作此项);
3. 合上主变保护电源开关;
4. 检查主变保护压板按方式要求正确加用或停用;
5. 推上主变高压侧中性点接地刀闸;
6. 停用主变不接地零序保护压板;
7. 检查主变高压侧开关确在断开位置;
8. 加用主变高压侧开关机构电源;
9. 推上高压侧开关两侧刀闸;
10. 检查两侧刀闸确已推上;
11. 合上主变高压侧开关,对主变进行充电;
12. 检查开关确已合上,主变充电正常;
13. 检查主变中压侧开关确在断开位置;
14. 加用主变中压侧开关机构电源;
15. 推上主变中压侧开关两侧刀闸;
16. 合上主变中压侧开关;
17. 检查开关确已合上;
18. 检查主变低压侧开关确在断开位置;
19. 加用主变低压侧开关机构电源;
20. 推上主变低压侧开关两侧刀闸;
21. 合上主变低压侧开关;
22. 检查开关确已合上;
23. 拉开主变高压侧中性点接地刀闸;
24. 加用主变不接地零序保护压板;
25. 加用主变保护跳低压侧分段开关压板。
3.1.1.3 主变倒换操作
【注意事项:两台主变中压侧中性点串有一台消弧线圈,正常时一个中性点接地,一中性点不接地运行。
主变停送电或倒换时,允许暂时退出消弧线圈,禁止两台主变中性点同时投入消弧线圈。
】
1. 检查待投主变高压侧分接档位与运行主变高压侧分接档位满足并列运行要求;
2. 合上待投主变保护电源开关;
3. 检查待投主变保护压板按方式要求正确加用或停用;
4. 推上待投主变高压侧中性点接地刀闸;
5. 停用不接地零序保护压板;
6. 检查待投主变高压侧开关确在断开位置;
7. 加用待投主变高压侧开关机构电源;
8. 推上待投高压侧开关两侧刀闸;
9. 检查两侧刀闸确已推上;
10. 合上待投主变高压侧开关,对主变进行充电;
11. 检查开关确已合上,主变充电正常;
12. 检查待投主变中压侧开关确在断开位置
13. 加用待投主变中压侧开关机构电源;
14. 推上待投主变中压侧开关两侧刀闸;
15. 合上待投主变中压侧开关;
16. 检查开关确已合上;
17. 检查待投主变低压侧开关确在断开位置
18. 加用待投主变低压侧开关机构电源;
19. 推上待投主变低压侧开关两侧刀闸;
20. 合上待投主变低压侧开关;
21. 检查开关确已合上;
22. 检查两台主变负荷分配正常;
23. 拉开待投主变高压侧中性点接地刀闸;
24. 加用待投主变不接地零序保护压板;
25. 拉开待停主变中压侧中性点接地刀闸;
26. 推上待投主变中压侧中性点接地刀闸;
27. 推上待停主变高压侧中性点接地刀闸;
28. 停用待停主变不接地零序保护压板;
29. 断开待停主变低压侧开关,检查开关确已断开;
30. 停用待停主变低压侧开关机构电源;
31. 拉开待停主变低压侧开关两侧刀闸;
32. 检查两侧刀闸确已拉开;
33. 断开待停主变中压侧开关,检查开关确已断开;
34. 停用待停主变中压侧开关机构电源;
35. 拉开待停主变中压侧开关两侧刀闸;
36. 检查两侧刀闸确已拉开;
37. 断开待停主变高压侧开关,检查开关确已断开;
38. 停用待停主变高压侧开关机构电源;
39. 拉开待停主变高压侧开关两侧刀闸;
40. 检查两侧刀闸确已拉开;
41. 拉开待停主变高压侧中性点接地刀闸;
42. 加用待停主变不接地零序保护压板;
43. 断开待停主变保护电源开关;
注:如属于正常主变轮换运行,则主变保护电源、开关机构电源无需停。
