雨季施工安全生产措施(标准版)
- 格式:docx
- 大小:60.50 KB
- 文档页数:4
(一)、雨季专项施工方案1、雨施概况1.1雨施时间及降雨等级特征1.1.1雨期施工时间:根据沈阳地区多年的实测资料统计,每年的7-9月份的降雨量占全年降雨量的75%左右,因此,每年的6-9月份为沈阳地区的雨期。
1.1.2降雨等级特征:降雨分小雨、中雨、大雨、暴雨、大暴雨、特大暴雨几个等级2、雨期施工部署2.1施工组织部署为保证雨期施工的顺利进行,项目部成立雨期施工、防汛领导小组,并将领导小组组织机构上墙,成立防汛抢险队。
进入雨季施工后,需及时了解近两天的天气情况,特别是大雨、雷电的气象预报,随时掌握气象变化情况,以便提早做好预防工作。
按照“小雨不间断施工,大雨过后继续施工,暴雨过后不影响施工”的原则来领导、统筹、协调雨施期间的安全生产及相关工作。
2.2管理职责项目经理:负责对各专业负责人的全面管理工作,组织协调好雨期施工的各项准备工作,确保合理的安全投入。
生产经理:组织和检查施工管理组在安全、机械、工序安排和文明施工方面是否落实雨施措施,指定专人做好天气预报公布工作;指导和督促材料组保证雨施材料及时进场。
项目总工程师:负责组织方案的审核,并组织技术人员提供技术保障。
工长:具体实施雨施方案,及方案的落实和交底。
安全员:负责检查雨期施工的各项安全措施是否落实,监督项目雨期施工的投入。
外包队负责人:根据方案和交底,教育和组织全体施工人员做好每一步工作。
并组织工人进行防讯抢险工作。
3、雨期施工准备3.1施工技术准备3.1.1项目部总工组织技术人员熟悉雨施部位、雨施施工项目及雨施技术措施等,编制雨施方案,对施工作业人员进行雨施技术交底。
3.1.2提前编制雨施材料和机具计划并上报材料和机械部门。
3.1.3注意收听天气预报,做好气象部门月、旬、周天气预报资料的收集和传阅工作,预报有恶劣天气情况时,及时通报预警。
3.2施工措施准备3.2.1防雨材料准备:雨季施工前,根据工程情况准备一定数量的防雨、排水材料和机具(如塑料布、苫布、砂袋、抽水泵等),以备急用。
2024年雨季施工安全措施专项方案____年雨季施工安全措施专项方案一、项目背景与目标随着城市化进程的加快,建设工程在雨季也需要进行施工,然而雨季施工存在一定的安全隐患。
为确保施工过程中的安全,本方案旨在制定雨季施工安全措施,保障施工人员的生命财产安全,保证工程的顺利进行。
二、施工场所安全措施1. 安全检查:施工前,必须对施工场所进行全面、系统的安全检查,确保临时设施的稳定性,如脚手架、临时楼梯等,确保安全防护措施的完善,如警示标示牌、安全网等。
2. 排水系统:雨季施工应考虑降雨天气对工地排水系统的影响。
确保排水系统通畅,预留足够的排水通道,及时排除积水,避免施工现场出现淹水。
3. 电气安全:雨季施工应加强对临时用电系统的检查和维护,确保电气设备的安全运行。
对于施工现场存在的电气设施,应有合格人员检查并做好记录。
4. 防雷设施:对工地进行防雷系统的检查,确保防雷设施的完好性,并针对施工现场特点安排雷击风险预防措施,如安装避雷器、避雷引线等。
5. 消防安全:确保施工现场防火设施的完善,如灭火器、消防栓等,并制定严格的火源管控制度,维护工地消防通道的畅通。
6. 临时设施管理:对临时设施进行全面检查和维护,包括宿舍、食堂、临时洗手间等,确保设施的安全性和卫生条件。
7. 施工道路安全:对施工道路进行检查和维护,确保道路平整、无陷坑、漏石等危险因素,保证交通安全。
设置警示标识,提醒司机注意慢行。
三、施工人员安全措施1. 安全培训:在施工前,组织相关人员进行安全培训,包括雨季施工安全知识、紧急疏散演练等,提高员工的安全意识和自救能力。
2. 天气监测:根据天气预报及时监测雨季天气情况,根据预测情况做好施工计划调整,避免施工人员因突降大雨造成安全隐患。
3. 人员疏散预案:制定雨季施工人员疏散预案,明确疏散路线和集合点,并在施工现场设置疏散标识。
4. 维护设备安全:对施工设备进行定期维护和检修,确保设备的正常运行,避免设备故障造成人员伤害。
施工现场雨季防护措施方案1. 引言施工现场在雨季的防护工作非常重要,有效的防护措施能够确保施工进度和人员安全。
本文将就施工现场雨季防护措施进行详细阐述。
2. 防护设施建设2.1 建立临时遮蔽物在施工现场建立临时遮蔽物,如搭建起遮阳篷、设置临时棚等。
这些设施能帮助工人躲避雨水,保证施工的连续进行。
2.2 加强排水系统在施工现场合理布置排水系统,确保雨水能够及时排出,防止积水导致施工区域被淹。
可采用深槽、排水沟、泵站等方式加强排水系统。
3. 施工材料保护3.1 材料堆放区防水处理施工现场的材料堆放区需要进行防水处理,以防止雨水渗透导致材料损坏。
可以采用铺设防水薄膜、搭建临时棚屋等方式进行防护。
3.2 包装材料选择对于易受湿气侵蚀的材料,应选择防潮性能好的包装材料进行包装,以保证材料的质量不受影响。
4. 安全措施4.1 强化安全教育加强对施工人员的安全教育,提高他们在雨季施工时的安全意识。
教育内容应包括雨季施工注意事项、防范措施等。
4.2 定期检查设备在雨季期间要加强对施工设备的检查,确保设备的正常运行。
特别是电气设备,要做好防水绝缘措施。
4.3 防滑措施施工现场容易出现湿滑,要采取相应的防滑措施,如设置防滑垫、防滑板等,避免工人滑倒导致伤害事故的发生。
5. 防雨具备齐5.1 雨衣为施工人员配备防雨衣,保护其衣物不被雨水浸湿。
5.2 雨具箱设置雨具箱,在施工现场的方便位置存放雨伞、塑料袋等防雨用品,以备不时之需。
6. 紧急预案6.1 暴雨预警建立暴雨预警制度,及时掌握降雨情况。
一旦接到预警消息,应立即采取措施准备应对。
6.2 紧急疏散计划制定施工现场紧急疏散计划,明确各人员的撤离路线和安全集合点,确保人员在紧急情况下的安全。
7. 总结施工现场的雨季防护措施对于确保施工进度和人员安全至关重要。
通过建立临时遮蔽物、加强排水系统、施工材料保护等措施,可以有效应对雨季带来的影响。
同时,加强对施工人员的安全教育,配备防雨具备齐,并制定紧急预案,能够使施工现场在雨季更安全、高效地进行。
雨季施工措施一.临时道路临时道路将路基碾压坚实、做好排水沟设施,确保雨期道路循环通畅,不淹不冲、不陷不滑。
二、临时设施1、现场临时设施的搭设,严格按照各有关规定实施,防洪器材备齐并按有关规定发放。
2、雨期施工前,对各类仓库、变配电室、机具料棚、宿舍等进行全面检查,加固补漏,对于危险建筑及时处理。
3、水泥库室内地面标高比室外地形高出20~30cm,防止雨水流入库内。
4、雨水天气派人随时检查、巡视路面积水情况,一旦发现有积水现象,立即通知防汛领导小组及时进行排水等抢险工作。
5、排水管道采用明开槽安管施工,为防止雨季出现漂管现象,槽上设防汛填阻截水流进入沟槽,槽下完善排水井、排水沟及时排水。
三,混凝土工程1、本工程混凝土全部采用现拌混凝土,随时掌握天气情况,原则上不在雨中进行混凝土作业,确实需要在雨中作业,则采取有效措施。
防止雨水冲刷,保证结构混凝土施工质量。
2、在浇筑混凝土时,如遇大雨不能继续进行浇筑时,应做好临时防雨措施,不能使雨水直接冲刷刚浇筑的混凝土面,并将混凝土振捣密实,不见浮石子。
3、雨天不允许露天浇灌混凝土,所以要掌握好天气预报。
必要时可搭设活动防雨棚,准备用塑料布遮盖。
混凝土浇灌后,未达到终凝如遇雨,及时用塑料布或油毡遮盖,防止雨淋。
4、雨期施工期间,砂石含水率变化较大,要及时测定,并调整施工配合比加水量,严格控制坍落度,确保混凝土的强度。
四.原材料的储存与堆放1.水泥应尽量存入库房,先收先发,库房应不漏不潮,露天堆放时垛底要用方木、大板等垫高50cm,四周设排水沟,垛底铺油毡或塑料布,再用苫布将水泥遮盖封严。
2、砖垛顶部要码成脊形,注意排水,不得浸泡。
3、砂石料存放时应尽量堆成大堆,整修平整,不得存于低洼处以免受水浸泡。
4、原材及已加工完的半成品料堆放底用方木垫起,保证不积水,上面应用塑料布进行遮盖,或存放于防雨棚内,防止雨淋生锈。
5、各种材料、构件等,应在能够切实防止风吹雨淋日晒的干燥场所存放。
雨季施工安全管理制度
1. 安全教育培训:在雨季施工前,必须对施工人员进行安全教育和培训,包括雨季施工安全注意事项、预防措施以及应急处理方法等内容。
2. 雨季施工计划:制定详细的雨季施工计划,包括施工时间、工序安排、施工区域布置等,确保施工过程中的安全。
3. 防雷措施:针对雷击造成的安全隐患,必须采取相应的防雷措施,如设置避雷针、接地装置等,保障施工人员的安全。
4. 防护设施:在施工现场必须设置有效的防护设施,如防雨棚、防滑设施等,防止施工人员在雨中滑倒或受伤。
5. 危险区域标识:在施工现场的危险区域进行明显的标识,如警示标志、警戒线等,提醒施工人员注意安全。
6. 清理积水:及时清理施工区域的积水,确保施工现场没有积水积存,避免滑倒或电气设备受损。
7. 施工机械设备检测:雨季施工期间,施工机械设备需要定期检测,确保设备的正常运行和安全使用。
8. 应急预案:制定雨季施工的应急预案,包括事故发生时的应急处置流程、应急设备的准备等,提高应对突发情况的能力。
9. 市政监督:与相关市政部门建立联络机制,定期向市政部门报告施工进程和安全情况,接受市政部门的监督和指导。
10. 意识提升:通过宣传和教育,提高施工人员对于雨季施工安全的重视程度,增强安全意识和自我保护能力。
第 1 页共 1 页。
雨季施工措施
1.因本段填土方量较大,填土施工时应适当缩小工作面,土方采用随挖、随运、随铺、压实的方法,尽量当天施工当天成活,妥善安排好现场的排水和交通,切忌在全线大挖大填。
管道沟槽边要设挡水土填,±t更外侧要有排水沟,并备有发电机、水泵等机械随时准备抽水排涝。
2、把两端原先已经完成的管道在末端的井内砌砖墙堵严,用1:3水泥砂浆抹2厘米厚,以防止从管道内漏水。
3、利用现有地形和已建管道及时排水,避免雨后积水影响交通运输。
及时收听天气预报以供施工参考收听预报后及时预备材料和其它施工用具。
4、施工用材料(特别是水泥)要堆放在高处,以免雨水浸泡和便于雨后运输,材料堆周围要有排水沟以便排水。
5、对于已摊铺的二灰碎石要在雨前进行初压,雨停后碾压密实,如已摊铺尚未碾压好的混合料遇雨,雨后应晾晒至含水量适当后再行拌和压实。
6、雨后基层、底基层潮湿未干或基层表面泥土未清除干净,不准摊铺沥青砂。
7、每个电闸箱要设漏电保护器,设专人检查电闸、电线接头、用电器具、漏电保护器,防止因受潮或雨淋产生漏电发生电击伤人事故。
8施工用电严格执行〃一机一闸T呆护〃制度,加强用电安全巡视,检查每台机器的接地接零是否正常,检查线路是否完好,若不符合要求,及时整改。
施工现场的移动配电箱及施工机具全部使用绝缘防水线。
雨天作业,机械操作人员应戴绝缘手套、穿雨靴操作。
8、开挖沟槽处,周围设挡水塘,防止汇水灌槽,引起塌方事故。
9、准备发电机、水泵、水管等用品,随时应对发生的积水。

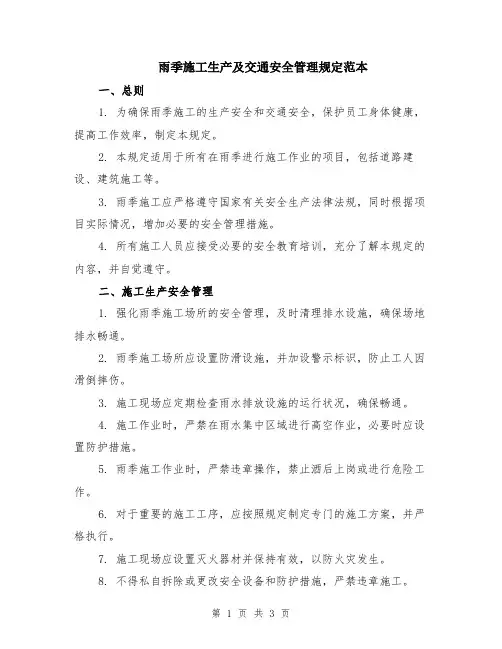

雨季施工生产及交通安全管理规定范本一、总则1. 为确保雨季施工的生产安全和交通安全,保护员工身体健康,提高工作效率,制定本规定。
2. 本规定适用于所有在雨季进行施工作业的项目,包括道路建设、建筑施工等。
3. 雨季施工应严格遵守国家有关安全生产法律法规,同时根据项目实际情况,增加必要的安全管理措施。
4. 所有施工人员应接受必要的安全教育培训,充分了解本规定的内容,并自觉遵守。
二、施工生产安全管理1. 强化雨季施工场所的安全管理,及时清理排水设施,确保场地排水畅通。
2. 雨季施工场所应设置防滑设施,并加设警示标识,防止工人因滑倒摔伤。
3. 施工现场应定期检查雨水排放设施的运行状况,确保畅通。
4. 施工作业时,严禁在雨水集中区域进行高空作业,必要时应设置防护措施。
5. 雨季施工作业时,严禁违章操作,禁止酒后上岗或进行危险工作。
6. 对于重要的施工工序,应按照规定制定专门的施工方案,并严格执行。
7. 施工现场应设置灭火器材并保持有效,以防火灾发生。
8. 不得私自拆除或更改安全设备和防护措施,严禁违章施工。
9. 非必要情况下,严禁在雨季进行大型机械设备安装和拆卸等施工作业。
10. 雨季施工现场应设置草坪、塑料地板等防尘措施,保持施工现场整洁。
三、交通安全管理1. 雨季施工期间,应及时清理施工路段的积水,保持道路通畅。
2. 道路施工应设置明确的交通标志和警示牌,警示过往车辆和行人。
3. 雨季施工作业时,应设置临时交通指挥员,对交通进行疏导和引导。
4. 临时交通控制区域应设置警示线和警示标志,禁止非施工人员进入。
5. 施工车辆应按照规定速度行驶,严禁超速行驶或逆行。
6. 防雨设备和安全帽等应齐全,驾驶员和乘员应系好安全带。
7. 施工现场临时停车场应设置明确的标识,确保车辆有序停放。
8. 施工车辆停放时应注意与周边居民和道路交通的协调,确保不影响交通正常通行。
9. 施工现场应定期检查交通设施的可操作性和有效性,及时修复或更换损坏设施。
雨期施工安全措施
1.落实安全生产责任制,做好职责分工,组织进行安全教育。
认真组织安全检查,下雨后,要对施工机械、脚手架、塔吊、外用电梯进行全面检查,确保安全的情况下,再进行生产活动。
2、预防为主、防排结合,基槽、桩周围设挡水墙,防止雨水灌入。
3、合理安排施工工序,施工计划中应考虑同一时间段的气候情况,项目部要有气象台的每天的预报资料
4、雨季将施工面重点放在室内和材料的准备、设备和周材的检修。
5、项目管理和技术人员进一步加强工期计划和工作安排。
6、落实内业的资料整理。
7、施工现场的机电设施(配电箱、闸箱、电焊机、水泵)应有可靠的防雨措施。
8、雨季前应检查照明和动力线有无混线、漏电,电杆有无腐蚀,埋设是否牢靠等,保证雨季中正常供电。
9、怕雨、怕潮的原材料、构件和设备等,应放在室内,或设立坚实的基础堆放在较高处用蓬布封盖严密等措施,进行分别处理。
10、施工现场的塔吊、钢脚手架、钢井架、必须设避雷装置,接地电阻应不大于10欧姆,施工期间遇到阴云密布或有雷电时,操作人员应立即离开。
11、电线不得使用裸导线和塑料线和沿地面敷设。
配电箱必须防雨、防水,电器布置符合规定,电气元件不应破损,严禁带电明露。
机电设备的金属外壳必须采取可靠的接地、接零保护。
使用手持电动工具或机械设备时,必须安装合格的漏电保护器、工地临时照明灯、标志灯,其电压不超过36伏。
特别潮湿场所、金属管道和容器内的照明灯,电压不得超过12伏。
电气工作人员,应穿绝缘鞋,戴绝缘手套。

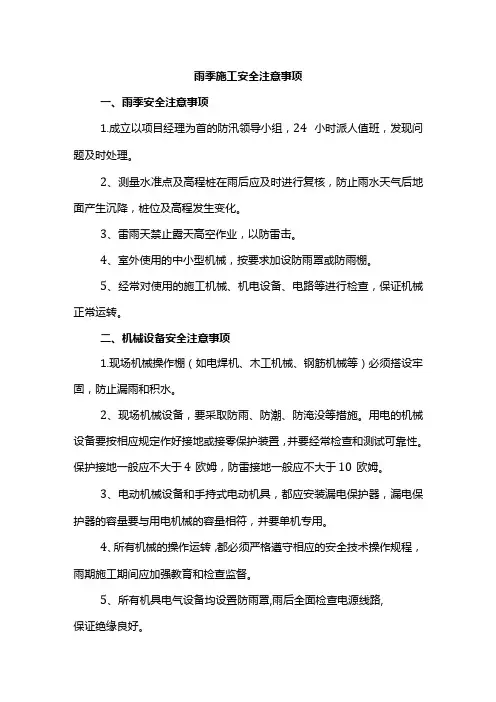

雨季施工安全注意事项一、雨季安全注意事项1.成立以项目经理为首的防汛领导小组,24小时派人值班,发现问题及时处理。
2、测量水准点及高程桩在雨后应及时进行复核,防止雨水天气后地面产生沉降,桩位及高程发生变化。
3、雷雨天禁止露天高空作业,以防雷击。
4、室外使用的中小型机械,按要求加设防雨罩或防雨棚。
5、经常对使用的施工机械、机电设备、电路等进行检查,保证机械正常运转。
二、机械设备安全注意事项1.现场机械操作棚(如电焊机、木工机械、钢筋机械等)必须搭设牢固,防止漏雨和积水。
2、现场机械设备,要采取防雨、防潮、防淹没等措施。
用电的机械设备要按相应规定作好接地或接零保护装置,并要经常检查和测试可靠性。
保护接地一般应不大于4欧姆,防雷接地一般应不大于10欧姆。
3、电动机械设备和手持式电动机具,都应安装漏电保护器,漏电保护器的容量要与用电机械的容量相符,并要单机专用。
4、所有机械的操作运转,都必须严格遵守相应的安全技术操作规程,雨期施工期间应加强教育和检查监督。
5、所有机具电气设备均设置防雨罩,雨后全面检查电源线路,保证绝缘良好。
三、电气设备安全注意事项1.现场用电必须按照《施工现场临时用电安全技术规范》的规定实施。
2、在雨期施工前,应对现场所有动力及照明线路,供、配电设施进行一次全面检查,对线路老化、安装不良、瓷瓶裂纹、绝缘降低以及漏跑电现象,必须及时修理和更换,严禁迁就使用。
3、现场机械设备,采取防雨、防潮、防淹没、防雷等措施,外壳要做接地保护。
用电的机械设备按相应规定作好接地或接零保护装置,经常检查和测试可靠性。
4、各种电气动力设备必须经常进行绝缘、接地、接零保护的遥测,发现问题应及时处理,严禁带隐患运行。
动力设备的接地线不得与避雷地线在一起。
接地线如因某种原因须拆除时,必须先作好新的接地线后再进行。
5、雨期进行作业,主要做好防触电、防雷击工作。
电源线不使用裸导线和塑料线,也不沿地面敷设。
6、配电箱必须防雨、防水,电器布置符合规定,电器元件完好,严禁带电明露。

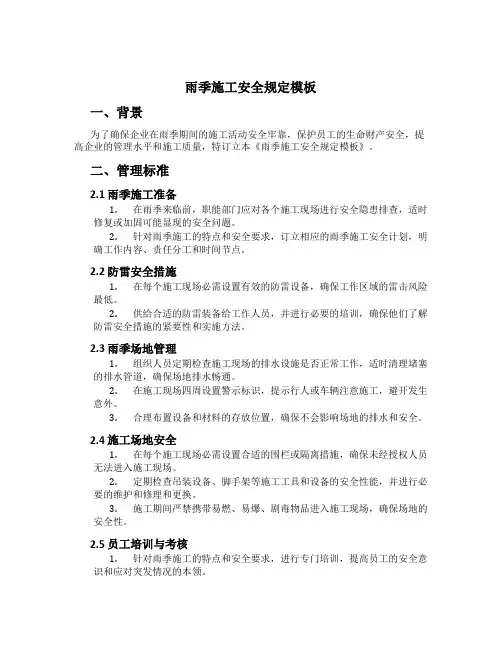

雨季施工安全规定模板一、背景为了确保企业在雨季期间的施工活动安全牢靠,保护员工的生命财产安全,提高企业的管理水平和施工质量,特订立本《雨季施工安全规定模板》。
二、管理标准2.1 雨季施工准备1.在雨季来临前,职能部门应对各个施工现场进行安全隐患排查,适时修复或加固可能显现的安全问题。
2.针对雨季施工的特点和安全要求,订立相应的雨季施工安全计划,明确工作内容、责任分工和时间节点。
2.2 防雷安全措施1.在每个施工现场必需设置有效的防雷设备,确保工作区域的雷击风险最低。
2.供给合适的防雷装备给工作人员,并进行必要的培训,确保他们了解防雷安全措施的紧要性和实施方法。
2.3 雨季场地管理1.组织人员定期检查施工现场的排水设施是否正常工作,适时清理堵塞的排水管道,确保场地排水畅通。
2.在施工现场四周设置警示标识,提示行人或车辆注意施工,避开发生意外。
3.合理布置设备和材料的存放位置,确保不会影响场地的排水和安全。
2.4 施工场地安全1.在每个施工现场必需设置合适的围栏或隔离措施,确保未经授权人员无法进入施工现场。
2.定期检查吊装设备、脚手架等施工工具和设备的安全性能,并进行必要的维护和修理和更换。
3.施工期间严禁携带易燃、易爆、剧毒物品进入施工现场,确保场地的安全性。
2.5 员工培训与考核1.针对雨季施工的特点和安全要求,进行专门培训,提高员工的安全意识和应对突发情况的本领。
2.定期组织演练,检验员工对雨季施工安全规定的把握情况,并适时修正不足之处。
3.对员工的安全责任进行明确,建立健全员工安全考核制度和奖惩机制。
三、考核标准1.防雷设备的完好性和有效性;2.场地排水设施的畅通性和工作状态;3.施工现场的围栏或隔离措施是否到位;4.吊装设备、脚手架等工具和设备的安全性能;5.员工的安全意识和应对突发情况的本领;6.周期内的培训和演练组织情况;7.员工在施工现场的安全责任和遵守规章制度情况。
以上考核标准将作为雨季施工安全绩效考核的依据,对职能部门和施工现场进行评估,以确保施工活动的安全性和质量。

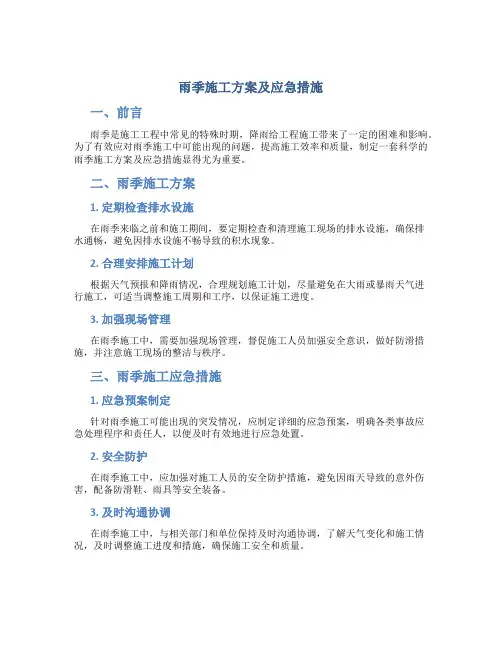

雨季施工方案及应急措施
一、前言
雨季是施工工程中常见的特殊时期,降雨给工程施工带来了一定的困难和影响。
为了有效应对雨季施工中可能出现的问题,提高施工效率和质量,制定一套科学的雨季施工方案及应急措施显得尤为重要。
二、雨季施工方案
1. 定期检查排水设施
在雨季来临之前和施工期间,要定期检查和清理施工现场的排水设施,确保排
水通畅,避免因排水设施不畅导致的积水现象。
2. 合理安排施工计划
根据天气预报和降雨情况,合理规划施工计划,尽量避免在大雨或暴雨天气进
行施工,可适当调整施工周期和工序,以保证施工进度。
3. 加强现场管理
在雨季施工中,需要加强现场管理,督促施工人员加强安全意识,做好防滑措施,并注意施工现场的整洁与秩序。
三、雨季施工应急措施
1. 应急预案制定
针对雨季施工可能出现的突发情况,应制定详细的应急预案,明确各类事故应
急处理程序和责任人,以便及时有效地进行应急处置。
2. 安全防护
在雨季施工中,应加强对施工人员的安全防护措施,避免因雨天导致的意外伤害,配备防滑鞋、雨具等安全装备。
3. 及时沟通协调
在雨季施工中,与相关部门和单位保持及时沟通协调,了解天气变化和施工情况,及时调整施工进度和措施,确保施工安全和质量。
四、结语
雨季施工是工程建设中不可避免的环节,只有科学制定施工方案和应急措施,并加强管理和监督,才能保障施工安全和质量,确保工程按时完工。
希望相关单位和施工人员能充分重视雨季施工的特殊性,提前做好准备,确保施工顺利进行。
雨季施工防护措施1、钢筋工程钢筋堆放场地要做好防雨排水工作,对进场的半成品钢筋在雨前要用塑料布覆盖,防止雨水对钢筋产生锈蚀,堆放钢筋用木方支垫IOOmm高,堆放地势高于周围地面,防止积水浸泡和泥土污染钢筋。
有水锈的钢筋必须先除锈后才能使用,如以锈蚀达到锈蚀斑点的钢筋,必须重新试验,经设计同意后降级使用。
2、模板工程模板保证支撑体系在牢固坚实的基础上(必要时加通长垫木,并有排水措施,避免支撑下沉λ柱及板墙模板留清扫口,以利排除杂物及积水。
模板应分类分规格堆放整齐,下用IOOmm木方垫架,木模板、木方等木质材料在雨前要用塑料布覆盖,严禁水泡雨淋,以防变形。
使用前必须进行检查,有变形的木模板、木方处理后方可使用。
雨后将模板的积水排出后在进行混凝土浇筑,同时由于潮湿原因,模内杂物用气泵难于吹出,要用人工进行处理,墙柱模板留清扫口。
3、架子工程雨期施工期间,各段工长、安全员必须注意随时检查架子的搭接质量和安全要求,发现问题及时整改。
按规定搭设好扫地杆、斜撑、剪力撑并与建筑物拉结牢靠。
雨期施工期间对架子工程应安排专人巡查维修,特别下雨后地面容易下沉,应随时支垫好立撑下的垫板,防止架子悬空或下沉,确保使用安全。
雨后高空作业人员需穿胶底鞋,操作必须符合安全要求,注意防滑。
4、塔吊工程塔吊在雨天后应及时检查,观察基础沉降情况,如有沉降,应及时报告有关领导进行处理。
保证塔吊使用时的安全。
塔吊司机下班时必须关好操作时的门窗,严防雨水进入机房淋湿电气设备。
高空操作人员雨后施工,要注意防滑,要穿胶底鞋。
塔吊接地电阻值要进行实测,其电阻值不要大于4欧姆。
5、机电设备及材料养护在雷雨到来之前,必须做好机电设备的防潮、防霉、防锈蚀、防雷击等有效措施。
管好、用好施工现场机电设备,确保施工任务的顺利完成。
(1)对露天放置的大型机电设备要防雨、防潮,对其机械螺栓、轴承部分要经常加油并转动以防锈蚀,所有机械设备要安装预防漏电保安器。
(2)在施工现场比较固定的机电设备,如电焊机要搭设防雨棚、电机加防护罩,并按要求设消防用品,不允许用塑料布包裹,其电气设备要有可靠接地措施,对电焊机把线、电缆线、胶皮线应检查是否老化、破损、不合格的胶线应调换和修理。
雨季施工安全规定
是指在雨季进行施工工作时需要遵守的安全措施和规定。
以下是一些常见的雨季施工安全规定:
1. 预防滑倒:雨季地面湿滑,施工人员应穿着防滑鞋,并保持地面清洁和干燥,以避免意外滑倒事故的发生。
2. 防雷防电:雨季容易出现雷电天气,施工现场应设置避雷装置,工人应远离高大金属物体,以确保安全。
3. 安全用电:雨季容易出现电气设备故障,施工现场电线电缆应绝缘良好,设备应定期检修和保养,确保用电安全。
4. 防潮防水:雨季施工需特别注意室内外的防潮和防水措施,如加强室内外的防水层和防水材料的使用,确保施工质量和人员安全。
5. 高处安全:雨季施工时,施工人员需特别注意高处的安全,如搭设坚固的工作平台、使用安全带等,避免高空坠落事故的发生。
6. 紧急避险措施:雨季施工需预先制定紧急避险计划,安排好紧急疏散通道,并配备好相应的灭火器材和急救设备,以应对紧急情况。
7. 合理安排工期:雨季施工需合理安排工期,避免在恶劣天气条件下进行施工,以确保人员的安全和施工进度的稳定。
以上是一些常见的雨季施工安全规定,具体应根据实际情况和相关法规进行具体规定和执行。
同时,雨季施工还需加强现场管理和培训,确保施工人员的安全意识和安全行为。
雨季施工的预警与应急措施随着夏季的来临,雨季也将悄然而至。
对于施工工地而言,雨季是一个十分具有挑战性的时期。
恶劣的天气条件不仅影响施工效率,还可能引发安全事故。
因此,及时采取预警和应急措施,对确保施工的顺利进行具有至关重要的意义。
一、雨季施工预警措施1.天气信息监测:及时获得最新的天气预报信息,关注降雨概率和强度,可以预先判断是否会有大雨或暴雨。
同时,需要关注持续时间和雨季开始以及结束的时间段。
2.监测施工现场:施工现场要配备天气监测设备,如气象站或雨量计,以实时掌握降雨情况。
并请专业人员对数据进行分析和解读,及时向施工人员发出预警信息。
3.与相关部门沟通:及时与相关管理部门沟通,了解雨季期间的管控政策和施工限制,确保施工符合规范要求。
二、雨季施工应急措施1.安全巡查:在雨季施工前后,加强对施工现场的安全巡查。
检查是否有可能造成滑倒、坍塌、漏电等事故的隐患,尤其是在施工现场积水严重的情况下。
2.施工计划调整:按照天气预报和实际情况,及时调整施工计划。
减少高空、高风险作业,并尽量避免在降雨强度大的时候进行施工。
3.加强防水措施:在施工前,对负责防水的部分进行周密检查,确保设备完好。
施工期间,增加施工跟踪检查的频率,确保施工质量。
4.安全警示标识:在施工现场明显位置设置安全警示标识,提醒作业人员注意防滑、佩戴安全帽等。
5.施工人员培训:加强施工人员的培训,提高他们对雨季安全问题的认知。
培训内容包括应对降雨的安全措施、突发事件的应急处理等。
6.备用设备和物资:根据实际需求,储备足够的备用设备和物资,如防滑靴、雨具、防水材料等,以备不时之需。
综上所述,雨季施工的预警与应急措施是确保施工安全和效率的关键环节。
通过及时获得天气信息并借助监测设备,能够提前采取必要的预警措施。
同时,强化安全巡查、灵活调整施工计划,并加强安全培训,能够更好地应对突发情况。
相信只要科学合理的预警与应急措施得到充分执行,雨季施工安全问题将得到有效控制,为工程的顺利进行提供保障。
雨季施工安全管理制度范本一、目的与依据为了确保雨季施工安全,保护施工人员的生命财产安全,根据《中华人民共和国建筑法》等相关法规和标准规范,制定本制度。
二、适用范围本制度适用于所有在雨季进行施工作业的单位和个人。
三、管理职责1. 施工单位应制定详细的雨季施工安全管理方案,并明确职责分工。
2. 工地负责人应负责执行施工安全管理制度,组织并督促各项安全措施的落实。
3. 监理单位应加强对施工安全管理的监督,及时提出建设性意见和整改要求。
4. 施工人员应严格按照安全管理制度的要求进行施工作业,不得擅自更改作业程序。
四、安全防护措施1. 雨具:施工人员应配备齐全的防雨衣、雨鞋等个人防护用品。
2. 雨棚搭建:在需要施工的区域搭建稳固的雨棚,以保障施工人员的工作环境。
3. 防滑措施:对施工现场容易积水的地方进行防滑处理,如设置防滑垫、防滑板等。
4. 警示标志:在危险区域设置明显的警示标志,提醒人们注意安全。
5. 路面清扫:及时清理施工现场的积水、泥浆等杂物,保持良好的工作环境。
6. 高处作业防护:对雨天需要进行高处作业的施工人员,应加强安全带固定,确保其安全。
7. 电气设备检测:在雨季施工中,要加强对电气设备的检测,确保其正常运行。
五、危险源管理1. 雨天交通安全:加强对施工现场周边交通的管理,确保施工人员和车辆的安全。
2. 雷电防护:在雷电天气下,施工人员应立即停止高处作业,寻找避雷设施躲避。
3. 雨水收集和处理:及时清理雨水收集设施,并确保排水通畅,避免雨水积聚造成安全隐患。
4. 堆放物管理:对需要堆放的材料进行分类存储,并定期检查其稳固性,防止风雨等因素引发安全事故。
六、应急措施1. 施工人员应随身携带应急工具和急救药品,以备不时之需。
2. 在突发雨情或危险事故发生时,应立即组织施工人员撤离现场,迅速报警,并做好现场保护工作,防止事态扩大。
七、教育培训1. 施工单位应定期组织施工人员参加安全培训,增强他们的安全意识和应急处理能力。
Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
雨季施工安全生产措施(标准版)
雨季施工安全生产措施(标准版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。
显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。
克旗二中教学楼位于经棚镇环城路西原糖厂院内,建筑面积
7859m2,砖混结构,四层局部六层,长度138.68m,跨度15.6m,高度21.4m,室外地坪±0.00以解放路和经十街交叉点+8.94m,呈"L"型。
由克旗教育局建设,赤峰市建筑勘察设计研究院勘察、设计,赤峰华鑫建设监理有限责任公司监理,赤峰西城建筑工程有限公司第八项目部施工。
本工程开工日期2006年5月3日,计划竣工日期2006年9月10日,合同工期为日历日120天,工程施工主要处于北方雨季,制定如下雨季施工措施:
1、雨季施工领导小组
组长:李怀学白亚明
成员:尹士民于全王立新王久良
2、工具准备
雨靴10双、雨披15件、塑料布200平方米、铁锹10把、砂袋若
干。
3、具体部位防护
(1)材料防护
钢筋制作棚、木工制作棚应在雨季前做好防水准备,已经制作好的钢筋应分类堆放,距离地面50cm,尚未制作的钢筋也应加设垫板防止雨水浸湿生锈,钢筋制作机具应加设防护罩,在下雨时应及时关闭电源。
木工使用的模板、方木应加设垫板,距离地面50cm,堆放整齐。
使用机具加设防护罩,在下雨时应及时关闭电源。
(2)半成品防护
正在施工浇筑砼或浇筑完砼未超过2h时遇到大雨,应及时用塑料布或其它防水材料将砼遮盖好,防止雨水冲击。
砌筑墙体宜应停止砌筑,将刚砌筑的部位用塑料布遮盖好。
未使用完的砂浆或砼应重新搅拌投入使用。
钢筋绑扎遇到大雨时也应及时遮盖好钢筋。
木工支设模板遇到大雨后,应及时将雨水清净。
(3)排水渠、渗水井设置
施工现场应设置排水渠,保证雨季排水畅通,生活废水及雨水排往渗水井。
(4)临时用电防护
施工临时用电在雨季必须作好防护工作,在有接头的地方,注意接头的防水。
临时接用的电源、电线应及时关闭总配电室漏电保护器后,解掉临时用电。
雨过后应作接地电阻测试工作和电工巡视,防止触电伤人。
雨季施工时应听从雨季施工领导小组的统一安排和调度,保证生产生活正常秩序的进行。
