建筑工程实体检测及功能性检测参照表(汇编)
- 格式:docx
- 大小:36.69 KB
- 文档页数:16
附件二建筑结构实体质量检查检验用表表2.1 建筑结构工程原材料及实体检查检验要求检查项目检查检验数量检查方法检查用表不合格处理方法施工自查监理平行检验原材料钢筋按进场批次。
施工、监理共同目测和钢尺量测检查表2.2原材料平行检验不合格的应加倍进行检验,加倍检验仍不合格的应做退货处理,也不得用于工程。
模板按同期进场、同品种、同一规格、同一工程为一批进行验收;清理保养每周转一次应验收一次表2.3砖(砌块)每日进场的同厂家、同品种、同规格为一批,每批抽20块进行外观质量检验表2.4坍落度每车检验一次每十车检验一次用坍落度检测器和钢尺量测检查表2.5实体检验回弹检测------- 每一楼层同一类型构件各不少于2个回弹仪检测表2.6混凝土强度回弹平行检验不合格的应委托有资质的检测单位进行检测。
检测结果仍不合格的按质量问题处理。
钢筋保护层每层梁、板构件不少于10个,其中悬挑等主要受力构件所占的比例不宜小于50%每层不少于2个非破损法、局部破损法表2.7实体平行检验不合格的应对同一楼层同一类型构件加倍进行检验,加倍检验仍不合格的,按质量问题处理。
构件尺寸每一楼层同一类型构件不少于10个每一楼层同一类型构件不少于2个钢尺量测表2.8轴线全数检测每一楼层不少于10条钢尺或红外线测距仪量测表2.9平行检验不合格的,按质量问题处理。
层高每一楼层不少于10个自然间说明1、实体平行检验是在施工单位自检合格后实施,平行检验应有一半数量复核施工单位自检的数据。
2、实体平行检验结果与施工单位自检数据有较大偏差时,应共同重新检测或委托有资质的检测单位进行检测,找出原因后,对相应楼层重新进行自检和平行检验。
3、混凝土强度回弹平行检验结果低于设计值1个等级或钢筋保护层、构件尺寸、轴线、层高平行检验数据超过规范允许偏差1.5倍(钢结构1.2倍)时,判定为平行检验不合格。
表2.2、钢筋进场外观检验(报验)记录工程名称: 编号:序号钢筋型号生产厂家进场时间数量(t)炉批号直径偏差(mm)外观质量外加工进场抽检情况检查结论锈蚀(颗粒状、片状)裂纹油污平直损伤检验结论施工单位检查人:监理机构检验人:质检员:监理工程师:年月日说明1、施工单位的专职质检员、材料员与监理机构的监理工程师、监理员一起进行检验。

最新版结构实体检测汇总表
质量检查员:监理工程师:
一、说明:
1、上表所指结构实体检测,即工程建设单位委托有资质的单位(或监督抽检)对部分已完工的结构实物质量进行的现场抽样检测。
2、本表应按工程不同施工阶段分别进行填写,主要包括以下检测项目:
地基基础阶段:土工试验、桩身完整性、承载力等检测;
主体阶段:混凝土强度(回弹或取芯)、砂浆强度(墙体取芯或砂浆筒压)、混凝土保护层厚度、钢结构焊缝检测、后锚固拉拔检测等。
竣工阶段:沉降观测结论报告。
3、检测数量填写时,混凝土保护层检测应填写检测构件数量、后锚固拉拔检测填写后锚筋(栓)实测数量。
二、下表说明:
1、下表所指功能性检测,即工程建设单位委托有资质的单位(或监督抽检)对装饰装修、安装阶段已完工的实物质量进行现场抽样检测。
2、主要包括以下检测项目:
装饰装修阶段:幕墙现场淋水试验、门窗现场气密性试验、水密性检测、面砖拉拔、保温层粘贴强度等。
安装阶段:绝缘接地电阻、防雷、通球、环境、现场热工性能、智能等检测,空调测试等。

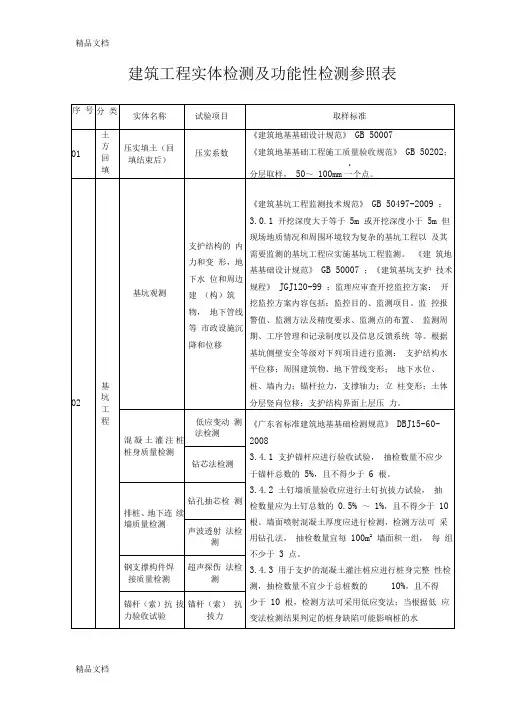

建筑工程实体检测及功能性检测参照表04桩基工程预制桩、钢桩1 单桩竖向抗压静载试验2 单桩竖向抗拔静载试验3 单桩水平静载试验4 钻芯法5 低应变法6 高应变法7 声波透射法1)地基基础设计等级为甲级的桩基工程;2)场地地质条件复杂的桩基工程;3)施工工艺导致施工质量可靠性低的桩基工程;4)本地区采用的新桩型或采用新工艺施工的桩基工程。
对于其它工程,柱下四桩或四桩以上承台抽检桩数不应少于相应总桩数的20%,且单位工程抽检总桩数不得少于10 根。
3 对于直径大于等于800mm 的端承型混凝土灌注桩,应在上述两款规定的抽检桩数范围内,选用钻芯法或声波透射法对部分受检桩进行桩身完整性检测,抽检数量不应少于总桩数的10%。
4 当检测数据难以评价整根受检桩的桩身质量,不能确定桩身完整性类别时,不得计入上述三款规定的抽检桩数范围内,应重新确定受检桩或重新选择检测方法,以确保抽检桩数满足本条的规定要求。
3.3.5 混凝土灌注桩的单桩竖向抗压承载力检测应符合下列规定:1 采用静载试验时,抽检数量不应少于总桩数的1%,且不得少于3 根;当总桩数在50 根以内时,不得少于2 根。
采用高应变法时,抽检数量不应少于总桩数的5%,且不得少于5 根。
2 当符合下列条件之一时,应采用静载试验进行单桩竖向抗压承载力检测:1)地基基础设计等级为甲级的桩基工程;2)场地地质条件复杂的桩基工程;3)施工工艺导致施工质量可靠性低的桩基工程;4)桩身有明显缺陷,对桩身结构承载力有影响,采用完整性检测方法难以确定其影响程度;5)本地区采用的新桩型或采用新工艺施工的桩基工程;3 对于直径大于等于1500mm的端承型混凝土灌注桩,经工程质量各方责任主体共同确认,因试验设备或现场条件限制,难以进行单桩竖向抗压承载力检测时,应进行桩身完整性检测和桩端持力层鉴别,检测方法应选择钻芯法、声波透射法、高应变法。
总抽检桩数应符合本规范3.3.4 条的规定,其中,钻芯法的抽检桩数不应少于总桩数的10 %,且不得少于10根。

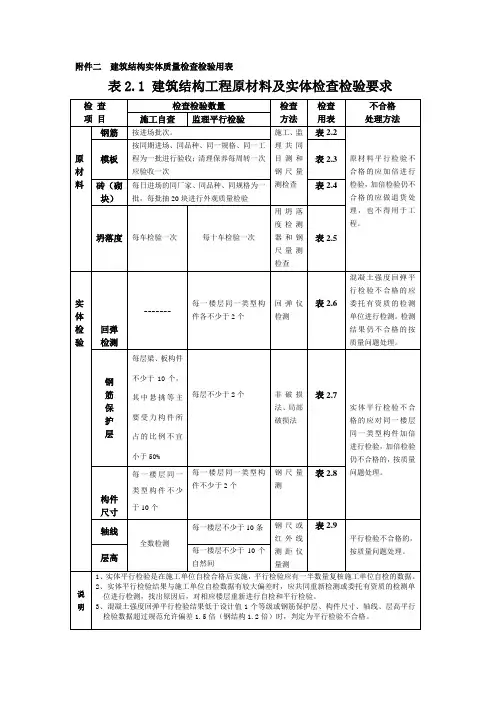

建筑结构实体质量检查检验用表————————————————————————————————作者 :————————————————————————————————日期:附件二建筑结构实体质量检查检验用表表 2. 1 建筑结构工程原材料及实体检查检验要求检 查 检查检验数量项 目施工自查监理平行检验钢筋按进场批次。
按同期进场、同品种、同一规格、同一工检查 检查 不合格 方法用表 处理方法施工、监表 2.2 理 共 同原 模板程为一批进行验收 ; 清理保养每周转一次 材应验收一次料砖 (砌 每日进场的同厂家、同品种、同规格为一块)批 ,每批抽 20 块进行外观质量检验坍落度每车检验一次 每十车检验一次实 -------每一楼层同一类型构体件各不少于2个检 回弹 验检测每层梁、板构件钢 不少于 10 个,目 测 和 表2 .3 钢 尺 量 测检查表 2.4用 坍 落 度 检 测器 和 钢 表2 .5尺 量 测 检查回 弹 仪 表 2.6检测原材料平行检验不合格的应加倍进行检验 , 加倍检验仍不合格的应做退货处理,也不得用于工程。
混凝土强度回弹 平行检验不合格的 应委托有资质的检测单位进行检测。
检测结果仍不合格的按质量问题处理。
筋 其中悬挑等主每层不少于 2 个保护 要受力构件所层占的比例不宜小于 50%每一楼层同一 每一楼层同一类型构类型构件不少件不少于 2 个非 破 损表2 .法、局部 7实体平行检验不合 破损法格的应对 同一楼层同一类型构件 加倍进行检验 , 加倍检验仍不合格的 , 按质量钢 尺 量 表2 . 问题处理。
测8构件于 10个尺寸轴线每一楼层不少于 10 条钢 尺 或 表 2.9红 外 线平行检验不合格的,全数检测10 个层高每一楼层不少于 测 距 仪 按质量问题处理。
自然间量测1、实体平行检验是在施工单位自检合格后实施, 平行检验应有一半数量复核施工单位自检的数据。
2、实体平行检验结果与施工单位自检数据有较大偏差时,应共同重新检测或委托有资质的检测单说位进行检测 , 找出原因后 , 对相应楼层重新进行自检和平行检验。
建筑工程文件管理规程(施工分册)1 总则1.0.1为提高城乡建设工程质量,提高施工过程控制,完善工程技术资料,统一全省建设工程档案的验收标准,依据现行国家、行业、地方标准,结合我省情况制定本规程。
1.0.2本规程适用于建筑工程施工文件的编制、整理归档。
水利、交通、铁路等专业工程中与本规程有关专业相符的可参照使用,同时,应按相关专业有关规定执行。
1.0.3单位(子单位)工程中电梯分部工程的质量控制资料、安全和功能检验资料的要求及其相关记录表格,仅供电梯安装单位使用参考。
1.0.4执行本规程时,尚应遵守国家、行业和地方现行有关工程施工质量验收标准的规定。
2 术语2.0.1建设工程:指土木工程、建筑工程、线路管道和设备安装工程及装修工程。
2.0.2建筑工程:指为新建、改建或扩建房屋建筑物和附属构筑物所进行的规划、勘察、设计和施工、竣工等各项技术工作和完成的工程实体。
2.0.3施工文件:指在施工过程中,施工单位执行工程建设强制性标准和国家、地方有关规定而填写、收集、整理的文字记录、图纸、表格、音像材料等必须归档保存的文件。
2.0.4立卷:按照一定原则和方法,将具有保存价值的文件分门别类整理成案卷,也称组卷。
2.0.5归档:文件形成单位完成其工作任务后,将形成的文件整理立卷后,按规定移交档案管理机构。
2.0.6单位工程:具备独立的施工条件并能形成独立使用功能的建筑物及构筑物。
2.0.7子单位工程:建筑规模较大的单位工程,可将其能形成独立使用功能的部分列为一个子单位工程。
3 基本规定3.0.1施工单位应按本规程规定,将工程施工文件的形成和积累纳入工程建设管理的各个环节和有关人员的职责范围。
3.0.2建设、勘察、设计、监理等单位应按本规程要求做好相关工作,并积极协助施工单位完成工程施工文件的归档整理工作。
3.0.3建设工程实行总承包的,总承包单位负责收集、整理、汇总各分包单位形成的工程档案,各分包单位应按本规程规定,将本单位形成的工程文件整理、立卷后及时移交总承包单位。

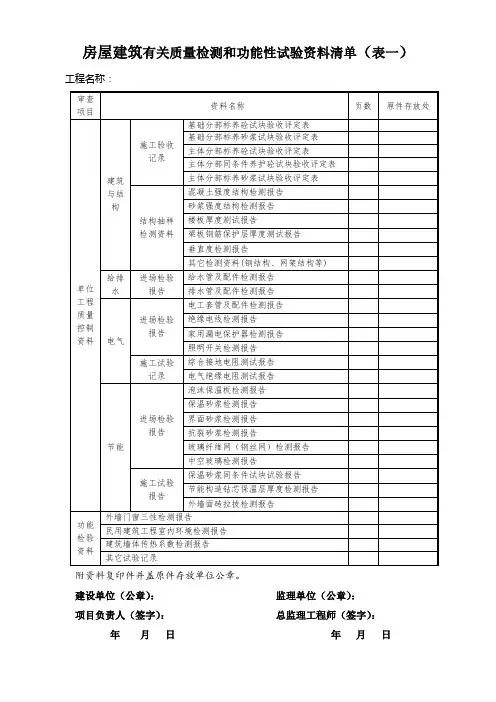

建设工程质量检测报告和功能试验资料汇总表项目文件名称份数页数备注1 单位工程竣工验收记录齐全2 竣工验收整改质量问题备忘录齐全3 建设工程质量整改质量问题整改完毕报告整改完毕已做书面回复4 淋水检查记录表齐全6 排污水管道通球试验记录表齐全7 单位工程竣工通水记录齐全8 卫生器具盛水记录表齐全9 电气(设备)工程线路绝缘测试记录表齐全10 接地(保护)电阻测试记录表齐全11 电气通电记录表齐全12 工程线路漏电保护测试记录齐全13 工程沉降观测记录表14 现浇楼板板厚、裂缝检查表注:①第1,2页,由验收小组人员书写,建设单位盖章。
②当发现一般质量问题或者发现严重问题,达不到竣工验收标准时,本次验收无效,均应填写2,3项。
③当发现一般质量问题时,第3项,竣工验收组可委托建设单位项目负责人组织复查,整改完毕符合要求后,签名加盖建设单位公章。
或者记录表上签字认可;若不符合要求,责成有关责任单位整改。
厨房、卫生间蓄水、屋面、墙面淋水抽检记录表工程名称: 部位:注:1、屋面全数检查,厕浴间按总间数20%抽查,墙面指外墙和水池、厨房、卫生间四周的墙面。
2、检查结果栏、无渗水打“√”,轻微参漏水打“○”,渗漏水打“×”。
3、屋面及外墙面应在连续24小时雨后检查。
4、建设单位应于抽查前48小时将抽查内容、方法、参加人员等书面通知工程质量监督机构。
施 工 自 检蓄、淋水试验完成情况 蓄、淋水试验记录 蓄、淋水试验完成日期抽 检 记 录屋面检查 结 果 单 楼 房 元 层 号检查结果 单 楼 房 元 层 号检查结果 单 楼 房 元 层 号检查结果 厨 卫 墙 厨 卫 墙 厨 卫 墙检查结果:共查 个(房间、屋面、墙面)点,合格 点,不合格 点评定等级参 加单 位 施 工 单 位: 监理(建设)单位: 验收小组: 参检人签名:项 目 经 理:200 年 月 日 参检人签名:项 目 总 监:200 年 月 日组 长:200 年 月 日~ ~ ~ ~ ~ ~排污水管道通球试验记录表(多层)填表日期:200 年 月 日注:由竣工验收小组人员抽查,若抽查结果符合要求,由竣工验收小组组长在此记录表上签字认可。
建筑工程文件管理规程(施工分册)1 总则1。
0.1为提高城乡建设工程质量,提高施工过程控制,完善工程技术资料,统一全省建设工程档案的验收标准,依据现行国家、行业、地方标准,结合我省情况制定本规程。
1.0。
2本规程适用于建筑工程施工文件的编制、整理归档。
水利、交通、铁路等专业工程中与本规程有关专业相符的可参照使用,同时,应按相关专业有关规定执行。
1。
0.3单位(子单位)工程中电梯分部工程的质量控制资料、安全和功能检验资料的要求及其相关记录表格,仅供电梯安装单位使用参考.1。
0.4执行本规程时,尚应遵守国家、行业和地方现行有关工程施工质量验收标准的规定。
2 术语2。
0。
1建设工程:指土木工程、建筑工程、线路管道和设备安装工程及装修工程。
2。
0。
2建筑工程:指为新建、改建或扩建房屋建筑物和附属构筑物所进行的规划、勘察、设计和施工、竣工等各项技术工作和完成的工程实体.2.0.3施工文件:指在施工过程中,施工单位执行工程建设强制性标准和国家、地方有关规定而填写、收集、整理的文字记录、图纸、表格、音像材料等必须归档保存的文件。
2。
0。
4立卷:按照一定原则和方法,将具有保存价值的文件分门别类整理成案卷,也称组卷.2。
0.5归档:文件形成单位完成其工作任务后,将形成的文件整理立卷后,按规定移交档案管理机构。
2。
0。
6单位工程:具备独立的施工条件并能形成独立使用功能的建筑物及构筑物.2.0。
7子单位工程:建筑规模较大的单位工程,可将其能形成独立使用功能的部分列为一个子单位工程。
3 基本规定3。
0.1施工单位应按本规程规定,将工程施工文件的形成和积累纳入工程建设管理的各个环节和有关人员的职责范围.3.0。
2建设、勘察、设计、监理等单位应按本规程要求做好相关工作,并积极协助施工单位完成工程施工文件的归档整理工作。
3.0。
3建设工程实行总承包的,总承包单位负责收集、整理、汇总各分包单位形成的工程档案,各分包单位应按本规程规定,将本单位形成的工程文件整理、立卷后及时移交总承包单位.建设工程由建设单位自行发包给几个单位承包的,各承包单位负责收集、整理、立卷其承包项目的工程文件,并应及时向监理(建设)单位移交。
