施工员工作内容
- 格式:doc
- 大小:24.47 KB
- 文档页数:7
施工员主要工作内容作为一名施工员,主要工作内容包括但不限于以下几个方面:1. 施工计划编制,施工员需要根据工程项目的实际情况,编制详细的施工计划。
这包括确定施工的时间节点、人力物力资源的调配、施工方案的制定等工作。
施工计划的合理性和可行性直接影响到工程的进度和质量。
2. 施工现场管理,施工员需要对施工现场进行全面的管理和监督。
包括对施工人员的安全教育和施工作业的指导,对施工材料的进场验收和使用情况的监控,对施工设备的运行情况进行检查和维护等工作。
同时,施工员还需要协调解决施工中出现的问题,确保施工进度和质量。
3. 施工质量控制,施工员需要对施工过程中的各个环节进行质量控制。
这包括对施工材料的质量进行检查,对施工工艺的执行进行监督,对施工质量进行抽查和评估等工作。
施工员需要及时发现并解决施工中出现的质量问题,确保工程质量符合相关标准和规定。
4. 施工进度跟踪,施工员需要对施工进度进行跟踪和控制。
这包括对施工计划的执行情况进行监测,对施工进度的变化进行分析和调整,及时发现并解决影响施工进度的问题,确保工程按时完成。
5. 安全生产管理,施工员需要对施工现场的安全生产工作进行全面管理。
这包括对施工作业的安全风险进行评估和控制,对施工人员的安全教育和培训进行组织,对施工现场的安全措施进行落实和监督等工作。
施工员需要时刻关注施工现场的安全状况,确保施工过程中不发生安全事故。
总的来说,作为一名施工员,主要工作内容是围绕施工计划编制、施工现场管理、施工质量控制、施工进度跟踪和安全生产管理展开的。
只有做好这些工作,才能确保工程的顺利进行和取得良好的施工效果。
施工员的工作内容和职责有哪些10篇施工员的工作内容和职责【篇1】1、负责收集国家、地方规定的各种施工规范、质量标准、强制性质量标准;2、依据施工工艺、施工工序、施工流程、施工规范、施工技术资料指导进行施工。
对施工的及时性、准确性负责;3、依据ISO质量管理体系的要求,及时、准确、完整的施工;4、准确达到公司制定的单位工程质量目标;5、对施工班组及施工员开具的材料采购清单中产品的质量、档次的定位负执行责任;6、对采购材料进仓检验的质量验收负执行责任;7、对工程检测仪器、设备的维护、调试、保管负责;8、对工程项目的检测、质量验评和质量整改的及时性,建立质量记录档案的准确性、完整性、真实性负执行责任;11、对总体工程完工后的工程总体质量进行综合评定的及时性、准确性、出具评定报告的及时性、完整性负执行责任。
施工员的工作内容和职责【篇2】1、负责贯彻执行国家省、市有关施工及验收标准,按施工图及施工组织设计,对作业班组进行全面交底。
2、熟悉图纸编制本专业的图纸会审内容,对工人班组进行施工图纸、质量技术交底。
3、按规范及工艺标准和施工图纸组织施工。
保证进度、施工质量和施工安全。
施工员的工作内容和职责【篇3】1.工程造价专业专科以上学历;2.具有一年以上从事工程造价经验,优秀应届毕业可考虑录用;3.具有编制和审核施工图预算、工程量清单及清单报价、工程结算等业务能力;4.熟悉定额、工程造价市场情况、材料设备的市场价格等工程造价规范及操作规程;5.熟悉使用工程预算专业软件、CAD软件、office等办公软件;6.参与项目招标、评标合同谈判等工作,负责项目合同管理。
施工员的工作内容和职责【篇4】1. 严格按规范及标准组织施工,保证对现场进度、施工质量和施工安全的有效控制;2. 对物资进场质量、数量及使用情况进行监督管理;3. 负责材料计划的提报;(负责材料计划的准确性,合理性及有效性.)4. 全面负责控制建筑物准确放线定位;5. 严格施工管理,杜绝各种原因的返工以及工序管理混乱的浪费;6. 组织并完善施工过程的各种原始资料的收集及整理,保证各种原始资料的有效性、完整性、准确性和可追溯性。
施工员岗位职责及工作内容施工员岗位职责及工作内容精选篇11、负责大型项目所有施工工程质量和技术工作的总体控制;2、管理项目的整体核心技术,组织制定和实施重大技术决策和技术方案;3、解决施工现场的技术问题;4、负责组织对重大质量事故的鉴定和处理、不定期对施工现场进行检查,随时监控工程质量,发现问题及时召集相关人员进行处理;5、负责与设计院、甲方进行良好沟通,并对工程图纸进行优化,;6、审批项目部上报的施工组织设计、施工方案,并制定施工工艺参数;7、参加甲方组织的图纸会审、方案论证,对设计图纸进行优化;8、负责对工程组织基础、主体分部和单位工程的质量验收;9、负责贯彻执行国家科技法规和政策,建立健全相应的管理制度;10、根据施工现场上报的自检数据及第三方检测单位的初步检测数据,对工程质量进行评估,并做出相应的应急预案;11、主持交竣工技术文件资料的编制,参加交竣工验收、组织施工技术总结和学术论文的撰写并负责审核和向上级报告。
施工员岗位职责及工作内容精选篇21、协助项目经理负责整个项目现场施工管理工作,严格按工程质量强制性标准、规范、图纸和《施工组织设计》、工程整体施工进度计划进行施工。
2、熟悉掌握装饰工程水电、泥工、木工、油漆等的施工组织、工序安排、工艺流程、质量标准及验收规范,做好分包工程的检验,严把质量关,同时做好隐蔽工程的验收。
3、按照图纸根据现场实际制定材料采购计划,及时报采购部采购;做好仓库材料进出库管理工作,对现场材料进行核查监督。
4、参加图纸会审、隐蔽工程验收、技术复核、设计变更签证、中间验收及竣工结算等,编制整理竣工资料及负责工程竣工后的对内对外结算工作。
5、认真填写施工日志,做好整个工程施工过程的原始记录,收集工程资料并整理归档。
6、协调各分包专业交叉作业时的关系,不能解决时及时上报项目经理处理。
7、负责现场安全文明施工管理,与各方相关负责人进行对接、沟通,及时解决现场问题。
施工员岗位职责及工作内容精选篇31.熟悉施工图,按照图纸根据现场实际制定本专业的施工前的材料预算,报工程总监审核,交材料部门备料。
工地施工员的职责和工作内容
工地施工员是负责协助工地施工的一线职务,其职责和工作内容包括:
1.施工组织管理:负责工地的日常施工管理,包括施工进度、
质量、安全等方面的组织与协调。
2.施工现场管理:负责管理工地施工现场,确保工地秩序良好、施工安全和环境卫生。
3.材料、设备管理:负责工地材料、设备的进出库、调度、管
理等工作,确保施工所需物资的及时供应。
4.施工图纸解读:根据施工图纸和设计要求,对施工过程中的
工程量、工序、质量等进行解读和指导。
5.施工现场协调:与其他施工人员、监理人员和设计人员进行
沟通与协调,解决施工过程中的问题和难题。
6.施工记录和报表:对施工过程中的各项工作进行记录和整理,编制施工报表,及时向上级汇报。
7.质量控制:负责进行工地施工质量的检查和验收,确保施工
质量符合设计要求和相关标准。
8.安全管理:负责工地施工的安全管理工作,包括安全生产教
育培训、施工现场安全巡查等,确保工地施工安全。
9.效益控制:根据项目的成本预算和施工进度,及时控制施工成本和施工周期,保证工地施工效益。
总之,工地施工员是工地施工管理的核心人员,负责协助施工管理人员完成施工现场的各项工作,确保施工进度、质量、安全和效益的达到预期目标。

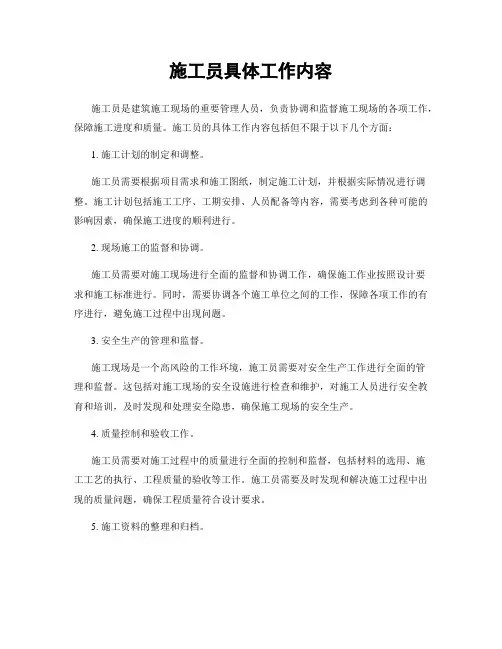

施工员具体工作内容施工员是建筑施工现场的重要管理人员,负责协调和监督施工现场的各项工作,保障施工进度和质量。
施工员的具体工作内容包括但不限于以下几个方面:1. 施工计划的制定和调整。
施工员需要根据项目需求和施工图纸,制定施工计划,并根据实际情况进行调整。
施工计划包括施工工序、工期安排、人员配备等内容,需要考虑到各种可能的影响因素,确保施工进度的顺利进行。
2. 现场施工的监督和协调。
施工员需要对施工现场进行全面的监督和协调工作,确保施工作业按照设计要求和施工标准进行。
同时,需要协调各个施工单位之间的工作,保障各项工作的有序进行,避免施工过程中出现问题。
3. 安全生产的管理和监督。
施工现场是一个高风险的工作环境,施工员需要对安全生产工作进行全面的管理和监督。
这包括对施工现场的安全设施进行检查和维护,对施工人员进行安全教育和培训,及时发现和处理安全隐患,确保施工现场的安全生产。
4. 质量控制和验收工作。
施工员需要对施工过程中的质量进行全面的控制和监督,包括材料的选用、施工工艺的执行、工程质量的验收等工作。
施工员需要及时发现和解决施工过程中出现的质量问题,确保工程质量符合设计要求。
5. 施工资料的整理和归档。
施工员需要对施工过程中产生的各类资料进行整理和归档,包括施工图纸、施工日志、验收记录等。
这些资料对于工程的后期维护和管理非常重要,施工员需要对这些资料进行妥善保存和管理。
总之,作为施工现场的管理者,施工员需要在施工过程中起到重要的监督和协调作用,确保施工工作按照设计要求和施工标准进行,保障施工进度和质量,同时做好安全生产工作和施工资料的管理工作。
只有做好这些工作,才能保证工程的顺利进行和工程质量的可靠保障。
施工员岗位介绍及工作内容
一、施工员岗位介绍
施工员是基层的技术组织管理人员。
主要工作内容是在项目经理领导下,深入施工现场,协助搞好施工监理,与施工队一起复核工程量,提供施工现场所需材料规格、型号和到场日期,做好现场材料的验收签证和管理,及时对隐蔽工程进行验收和工程量签证,协助项目经理做好工程的资料收集、保管和归档,对现场施工的进度和成本负有重要责任。
二、施工员工作内容
1、在项目负责人的带领下,负责所承担作业范围内的施工组织安排和施工管理工作。
2、熟悉设计图纸,参与设计技术交底及图纸会审,作好交底及会审记录,检查、督促施工班组按各级技术交底要求进行施工工作。
3、参与编写施工组织设计及分部分项工程施工方案。
4、参与本项目测量、定位、放线、计量、技术复核工作,做好有关记录工作。
5、严格执行施工规范和验收标准,指导各专业班组按图纸设计要求进行施工。
6、做好施工现场的安全生产,文明施工,负责对现场存在事故隐患和问题进行检验和整改落实。
7、负责工程技术挡案、各项技术资料的准备、签证工作,并将
有关签证、记录及时交资料员收集、整理、汇总。
8、参与检查分部分项工程验收及工程竣工验收工作,准备好验收工作有关资料。
9、认真做好工程施工日记的记录,及时整理工程的技术资料和竣工验收资料。
10、参与安全事故调查和处理,做好工伤(交通)事故的统计、分析和上报工作,会同有关人员提出防止事故的措施,并监督检查实施。
11、积极认真完成领导交办的其他工作。

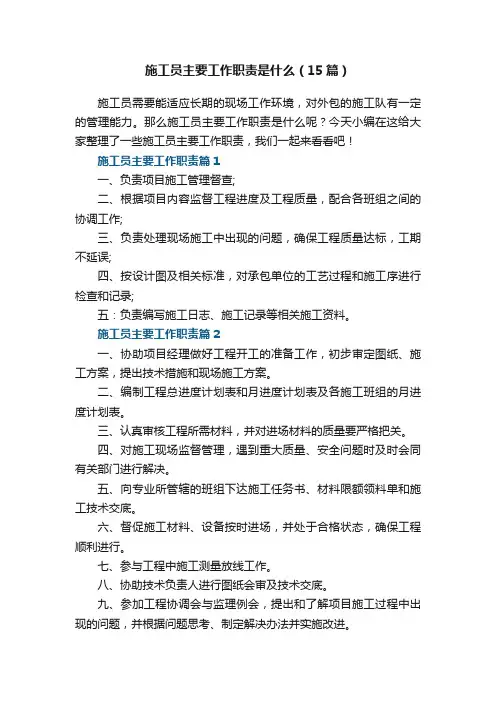

施工员主要工作职责是什么(15篇)施工员需要能适应长期的现场工作环境,对外包的施工队有一定的管理能力。
那么施工员主要工作职责是什么呢?今天小编在这给大家整理了一些施工员主要工作职责,我们一起来看看吧!施工员主要工作职责篇1一、负责项目施工管理督查;二、根据项目内容监督工程进度及工程质量,配合各班组之间的协调工作;三、负责处理现场施工中出现的问题,确保工程质量达标,工期不延误;四、按设计图及相关标准,对承包单位的工艺过程和施工序进行检查和记录;五:负责编写施工日志、施工记录等相关施工资料。
施工员主要工作职责篇2一、协助项目经理做好工程开工的准备工作,初步审定图纸、施工方案,提出技术措施和现场施工方案。
二、编制工程总进度计划表和月进度计划表及各施工班组的月进度计划表。
三、认真审核工程所需材料,并对进场材料的质量要严格把关。
四、对施工现场监督管理,遇到重大质量、安全问题时及时会同有关部门进行解决。
五、向专业所管辖的班组下达施工任务书、材料限额领料单和施工技术交底。
六、督促施工材料、设备按时进场,并处于合格状态,确保工程顺利进行。
七、参与工程中施工测量放线工作。
八、协助技术负责人进行图纸会审及技术交底。
九、参加工程协调会与监理例会,提出和了解项目施工过程中出现的问题,并根据问题思考、制定解决办法并实施改进。
十、参加工程竣工交验,负责工程完好保护。
施工员主要工作职责篇3负责现场项目经理分配的工作任务及现场施工技术工作,按相关管理制度、规范及设计要求完成现场施工任务;负责组织实施项目的各种进度计划并监督、实施、考核,分析进度偏差原因;进行施工过程技术资料的收集、整理,工程竣工后的资料归档、装订、移交。
施工员主要工作职责篇41、在项目经理领导下,开展施工管理工作;2、认真熟悉施工图纸,组织班组仔细按图施工;3、协调班组的施工进度、质量、安全,并协助施工监理、与施工班组一同核实工程量;4、监督班组按规范施工,确保安全生产,文明施工,对施工中有关问题实时处理,向上申报并保证施工进度;5、督促施工材料、设备按时进场,并处于合格状态,确保工程顺利进行;6、按时准确记录施工日志。
施工员工作职责与工作范围(精选14篇)施工员工作职责与工作范围篇11、完成施工进场手续的办理;签证资料准备、收集;递送资料去业主单位,盖章等2、对施工现场人员的协调及外单位间的协调,施工前期工程材料的准备;掌控施工进度、质量以及安全管理;3、按项目要求标准验收工程;4、完成项目经理交待的其他相关工作。
施工员工作职责与工作范围篇21、负责室内精装项目水电施工管理工作(具备一定操作能力)。
2、保证项目水电工程质量,管理项目有序施工;3、按计划控制成本,对施工方案进行优化分析;4、负责房建水电工程测量、材料的计算,并对计算结果负责。
5、负责房建水电工程施工的材料计划、申购、管理。
6、负责房建水电工程预埋件的跟踪、施工的质量管理、分部分项质量验收。
7、负责房建水电工程施工与其他工序的交接检查。
8、完成项目经理临时交付任务施工员工作职责与工作范围篇31、在项目部领导的直接领导下开展工作,贯彻安全预防为主的方针,合理调配生产要素,严密组织施工确保工程进度和质量,督促检查项目部施工现场的各有关情况,谁施工谁负责,做好施工现场管理工作;2、熟悉施工图纸、施工规范,认真仔细组织按图施工;掌握工程构造特征、关键部位,控制施工质量,担任本工程的定位、抄平放线、沉降观测记载等,合理安排、科学指导、文明施工,保质按期完成本工程的各项施工任务。
3、协同项目部领导,维护企业的信誉和经济利益,与施工班组一同核实工程量,保证工程量精确性。
施工员工作职责与工作范围篇41、在项目经理指导下,严格按照施工组织设计和施工进度进行施工;2、按设计要求、操作规程和验评标准向生产班组进行技术、安全交底;3、对图纸及施工中出现的问题及时解决;4、监督施工过程、质量、原材料检测,基础、中间结构和隐蔽工程验收,对工程资料的收集整理、建筑物定位放线等。
5、完成领导交代的其他任务6、能吃苦耐劳施工员工作职责与工作范围篇51)熟悉施工图纸,严格按图施工,各道工序施工前要进行施工技术交底及安全技术交底。
现场施工员工作职责工作职1、管理施工现场所需材料,督促施工工人、材料和设备按时进场;2、协助项目经理做好工程的资料收集、保管和归档;3、负责项目施工期间的安全防范;4、编制各单项工程进度计划及人力、物力和设备计划;5、负责分项的成本核算;6、参加工程竣工交验,负责工程完好保护。
7、负责消防系统设计方案、消防工程的总体控制和技术管理等建设管理工作。
8、负责消防系统维修保养的组织工作和技术监督,协助解决施工中出现的重大问题。
9、对图纸及施工中出现的问题及时反应并解决。
现场施工员工作职责工作职(二)现场施工员通常在建筑工地,负责监督和协调施工过程,确保工程按时完成。
以下是一个典型的现场施工员的工作职责和工作职能范本,供参考:一、工作职责:1. 负责组织施工人员的安排和调度,确保工作按照计划有序进行;2. 根据工程图纸和施工方案,制定详细的施工计划,并进行现场操作指导;3. 督促施工人员按照施工计划进行作业,保证施工质量和工期;4. 监督现场施工过程中的安全措施,确保施工人员的安全;5. 负责现场材料的配送和管理,监督材料的使用情况;6. 协调各分包单位和供应商,解决施工中的技术和配合问题;7. 及时报告施工进展情况和问题,并提出解决方案;8. 对施工现场进行巡查,及时发现和处理施工中的质量问题;9. 协助完成项目验收工作,确保工程质量符合要求。
二、工作职能范本:1. 了解项目需求和施工方案,组织编制详细的施工计划;2. 负责编制施工工艺和程序,并与各相关部门协调确认;3. 确保现场作业人员的安全,组织施工人员进行安全教育和培训;4. 负责管理施工现场的人员和材料,及时调配和配送;5. 监督现场施工人员按照工艺要求进行作业,并及时解决施工技术问题;6. 负责施工中的质量控制,对施工过程进行把控和检查;7. 整理并上报施工记录和工作报告,及时进行施工进度和质量的统计与汇报;8. 协调解决施工过程中遇到的问题和矛盾,确保施工进展顺利;9. 参与项目的验收工作,并负责整理并提交相关验收资料。
施工员工作内容
施工员工作是非常重要的职位,它主要负责监督和管理建筑施工过程,保证施工工程
的安全、质量、费用等相关方面。
施工员工作内容主要是充分了解施工安排、施工产品质量、检查工作安全、安排设备的维修保养和实施施工的监督管理等,具体的工作内容如下。
一、检查施工现场
施工员需要负责安排施工现场,检查设备的状况、检查施工的质量、检查现场的安全
情况等,确保施工现场的安全,并给出施工安排建议。
二、监督施工进程
施工员需要负责监督施工进程,根据施工进度安排设备搬迁、监控施工工艺,以便在
给定的时间内完成项目工程,确保施工进度快捷顺利。
三、防止设备的损坏和安全隐患
针对施工现场的安全隐患,施工员需要不断跟踪施工过程中出现的问题,及时解决施
工中出现的安全隐患,确保施工过程中不出现事故隐患,以及防止设备损坏,减少施工产
生损失。
四、维护施工质量
施工员还需要保证施工过程中施工质量,即解决施工中可能出现的质量问题和缺陷,
确保施工质量满足设计要求并交付高质量的施工产品。
五、安排施工设备的维修保养
施工员还要安排施工设备的维修和保养,包括定期检查、清洁维护及熟悉设备的操作,以便有效的保护设备,减少设备故障发生,为施工提供可靠、稳定的设备。
以上是施工员的具体工作内容。
作为施工员,除了以上内容,还需要熟悉施工工艺流程,适时提出施工工艺优化建议,把握施工进度,维护施工安全,积极沟通协调各方面工作,为施工效率提供强有力的支撑,把施工完成进行到底,促使既定工期按时交付。
施工员岗位职责(精选 15 篇)施工员岗位职责 11、负责协调劳务层的施工进度、质量、安全。
执行总的施工方案。
2、对劳务层进行考核、评价。
3、监督劳务层按规范施工,确保安全生产,文明施工。
4、提出保证施工、安全、质量的措施并组织实施。
5、催促施工材料、设备按时进场,并处于合格状态,确保工程顺利进行。
6、参加工程竣工交验,负责工程完好保护。
7、按时准确记录施工日志。
8、合理调配生产要素,严密组织施工确保工程进度和质量。
9、组织隐蔽工程验收,参加分部份项工程的质量评定。
10、参加图纸会审和工程进度计划的编制。
施工员岗位职责 21、在中心主任的领导下,组织解决工作中浮现的重大技术问题。
2、组织贯彻、执行国家有关工程建设技术法规、标准、规范和有关工程技术管理的规定。
3、组织专业技术人员技术学习,努力提高施工人员的技术水平。
4、协助中心主任根据各工程的技术要求合理调配各部门的技术人力资源。
5、负责指导各部门的工作质量和档案资料的检查。
6、深入施工现场,监督管理施工人员,负责搞好工程质量,复核工程量,提高工程量正确性。
7、及时对隐蔽工程进行验收和工程量签证,对自已不能解决的问题及时向中心主任汇报。
8、掌握施工现场所需材料规格、型号和所需日期,做好现场材料的验收签证和管理。
工程竣工时提供详细的工作量及主材、设备等基础资料。
协助预决算员搞好工程决算。
9、工程完工后做好工程的资料采集、保管和归档。
负责工程竣工后的质量回访工作,及时处理质保期内可能发生的各种问题。
10、完成领导交办的其它任务。
施工员岗位职责 3岗位职责:1、负责组织实施完成项目中的绿化施工任务;2、现场的侧线、放线、技术交底;3、现场签证变更的办理;4、现场施工队伍工作的安排、检查、验收;5、独立完成竣工图的绘制;6、配合项目经理的工作。
任职要求:1、园艺、园林景观等相关专业专科学历以上,有园林绿化工程施工三年以上经验;2、能独立完成绿化施工,具有较强的管理能力、良好的沟通协调能力及团队合作精神;3、熟练计算工程量及使用水准仪、全站仪仪器,能独立完成竣工图;4、熟悉华南地区的苗木植物名称及生态习性,懂得结合现场实际情况进行植物间的配搭及施工,并对苗木保养期的养护管理有一定的管理方法;5、服从上级领导的工作安排。
施工员岗位职责范本1.接受公司装饰工程经理的工作安排。
负责整个项目的装修。
2.熟悉施工图,制定本专业施工工艺报经理审核。
按照图纸根据现场实际制定本专业的施工前的材料予算。
3.进入施工场地以身作责严格遵守收装饰施工安全管理制度。
按规范施工,严把质量关。
4.协调本专业与其它相关专业,交叉作业时的关系,不能解决时报上级主管。
5.熟悉施工图纸,参加图纸会审,负责按施工组织设计、方案、进度装修及零星土建工程的施工。
深入施工现场,及时发现和正确处理施工中出现的一般性技术问题,发现重大技术问题,若不可自行解决要逐级汇报解决。
施工员岗位职责范本(二)施工员是一个重要的职位,负责协调和监督施工现场的工作。
他们在施工项目中扮演着关键的角色,确保工程按时完成,并达到预期的质量标准。
施工员的职责范围十分广泛,主要包括以下几个方面。
首先,施工员需要负责工程进度的安排和监控。
他们根据施工图纸和工程计划,制定详细的施工进度表,并逐日或逐周跟踪进度。
如果发现工期延误或其他问题,施工员需要及时提出解决方案,并与相关部门协调推进工程进展。
其次,施工员需要进行现场巡视和监测。
他们负责检查施工现场的安全措施是否到位,设备和材料是否符合要求,并及时发现和纠正施工中的问题。
施工员还需与监理工程师、设计师等进行沟通,确保工程施工符合相关规范和标准。
另外,施工员还需要管理施工队伍。
他们负责组织工人分工,安排任务,指导工人进行具体的施工工作。
施工员需保证工人按照工艺要求施工,并确保施工现场的整洁和安全。
此外,施工员还需协调与相关供应商和分包单位的沟通。
他们负责与这些单位进行联系,订购和配送所需的材料和设备,并确保供应和安装的质量和进度。
总之,施工员是一个高度负责和组织能力要求较高的职位。
他们需要熟悉施工工艺和规范,了解工程进度和材料管理,具备良好的沟通和协调能力。
只有通过细致的计划和有效的管理,施工员才能确保施工工程的顺利进行,实现预期的效果。
施工员主要工作职责【10篇】施工员主要工作职责【10篇】岗位职责的目的之一是确保员工专注于自己的专业领域,并发挥其专业学问和技能。
今日我在这给大家整理了一些施工员主要工作职责,就让我们一起来看看吧!施工员主要工作职责精选篇11、组织项目文件的编写,项目制作及执行的管理;2、对施工现场进行安全监督、检查、指导,并做好安全检查记录;3、对不符合规范施工的班组及个人进行教育、惩罚,并准时责令整改;4、负责施工方案的改进与编制;5、正确填报施工现场验收措施检查状况的验收报告,定期提诞生产的状况分析报告的看法;6、组织品质检查、安全及品质教育。
7、会预算施工员主要工作职责精选篇21、在项目经理领导下,对所管栋号的分部分项工程施工中的质量、安全、进度负责。
2、参与图纸会审和施工进度方案的编制工作。
3、提前协调各班组的材料和设备需用方案。
4、合理规划所管栋号的各种材料堆放场地,全部原材料进场必需由栋号长统一规划,尽量避开材料进场后二次倒运。
5、加强对关键部位的工程质量、安全施工进行检查。
在施工过程中,制造安全操作的氛围环境,发觉问题应准时实行订正措施,预防各类质量、安全事故的发生。
6、参加工程质量和安全生产检查,组织办理隐藏工程的验收手续。
严格执行对工程施工质量的检查制度。
7、负责检查监督班组按文明工地建设标准的规定组织施工,做到工完场清,保持施工现场文明干净。
8、参与工程相关分部工程的验收及工程竣工交验,负责工程完好爱护。
9、按施工日志要求的内容祥实记录当日工作状况,发觉问题准时处理和上报。
10、听从项目部总体工作支配,加强与项目部其他相关工作人员的沟通,团结协作搞好本职工作。
11、完成项目部支配的其他工作。
施工员主要工作职责精选篇31、在施工工程师指导下,严格根据施工组织设计和施工进度进行施工;2、按设计要求、操作规程和验评标准向生产班组进行技术、安全交底;3、对图纸及施工中消失的问题准时解决;4、监督施工过程、质量、原材料检测,基础、中间结构和隐藏工程验收。
施工员的岗位职责★施工员的岗位职责14篇施工员的岗位职责11、在项目经理领导下,开展施工管理工作;2、负责工程实施,包括施工准备、工程施工、工程验收以及有关方面的协调;3、协调施工队伍的施工进度、质量、安全,执行总的施工方案;4、监督施工队伍按规范施工,确保安全生产,文明施工。
全面合理,有效实施方案,保持施工现场安全有序;5、提出保证施工、安全、质量的措施并组织实施;6、编制材料计划督促施工材料、设备按时进场,并处于合格状态,确保工程顺利进行;7、参加工程竣工交验,负责工程完好保护;8、按时准确记录施工日志;9、合理调配生产要素,严密组织施工确保工程进度和质量,组织工程验收,参加分部分项工程的质量评定,并参加图纸会审和工程进度计划的编制。
施工员的岗位职责21.参与公司装饰工程项目管理,严格按照公司规定去施工现场进行巡检;2.保证工程质量、进度和安全,符合公司要求;3.负责监控施工过程,发现图纸、施工中出现的问题及时现场调整解决;4.负责装修施工质量,熟知规范,熟悉工艺和材料;5.参与工程的竣工验收;6.完成公司交办的其他临时工作。
施工员的岗位职责31、建立作业标准,明确施工工艺,制定出每项工作的作业顺序,使施工有条不紊;2、在施工工程师指导下,严格按照施工组织设计和施工进度进行施工;3、按设计要求、操作规程和验评标准向生产班组进行技术、安全交底;4、对图纸及施工中出现的问题及时解决;5、监督施工过程、质量、原材料检测,基础、中间结构和隐蔽工程验收,对工程资料的收集整理、建筑物定位放线等;施工员的岗位职责41、在项目负责人的领导下,负责贯彻施工组织设计,对作业班组全面交底,参与图纸会审和技术交底。
2、按规范及工艺标准组织施工,保证进度、施工质量和施工安全。
3、组织隐蔽工程验收和分项工程质量评定。
4、组织做好进场材料的质量、型号、规格的检验工作。
5、对因设计或其他因素变更引起工程量、工期的增减进行查证,并及时调整施工部署。
施工员主要工作职责(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作总结、工作计划、合同协议、员工手册、管理办法、条据文书、策划方案、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as work summaries, work plans, contract agreements, employee manuals, management measures, document documents, planning plans, teaching materials, essay summaries, and other sample essays. If you want to learn about different sample formats and writing methods, please pay attention!施工员主要工作职责施工员主要工作职责10篇施工员协助项目经理与相关部门和供应商进行沟通和协调,确保材料和设备的供应及时到位。
施工员的工作职责包括:1. 负责施工现场的日常管理和协调,确保施工进度和质量的达到预期目标。
2. 负责对施工现场进行安全检查,保证施工过程中的安全措施得到有效执行。
3. 协调并与供应商、分包商和其他参与方进行沟通和协作,解决施工中的技术问题和协调工作。
4. 确保施工现场材料和设备的准备和调配,保证施工的正常进行。
5. 起草施工计划和施工图纸,负责施工进度的控制和更新。
6. 监督和检查施工过程中的质量,确保施工符合相关法规和标准。
7. 负责施工现场的记录和报告,包括施工进度、质量问题和安全事故等。
8. 参与施工项目的预算控制和成本分析,提出节约成本的建议。
9. 协助项目经理进行施工合同的签订和履行。
10. 尽职调查施工变更和索赔,并与相关方沟通解决。
11. 参与施工现场的培训和教育,提高员工的施工技能和安全意识。
施工员的工作职责(2)施工员的具体工作:(1)深入施工现场,协助搞好施工监理,与施工队一起复核工程量,提供施工现场所需材料规格、型号和到场日期,做好现场材料的验收签证和管理;(2)负责工程资料、图纸的管理,工程文件的处理;(3)负责____、周工作计划、月度工作简报等公文整理;(4)完成上级交办的其他任务。
施工员的任职要求:(1)大学专科及以上学历,工程管理、工民建、档案管理等相关专业;(2)熟练使用CAD、WORD、EXCEL等绘图及办公软件;(3)具有良好的团队合作精神,责任心强,工作有条理,有较强协调能力;(4)性格良好,身体健康,能够吃苦耐劳。
施工员的工作职责(3)施工员是建筑施工现场中非常重要的一环,他们承担着组织协调施工工作、监督施工质量、确保工期进度等工作职责。
下面将详细介绍施工员的工作职责。
1. 施工组织:施工员负责制定详细的施工方案,包括施工顺序、施工方法、工艺流程等,确保施工过程合理、高效。
他们需要与施工队伍和供应商进行协调,制定施工计划,确保各项工作按照计划进行。
2. 施工图纸的审查:施工员需要仔细审查施工图纸,确保施工过程符合设计要求,并可以提前发现和解决可能存在的问题。
施工员是负责协调和监督工地施工进程的专业人员,他们负责确保工程按照设计和规划进行,并协调各个施工方的工作。
以下是施工员的主要工作内容:1. 施工管理:施工员负责协调和管理工地的施工进程,确保按照项目计划和时间表进行施工。
他们需要制定合理的施工流程,确保各个工序的顺利进行,并解决可能出现的工程问题和难题。
2. 资源协调:施工员需要协调各个施工方的资源,包括人力、物资、设备和机械等,以确保施工进展顺利。
他们需要与供应商和承包商进行沟通和协商,保证材料的及时交付和设备的良好运作。
3. 施工现场管理:施工员负责管理施工现场,包括安全管理、劳动保护、环境保护等。
他们需要确保施工现场符合相关的安全法规和标准,并组织进行安全培训和巡检,预防事故的发生。
4. 技术支持:施工员需要提供技术支持和指导给施工人员,确保工程的质量和进度。
他们需要解答技术问题,提供解决方案,并监督工作的执行情况,确保符合设计和规范要求。
5. 质量控制:施工员需要进行质量控制和质量检查,确保工程符合相关的质量标准和规范。
他们需要制定和执行质量检查计划,并跟踪和解决施工中出现的质量问题。
6. 进度报告和沟通:施工员需要及时向项目经理和相关方报告工程的进展情况,并与项目组和相关部门进行沟通。
他们需要准确记录、报告和解决工程中的问题,并根据需要调整工程计划。
综上所述,施工员是工地施工过程中至关重要的角色,他们负责协调和管理施工进程,确保工程按照设计和规划进行,并解决工程中出现的问题。
他们需要具备扎实的技术知识和管理能力,能够有效协调各方资源和完成工程目标。
此外,施工员还需要关注工程质量和安全等方面的要求,并与相关方及时沟通和报告工程进展情况。
施工员是建筑施工现场中非常重要的岗位之一,主要负责协调各个施工环节以及监督施工进度和质量。
在建筑项目中,施工员所承担的任务十分繁重,需要具备一定的专业技能和管理能力,才能顺利完成工作任务。
下面,本文将详细介绍施工员的工作内容。
详细的工作内容说明和介绍:1. 施工计划编制:施工员负责按照施工方案,制定施工计划,并监督施工场地的准备、现场设备的摆放与施工材料的准备。
2. 施工现场管理:施工员是现场管理人员,需要对工地施工环境进行日常管理,如消防安全、现场卫生等,并监督现场施工人员的安全操作。
3. 技术支持:施工员需协调现场各类工种,包括施工人员、材料供应商和工程技术人员之间的合作,确保施工按照项目需求进行,并及时处理工艺施工中遇到的问题。
4. 施工记录:施工员需要对施工现场进行日志记录,包括施工人数、材料使用情况和施工进度等,以便对后期的施工进行申报和供应材料。
5. 联系项目管理相关人士:施工员需要及时与项目管理人员联系,及时上报施工进度和质量问题,以便及时采取补救措施处理各种问题。
工作重点:1. 施工现场安全管理。
安全问题是施工的一条重要线索,工程质量和人身安全应该得到保障。
2. 管理施工进度。
要管理好施工进度,根据施工进度及时调整人员和材料的配备。
3. 确保施工质量。
不断提高施工质量和技术水平,合理控制施工成本,降低成本。
工作建议:1. 提高细节管理:施工员应对施工过程中细节进行管理,避免一些无谓的浪费和疏忽。
2. 加强安全意识:施工员要时刻注意安全问题,加强施工现场安全管理,确保人员和设备的安全。
3. 提高沟通效率:施工员要积极与项目管理人员进行沟通,处理施工问题,提高工作效率和工作质量。
工作总结:施工员是一个重要的岗位,需要具备一定的专业技能和管理能力。
施工员按照施工方案,制定施工计划,并监督施工场地的准备、现场设备的摆放与施工材料的准备,确保工程进度和施工质量。
要注意安全问题,管理施工进度,加强沟通和细节管理。
施工员工作内容
1、施工组织管理。
①按照施工进度计划组织各专业施工人员在各自作业面内展开工作;
②合理调配施工过程中的物资材料、施工机具,确保施工流水有序进行;
③正确处理好空间布置上和时间安排上的各种矛盾,做到人尽其才、物尽其用;
④组织、协调安全、技术交底活动及作业面跟踪检查。
⑤编写施工日志、填写施工记录;
2、施工技术管理。
对施工项目来说,由于其单件性、露天性、复杂性等特点,决定了技术的作用更显重要。
技术作用的发挥,除取决于技术本身的水平外,极大程度上还依赖于技术管理水平
(1)熟悉施工组织设计内容,了解施工顺序、施工方法、平面布置和技术措施。
(2)做好施工组织设计交底,组织施工作业班组的安全、技术交底
(3)做好施工现场准备工作。
如房屋的定位放线,清除障碍物,四通一平,各种临时设施搭设等。
(4)督促班组按照施工组织设计确定的施工方案、技术措施和施工进度组织施工,并经常进行检查,及时解决问题。
(5)对新技术、新工艺进行技术培训。
3、施工进度管理。
工程项目施工进度管理包括项目进度计划系统与项目施工实施系统两部分内容。
施工员的主要任务是控制、强化其项目施工实施系统全过程。
(1)依据施工合同的要求确定施工进度目标,明确计划开、竣工日期、总工期,确定项目分期分批的开竣工日期。
拟定月计划、周计划、日计划。
(2)依据施工进度计划,具体安排实现计划目标的组织关系、工序衔接关系、人、材、机计划及其他保证性计划。
(3)对下属部门进行计划交底,落实责任。
(4)通过施工部署、组织协调、生产调度和指挥、改善施工程序与方法的管理手段实现有效的进度管理。
确保施工进度计划有效实施。
(5)若发现实际进度与计划进度有偏差,应及时对原计划作出调整,提出纠正方案与实施技术、经济保证措施。
积极协调相关单位支持与配合,直至施工活动继续在新的控制下运行。
(6)全部任务完成之后,进行进度管理总结并且编写进度管理报告。
4、施工质量管理。
(1)组织施工图纸审核及技术交底。
复核图纸资料是否满足组织施工的要求,设计采用的有关数据及资料是否与施工条件
相适应,能否保证施工质量和施工安全
(2)现场准备工作的质量控制
1)检查场地平整度和压实程度是否满足施工质量要求。
2)检查施工道路的布置及路况质量是否满足运输要求。
3)检查水、电、热及通讯等的供应质量是否满足施工要求。
(3)材料设备供应工作的质量控制
1)检查材料设备供应程序与供应方式是否能保证施工顺利进行。
2)检查材料、设备的质量是否符合有关标准及合同规定,能否满足施工要求。
(4)全面控制施工过程,重点控制工序质量。
做到:工序交接有检查;质量预控有对策;施工项目有方案;技术措施有交底;配制材料有试验;隐蔽工程有验收。
(5)按合同规定的内容完成施工,质量达到国家质量标准,能满足生产和使用的要求。
交工验收的建筑物要窗明、地净、水通、灯亮、气来、采暖通风设备运转正常。
工程内净外洁,施工中的残余物料运离现场,灰坑填平,临时建(构)筑物拆除,2m 以内地坪整洁。
5、施工安全管理。
就是在项目施工过程中,通过对生产因素具体的状态控制,使不安全的行为和状态减少或消除,不引发人为事故,尤其是不引发使人受到伤害的事故,使施工项目效益目标的实现,得到充
分保证。
“管生产必须管安全”原则是施工员必须坚持的第一基本原则。
(1)贯彻落实上级有关规定,监督执行安全技术措施及安全操作规程,针对生产任务特点,向班组进行书面安全技术交底,并对交底要求的执行情况经常检查,随时纠正违章作业。
(2)负责组织落实所管辖施工队伍的三级安全教育、常规安全教育、及针对施工各阶段特点进行的各种形式的安全教育。
(3)经常检查所管辖区域的作业环境、设备和安全防护设施的安全状况,发现问题及时纠正解决。
对重点特殊部位施工,组织专业人员检查其安全防护设施状况是否符合安全标准要求。
落实安全技术措施,并监督其执行,做到不违章指挥。
(4)负责组织落实所管辖班组(外协施工队伍)开展各项安全活动,学习安全操作规程,接受安全管理机构或人员的安全监督检查,及时解决其提出的不安全问题。
(5)对工程项目中应用的新材料、新工艺、新技术严格执行申报、审批制度,发现不安全问题,及时停止施工,并上报领导或有关部门。
(6)发生因工伤亡及未遂事故必须停止施工,保护现场,立即上报。
6、施工环境管理
建筑工地施工机械多、车辆往来频繁,人员较多,施工时间
长、材料种类多等,若不注重环境保护,对周围环境将造成很大的影响,因此必须引起高度重视。
具体措施有:
(1)防止大气污染的措施
1)施工现场垃圾渣土要及时清理出现场。
清理施工垃圾时,采用容器吊运,严禁随意抛撒。
2)施工现场道路采用沥青混凝土或水泥混凝土等,并指定专人定期洒水清扫,防止道路扬尘。
3)袋装水泥、白灰、粉煤灰等易飞扬的细颗散体材料,应库内存放。
室外临时露天存放时,必须下垫上盖,严密遮盖防止扬尘
4)禁止在施工现场焚烧油毡、橡胶、塑料、皮革、树叶、枯草以及其他会产生有毒、有害烟尘和恶臭气体的物质。
5)采用现代化先进设备是解决工地粉尘污染的有效途径,现场修建集中搅拌站,材料封闭存放。
(2)防止水源污染的措施
1)禁止将有毒有害废弃物作土方回填。
2)施工现场废水、污水须经沉淀池沉淀后再排入城市污水管道或河流。
最好将沉淀水用于工地洒水降尘或采取措施回收利用。
3)现场存放油料,必须对库房地面进行防渗处理。
防止油料跑、冒、滴、漏,污染水体。
4)施工现场的临时食堂,可设置简易有效的隔油池,定期
掏油和杂物,防止污染。
5)工地临时厕所、化粪池应采取防渗漏措施。
中心城市施
工现场的临时厕所可采取水冲式厕所,蹲坑上加盖,并有防蝇、灭蝇措施,防止污染水体环境。
(3)防止噪声污染措施1)严格控制人为噪声,进入施工现场不得高声喊叫、无故
甩打模板、乱吹哨,限制高声喇叭的使用,最大限度地减少噪声扰民。
2)严格控制作业时间,晚10点至次日早晨6点之间停止强噪声作业。
确系特殊情况必须昼夜施工时,必须采取降低噪声措施。
3)从声源上降低噪声,尽量选用低噪声设备和工艺代替高
噪声设备与加工工艺。
如低噪声振捣、风机、电动空压机、电锯等
7、施工资料管理。
施工员每天要做好施工记录、编写施工日志等相关施工资料。
施工资料是工程施工过程的原始记录,也是工程施工质量可追溯的依据。
因此,施工资料应随工程进度及时收集、整理,并应认真书写,字迹清楚,项目齐全、准确、真实,无未了事项。
施工日记内容:
(1)当天施工任务安排及完成情况,天气状况
(2)安全技术交底人员及大概内容
(3)施工部位及情况说明
(4)机械材料进场情况
(5)设计变更、技术联系事宜及图纸执行情况
(6)施工现场会议人员及主要内容
(7)上级部门、有关领导检查情况及建设监理、单位对工程的要求等
(8)隐蔽工程的施工过程及验收意见
(9)安全、质量、文明施工情况
(10)当天的工作总结,明天的计划安排,是否有遗留项目,是否符合施工总进度计划等。
