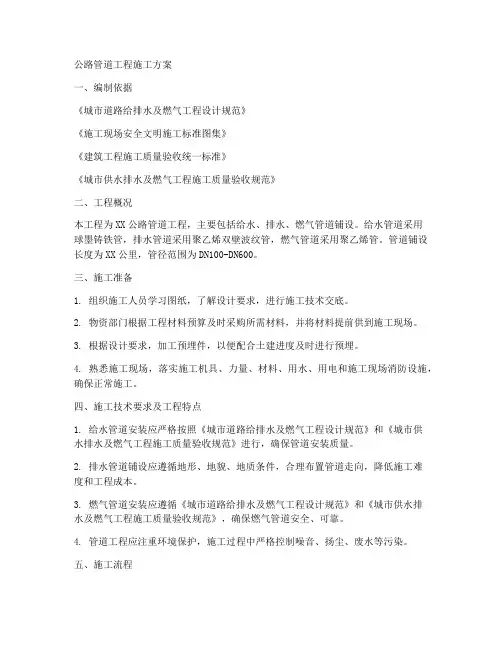

某道路工程给排水管道施工方案

  • 格式:docx
  • 大小:20.17 KB
  • 文档页数:9

下载文档原格式

  / 9
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

§给水管线施工技术方案

§ 1-1给水施工所涉及的规范

《给排水管道工程施工及验收规范GB50268-97〉,《埋地给水钢管道水泥砂浆衬里技术标准CES10:89〉,《埋地钢质管道环氧煤沥青防腐涂层技术标准SYJ28-87》,钢质零件等施工分别见国标S143 S146 88S162 S311,接口施工见国标S222,管道基础见S222总说明及30-7,检查井见S231、S232 S233, § 1-2、材料要求

1、给水干管管材w DN600采用球墨铸铁管,柔性橡胶圈接口,穿越车行道下的干管及支管均采用焊接钢管,焊接或钢质配件连接,焊接钢管与球墨铸铁管的连接均采用钢制承插口。

2、球墨铸铁管或焊接钢管应符合GB11836-89有关规定。若发现裂缝、保护层脱落、空鼓、接口掉角等缺陷,使用前,应通过鉴定,缺陷修补,经监理工程师认可后方可使用。

3、球墨铸铁管应符合国家标准要求。

1)、管承口外表面标记与出厂证明书是否相符。

2)、管体内表面应无露筋、空鼓、蜂窝、裂缝、脱皮、碰伤等缺陷。

3)、承插口工作面应光滑平整,局部凹凸度用尺量不超过2mm

4)、对出厂时间长(跨季),质量有所下降的管子应经水压实验合格。

4、钢管应符合GBJ235-82规定

1)、表面无显著锈蚀,无裂纹。

2)、卷焊钢管无扭曲、损伤,不得有焊缝根部未焊透的现象。

3)、表面不得有机械损伤,不得有超过壁厚负偏差的凹陷。

(8)、环氧、沥青涂料应符合SYJ28-87的标准。

(9)、橡胶圈应符合下表要求:

橡胶圈质量标准表:11101

橡胶圈应逐个检查,不应有气孔、裂缝、皱皮、老化等缺陷

5、给水阀门应符合TB308-75的规定。

1)、阀体、零件无裂缝、重皮等缺陷

2)、阀杆转动灵活,无卡涩现象。

3)、解体检查结合良好,无缺陷。

§ 1-3、给水管道的施工流程

开工准备一-测量放线一开挖沟槽一地基处理一管道安装- 管道接口——►检查井施工——►放水试压——►沟槽回填

施工要点

1)、施工前应对建设单位所提供的控制塔、控制网、控制点、水准点应逐个核对编号、级别、桩类、方位、牢固程度、可靠性、通过周密调查,待核定无误后,再进行核测、拴桩、标志、设护栏,并将拴桩测量结果填入绘制点之记中。

2)、开工前定线,应根据设计图纸提供的定线依据施放管道中心线和检查井具体位置。每个检查井除钉桩外,还应设置不少于三个以上的拴桩可设在明显的建筑物上,或另设拴点桩,并在拴点上注明拴桩号,拴桩材质,检查井编号,距离,方向,用点之记做好纪录工作。

3)、控制桩和半永久性水准点桩的埋设要求如下:埋深不能小于1米,桩材可采用现浇砼,或者预制埋入均可,其规格为:50 X 50cm埋桩可采用灰土夯实,也可用砼固定,外围应做护栏和标志。

4)、核对永久水准点,建立临时水准点,每100米设置一个;和对接入原有管道接头处的高程;施放管道边线,测量管道地面高程,并埋入坡度板。

5)、埋设检查井样板要求如下:开槽前,先在检查井井位上埋设一块样板,并将中心线及上口线移至样板上。

6)、给水管道的应定出井位的拴桩,以保证井位、消防支管预埋方向准确。

7)、常规安装管道施工测量要求如下:

a、当挖土土面距设计槽底约1米时,应测下反桩,下反桩沿管线每10米一个,并将下反数填写日志但及时交给施工班组。

b、当挖土距设计槽底约20cm时,应测基础上平桩,上平桩沿管线每5米一

个,自桩顶下量平基厚度即为清底面。在打砼平基前应复测一次平桩。

c、下管前应复测一次砼平基高程,并将复测结果用通知单交给班组,以便在安管时校正误差。

8)、测定管道中心线时,应在起点、终点、平面折点、纵向折点及直线段的控制点设中心桩。桩顶钉中心钉,并应在起点、终点及平面折点外适当的位置设置方向桩。

9)、中心桩、方向桩及水准点均应设置固定可靠的栓桩、栓点和明显标志。

10)、临时水准点应设置在稳固及不易碰到的地方,间距不大于100米

11)、四合一法和承插口管管道施工测量应打完下反桩后立即埋设坡度板,

坡度板埋设的间距为:排水管为10米;给水管为15米。在管道平面及纵向折点处,应根据需要增设一块坡度板。

12)、坡度板上应标明桩号及高程钉至各有关部位的下反常数。变换常数处, 应在坡度板两面分别书写清楚,并分别标明其所用高程钉。

13)、在管道铺设和灌注砼支墩前,应及时校核管道中心线及高程桩的高程。

14)、对所有测量标志,在施工中均应妥为保护,不得拆毁或碰撞。

15)、水准点的闭合差不得大于土12。

16)、依据全部实测结果绘制竣工平面图和纵断面图。

§ 1-4、施工排水

1、施工排水应编制施工设计,并应包括以下内容:

(1)、排水量的计算

(2)、排水方法的选定

(3)、排水系统的平面和竖向布置,观测系统的平面布置以及抽水机械的选择和数量。

(4)、排水井的构造及排放管渠的构造、断面和坡度。

2、施工排水系统排出的水,应输送到抽水影响半径以外,不得影响交通,且不得破坏道路、农田、河岸及其它构筑物。

3、在施工排水过程中不得间断排水,并应对排水系统经常检查和维护。当管未具备抗浮条件时,严禁停止排水。

4、配合沟槽的开挖,排水沟应及时开挖及降低深度。排水沟的深度不宜小于0.3米。

5、沟槽开挖至设计高程后宜采用盲沟排水。当盲沟排水不能满足排水量要求时,宜在排水沟内埋设管径为150-200mm的排水管。排水管两侧和上部宜采用卵石或碎石回填。

&排水管、盲沟及排水井的结构布置及排水情况,应做施工记录。

7、施工排水终止抽水后,排水井应及时用砂、石等材料填实;地下水静水位以上的部位可采用粘土填实。

§ 1-5、挖槽断面

1、施工要点

1)、沟槽施工,沟槽开挖的位置、基底标高、尺寸,应符合图纸要求。开挖中如发现地质水文、地下管道、构造物与图纸不符,根据现场实际情况,提请处理措施报监理工程师批准。
