山东某电厂四期2×1000MW工程施工组织设计
- 格式:doc
- 大小:900.50 KB
- 文档页数:130
电厂二期(2×1000MW)扩建工程施工组织设计电厂二期(2×1000MW)扩建工程施工组织设计电厂二期(2×1000MW)扩建工程目录第一章:编制依据第二章:工程概况第三章:施工范围第四章:施工现场平面布置及力能供应第五章:建筑专业综合进度计划第六章:主要施工方案第七章:冬、雨季施工方案第八章:交叉作业第九章:质量管理第十章:安全与文明施工2电厂二期(2×1000MW)扩建工程第一章编制依据1.1华电**电厂二期(2×1000MW)工程施工招、投标文件与本工程有关的协议、会议纪要、答疑和合同。
1.2中国有关基本建设的方针、政策、法令、法规及有关行业规章制度(现行版本)。
1.3《火力发电工程施工组织设计导则》(国电电源[2002]849号) 1.4《电力建设工程施工技术管理导则》(国电电源[2002]896号) 1.5《火力发电建设工程启动试运及验收规程》(DL/T5437—2009)1.6《电力建设安全文明施工考核标准》1.7《电力建设施工及验收规范》电力建设工程系列标准 1.8《火电施工质量检验及评价规程》电力建设工程系列标准 1.9《质量管理体系要求》GB/T19001-20081.10《职业健康安全管理体系要求》GB/T28001-20211.11《工程建设标准强制性条文(电力工程部分)》中电联标准[2021]16号1.12 2021年版《工程建设标准强制性条文》(房屋建筑部分) 1.13《绿色施工导则》(建质[2007]223号) 1.14《建设工程项目管理规范》GB/T50326-20011.15《电力建设工程监理规范》DL/T5434—2009 1.16《电力建设工程质量监督规定》电质监[2002]3号1.17《电力建设安全健康与环境管理工作规定》(国电电源[2002]49号) 1.18《建设工程文件归档整理规范》建标[2002]8号 1.19《华电集团火电工程达标投产考核办法》(2008版)1.20《中国华电集团公司火电工程施工组织总设计管理规定(试行)》中国华电工[2006]740号 1.21《中国华电集团公司工程建设管理办法(试行)》中国华电工[2003]260号第二章工程概况2.1 、项目概况工程名称:安徽华电**发电有限公司二期(2×1000MW)工程3电厂二期(2×1000MW)扩建工程工程地点:安徽省**市三山区保定下团洲工程规模:本期工程为二期扩建工程,设计容量为2×1000MW级超超临界燃煤机组,布置在一期工程扩建端,即一期厂区的东南侧,同时在场地上不堵死继续扩建的可能性,同步建设烟气脱硫、脱硝装置。

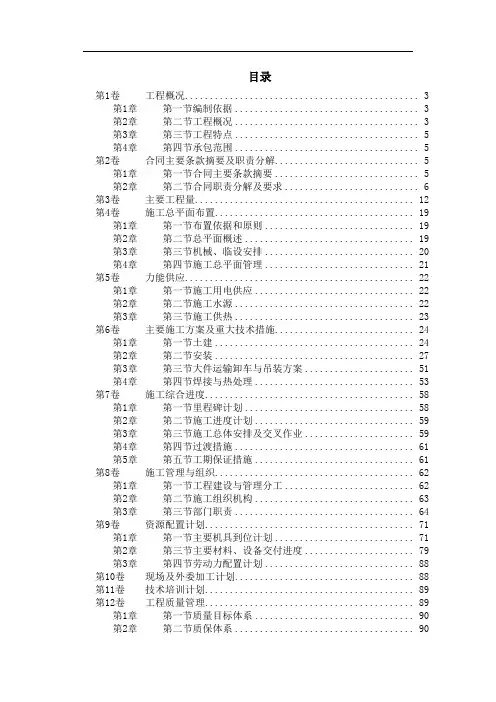

目录第1卷工程概况 (3)第1章第一节编制依据 (3)第2章第二节工程概况 (3)第3章第三节工程特点 (5)第4章第四节承包范围 (5)第2卷合同主要条款摘要及职责分解 (5)第1章第一节合同主要条款摘要 (5)第2章第二节合同职责分解及要求 (6)第3卷主要工程量 (12)第4卷施工总平面布置 (19)第1章第一节布置依据和原则 (19)第2章第二节总平面概述 (19)第3章第三节机械、临设安排 (20)第4章第四节施工总平面管理 (21)第5卷力能供应 (22)第1章第一节施工用电供应 (22)第2章第二节施工水源 (22)第3章第三节施工供热 (23)第6卷主要施工方案及重大技术措施 (24)第1章第一节土建 (24)第2章第二节安装 (27)第3章第三节大件运输卸车与吊装方案 (51)第4章第四节焊接与热处理 (53)第7卷施工综合进度 (58)第1章第一节里程碑计划 (58)第2章第二节施工进度计划 (59)第3章第三节施工总体安排及交叉作业 (59)第4章第四节过渡措施 (61)第5章第五节工期保证措施 (61)第8卷施工管理与组织 (62)第1章第一节工程建设与管理分工 (62)第2章第二节施工组织机构 (63)第3章第三节部门职责 (64)第9卷资源配置计划 (71)第1章第一节主要机具到位计划 (71)第2章第三节主要材料、设备交付进度 (79)第3章第四节劳动力配置计划 (88)第10卷现场及外委加工计划 (88)第11卷技术培训计划 (89)第12卷工程质量管理 (89)第1章第一节质量目标体系 (90)第2章第二节质保体系 (90)第3章第三节质量保证措施 (95)第4章第四节设备堆放、防护措施 (100)第5章第五节需厂家参加验收项目 (101)第13卷施工安全管理 (102)第14卷环境管理体系 (104)第15卷文明施工管理办法 (113)第16卷主要技术经济指标 (115)第17卷新技术、新工艺、新材料的推广应用 (117)第18卷附件 (118)第1卷工程概况第1章第一节编制依据本设计遵循电力工业部《电力建设工程施工技术管理制度》中的《施工组织设计编审制度》及《火力发电工程施工组织设计导则》,并参照下列文件进行编制:1 #3、#4(2×300MW)机组批复文件。
F1114K-A01-01F2414K山东邹县发电厂四期工程可行性研究设计阶段第一卷总的部分说明书西北电力设计院山东电力工程咨询院2003年10月西安西北电力设计院山东电力工程咨询院批准:曹永振艾抗审核:周以国张磊校核:张元秀潘军钟晓春夏青扬宫俊亭周建张恒毅郑惠民张晔张爱中甑永平孙文张晓江阎欣军藏继忠王葵赵春莲刘俊义曹健杨平正姚友成袁萍帆杨攀峰李顺唐艳如陈开如郎业茂刘富亭杨永杰唐振荣李亚明编写:陈瑞克郭贵卯蔡渊高永芬宋小斌宫俊亭董永鸿李亚周贾惠杰胡荣远徐爱东李焕荣高建新张素芳陈利华孙炳禹綦建国张东文李长生朱云涛姚冬梅李毅男胡延谦束红冉述远穆冬梅许光照宋晓东尹成竹张宝金余志刚王中阳刘庆欣吴利军郑东伟钟文瑾贾华民吴长英张大燕侯东辉何养文张元秀潘军本工程可行性研究设计文件由以下各卷组成第一卷总的部分目录目录1.0 概述1 1.1 工程概况及编制依据1 1.2 研究范围与分工1 1.3 主要设计原则21.4 工作简要过程32.0 电力系统6 2.1 电力系统概况6 2.3 电力平衡及分析10 2.4 本电厂扩建在电力系统中的作用及建设的必要性132.5 接入系统方案142.6 电厂电气主接线153.0 燃料18 3.1 煤源18 3.2 煤质特性及燃煤量20 3.3锅炉燃煤量21 3.4锅炉启动点火及助燃223.5 燃料运输224.0 建厂条件22 4.1 厂址概述22 4.2 交通运输23 4.3 贮灰场25 4.4 电厂水源32 4.5 工程地质与地震374.6 水文及气象条件455.0 工程设想50 5.1 全厂总体规划50 5.2 机组选型及主厂房布置52 5.3电气部分55 5.4 热力系统585.5燃烧系统59 5.6燃料输送系统62 5.7 除灰渣系统:63 5.8 灰场66 5.9 供水系统68 5.10 化学水处理73 5.11 中水回收处理系统78 5.12热力控制80 5.13 主厂房布置82 5.14 主要生产建筑物的建筑布置结构选型及地基处理84 5.15 采暖通风空调及输煤系统除尘部分905.16 消防系统956.0 脱硫部分97 6.1 烟气脱硫方案的确定97 6.2 石灰石来源及消耗量986.3 工艺系统说明987.0 环境保护,灰、渣综合利用,劳动安全和工业卫生103 7.1 环境保护103 7.2 灰、渣综合利用119 7.3 劳动安全和工业卫生1208.0 节约和合理利用能源122 8.1 辅机选型节能122 8.2 系统设计节能1228.3 节约用水措施1239.0 电厂定员123 9.1 人员现况1239.2 本期新增人员12310.0 项目实施条件和轮廓进度123 10.1项目实施的条件12310.2电厂工程项目实施的轮廓进度12411.0 投资估算与经济评价12512.0 结论及存在问题125 12.1 主要结论意见125 12.2 主要技术经济指标126 12.3 存在问题及建议128附件附件1:国家发展和改革委员会关于《山东邹县发电厂四期扩建工程(2³1000MW等级机组)项目建议书》的批复意见(暂缺) (120)附件2:山东邹县发电厂委托西北电力设计院开展邹县四期工程可行性研究的委托函 (150)附件3:山东省发展计划委员会文件:鲁计基础[2002]1333号文件:―山东省计委关于呈报邹县电厂四期工程项目建议书补充报告的请示‖ (131)附件4:中国国际咨询公司咨能源[2003] 号《关于山东邹县发电厂四期扩建工程项目建议书的评估报告》 (131)附件5: 山东省电力工业局文件:鲁电计[2000]123号―关于印发《邹县发电厂四期工程初步可行性研究报告审查会会议纪要》的通知 (134)附件6: 《山东邹县发电厂四期工程地下水供水水源可行性研究勘查报告》评审意见 (112)附件7:《邹县发电厂四期工程地表水供水水源论证及水环境演变研究》评审意见和鉴定意见…………………………………………………………附件8:山东省水利厅文件:鲁水资字[2000]4号―关于对山东邹县发电厂四期工程取水许可预申请的批复‖ (120)附件9: 山东国际电源开发股份有限公司文件:山国电计[2000]9号―关于邹县电厂四期工程煤质的函‖ (123)附件10:兖州煤业股份有限公司煤质运销部文件:兖煤运销发[2002]21号―关于对<征询邹县电厂四期工程供煤意见>的复函‖ (125)附件11:淄博矿务局(2000)淄煤局运便字第3号―关于对<关于征询邹县发电厂四期工程供煤意见的函的复函‖ (126)附件12:济南铁路局铁路专用线建设管理办公室文件:济铁专办函(2000)11号―关于邹县发电厂四期铁路专用线在京沪线接轨的意见‖……………127附件13: 邹县发电厂四期铁路专用线与京沪线接轨可行性研究报告预审会议纪要 (128)附件14: 山东省环境保护局文件:鲁环函[2000]275号―关于邹县电厂四期工程环境保护意见的复函‖ (131)附件15: 邹城市土地管理局文件:邹土字[2000]第28号―关于邹县电厂四期工程建设用地意见的复函‖ (132)附件16: 山东省国土资源厅文件:―关于邹县电厂四期工程扩建用地的意见‖ (143)附件17:国家环保总局环境评估中心:国环评估纲[2001]70号《关于邹县发电厂四期工程环境影响大纲的评估意见》 (150)附件18:山东鲁源电力资源开发集团有限公司鲁源综[2003]10号《关于征询邹县发电厂三、四期工程烟气脱硫石灰石供应意见的函》 (150)附件19:山东鲁源电力资源开发集团有限公司鲁源综[2003]11号《关于征询邹县发电厂四期工程灰渣和石膏综合利用意见的函》 (150)1.0 概述1.1 工程概况及编制依据山东邹县电厂位于山东省邹城市西南10公里的唐村镇,是山东电力网的主力电厂,也是一座大型矿口电厂。
目录第一章施工组织设计及方案措施 (2)第1节承建本工程的总体目标规划 (2)第2节编制依据及本工程执行的规范、标准 (2)第3节工程概况、工程特点及对策 (3)第4节施工现场管理组织机构、队伍部署及劳动力计划 (5)第5节施工总平面及临时设施布置 (8)第6节主要施工机械、测试仪器设备及主要材料设备供应计划 (10)第7节主要施工技术方案和措施 (17)第8节特殊施工措施 (87)第9节物资设备管理 (93)第10节施工管理 (95)第二章总工期、施工进度计划安排及保证工期进度措施 (97)第三章质量管理、质量保证体系及保证措施 (102)第四章安全管理、安全体系及保证措施 (117)第五章文明施工措施 (127)施工组织设计及方案措施第一节承建本工程的总体目标规划1 工程质量目标1.1 整体工程质量遵守国家、建设部及原电力部、国家电力公司颁发的标准、规定,达标投产,保省优,创国优,争“鲁班奖”。
1.2 建筑工程合格率100%,建筑单位工程优良率95%以上。
1.3 安装、调试合格率100%。
安装单位工程优良率达98%以上。
受检焊口(Ⅰ级)超声波探伤一次合格率大于96%。
1.4 按照《火力发电机组达标投产考核标准(2001 年版)》达标投产。
2 施工工期目标计划2005 年4 月1 日开工,2007 年2 月08 日竣工,总工期23.3 个月(日历706天)。
3 安全、文明施工及环保目标3.1 无重伤及以上人身事故,杜绝重大机械、设备损坏事故,杜绝火灾、负主要责任的重大交通事故及其它重大事故;千人负伤率控制在4‰以内。
3.2 严格执行ISO14000 环境管理和职业安全卫生管理体系,不发生环境污染事故。
3.3 文明施工树样板,创市级文明施工工地。
第一节编制依据及本工程执行的规范、标准1 编制依据1.1 《华电国际**发电厂四期2×1000MW 工程D 标段(煤场、卸煤沟及输煤栈桥标段)招标文件》及其附件。

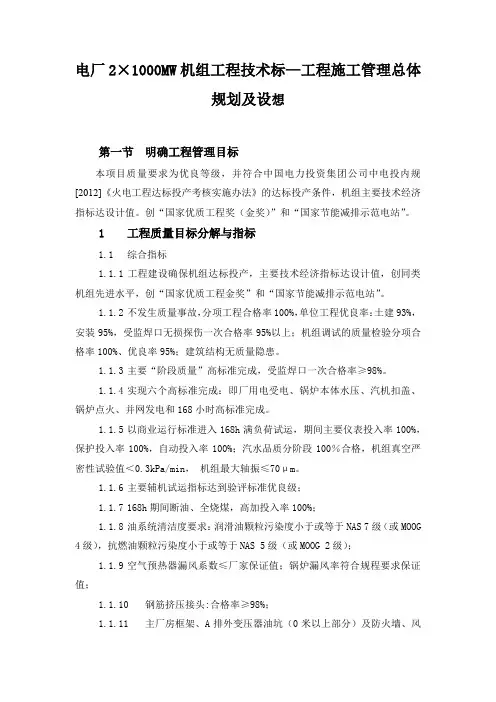

电厂2×1000MW机组工程技术标—工程施工管理总体规划及设想第一节明确工程管理目标本项目质量要求为优良等级,并符合中国电力投资集团公司中电投内规[2012]《火电工程达标投产考核实施办法》的达标投产条件,机组主要技术经济指标达设计值。
创“国家优质工程奖(金奖)”和“国家节能减排示范电站”。
1工程质量目标分解与指标1.1综合指标1.1.1工程建设确保机组达标投产,主要技术经济指标达设计值,创同类机组先进水平,创“国家优质工程金奖”和“国家节能减排示范电站”。
1.1.2不发生质量事故,分项工程合格率100%,单位工程优良率:土建93%,安装95%,受监焊口无损探伤一次合格率95%以上;机组调试的质量检验分项合格率100%、优良率95%;建筑结构无质量隐患。
1.1.3主要“阶段质量”高标准完成,受监焊口一次合格率≥98%。
1.1.4实现六个高标准完成:即厂用电受电、锅炉本体水压、汽机扣盖、锅炉点火、并网发电和168小时高标准完成。
1.1.5以商业运行标准进入168h满负荷试运,期间主要仪表投入率100%,保护投入率100%,自动投入率100%;汽水品质分阶段100%合格,机组真空严密性试验值<0.3kPa/min,机组最大轴振≤70μm。
1.1.6主要辅机试运指标达到验评标准优良级;1.1.7168h期间断油、全烧煤,高加投入率100%;1.1.8油系统清洁度要求:润滑油颗粒污染度小于或等于NAS 7级(或MOOG 4级),抗燃油颗粒污染度小于或等于NAS 5级(或MOOG 2级);1.1.9空气预热器漏风系数≤厂家保证值;锅炉漏风率符合规程要求保证值;1.1.10钢筋挤压接头:合格率≥98%;1.1.11主厂房框架、A排外变压器油坑(0米以上部分)及防火墙、风机基础(0米以上部分)、风机支架、烟道支架、综合管架混凝土柱、灰库筒壁、厂区电缆沟(0米以上部分)等混凝土结构均需按照清水混凝土工艺标准组织施工,混凝土工艺质量标准为:(1)混凝土结构几何尺寸准确;(2)外观平整光滑,色泽均匀一致;(3)无明显的接槎痕迹,无气泡,杜绝蜂窝麻面;(4)模板拼缝不明显并且有规律;(5)预埋件位置准确无误、表面平整;(6)建构物0米以上所有柱角采用圆角;(7)重要的混凝土结构,必须严格控制喷塑胶大模板的周转次数≤2次。
火电工程施工质量验评表格—工程启动试运及验收1933928195内容介绍:本软件由三部分内容组成:第一部分:施工质量验评表格第二部分:技术标准规程规范第三部分:管理学习参考资料详细内容:一、试运调式竣工移交资料表式样张1、机组启动试运和调试资料内容及表式说明2、卷册封面、卷内目录、备考表样张3、调试技术文件材料及主要表式样张调3—0—1 设备系统安装完工启动前验收签证书调3—0—2 设备及系统代管签证书调3—0—3—1 分部试运后验收签证卡调3—0-3-2 分部试运后验收签证卡调3—0—4 分系统调试及试运记录调3—0—5 调试技术交底记录调3—0—6 调试过程记录调3-0-7 基建机组发生的重大问题及处理记录调3—0—8 试运中发现的设备缺陷处理记录调3—1—3-3—1 锅炉整套启动试运行记录及运行数据统计调3-1—3-3-2 锅炉整套启动试运行记录及运行数据统计调3-2—3—3-1 汽轮机168h 满负荷试运记录调3—2—3-3-2 汽轮机168h 满负荷试运记录(续)调3-3-3—2-1 发电机整套启动试运电气调试记录调3—3—3-2—2 发电机整套启动试运电气调试记录调3—3-3-2-3 发电机整套启动试运电气调试记录调3-3-3-2-4 发电机整套启动试运电气调试记录调3—4—3—5—1 热控系统168h 满负荷调试记录调3-4—3-5-2 热控系统168h 满负荷调试记录调3—5—3-6-1 机组整套启动试运化学监督记录调3—5-3—6-2 机组整套启动试运化学监督记录4、调整试运质检评定文件表式样张调4-1—1—1—1 电厂#机组安装工程调4-1—1-1-2 电厂#机组安装工程调4-1-1—2 电厂#机组安装工程调4—1-1-3 电厂#机组安装工程调4-1-1—4 电厂#机组安装工程调4—1—2—1-1 电厂#机组安装工程调4—1-2-1-2 电厂#机组安装工程调4-1-2-2 电厂#机组安装工程调4-1—2-3 电厂#机组安装工程调4-1-2-4 电厂#机组安装工程调4-1-3-1 电厂#机组安装工程调4—1—3—2 电厂#机组安装工程调4-1-3-3 电厂#机组安装工程调4—1-3-4 电厂#机组安装工程调4-1—4—1 电厂#机组安装工程调4—1-4—2 电厂#机组安装工程调4—1-4-3 电厂#机组安装工程调4-1—4—4 电厂#机组安装工程调4—1-5—1 电厂#机组安装工程调4—1—5—2 电厂#机组安装工程调4—1—5—3 电厂#机组安装工程调4-1-5—4 电厂#机组安装工程5、启动及竣工验收和机组质量总评文件表式样张调4—2-1 电厂#机组安装工程调4—2-2 电厂#机组安装工程调4-2—3 电厂#机组安装工程调4-2—4 电厂#机组安装工程调4-2—5 电厂#机组安装工程调4—2-6 电厂#机组安装工程调4-2-7 电厂#机组安装工程调4—3-1 电厂#机组安装工程调4—3—2 电厂#机组安装工程调4-3—3 电厂#机组安装工程调4-3-4 电厂#机组安装工程调4-3-5 电厂#机组安装工程调4—3-6 电厂#机组安装工程调4—3-7 电厂#机组安装工程调4-3-8 电厂#机组安装工程验5—6-1~5 工程竣工验收证书二、火电工程通用标准规程规范1.电力建设工程施工技术管理导则2。
华润海丰电厂2×1000MW超超临界燃煤发电机组厂前区建筑、材料库及厂区围墙工程施工组织设计批准:审核:编制:湖南省工业设备安装有限公司2O13年12月目录一、编制依据 (4)1.1编制依据 (4)1.2 编制原则 (4)二、工程概况 (6)2.1工程名称 (6)2.2工程地点 (6)2.4工程施工进度 (6)2.5质量标准 (6)2.6现场自然条件 (6)2.7施工难点 (12)三、工程项目管理组织机构 (12)3.1项目管理组织机构 (12)3.2项目部职能构成及岗位职责 (13)3.3 施工协调管理 (15)3.4 施工准备 (16)3.4.1按施工要求办理各种施工手续,积极主动办理施工手续。
(16)3.4.2认真做好技术准备工作,组织技术人员进场做好如下工作: (16)3.4.3做好物资准备工作 (16)3.4.4做好劳动组织准备 (16)3.4.5做好现场准备工作 (16)3.4.7尽量采取平行施工的组织方式 (17)3.4.8工机具组织管理 (17)3.4.9设备、材料组织管理 (17)四、施工总平面布置 (18)4.1布置原则 (18)4.2生产、办公区布置 (19)4.3临时用水及用电 (19)4.4施工平面布置的管理 (19)五、施工劳动力安排 (20)5.1 劳动力安排措施 (20)六、主要机具使用安排 (22)6.1设备进场计划 (22)6.2机具设备的使用管理 (23)6.3 主要机械设备的选择 (23)七、施工进度计划及保障措施 (24)7.2 计划分类和管理 (24)7.3主要进度保证措施 (24)7.4保证工期组织管理措施 (25)7.5 保证工期前期准备工作措施 (25)7.6 技术保证措施 (25)7.7 材料保证措施 (26)7.8 机械保证措施 (26)7.9劳动力保证 (26)八、主要施工项目原则方案和措施 (26)8.1施工各阶段准备工作 (27)8.2测量控制 (27)8.3土方工程 (30)8.4 钢筋工程 (32)8.5模板工程 (35)8.6 混凝土工程 (41)8.8 防水工程 (48)8.9脚手架工程 (50)8.10建筑照明安装工程 (51)8.11建筑给排水及采暖工程 (53)8.12建筑交叉施工作业安排 (54)8.13季节性施工措施 (55)8.13.1台风季节施工措施: (55)九、工程项目质量管理 (60)9.1 质量管理方针及目标 (60)9.2质量管理措施 (60)9.3工序质量检查程序 (63)9.4保证质量技术措施 (65)十、职业健康安全管理 (77)10.1安全管理方针及目标 (77)10.2职业健康安全管理保证体系及管理措施 (77)10.3临时用电技术措施 (81)10.4机械安全技术措施 (85)10.5脚手架安全要求 (87)10.6消防保卫管理措施 (87)10.7施工现场平面管理措施 (89)10.8作业危险源辨识及控制措施 (89)10.9料具管理措施 (91)10.10高空作业安全措施 (92)10.11交叉作业配合措施 (92)十一、现场文明施工管理措施 (93)11.1文明施工管理措施 (93)11.2 综合管理 (93)11.3生活区卫生管理 (94)11.4、办公区卫生管理规定 (94)11.5现场标准化管理制度 (95)11.6环境保护管理措施 (95)一、编制依据本专业施工组织设计是根据本工程特点、施工现场及周边环境的实际施工条件,结合我公司技术、设备、资金能力及同类工程经验进行编制。
__电厂_期(_×___MW机组)工程电气专业施工组织设计模板目录编制依据第一章工程概况第一节工程简介第二节设备及系统简介第二章施工范围及主要工程量第一节施工范围第二节主要工作量第三章施工机具配置及力能供应第一节施工机具配置第二节力能供应计划第四章施工方案第一节施工方案第二节季节性施工方案第五章施工组织与管理第一节施工组织网络第二节施工任务分配第六章重大交叉作业第七章劳力计划及施工进度第八章新技术、新工艺、新材料的应用第九章设备的储存与维护第十章质量管理第十一章安全与文明施工第十二章成本管理第十三章作业指导书、措施编制计划第十四章职工培训第十五章施工图纸会审管理办法第十六章图纸交付计划第十七章主要设备到货计划附图一技术管理网络附图二安全管理网络附图三质量管理网络附图四劳力调配计划附图五 **年电气工程处培训计划附图六主要设备到货计划编制依据1、**电厂*期**机组工程*标段主体施工合同2、**电厂*期**机组工程施工组织总设计3、中华人民共和国工程建设标准强制性条文(电力工程部分)2011年版中电联标准[2012]164、《**电厂*期**机组工程初步设计》及审查意见3、《电力建设工程施工技术管理导则》(原国家电力公司国电电源[2002]896号)4、《火力发电工程施工组织设计导则》(原国家电力公司国电电源[2002]849号)5、《电气装置安装工程质量检验及评定规程》DL/T5161.1~5161.17-20026、《防止电力生产重大事故的二十五项重点要求》国电发【2000】589号7、电气专业有关图纸及设备厂家技术资料8、铝母线焊接技术规程DL/T754-20019、电力建设安全工作规程第1部分火力发电厂 DL5009.1-200210、《电气装置安装工程蓄电池施工及验收规范》GB50172-201211、《电气装置安装工程母线装置安装施工及验收规范》GB50172-201012、《电气装置安装工程接地装置施工及验收规范》GB50172-200613、《电气装置安装工程旋转电机施工及验收规范》GB50172-200614、火力发电厂厂用电设计技术规定DL/T5153-200215、《电气装置安装工程盘柜及二次回路接线施工及验收规范》GB50172-201216、电气安装相关的施工及验收技术规范、规程、标准17、电力建设工程施工技术管理制度18、**电厂*期工程一级施工进度计划19、《建设工程质量管理条例》第一章工程概况第一节工程简介(供参考)***热电一期(*×***MW机组)工程为**市的城市热电联产项目,由***集团公司和**市建设投资公司各出资90%、10%建设。
目录第一章工程概况及特点 (4)第1节工程概况 (4)第2节工程特点 (8)第二章主要工程量 (12)第1节本工程施工标段的划分及5#、6#标段施工范围 (12)第2节主要工程量 (15)第三章施工管理组织结构及劳动力计划 (24)第1节现场施工组织机构设置 (24)第2节项目组织机构图 (25)第3节管理部门职责 (26)第4节劳动力计划 (30)第四章施工进度计划 (34)第1节里程碑进度计划 (34)第2节二级进度计划 (36)第3节施工图纸交付计划 (36)第4节主要设备交付计划 (36)第5节达到主要里程碑进度的条件 (36)第6节关键施工区域 (38)第7节保证里程碑进度的措施 (38)第五章施工总平面布置及力能供应 (86)第1节施工总平面布置说明 (86)第2节现场生产及生活临建布置 (90)第3节施工道路及排水 (94)第4节主要起重机械的布置 (97)第5节施工用电 (97)第6节施工和消防用水 (104)第7节现场通讯 (106)第六章主要施工方案 (111)第1节土建部分 (111)第2节安装部分 (148)第3节主要施工机械配置计划 (176)第七章新材料、新技术、新工艺的应用 (203)第1节土建 (203)第2节安装 (205)第八章质量管理 (210)第1节质量方针 (210)第2节质量总目标 (210)第3节质量分目标 (211)第4节质量管理体系的策划 (214)第5节主要质量控制和保证的措施 (216)第6节专业技术监督 (225)第7节开展"达标投产、创优质工程"活动 (228)第8节分包工程项目的质量管理 (229)第九章物资管理 (229)第1节物资计划管理 (230)第2节物资采购、合同管理 (230)第3节物资质量管理 (231)第4节物资仓储管理 (232)第5节物资领用、回收管理 (233)第6节物资信息管理 (234)第十章安全、文明施工和保卫管理 (234)第1节安全管理 (234)第2节环境与方明施工管理 (244)第3节治安保卫管理 (248)第十一章人员培训及资格评定 (252)第1节培训内容及时间安排 (253)第2节专项培训项目见下表 (254)第3节培训措施及考核办法 (256)第十二章信息管理 (256)第1节建立计算机网络系统,全面应用计算机进行施工管理 (256)第2节应用P3软件进行施工进度管理 (258)第3节建立工程管理信息系统(MIS),全面应用计算机进行项目管理 (263)第4节通过MIS系统与业主协调配合,加强工程管理 (269)工程概况及特点工程概况1 工程概况***电厂三期工程规划建设2³1000MW 超超临界燃煤机组,本工程的主要设备:锅炉主机设备、汽机主机设备和发电机主机设备分别由上海锅炉厂、上海汽轮机厂和上海电机厂供应,是我国第一台自行设计的百万等级的塔式锅炉燃煤机组。
邹县电厂四期2x1000MW机组施工组织方案研究盛旭光 付深清 勇力1 工程概况及厂址位置华电国际邹县发电厂位于山东省邹城市西南10公里的唐村镇,是山东电力网的主力电厂,也是一座大型坑口电厂。
本期工程扩建2×1000MW燃煤发电机组(原三期已装机2540MW), 2004年10月16日开工,原计划2007年8月31日#7机组投产发电,2007年12月31日#8机组投产发电。
本期工程国铁来煤考虑采用翻车机卸煤方式,卸煤系统共设5股卸煤线,其中2股重车线、2股空车线和1股机车走行线。
卸车线布置满足整列(63辆)送重取空作业的要求。
本期工程厂区离开三期扩建端174m向西扩建,其原始地貌是峄山山前洪积平原与白马河冲积平原的过渡地带,总体呈现东高西低,三期施工时对四期场地进行了平整。
主厂房、烟囱及水塔区域采用碎石碾压地基处理,厚度约5米。
厂区地震基本烈度为6度 。
2 工程特点及范围本期工程为2×1000MW超超临界燃煤发电机组,目前暂分为A、B、C、D四个标段,分别由山东电力建设第一工程公司(A+C1)、山东电力建设第三工程公司(B)、西北电力建设第四工程公司(C2)、中铁十九局集团第一工程有限公司(D)等四个施工单位施工,四个标段的施工范围划分如下: A标段:#7机建筑、安装、500kV升压站及500kV出线、集控楼、启备变及电源、循环水管道和从碎煤机室至#8机的输煤栈桥及皮带。
B标段:#8机组建筑、安装及厂内BOP。
C标段:C1标段:烟囱。
C2标段:冷却塔,A排外道路南侧至冷却塔的构筑物,循环水泵房,综合水泵房,循环水污水处理站等;D标段:煤场、卸煤沟及输煤栈桥建筑、设备、安装等。
3 目前工程形象进度主厂房钢结构吊装完,各层平台压型钢板铺设完;汽轮发电机基础交安装,行车已投用;#7凝汽器热井组合完;汽机房电缆遂道施工完,其他地下设施完成80%;循环水管基本安装完。
#7锅炉钢架吊装完,运转层大平台压型钢板铺设完;受热面焊口突破15000只(共54350只);锅炉各附机安装全面展开,热一、二次风道、冷一次风道制作完。
第1篇随着我国能源结构的不断优化和环保要求的日益严格,绿色能源建设已成为国家发展战略的重要组成部分。
单县电厂施工工程作为我国绿色能源建设的重要项目之一,正以其高效、环保的特点,为我国能源结构的转型升级贡献力量。
一、项目背景单县电厂位于山东省单县境内,是山东省重点建设项目之一。
该项目总投资约50亿元,建设规模为2×1000兆瓦级超超临界燃煤发电机组。
项目建成后,将有效缓解单县及周边地区的电力供应紧张问题,为当地经济社会发展提供强有力的能源保障。
二、施工工程概况1. 施工进度单县电厂施工工程自2019年3月开工以来,按照既定目标稳步推进。
目前,已完成土建、安装、调试等各项工作,预计2023年6月正式投产发电。
2. 施工难点(1)地质条件复杂:单县地区地质条件复杂,地基承载力较低,给施工带来了很大挑战。
(2)环保要求严格:作为绿色能源项目,单县电厂在施工过程中,对环保要求极为严格,需要采取多种措施确保施工过程中的环保达标。
(3)工期紧、任务重:项目总投资大,工期紧,任务重,对施工组织和管理提出了更高要求。
三、施工亮点1. 严格环保措施单县电厂在施工过程中,高度重视环保工作,严格执行国家环保法规。
针对施工过程中的扬尘、噪音、废水等污染问题,采取了一系列环保措施,确保施工过程中的环保达标。
2. 高效施工组织单县电厂施工工程采用科学合理的施工组织方案,确保工程进度和质量。
项目采用分段施工、流水作业等方式,实现了工程的高效推进。
3. 技术创新与应用单县电厂施工工程积极引进和应用新技术、新材料、新工艺,提高施工质量和效率。
如采用自动化焊接、数字化监控等先进技术,确保施工质量。
四、项目意义单县电厂施工工程作为我国绿色能源建设的重要项目,具有以下意义:1. 优化能源结构,推动绿色低碳发展。
2. 满足当地电力需求,促进经济社会发展。
3. 带动产业链上下游产业发展,促进就业。
总之,单县电厂施工工程在我国绿色能源建设方面取得了显著成果。
1.目的指导XXXX电厂一期2×1000MW机组工程B标段#2机组锅炉房地埋管道安装。
2.适用范围适用于XXXX电厂一期2×1000MW机组工程B标段#2机组锅炉房地埋管道安装。
3.编制依据3.1.《电力建设安全工作规程》(火力发电厂第1部分)DL5009.1-20023.2.《国家电网公司基建安全管理规定》国家电网基建(2010)1020号3.3.《电力建设施工及验收技术规范》管道篇DL5031—943.4.《电力建设施工质量验收及评价规程》第5部分:管道及系统3.5.《火力发电厂焊接技术规程》 DL/T869-20043.6.《电力建设施工质量及验收评价规程》(第7部分:焊接)DL/T5210.7-2010 3.7.《火力发电厂保温油漆设计规程》DL/T5072-20073.8.《工程建设强制性条文》(电力工程部分)2006年版3.9.中南电力设计院《空气预热器冲洗水管道安装图》(40-F5091S-J2507)3.10.中南电力设计院《主厂房高低位放水管道安装图》(40-F5091S-J1408)3.11.XXXX有限公司一期2×1000MW机组工程锅炉图纸及相关技术文件4.作业项目概述4.1.#2机组锅炉房地埋管道分为锅炉房低位无压放水管道和空预器清洗水管道。
4.2.#2机组锅炉房低位无压放水管道安装标高为El(-1.499m)~El(-0.850m),布置在锅炉房K1~K7、G1~G7轴之间,放水排至机组排水槽;管道材质为#20钢,主管道规格为φ219×6、长约185m,支管道共11路,规格为φ76×3.5、长约60m。
空预器清洗水管的部分管道安装标高为El(-1.154m)~El(0m),布置在锅炉房K6~K7轴之间,距离K7轴线9350mm,放水排至机组排水槽;管道材质为#20钢,主管道规格为φ426×9,支管道共4路,规格为φ89×4.5。
2×1000MW机组工程节约型工地策划某某工程“节约型工地”筹划某某工程2某1000MW机组工程是上海电建新一轮百万机组安装的首台,开展创立“节约型工地”活动,是上海电建对工程提出的一项重要的工作要求,也是火电施工企业适应新形势、实现新开展的必由之路。
某某工程从一开始就将“施工讲节约、企业讲社会责任”的理念融入到工程管理与工程施工过程中,大力推进施工全过程的资源、能源节约和综合循环利用,积极创立“节约型工地”和“绿色安装工程”。
为此,工程积极组织各专业、各部门等在施工开始前,认真筹划,集思广益,努力做好此项工作。
具体实施措施如下:1、工程成立了以工程经理为首的创立“节约型工地”领导小组和工作小组,具体负责节约目标的制定和实施,并对施工全过程的节约型工程进行监控。
工程方案编制各项管理制度,共12个大类,152分项。
各项管理制度应覆盖实际施工过程和生活环境等各方面,做到各项活动都有制度可依,着重抓好培训和宣传工作,让工程全体人员时刻牢记着:创立“节约型工地”和“绿色安装工程”,是工程的最终目标。
2、工程将创立“节约型工地”规划的重点放在“一次将事情做好”,锅炉水压和酸洗、汽机扣缸、电气受电、点火冲管、并网发电及168等节点一次性创优,杜绝返工。
针对“一次将事情做好”和“节点一次性创优”两个目标,工程方案编制29项对应的方案和措施,以确保目标的实现。
这些文件包括《达标创优实施细那么》、《质量改良方案》、《施工过程质量控制检验方案》、《教育培训方案》、《成品保护措施》和《某某工程质量考核细那么》等等。
我们将通过这些方案的成功筹划和措施在实际施工过程中的实施及应用,到达两个“一次”目标的实现。
过程是实现这两个目标的重点,细节是实现这两个目标的关键。
3、工程将“节约型工地”的具体措施和要求进行细化,从资源、能源和综合循环利用等各方面着手,要求锅炉、电气、机施、平安和物供等各部门和专业编制创“节约型工地”的筹划书,把创“节约型工地”的活动贯穿到施工的每一个环节。

目录第一章施工组织设计及方案措施.................................. 错误!未定义书签。
第1节承建本工程的总体目标规划............................ 错误!未定义书签。
第2节编制依据及本工程执行的规范、标准.................... 错误!未定义书签。
第3节工程概况、工程特点及对策............................ 错误!未定义书签。
第4节施工现场管理组织机构、队伍部署及劳动力计划.......... 错误!未定义书签。
第5节施工总平面及临时设施布置............................ 错误!未定义书签。
第6节主要施工机械、测试仪器设备及主要材料设备供应计划.... 错误!未定义书签。
第7节主要施工技术方案和措施.............................. 错误!未定义书签。
第8节特殊施工措施........................................ 错误!未定义书签。
第9节物资设备管理........................................ 错误!未定义书签。
第10节施工管理........................................... 错误!未定义书签。
第二章总工期、施工进度计划安排及保证工期进度措施.............. 错误!未定义书签。
第三章质量管理、质量保证体系及保证措施........................ 错误!未定义书签。
第四章安全管理、安全体系及保证措施............................ 错误!未定义书签。
第五章文明施工措施............................................ 错误!未定义书签。
第一章施工组织设计及方案措施第1节承建本工程的总体目标规划1 工程质量目标整体工程质量遵守国家、建设部及原电力部、国家电力公司颁发的标准、规定,达标投产,保省优,创国优,争“鲁班奖”。
建筑工程合格率100%,建筑单位工程优良率95%以上。
安装、调试合格率100%。
安装单位工程优良率达98%以上。
受检焊口(Ⅰ级)超声波探伤一次合格率大于96%。
按照《火力发电机组达标投产考核标准(2001 年版)》达标投产。
2 施工工期目标计划2005 年4 月1 日开工, 2007 年2 月08 日竣工,总工期个月(日历706天)。
3 安全、文明施工及环保目标无重伤及以上人身事故,杜绝重大机械、设备损坏事故,杜绝火灾、负主要责任的重大交通事故及其它重大事故;千人负伤率控制在4‰以内。
严格执行ISO14000 环境管理和职业安全卫生管理体系,不发生环境污染事故。
文明施工树样板,创市级文明施工工地。
第2节编制依据及本工程执行的规范、标准1 编制依据《华电国际**发电厂四期2×1000MW 工程 D 标段(煤场、卸煤沟及输煤栈桥标段)招标文件》及其附件。
原电力工业部电力建设总局(81)火发字第70 号《火力发电工程施工组织设计导则(试行)》。
《火力发电厂施工组织大纲设计规定》(试行)。
《公司质保手册》、《公司质量体系程序》。
1. 5《电力建设安全施工管理规定》、《电力建设安全规程》。
2 本工程执行的规范及标准工程质量检查、验收(1)国家及电力行业现行规程、规范、标准及有关实施细则。
(2)有效的设计文件、施工图纸及经过批准的设计变更。
(3)制造厂家提供的设备图纸、技术说明书中的技术标准和要求。
施工及验收(1)SDJ69—87《电力建设施工及验收技术规范》(建筑工程篇)。
(2)SDJ280—90《电力建设施工及验收技术规范》(水工结构篇)。
(3)《火电施工质量检验及评定标准》(土建工程篇)、(焊接工程篇)。
(4)国家电力公司颁发《电力施工质量检验技术评定标准》十一篇验评标准。
(5)国家关于建筑工程及建筑设备安装施工及验收规范标准。
调整、试运(1)建质(1996)111 号《火电工程调整试运质量检验及评定标准》;(2)电建(1996)159 号《火力发电厂基本建设工程启动及竣工验收规程》;(3)《火力发电厂基本建设工程启动及竣工验收规程实施办法》;(4)建质(1996)40 号《火电工程启动调试工作规定》;第3节工程概况、工程特点及对策1 工程规模及建址华电国际**发电厂位于山东省**市西南10km 的**镇,是山东电力网的主力电厂,也是一座大型矿口电厂。
电厂一期、二期工程共装有四台30 万千瓦机组(经改造目前机组实际出力均为335MW),已分别于1985 年~1989 年建成投产。
三期工程装设两台60 万千瓦机组,分别于1997 年1 月和11 月投产。
本期工程计划扩建2×1000MW 燃煤发电机组。
2 本标工程范围及内容本标合同范围华电国际**发电厂四期2×1000MW 工程煤场、卸煤沟及输煤栈桥标段合同。
标段划分的原则设备安装属哪个标段,相应的电气高压配电盘、厂用工作变压器、动力中心PC 柜、马达控制中心MCC 柜则属那个标段。
高压配电盘引接至高压马达或工作变的电缆属高压配电盘的安装;厂用工作变压器接至PC 柜的铝母排属PC 柜的安装;PC柜至电动机或MCC 柜的电缆及MCC 柜引出的电缆属MCC 柜的安装。
本标段内的施工降水、地基处理、土方开挖包括在本招标范围内。
本标合同内容安装工程(1)卸煤设施、煤场机械、从煤场到碎煤机前的输煤皮带及其附属设备的安装。
(2)输煤水力清扫系统、煤场喷洒系统的设备及管道安装。
(3)煤水处理系统设备及管道安装。
土建工程(1)火车卸煤沟、翻车机室及配电室、牵车台、煤场及斗轮机基础、转运站及推煤机库、地下输煤道、输煤栈桥、以及至碎煤机室止的输煤系统其他建筑物、构筑物,煤水处理间,煤场雨水调节池及提升泵房,输煤综合楼。
(2)锅炉酸洗池;(3)烟囱北测道路以北的(脱硫系统及特殊说明的除外)地上建筑物、构筑物,地上地下池体、基础、沟道,连接管道,室外上下水及水消防管道等。
(4)建构筑物内的生活给水、污水、工业废排水、水消防、除尘、通风设施、空调设施、照明设施。
(5)设备地脚螺栓固定用预埋件的埋设,以及设备的二次灌浆。
3 主要工程数量2. 1 建筑工程部分建筑工程主要工程数量表机务工程部分见下页《机务工程主要工程数量表》。
电热工程部分主要设备有:电力电缆,控制电缆24km,电缆保护管、桥架34t,变压器4 台,各种屏、盘、柜、箱128 块(台),行车滑线340m,输煤程控设备1 套,工业电视1 套。
4 主要子项工程建筑结构特征见下页《主要子项工程建筑结构特征表》。
5 自然条件厂址位置及地形地貌**市是山东省省辖市,由济宁市代管,位于山东省西南部,北距省会济南市160km。
**电厂厂址位于**市西南约10km 的**镇,电厂北邻**煤矿,南接**庄,西靠**村,东与*庄为邻。
电厂地处兖州煤田南缘,地下不采煤,是一座大型矿口电厂。
本期工程建设场地位于三期工程扩建端,其场地自然标高在~(黄海高程)之间,地势自东北向西南倾斜,自然坡降约6‰,场地为三期工程施工安装场地。
工程地质本期工程厂区离开三期扩建端174m 向西扩建,其原始地貌是峄山山前洪积平原与白马河冲积平原的过渡地带,总体呈东高西低,三期施工时对四期场地进行了平整。
厂址所处地貌单元属峰山冲积—洪积平原,组成地层主要为第四系松散堆积物,一般层厚20m 以上;下伏地层主要为石炭一二迭系基岩,厂区地形基本平坦,除有人工开挖的沟、渠、塘外,无其它不良地质现象。
厂区地基土属中硬场地土,建筑场地类别属于Ⅱ类,抗震设防烈度6 度。
厂区地层共分为三大层和数小亚层及次亚层(地层代号与三期相同),其中第一、第二大层为第四系松散堆积物,第三大层为石炭~二迭系基岩。
水文地质地下水主要为潜水,一般埋深在~,标高为~,地下水对砼无侵蚀性,水位年变幅一般为1m 左右。
气象条件**市具有暖温带湿润和半湿润季风气候的一般特色,夏热多雨,冬寒少雪,春旱多风,秋旱少雨,冷暖与旱涝转变突然。
历年平均气温℃,极端气温最高℃、最低℃;平均相对湿度63%;历年平均降雨量701mm,日最大降雨量,平均降水日数78d;全年主导风向为S,最大风速s;最大积雪深度15cm,最大冻土深度28cm。
6 工期要求2005 年4 月1 日开工,2007 年2 月8 日竣工移交。
7 质量要求质量目标为:达标投产,保省优,创国优,争鲁班奖。
建筑分项工程合格率100%,建筑单位工程优良率达95%以上。
安装、调试合格率100%。
安装单位工程优良率达98%以上。
受检焊口无损探伤一次合格率大于96%。
8 施工交通、水电等条件铁路线:利用三期工程已建的施工铁路专用线。
施工道路:电厂已建有完善的厂外公路运输网,进厂道路宽20m,沥青路面长5km。
施工用水电:从业主指定的接口接引。
第4节施工现场管理组织机构、队伍部署及劳动力计划1 本项目施工管理组织机构本标组织机构框图我单位领导高度重视本标工程,已将该项目列为在建重点工程之一,总部成立该项目管理领导小组,现场组建精干的、整体功能强的项目经理部,全权负责组织实施。
调遣所属技术实力强、类似工程经验丰富、业绩突出的6 个专业公司承建施工。
现场组织管理机构见下图:现场施工管理组织机构图组织机构说明华电国际**发电厂四期工程煤场、卸煤沟及输煤栈桥标段建筑及安装工程项目经理部是现场施工生产的管理机构,接受项目法人和监理工程师及本公司总部的指令和领导并实施。
本项目经理部是为完成本标工程合同目标而设立的专门机构,按照国际惯例实行项目管理,项目经理代表企业法人全面履约。
项目部本着科学管理、结构合理、精干高效、管理覆盖全面的原则,抽调具有丰富电厂施工经验的工程技术人员和管理人员组成项目管理班子。
项目部各职能部门按分工明确、责任清楚、各司其责、相互配合的原则在项目部有关负责人指导下开展工作,并与建设和监理单位相关部门对口,接受其监督、指导。
本项目经理部的机构设置经甲方批准后生效。
项目经理及主要管理人员变更须经项目法人的同意。
在项目经理的组织下,成立以专业为主的公司,按组织机构设置原则,确定各自施工管理人员。
按施工任务划分及施组进度计划安排、施工方法等确定各队参工人数(技工)与机械设备,并在施工期中进行动态调配。
主要施工人员主要施工人员为:项目经理:程月端;项目总工程师:徐永波;项目商务经理:杨胜多;项目生产经理:黄忠强;主要技术人员:23 人(其中:高级3 人、中级14人、初级6 人)。
2 施工队伍部署及任务划分各队参工人数依据各专业工程队施工任务、计划劳动力及施工进度计划安排,初步拟定各队参工人数见下表。
