直接工程费及间接费的计算一、直接工程费的计算:直接工程费是指直接费与其它直接费、现场经费之和。
直接工程费计算步骤:1 .将工程项目按要求分解成分项工程(列项),并计算各分项工程的工程量.2. 查阅和套用定额中各分项工程的人工、材料、机械消耗量及基价表中的基价。
3 .根据分项工程的工程量和定额规定,计算出各分项工程的人工、各材料、机械消耗量及定额基价(也称为定额直接费)。
4. 计算人工、材料、机械单价,求出各分项工程的人工费、材料费、机械费。
人工费=工程量×定额×人工单价材料费=工程量×定额×材料单价机械费=工程量×定额×机械台班单价直接费=人工费+材料费+机械费,5.以定额直接费为基数,按其它直接费率和现场经费费率计算各项其它直接费和各项现场经费。
6. 直接工程费=直接费+其它直接费+现场经费,用于构成建筑安装工程费。
7 定额直接工程费=定额直接费+其它直接费+现场经费,是计算间接费的基数。
(一)、直接费计算:直接费=人工费+材料费+机械费1. 人工费:人工费=工程量×定额×工日单价。
2 .材料费:材料费=工程量×定额×材料预算单价(二) 定额直接费:(也称定额基价)基价表计算的费用。
是计算其他直接费和现场经费的基数。
定额直接费=分项工程数量×相应的定额基价(三)、其它直接费:其它直接费指直接费以外施工过程中发生的直接用于工程的费用。
包括冬季施工增加费、雨季施工增加费、夜间施工增加费、高原地区施工增加费、沿海地区工程施工增加费、施工辅助费七项。
1冬季施工增加费:①定义:指按照施工及验收规范所规定的冬季施工要求,为保证工程质量和安全生产而增加的其它直接费。
内容包括:材料费、保温设施费、工效降低、机械作用率降低所增加的费用,以及工地临时取暖费。
注意:无论是否在冬季施工,均需计入冬季施工增加费。

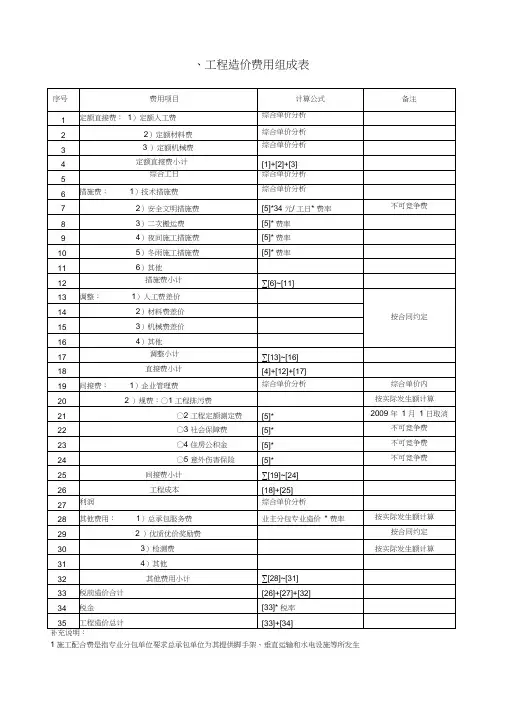

、工程造价费用组成表1 施工配合费是指专业分包单位要求总承包单位为其提供脚手架、垂直运输和水电设施等所发生的费用。
该费用数额经双方共同协商,有专业分包单位承担,并可计入专业分包工程造价。
2.风险费是指施工合同期内因人工、材料、机械等市场价格的上涨因素,导致工程造价超出正常承包造价的费用。
本综合单价未考虑风险因素。
为有效地控制造价,业主宜在招标文件中明确有关风险因素的一下内容:(1). 招标标底价(或拦标价)中,人工和材料价格的计算依据:合同中调价条款内有关人工、材料价格的调整方法。
(2). 招标标的价(或拦标价)应考虑市场价格波动因素,计入相应的风险系数。
风险系数视工程的合同工期和市场价格波动程度,可确定在工程造假造的3%~5%之内。
(3). 风险系数所包含的范围及超出该范围的价格调整方法。
、建筑安装工程费用组成直接费直接工程费(一)建筑安装工程间接费利润(五)措施费(二)规费(三)企业管理费(四)其它费用(六)税金(七)1、人工费(一)直接工程费2、材料费3、机械费1. 人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括:⑴基本工资:是指发放给生产工人的基本工资。
⑵工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。
⑶生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
⑷职工福利费:是指按规定标准计提的职工福利费。
⑸生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。
2. 材料费:是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。
内容包括:⑴材料原价(或供应价格)。
直接工程费及间接费的计算一、直接工程费的计算:直接工程费是指直接费与其它直接费、现场经费之和。
直接工程费计算步骤:1 . 将工程项目按要求分解成分项工程(列项),并计算各分项工程的工程量.2. 查阅和套用定额中各分项工程的人工、材料、机械消耗量及基价表中的基价。
3. 根据分项工程的工程量和定额规定,计算出各分项工程的人工、各材料、机械消耗量及定额基价(也称为定额直接费)。
4.计算人工、材料、机械单价,求出各分项工程的人工费、材料费、机械费。
人工费=工程量X定额X人工单价材料费=工程量X定额X材料单价机械费=工程量X定额X机械台班单价直接费=人工费+材料费+机械费,5.以定额直接费为基数,按其它直接费率和现场经费费率计算各项其它直接费和各项现场经费。
6.直接工程费=直接费+其它直接费+现场经费,用于构成建筑安装工程费。
7 定额直接工程费=定额直接费+其它直接费+ 现场经费,是计算间接费的基数。
(一)、直接费计算:直接费=人工费+ 材料费+ 机械费1. 人工费:人工费=工程量X定额X工日单价。
2 . 材料费:材料费=工程量X定额X材料预算单价(二)定额直接费:(也称定额基价)基价表计算的费用。
是计算其他直接费和现场经费的基数。
定额直接费=分项工程数量X 相应的定额基价(三)、其它直接费: 其它直接费指直接费以外施工过程中发生的直接用于工程的费用。
包括冬季施工增加费、雨季施工增加费、夜间施工增加费、高原地区施工增加费、沿海地区工程施工增加费、施工辅助费七项。
1 冬季施工增加费:①定义:指按照施工及验收规范所规定的冬季施工要求,为保证工程质量和安全生产而增加的其它直接费。
内容包括:材料费、保温设施费、工效降低、机械作用率降低所增加的费用,以及工地临时取暖费。
注意:无论是否在冬季施工,均需计入冬季施工增加费。
②冬季施工增加费率:我国划分了冬一至冬六六个区和准一、准二两个区,各地市所属冬区见编制办法69 页附录八,项目依编制办法9 页工程类别和69 页冬区查办法16 页表3-3 ,可得到冬季施工增加费费率。
工程概预算中直接工程费的计算方法作者:霍达来源:《探索科学》2019年第05期现行的《编制办法》规定建筑安装工程费用由直接费、间接费、利润和税金四部分组成。
其中直接费的计算是关键和核心,其他三部分费用则分别以规定的基数按各自的百分率计算取费。
直接费由直接工程费和其他工程费组成。
直接工程费是指施工过程中耗费的构成工程实体和有助于工程形成的各项费用,它包括人工费、材料费、施工机械使用费。
直接工程费计算如下:1、人工费(1)概念人工费是指列入概预算定额的直接从事建筑安装工程施工的生产工人(包括现场内水平、垂直运输等辅助工人)和附属辅助生产单位的工人的人工工日数及工日单价计算的各项费用。
但材料采购及保管人员、驾驭施工机械、运输工具的工人、材料到达工地以前的搬运、装卸工人等人员的工资以及由施工管理费支付工资的人员的工资,不应计入人工费。
(2)费用组成①基本工资。
系指发放给生产工人的基本工资、流动施工津贴和生产工人勞动保护费,以及为职工缴纳的养老、失业、医疗保险费和住房公积金等。
生产工人劳动保护费系指按国家有关部门规定标准发放的劳动保护用品的购置费及修理费、徒工服装补贴、防暑降温费、在有碍身体健康环境中施工的保健费用等。
②工资性补贴。
系指按规定标准发放的物价补贴,煤、燃气补贴,交通费补贴,地区津贴等。
③生产工人辅助工资。
系指生产工人年有效施工天数以外非作业天数的工资,包括开会和执行必要的社会义务时间的工资,职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响停工期间的工资,女工哺乳期间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
④职工福利费。
系指按国家规定标准计提的职工福利费。
(3)计算①工日单价。
是指公路工程生产工人每工日人工费。
工日单价(元/工日)= [基本工资(元/月) + 地区生活补贴(元/月)+ 工资性津贴(元/月)](1 + 14%)×12月÷ 240工日; (1-1)式中:生产工人基本工资—按不低于工程所在地政府主管部门发布的最低工资标准的1.2倍计算;地区生活补贴—指国家规定的边远地区生活补贴、特区补贴;; 工资性津贴—指物价补贴,煤、燃气补贴,交通费补贴等。
