公路工程监理规划范本
- 格式:doc
- 大小:823.50 KB
- 文档页数:100
兴文县纳黔高速连接线二期工程监理规划编制:批准:四川京海路桥监理咨询有限公司二O一六年十二月一工程项目概况 0二监理范围 (3)三监理内容 (3)四监理目标 (5)五监理依据 (7)六项目监理机构的组织形式 (7)七项目监理机构的人员配备计划 (9)八项目监理机构的人员岗位职责 (10)九监理工作程序、方法及措施 (14)十监理工作制度 (70)十一监理设施 (71)一工程项目概况一、工程名称:兴文县纳黔高速公路连接线二期工程二、工程起讫点:江门至太平工业园区段:纳黔高速公路江门互通至太平工业园区段大致呈东北-西南走向。
路线起点K0+000位于叙永县江门镇江门互通连接线于X098平交处,顺接江门互通连接线,向西北前进约300米后折向西南方向,位于X098西北侧约300米平行于X098布线,经叙永县江门镇菖蒲弯、柏杨田后进入兴文县境内,经莲花镇蝎子坡、在上桐子园与X098合线,后平行于X098布线,经长岭村,与X098分离,布设于X098的东侧,经中咀上、黄桶坡、在苏麻坊进入规划太平工业园发展区内,经大田坎后,与规划太平工业园区二期4号路重合布线,经大坡上,在棱角凼进入太平镇境内,继续沿规划4号路前进,经大坟坝、止于石板田,顺接规划太平工业园区一期4号路施工图设计止点.纳黔高速公路江门互通至太平工业园区段8.475KM,其中叙永县境内长1.27公里,兴文县境内长7.205公里。
路线主要控制点:江门互通、江门镇规划、莲花镇、太平工业园区规划、工业园区一期4号路设计止点。
太平工业园区段(4号路):本段起于兴文县河畔连接线一期工程止点,路线整体呈西南—东北向,经工业园区与园区1、3号路、既有横一路相交、终点接江门互通至太平园区路止点。
三、建设工程计划工期:建设工程计划工期为24个月四、工程内容: 本工程监理招标共分一个合同段,包括路基、桥梁、涵洞、路面、安全设施、绿化等施工监理。
五、预计工程投资总额:5。
工程建设监理规划工程名称:红河州建水县国道323线过境公路:段智钊班级:监理1201班日期:2014年12月7日目录第一章、工程项目概况第二章、监理工作围第三章、监理工作目标第四章、监理工作依据第五章、监理工作容第六章、项目监理组织机构第七章、项目监理部岗位职责第八章、监理工作程序第九章、监理工作方法与措施第十章、监理工作制度与注意事项第十一章、监理设施1第一章工程项目概况21、程项目名称:红河州建水县国道323线过境公路2、路线走向:本项目新建起点为国道323线K2155+400处,环绕着县城由西向东延伸,上跨宝秀铁路,然后向东在K5+020处与阜安路相交,最后止于国道323线K2146+000处。
3、程建设地点:红河州建水4、技术指标:红河州建水县国道323线过境公路建设项目建设里程全长8.478公里,根据交通量预测结果及其在综合运输网中所处的地位,结合沿线地形地势,考虑地方政府及交通部门的意见,采用一级公路标准建设,确定采用的主要技术标准如表1。
5、主要控制点:路线主要控制点为:项目起点国道G323线K2155+400桩号处(K0+000,H=1324.800m)、泸江河大桥桥头(K0+536.500,H=1318.688m)、泸江河大桥桥尾(K0+903.500,H=1317.476m)、阜安路(K5+020,H=1310.800m)、止点国道G323线K2146+000桩号处(K8+478.220、H=1300.500m)。
表1 主要技术指标表6、工程项目建设规模:国道323线建水过境线公路工程路线全长8.478km,主要工程数量有:土石方1046970 m3,其中土方889923 m3,石方157047 m3;排水及防护工程38246m3;桥梁389m/2座;涵洞40道;通道5处;平面交叉口4处;软基处理5.699km;沥青混凝土路面169550m2;工程建设总投资为15976.95万元,平均1884.52万元/km。
第1篇一、工程概况本项目为某地区公路工程,起点位于A市,终点位于B市,全长约100公里。
全线采用双向四车道高速公路标准建设,设计速度为100公里/小时。
项目总投资约10亿元,建设工期为3年。
二、监理工作目标1. 确保工程质量,使工程质量达到国家相关标准要求。
2. 严格控制工程进度,确保工程按期完成。
3. 严格控制工程造价,合理使用资金,提高投资效益。
4. 做好合同管理,维护合同双方的合法权益。
5. 做好安全生产管理,确保施工安全。
三、监理工作内容1. 工程前期工作(1)审查施工图设计文件,确保设计合理、合规。
(2)审查施工组织设计,确保施工方案可行、合理。
(3)审查施工合同,确保合同内容完整、合法。
2. 施工阶段(1)对施工过程中的质量、进度、安全、合同等方面进行监督检查。
(2)对施工过程中发现的问题进行及时整改,确保工程质量。
(3)对施工过程中的变更、索赔等进行审核,维护合同双方的合法权益。
(4)对施工过程中的安全生产进行监督检查,确保施工安全。
3. 竣工验收阶段(1)对工程质量进行验收,确保工程质量达到国家相关标准要求。
(2)对工程进度进行验收,确保工程按期完成。
(3)对工程造价进行验收,确保工程造价合理。
(4)对工程资料进行整理、归档,确保工程资料的完整、规范。
四、监理工作方法1. 审查法:对施工图设计文件、施工组织设计、施工合同等进行审查,确保其合规、合理。
2. 监督检查法:对施工过程中的质量、进度、安全、合同等方面进行监督检查,发现问题及时整改。
3. 核查法:对施工过程中的变更、索赔等进行核查,确保其合规、合理。
4. 记录法:对施工过程中的关键节点、重要事项进行记录,为工程验收、资料整理提供依据。
5. 信息化管理法:运用信息化手段,对工程质量、进度、安全、合同等方面进行实时监控、分析、预警。
五、监理组织机构及人员配置1. 监理组织机构(1)监理项目部:负责项目的整体管理、协调、监督等工作。
浙江公路水运工程监理有限公司质量方针科学管理质量至上诚信服务顾客满意质量目标受监工程一次交付合格率100%服务履约率100%顾客满意度大于90%浙江公路、水运工程施工监理职业道德规范一、热爱祖国遵纪守法依法办事二、严格监理从严把关敢于顶真三、热情服务不卖关子竭诚待人四、秉公办事客观公正不徇私情五、一丝不苟严谨求实兢兢业业六、廉洁自律克已奉公以廉养德七、品行端正行为规矩光明磊落八、勤奋敬业忠于职守司职称职九、虚心好学不断进取开拓创新十、团结互助友好相处接受监督目录(根据实际监理计划编排页码)第一节、工程概述 11.1项目简介 11.2建设规模及技术标准 11.3计划工期及监理服务期 11.4参建单位 1第二节、监理工作目标、范围、内容和依据 22.1监理工作目标 22.2监理工作范围 42.3监理工作内容 42.4监理工作的原则与依据 6第三节、监理机构设置、人员安排与资源配备 83.1监理机构设置 83.2监理机构及人员岗位职责 83.2.1监理机构主要职责 83.2.2监理人员岗位职责 103.3监理人员进退场计划安排 203.4监理设施和设备仪器的配备 21第四节、监理机构廉政制度与内部管理制度 23 4.1监理廉政制度 234.1.1监理人员“十项守则” 234.1.2监理人员“十不准” 244.1.3廉政保证措施 244.2监理机构内部管理制度 254.3监理机构工作制度 26第五节、监理工作程序、方法和要点 385.1施工准备阶段监理工作程序、方法和要点 39 5.1.1施工准备阶段监理工作程序 395.1.2施工准备阶段监理工作方法和要点 415.2工程质量监理的工作原则、依据、程序、方法和要点 48 5.2.1质量监理工作原则 485.2.2质量监理工作依据 485.2.3质量监理工作目标 495.2.4质量监理工作程序 505.2.5质量监理工作方法 545.2.6质量监理工作要点 615.2.7质量风险分析及控制措施 625.3安全监理工作原则、依据、程序、方法和要点 665.3.1安全监理工作原则 665.3.2安全监理工作依据 665.3.3安全监理工作目标 675.3.4安全监理工作制度 685.3.5安全监理岗位职责 725.3.6安全监理的主要内容 755.3.7安全监理工作程序 795.3.8安全监理工作方法和要点 815.3.9安全管理风险分析 845.4环境保护监理工作原则、依据、程序、方法和要点 86 5.4.1环境保护监理工作的原则 865.4.2环境保护监理工作依据 865.4.3环境保护监理工作目标 875.4.4环境保护监理工作制度 875.4.5环境保护监理岗位职责 905.4.6环境保护监理工作内容 925.4.7环境保护监理工作程序 955.4.8环境保护监理工作方法和要点 955.5工程费用监理的监理工作程序、方法和要点 1025.5.1费用监理工作目标、任务和依据 1025.5.2费用监理工作程序 1035.5.3费用监理的方法和要点 1045.5.4费用风险分析及控制措施 1185.6工程进度监理的监理工作程序、方法和要点 1215.6.1进度监理的原则 1215.6.2进度监理工作目标 1215.6.3进度监理的内容 1215.6.4进度监理工作程序 1225.6.5进度监理工作方法和要点 1245.6.6进度风险分析及控制措施 1275.7合同管理的监理工作程序、方法和要点 1295.7.1合同管理的任务 1295.7.2合同管理的监理工作方法和要点 1295.8组织协调的工作程序、方法和要点 1435.8.1协调工作的原则、方法、手段 1435.8.2项目参建各方之间的协调 1445.8.3监理工程项目内的各合同项目间的总体协调工作 145 5.9缺陷责任期的监理工作程序、方法和要点 1485.9.1交工验收及缺陷责任期监理工作程序 1485.9.2交工验收及缺陷责任期监理工作方法和要点 148第六节、工地会议 1566.1工地会议形式及记录 1566.2第一次工地会议 1566.3工地例会 1576.4专题工地会议 158第七节、文件与资料管理 1597.1监理文件与资料管理 1597.2监理文件与资料内容 1617.3监理文件与资料的传递 1687.4监理文件与资料的整理和保存 168第八节、本工程监理工作重点与难点分析 170第九节、监理表式 171第一节、工程概述对所监理项目的工程总体概况进行描述,包括:(根据项目情况来写)1.1项目简介工程地点、自然条件1.2建设规模及技术标准建设规模、工程投资技术标准、结构形式监理对应施工标段划分、起讫桩号、工程量(应含主要工程量如开挖、填筑方量,大桥、隧道以及中标金额)1.3计划工期及监理服务期1.4参建单位建设单位、设计单位、施工单位、监理单位、监督机构第二节、监理工作目标、范围、内容和依据2.1监理工作目标1.监理工作总目标:统筹兼顾,认真做好本监理合同的质量、安全、环保、进度、费用监理、合同管理和文件与资料管理以及现场组织协调工作,全面优质地履行监理合同,监理工作满足监理招标文件和合同的各项要求,达到优质监理服务。
*********道路及管网工程监理规划**工程监理咨询有限公司**年**月*********道路及管网工程监理规划审批:审核:编制:**监理咨询有限公司**年**月目录第一章工程概况 ............................................................ 错误!未定义书签。
第二章监理工作的范围、内容、目标 .. (3)第三章监理工作依据 (8)第四章监理组织形式、人员配备及进场计划、监理人员岗位职责 (10)第一节项目监理组织机构 (10)第二节项目监理部人员配置 (11)第三节项目监理人员岗位职责 (12)第五章监理工作制度 (17)第六章工程质量控制 (26)第一节工程质量控制的目标、方法、措施 (26)第二节工程质量控制的程序 (29)第三节工程质量事前控制 (36)第四节工程质量事中控制 (37)第五节工程质量事后控制 (38)第七章工程进度控制 (40)第一节工程进度控制的目标、方法、措施 (40)第二节工程进度控制的程序 (44)第三节工程进度事前控制 (46)第四节工程进度事中控制 (46)第五节工程进度事后控制 (48)第八章工程造价控制 (50)第一节工程造价控制的目标、方法、措施 (50)第二节工程造价控制的程序 (53)第三节工程造价事前控制 (55)第四节工程造价事中控制 (55)第五节工程造价事后控制 (56)第九章安全生产管理的监理工作 (58)第一节工程安全监理的目标和原则 (58)第二节安全监理职责 (58)第三节工程安全监理的准备 (59)第四节施工准备阶段的安全监理 (60)第五节施工阶段的安全监理 (61)第六节工程安全监理资料的管理 (62)第七节安全文明施工监理措施和方法 (62)第八节扬尘、污水、噪声的监理控制措施 (63)第九节雨季施工监理措施 (64)第十节施工期环境保护监理 (65)第十章合同与信息管理 (66)第一节合同管理 (66)第二节信息管理 (72)第十一章组织协调 (78)第一节组织协调概述 (78)第二节组织协调的方法 (78)第三节组织协调的内容 (81)第十二章监理工作设施 (87)第一章工程概况1. 工程概况1.1 道路及管网工程是规划中小江片区与长江片区、盘龙片区的主要通道,也是长江片区、盘龙片区的重要交通线路,是生态转移人口安置区基础设施建设工程的引线工程,是连接迎宾大道的重要通道。
监理规划工程名称:****通江路北段水泥路工程施工单位:*******有限公司道路工程监理规划一、工程概况:该工程位于****,路长1335米,道路红线宽9米,本工程原车行道结构为基层,面层22cm混凝土路面。
具体内容详见施工图纸及工程量清单。
工程名称:***通江路北路水泥路工程路长:1335米路面宽:9米路基边坡:0~80 ㎝为 93%以上80 ㎝以上为 90%以下。
路面结构:机动车道水泥砼面层 20 ㎝厚,标号 C35 6%水泥石屑稳定层 25 ㎝厚,R28=35 ㎏/㎝ 2 胀缝每 100~200 米设一道缩缝间距 4.5 米或 5 米设一道人行道机制水泥砼预制块 40×40×5㎝水泥石屑稳定层 10 ㎝管涵:砼管(有 DN300、DN500、DN1000 等多种型号)工程造价:约×××万元人民币工期:××个月建设单位:建设地址:监理单位:设计单位:施工单位:质量要求:合格监理工作依据 1.国家关于工程建设的政策、法律、施工验收规范、材料检验和工程质量评定标准,地方主管部门的有关规定。
2.政府有关部门批准本工程的建设计划。
3.地质勘察资料、设计文件和图纸资料。
1 4.监理委托合同、本监理规划。
5.施工承包合同、预算书。
监理工作范围施工阶段监理。
监理组织总监理工程师总监代表测量覃建监理工作内容 1.施工阶段质量控制道路管线造价信息2.施工阶段进度控制 3.施工阶段投资控制 4.合同管理 (1)合同执行情况的分析和跟踪管理。
(2)协助业主处理与项目有关的索赔事宜及合同纠纷事宜。
2 5.信息资料管理 (1)建立信息资料管理库存,将各项资料进行编号登记,各项资料的出入均进行交接签字。
(2)及时将影响工程的信息资料提供给业主方和承建商。
6.组织协调组织召开有关会议,提出参加会议的单位、人员名单,主持会议,整理会议记录抄送给参加会议的各方。
市政道路工程监理规划范本市政道路工程是城市基础设施建设的重要组成部分,为了确保工程质量和施工安全,监理工作显得尤为重要。
本文将为大家介绍市政道路工程监理规划范本,以指导监理人员进行规范化的工作。
一、监理任务概述1. 监理目标:确保市政道路工程按照设计要求、合同约定和相关标准进行施工,保证工程质量和安全。
2. 监理范围:包括施工前、施工中、施工后全过程的监督管理。
3. 监理职责:监督施工单位按照设计文件和施工组织设计要求,合理安排施工任务、实施施工工艺,按期完成工程目标,并对施工过程和施工质量进行把关。
二、监理工作流程1. 施工前阶段1.1 监理部署:根据工程性质和规模,确定监理组织结构和人员配置。
1.2 文件审查:对施工单位提交的相关文件进行审查,确保符合法规和工程要求。
1.3 施工图纸审查:核对施工图纸是否符合设计要求,并与设计单位协商解决存在的问题。
1.4 施工组织设计审查:评估施工组织设计方案的可行性和安全性。
1.5 施工方案审查:对施工单位提供的施工方案进行审查,并指导合理安排工程进度。
2. 施工中阶段2.1 施工现场管理:监督施工单位按照施工组织设计、合同约定和相关标准进行施工,确保施工质量和安全。
2.2 质量监督:对关键节点施工进行现场检查,抽查材料质量,发现问题及时进行整改。
2.3 安全监督:监督工地安全管理,确保施工过程中没有发生安全事故。
2.4 进度控制:对施工进度进行监控,及时发现延期风险并提出解决方案。
3. 施工后阶段3.1 工程质量验收:按照相关标准对工程质量进行验收,确保达到设计和建设要求。
3.2 竣工资料归档:督促施工单位按照合同约定提交竣工资料,进行归档管理。
3.3 售后服务:对工程质量出现的问题进行跟踪处理,确保问题得到及时解决。
三、监理工作标准1. 监理人员素质:监理人员应具备相关工程专业知识,熟悉相关法规标准,具备较强的沟通协调能力和组织管理能力。
2. 监理工作规范:监理过程中应遵守法律法规,严格按照规范要求进行施工监理工作,建立健全监理档案。

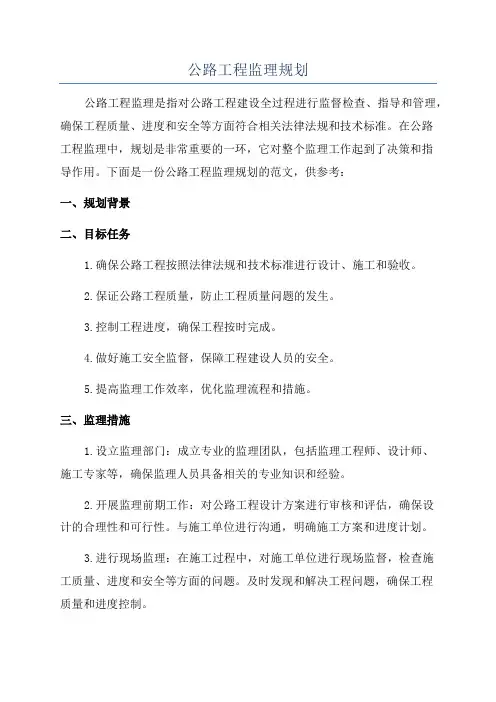

公路工程监理规划公路工程监理是指对公路工程建设全过程进行监督检查、指导和管理,确保工程质量、进度和安全等方面符合相关法律法规和技术标准。
在公路工程监理中,规划是非常重要的一环,它对整个监理工作起到了决策和指导作用。
下面是一份公路工程监理规划的范文,供参考:一、规划背景二、目标任务1.确保公路工程按照法律法规和技术标准进行设计、施工和验收。
2.保证公路工程质量,防止工程质量问题的发生。
3.控制工程进度,确保工程按时完成。
4.做好施工安全监督,保障工程建设人员的安全。
5.提高监理工作效率,优化监理流程和措施。
三、监理措施1.设立监理部门:成立专业的监理团队,包括监理工程师、设计师、施工专家等,确保监理人员具备相关的专业知识和经验。
2.开展监理前期工作:对公路工程设计方案进行审核和评估,确保设计的合理性和可行性。
与施工单位进行沟通,明确施工方案和进度计划。
3.进行现场监理:在施工过程中,对施工单位进行现场监督,检查施工质量、进度和安全等方面的问题。
及时发现和解决工程问题,确保工程质量和进度控制。
4.编制监理报告:根据监理工作情况,编制监理报告,记录工程实际情况和存在的问题。
并提出相应的整改意见和建议,为工程质量控制和进度管理提供依据。
5.开展验收工作:在工程竣工后,对公路工程进行全面验收,确保工程质量达到设计要求,并依法做好竣工验收手续。
四、监理步骤1.开展前期准备工作:组织编制监理方案和计划,明确监理目标和任务。
与建设单位和施工单位进行协商,确定监理的具体内容和职责。
2.进行监理验收:对施工图纸、施工合同、材料设备等进行验收,确保其符合相关的法律法规和技术标准。
3.进行现场监理:对施工过程、材料使用、质量控制、工程安全等进行全面监督和检查。
4.编制监理报告:根据实际监理情况,及时编制监理报告,上报给建设单位和相关部门。
报告中包括工程实际情况、存在的问题和整改意见等。
5.做好竣工验收工作:根据工程竣工的相关文件和资料,进行全面验收和检查。
公路工程监理计划范本
一、工程概况
本公路工程全长XX公里,包括路基、路面、桥梁、涵洞等建设内容。
二、监理目标
确保工程质量合格,工期符合合同要求,安全事故率为零。
三、监理范围
对公路工程的施工过程进行全面监理,包括施工准备、施工过程、竣工验收等阶段。
四、监理内容
对施工单位的资质、人员配备、施工方案等进行审查;对施工过程中的质量、安全、进度等方面进行监控;对工程变更、索赔等进行协调处理。
五、监理措施
采取旁站、巡视、平行检测等方式对工程质量进行监控;定期召开监理例会,对工程进度、质量等方面进行总结评估;建立完善的监理台账,对监理过程中的相关资料进行整理归档。
公路工程监理规划范本前言公路工程监理是建设工程质量监督管理的重要环节。
公路工程监理规划的制定,对于建设工程监理工作的开展有着重要的指导作用。
本篇文档将介绍公路工程监理规划的制定流程、内容要求以及注意事项。
制定流程公路工程监理规划的制定应该按照以下流程进行:1.获取工程的基本情况资料2.初步确定工程的监理任务3.初步确定工程监理组织机构4.制定公路工程监理规划的任务书5.制定公路工程监理规划的草案6.温习审定草案7.正式发布公路工程监理规划内容要求公路工程监理规划的制定应该包括以下内容:1.工程基本情况概述——应该包括工程名称、工程投资、工程地址、工程面积、计划投产时间等基本情况。
2.工程监理任务——应该包括监理人员数量、监理检查时间、监理设备要求等内容。
3.工程监理组织机构——应该包括监理负责人、监理工程师、监理员等监理人员的职责分工,以及监理人员的比例等。
4.工程监理规划的实施措施——应该包括监理服务的指导、监督、检查、考核等具体的实施措施。
5.工程监理费用的预算——应该根据工程的具体情况,估算工程监理费用,并在规划中作出详细的说明。
注意事项在公路工程监理规划的制定过程中,需要注意以下事项:1.根据实际情况制定规划——公路工程监理规划的制定应该根据具体工程的实际情况进行,不能一刀切,不能抄袭,不能简单照搬。
2.注意监理人员的数量——监理人员的数量应该根据工程情况进行科学合理的配备,不能过多或过少。
3.真实预算监理费用——在制定工程监理规划的过程中,应对监理费用进行真实预算,不得高估或低估。
4.严格遵守监理制度——在执行工程监理过程中,应严格遵守监理制度,避免出现违规行为。
结语通过本篇文档的介绍,我们可以知道公路工程监理规划的制定流程、内容要求以及注意事项,相信可以为大家在实际工作中的监理规划制定提供一些参考和指导。
希望本篇文档能够对大家有所帮助,也欢迎大家提出宝贵意见和建议,以便完善本篇文档。
道路工程安全监理规划[全文5篇]第一篇:道路工程安全监理规划东港柯城工业园东进基础设施建设(三期)梅林路道路建设工程安全监理规划编制(总监理工程师):审核(总工程师):浙江求是工程咨询监理有限公司二○一三年十一月目录一、工程项目概况及特点二、安全监理的依据三、安全监理的具体工作程序四、安全监理工作制度五、施工阶段安全监理的程序六、安全生产、文明施工及安全技术保证措施七、现场安全施工监理控制要点八、安全施工监理手段九、安全施工监理措施十、注意事项一、工程项目概况及特点1、工程概况 a.工程地址道路北起东港六路,南至盘龙南路,路线全长为1250m,道路宽为24米,全线为一直线,沿线与东港六路、东港七路、东港八路、东港九路、盘龙南路平交。
b.采用雨污分离排水方式。
2、工程特征本次道路工程为新建工程,道路宽24米,为5米(人行道)+14.0(机非车道)+5米(人行道)。
具体结构为:22cm混凝土面层;20cm5%水泥稳定砂砾石;15cm级配砂砾石垫层。
人行道自上而下为5㎝彩色小方块,2㎝M10水泥砂浆,15㎝5%水泥稳定砂砾石,下为素土夯实。
3、项目概况项目投资:约300万元工期要求:90天左右安全目标:争取工程现场无重大安全事故建设单位:建设单位:衢州隆港城市建设投资有限公司设计单位:华汇工程设计集团股份有限公司施工单位:浙江创宇建设有限公司二、安全监理的依据1.《建设工程安全生产管理条例》2.《工程建设标准强制性条文》公路工程部分。
3.已批准的《监理规划》。
4.已批准的施工组织设计和专项安全施工方案。
三、安全监理的具体工作1、严格执行《建设工程安全生产管理条例》,贯彻执行“安全第一,预防为主”的方针以及国家现行的安全生产的法律、法规,建设行政主管部门颁发的安全生产规章制度和建设工程标准强制标准。
2、督促施工单位落实安全生产的组织保证体系,建立健全安全生产责任制。
3、督促施工单位做好逐级对工人进行的安全生产教育及分部、分项工程的安全技术交底。
第一章工程概况一.工程名称(监理项目工程全称)二.路线走向(抄设计图纸、起迄里程、全长)三.主要技术标准(抄设计图纸)四.主要工程数量(抄设计图纸)五.工程建设环境及工程特点(设计图纸说明及通过现场踏勘和熟悉设计图纸分析归纳)六.工程重点和难点(设计图纸说明及通过现场踏勘和熟悉设计图纸分析归纳)第二章监理组织机构一、监理机构设置及人员编制根据监理项目工程情况,拟定在现场设置总监理工程师(高级驻地监理工程师)办公室,驻地设在监理公司工程部,监理人数共计人.其人员编制如下:测量监理工程师人;实验监理工程师人;路基、路面监理工程师人;计量合同监理工程师人;文秘(资料管理人员)人.一.驻地设备配置1.工地不设实验室,利用公司(交通局)中心实验室(武清地区);2.汽车辆;生活就是这样,平淡而真实,虽然有时候觉得无聊,但仔细想想,也挺有意思的,不惧未来,珍惜当下,努力奋斗。
3.测量仪器:全站仪一部,水准仪一部;生活就是这样,平淡而真实,虽然有时候觉得无聊,但仔细想想,也挺有意思的,不惧未来,珍惜当下,努力奋斗。
4.电脑一台,复印机一台,传真机一台;生活就是这样,平淡而真实,虽然有时候觉得无聊,但仔细想想,也挺有意思的,不惧未来,珍惜当下,努力奋斗。
二.监理内部管理制度生活就是这样,平淡而真实,虽然有时候觉得无聊,但仔细想想,也挺有意思的,不惧未来,珍惜当下,努力奋斗。
1.岗位责任制度生活就是这样,平淡而真实,虽然有时候觉得无聊,但仔细想想,也挺有意思的,不惧未来,珍惜当下,努力奋斗。
2.岗前培训制度生活就是这样,平淡而真实,虽然有时候觉得无聊,但仔细想想,也挺有意思的,不惧未来,珍惜当下,努力奋斗。
3.文件资料管理制度生活就是这样,平淡而真实,虽然有时候觉得无聊,但仔细想想,也挺有意思的,不惧未来,珍惜当下,努力奋斗。
4.监理人员守则生活就是这样,平淡而真实,虽然有时候觉得无聊,但仔细想想,也挺有意思的,不惧未来,珍惜当下,努力奋斗。
监理规划目录一、工程概况——————————————— 2二、监理工作依据————————————— 3三、监理工作范围————————————— 3四、监理组织——————————————— 3五、监理工作内容————————————— 4六、质量、进度、投资三大目标控制—————5七、主要质量控制点————————————9八、一般监理方式—————————————11九、监理方权限——————————————12十、一些重点具体监理措施规定———————13 十一、争议解决办法—————————————15 十二、甲方须提供给监理方的资料———————15 十三、承建商须编制填写并提供给监理方的资料—15 十四、主要监理操作程序框图—————————16 十五、地下管线质量控制程序22 十六、沟槽回填资料控制程序23 十七、检查井砌筑质量控制24 十八、道路路基质量控制程序25 十九、道路基层质量控制程序26 二十、道路面层质量控制程序27二十一、监理工作制度———————————28工程监理规划一、工程概况工程名称:路长:路面宽:路基宽:路基边坡:0~80㎝为93%以上,80㎝以上为90%以下。
路面结构:机动车道水泥砼面层20㎝厚,标号C356%水泥石屑稳定层25㎝厚,R28=35㎏/㎝2胀缝每100~200米设一道缩缝间距4.5米或5米设一道人行道机制水泥砼预制块40×40×5㎝水泥石屑稳定层10㎝管涵:砼管(有DN300、DN500、DN1000等多种型号)工程造价:约×××万元人民币工期:××个月质量要求:合格建设单位:建设地址:监理单位:设计单位:施工单位:二、监理工作依据1.国家关于工程建设的政策、法律、施工验收规范、材料检验和工程质量评定标准,地方主管部门的有关规定。
2.政府有关部门批准本工程的建设计划。
3.地质勘察资料、设计文件和图纸资料。
第七章施工前准备工作的监理内容------------------------------------------------------ 第八章质量控制的目标与措施------------------------------------------------------------ 第九章投资控制的目标与措施------------------------------------------------------------ 第十章进度控制的目标与措施------------------------------------------------------------ 第十一章合同管理的任务与措施--------------------------------------------------------- 第十二章组织协调监理方案--------------------------------------------------------------- 第十三章信息管理的任务与措施--------------------------------------------------------- 第十四章安全和环境保护目标及措施--------------------------------------------------- 第十五章监理工作方法与措施----------------------------------------------------------- 第十六章缺陷责任期的监理方法-------------------------------------------------------- 第十七章向承包人提出的资料要求及向业主提供的监理报告--------------------施工前准备工作的监理内容一、施工准备阶段监理工作流程二、熟悉合同文件和图纸监理工程师进场以后,监理工程师应组织监理人员熟悉合同文件和图纸,认真分析其特点,掌握控制重点和难点。
公路监理规划范本1.公路工程监理规划、细则1.路基工程的质量监理一般道路的断面组成为:A 面层a上面层——一般为细粒式沥青混凝土,厚3~5cm,集料的最大粒径为10~15mm. b 下面层——一般为中粒式沥青混凝土,厚5~7cm,集料的最大直径为20~25mm. B 路层a(上)面层——一般为水泥稳定碎石或二灰稳定碎石,厚度不小于15~20cm. b 底基层——一般二灰稳定碎石或石灰土,厚度不小于15~20cm C 路基a路床?上路床——0~30cm ?下路床——30~80cm b路堤?上路床——80~150cm ?下路床——>150cm 1.1 路基工程质量的基本要求 1.1.1 应具有足够的强度. 因为路基既要承受路面上传递过来的全部活荷载,又要承受路基及其上部的全部自重荷载,这就要求路基必须具备有足够的强度.1.1.2 应具有足够的水稳定性.路基在大气降水、地表水和地下水的作用下,常常会因为水稳定性较差降低其抗剪强度,在路基体内产生滑动破裂面和过大的移位,从而使路基因失稳而破坏.因此要求路基必须具有足够的水稳定性 1.1.3 应具有足够的冰冻稳定性.在受冰冻影响的地区,路基常会出现周围性的冰冻状态,尤其在地上水源补给足够、地下水位较高的情况下,或在路面防渗做的质量不好,冬季的雨水可渗透到路基的情况下,路基会产生严重的冰涨病害,降低路基强度,长生伸缩裂纹.因此,对季节冰冻地区的路基,要求其具备足够的水稳定性就显得十分必要了上述要求,尤其对路基的路床部分(即路床表面以下0~30cm区间的上路床和30~80cm区间的下路床),尤其重要.因此路床是路面的基础,承受着路面传来的全部荷载. 1.2路基施工前准备工作阶段的监理要点1.2.1监理工程师应在路基施工前要求承包人作好可实施的“施工组织设计”,并对其进行认真的审核批复1.2.2监理工程师应参与或要求承包人在开工前,对已经给出的测量成果进行现场复测,其内容包括:导线和中线的复测,水准点的复测及增设横断面的测量和绘制.测量前应对拟将使用的测量仪器进行校验和校正.承包人的测量成果,并报监理工程师认可后,应按图纸要求对有关的界桩和位置装(以填土路基的坡脚、挖方路基的路堑上顶、边沟等)作出鲜明的标志,并给以适当的保护和固定. 1.2.3监理工程师应要求承包人对图纸所示的挖方和填土必需的填料,在监理工程师见证下取有代表性的土样,进行如下项目的试验,承包人并将试验结果以书面形式报给监理工程师. A 液限、塑限、塑性指数、天然稠度;B 颗粒指数;C 密度和相对密度;D 密度和相对密度;E 土的击实和土的强度(CBR值)1.2.4承包人选择好能令监理工程师满足的压实度检验方法.若采用核子仪法,承包人应对核子仪进行标定,并作出灌沙法与核子仪法的对比试验,以确定其相关关系;若采用灌沙法,则需对标准沙进行标定. 1.2.5监理工程师应要求承包人将填方路基内的垃圾、树木、农作物及原地表以下至少10~30cm以内的草皮、植物根系、腐植土全部清除现场,并用平地机平整,用压路机进行填前压实,使其压实度达到质量检验标准 1.2.6承包人应按图纸要求,将路基用地范围内的原有旧结构物(如房屋、桥梁、路面、坟墓等)予以拆除,并将废弃材料清除现场 1.2.7监理工程师应要求承包人将路基用地范围内的原有的或掘除而造成的孔穴,按要求分层回填并压实. 1.2.8场地清理、拆除、回填压实(其压实度应满足填方前压实的质量检验标准)后,应要求承包人重新测绘横断面,经监理工程师现场检验验收后,方可开始下一道工序的施工. 1.3 路基挖方的监理要点挖方作业,首先要在承包商做了上述中的一些必要的准备工作并经监理工程师验收认可后才能实施;其次,挖方的土方只要能够满足填筑的要求,经监理工程师同意尽量予以利用;第三,要做好路基的排水设施,要始终保证路基排水顺畅,避免影响工程施工或造成工程损坏. 1.3.1土方开挖应自上而下逐层开挖,开挖时不得破坏边坡稳定(本设计要求按1:1放坡)不得乱挖、超挖和欠挖. 1.3.2.路堑路床顶面的土料不宜作路床用时,应清除后,以符合质量要求的土料换填. 1.3.3路堑路床顶面以下30cm深度范围内,或路堑路床顶面以下换土深度超过30cm时,其压实度均应不小于设计数值(路床93%,上路堤90%、下路堤90%)的90%. 1.3.4路堤路床顶面的土质含水量过大时,监理工程师令承包人采取翻松晾晒或其他技术措施,予以处理. 1.4 路基填方的监理要点首先,应对每5000m3填料或在土质变化段在监理工程师的见证下去土样,进行土样试取得土工试验,取得基本的试验数据备用;其次,应在填方现场作铺筑长度不小于100m(全幅路基)试验路段的压实试验。
公路工程监理规划一.工程项目概况1.工程项目名称:×××工程2.工程项目建设地点:×××市×××区3.工程项目建设目的和工程等级:4.工程项目组成及规模:5.工程项目总投资及其组成:6.工程项目计划工期:20个月7.工程项目质量要求:8.工程项目的主管部门:×××监理公司9.工程项目法人或业主:×××10.工程项目质量监督机构:11.工程项目设计单位:×××单位12.工程项目承包人:×××13.工程项目主要设备供应单位:×××单位14.工程项目的建设条件﹑外部环境和特点:二.监理工程范围监理单位可能承担整个工程的监理义务,也可能只承担其中的一部分,应严格按照监理合同的规定,准确编写监理工程范围和监理服务范围。
1.监理工程范围:×××市×××区,起始至终点桩号为k+000~K+,总路段全长27.8km。
2.监理服务范围:三.监理工作内容A,B,C三个标段属于不同的施工,在不同的监理项目中,业主委托的监理服务工作内容有所不同,A段其中包括一座特大桥,B标段中有两座中型桥梁,C标段有软地基的处理工作,要分别做好相关工作。
四.监理工作目标监理工作主要对本项目进行目标控制,尽可能地实现工程项目的投资目标、进度目标和质量目标;以质量目标为主线,对所监理的工程的质量、工期、造价和合同管理等进行全面的监督与控制,并对业主负责。
五.监理工作依据1.国家、省、市颁发的有关法规、文件和批示;2.《公路工程施工监理规范》(JTJ077-95)以及国家或行业颁发的现行在关规范、规程、标准;3.《公路工程质量检验评定标准》JTJ071-98;4.《施工合同文件》;5.《工程监理效劳协议书》;6.施工图设计文件;7.业主、监理工程师和承包人在工程过程中有关的会议记录、函电、传真和其它文字记载,以及经监理工程师批准的所有图纸、监理工程师发出的所有指令。
第七章施工前准备工作的监理内容------------------------------------------------------ 第八章质量控制的目标与措施------------------------------------------------------------ 第九章投资控制的目标与措施------------------------------------------------------------ 第十章进度控制的目标与措施------------------------------------------------------------ 第十一章合同管理的任务与措施--------------------------------------------------------- 第十二章组织协调监理方案--------------------------------------------------------------- 第十三章信息管理的任务与措施--------------------------------------------------------- 第十四章安全和环境保护目标及措施--------------------------------------------------- 第十五章监理工作方法与措施----------------------------------------------------------- 第十六章缺陷责任期的监理方法-------------------------------------------------------- 第十七章向承包人提出的资料要求及向业主提供的监理报告--------------------施工前准备工作的监理内容一、施工准备阶段监理工作流程二、熟悉合同文件和图纸监理工程师进场以后,监理工程师应组织监理人员熟悉合同文件和图纸,认真分析其特点,掌握控制重点和难点。
对合同文件和图纸中存在的差错、遗漏或含糊不清等问题,应查证清除,作出合理解释,提出合理的处理方法。
1.熟悉合同文件1)业主、承包人和监理的合同关系;2)合同条款所赋予业主、承包人和监理工程师的责任、权力和义务;3)合同事宜的处理原则、处理方法和处理程序;4)专用条款中的特殊规定和处理原则。
2.熟悉合同图纸在熟悉合同图纸过程中,监理工程师应仔细进行下列项目的审核。
如发现问题应以下列项目的审核。
如发现问题应以监理工程师的名义书面及时上报业主或根据业主授权报设计单位或设计代表解决。
1)合同图纸签订手续是否齐全;2)设计文件是否完整,是否与图纸目录相符;3)材料、构配件和设备的选用与现行规定的符合性;4)地基与基础的设计与地质勘测报告的符合性;5)合同图纸中指定使用的规程、规范、标准图册的有效性;6)合同图纸规定采用的施工工艺与现行规范、规程的符合性;7)各图册在设计说明、坐标设计及各专业设计之间的矛盾之处;8)原有设计是否有明显导致投资增加的项目;9)设计是否有特殊工艺和材料要求。
3.熟悉工程量清单及其说明1)清单栏目的划分以及其所涵盖的工程项目;2)单价与数量的乘积是否与合价相符;3)合价的累计是否与总价相符;4)计量依据、计量原则和通用计量方法;5)清单数量准确性。
4.熟悉技术规范1)工程项目的范围和主要工程内容;2)材料试验项目、试验方法和试验频率;3)施工工艺、技术要求和措施:4)监理验收和审批程序:5)工程量计量方法:6)工程质量验收标准。
5.熟悉施工现场1)图纸标准是否与现场一致;2)现场拆迁及征地情况,现场施工与当地生产生活相干扰的情况;3)施工便道及其修建情况;4)施工设备和人员的进场及现场安装和调试情况:5)料源情况;6)现场挖探情况;7)控制桩点设置和保护情况;8)现场试验室建设情况;9)现场环保控制情况等。
三、监理规划及实施细则1.监理规划的内容1)工程概况;2)监理工作范围;3)监理工作内容;4)监理工作目标(包括质量、工期、费用、监理工作目标等);5)监理工作依据;6)监理组织机构(组建形式、职能部门或岗位设置、人员构成、部门职责分工、监理人员岗位职责、监理人员进退场计划等);7)监理工作程序(主要监理工作事宜的程序);8)监理工作方法及措施;9)监理工作制度;10)监理设施。
2.监理规划的编制与报批程序1)在委托监理服务合同签订28天内或合同规定的其它期限内,总监理工程师应组织专业监理工程师编制项目的监理规划。
2)监理规划编制的总体原则是内容全面、目标明确、重点突出、措施得力、程序合理、制度健全、分工明确、职责清楚、控制有力,既有创新精神,又具有较强的项目现实指导作用和可操作性。
3)监理规划编制完成,经总监理工程师签字认可后,报其公司总工程师审批后报业主复审后,并下发所属监理工程师及承包人执行。
4)在项目实施过程中,如项目本身发生实质性改变或监理工程师认为既定的内容不适合,应及时进行修订。
按原报审程序经过批准,报业主后再实施。
3.监理实施细则的编制与审批1)对于大型或重要的工程项目,总监理工程师应根据工程情况和专业特点,组织专业监理工程师编制监理实施细则。
2)监理实施细则一般应写明工程概况、监理流程、监理工作目标、监理重点和要点、监理工作方法和控制程序等。
监理实施细则应符合监理规划的总体要求以及本办法的有关规定,应做到详细、具体、操作性强。
3)监理实施细则经总监理工程师审查同意后执行,并报业主备案。
监理实施细则应下发有关专业监理人员及抄送承包人。
四、参加设计交底1、组织设计交底由业主主持进行。
设计代表、承包人的技术负责人、施工负责人、质控负责人、总监理工程师、专业监理工程师和有关总监理工程师参加。
2、主要内容1)设计代表介绍设计构思、工程地质、水文、主体结构、主要设计指标、采用的设计规范、施工要求、施工注意事项等。
2)设计代表回答或澄清承包人代表和监理工程师所提出的问题。
3)编制设计交底记录,设计代表、业主代表、承包人代表、监理工程师代表予以签认。
符合设计变更要求的,还应按设计变更手续办理。
五、审批施工组织总设计1、施工组织总设计的主要内容1)文字说明:描述工程概况(地理位置、工程地质、当地气候条件、水文条件、主要设计指标等)、工程造价、工程特点、编制依据、工期要求、施工总体部署、质量要求、施工技术措施、施工工艺等。
2)施工平面布置图:注明主要构造物、施工便道、生活区、料场、拌和场、仓库、机械停放场所、临时占地位置等。
3)总体施工进度计划:工期目标(说明工期总目标和阶段性工期目标)、时间计划(用网络图和横道图两种形式绘制工程进度计划,要求切实按照指导施工的原则表示出主要施工工序之问的搭接关系。
在网络图中要明显表示出关键线路,注明各个工序的时问参数。
按照关键线路确定的工期必须符合合同工期和阶段性工期的要求。
计划的安排必须充分考虑季节变化和气候变化的影响,要预留足够的动员、清场时间和监理工程师根据合同文件对各有关事项的审批、验收、签认时间)、费用计划(根据总体时间计划安排,计算出每工程月拟完成的工作量,用“S”图的形式绘制资金流动计划)、工、料、机计划(根据总体时间计划,用直方图的形式表达出人工、主要工程材料、主要机械设备在合同期内的计划安排。
人员安排必须充足,主要工程材料必须落实,主要施工机械必须配套,以满足施工规范和验收标准的要求)。
4)质量目标设计:质量目标单元划分、组织机构(描述项目组织机构及人员构成情况,质量控制和安全控制、系统的组织机构、人员构成及岗位职责)、主要施工技术措施、施工工艺(描述本工程中采取的技术保证措施和施工工艺、关键工序的控制手段)、试验、检测和测量(说明试验室建设、配备的试验、检测设备及其主要性能指标,试验、检测人员的资质情况)、自检(说明自检的控制程序、控制手段、人员安排和验收资料的保证措施)、特殊技术保证措施(说明冬季、夏季、雨季施工保证措施,拟采用的新技术、新工艺、新方法)等。
5)施工安全:说明施工过程中的工程及人身安全保障体系,组织机构及人员构成、岗位职责、安全应急措施及其采取的主要施工安全保障措施。
6)文明施工和环境保护:说明施工中拟采取的现有道路改道、环境保护、工地通风照明、文物保护、扰民控制等防护,以及其它现有设施的保护措施。
7)施工节约技术措施:说明工程中采用的施工节约技术措施。
2、施工组织设计审批要点1)检查施工组织人员,机构配置情况。
2)检查承包人的工程进度计划是否满足总工期要求,网络图是否齐全正确,施工安排是否连续、均衡,进度安排与资源配置是否协调。
承包人的资金使用计划是否与计划相匹配。
3)单位、分部、分项工程划分是否合理,是否满足交通部《公路工程质量检验评定标准》(JTG F80/1-2004)的要求。
4)审查施工方法、施工工艺是否合理、先进。
5)审查承包人的施工机械设备、数量、型号、规格、生产能力和完好率。
进场的施工机械设备、时间应与投标文件相符;各种机械设备的配套与施工技术要求相适应:各种机械设备的进场周转计划应与工程进度计划相适应。
对类型不符和数量不足的机械设备应限期撤换、补足。
6)审批、检验主要材料的料源、材质和进场计划,对不符合要求的材料监理工程师有权拒绝使用并限期清除现场。
7)审查承包人的质量保证体系。
监理工程师应对承包人的质检体系及负责人进行审批,承包人应配备专职负责质量保证和自检工作的、有资格的质量管理负责人,并建立完整的质量保证组织体系,各级专职自检人员应由有施工经验,具有专业技术职称,并熟悉规范、图纸和试验的技术人员担任(资质和入数应满足业主有关文件的规定),以保证按规范和图纸要求进行每道工序的施工、自检和测定,并能积极配合监理的检查验收。
8)审查承包入的安全保证措施。
监理工程师应对承包人的安全保证体系及负责人进行审批,承包人应建立专门的安全管理机构,制定安全管理目标,健全安全管理自检制度,采取切实可行的安全防范措施,避免安全事故的发生。
9)审查承包人的工地试验室。
监理工程师应监督检查承包人工地试验室的建立和试验工作,包括检查试验人员上岗证和工地试验室的临时资质,试验仪器、设备数量、性能、鉴定证明以及试验标准和试验方法。
10)采用的新材料、新工艺、新设备是否有切实可行的证明材料等。
3、施工组织设计审批程序1)编制:承包人在签定《施工承包合同》后,应按合同规定尽快组织各方人员进行现场踏勘、图纸审核、确定施工方案,编制施工组织设计。
2)申报:在签定《施工承包合同》28日或工程项目下达开工令前14日内,承包人应向监理工程师提交合同工程施工组织总设计。
3)审批:监理工程师在收到承包人提交的施工组织设计后14日内,应对施工组织设计进行审批。
