广贺高速公路三水至怀集段项目施工组织设计文字说明表1 施工组织设计文字说明1设备、人员动员周期和设备、人员、材料运到施工现场的办法1.1 工程概况广贺高速公路三水至怀集段项目是国家高速公路网二连浩特至广州高速公路的一段,在肇庆市怀集县与规划的国家高速公路汕昆高速公路汇合,形成了打通广西腹地、构筑广东大珠三角连通祖国大西南的主干线。
本标段为第15合同段,起讫桩号为:YK52+730~K58+180,路长度5.450km,主要工程量见下表:指标名称单位工程数量备注路基土石方路基挖方m3793630 路基填方m3788360桥梁特大、大中桥m/座419.32/3 小桥m/座34/1涵洞道11隧道m/座284.94/1路线交通道道7天桥座 2其中一处为渡槽叉征用土地亩501.3拆迁拆迁房屋㎡7000 拆迁电力电讯杆根861.2技术标准及主要技术指标公路等级:高速公路;设计荷载:公路-Ⅰ级;行车速度:80Km/h;路基宽度:整体式:32.0m,分离式16.0m;地震动峰值加速度系数:0.05g;设计洪水频率:特大桥1/300,大、中、小桥、涵洞及路基为1/100。
1.3项目的自然条件1.3.1地形、地貌工程区位于广东西部偏北,多属于丘陵地山区,地势高差较大,北西高南东低,由北西向南东呈倾斜状。
地貌类型以丘陵及丘陵间冲洪积盆地为特征,沿线农田、村庄分布较为密集,植被发育,多以农作物、果树、经济林为主,鱼塘、灌溉沟渠遍布勘查区域,沿线河流主要有绥江及其支流。
1.3.2气候条件本项目气候属中纬度亚热带季风性湿润气候,夏长冬短,全年无霜期长达300多天。
年平均气温21.0~21.4℃,多年平均降雨量1832mm,4~9月份为雨季,其中6月份降雨量最大,暴雨较多,月平均降雨量314.7mm,极易造成洪涝灾害。
区域内强风向主要为东北到东南风,约占35%,每年7~9月台风盛行,过境最大风速28m/s,并经常伴有暴雨发生,甚至引起山洪暴发、山体滑坡等,破坏力很强。
施工组织设计1、编制依据1.1 编制依据1)广东西部沿海高速公路老三段通信系统改造工程招标文件;2)施工图纸;3)施工现场实地勘察;4)国家及广东省有关规定及文件;5)监理实施细则;6)我们在同类工程施工中取得的相关施工经验。
1.2 编制原则1) 工期目标:确保工程按时完成。
2) 质量目标:确保工程质量一次验收合格,争创优质工程。
3) 安全目标:杜绝一切人身、行车、设备责任事故,保证施工期内负伤率为零。
4) 文明施工目标:科学管理、生产有序、团结协作、多方配合、保护环境及原有设施、场地整洁,争当文明施工先进企业。
1.3 采用标准业主单位关于委托设计的函:粤沿海函[2010]73号;1) 《高速公路交通工程及沿线设施设计通用规范》(JTG B80-2006);2) 《数字同步网工程设计规范》(YD/T5089-2005);3) 《公路工程质量检验评定标准(第二册)机电工程技术手册》(JTG F80/2-2004);4) 《SDH长途光缆传输系统工程设计规范》(YD/T 5095-2005)5) 现场调研情况。
2、工程概况2.1工程概况西部沿海高速公路新会段、台山段与阳江段的通信接入网传输系统为02年投入使用的中兴数字传输接入网设备,传输等级为STM-1。
目前设备运行状况良好,但因现有接入网设备已停止生产且备件已投入使用,若设备出现故障将无法修复或替换。
为保证高速公路运营的可靠性,重新设置一套数字传输接入网设备。
目前高速公路的数据传输方式主要为:收费数据通过路由器转换后通过接入网提供的2M口传输;监控数据通过接入网提供的低速率口传输;图像通过光端机直传只监控中心;电话业务通过接入网提供的模拟用户口接入传输。
2.2施工内容1)本次改造施工包含西部沿海高速公路新会段、台山段与阳江段的12个无人通信站与广海通信中心;2)主要为接入网OLT及ONU设备,采用目前主流技术产品(传输等级为STM-16的MSTP传输网络单元)替换原有数字传输接入网设备,因原有设备已属于停产产品,故本次设计不考虑利旧;3)收费数据改用接入网提供的以太网口接入传输系统传输,其他数据传输方式保持不变;4)为将来实现图像数字化传输预留传输带宽及接口;5)本次施工不做光缆纤芯分配,在新传输系统安装完成后直接跳纤利用旧系统现用的光纤。
1. 编制依据及原则1.1编制依据1.1.1《国道212线XX—XX高速公路建设工程(K11+080—K13+800)LL3招标文件》第一卷、第二卷、第三卷及答疑书。
1.1.2合同规定采用的施工技术规范,验收标准及质量、安全技术规程。
1.1.3 通过现场实地考察和调查所掌握的资料及信息。
1.1.4 我单位的综合施工能力,目前可投入的机械设备,技术实力以及近年来参加高速公路、铁路等类似工程施工经验。
1.2 编制原则1.2.1严格遵循《国道212线XX—XX高速公路建设工程(K11+080—K13+800)LL3招标文件》规定的内容和设计文件的要求,充分体现业主的要求。
1.2.2严格遵守签订的承包合同和满足业主施工期限要求,保证在规定的工期内提前完成施工任务,交付使用。
1.2.3遵守施工规范和操作规程,遵循国家和交通部关于质量、安全生产规定,确保施工质量和施工安全。
1.2.4根据本工程特点和施工内容,结合我单位多年来的类似工程施工经验,运用我局开发的空心高墩爬模施工、挂蓝悬灌法施工、公路架桥机架设引桥箱梁等先进的国家级、部级工法,石方路堑开挖采用光面预爆等新工艺、新方法、新技术。
提高施工机械化程度,降低成本,提高劳动生产率,减轻劳动强度,统筹安排施工,做到均衡生产。
1.2.5 严格按照《环境保护法》要求,积极维护当地自然环境和生态环境,保持征地界外线路两侧原有植被,最大限度地减少施工对自然100生态的破坏,保护环境,防止水土流失。
1.2.6严格按照ISO9002国际质量认证体系和项目法施工要求进行施工管理和质量控制。
根据本工程特点、施工条件,结合实际现场、机械装备、人员及气候等实际情况,科学合理地组织施工。
组织精干、高效的指挥机构,调集本单位优秀的专业施工队伍和精良、先进的施工机械设备,齐心协力,全力以赴,建设一条高标准的国道212线公路工程。
2. 工程概况2.1 工程范围及数量2.1.1工程范围本合同段起讫里程为K11+080—K13+800,线路全长2.72km。
(建筑工程管理)西部沿海高速公路标实施性施工组织设计第一节编制说明一、说明按照招标文件和已到的施工图,实施性施工组织设计根据本合同段“多、大、快”的特点,始终突出重难点工程项目,紧紧围绕建优良工程,创一流施工水平等一系列管理目标,组建强有力的项目领导班子,投入专业化的、技术过硬的施工队伍和先进配套的施工设备进行科学的管理、组织和施工。
真正体现工期、质量、安全、科研、环保及施工成本控制这几方面以满足本合同工程的要求。
二、编制依据1.广东省西部沿海高速公路珠海金鼎至新会古井段工程施工招标文件、两阶段施工图设计、公路工程国内招标文件范本(2003年)、资格预审申请文件。
2.依据由招标文件明确的现行设计规范、施工规范及技术规程,质量检验评定标准及验收办法。
3.依据我单位的施工能力,现有机械设备、技术实力和类似工程施工中积累的经验。
4.依据工地现场、自行调查工地周边环境和我们在考查过程中所了解的情况和收集的信息。
5.依据历年来总结形成的科技成果、方法和类似工程施工经验和管理水平。
6.依据国家和广东省颁布的法律、法规、法令条款及广东有关施工安全、工地保安、人员健康、劳动保护、土地使用与管理、环境保护与文明施工方面的具体规定和技术标准。
二、编制原则针对本工程的特殊性,为确保“高起点、高标准、高质量、高速度”地完成本合同段的工程并建设成一流质量的精品工程,遵守以下编制原则:1.遵守招标文件各项条款要求。
2.严格遵守招标合同文件明确的设计规范,施工规范和质量评定与验收标准。
3.坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是相结合。
4.自始至终对施工现场坚持实施全员、全方位、全过程严密监控,动静结合、科学管理的原则。
5.实行项目法管理,通过对劳务、设备、材料、资金、技术、方案、信息、时间与空间条件的优化处置,实现成本、工期、质量及社会信誉的预期目标效果。
6.强化精品意识,以精益求精,不断创新的企业精神为指导,向业主交一项优质工程,为西部沿海高速公路早日通车作贡献。

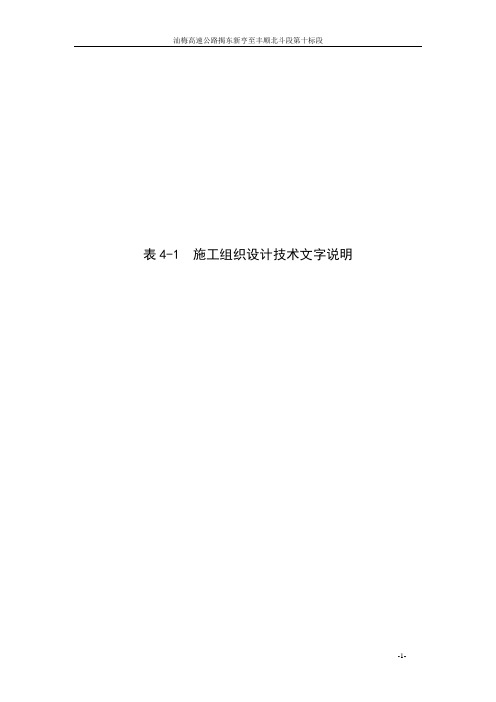

表4-1 施工组织设计技术文字说明1、设备、人员动员周期和设备、人员、材料运到施工现场方法。
我公司已对本标段做了详细的勘察调查。
施工队伍、机械设备、物质供应等已做了相关准备,一旦中标,我公司将立即调运施工队伍和机械设备,尽量缩短设备、人员动员周期,早进点、快准备,为本工程的正式开工做好准备。
设备、人员动员周期和设备、人员、材料运到施工现场的方法。
2、主要工程项目的施工方案、施工方法2.1工程概况2.1.1设计概况汕梅高速公路揭东新亨至丰顺北斗段,起讫里程为K45+800~K78+700,本项目起点设在揭东县锡场镇与新亨镇交界的何厝营村附近,通过揭阳立交与揭普高速公路相接,终点在丰顺县北斗镇庆瑶村,与建成通车的汕梅高速公路北斗至清潭段起点相接,全长31.25Km。
我公司参加第十标段的投标,该标段起止里程为K69+600~K74+100,全长4.469Km。
主要技术标准公路等级高速公路设计行车速度100Km/h和80Km/h路基宽度2×11.75m或23m设计荷载汽车—超20级,挂车—120设计洪水频率特大桥1/300,其余桥涵1/100 路面标准轴载100KN地震烈度起点至K74+000段为Ⅶ度K74+000至终点为Ⅵ度桥梁宽度与路基同宽平面曲线最小半径1100m竖曲线最小半径凸型10000m,凹型6000m最大纵坡 3.5%主要工程数量:路基挖方72156m3,其中挖石方3204m3。
填方506254m3,其中填石3204m3,借方273349m3,利用方229701m3,挖淤泥1117m3。
路基排水及防护浆砌片石或砼23221 m3,大桥836m/6座(其中有2座为半幅中桥);中桥108m/2座(均为半幅桥)通道151.24m/8处,其中有2处盖板涵型式的53.64m,涵洞243.84m/8座,其中1座圆涵为40.51m。
2.1.2地形地貌、地质情况本标段位于汤坑山间平原,汤坑山间平原:主要分布于丰顺县汤南、汤西、汤坑镇。
元江至蔓耗高速公路(红河段)建设项目、元江至蔓耗高速公路(玉溪段)建设项目、新平县大开门至戛洒高速公路建设项目土建工程施工组织设计编制:审核:审批:十四冶建设集团云南第二建筑工程有限公司2016年6月1日目录第一章编制与说明............................................................................................. - 1 -1 编制范围...................................................................................................... - 1 -2 编制依据...................................................................................................... - 1 - 第二章工程概况................................................................................................. -3 -1 工程项目概况............................................................................................. - 3 -1.1 建设地点........................................................................................... - 3 -1.2 设计标准........................................................................................... - 4 -1.3 主要工程数量................................................................................... - 5 -2 施工条件...................................................................................................... - 8 -2.1 线路走向及自然特征..................................................................... - 8 -2.2 地质水文资料................................................................................... - 9 -3 项目分析.................................................................................................... - 12 -3.1 工程中的特点................................................................................. - 12 -3.2 工程中的重点................................................................................. - 13 -3.3 工程中的难点................................................................................. - 13 -4 项目工期要求........................................................................................... - 15 -5 项目质量目标........................................................................................... - 15 -5.1 施工总体目标................................................................................. - 15 -5.2 质量管理目标................................................................................. - 16 -5.3 安全管理目标................................................................................. - 16 -5.4 环境保护、文明施工目标.......................................................... - 16 - 第三章施工组织保障体系............................................................................. - 17 -1 施工组织机构........................................................................................... - 17 -1.1 项目部组织机构............................................................................ - 17 -1.2 专业施工队伍组织机构............................................................... - 19 -1.3 管理人员表..................................................................................... - 20 -2质量管理体系............................................................................................ - 21 -2.1 质量管理组织................................................................................. - 21 -2.2 质量保障体系................................................................................. - 23 -3 安全生产保障体系.................................................................................. - 25 -3.1安全管理组织.................................................................................. - 25 -3.2安全生产保障体系......................................................................... - 26 -4 质量创优领导小组............................................................................... - 27 -5 质量通病治理活动领导小组.............................................................. - 27 -6 “平安工地”创建领导小组................................................................... - 27 -7 安全生产标准化达标领导小组......................................................... - 27 - 第四章施工进度计划与投入......................................................................... - 28 -1 工程总体进度计划.................................................................................. - 28 -2 施工力量投入计划.................................................................................. - 34 - 第五章施工方案............................................................................................... - 38 -1 总体施工方案:.................................................................................... - 38 -2 路基工程................................................................................................. - 39 -3 边坡修整................................................................................................. - 51 -4 路床平整压实........................................................................................ - 51 -3 路基填方................................................................................................. - 51 -4 排水工程................................................................................................. - 61 -5 防护工程................................................................................................. - 62 -6 桥梁工程................................................................................................. - 64 -7 旋挖钻湿作业法施工........................................................................... - 74 -8 下部结构施工........................................................................................ - 80 -9 方墩、系梁和盖梁............................................................................... - 85 -10 柱间系梁施工................................................................................... - 103 -11 盖梁施工............................................................................................ - 108 -12 上部结构............................................................................................ - 115 -13 T梁安装............................................................................................. - 139 -14 上部结构现场浇筑.......................................................................... - 149 -15 重点、关键和难点工程的施工方案........................................... - 155 -16 隧道工程............................................................................................ - 172 -1、设计图纸复核............................................................................... - 174 -2、导线控制网复核.......................................................................... - 174 -3、建立中心试验室.......................................................................... - 174 -4、编制实施性施工组织设计,搞好施工技术交底和培训.. - 175 -5、施工队伍准备............................................................................... - 175 -6、设备、物资准备.......................................................................... - 176 -17 施工工艺............................................................................................ - 176 - 第六章临时设施及施工平面布置............................................................. - 210 -1 项目部营地建设................................................................................... - 210 -2 临时工地试验室................................................................................... - 212 -3 拌合站..................................................................................................... - 212 -4 预制场..................................................................................................... - 212 -5 钢筋加工场............................................................................................ - 214 -6 便道.......................................................................................................... - 214 -7 临时用电................................................................................................. - 215 -8 施工用水................................................................................................. - 215 -9 弃土场..................................................................................................... - 216 - 第七章质量保证措施................................................................................... - 217 -1 质量目标承诺........................................................................................ - 217 -2 质量管理体系........................................................................................ - 217 -2.1组织措施........................................................................................ - 217 -2.2质量职责........................................................................................ - 218 -3 质量保证体系..................................................................................... - 219 -3.1 质量保证体系图......................................................................... - 219 -3.2施工质量控制............................................................................... - 220 -3.3质量体系要素控制...................................................................... - 222 -4 质量保证措施................................................................................... - 225 -4.1组织保证措施............................................................................... - 225 -4.2思想教育保证措施...................................................................... - 226 - 第八章安全生产保证措施.......................................................................... - 241 -1 各项作业安全保障措施...................................................................... - 243 -1.1高空作业........................................................................................ - 243 -1.1 物体坠落...................................................................................... - 244 -1.2 行车安全...................................................................................... - 244 -1.3 物料的搬运.................................................................................. - 245 -1.4 吊运操作...................................................................................... - 245 -1.5 有害物质的使用......................................................................... - 245 -1.6 焊接............................................................................................... - 246 -1.7 火灾、钻爆.................................................................................. - 246 -1.8 临时用电...................................................................................... - 247 -2 安全技术措施........................................................................................ - 247 -2.1 供电与电器设备安全技术措施.............................................. - 247 -2.2 机械设备使用安全技术措施................................................... - 249 -2.3 排水工程施工安全技术措施................................................... - 250 -2.4 路基工程施工安全技术措施................................................... - 251 -2.5 桥梁工程施工安全技术措施................................................... - 251 -3 紧急救护预案........................................................................................ - 251 -4 事故处理措施........................................................................................ - 253 - 第九章文明施工措施................................................................................... - 255 -1 营区管理................................................................................................. - 256 -2 现场物资管理........................................................................................ - 257 -3 现场机械管理........................................................................................ - 258 -4 办公、生活设施................................................................................... - 258 -5 建设工地良好的文明氛围................................................................. - 259 -6 现场安全、保卫、卫生...................................................................... - 259 -7 减少扰民措施........................................................................................ - 260 - 第十章环境保护措施................................................................................... - 262 -1 施工现场管理........................................................................................ - 262 -2 施工环境保护........................................................................................ - 263 -2.1 环境保护、水土保持措施....................................................... - 263 -2.2 生态环境及水土流失的防护措施.......................................... - 264 -2.3 大气环境保护措施..................................................................... - 264 -2.4 固体废弃物处理措施................................................................ - 265 -2.5 降低噪音的环境保护措施....................................................... - 265 - 第十一章工期保证措施............................................................................... - 266 -1 工期目标、承诺................................................................................. - 266 -2 工期保证措施..................................................................................... - 266 - 第十二章附件................................................................................................. - 270 -1 施工场地总平面布置图................................................................... - 270 -2 预制场平面布置图............................................................................ - 271 -3 总体施工进度计划横道图............................................................... - 271 -第一章编制与说明1编制范围本施工组织设计方案的编制范围为拟建元江至蔓耗高速公路(红河段)、元江至蔓耗高速公路(玉溪段)、新平县大开门至戛洒高速公路建设项目土建工程中:元江至蔓耗高速公路(红河段)建设项目土建工程五工段,里程K40+500~K49+500,路线全长9Km;七工段,里程K62+200~K69+000,路线全长6.800Km;第十四工段,里程K129+700~K136+298.96长度为6.598Km。
5.2 路基工程施工5.2.1 路基工程概述本工程三期沿海大通道路总长1.5km,本工程根据初步设计的审查纪要,根据设计图纸说明,设计着重考虑到场地施工受潮水及水下影响,围堰施工困难要求尽可能采用不围堰施工处理地基液化、软土地基、主车道及左侧路肩下管线工后沉降等问题,为方便施工和节约投资,处理方法分为:①当所处软土厚度或液化土层不停(≤2米)或上覆盖非液化土层较厚时,不考虑液化影响,设计主要考虑边坡稳定为主,处理方法用采用抛石+加筋路堤+主车道及左路基超载预压(左路基分布有各种管线)+右侧景观道路超载预压。
②当所处地基液化土层厚度适中(2~6米)时处理方法采用堤岸处换填石加筋路堤+主车道、左路基及景观道超载预压。
③当所处软土层厚度大于6米时,换填工程量大,施工困难,设计采用土工膜装砂土袋围堰,在围堰内吹填砂至标高3.0~3.53米,对主路基及岸边软土层进行挤密砂桩加固处理,二次开挖岸边填砂至原地面,铺设双向土工格栅,水中抛填石等堤岸工程。
④当水中路基施工到常水位以上时,按常规施工方法填筑填土路基,并根据地质条件及处理情况,有针对性地对行车道及左路基和景观道路进行超载高度1.5米预压(卸载时要求超载填土面仍应高出行车道路表面1.5米)。
⑤K7+660~K7+870路段经过池塘软土地基,采用超载预压双拼密砂桩处理。
⑥路基右侧水中边坡冲刷防护具体另见其它相关图纸,软基处理设计图中末示出。
路基作为公路路线的主体及路面结构的基础,对公路的正常运行起着基础的保证作用。
公路路基土石方工程量大,沿线分布又不一致,且施工工作面狭窄,受天气影响也较大,这些都将造成一定的施工难度。
因此,科学、合理地进行路基工程施工的组织、管理,是本工程保质、按期完成的关键所在。
5.2.2路基工程的主要施工工程量见表5-1。
表5-1 路基工程施工工程量一览表5.2.2 施工工艺框图路基工程的施工工艺框图见图5-1。
图5-1 路基工程施工工艺框图5.2.3 施工前的技术准备工作工程开工前,我单位计划依次做好恢复路线、划定路界、清理场地和测量放样等技术准备工作。
XX省顺德碧江至中山沙溪段第十八标段工程施工组织设计第一章编制依据及原则XX省顺德碧江至中山沙溪段第十八标段工程是国家重点公路太(原)澳(门)公路的重要组成部分,是繁荣广东经济、造福广东人民、将XX省建造成沿海现代化经济文化中心区域的大事。
我集团公司建设者将以质量上乘、恪守合同、控制造价、树立形象、争取更高的社会信誉为指导思想,充分理解设计意图,立足于现代化、专业化、机械化、标准化施工,并结合工期和工程施工实际情况,进行针对性地统筹分析,重点工序重点安排,特殊部位特殊考虑,做到组织管理科学、现场布局合理、方案切实可行,优质安全高效地完成本标工程施工任务,向业主及广东人民交一份满意的答卷。
第一节编制依据一、《XX省顺德碧江至中山沙溪公路工程施工招标文件》及施工招标补遗书和建设XX市政工程国内招标文件范本》。
二、中交公路规划设计院设计的XX省顺德碧江至中山沙溪公路工程施工设计图纸及文件。
三、高速公路施工的有关规范、规则、标准。
国家相关法令、法规,交通部及XX 省现行的路线、路基、路面、地质、水文、桥涵、交叉工程、交通工程及沿线设施、环境保护、概预算等相关专业的勘测、设计、施工技术规范。
四、建设单位、监理单XXX市质检机关的相关文件等。
五、工程施工现场实地勘察调查资料。
六、我单位投入的机械设备,技术实力以及近年来参加类似工程的施工经验。
第二节编制原则一、施工组织:在仔细考察工程实地情况,认真研究招标文件和有关规定的基础上,针对本标工程特点、施工条件,结合我单位施工力量、机械装备等实际情况,科学合理地组织施工。
组织精干、高效的项目管理机构,选派具有XX市政桥梁专业施工经验的管理人员和技术人员组成强有力的项目领导班子。
二、施工队伍:根据不同的工程内容组织相应的专业施工队伍,调集具有类似工程施工经验的专业施工队参加本标工程施工。
三、工程管理:运用科学先进的工程施工组织管理技术,统筹计划,合理安排,平行流水作业,分区均衡施工。
B-11 初步施工组织方案初步施工组织方案广三高速公路扩建工程G合同段,公路等级采用高速公路标准,路基宽度41m,桥涵宽度与路基同宽,路面为沥青混凝土结构。
一、主要工程项目的施工方案、施工方法本合同段主要工程量为路基土方、沥青混凝土路面、桥梁和涵洞及通道工程。
由于本工程属于高速公路扩建工程,为此我司计划施工时采取半幅施工半幅保持通车的施工方法,使施工和交通车流互不干扰,尽最大可能加快施工进度。
(一)路基挖方土方开挖应按图纸要求自上而下地进行,不得乱挖和超挖。
无论工程量多大,土层多深,均严禁用爆破法施工和掏洞取土。
土方路堑段的路床顶面标高,应考虑因压实而产生的下沉量,其换土值超过30cm时,其压实度均应不小于97%。
当气候条件使挖出的材料无法按照规范要求用于填筑路基和压实时,应停止开挖,直到气候条件转好。
对可以利用的土方应尽量予以利用,力争挖、填、弃合理。
采用挖掘机挖土,汽车运土,对运距短的用推土机推土。
挖方边坡应从开挖面往下分级清刷边坡,下挖3~4m时,应对新开挖边坡刷坡,当挖至路床位置时,避免超挖,路床底标高应符合设计要求。
挖方路堑与填方路堤连接处的处理,必须严格按照设计图的要求进行,直到监理工程师满意为止。
(二)路基填筑(1)恢复路基中线并加密中桩,测标高,放出坡脚桩,桩上注明桩号,标上填筑高度。
(2)清除填方范围内的草皮,树根,淤泥,积水,并翻松,平整压实地基,经监理工程师认可,实测填前标高后,方能上土填筑路基。
(3)地面横坡陡于1:5时,原地面应挖成台阶后填筑,台阶宽度应满足摊铺和压实设备操作的需要,且不得小于2m。
台阶顶作成2~4%的内倾斜坡。
砂类土上则不挖台阶,但应将原地面以下20-30cm的表土翻松。
地面横坡陡于1:2.5时,按设计图纸要求作特殊处理,防止路堤沿基底滑动。
(4)采用水平分层的方法填筑路堤,根据压实设备和技术规范确定压实厚度,一般控制每层压实厚度20cm。
施工控制松铺厚度时,采用车数控制,即精确测量每辆运输车的松方数量,再以拟摊铺的松方数量除以每车松方量,即得控制车数。
施工组织设计讲明依据广东冠粤路桥〔总承包工程经理部〕在2000年12月底完工的指示精神,广东冠粤路桥道路工程公司担当广东省西部沿海高速公路斗门雷珠至新会古斗段K4+000~K18+856.065段的路面工程、路面排水工程、通信管道工程及局部附属工程任务,为保证工程顺利完成,实现上级部门提出的创“鲁班奖“的目标,公司组织有关人员进行了调查、方案设计安排等方面的工作。
1、公司从2000年4月就着手沿线地物、地貌的了解调查,对路线所经地区的季风、雨量、气温在不同月份的多少进行了统计,对路面拌和料场地进行了实地调查,拟定了实施方案,并以京珠高速公路广珠段的施工经验进行施工组织安排,争取干出全国一流的路面工程。
2、公司在做好组织调查的同时,对担当段落的路面工程量、路面排水工程及局部附属工程依据设计文件进行了详实的统计。
要紧工程数量如下:①沥青砼层:万m3②水泥碎石基层:万m3③水泥石屑底基层:万m3④沥青砂封层:万m3⑤缘石预制安装:3110m3⑥排水管:1135m(暂定,估量今后增加)3、依据工程需要粒料拌和设备2台、沥青拌和设备1台、粒料摊展机2台、1个工作面、沥青摊展机1台、1个工作面,同时进行工作,由于桥路相间,只能有时采纳流水作业,有时采纳交叉作业,必要时采纳跳跃施工。
4、公司对料源多方调查,向甲方进行了具体的汇报,提供了实施性的进料方案。
对进进施工场地的施工便道、拌和场地、水电需求量等均进行了调查,提出了合理的实施方案,并给予落实,最终把材料需求、拌和设备能力、摊展机摊展速度三者统一起来,按照甲方提供的施工意向工作方案,用施工网络的方法进行系统的、合理的、科学的计算,绘出了施工进度形象示意图。
依据桥、路相间的现状,考虑到路面结构多、复杂、工期短,本施工组织方案对路面的材料用量进行了细致的统计,对底基层、基层、沥青结构层的施工日期进行具体的计算。
另外,整个工程建立了施工机构和治理机构、质量操纵机构、平安保障治理机构,对人工、机械台班进行了合理的安排、分配,依据时刻顺序把人工、机械台班统计出来,绘制出了人工、机械台班、材料用量表,以及材料进料方案表,和相应的用款方案表,对临时工程进行了提早方案、提早安排施工,预备在5月中旬将临时工程全部施工完毕。
施工组织设计1、编制依据编制依据1)广东西部沿海高速公路老三段通信系统改造工程招标文件;2)施工图纸;3)施工现场实地勘察;4)国家及广东省有关规定及文件;5)监理实施细则;6)我们在同类工程施工中取得的相关施工经验。
编制原则1) 工期目标:确保工程按时完成。
2) 质量目标:确保工程质量一次验收合格,争创优质工程。
3) 安全目标:杜绝一切人身、行车、设备责任事故,保证施工期内负伤率为零。
4) 文明施工目标:科学管理、生产有序、团结协作、多方配合、保护环境及原有设施、场地整洁,争当文明施工先进企业。
采用标准业主单位关于委托设计的函:粤沿海函[2010]73号;1) 《高速公路交通工程及沿线设施设计通用规范》(JTG B80-2006);2) 《数字同步网工程设计规范》(YD/T5089-2005);3) 《公路工程质量检验评定标准(第二册)机电工程技术手册》(JTG F80/2-2004);4) 《SDH长途光缆传输系统工程设计规范》(YD/T 5095-2005)5) 现场调研情况。
2、工程概况工程概况西部沿海高速公路新会段、台山段与阳江段的通信接入网传输系统为02年投入使用的中兴数字传输接入网设备,传输等级为STM-1。
目前设备运行状况良好,但因现有接入网设备已停止生产且备件已投入使用,若设备出现故障将无法修复或替换。
为保证高速公路运营的可靠性,重新设置一套数字传输接入网设备。
目前高速公路的数据传输方式主要为:收费数据通过路由器转换后通过接入网提供的2M口传输;监控数据通过接入网提供的低速率口传输;图像通过光端机直传只监控中心;电话业务通过接入网提供的模拟用户口接入传输。
施工内容1)本次改造施工包含西部沿海高速公路新会段、台山段与阳江段的12个无人通信站与广海通信中心;2)主要为接入网OLT及ONU设备,采用目前主流技术产品(传输等级为STM-16的MSTP传输网络单元)替换原有数字传输接入网设备,因原有设备已属于停产产品,故本次设计不考虑利旧;3)收费数据改用接入网提供的以太网口接入传输系统传输,其他数据传输方式保持不变;4)为将来实现图像数字化传输预留传输带宽及接口;5)本次施工不做光缆纤芯分配,在新传输系统安装完成后直接跳纤利用旧系统现用的光纤。
3、施工方法总体计划:根据本工程施工的特点,对每个分项工程采用按工序施工的方法,实施交叉施工和平行施工。
为保证各分项工程的工序衔接和进度,在施工前做到三个落实:落实施工现场作业面,落实施工用主材、辅材和耗材,落实施工工艺。
根据这三个落实的情况合理安排施工计划,条件许可的分项工程和工序先行实施,做到既有条理,又能见缝插针,既提高工作效率,又加快施工进度。
施工要求:1)满足施工要求和设备环境要求a)本根据技术规范所规定的要求和指标,我们将精心选用符合要求的所有设备和材料,以确保工程的质量。
b)所安装的系统设备,必须满足招标文件提出的现场环境条件。
要求室外设备在现场环境温度范围、轻微冲击振动下均能可靠工作。
c)室内设备应能防止电磁干扰和静电引起的差错。
2)对设备和材料使用的基本要求a)所选材料和设备必须符合招标文件的技术要求以确保工程质量。
b)所选材料和设备必须具备产品合格证和完整的技术资料、使用说明书和维护说明书。
c)主要设备在安装之后且使用环境满足条件后应一次开通成功。
3)设备的安装与接线要求a)按施工图纸要求测量设备,保证施工误差在设计许可范围之内。
b)检查光、电缆敷设用管道,以保证管道内畅通、清洁无砂石、管口无毛刺。
c)柜、箱、台的布线整齐并牢固,引线端子使用冷夹钳工艺,用螺钉紧固接线端子,线缆线槽的布设不能影响其他设备的安装。
线缆进行编号。
d)设备、控制箱的制作材料、外形和尺寸应严格按图施工,可更换部件的机械精度应在允许误差内。
所有相同设备从整体到部件应具有互换性。
安装后的设备外表应完整无损,外涂层在工作环境下可防止物理性破坏和化学性分解。
施工技术工艺方案说明(1)设备安装①设备安装安装设备时,要轻拿轻放,按规范操作。
显示器要摆放平稳,设备的控制线、信号线的接插头要安装牢固,焊接头要焊实、焊牢、无毛刺,不得虚焊,以保证设备的正常运转和信号的正常传输。
电源线要安装牢固,并按负载大小分配端子,接地线必须按规定接牢。
要求机架安装要平正。
机架安装好后,将机框安放于机架。
根据板件的代号将电路板对应插入相应的机框中的对应板位。
光传输设备、程控交换机的配件清点无误后,将相应板件如CPU板、电源板(PSU)和用户板、中继板等插入相应槽位,进行设备的顺序安装。
配线架各部分要用螺丝连接起来成一个整体,尽量减少相互之间的缝隙,线架要安装平直、牢固、可靠。
安装信号电缆时要求将电缆沿机架排开,采用扎带固定好。
要求布线美观合理。
输入局数据和用户数据。
将用户电缆连接至环路设备。
每一用户均进行通话验证。
安装维护终端。
(2)设备调试设备调试既是对硬件设备安装质量的检验,也是对软件可靠性的检验,因而是十分重要的一个环节,调试时必须按操作规程进行,把隐患排除在初调阶段。
设备调试时,要检查每一个RJ45网络接头、光纤适配器等接触是否良好,线是否压实,所有计算机设备运行是否正确。
通信系统调试时应检查是否具备开局的条件,同时准备好局数据和用户数据。
相关技术要求:1)、网络性能要求(1) 误码性能根据通信行业《SDH长途光缆传输工程设计规范》(YD-T5095-2005)的要求,420km假设参考数字段(HRDS)的误码指标如下表(测试时间不小于一个月):420km假设参考数字段(HRDS)的误码指标速率kbit/s 2048 622080ESR 待定SESRBBER本工程各数字段误码指标应符合上表指标值乘以数字段长度与420km之比进行计算所得的指标值,实际数字段长度小于30km的应按30km计算。
(2) SDH抖动性能SDH网络输出口最大允许输出抖动表速率(kbit/s) 网络接口限值测量滤波器参数B1 UIpp B2 UIpp f1(Hz) f3(KHz) f4(MHz)f1~f4 f3~f4STM-1(电) 500 65STM-1(光) 500 65STM-4(光) 1000 250 5STM-16(光) 5000 1000 20注:STM-1 1UI=, STM-4 1UI=, STM-16 1UI=。
(3) 漂移性能在SDH网络中任何STM-N接口上的漂移限值以最大时间间隔误差(MTIE)来规范,应符合下表的要求。
STM-N接口的漂移限值MTIE(μs) 观察时间(s)ττ≤1/30τ+ 1/30<τ≤5×10-3τ+2 <τ≤12001×10-5τ+8 τ>12002、设备类型及性能要求(1) 设备类型①综合业务接入网内置传输设备STM-16等级MSTP综合业务接入网设备,其设备应满足:支持MSTP功能;支持MESH组网功能和多路由保护功能;支持SDH技术的2/4纤MSP、SNCP、线性1+1/1:N、DNI等保护方式;能提供直接分下插入STM-1、STM-4和STM-16信号内任何支路信号的能力;所有支路板支持TPS保护;具有高阶VC和低阶VC交叉连接功能,该设备应具有128×128 VC-4交叉、8064×8064 VC12交叉或等效的VC3交叉能力,交叉连接方向应不少于:群路到支路、支路到群路、群路到群路和支路到支路;支持VC-4-xc级连功能(连续级连和虚级连);支持E1,STM-1(o/e),STM-4,STM-16,STM-64,10M/100M/1000M以太网等多种类型的接口;支持交叉、时钟、主控、电源的1+1设备级保护;最大可接入5×2.5G;18×622M;12×GE;56××2M业务接入容量.②综合业务接入网设备本工程需要综合业务接入网设备,该设备能提供中继业务、用户电话业务、2/4线音频传输业务、低速数据传输业务等。
(2) 主要性能要求①设备基于SDH的传输设备应满足SDH节点的基本功能要求,具体要求应符合《YD/T1022-1999SDH节点功能要求》和《YDN099-1998光同步传输网技术体制(修订)》中的相应规范。
②设备的误码性能单个设备在规定条件范围下工作时,自环连续测试24小时应无误码。
③关键参数检验准则信号丢失(LOS)、帧丢失(LOF)、指针丢失(LOP)及帧失步(OOF)状态的检验准则,由投标承包人提供。
④设备的告警功能网管系统支持的SDH告警应遵循ITU-T相关建议:,,,。
⑤同步时钟要求★频率准确度基于SDH的节点终端时钟自由振荡的输出频率准确度应该优于±(测试时间暂定1个月)。
★保持特性在时钟进入保持工作状态后,初始频率偏差应优于5x10-8,每天的频率变化率应优于1x10-8。
★牵引入/牵引出范围无论内部振荡器频率偏差是什么,时钟的最小牵引入及牵引出范围均为±。
★同步时钟来源定时基准应能从下述类型的输入中获得:2048kbit/s外同步时钟输入。
从STM-N信号中恢复定时。
★基准时钟的转换基于SDH的节点应支持两个或者两个以上的外部定时基准输入,当选定的定时基准丢失后,应该能够自动转换至另外一个定时基准输入。
判断转换的准则采用基准节点失效准则,即定时基准信号丢失、接口出现AIS告警信号、SSM同步状态消息。
定时转换的触发时间应处于检测出定时基准信号失效后10s之内。
节点应具备定时基准的自动恢复能力和手动恢复能力。
在存在有效定时的情况下,自动恢复应该在10s~20s范围内切回。
设备应能识别在STM-N帧结构中SDH中定时信号标记和支持SSM倒换。
★设备定时基准的输出节点应该具备两个或者两个以上2048kbit/s时钟输出口。
★定时接口的部分电气物理特性:定时接口的部分电气物理特性符合。
★定时基准接口的漂移和抖动性能指标:定时基准接口的漂移和抖动性能指标符合YD/T900-1997。
(3) 系统接口要求① 10M/100M以太网接口要求节点支持的lOMbit/s以太网接口应符合要求。
节点支持的10OMbit/s以太网接口应符合要求。
设备支持以太网业务的传送,应满足如下功能要求:★以太网业务的透传功能。
★以太网业务透传功能是指对以太网业务的数据帧直接进行协议封装和速率适配,然后映射到SDH 的虚容器 (VC)中进行点到点传送。
应支持以太网业务的点到点透明传递,保证对二层及二层以上的协议透明。
★以太网板卡应具有以太网业务汇聚功能。
★要求支持以太网业务汇聚功能,实现多个远端以太网端口的业务汇聚到一个近端以太网端口。
要求以VLAN方式为主要汇聚手段,其他汇聚方式可选。
