边坡支护工程山体修整方案设计
- 格式:doc
- 大小:313.03 KB
- 文档页数:9
边坡支护工程专项方案背景介绍边坡是指在自然地形或人工工程中,两侧相对高差较大的地形。
由于自然力学、气候变化、采石、挖土等因素的影响,边坡容易发生滑坡、崩塌等灾害,破坏周围环境和道路交通,甚至会危及到人的生命财产安全。
为此,要对边坡进行支护工程。
方案设计边坡支护工程属于土木工程的一种,主要目的是为了保证边坡稳定,防止灾害的发生。
通过综合考虑地质、水文、地形、气候、土壤力学等因素,确定合适的支护方式。
以下是一些常用的边坡支护方式:基础加固法基础加固法是在坡面底部进行处理,通过加大基础承载面积,使得整个边坡的重心下移,从而增加边坡的稳定性。
基础加固法常用于较高的边坡上,其加固的方法主要有以下三种:1.地下连续墙支护方式地下连续墙是在坡面底部沿着边坡底部一定深度进行暗挖,将连续挖出的地基土挖掉,再在挖出的土坑中浇筑混凝土墙。
梁柱等相关构件通过地下墙到顶板的连接来进行加固,提高边坡的稳定性。
2.集中式加固方式集中式加固方式是通过在边坡底部设置锚孔,让锚杆安装在坑的深处,然后通过加固锚杆来支撑边坡,并增强整个边坡的承载能力。
3.浅层拉梁加固法浅层拉梁加固法通常适用于较浅的边坡,在边坡上钻孔或打孔,钻进的孔洞则安装钢筋或拉杆等拉梁材料,通过锚固具连接地面锚固点支撑边坡,以保证其稳定性。
快速生态修复法利用植物生态原理和平衡原则,在边坡上通过植被的方式来修复边坡的支护。
快速生态修复法主要分为自然植被恢复、土、育苗和人工植被四大阶段,如下所示:1.自然植被恢复阶段在施工前期,应通过清除杂草、修改地形等措施,为如实进行自然生态恢复的工作做好准备。
2.土整治阶段在整治完成后,应覆盖种植适合自然条件和地质条件的草木,创造天然植被环境,保持自然平衡。
3.育苗阶段应在育苗基地放置有自然的且移动方便的苗圃,通过选用优质种苗,定期浇水等方式种植苗圃,以便再次在适合的地方进行种植。
4.人工植被阶段完成育苗阶段后,应在适量拓展草木的植被分布的同时,充分发挥人工转换表现的作用所作的投入,为各项生态修复措施提供动力。
边坡治理工程施工方案引言边坡是指山坡、道路、铁路等地形中,沿坡面拓展的一侧或两侧出现层理、节理或地层的不稳定体,容易导致山体滑坡、崩塌等灾害,威胁人民生命财产安全。
因此边坡治理工程非常重要。
本文将详细介绍边坡治理工程施工方案。
一、工程背景1.工程地点:某省某市XX山地段2.工程起止时间:2021年5月至2022年5月3.工程主要内容:进行边坡治理工程,包括土方开挖、钢筋混凝土护面、防护网等工程。
二、设计方案边坡治理工程施工方案经过多方考虑,以土方开挖+钢筋混凝土护面为主要方案。
1.土方开挖根据具体地形和工程实际情况,设计了不同深度的开挖区,最大挖深为12米。
其步骤如下:•划定开挖区域,根据拓号图控制开挖深度和范围;•施工设计确定开挖顺序,适时开展岩石爆破,使用爆破抑制器、降噪器等装置保护环境;•开挖时施行同步支护措施,及时清除落石,保证人员和设备施工安全;•开挖完成后无害化处置挖出物,保持施工现场整洁;2.钢筋混凝土护面首先对边坡岩体进行清理。
将岩体表面的裂缝、松动和老化的岩石表皮清理出来,切除裂缝。
然后按照设计装配脚手架。
抢修伸缩缝,安装防水材料。
钢筋绑定后浇筑混凝土护面。
提高了边坡抗滑稳定性,以提高整个治理工程的施工质量以及稳定性。
三、施工方案1.前期准备•安排专业施工队伍,确保施工人员具备相关知识,遵守安全生产法规;•搭建临时工地,确保人员生活和工程设备受到保护;•准备必要的施工材料(如混凝土、钢筋、护栏杆等)和施工机械(如挖掘机、装载机、压路机等),注意要进行设备维护保养;•安排摄像机和安全警告系统,确保施工现场安全。
2.施工过程•开挖顺序按照设计施工图进行,逐层倒进,严格按照深度设计施工;•钢筋安装按照图纸,应保证钢筋布置正确,整体钢筋搭接宜合理,钢筋基本上搭接长度不宜少于30倍径;•浇筑混凝土时应控制水灰比不大于0.5,保证混凝土质量良好,且施工过程中应注意防止渗漏;•施工过程中,应注意保持施工现场整洁,防止环境污染。
山体边坡支护施工方案1. 引言山地是地球表面的重要地质构造之一,其独特的地貌和地质条件使得山体边坡成为城市和道路建设中的重要问题。
山体边坡的稳定性对于人们的生命财产安全和社会经济发展具有重要意义。
因此,在对山体进行开发利用时,边坡的支护施工方案尤为重要。
本文将介绍一种山体边坡支护施工方案,通过引入钢索网和钢筋混凝土桩等支护措施,来增加边坡的稳定性,减少边坡滑坡和崩塌的风险。
2. 施工方案2.1 边坡勘察施工前需要对山体边坡进行详细的勘察,了解边坡的地质情况、坡度、土壤类型等参数。
通过岩土力学测试和地质勘探,确定边坡的稳定性和支护的需求。
2.2 钢筋混凝土桩的设置钢筋混凝土桩是一种常用的边坡支护方式,其通过桩身的承载力来增加边坡的稳定性。
施工时,首先需要在边坡的适当位置打孔,然后将钢筋混凝土桩插入孔中,最后灌注混凝土,形成牢固的桩基。
2.3 钢索网的安装钢索网是一种由高强度钢丝绳和锚杆组成的网状结构,可以有效地抵抗边坡的滑坡和崩塌。
施工时,首先需要在边坡上钻孔,然后在孔内插入锚杆,并将钢丝绳固定在锚杆上。
最后,拉紧钢丝绳,使其形成张力,进而加固边坡。
2.4 其他辅助措施除了钢筋混凝土桩和钢索网之外,还可以采用其他辅助措施来增加边坡的稳定性,例如设置排水系统和植被覆盖等。
排水系统可以减少边坡内的水分含量,避免水分对边坡稳定性的影响;植被覆盖可以增加边坡上的植被覆盖率,增强土壤的抗冲刷能力。
3. 施工流程1.边坡勘察:对边坡进行详细勘察,获取边坡的地质参数;2.设置钢筋混凝土桩:在边坡适当位置打孔,然后插入钢筋混凝土桩,并灌注混凝土;3.安装钢索网:钻孔并插入锚杆,将钢丝绳固定在锚杆上,并拉紧钢丝绳;4.设置排水系统:根据边坡情况设置排水孔和排水管道;5.植被覆盖:在边坡上种植适当的植被,增加土壤的抗冲刷能力。
4. 施工安全措施1.工作人员需经过专业培训,并佩戴合适的安全装备;2.工地周边需设置警示标志,防止未经授权人员进入施工区域;3.施工现场需要进行专人管理,确保施工过程中安全可控;4.安全设备和施工材料的质量必须符合国家标准,并经专业机构检测。
边坡工程支护设计方案模板一、前言边坡工程支护是指针对山体或土坡的稳定性问题进行支护保护的工程。
通过科学合理的设计和施工,可以保障边坡的稳定性,避免因为自然因素或人为因素导致的坍塌和滑坡等问题。
本文将就边坡工程支护设计方案的编制进行详细的介绍,包括项目概况、工程地质条件、支护结构设计、施工工艺及安全措施等内容。
二、项目概况1. 项目名称:xxx边坡工程支护设计方案2. 项目地点:xxx3. 项目规模:边坡长度为xxx米,高度为xxx米,坡度为xxx度,面积为xxx平方米。
4. 项目背景:该边坡地处交通要道旁边,地质条件较为复杂,存在一定的滑坡和坍塌隐患,为确保道路、房屋和人员的安全,需进行支护设计和施工。
三、工程地质条件1. 地质构造:该地区地质构造为xxx,地层为xxx。
2. 地质灾害:受降水和地震等因素影响,该地区存在滑坡、坍塌等地质灾害风险,需重点防范。
3. 地下水状况:根据水文勘察,该地区地下水位较高,对边坡稳定性有一定影响。
四、支护结构设计1. 支护形式:根据边坡高度、坡度和地质条件,采用嵌岩式喷喑支护,结合悬臂梯形网格锚杆和梁式钢板支护。
2. 支护材料:锚杆采用高强度合金钢,锚杆外覆环氧树脂涂层;喷喑采用高强度水泥和混凝土;钢板采用Q235碳素结构钢。
3. 支护参数:按照设计规范和现场地质条件,确定支护结构的间距、长度、角度、锚杆的布设深度、直径等参数。
4. 稳定性分析:根据边坡地质条件和支护结构设计,进行稳定性分析,确保边坡在各种自然和人为因素的作用下,能保持稳定。
五、施工工艺及安全措施1. 施工工艺:根据支护结构设计要求,确定支护工艺流程,包括岩石爆破、孔钻钻孔、锚杆灌注、喷喑喷浆、钢板焊接等工艺流程。
2. 安全措施:在施工前制定详细的安全生产方案,包括作业人员的安全培训、现场作业的安全防护设施、应急预案等内容,确保施工过程中无安全事故发生。
六、总结边坡工程支护设计方案的制定是一项综合性工作,需要充分考虑地质、工程技术、施工工艺和安全等因素。
边坡支护专项施工方案一、项目概述边坡支护工程是为了保护山体边坡在不受滑坡、崩塌等自然灾害侵蚀的同时,确保公路、铁路等交通工程的安全畅通。
本施工方案旨在详细介绍边坡支护施工的步骤、工艺和安全措施,确保工程能够按计划顺利进行。
二、施工前准备1. 资料收集和分析在施工前,应当充分收集相关资料,包括边坡地质调查报告、设计方案等。
仔细分析资料,确保理解设计要求和施工要求。
2. 现场勘察和标志根据设计方案,进行现场勘察和标志工作。
包括测量地形地貌、植被覆盖情况、水源河道等,并确定具体施工区域。
三、施工步骤1. 边坡清理首先对边坡进行清理,包括清除植被、杂草等。
如果有需要,还需清理边坡上的积土和垃圾。
2. 边坡加固根据设计方案,进行边坡加固工作。
主要包括以下几个步骤:(1)预处理:根据地质情况,进行预处理工作。
可能包括清理坡脚积水、提高排水能力等。
(2)预埋钢梁和索网:根据设计要求,在边坡上预埋钢梁,并搭设索网。
(3)喷射混凝土:采用喷射混凝土技术,对边坡进行喷射加固。
确保混凝土质量和喷射效果。
(4)其他加固措施:根据具体情况,可能需要进行其他的加固措施,比如挡土墙、土钉墙等。
3. 监测和检查在施工过程中,应定期进行监测和检查工作。
主要包括边坡位移监测、喷射混凝土强度检测等。
确保加固工程的质量和稳定性。
四、安全措施在边坡支护专项施工中,安全是至关重要的。
以下是一些常见且必要的安全措施:1. 穿戴安全防护装备:工作人员必须穿戴合适的安全帽、防护鞋、手套等。
2. 施工区域安全围护:在施工区域周围设置围护栏或告示牌,警示过往人员注意安全。
3. 严格施工管理:施工现场应设置专人管理,确保施工过程安全有序。
4. 安全培训和技术交底:对施工人员进行安全培训,并进行技术交底,确保每个施工人员都清楚自己的任务和责任。
五、施工总结边坡支护专项施工需要仔细、科学的规划和操作。
在施工过程中,需要严格按照设计方案要求进行,保证施工质量和安全。
山体道路边坡处理方案山体道路边坡是指山地道路两侧的土石坡,其主要作用是起到支撑道路的作用,防止土石落下对道路安全造成威胁。
但是,山体道路边坡也面临着一定的稳定性问题,如松动、塌方、滑坡等,因此需要采取科学合理的处理方案来保证道路的安全通行。
下面我们就来介绍一种适用于山体道路边坡的处理方案。
首先,在进行山体道路边坡处理之前,需要对边坡进行详细的地质调查和评估,了解其地质构造、土质条件、坡度等基本情况,并对边坡的稳定性进行分析和评估,确定处理方案的具体要求。
其次,针对边坡的具体情况,可采取以下几种处理方式之一。
1. 支护结构:边坡采用支护结构来增强其稳定性。
可以选择不同类型的支护结构,如锚杆网、喷射混凝土墙、挡土墙等。
支护结构可以根据边坡的具体情况来选择和设计,既可以满足边坡的稳定要求,又能够保证道路的平顺通行。
2. 植被覆盖:在边坡表面进行植被覆盖,通过植被的根系固定土壤,增加边坡的抗滑性和抗冲刷能力。
同时,植被覆盖还可以起到保持水分、降低土壤温度的作用,有利于土壤保持和生态环境的恢复。
3. 排水系统:在边坡中设置排水系统,及时排除边坡内部的积水,减小水分对边坡的影响。
排水系统可以包括排水沟、排水管道等设施,通过合理的设计和施工,有效地减少水分对边坡的破坏。
以上是针对山体道路边坡的处理方案的主要内容,当然,在实际工程中还需根据具体的情况进行细化和调整。
无论采取何种处理方案,都需要充分考虑边坡的地质特点和工程要求,做到科学合理、安全可靠。
此外,边坡的处理还应注重环境保护,避免对周围生态环境造成不利影响。
只有在综合考虑各种因素的基础上,才能实现山体道路边坡的稳定处理,确保道路的安全通行。

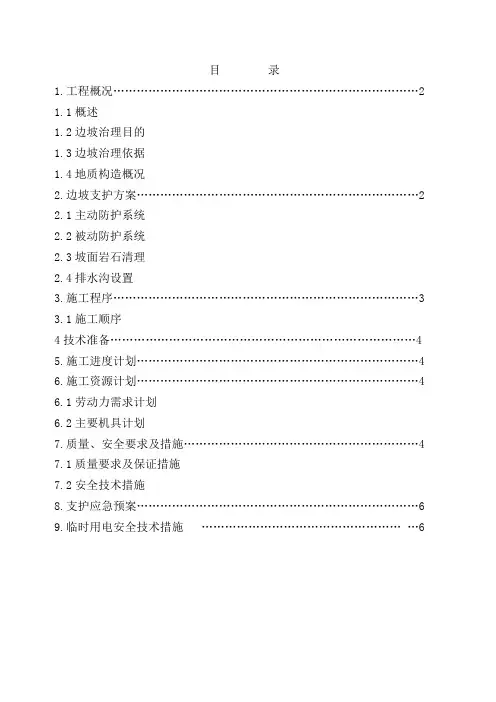

目录1.工程概况 (2)1.1概述1.2边坡治理目的1.3边坡治理依据1.4地质构造概况2.边坡支护方案 (2)2.1主动防护系统2.2被动防护系统2.3坡面岩石清理2.4排水沟设置3.施工程序 (3)3.1施工顺序4技术准备 (4)5.施工进度计划 (4)6.施工资源计划 (4)6.1劳动力需求计划6.2主要机具计划7.质量、安全要求及措施 (4)7.1质量要求及保证措施7.2安全技术措施8.支护应急预案 (6)9.临时用电安全技术措施 (6)1工程概况1.1概述黑山铁矿技改工程筛分室南侧山体,由于爆破开采的影响,出现高陡边坡,边坡岩体局部出现断裂构造、不稳定石块,存在一定的安全隐患。
南侧东西长度约80米,高约35米;西侧南北长约40米,高约15米。
1.2边坡治理目的消除不安全隐患因素,整治、美化环境,使边坡与周边厂区环境协调美观。
1.3边坡治理依据的主要规范规程和手册《岩土工程勘察规范》(GB50021-2001)《建筑地基基础设计规范》(GB5007-2002)《建筑边坡工程技术规范》(GB50330-2002)《岩土工程勘察设计与施工》(地质出版社)1.4地质构造概况区内不存在对整个山体稳定性形成影响的大规模的断裂,区域构造亦对场地稳定性影响不大,仅有小规模的构造断裂与节理裂隙、卸荷裂隙等将岩体切割成危岩体,形成局部的破坏和临界状态。
2边坡支护方案本方案边坡防护采用主动边坡防护系统和被动山坡防护网系统2.1主动边坡防护系统主动防护主动防护系统是以钢丝绳网为主的柔性网覆盖包裹在所需防护斜坡或岩石上,以限制坡面岩石土体的风化剥落或破坏以及为岩崩塌的加固作用,或将落石控制于一定范围内运动的围护作用。
具有高柔性,高防护强度,易铺展性,适应任何坡面地形。
作用原理上类似于喷锚和土钉墙等面层护坡体系,但因其柔性特征能使系统将局部集中荷载向四周均材质:钢丝绳网、普通钢丝格栅(常称铁丝格栅),匀传递以充分发挥整个系统的防护能力,即局部受载,整体作用,从而使系统能承受较大的荷载并降低单根锚杆的锚固力要求;系统的开放性,水可以自由排泄,避免了由于水压力的升高而引起的边坡失稳问题。
边坡支护工程方案一、工程概况边坡支护工程是指对山体、岩石边坡进行加固、修复或稳定的工程。
在地质灾害频发的地区,边坡支护工程具有重要的意义,可以有效预防和减轻地质灾害带来的损失。
本工程是对某地区山体边坡进行加固和修复工作,旨在确保该地区的安全和稳定。
二、工程目标1. 保障周边居民的安全,预防和减少地质灾害造成的人员伤亡和财产损失。
2. 提高边坡稳定性,延长边坡的使用寿命。
3. 保护环境,减少土壤侵蚀和山体退化。
三、工程内容1. 地质勘察:对边坡的地质情况、土层分布、地下水情况等进行详细勘察,为后续支护工程提供准确的基础数据。
2. 边坡加固和修复:根据地质勘察结果,确定边坡的加固方式,包括喷锚、挡墙、钢丝网等加固措施,并进行相应的修复工作。
3. 排水系统:设计和安装有效的排水系统,防止地下水对边坡的侵蚀和破坏。
4. 植被恢复:在边坡支护工程完成后,进行植被的恢复工作,加强地表的保护和固定,减少水土流失。
5. 监测系统:安装边坡稳定性监测系统,对边坡进行实时监测,提前发现并预防潜在的地质灾害。
四、工程方案1. 地质勘察在进行边坡支护工程前,需对边坡的地质情况进行详细勘察,包括地质构造、岩性、断裂带、隐蔽断裂、地下水等情况进行调查和分析,确定边坡的稳定性受限因素和着力点,为后续的支护工程提供准确的基础数据。
2. 边坡加固和修复根据地质勘察结果,确定边坡的加固方式。
主要包括钢筋混凝土喷锚、挡墙、钢丝网等加固措施。
钢筋混凝土喷锚是一种常用的加固方式,通过将钢筋混凝土锚杆埋设于地下表面,再与边坡的表面结合,形成一个统一的整体,以增加边坡的稳定性。
挡墙则是将预制的混凝土挡土墙嵌入到地表中,对边坡进行加固。
3. 排水系统设计和安装有效的排水系统,防止地下水对边坡的侵蚀和破坏。
排水系统应包括排水管道、排水井、排水泵等设施,确保地下水通畅排出,减少对边坡的影响。
4. 植被恢复在边坡支护工程完成后,进行植被的恢复工作。
山体护坡工程方案一、项目背景随着城市化进程的加快和土地资源的有限性,山地开发成为了不可避免的选择。
然而,由于山地地形复杂、土壤质地不稳定等特点,山体护坡工程成为了山地开发中不可或缺的一环。
本文将以某山区为例,对山体护坡工程方案进行详细的论述。
二、项目概况1.工程地点:某山区2.工程规模:总面积约5000平方米3.工程目的:对山地私人土地进行护坡处理,确保土地的稳定和安全性三、工程分析1.地形分析:该山区地形较为陡峭,存在较多的土石流和滑坡的隐患,地质条件较为复杂。
2.土壤分析:土壤质地松散,抗冲蚀性差,易发生坍塌。
四、工程方案1.地质勘察:首先进行地质勘察,对山地地质情况进行详细了解,确定工程的难点和重点,制定相应的处理方案。
2.地形设计:结合地质勘察结果,进行合理的地形设计,包括坡度和坡面处理等。
3.排水系统设计:设计合理的排水系统,确保雨水不会对护坡工程造成影响。
4.材料选择:选择适合山地护坡的材料,包括土工布、砂石等,确保工程的稳定和耐久性。
5.护坡施工:进行护坡施工,包括清理坡面、铺设土工布、加固坡面等。
五、施工步骤1.清理坡面:首先对坡面进行清理,清除杂物和松散的土壤。
2.加固基层:对坡面进行加固处理,使用砂石等材料进行填充,增加坡面的稳定性。
3.铺设土工布:在加固基层之上铺设土工布,确保坡面不易受水雨侵蚀。
4.植被种植:在土工布上进行植被种植,增加坡面的保护和美观性。
六、质量控制1.工程验收:工程完成后进行验收,确保工程质量符合设计要求。
2.定期检测:定期对护坡工程进行检测,确保施工后的护坡效果,并及时采取补救措施。
七、安全措施1.施工安全:在施工过程中做好安全措施,保障施工人员的安全。
2.工程安全:施工后对工程进行定期检测,确保护坡工程的安全性。
八、环保措施1.施工过程中做好环保工作,减少对生态环境的影响。
2.植被恢复:施工完成后对植被进行恢复,恢复原有的生态环境。
九、预算和资金保障1.根据工程规模和施工要求进行合理的预算,确保工程的顺利进行。
山体护坡工程施工方案山体护坡工程是为了保护山体不受自然力量侵蚀和破坏,确保山体稳定和周围环境安全的工程。
在进行山体护坡工程施工时,需要充分考虑山体的地质条件、工程规模、施工工艺和材料选用等因素,以确保施工质量和工程安全。
本文将针对山体护坡工程的施工方案进行详细介绍。
首先,进行山体护坡工程前,需要对山体进行详细的地质勘察和分析,了解山体的地质结构、岩性、裂隙分布、坡度等情况,以便制定合理的施工方案。
在地质勘察的基础上,确定山体护坡的工程规模和施工范围,制定详细的施工方案。
其次,选择适当的施工工艺和材料对于山体护坡工程至关重要。
根据山体的具体情况,可以采用爆破、挖掘、钻孔灌浆、喷射混凝土等多种施工工艺,以确保施工效果和工程质量。
同时,选择优质的护坡材料,如混凝土、钢筋、护坡网等,对于工程的稳定性和耐久性起着至关重要的作用。
在施工过程中,需要严格按照施工方案进行操作,确保施工安全和质量。
特别是在爆破作业中,需要严格遵守爆破作业规程,采取有效的安全措施,确保施工现场的安全。
同时,对于施工过程中可能出现的地质灾害和安全隐患,需要及时采取措施加以解决,确保施工过程的安全和顺利进行。
最后,在完成山体护坡工程施工后,需要进行工程质量验收和监测。
对于护坡工程的质量和稳定性进行全面检查和评估,确保工程达到设计要求和施工标准。
同时,对于工程的监测和维护也非常重要,定期对护坡工程进行检查和维护,及时发现和解决问题,确保工程的长期稳定和安全。
综上所述,山体护坡工程施工方案的制定和实施需要充分考虑山体的地质条件、工程规模、施工工艺和材料选用等因素,严格按照施工方案进行操作,确保施工质量和工程安全。
只有如此,才能保证山体护坡工程的稳定性和安全性,为周围环境和人民生命财产安全提供保障。
卓越沧项目C1区住宅边坡支护工程山体修坡方案
编制单位:
编制日期:二○一七年二月十六日
目录
一、工程简述 (2)
二、目前施工现状 (2)
三、山体修坡将遇到的问题 (2)
四、拟投入主要施工机械配备计划 (3)
五、山体修坡方案 (4)
六、山体修坡工期及预计完成工程量 (6)
七、安全注意事项 (6)
附件:
1、平面图
2、报价表
一、工程简述
拟建工程位于市沧区汉川路以西、路以东、世园大道以南。
本项目的13#、14#楼北侧为一低山,爆破开挖后,边坡坡顶标高为88.5~98.5m;坡底标高平均约77.8m,该段边坡高度为10.7~20.7m。
为保证边坡稳定以及施工安全,在边支支护前须进行山体修坡。
二、目前施工现状
1、边坡稳定性判断
因13#、14#楼北侧规划有消防道路,为保证道路空间,故对山体进行了向北的爆破。
根据现场山体侧壁所暴露的岩体结构看:岩体节理裂隙较发育,岩体较破碎,且节理面大都平行于边坡;又因受爆破影响,坡顶出现了裂缝,位于坡顶及半坡位置,出现多处倒坡。
根据现场勘查情况,本边坡属于不稳定边坡。
2、目前位于14#楼北侧山体已出现了局部塌方;
3、14#已开始了基础施工,受塌方影响,部分基础已被塌方填埋;
4、根据现场实测情况,边坡现状坡率平均为1:0.35,整体坡度较陡。
三、山体修坡将遇到的问题
1、山体修坡的费用较高:因边坡已形成,且边坡高度较高,最高处达20. 7m,需启用特种机械加长臂挖掘机进行修坡;
2、将对已完成的成品构件损坏:山体修坡将损坏已完工的成品构件,如坡顶截水沟、14#楼基础承台等。
四、拟投入主要施工机械配备计划
1、挖土设备选择
挖土机械设备选择表
设备用途选择结果
加长臂挖掘机山体高边坡修整PC450-7加长臂挖掘机挖掘机修整边坡产生土方场倒运PC300挖掘机
凿岩机带锤头凿除边坡探头石和突凹不
平岩体
PC300挖掘机(破碎锤)
2、土方挖运设备性能
标准斗容m³0.7
尺寸大小臂总长度mm 24000 动臂总长mm 13000 斗杆总长mm 11000 全高mm 3400
工作围最大挖掘高度mm 17300 最大挖掘深度mm 18000 最大挖掘半径mm 23600
标准斗容m³ 1.4
尺寸全长mm 11140 全宽mm 3190 全高mm 3280
工作围最大挖掘高度mm 10210 最大卸载高度mm 7180 最大挖掘深度mm 7380 最大挖掘半径mm 10920
序号机械名称型号规格数量用途
1 加长臂挖掘机PC450-7 1 山体高边坡修整
2 挖掘机PC450 1 配合加长臂修坡及山上修坡
3 挖掘机PC300 1 配合450挖掘机修坡及山下修坡
4 挖掘机(破碎
锤)PC300 1 带锤头凿除边坡探头石和突凹不平岩
体
五、山体修坡方案
1、机械修整边坡
按设计图纸要求,边坡支护前对山体进行修坡,达到稳定要求。
因高度较大,采用普通挖掘机无法进行,需启用PC450-7型加长壁(分两种:臂长16米和12米)挖掘机修坡,修坡过程中为加快加长臂挖掘机施工效率须启用一台P C450型挖掘机配合作业。
因加长臂有效挖掘高度约12.0~16.0米,但考虑到山体修坡进会出现滚石、坍塌等不良因素,修坡时须保持距边坡至少5.0米安全距离,这样长臂机械的有效挖掘高度会减小,为满足修坡要求,须对修坡机械施工围进行垫土加高,垫设高度为5.0米。
修坡过程中若遇坚硬岩石、突出探头石采用PC300型挖掘机带破碎锤凿除,施工方法如下图:
2、修坡原侧及对成品构件的处理办法
a、修坡原则:设计要求边坡坡率虽为1:0.3,但因考虑边坡的永久性和安全性,修坡以保证边坡稳定为原则,即必须消除不稳定性因素:如挖除松动或裂缝岩体,挖除倒坡以减少坡顶载荷,且全坡面严禁出现倒坡。
因整个山体岩石较破碎,修坡过程中严禁“猛挖、猛凿”,以避免出现因此造成的二次塌方形破倒坡现象。
b、成品构件的处理:坡顶截水沟和14#楼基础已完成,在山体修坡过程中会造损坏。
坡顶截水沟无法保留,修坡过程中必须挖除;
14#楼基础可进行预填埋,修坡过程中虽会造成一定程度损坏,修坡完成后将填土清除可以修补。
3、人工修整边坡
施工要求机械修坡完毕、脚手架搭设完毕后进行人工修整边坡,此阶段的边坡修整的前堤为边坡上岩体已无大(多)不稳定岩块(体)存在。
为保证作业面平整和支护结构的美观性,人工修整的主要施工方法如下:
a、消除突出和不稳定岩体(块):利用风钻钻眼,灌注静态膨胀剂账裂岩体,再利用风镐凿平;
b、沿肋梁施工沿线尽量保持梁体平整,对突出较大部位山体进行修整。
六、山体修坡工期及预计完成工程量 1、工期
山体修坡总体步骤为:①设备进场→②垫土(5米高作业平台)→③修坡→④对修整出的土方倒运→⑤土方外运→⑥完成
总工期为5天:其中①→④工序完成需3天,④→⑥工序完成需2天。
2、预计完成工程量
需修山体坡面水平长度约123.0米,边坡高度为10.7~20.7m ,目前边坡坡率为1:0.3,根据现场情况,预计坡顶最大挖进深度为3.0米,向下自然过度修整至坡底,预计修坡方量为:(40.7+26.3)*123.0=8241.0立方。
土方量计算示意图如下:
七、1、修坡全过程必须排专人指挥,坡顶人员观察坡顶挖土及土质情况,并对挖机机长进行对讲指挥,且要保证人至边坡的安全距离,必要时要配安全带;坡底人员观察坡面挖土及土质情况,且边坡坡底10米以外拉设警戒线,禁止人员靠近。
2、长臂挖机距边坡至少5米安全距离,且需堆设5米高安全平台作业。
3、人工修坡必须配安全带,戴安全帽。
4、人工修坡过程中,边坡坡底10米以外拉设警戒线,禁止人员靠近。
