原彩钢瓦屋面拆除及新彩钢瓦安装
- 格式:docx
- 大小:9.10 KB
- 文档页数:3
钢渣热泼间厂房屋面板、墙面板改造工程施工方案2019年04月10日第一章、编制说明第一节、适用范围本施工方案用于指导车间屋面板拆除、新安装屋面板、保护板更换施工。
第二节、编制依据本施工组织设计作为指导该工程施工的主要依据,主要依据以下几项编制:1.房屋建筑强制性条文。
2.建筑质量管理条例等。
3.国家及行业、地方规范、标准。
4、施工合同及业主要求。
第三节、编制原则一、本项目工程编制原则1.精心组织,精心施工、科学组织、讲究实效。
2.高效组织和优化社会要素,强调质量管理。
3.采取合理的施工方法和施工措施,确保施工安全工期及施工质量。
4.切实为业主着想,以业主关注为施工焦点。
第二章、工程概况第一节、工程总体概况本工程为阳春新钢铁厂钢渣热泼间厂房屋面、侧边彩板瓦更换和保护板更换工程,由于现状屋面板及墙面板材料已全部腐烂,现更换新的屋面及墙面彩钢板。
本厂房长度,主要包括:1、拆除原屋面板,拆除前搭设相应防护措施,必须保证屋架的安全且无变形,必须保证不得有杂物坠落,小雨时不得出现渗漏。
2、拆除原彩钢板墙体。
并更换新的彩钢板;第二节、项目主要施工条件一、工程本身的特殊情况本工程屋面年久失修,局部出现老化损坏现象,存在安全隐患,需采取措施重点关注。
二、与工程施工有关的道路和施工场地状况本项目周围道路畅通,通行良好。
三、设备供应和交通运输等服务能力状况1.拆除用的大、小型机械设备准备充足,优先满足本项目工程施工。
2.周围交通状况良好,适合运输。
四、当地供电、供水和通信能力状况施工现场水源、电源已通,通信畅通。
第三章、施工总体部署第一节、项目总体施工目标一、工期目标工期40天。
二、安全目标创零伤亡、无安全事故;杜绝重大机械设备事故;特种作业持证上岗率为100%;隐患整改率为100%。
三、环境目标遵守国家现行的环境保护法律、法规,四、治安保卫目标确保工程建设正常进行,不发生治安、刑事案件。
五、服务承诺信守合同,竭诚为业主服务。
厂房屋面彩钢瓦更换施工方案一、施工前的准备工作1.组织施工队伍:确定施工队伍的人数和构成,包括施工队长、劳动力、技术人员等。
2.采购材料:根据厂房屋面的大小和需要更换的彩钢瓦的数量,提前购买好所需的彩钢瓦和相关的施工材料。
3.搭建临时设施:根据施工需要,搭建临时的施工工棚、搭建施工场地,并准备好所需要的施工机械设备。
4.制定施工计划:根据施工的具体情况,制定详细的施工计划,包括施工工期、施工顺序、人员安排等。
二、工程施工步骤1.对现有屋面进行检查:对厂房现有的屋面进行检查,确定哪些部分需要更换,以及确定需要更换的彩钢瓦的型号和规格。
2.拆除现有瓦片:使用相关工具,将需要更换的彩钢瓦进行拆除,并妥善处理已拆除下来的瓦片。
3.清理屋面底层:将拆除后的屋面进行清理,将底层清理干净,保证新瓦片的安装质量。
4.进行铺装:按照施工计划,将新的彩钢瓦进行铺装,保证瓦片的整齐和安装的平整度。
5.焊接彩钢瓦接口:彩钢瓦与彩钢瓦之间的接口需要进行焊接,保证接口的紧密度和稳定性。
6.安装防水层:在彩钢瓦的底层安装防水层,防止屋面渗水,保证厂房内部的设备和货物免受损害。
7.验收和清理:进行施工验收,确保施工质量符合要求。
清理施工现场,清除杂物和废料,保持施工现场的整洁。
三、施工注意事项1.安全防护:施工过程中要加强安全防护措施,确保施工人员的人身安全。
使用安全帽、安全绳等个人防护器材,并设置警示标志,提醒周围人员注意安全。
2.施工质量:施工过程中要注重施工质量,确保彩钢瓦的安装准确、牢固,并进行验收,以确保施工质量符合要求。
3.环境保护:施工过程中要注意环境保护,妥善处理施工废弃物和废料,避免对周围环境造成污染。
4.与相关部门的沟通:在施工前要与相关部门进行沟通,了解施工的相关规定和要求,确保施工过程的合法合规。
5.施工期限:严格按照施工计划进行施工,确保施工工期的准时完成,避免给厂房的正常运营造成影响。
通过以上施工方案,可以保证厂房屋面彩钢瓦更换的施工顺利进行,同时保证施工质量和安全,确保厂房的正常使用。
彩钢瓦屋面更换施工组织设计方案1.实施背景:彩钢瓦屋面是一种常见的建筑屋面材料,但由于长期受到自然环境的侵蚀和使用磨损,会出现老化、脱落等问题,需要进行更换。
本方案旨在设计一种高效、安全、经济的彩钢瓦屋面更换施工组织方案。
2.工作原理:彩钢瓦屋面更换施工的工作原理是将原有的老化、损坏的彩钢瓦逐一拆除,并安装新的彩钢瓦。
在此过程中,需要注意保护原有的建筑结构,确保施工安全。
3.实施计划步骤:(1) 施工前准备:包括制定详细的施工计划、组织人员、准备材料和工具等。
(2) 拆除老化彩钢瓦:按照预定的拆除顺序,逐一拆除老化、损坏的彩钢瓦,并对拆除后的建筑结构进行检查和修复。
(3) 安装新的彩钢瓦:根据设计要求,逐一安装新的彩钢瓦,并进行固定和密封处理。
(4) 完工验收:对更换后的彩钢瓦屋面进行验收,确保质量符合要求。
4.适用范围:本方案适用于各类建筑物的彩钢瓦屋面更换施工,包括工业厂房、商业建筑、住宅等。
5.创新要点:(1) 施工前准备:制定详细的施工计划,合理安排人员和材料,确保施工顺利进行。
(2) 拆除老化彩钢瓦:按照预定的拆除顺序进行,确保施工安全,并对拆除后的建筑结构进行检查和修复。
(3) 安装新的彩钢瓦:根据设计要求进行安装,并进行固定和密封处理,确保屋面的稳固和防水性能。
(4) 完工验收:对更换后的彩钢瓦屋面进行验收,确保质量符合要求。
6.预期效果:通过本方案的实施,可以实现以下预期效果:(1) 更换后的彩钢瓦屋面具有良好的防水性能,延长建筑物的使用寿命。
(2) 施工过程安全、高效,减少施工期间的安全事故和质量问题。
(3) 降低施工成本,提高施工效率。
7.达到收益:通过本方案的实施,可以达到以下收益:(1) 延长建筑物的使用寿命,减少后续的维修和更换成本。
(2) 提高建筑物的价值和形象,增加投资回报率。
8.优缺点:(1) 优点:本方案具有施工安全、高效、经济的特点,能够有效解决彩钢瓦屋面老化、脱落等问题。
更换屋顶彩钢板的施工方案一、工程概况:1、本工程属更换户外彩钢瓦厂房防腐工程,更换面积约800平方米。
2、我公司拥有一批理论与实践经验丰富、能打硬仗,专业钢结构安装防腐的施工队伍,无论是经营管理还是施工技术都能够胜任本工程的需要。
二、施工目标1、工期目标:总日历工期为10天,完成全部工程量。
2、质量目标:分段验收合格率100%,优良率≥95%,工程感观≥90%。
3、成本目标:确保工程质量、安全,通过有效管理手段,计划节约工程成本17%。
4、安全目标:坚持“安全第一,预防为主”的方针,保证一般事故频率小于1.5‰,工亡率为零,杜绝重大安全事故。
5、文明施工环保目标:强化施工现场科学化管理,施工满足环保要求,树立人文工程形象,创建市级文明工地。
6、科技进度目标:将本工程列为本企业专业科技示范工程,科技进步效益率达1.5‰。
7、服务目标:建立业主满足施工过程,同时对工程质量进行保证。
三、施工部署主要施工措施:1、本工程采用无脚手架特种高空作业施工。
2、采用人工、机械、打磨除锈、除去表面锈的方法施工。
彩钢瓦、油漆:底漆为X88-DA1高氯化聚乙稀防锈漆、面漆为X88-DA4高氯化聚乙稀面漆。
2、附材:固定螺丝机械、打磨机械、、滚筒、刷子、搅拌机、防护用品、备件等。
3、18ф棕绳,钢丝绳。
四、施工主要内容:1、施工工序工具准备→拆除旧彩钢瓦、油漆钢梁、机械人工、打磨除锈→防腐底漆→道面漆→安装新彩钢瓦→验收2、施工主要内容:彩钢瓦工程面积约800平方米更换五、施工技术措施:1、施工员施工措施:高空作业施工Ⅰ、登高人员在吊板上(用木板牢绑在ф18棕绳上的坐板)腰部系上ф16棕绳作为安全绳。
Ⅱ、作业人员全部系双保险扣,定向监验施工。
具体施工方法1、采用人工机械拆除旧彩钢瓦安装新彩钢瓦2、安装固定件,把固定件用自攻螺钉固定在檩条上,每根檩条上均有。
3、将第一块钢板安放在已固定的固定件上,然后使其与每块固定件的中心肋和内肋的底槽压实,并使它们完全啮合。

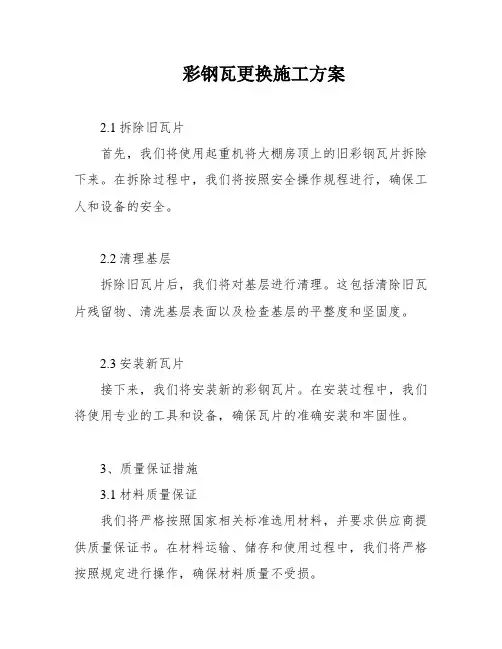

彩钢瓦更换施工方案2.1拆除旧瓦片首先,我们将使用起重机将大棚房顶上的旧彩钢瓦片拆除下来。
在拆除过程中,我们将按照安全操作规程进行,确保工人和设备的安全。
2.2清理基层拆除旧瓦片后,我们将对基层进行清理。
这包括清除旧瓦片残留物、清洗基层表面以及检查基层的平整度和坚固度。
2.3安装新瓦片接下来,我们将安装新的彩钢瓦片。
在安装过程中,我们将使用专业的工具和设备,确保瓦片的准确安装和牢固性。
3、质量保证措施3.1材料质量保证我们将严格按照国家相关标准选用材料,并要求供应商提供质量保证书。
在材料运输、储存和使用过程中,我们将严格按照规定进行操作,确保材料质量不受损。
3.2工艺质量保证我们将按照国家相关标准和本单位积累的施工经验,严格控制施工工艺。
在施工过程中,我们将进行多次检查和验收,确保工程质量符合要求。
4、安全技术措施4.1安全教育我们将对所有参与施工的工作人员进行安全教育,强调施工过程中的安全风险和安全操作规程。
同时,我们将定期进行安全检查和隐患排查,确保施工现场的安全。
4.2安全防护我们将为施工现场配备必要的安全防护设施,如安全帽、安全绳等。
在高空作业时,我们将严格按照安全操作规程进行,确保工人的安全。
5.处理突发事件应急预案的原则在施工过程中,我们将制定应急预案,应对可能出现的突发事件,如天气突变、设备故障等。
我们将按照应急预案的原则,迅速采取有效措施,确保施工现场的安全和工程质量。
施工工艺流程包括施工准备、材料供应及验收、材料下料、拆除彩钢瓦、安装RP玻璃钢瓦、合格验收。
彩钢瓦的拆除和安装先做一半,做好一半后再做另外一半。
2.1施工方法2.1.1施工准备在更换前,应组织技术人员对各班组进行方案及安全技术交底,使所有施工人员掌握安全技术措施。
并安排专人对以下内容进行逐项逐条认真检查,填写检查记录,检查工作确认无误后,才能进行正式施工。
还要组织现场安全大检查,排除安全隐患。
在更换区域拉设安全警示线、挂安全警示牌,禁止无关人员进入区域。
厂房屋面彩钢瓦更换施工方案一、项目背景随着时间的推移和环境的作用,厂房屋面彩钢瓦会出现老化、损坏、漏水等问题,需要进行更换。
本方案旨在对厂房屋面的彩钢瓦进行更换施工,确保厂房的安全和正常运营。
二、施工准备1.安排专业施工队伍,确保施工质量和效率。
2.聘请有经验的工程师进行现场勘察和方案设计,确保施工方案的可行性和合理性。
4.准备必要的施工机械设备、工具和安全用品。
三、施工步骤1.现场清理:清理厂房屋面的杂物和存在的彩钢瓦,确保施工区域的清洁。
2.拆除老化瓦片:使用专业电动工具,拆除老化、损坏的彩钢瓦片,并妥善处理废弃材料。
3.检查基层情况:对厂房的基层进行彻底检查,确保基层平整、无渗漏和结构损坏。
4.安装防水层:在基层上涂刷防水涂料,确保屋面的防水性能。
5.安装彩钢瓦:根据设计方案,安装新的彩钢瓦片,并采用特殊连接件进行固定,确保施工质量和屋面的整体美观。
6.检查施工质量:对彩钢瓦的安装进行全面检查,确保无漏水、无松动等质量问题。
7.清理施工现场:及时清理施工现场的杂物和废弃材料,保持现场的整洁。
四、安全措施1.工人佩戴防护用品,如安全帽、防护眼镜和安全鞋等。
2.严格按照操作规程进行施工,杜绝一切违章行为。
3.施工现场设置安全警示标志,保证施工现场的安全警示和警戒路线。
4.施工现场保持通风良好,防止有毒有害气体积聚。
5.注意防雷措施,避免雷击风险。
五、施工质量控制1.采用合格的彩钢瓦和材料,确保施工质量和屋面的使用寿命。
2.工程师进行现场检查和指导,确保施工符合设计方案和技术要求。
3.对施工过程进行全面监管和抽查,确保施工质量达到标准。
4.对施工中发现的问题及时处理,确保施工的质量和进度。
六、总结通过以上施工方案,能够确保厂房屋面彩钢瓦更换工程的质量和安全。
同时,施工方案中的安全措施和质量控制也能够保证施工过程的安全和标准,保障员工的生命财产安全和厂房的正常运营。
最后,对施工完成后的现场进行全面清理,保持施工现场的整洁和美观。
更换彩钢瓦的施工工艺流程一、施工前的准备工作1、施工方案设计:首先,需要确定更换彩钢瓦的施工方案。
根据建筑结构、彩钢瓦的型号和规格以及施工时间等因素制定合理的施工方案。
2、材料采购:针对所需更换的彩钢瓦型号和数量进行材料采购。
确保材料的质量、规格和数量符合施工要求。
3、安全防护:施工前需对工地进行安全防护工作,包括设置警示标志、搭建安全网、配备安全帽、安全绳等防护装置。
4、设备准备:检查和准备所需的施工设备和工具,如梯子、钢丝绳、电动工具等。
5、人员培训:对参与施工的工人进行岗前培训,包括安全操作规范、施工流程和应急处理措施等。
6、交底沟通:在施工前进行相关方面的交底沟通,包括施工单位、质检人员等相关工作人员共同参与。
二、更换彩钢瓦的施工流程1、拆除旧彩钢瓦:首先,需要对需要更换的彩钢瓦进行拆除。
使用电动工具或手工工具对旧彩钢瓦进行拆除,并保证拆除的过程中不损坏建筑结构和其他构件。
2、清理与修补:拆除旧彩钢瓦后,需要对原有的彩钢瓦支撑结构进行清理和修补。
如有损坏或松动的支撑部分需要及时进行修补加固。
3、测量定位:根据设计方案和现场情况,对新彩钢瓦的尺寸和安装位置进行精确测量和定位。
4、预先准备好需要使用的工具,确保施工过程中便捷高效。
5、根据定位好的位置进行安装,确保安装时候每块瓦之间的连接紧密,不留漏洞。
6、彩钢瓦的连接处使用防水胶封,确保雨水不会渗入。
7、施工完成后,进行全面的清理整理,确保施工现场的整洁。
8、对施工质量进行检查验收,确保更换的彩钢瓦安装牢固,无松动和漏水现象。
三、施工后的整理工作1、施工污染处理:施工完成后,需要对施工现场进行清理,清除施工过程中产生的垃圾和污染物。
2、材料存放:对未使用完的彩钢瓦材料进行妥善存放,避免受潮、变形或者损坏。
3、档案资料整理:对施工过程中的各项档案资料进行整理、归档,包括施工方案、材料采购清单、合同协议等。
四、施工质量验收1、施工单位自检:施工单位进行自检,确保彩钢瓦更换后的施工质量符合规范要求。
彩钢瓦屋面更换施工组织设计方案一、实施背景随着建筑物的使用年限增长,彩钢瓦屋面出现了老化、腐蚀、漏水等问题,严重影响了建筑物的正常使用。
为了保证建筑物的安全性和可持续发展,更换彩钢瓦屋面成为必要的措施。
二、工作原理彩钢瓦屋面更换施工的工作原理是通过拆除原有的彩钢瓦屋面,清理基层,然后安装新的彩钢瓦屋面。
在施工过程中,需要注意保护建筑物的其他部位,如墙体、门窗等,以免受到损坏。
三、实施计划步骤1.前期准备:确定更换彩钢瓦屋面的建筑物,制定详细的实施计划,包括施工时间、材料准备、人员调配等。
2.拆除原有彩钢瓦屋面:使用专业工具进行拆除,注意保护周围环境和其他部位。
3.清理基层:清除彩钢瓦屋面残留物,修补基层破损部分。
4.安装新的彩钢瓦屋面:根据设计要求,进行彩钢瓦屋面的安装,确保平整、牢固。
5.验收和保养:对新安装的彩钢瓦屋面进行验收,做好保养工作,延长使用寿命。
四、适用范围彩钢瓦屋面更换施工适用于各类建筑物,包括工业厂房、仓库、商业综合体等。
无论是新建建筑物还是老旧建筑物,都可以通过更换彩钢瓦屋面来提升建筑物的整体品质。
五、创新要点1.采用先进的材料和技术,提高彩钢瓦屋面的防水性能和耐久性。
2.优化施工流程,提高施工效率,减少对建筑物的影响。
3.注重保护建筑物的其他部位,减少施工过程中的损坏。
六、预期效果1.提升建筑物的整体品质和使用寿命,延长建筑物的使用寿命。
2.改善建筑物的外观,提升建筑物的形象。
3.增加建筑物的安全性和可持续发展能力。
七、达到收益1.提高建筑物的价值,增加资产的价值。
2.减少维修和保养费用,降低运营成本。
3.提升建筑物的竞争力,吸引更多租户或购买者。
八、优缺点优点:提升建筑物的整体品质和使用寿命,增加建筑物的价值,降低运营成本。
缺点:施工过程中可能对建筑物产生一定的影响,需要进行保护工作。
九、下一步需要改进的地方1.进一步优化施工流程,提高施工效率。
2.研究开发更好的材料和技术,提升彩钢瓦屋面的性能。
厂房屋面彩钢瓦更换施工方案一、前言对于厂房的屋面彩钢瓦更换,是一项重要的维护工作。
彩钢瓦作为厂房屋面的覆盖材料,经过长时间的风吹日晒和雨淋,难免会出现老化、损坏等情况,因此及时更换彩钢瓦对于保护厂房结构、延长使用寿命至关重要。
本文将介绍厂房屋面彩钢瓦更换的施工方案及注意事项,希望对相关工作人员提供参考。
二、施工准备工作在进行厂房屋面彩钢瓦更换之前,首先需要做好施工准备工作:1.确定更换范围:根据实际情况确定需要更换的彩钢瓦的范围,包括面积和位置等。
2.准备材料工具:包括新的彩钢瓦、螺丝、胶水、梯子、工具箱等。
3.安全措施:施工过程中需注意安全,搭设好安全围栏,佩戴好安全帽、手套等防护用具。
4.现场清理:清理工作区域,确保施工区域整洁、无障碍物。
三、施工流程1. 拆除旧彩钢瓦1.移除旧彩钢瓦的螺丝。
2.将旧彩钢瓦逐块卸下,注意轻放以避免损坏。
2. 清理屋面基底1.清理彩钢瓦下的灰尘、杂物。
2.检查基底是否有损坏,如有需要修补。
3. 安装新彩钢瓦1.将新彩钢瓦按照顺序铺设在基底上。
2.用螺丝将新彩钢瓦固定在基底上,注意螺丝的紧固力度。
4. 排水处理根据彩钢瓦的斜度设计合适的排水方案,确保屋面排水畅通。
5. 检查整体质量完成更换后,仔细检查彩钢瓦的安装质量,确保无松动、漏水等问题。
四、注意事项1.在施工过程中注意安全,搭设好安全围栏,提醒工人佩戴防护用具。
2.严格按照施工流程进行操作,避免操作失误导致质量问题。
3.施工过程中保持交流畅通,提前沟通好工作细节,确保施工效率。
4.注意施工现场环境,避免因为工具、材料等物件掉落伤人或损坏其他设备。
五、结语厂房屋面彩钢瓦更换是一项细致的工作,需要施工人员具备一定的技术和经验。
在施工过程中要严格按照施工方案进行操作,保证更换工作的质量和安全。
希望本文的内容能为相关人员提供一定的参考和帮助。
原彩钢瓦屋面拆除及新彩钢瓦安装原彩钢瓦屋面拆除工程1、拆除措施和方法:根据不同的拆除对象,拆除施工应当采取不同的拆除方法和拆除顺序,但应遵守“先上后下、先非承重结构后承重结构”的基本原则。
1.1拆除方法:人工与机械相结合的方法拆除对象:学校体育馆原有彩钢瓦屋面及采光天棚屋面拆除方法:人工与机械配合,先把屋面上的防水卷材拆除,堆放在指定位置,人工拆除时不要聚集在一块,以免屋顶承重不够,发生意外。
拆除屋面板时,要准备好脚手架板,先把屋面板用电锯锯成小段,以便拆除。
需用电源时,要检查电源线、接口是否安全,一定不能漏电。
当把屋面板拆除时,工人应站在脚手架板上,用手枪钻把原有自攻螺丝去掉,工人把屋面板拿到指定位置。
拆除一块放下去一块,不能堆在屋面上面。
放在指定位置,堆在一起,等下班时把废料清理出校园外。
1.2拆除措施拆除屋面板时,施工单位必须明确负责人在现场指挥,督促作业人员严格按方案规定施工。
施工现场的所有作业人员必须戴好安全帽,禁止穿汗背心、短裤、拖鞋,严禁酒后上岗作业。
高处作业不得任意向下抛掷拆除的物料,禁止用人力推倒方法进行拆除施工。
使用吊放工具或起重设备,要有专人指挥,机操、指挥和司哨人员必须严格遵守操作规程,不允许超载、斜吊,严禁违章指挥和违章作业。
拆除下来的废旧材料应及时清运出场,严禁在施工现场焚烧废物。
运输过程中严禁发生抛、洒、滴、漏等污染环境的行为。
四、彩钢瓦屋面安装1、彩钢瓦安装工艺流程:天沟→屋面底层板→固定座→屋面保温棉→屋面外板→墙面内板→墙面保温棉→墙面外板→收边泛水板2、安装方法2.1利用钢管搭设两个脚手架,每个架子装上4个轮子,便于推动。
2.2先安屋面内层板,按技术要求,每个波峰用30mm长的专用自攻螺钉固定,螺钉帽颜色与彩板颜色一致。
2.3.铺置上保温棉,保温棉接头处用专用胶带封。
2.4安装固定件,把固定件用自攻螺钉固定在檩条上,每根檩条上均有。
2.5将第一块钢板安放在已固定的固定件上,然后使其与每块固定件的中心肋和内肋的底槽压实,并使它们完全啮合。
原彩钢瓦屋面拆除工程
1拆除措施和方法:
根据不同的拆除对象,拆除施工应当采取不同的拆除方法和拆除顺序,但应遵守
“先上后下、先非承重结构后承重结构”的基本原则。
1.1拆除方法:
人工与机械相结合的方法
拆除对象:学校体育馆原有彩钢瓦屋面及采光天棚屋面
拆除方法:人工与机械配合,先把屋面上的防水卷材拆除,堆放在指定位置,人工拆除时不要聚集在一块,以免屋顶承重不够,发生意外。
拆除屋面板时,要准备好脚手架板,先把屋面板用电锯锯成小段,以便拆除。
需用电源时,要检查电源线、接口是否安全,一定不能漏电。
当把屋面板拆除时,工人应站在脚手架板上,用手枪钻把原有自攻螺丝去掉,工人把屋面板拿到指定位置。
拆除一块放下去一块,不能堆在屋面上面。
放在指定位置,堆在一起,等下班时把废料清理出校园外。
1.2拆除措施
拆除屋面板时,施工单位必须明确负责人在现场指挥,督促作业人员严格按方案规定施工。
施工现场的所有作业人员必须戴好安全帽,禁止穿汗背心、短裤、拖鞋,严禁酒后上岗作业。
高处作业不得任意向下抛掷拆除的物料,禁止用人力推倒方法进行拆除施工。
使用吊放工具或起重设备,要有专人指挥,机操、指挥和司哨人员必须严格遵守操作规程,不允许超载、斜吊,严禁违章指挥和违章作业。
拆除下来的废旧材料应及时清运出场,严禁在施工现场焚烧废物。
运输过程中严禁发生抛、洒、滴、漏等污染环境的行为。
四、彩钢瓦屋面安装
1、彩钢瓦安装工艺流程:
天沟f屋面底层板f固定座f屋面保温棉f屋面外板f墙面内板f墙面保温棉f墙面外板—收边泛水板
2、安装方法
2.1利用钢管搭设两个脚手架,每个架子装上4个轮子,便于推动。
2.2先安屋面内层板,按技术要求,每个波峰用30mn长的专用自攻螺钉固定,螺钉帽颜色
与彩板颜色一致。
23铺置上保温棉,保温棉接头处用专用胶带封。
2.4安装固定件,把固定件用自攻螺钉固定在檩条上,每根檩条上均有。
2.5将第一块钢板安放在已固定的固定件上,然后使其与每块固定件的中心肋和内肋的底槽压实,并使它们完全啮合。
2.6利用专用锁边锁紧彩瓦的中部肋。
2.7定位下列固定件,每一个支撑面一个,并且使固定件的连锁肋边,啮合于安装好的钢板的外肋之上。
2.8沿钢板底部拉一条线,校核钢板的两端是否在一条直线上。
将第二块板方在第二列固定件上,内肋在第一块钢板的外肋上,中心肋位于固定件的中心肋直立地上,重复第一块板操作方法,依次结下安装。
2.9墙板,内外均打螺钉,其施工方法与屋面内层彩板安装类似。
2.10天沟安装,在地面上把天沟接成9m利用麻绳拉至屋面安装。
安装天沟时,要拉线调直。
2.11防水端处理:屋面板安装完后:
2.11.1利用上撬工具,将位于钢板屋脊处终端肋条之间的部分向上折,保证在泛水板下方由内吹的水不会流入建筑物之中。
2.11.2利用下折工具将钢板下端的肋条之间的平板部分稍向下弯曲(呈唇状)以保证雨水
顺着钢板终端被排出,并不会因风力作用回流至平底盘的下边。
2.12主要泛水板安装:
2.13纵向泛水板和盖板,应在与屋面板的接合处向下弯折,下弯的深度同钢板外形相适应。
2.14横向泛水板和盖板,在彩板固定完毕,且底板被上折后,才能安装,安装时,要用开槽口工具进行开口,然后将两槽口间的舌头向下折弯。
2.15墙面所有泛水板,均利用防水拉铆钉连接,接口处有中性硅硐胶。
彩板安装注意事项:2.15.1彩板在工地压制后,必须分类堆放,并加盖雨布,如果雨水较大受潮时,必须将其中的板立即分开,用干布擦去表面湿汽,然后将板叠起,保持空气流通,使表面干燥。
2.15.2为了缩短施工工期,使用扁担杆加吊绳方法,把彩板成捆的一次性吊至屋面,再用人工分工,要特别注意,在搬运彩板时,必须用干燥和清洁的手套,不要在彩板表面上拖拉钢
板和其它东西,在屋面上的工作人员,要穿软底胶鞋,上屋面前应清理泥沙和污物,当沿着屋面板纵向行走时,要在其槽中行走,当沿着槽向行走时,尽量使荷载均衡分布在脚度,而不要集在脚跟或脚尖。
2.15.3在安装中,自攻螺钉钻孔,手据、电锯切割或其它操作均会在屋面上或邻近地区留金属屑,这些东西必须及时地从屋顶、泛水板,天沟等处清除干净,以被免固碎屑氧化面导致彩板表面形成污点,造成钢板腐蚀。
3、安全注意事项
3.1佩带必备的安全设施(如手套、安全帽、保险带等工具)
3.2安装工人需持证的专业人员
3.3骨架安装时必须牢固
3.4安装需在瓦上行走时,尽量踩在瓦的中间部位,避免踩到瓦的边缘
3.5恶劣的天气下须谨慎安装
4、成品保护
4.1施工所用材料多属易燃品,施工现场要严禁烟火,要备有消防器材。
4.2禁止穿有带钉鞋或硬底皮鞋在铺好的防水层上走动。
防水层上不得使用手推车等碾压,经常走人的地方要铺跳板、盖草袋等加以保护。
4.3做好的防水层进行其它作业时,应采取相应的保护措施,避免刺破、损伤防水层。
4.4防水层在未交验之前设专人看管,发现损坏及时修补。
4.5防水涂料施工结束后,应尽量减少在防水层上面踩踏。
