工程施工组织与管理试题三及答案
- 格式:doc
- 大小:354.00 KB
- 文档页数:10
施工组织与管理习题库及参考答案一、单选题(共71题,每题1分,共71分)1.网络图组成的三要素是( )。
A、工作、节点、箭线B、工作、箭线、线路C、工作、节点、线路D、节点、箭线、线路正确答案:C2.影响建设工程进度的因素有很多,其中( )是最大的干扰因素。
A、资金因素B、人为因素C、材料设备因素D、技术因素正确答案:B3.建筑产品地点的固定性和类型的多样性,决定了建筑产品生产的( )。
A、综合性B、复杂性C、流动性D、个别性正确答案:D4.选择每日作业班数,每班作业人数,是在确定( )参数时需要考虑的。
A、流水节拍B、施工过程数C、施工段数D、流水步距正确答案:A5.关于有节奏流水,下列论述中()是错误的。
A、不同施工过程间的流水节拍也相等B、流水步距为常数C、同一施工过程在各施工段上的流水节拍相等D、流水步距为最小节拍的整数倍数正确答案:A6.下述施工组织方式中日资源用量最少的是( )。
A、平行施工B、流水施工C、搭接施工D、依次施工正确答案:D7.某工程各流水参数分别为n=5,m=4,k=3天,则其流水步距为( )天。
A、3B、4C、2D、1正确答案:A8.不同施工过程的专业施工队,在同一施工过程上尽可能保持连续作业,在不同施工过程上又能进行最大限度的搭接,描述的是( )方式的特点。
A、流水施工B、顺序施工C、间断施工D、平行施工正确答案:C9.在组织施工的方式中 , 占用工期最长的组织方式是( )施工。
A、流水B、平行C、搭接D、依次正确答案:D10.某工程由 4 个分项工程组成,平面上划分为 4个施工段,各分项工程在各施工段上流水节拍均为3天,该工程工期( )天。
A、18B、15C、21D、12正确答案:C11.网络计划的主要优点是( )。
A、计算方便B、编制简单C、直观易懂D、工作逻辑关系明确正确答案:D12.建筑产品生产过程联系面广,综合性强是由于建筑产品的( )。
A、生产周期长B、体积庞大C、固定性D、多样性正确答案:B13.工作最早开始时间和最早完成时间的计算应从网络计划的( )开始。
【参考答案】3一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.B2.A3.A4.C5.C6.B7.B8.D 9A 10.A11.C 12.B 13.C 14.B 15.C 16.D 17.D 18.D 19.C 20.C二、多项选择题(共15题,每题2分。
每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个选项得0.5分)1.ACE2.BDE3.BCE4.ADE5.ABE6.ACE7.BCD8.BCDE9.BDE 10.CDE 11.ABDE 12.BE 13.AE 14.CDE 15.BD三:简答题(共计20分,每小题5分)1.什么是工程质量限制?简述工程质量限制的内容。
工程质量限制是指致力于满足工程质量要求,也就是为了保证工程质量满足工程合同、规范标准所实行的一系列措施、方法和手段。
工程质量要求主要表现为工程合同、设计文件、技术规范标准规定的质量标准。
(1)工程质量限制按其实施主体不同,主要包括以下四个方面:1)政府的工程质量限制。
政府属于监控主体,它主要是以法律法规为依据,通过抓工程报建、施工图设计文件审查、施工许可、材料和设备准用、工程质量监督、重大工程竣工验收备案等主要环节进行的。
2)工程监理单位的质量限制。
工程监理单位属于监控主体,它主要是受建设单位的托付,代表建设单位对工程实施全过程进行的质量监督和限制,包括勘察设计阶段质量限制、施工阶段质量限制,以满足建设单位对工程质量的要求。
3)勘察设计单位的质量限制。
勘察设计单位属于自控主体,它是以法律、法规及合同为依据,对勘察设计的整个过程进行限制,包括工作程序、工作进度、费用及成果文件所包含的功能和运用价值,以满足建设单位对勘察设计质量的要求。
4)施工单位的质量限制。
施工单位属于自控主体,它是以工程合同、设计图纸和技术规范为依据,对施工准备阶段、施工阶段、竣工验收交付阶段等施工全过程的工作质量和工程质量进行的限制,以达到合同文件规定的质量要求。
施工组织试题及答案一、选择题(每题2分,共20分)1. 施工组织设计的主要目的是()。
A. 提高施工效率B. 降低施工成本C. 确保施工安全D. 协调施工各方2. 施工组织设计通常包括哪些内容?()A. 施工方案B. 施工进度计划C. 施工资源配置D. 所有以上选项3. 施工组织设计中,施工方案的制定应遵循哪些原则?()A. 经济性B. 可行性C. 安全性D. 所有以上选项4. 施工进度计划的编制应考虑哪些因素?()A. 工程量B. 施工工艺C. 资源供应情况D. 所有以上选项5. 施工资源配置中,人力资源的配置应考虑哪些因素?()A. 工程规模B. 施工技术要求C. 施工进度要求D. 所有以上选项二、判断题(每题1分,共10分)6. 施工组织设计是一次性的工作,不需要根据实际情况进行调整。
()7. 施工组织设计中,施工方案的制定不需要考虑施工安全。
()8. 施工进度计划的编制只需考虑工程量,无需考虑施工工艺。
()9. 施工资源配置中,不需要考虑施工进度要求。
()10. 施工组织设计应以提高施工效率为主要目标,其他因素可以忽略。
()三、简答题(每题10分,共30分)11. 简述施工组织设计的重要性。
12. 阐述施工进度计划编制的基本原则。
13. 描述施工资源配置的主要内容及其重要性。
四、案例分析题(每题15分,共40分)14. 某建筑工程项目在施工过程中遇到了材料供应不足的问题,导致施工进度延误。
请分析可能的原因,并提出解决方案。
15. 假设你是该项目的项目经理,请根据施工组织设计的要求,制定一个施工安全管理制度。
参考答案一、选择题1. D2. D3. D4. D5. D二、判断题6. 错误7. 错误8. 错误9. 错误10. 错误三、简答题11. 施工组织设计的重要性在于它能够确保施工过程的有序进行,提高施工效率,降低成本,确保施工安全,协调各方关系,最终实现工程目标。
12. 施工进度计划编制的基本原则包括:科学性、合理性、可行性、灵活性和系统性。
《建筑施工组织与管理》考试试卷1.下列施工方式中,不属于组织施工的基本方式的是()。
A.分别施工B.依次施工C.流水施工D.平行施工2.施工准备工作是()。
A.施工前的准备B.施工中的准备C.施工过程中的准备D.施工全过程的准备3.当施工段数大于施工过程数时,可能会出现()。
A.工人窝工B.工作面空闲C.施工班组不连续施工D.资源供应集中4.在同一施工项目以及不同施工项目中,各段流水节拍不完全相同的是()。
A.异节奏流水B.等节奏流水C.无节奏流水D.有节奏流水5.有技术间隙时间的多层建筑物流水段数m与施工过程数n的关系为()。
A、m<n B.m=n C.m>n D.m≥n6.下列()参数为工艺参数。
A.施工过程数B.施工段数C.流水步距D.流水节拍7.下列()与工序的持续时间计算没有关系。
A.工程量B.每日工作班数C.时间定额D.施工过程数8.在下列组织施工的方式中,工期最短的是()。
A.依次施工B.平行施工C.流水施工D.搭接施工9.下述施工组织方式中日资源用量最少的是()。
A.依次施工B.平行施工C.流水施工D.搭接施工10.下列()参数为空间参数。
A.施工过程数B.施工段数C.流水步距D.流水节拍11.当施工段确定之后,流水步距越大,则工期()。
A.越长 B.越短 C.不变 D.以上说法都不对12.不同施工过程的专业施工队,在同一施工段上尽可能保持连续施工,在不同施工段上有能进行最大限度的搭接。
描述的是()方式的特点。
A.依次施工B.平行施工C.流水施工D.间断施工13.下列不是横道计划优点的是()。
A.绘图比较简便B.表达形象直观C.明确制出哪些是关键工作D.流水作业排列整齐有序14.以下哪些不属于流水施工的特点?()A.有利于资源的均衡利用B.最充分地利用了工作面,工期最短C.施工班组能连续均衡地施工D.实行专业化班组,有利于劳动效率的提高15.双代号网络图与单代号网络图的最主要区别是()。
《建筑施工组织与管理》考试试卷及全部答案————————————————————————————————作者:————————————————————————————————日期:2《建筑施工组织与管理》考试试卷得分阅卷人一.选择题(每小题 1 分,共 25 分)题号 1 2 3 4 5 6 7 8 9 10 答案题号11 12 13 14 15 16 17 18 19 20 答案题号21 22 23 24 25答案1.下列施工方式中,不属于组织施工的基本方式的是()。
A.分别施工B.依次施工C.流水施工D.平行施工2.施工准备工作是()。
A.施工前的准备B.施工中的准备C.施工过程中的准备D.施工全过程的准备3.当施工段数大于施工过程数时,可能会出现()。
A.工人窝工B.工作面空闲C.施工班组不连续施工D.资源供应集中4.在同一施工项目以及不同施工项目中,各段流水节拍不完全相同的是()。
A.异节奏流水B.等节奏流水C.无节奏流水D.有节奏流水5.有技术间隙时间的多层建筑物流水段数m与施工过程数n的关系为()。
A、m<n B.m=n C.m>n D.m≥n6.下列()参数为工艺参数。
A.施工过程数B.施工段数C.流水步距D.流水节拍7.下列()与工序的持续时间计算没有关系。
A.工程量B.每日工作班数C.时间定额D.施工过程数8.在下列组织施工的方式中,工期最短的是()。
A.依次施工B.平行施工C.流水施工D.搭接施工9.下述施工组织方式中日资源用量最少的是()。
A.依次施工B.平行施工C.流水施工D.搭接施工10.下列()参数为空间参数。
A.施工过程数B.施工段数C.流水步距D.流水节拍11.当施工段确定之后,流水步距越大,则工期()。
A.越长B.越短C.不变D.以上说法都不对12.不同施工过程的专业施工队,在同一施工段上尽可能保持连续施工,在不同施工段上有能进行最大限度的搭接。
描述的是()方式的特点。
2021年工程项目组织与管理练习题和答案解析(Part3)共2种题型,共75题一、单选题(共45题)1.在FIDIC施工合同条件中,预付款担保应采用()提供的保函A:保险机构B:金融机构C:中央银行D:政府有关部门【答案】:B【解析】:本题考查的是 1999 年版 FIDIC 施工合同条件的主要内容。
通用条件中规定,承包商签订合同时应提供履约担保,接受预付款前应提供预付款担保。
预付款担保应采用金融机构提供的保函。
2.(2010年真题)FIDIC合同条件规定,争端裁决委员会作出裁决后()日内任何一方未提出不满意裁决的通知,此裁决即为最终决定。
A:14B:28C:56D:84【答案】:B【解析】:提交争端裁决委员会决定。
裁决委员会应在收到提交的争议文件后 84 天内做出合理的裁决。
做出裁决后的 28 天内任何一方未提出不满意裁决的通知,则此裁决即为最终的决定3.勘察纲要应由()审批、签字并加盖公章。
A:项目负责人B:勘察单位技术负责人C:项目技术负责人D:总监理工程师【答案】:B【解析】:勘察单位在实施勘察工作之前,应结合工程的特点编制勘察纲要(工作方案)。
勘察纲要应由项目负责人主持编写,由勘察单位技术负责人审批、签字并加盖公章。
项目负责人(技术负责人×)应始终在作业现场进行指导、督促检查。
4.全面质量管理活动的全部过程,就是质量计划的制订和组织实现的过程,这个过程就是按照()周而复始地运转。
A:计划-实施-检查-处理B:实施-计划-检查-处理C:计划-检查-实施-处理D:计划-实施-处理-检查【答案】:A【解析】:全面质量管理活动的全部过程,就是质量计划的制订和组织实现的过程,这个过程就是按照 PDCA 循环周而复始地运转。
P(计划 PLAN)D(实施 DO)C(检查 CHECK)A(处理 ACT)。
5.职业健康安全与环境管理体系的建立步骤中,人员培训之前的步骤是()。
A:体系策划与设计B:成立工作小组C:初始评审D:文件发布和体系试运行【答案】:B【解析】:本题考查的是职业健康安全与环境管理体系的建立步骤。
《建筑施工组织与管理》考试试卷D.有节奏流水5.有技术间隙时间的多层建筑物流水段数m 与施工过程数n 的关系为( )。
A 、 m<n B.m=n C.m>n工段数 C.流水步距 日工作班数 C.时间定额)。
行施工 C.流水施工)。
行施工 C.流水施工工段数 C.流水步距)。
不变 D.以上说法都 )方 A.依次施工 B.平行施工 C.流水施工 D.间断施工 13.下列不是横道计划优点的是( )。
A.绘图比较简便B.表达形象直观C.明确制出哪些是关键工作D.流水作业排列整齐有序14.A.有利于资源的均衡利用B.C.D.15. A.节点的编号不同 B.表示工作的符号不同 C.使用的范围不同 D.时间参数的计算方法不同16.( )。
17.某工程各流水参数分别为( )天。
18.某工程各流水参数分别为工期为( )天。
19.某分部工程由A.B.C.D 天,t d =6天,则流水步距K A.1天 B.2天20.( )天。
A.1B.2C.3D.4 21.已知某工程项目为不等节拍流水,且t a =3,t b =2天,且已知施工段1.网络计划中工作之间的逻辑关系包括()。
A.工艺关系B.组织关系C.生产关系D.技术关()1.施工组织设计是用来指导拟建工程施工全过程的技术文件.经济和组织文件。
等节拍.不等节拍.无节奏流水施.施工过程和施工流水节拍.技术间歇.搭间等。
施工工艺.和施工层。
把消耗时间.不消耗资源的工序,()12.有时间坐标的网络图既适用于双代号网络,也可用于单代号网络。
网络计划中的虚工作即不消耗资源,。
6.工作的逻辑关系是指工作的工艺关系和7.单位工程施工组织设计是由项目技术负责人负责编制;分部分项工程施工组织设计是由负责编制8.根据网络计划优化条件和目标不同,通常有(工期优化、资源优→设计→施工招投标→施工、工期长、个别6.施工项目组织机构的设置原则。
分)三、填空题四、判断题(√)1.施工组织设计是用来指导拟建工程施工全过程的技术文件.经济和组织文件。
模拟题一一、名词解释(每题5分,共20分)1、基本建设:2、流水步距:3、施工总平面布置图:4、施工组织设计:二、如下逻辑关系绘制节点型和箭杆型网络图(每图5分,共10分)A、B、C是首先进行的三项工作;A完成后进行D和E;B完成后进行E和G;C完成后进行G;D完成后进行F;F取决于G和D;F和E是最后两道工作。
三、工业装置安装施工时,其施工段和施工过程及各施工过程在各施工段上的持续时间如下表:计算分别流水施工及各施工过程在各施工段上的机动时间,并在斜道图表上表示出来。
(20分)四、用两时(ES和LS)标注法计算如下网络图并表达出来。
(18分)五、已知网络计划图所示,在第5天下班检查,发现D 还未开始,C已进行1天,B已进行2天。
画出前锋线,并画出调整前、后的时标网络计划。
(20分)六、简答题(12分)1、施工总平面图设计的内容有哪些?(6分)2、施工准备工作的内容有哪些?(6分)答案:一、名词解释1、基本建设:凡固定资产扩大再生产的新建、改建、扩建、恢复工程及与之相连带的工作。
2、流水步距:表示相距两个施工过程(或施工队组),先后进入流水施工时间间隔。
3、施工总平面布置图:是拟建项目施工场地的总布置图。
它按照施工方案和施工进度的要求,对施工现场的道路交通、材料仓库、附属企业、临时房屋、临时水电管线等做出合理的规划布置,从而正确处理全工地施工期间所需各项设施和永久性建筑、拟建工程之间的空间关系。
4、施工组织设计:是运用生产技术和科学管理技术,对拟建工程的施工方案、施工进度计划和资源需要量计划、施工平面布置等作出设计。
二、作图题【答案】(虚工作多一条扣2分,直至扣完5分。
有违反原则性错误,该图不得分。
)三、(20分)【答案】计算流水步距K12=所以K12=5,FF1=5-{5,4,3,2}={0,1,2,3}。
同理:K23=6,K34=8,FF2={3,0,0,0},FF3={6,4,4,0}。
T=∑K+tn=(5+6+8)+(4+3+1+2)=29(计算流水步距每个2分,共6分;计算FF3分;计算总工期2分;作图中每个施工过程1.5分,共6分,机动时间2分,标注及其它1分。
一、选择(4′×10)1.在设计单位工程施工平面图时,一般应首先考虑(D)的布置。
A. 办公、生活临时设施B. 水电管网C. 运输道路D. 起重机械2.下列内容中,不属于单位工程施工组织设计的内容的是(C )。
A. 施工进度计划B. 施工平面图C. 施工日志D. 工程概况3.施工组织中,编制资源需要量计划的直接依据是( B )。
A. 工程量清单B. 施工进度计划C. 施工图D. 市场的供求情况4.判别单代号网络计划的关键路线方法之一是(B )。
A.工作的总时差为零B.路线上相邻工作之间的时间间隔均为零C.节点的最早时间等于节点的最迟时间D.工作的自由时差为零5.某工作的最早开始时间为第10天,最早完成时间为第20天,工作总时差为7天,自由时差为4天,在不影响总工期的前提下,该工作最迟开始时间为第( D ) 天。
A.14 B.4 B.15 D.176.在工程网络计划的费用优化过程中,在缩短工作持续时间对质量和安全影响不大的情况下,应选择(A )的关键工作作为压缩对象。
A.直接费用率或组合直接费用率最小B.直接费用率最大C.直接费用最小D.直接费用最大7.在工程网络计划执行过程中,如果某项非关键工作实际进度拖后的时间没有超过其总时差,则(D )。
A.该工作的总时差不变B.该工作的自由时差不变C.不影响其紧后工作D.不影响工程计划工期8.某住宅楼由六个单元组成,其基础工程施工时,拟分成三段组织流水施工,土方开挖总量为9600m3,选用两台挖土机进行施工,采用一班作业,两台挖掘机的台班产量定额均为100m3,则流水节拍应为( B )d。
A.32 B.16C.48 D.89.不属于无节奏流水施工的特点是( A )。
A.所有施工过程在各施工段上的流水节拍均相等B.各施工过程的流水节拍不等,且无规律C.专业工作队数目等于施工过程数目D.流水步距一般不等10.在网络计划中,若某工作的( C )最小,则该工作必为关键工作。

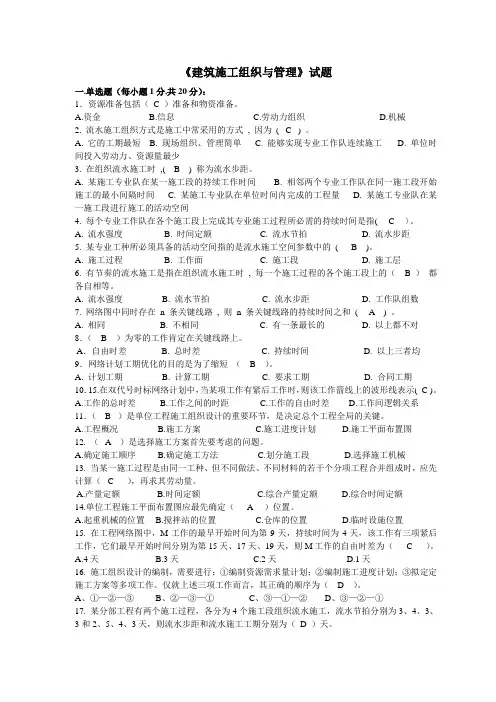

《建筑施工组织与管理》试题一.单选题(每小题1分,共20分):1.资源准备包括(C )准备和物资准备。
A.资金B.信息C.劳动力组织D.机械2. 流水施工组织方式是施工中常采用的方式, 因为( C ) 。
A. 它的工期最短B. 现场组织、管理简单C. 能够实现专业工作队连续施工D. 单位时间投入劳动力、资源量最少3. 在组织流水施工时,( B ) 称为流水步距。
A. 某施工专业队在某一施工段的持续工作时间B. 相邻两个专业工作队在同一施工段开始施工的最小间隔时间C. 某施工专业队在单位时间内完成的工程量D. 某施工专业队在某一施工段进行施工的活动空间4. 每个专业工作队在各个施工段上完成其专业施工过程所必需的持续时间是指( C 〉。
A. 流水强度B. 时间定额C. 流水节拍D. 流水步距5. 某专业工种所必须具备的活动空间指的是流水施工空间参数中的( B )。
A. 施工过程B. 工作面C. 施工段D. 施工层6. 有节奏的流水施工是指在组织流水施工时, 每一个施工过程的各个施工段上的( B )都各自相等。
A. 流水强度B. 流水节拍C. 流水步距D. 工作队组数7. 网络图中同时存在n 条关键线路, 则n 条关键线路的持续时间之和( A ) 。
A. 相同B. 不相同C. 有一条最长的D. 以上都不对8.( B )为零的工作肯定在关键线路上。
A.自由时差 B. 总时差 C. 持续时间 D. 以上三者均9.网络计划工期优化的目的是为了缩短( B )。
A. 计划工期B. 计算工期C. 要求工期D. 合同工期10.15.在双代号时标网络计划中,当某项工作有紧后工作时,则该工作箭线上的波形线表示( C )。
A.工作的总时差B.工作之间的时距C.工作的自由时差D.工作间逻辑关系11.( B )是单位工程施工组织设计的重要环节,是决定总个工程全局的关键。
A.工程概况B.施工方案C.施工进度计划D.施工平面布置图12. ( A )是选择施工方案首先要考虑的问题。
【参考答案】3一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.B2.A3.A4.C5.C6.B7.B8.D 9A10.A11.C 12.B 13.C 14.B 15.C 16.D 17.D 18.D19.C 20.C二、多项选择题(共15题,每题2分。
每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个选项得0.5分)1.ACE2.BDE3.BCE4.ADE5.ABE6.ACE7.BCD8.BCDE9.BDE 10.CDE 11.ABDE 12.BE 13.AE 14.CDE 15.BD三:简答题(共计20分,每小题5分)1.什么是工程质量控制?简述工程质量控制的内容。
工程质量控制是指致力于满足工程质量要求,也就是为了保证工程质量满足工程合同、规范标准所采取的一系列措施、方法和手段。
工程质量要求主要表现为工程合同、设计文件、技术规范标准规定的质量标准。
(1)工程质量控制按其实施主体不同,主要包括以下四个方面:1)政府的工程质量控制。
政府属于监控主体,它主要是以法律法规为依据,通过抓工程报建、施工图设计文件审查、施工许可、材料和设备准用、工程质量监督、重大工程竣工验收备案等主要环节进行的。
2)工程监理单位的质量控制。
工程监理单位属于监控主体,它主要是受建设单位的委托,代表建设单位对工程实施全过程进行的质量监督和控制,包括勘察设计阶段质量控制、施工阶段质量控制,以满足建设单位对工程质量的要求。
3)勘察设计单位的质量控制。
勘察设计单位属于自控主体,它是以法律、法规及合同为依据,对勘察设计的整个过程进行控制,包括工作程序、工作进度、费用及成果文件所包含的功能和使用价值,以满足建设单位对勘察设计质量的要求。
4)施工单位的质量控制。
施工单位属于自控主体,它是以工程合同、设计图纸和技术规范为依据,对施工准备阶段、施工阶段、竣工验收交付阶段等施工全过程的工作质量和工程质量进行的控制,以达到合同文件规定的质量要求。
(2)工程质量控制按工程质量形成过程,包括全过程各阶段的质量控制,主要是:1)决策阶段的质量控制;2)工程勘察设计阶段的质量控制;3)工程施工阶段的质量控制。
2.试述工程质量责任体系。
(1)建设单位的质量责任1)建设单位对其自行选择的设计、施工单位发生的质量问题承担相应责任。
2)建设单位按合同的约定负责采购供应的建筑材料、建筑构配件和设备,应符合设计文件和合同要求,对发生的质量问题,应承担相应的责任。
(2)勘察、设计单位的质量责任勘察、设计单位必须按照国家现行的有关规定、工程建设强制性技术标准和合同要求进行勘察、设计工作,并对所编制的勘察、设计文件的质量负责。
(3)施工单位的质量责任施工单位对所承包的工程项目的施工质量负责。
实行总承包的工程,总承包单位应对全部建设工程质量负责。
建设工程勘察、设计、施工、设备采购的一项或多项实行总承包的,总承包单位应对其承包的建设工程或采购的设备的质量负责;实行总分包的工程,分包应按照分包合同约定对其分包工程的质量向总承包单位负责,总承包单位与分包单位对分包工程的质量承担连带责任。
(4)工程监理单位的质量责任工程监理单位应依照法律、法规以及有关技术标准、设计文件和建设工程承包合同,与建设单位签订监理合同,代表建设单位对工程质量实施监理,并对工程质量承担监理责任。
监理责任主要有违法责任和违约责任两个方面。
如果工程监理单位故意弄虚作假,降低工程质量标准,造成质量事故的,要承担法律责任。
若工程监理单位与承包单位串通,牟取非法利益,给建设单位造成损失的,应当与承包单位承担连带赔偿责任。
如果监理单位在责任期内,不按照监理合同约定履行监理职责,给建设单位或其他单位造成损失的,属违约责任,应当向建设单位赔偿。
(5)建筑材料、构配件及设备生产或供应单位的质量责任建筑材料、构配件及设备生产或供应单位对其生产或供应的产品质量负责。
3.建设工程进度计划的常用表示方法?各自的特点是什么?答:建设工程进度计划的表示方法有多种,常用的有横道图和网络图两种表示方法。
横道图也称甘特图,是美国人甘特(Gantt)在20世纪20年代提出的。
由于其形象、直观,且易于编制和理解,因而长期以来被广泛应用于建设工程进度控制之中。
利用横道图表示工程进度计划,存在下列缺点:(1)不能明确地反映出各项工作之间错综复杂的相互关系,因而在计划执行过程中,当某些工作的进度由于某种原因提前或拖延时,不便于分析其对其他工作及总工期的影响程度,不利于建设工程进度的动态控制。
(2)不能明确地反映出影响工期的关键工作和关键线路,也就无法反映出整个工程项目的关键所在,因而不便于进度控制人员抓住主要矛盾。
(3)不能反映出工作所具有的机动时间,看不到计划的潜力所在,无法进行最合理的组织和指挥。
(4)不能反映工程费用与工期之间的关系,因而不便于缩短工期和降低工程成本。
建设工程进度计划用网络图来表示,可以使建设工程进度得到有效控制。
国内外实践证明,网络计划技术是用于控制建设工程进度的最有效工具。
与横道计划相比,网络计划具有以下主要特点:(1)网络计划能够明确表达各项工作之间的逻辑关系。
(2)通过网络计划时间参数的计算,可以找出关键线路和关键工作。
(3)通过网络计划时间参数的计算,可以明确各项工作的机动时间。
(4)网络计划可以利用电子计算机进行计算、优化和调整。
4.当组织非节奏流水施工时,如何确定其流水步距?答:通常采用累加数列错位相减取大差法计算流水步距。
由于这种方法是由潘特考夫斯基(译音)首先提出的,故又称为潘特考夫斯基法。
累加数列错位相减取大差法的基本步骤如下:(1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;(2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;(3)在差数列中取最大值,即为这两个相邻施工过程的流水步距四:计算题(共计30分,每小题15分)1.某工程包括三幢结构相同的砖混住宅楼,组织单位工程流水,以每幢住宅楼为一个施工段。
已知:(1)地面±0.00m以下部分按土方开挖、基础施工、底层预制板安装、回填土四个施工过程组织固定节拍流水施工,流水节拍为2周;(2)地上部分按主体结构、装修、室外工程组织加快的成倍节拍流水施工,各由专业工作队完成,流水节拍分别为4,4,2周;如果要求地上部分与地下部分最大限度地搭接,均不考虑间歇时间,试绘制该工程施工进度计划。
【解】分别求出地下与地上工程的流水施工工期,再组织最大限度的搭接施工。
1)地面±0.00m以下工程组织固定节拍流水施工:施工过程:n=4;施工段:m=3;流水节拍:K=t=2(周)。
工期T1=(m+n-1)×t=(4+3-1)×2=12(周)。
2)地面以上组织加快的成倍流水施工:施工过程:n=3;施工段:m=3。
求流水步距:K=min(4,4,2)=2。
求专业队数:b1=4/2=2 b2=4/2=2 b3=2/2=1 总队数 n′=5。
求增加专业队后的工期:T 2=(m+n ′-1)×K =(3+5-1)×2=14(周)。
3)确定总工期:当第一幢住宅楼地下工程完成后即可进行地上工程,则总工期: T =(T 1-搭接时间)+T 2=(12-2×2)+14=22(周)。
4)绘制施工进度计划:2.某网络计划的有关资料如下表所示,试绘制双代号网络计划,在图中标出各个节点的最早时间和最迟时间,并据此判定各项工作的六个主要时间参数。
最后,用双箭线标明关键线路。
工作A B C D E G H I J K 持续时间 2 3 4 5 6 3 4 7 2 3 紧前工作—— A A A B C 、D D B E 、H 、G G【解】各项工作的六个主要时间参数如下:(1)A 工作ES1-2=ET1=0 LF1-2=LT2=2 TF1-2=LT2-ET1-D1-2=2-0-2=0 EF1-2=ET1+D1-2=2 LS1-2=LT2-D1-2=0 FF1-2=ET2-ET1-D1-2=2-0-2=0 (2)B工作ES2-3=ET2=2 LF2-3=LT3=5 TF2-3=LT3-ET2-D2-3=5-2-3=0 EF2-3=ET2+D2-3=5 LS2-3=LT3-D2-3=2 FF2-3=ET3-ET2-D2-3=5-2-3=0 (3)C工作ES2-5=ET2=2 LF2-5=LT5=7 TF2-5=LT5-ET2-D2-5=7-2-4=1 EF2-5=ET2+D2-5=6 LS2-5=LT5-D2-5=3 FF2-5=ET5-ET2-D2-5=7-2-4=1 (4)D工作ES2-4=ET2=2 LF2-4=LT4=7 TF2-4=LT4-ET2-D2-4=7-2-5=0 EF2-4=ET2+D2-4=7 LS2-4=LT4-D2-4=2 FF2-4=ET4-ET2-D2-4=7-2-5=0 (5)E工作ES3-7=ET3=5 LF3-7=LT7=11 TF3-7=LT7-ET3-D3-7=11-5-6=0 EF3-7=ET3+D3-7=11 LS3-7=LT7-D3-7=5 FF3-7=ET7-ET3-D3-7=11-5-6=0 (6)H工作ES4-7=ET4=7 LF4-7=LT7=11 TF4-7=LT7-ET4-D4-7=11-7-4=0 EF4-7=ET4+D4-7=11 LS4-7=LT7-D4-7=7 FF4-7=ET7-ET4-D4-7=11-7-4=0 (7)G工作ES5-6=ET5=7 LF5-6=LT6=10 TF5-6=LT6-ET5-D5-6=10-7-3=0 EF5-6=ET5+D5-6=10 LS5-6=LT6-D5-6=7 FF5-6=ET6-ET5-D5-6=10-7-3=0 (8)I工作ES3-8=ET3=5 LF3-8=LT8=13 TF3-8=LT8-ET3-D3-8=13-5-7=1 EF3-8=ET3+D3-8=12 LS3-8=LT8-D3-8=6 FF3-8=ET8-ET3-D3-8=13-5-7=1 (9)J工作ES7-8=ET7=11 LF7-8=LT8=13 TF7-8=LT8-ET7-D7-8=13-11-2=0 EF7-8=ET7+D7-8=13 LS7-8=LT8-D7-8=13-2=11FF7-8=ET8-ET7-D7-8=13-11-2=0(10)K工作ES6-8=ET6=10 LF6-8=LT8=13 TF6-8=LT8-ET6-D6-8=13-10-3=0 EF6-8=ET6+D6-8=13 LS6-8=LT8-D6-8=10 FF6-8=ET8-ET6-D6-8=13-10-3=0。
