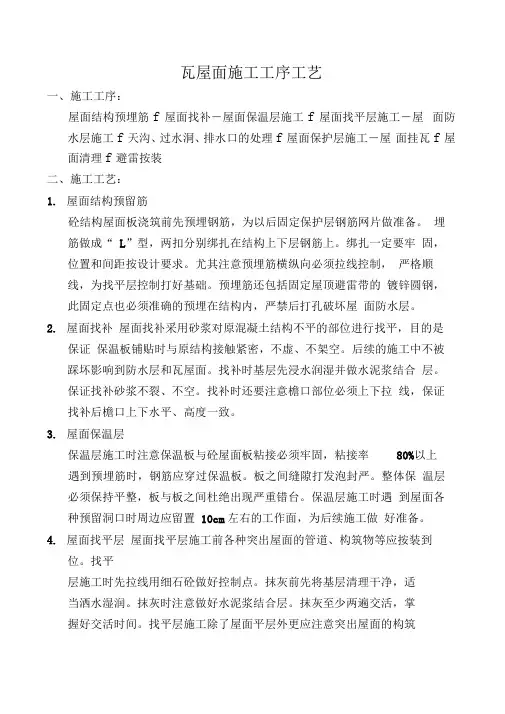

瓦屋面施工工序工艺

一、施工工序:

屋面结构预埋筋→屋面找补→屋面保温层施工→屋面找平层施工→屋面防水层施工→天沟、过水洞、排水口的处理→屋面保护层施工→屋面挂瓦→屋面清理→避雷按装

二、施工工艺:

1.屋面结构预留筋

砼结构屋面板浇筑前先预埋钢筋,为以后固定保护层钢筋网片做准备。埋筋做成“L”型,两扣分别绑扎在结构上下层钢筋上。绑扎一定要牢固,位置和间距按设计要求。尤其注意预埋筋横纵向必须拉线控制,严格顺线,为找平层控制打好基础。预埋筋还包括固定屋顶避雷带的镀锌圆钢,此固定点也必须准确的预埋在结构内,严禁后打孔破坏屋面防水层。

2.屋面找补

屋面找补采用砂浆对原混凝土结构不平的部位进行找平,目的是保证保温板铺贴时与原结构接触紧密,不虚、不架空。后续的施工中不被踩坏影响到防水层和瓦屋面。找补时基层先浸水润湿并做水泥浆结合层。保证找补砂浆不裂、不空。找补时还要注意檐口部位必须上下拉线,保证找补后檐口上下水平、高度一致。

3.屋面保温层

保温层施工时注意保温板与砼屋面板粘接必须牢固,粘接率80%以上。遇到预埋筋时,钢筋应穿过保温板。板之间缝隙打发泡封严。整体保温层必须保持平整,板与板之间杜绝出现严重错台。保温层施工时遇到屋面各种预留洞口时周边应留置10cm左右的工作面,为后续施工做好准备。

4.屋面找平层

屋面找平层施工前各种突出屋面的管道、构筑物等应按装到位。找平层施工时先拉线用细石砼做好控制点。抹灰前先将基层清理干净,适当洒水湿润。

抹灰时注意做好水泥浆结合层。抹灰至少两遍交活,掌握好交活时间。找平

层施工除了屋面平层外更应注意突出屋面的构筑物根部、女儿墙、屋脊边缘等部位,这些部位容易对后面施工造成影响,引起屋面渗漏、挂瓦不平等质量通病。这些部位施工时先在与屋面交接部位钉钢丝网一道,钢丝网卷起和平铺宽度均不小于25cm,抹灰时砂浆必须压进钢丝网内部,使抹灰层达到防脱、抗裂目的。且抹灰在卷起部位与屋面交接阴角处必须作顺、作直、抹成圆角,抹灰高度保证防水、保温等施工要求。

5.屋面防水层施工

屋面防水层施工应待找平层干燥和达到相应强度后进行。先用聚氨酯处理各种预埋筋根部,杜绝一旦卷材层失效后根部向内渗水。卷材防水掌握热熔程,度保证与屋面找平层粘接牢固,不空、不起泡。防水层采用顺坡搭接,搭接宽度不小于15cm。特别注意横向搭接时上部卷材必须压在上面,搭接宽度不小于20cm。大面积防水完成后,再一次对突出屋面的预埋筋根部进行单独处理:单补一片防水附加层套在钢筋根部。还要注意屋面的阴阳角、屋脊上下边缘、突出的构筑物根部等易漏水部位。这些部位必须精心施工、做好附加层,保证防水质量。

6.天沟、排水口、过水洞处理

这些部位是影响防水效果的关键部位,必须认真做好。首先结构上必须考虑便于施工,留出相应工作面。洞口过小、沟底过窄等使正常施工不能进行,无法保证施工质量。其次这些部位的找平层抹灰必须到位,尤其是穿墙孔洞内部和天沟根部,这些部位容易被忽视更容易出现问题。再次排水口、过水洞的标高、位置必须准确,并严格做到内高外低。里口底坪应与周围防水层表面一致或略低于防水层1cm,穿墙结构内部的防水和找平层抹灰一样要求粘接牢固、到位(包括防水层和附加层)。口的边缘部位还应涂刷聚氨酯两遍,弥补卷材防水在此部位的缺欠。天沟防水首先也要注意找平层抹灰必须到位,做好根部的圆角和泛水。尤其是泛水,沟底坡度不应小于1%。天沟防水层施工时,鉴于本工程实际情况,天沟防水附加层应满铺,并先行施工。

做好后经单独验收合格以后再进行大面积施工。大面积施工时天沟仍和其他

部位一样按设计要求和规范进行施工。

7.防水保护层

防水保护层施工是屋面工程中关键工序,施工质量直接影响屋面挂瓦质量,很容易造成屋面不平整、屋脊甩线、檐口不平等质量通病,必须引起施工单位足够重视。保护层施工时先铺设钢丝网,钢丝网挂在结构预埋筋上,并与钢筋绑扎在一起。钢丝网的垫块也必须与钢丝网绑扎在一起,以防脱落。钢筋网绑扎完成后再进行打点冲筋,打点时将控制点设在预埋筋的根部,这样既能保证控制点牢固还能使后面的冲筋相互平行、位置准确。控制点完成后以点为依据,用细石砼冲筋。一般部位冲筋应垂直于屋脊方向,这样便于屋脊顺直和标高控制,另外所有纵向屋脊、阴角顺水沟等部位必须单独冲筋、重点控制。冲筋完成设置顺水条与屋面结合点的木楔,木楔为棱台型:上面80*80下面120*120高4cm,做好防腐处理后用铅丝绑扎在钢丝网片上。若未遇到网片,应先绑扎在十字钢筋上再将钢筋与钢丝网片绑扎。木楔按顺水条位置设置纵向间距不大于500,上表面高于保护层1cm。设置时为保证位置准确,必须横纵拉线。保护层砼浇筑前先剪掉高出控制点的预埋筋,使钢筋进入砼保护层25mm,其余部位剪掉。砼浇筑时坍落度控制在10---12cm之间,边浇筑边按照冲筋网格上杠刮平,刮平后用抹子交活不少于两遍,必须保证表面平整、顺直,挂瓦条与保护层表面接触严密,无缝隙、无翘起。阴角流水沟处浇筑混凝土时应略低于控制点标高1-2cm,以便于沟底砂浆卧瓦施工。保护层应压实、赶光,不能出现毛面。突出屋面的管道和构筑物根部,按设计给定的图集施工(见附页页),基本原则是防水层应约束在混凝土结构内,并有防晃动措施。突出屋面的构筑物顶部和立面防水也必须做到位。

顶部檐板探出宽度:洞口面不小于25cm,无洞口面不小于15cm。檐板上按要求设防水层和保护层。保护层找坡、防裂必须做好,有条件应做成四面找坡,坡度控制在5%以上,施工时砼内设钢丝防裂网一道。保护层完全干燥后在表面涂刷聚氨酯两遍,以增加防水效果。构筑物中间的返檐,上表面做好泛水,里外高差不小于5cm,下檐口做“鹰嘴”。构筑物立面洞口部位同外檐洞口一

样,上做滴水线、下面窗台找泛水。

8.屋面挂瓦

屋面挂瓦首先注意挂瓦条、顺水条的防腐处理是否到位,是否有的地方防腐层未浸入。挂瓦前先找方、弹线,可适当调节控制线,使控制线尽量与结构相顺应。结构与控制线严重不符的地方,可以用细石混凝土修补结构。顺水条和挂瓦条固定时严格按线摆放和钉钉,钉点位置、间距按设计要求,严禁漏钉。挂瓦时先试挂三列,横竖向搭接位置、瓦底和瓦垄的排列等技术要求全部调整好,拉线检查,各项指标无问题后,再进行大面积施工。挂瓦穿钉孔必须全部钉钢钉,固定在挂瓦条上,严禁漏钉。挂瓦遗留下的包装绳、瓦的边角余料等垃圾应装在提前准备的尼龙袋内,严禁压在瓦下面。挂瓦到排水沟附近时,瓦裁边必须整齐,沟侧面抹灰不能用来弥补表面破损。屋脊盖瓦、顺水沟底瓦,施工时必须拉线控制,每一块瓦标高和位置严格符线,不能出现弯折状。瓦探出檐口的长度控制在5cm至7cm,横向保持平齐。

檐头瓦断面封堵时注意留置过水孔。

9.屋面清理

挂瓦完成后对屋面进行整体清理。施工时遗留的落地灰、包装物、木条下角料等都必须清理干净,尤其是天沟部位禁止任何杂物堆积。清理后还应仔细清扫一遍。

10.避雷按装

屋面瓦遇避雷带的预埋固定圆钢时,必须瓦上打孔,穿过瓦面,不得裁瓦拼缝绕过圆钢。避雷按装完成后,对圆钢根部打胶处理。
