网络计划复习题答案一、单项选择题1. 在网络计划中,关键路径是指()。
A. 总时差为零的路径B. 总时差大于零的路径C. 总时差小于零的路径D. 总时差等于零的路径答案:A2. 网络计划中,自由时差是指()。
A. 活动最早开始时间与最晚开始时间之差B. 活动最晚开始时间与最早开始时间之差C. 活动最早完成时间与最晚完成时间之差D. 活动最晚完成时间与最早完成时间之差答案:B3. 网络计划中,总时差是指()。
A. 活动最早开始时间与最晚开始时间之差B. 项目最早完成时间与最晚完成时间之差C. 项目最晚完成时间与最早完成时间之差D. 活动最晚完成时间与最早完成时间之差答案:B二、多项选择题1. 以下哪些因素会影响网络计划的制定()。
A. 资源的可用性B. 项目目标C. 项目范围D. 项目风险答案:ABCD2. 网络计划中的关键活动具有哪些特点()。
A. 总时差为零B. 自由时差为零C. 任何延误都会导致项目延期D. 可以随意调整时间答案:ABC三、判断题1. 网络计划中的松弛时间是指活动可以延迟的时间,而不会影响整个项目的完成时间。
()答案:错误2. 网络计划中的活动可以随意调整,只要不改变关键路径上的活动即可。
()答案:错误四、简答题1. 描述网络计划中的关键路径法(CPM)的基本原理。
答案:关键路径法(CPM)是一种项目管理工具,用于确定项目中的关键任务序列。
它通过识别项目中最长的任务序列(即关键路径)来帮助项目经理优化资源分配和时间安排。
关键路径上的任何延迟都会导致整个项目的延期,因此,关键路径上的活动需要特别关注和管理。
2. 网络计划中如何计算活动的最早开始时间(ES)和最晚开始时间(LS)?答案:最早开始时间(ES)是指在不推迟任何后续活动的情况下,活动可以开始的最早时间。
最晚开始时间(LS)是指在不影响项目完成日期的情况下,活动可以开始的最晚时间。
ES和LS的计算通常基于网络计划中的逻辑关系和依赖性,以及活动的持续时间。
2024年秋学期《计算机网络技术》段考试题单项选择题(每小题2.5分,共100分)1.计算机网络技术包含的两个主要技术是计算机技术和()A微电子技术B通信技术(正确答案)C数据处理技术D自动化技术2.计算机网络是一个()系统。
A管理信息系统C编译系统B 管理数据系统D在协议控制下的多机互联系统(正确答案)3.计算机网络中,可以共享的资源是()A硬件和软件B 软件和数据C外设和数据D硬件、软件和数据(正确答案)4.计算机网络的目标是实现()A数据处理B文献检索C资源共享和信息传输(正确答案)D信息传输5.下面那个接线线序是T568B标准( )A 橙白、橙、绿白、蓝、蓝白、绿、棕白、棕(正确答案)B 绿白、绿、橙白、蓝、蓝白、橙、棕白、棕D绿白、蓝、橙白、绿、蓝白、橙、棕白、棕6.OSI/RM 的中文含义是()A网络通信协议B国家信息基础设施C开放系统互连参考模型(正确答案)D公共数据通信网7.标准化组织制定的关于数据传输顺序、格式、内容和方式的约定称为()AOSI参考模型B网络操作系统C通信协议(正确答案)D网络通信软件8.衡量网络上数据传输速率的单位是每秒传送多少个二进制位,记为()A bit/s(正确答案)B OSI/RMC ModemD TCP/IP9.局域网常用的基本拓扑结构有()环型和星型。
A 层次型B 总线型(正确答案)C 交换型D 分组型10.目前,局域网的传输介质主要是()同轴电缆和光纤。
A 电话线B 双绞线(正确答案)C 公共数据网D 通信卫星11.计算机中网卡的正式名称是()A 集线器B T型接头连接器C 终端匹配器D 网络适配器(正确答案)12.调制解调器用于完成计算机数字信号与()之间的转换。
A 电话线上的数字信号B 同轴电线上的音频信号C 同轴电缆上的数字信号D 电话线上的模拟信号(正确答案)13.IEEE 802.3 协议基本上覆盖 OSI/RM 模型的()A 应用层与传输层C应用层与物理层B 应用层与网络层D 物理层与数据链路层(正确答案)14.以下关于 OSI/RM 的叙述中,错误的是()A OSI/RM 是由ISO 制定的B 物理层负责数据的传送C 网络层负责数据打包后再传送(正确答案)D 最下面两层为物理层和数据链路层15.两个同类网络互连的设备是()A 防火墙B 服务器C 网桥(正确答案)D 调制解调器16.计算机网络最突出的优点是()A 运算速度快B 运算精度高C 存储容量大D 资源共享(正确答案)17.网络软件主要由()网络系统软件组成。
密线 校 班级 姓名 考场 考号密 封 线 内 不 得 答 题计算机网络技术模拟试题(4)一、 选择题(每小题2分,共50分)1.以下( )不是计算机网络的功能。
A.数据通信B.资源共享C.提高效率D.负载均衡 2.计算机网络拓扑结构主要是指( )A.主机之间连接的结构B.通信子网节点之间连接的结构C.通信线路之间连接的结构D.资源子网节点之间连接的结构3.在一个办公室内,将6台计算机用交换机连接成网络,该网络的物理拓扑结构为( )A.星形B.总线型C.树形D.环形4.第二代计算机网络的主要特点是( ) A.分组交换网B.以单机为中心的网络系统C.国际网络体系结构标准化D.各计算机制造厂商网络结构标准化 5.以下代表以光纤为传输介质的以太网的是( ) A.10BASE-T B.10BASE-2 C.100BASE-5 D.100BASE-F6.通过局域网连接到Internet 时,计算机上必须有( ) A.网卡B.MODEM C.电话B 接口7. 下列网络设备中,工作于应用层的设备是( ) A.网关B.以太网交换机C.集线器D.路由器 8.下列不属于表示层功能的是( ) A.加密B.压缩C.格式转换D.区分不同服务 9.网卡实现的主要功能是( )A.网络层与应用层的功能B.物理层与网络层的功能C.物理层与数据链路层的功能D.网络层与表示层的功能10.结构化布线系统与传统的布线系统的最大区别在于( )。
A.与设备位置无关 B.成本低 C.美观 D.安全性高 11.下列对常见网络服务对应端口描述正确的是( ) A.HTTP:80 B.TELNET: 20 C.RIP: 21 D.SMTP: 11012.Windows7提供的( )可以通过网络对计算机进行远程控制。
A.防火墙B.远程桌面工具C.账户管理工具D.IE 浏览器13. 在SNMP 管理模型中,管理代理需要运行在( )中。
A.被管设备 B.管理工作站 C.网络设备 D.网管服务器 14.某公司的网络地址为192.168.1.0,要划分成5个子网,每个子网最多20台主机,则适用的子网掩码是( )A.255.255.255.192B.255.255.255.240C.255.255.255.224D.255.255.255.248 15.一台主机IP 地址为172.16.3.213子网掩码为255.255.255.0,则该主机所在的网络地址是( )A.172.0.0.0B.172.16.0.0C.172.16.3.0D.172.16.3.255 16.某Web 服务器的URL 为 ,在 区域中为其添加DNS 记录时,主机名称为( ) A.https B.www C.https.www D.test 17.以下不是网络管理对象的是( ) A.防火墙 B.交换机 C.光纤 D.路由器18.若Web 站点的Internet 域名是,IP 为192.168.1.21,现将TCP 端口改为8080,则外网用户在浏览器的地址栏中输入( )后就可访问该网站。
4月全国自考计算机网络技术试题及答案解析一、单项选择题1. 计算机网络的主要目的是实现()。
A. 数据传输和资源共享B. 数据处理和信息检索C. 数据加密和网络安全D. 数据压缩和图像传输答案:A解析:计算机网络的主要目的是实现数据传输和资源共享。
计算机网络通过将多台计算机和其他设备连接在一起,使它们可以相互传输数据和共享资源,从而提高工作效率和协同处理能力。
2. 以下哪个不属于计算机网络的组成部分?()A. 传输介质B. 网络设备C. 网络协议D. 网络操作系统答案:D解析:计算机网络的组成部分包括传输介质、网络设备、网络协议和网络操作系统。
传输介质用于连接网络中的设备,网络设备用于实现数据传输和转发,网络协议用于规定数据传输的规则和格式,而网络操作系统用于管理和控制网络资源。
3. 在OSI模型中,负责将数据分成适当大小的数据段并进行传输的是()层。
A. 物理层B. 数据链路层C. 网络层D. 传输层答案:D解析:在OSI模型中,传输层负责将数据分成适当大小的数据段并进行传输。
传输层还负责数据的可靠传输,确保数据正确无误地到达目的地。
4. 在TCP/IP模型中,负责网络互联的是()层。
A. 链路层B. 网络层C. 传输层D. 应用层答案:B解析:在TCP/IP模型中,网络层负责网络互联。
网络层通过路由算法和路由器实现数据包在不同网络之间的传输。
5. 以下哪种传输方式属于有误传输?()A. 单工传输B. 半双工传输C. 全双工传输D. 错误检测和重传答案:D解析:有误传输是指在数据传输过程中,接收方收到错误的数据时能够检测到错误并请求重传正确数据的方式。
单工传输、半双工传输和全双工传输是传输方式的分类,与是否有误传输无关。
二、多项选择题6. 计算机网络的拓扑结构主要有以下几种类型:()。
A. 星形拓扑B. 总线拓扑C. 环形拓扑D. 树形拓扑E. 网状拓扑答案:ABCDE解析:计算机网络的拓扑结构主要有星形拓扑、总线拓扑、环形拓扑、树形拓扑和网状拓扑等类型。

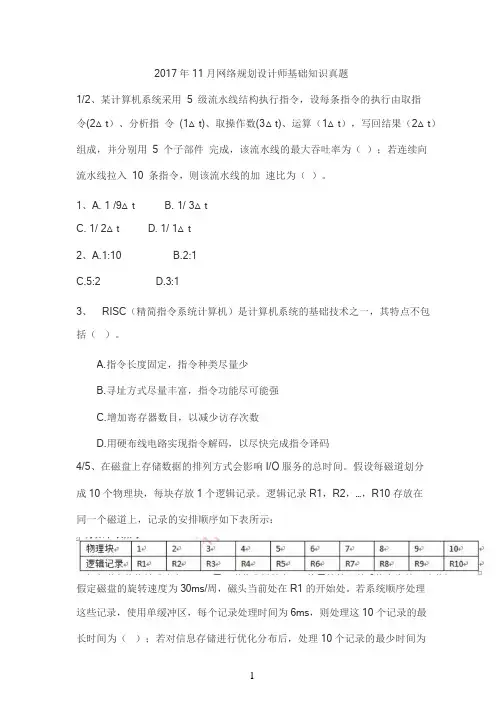

2017年11月网络规划设计师基础知识真题1/2、某计算机系统采用5级流水线结构执行指令,设每条指令的执行由取指令(2△t)、分析指令(1△t)、取操作数(3△t)、运算(1△t),写回结果(2△t)组成,并分别用5个子部件完成,该流水线的最大吞吐率为();若连续向流水线拉入10条指令,则该流水线的加速比为()。
1、A.1/9△tC.1/2△t2、A.1:10C.5:2B.1/3△t D.1/1△tB.2:1 D.3:13、RISC(精简指令系统计算机)是计算机系统的基础技术之一,其特点不包括()。
A.指令长度固定,指令种类尽量少B.寻址方式尽量丰富,指令功能尽可能强C.增加寄存器数目,以减少访存次数D.用硬布线电路实现指令解码,以尽快完成指令译码4/5、在磁盘上存储数据的排列方式会影响I/O服务的总时间。
假设每磁道划分成10个物理块,每块存放1个逻辑记录。
逻辑记录R1,R2,…,R10存放在同一个磁道上,记录的安排顺序如下表所示:假定磁盘的旋转速度为30ms/周,磁头当前处在R1的开始处。
若系统顺序处理这些记录,使用单缓冲区,每个记录处理时间为6ms,则处理这10个记录的最长时间为();若对信息存储进行优化分布后,处理10个记录的最少时间为()。
4、A.189ms B.208ms C.289ms D.306ms5、A.60ms B.90ms C.109ms D.180ms6/7、对计算机评价的主要性能指标有时钟频率、()、运算精度、内存容量等。
对数据库管理系统评价的主要性能指标有()、数据库所允许的索引数量、最大并发事务处理能力等。
6、A.丢包率 B.端口吞吐量 C.可移植性 D.数据处理速率7、A.MIPS B.支持协议和标准 C.最大连接数 D.时延抖动8、一个好的变更控制过程,给项目风险承担着提供了正式的建议变更机制。
如下图所示的需求变更管理过程中,①②③处对应的内容应分别是()。
识别出问题修改后的需求A.问题分析与变更描述、变更分析与成本计算、变更实现B.变更描述与成本计算、变更分析、变更实现C.问题分析与变更分析、成本计算、变更实现D.变更描述、变更分析与变更实现、成本计算9、以下关于敏捷方法的叙述中,错误的是()。
《生产作业与管理》在线考试考前辅导资料一、参考教材本门课程的参考教材为《生产与运作管理》,刘丽文主编,清华大学出版社,2006版;陈荣秋,马士华主编的《生产运作管理》,机械工业出版社,2004版。
学员也可根据实际情况选用其它相似的教材,也可以参照兰州大学网络教育学院网站上的课程视频进行相关内容的学习。
二、考试题型考试的主要题型包括单选题、判断题、综合题和简答题。
单选题(每题4分共10题总分值40分) 、判断(每题2分共10题总分值20分) 、综合题(每题20分共1题总分值20分) 和简答题(每题10分共2题总分值20分)考试题型主要考察学生对于生产与运作管理课程学习中重要概念的理解,对于生产与运作管理的基本理论和方法的掌握,运用生产与运作管理专业知识,对生产与运作管理实际问题的综合理解和把握。
三、考试知识点、复习题、例题归纳参考1.知识点(1)成组生产单元按零件组的加工工艺选择设置。
(2)生产与作业战略中,属于产品设计和工艺方面战略决策的是工程设计形式。
(3)劳动定额是企业基础定额之一。
(4)杜邦模式属于企业内部循环经济模式。
(5)经验估工法是劳动定额的制订方法。
(6)工作研究中,过程分析符号“□”的含义是检验。
(7)在生产与作业过程中,实现产品的使用价值的最基本阶段是基本生产过程(8)关键路线上各项作业时间的总和就是工程项目的总工期。
(9)在批量生产方式下,加工对象发生变化或作业更换时所发生的费用,属于生产准备成本。
(10)并行工程是缩短生产周期的重要方法。
(11)适用制定质量管理的实施计划以及预测系统可能发生的问题并预先质量措施控制质量管理的全过程的方法是PDPC法(12)生产与作业系统中,起综合性作用的生产要素是劳动力。
(13)企业系统的整体性是指企业经营活动是为了实现整体目的。
(14)为了企业正常经营的需要而建立的库存属于经常库存。
(15)生产与作业过程的符号表示法中,“Δ”表示制品处于停留状态。
第四章网络计划技术习题参考答案一选择题1、(B)2、(A)3、(C)4、(D)5、(B)6、(C)7、(B)二、简答题1答:网络图是通过用箭线和节点将某项工作的流程表示出来的图形来反映和表达计划的安排。
双代号网络计划:它是以一个箭线和两端节点的编号表示一项工作,并按一定的顺序将各项工作连系在一起的网状图;单代号网络计划:它是以一个节点及其编号表示一项工作,箭线表示顺序的网状图。
2答:双代号网络计划是由工作、节点、线路三个要素组成。
工作也称过程、活动、工序,它用一个箭线和两端节点的编号表示一项工作;在网络图中用以标志前面一项或几项工作的结束和后面一项或几项工作的开始的时间点,称为节点;线路又称路线,网络图中以节点开始,沿箭线方向连续通过一系列箭线与节点,最终达到终点节点的通路称为线路。
单代号网络图的基本符号是箭线、工作和线路。
单代号网络图中,箭线表示相邻工作之间的逻辑关系,表达工作的进行方向;工作:在单代号网络图中,用节点表示工作,一个节点表示一个工作;线路:线路的表示意思同双代号网络计划。
3答:既不消耗时间又不消耗资源的工作是虚工作4答:(1)双代号网络计图中, 要正确反映各工作的逻辑关系(2)在一个网络图中,只能有一个起点节点和一个终点节点。
(3)网络图中不允许有循环回路;(4)不允许出现相同编号的工序或工作;(5)不允许有双箭头的箭线和无箭头的线段;(6)严禁有无箭尾节点或无箭头节点的箭线;(7)绘制网络图时,箭线不宜交叉;当交叉不可避免时,可用过桥法或指向法。
5答:双代号网络计划时间参数有1)工作持续时间;2)工期;(1)计算工期(2)要求工期(3)计划工期3)工作的时间参数。
网络计划中的工作的时间参数有:最早开始时间、最迟开始时间、最早完成时间、最迟完成时间、总时差、自由时差。
具体计算详见4.26答:总时差是指在不影响总工期的前提下,一项工作可以利用的机动时间;自由时差是指在不影响紧后工作最早开始时间的前提下, 一项工作可以利用的机动时间,自由时差也叫局部时差或自由机动时间。
《网络规划技术》练习题一、重要概念1、网络计划技术:2、横道图:3、网络图(节点、活动、路线):节点:活动:路线:4、计划评审技术的三点估计法:二、选择题1.某网络计划中,工序M有两道紧前工序,它们的最早完成时间分别为15天和18天。
工序M的最早开始时间是()A.18B.16C.15D.172.以下四个网络图中正确的是()3.某计划中某道工序的最乐观时间、最保守时间和最可能时间分别是6天、10天和8天,试用三点估计法估计该活动的时间为()。
A.9天B.8天C.7天D.8.5天4.在网络规划计划中,如果某项工作的最早开始时间和最早完成时间分别为2天和8天,则说明该工作实际上最早应从开工后()A.第2天上班时刻开始,第8天下班时刻完成B.第2天上班时刻开始,第9天下班时刻完成C.第3天上班时刻开始,第9天下班时刻完成D.第3天上班时刻开始,第8天下班时刻完成5.关于网络图的说法有,其中正确的是()①网络图只有一个开始节点②网络图只有一个终点节点③网络图的构成要素由节点、活动、虚活动、路线④网络图的关键路线是指从起始节点到终点节点路长最长的一条线路⑤网络图的关键路线有且仅有一条A.①②B.①②③C.①②④D.①②④⑤三、简答题1、比较关键路径法和计划评审技术2、比较横道计划技术和网络计划技术的优缺点四、解答题(详见教材后面的思考题)1、根据作业明细表绘制网络图。
(1)(2)2、根据表格所列资料,要求:(1)绘制网络图;(2)计算各工序的最早开始时间、最早完成时间、最迟完成时间、最迟开始时间;(3)确定关键路线。
3.某计划项目的资料如下表所示,要求:(1)绘制网络图并计算每个工序的平均时间和方差以及总工期的期望时间和方差;(2)分别判断总工期提前3天完成和延迟不超过5天完成的可能性大小。
4. 将教材的例题,按照表格表达法计算活动的最早开始时间、最早完成时间、最迟完成时间、最迟开始时间、总时差填空,并找出关键路线。
网络进度计划1 网络图的基本概念 2 双代号网络图的组成 3 双代号网络图的绘制 4 双代号网络图时间参数的计算 5 单代号网络计划 6 双代号时标网络计划1 网络图的基本概念1.1 网络计划技术它是一种以网络图形来表达计划中各项工作之间相互依赖、 相互制约的关系;分析其内在规律,寻求其最优方案的计划管理 技术。
1.2 网络图由箭线和节点组成的,用来表示工作的开展顺序及其相互依 赖、相互制约关系的有向、有序的网状图形。
单代号网络图表示法:编号 名称 时间双代号网络图表示法:i 工作名称 持续时间j1.3 网络计划技术的基本原理1.利用网络图的形式表达一项工程中各项工作的先后顺序及逻辑 关系;2.通过对网络图时间参数的计算,找出关键工作、关键线路;3.利用优化原理,改善网络计划的初始方案,以选择最优方案;4.在网络计划的执行过程中进行有效的控制和监督,保证合理地 利用资源,力求以最少的消耗获取最佳的经济效益和社会效益.1.4 网络计划技术的优缺点 1.能全面而明确地反映出各项工作之间开展的先后顺序和它们之间的相互制约、相互依赖的关系; 2.可以进行各种时间参数的计算; 3.能在工作繁多、错综复杂的计划中找出影响工程进度的关键工作和关键线路,便于管理者抓住主要矛盾,集中精力确保工 期,避免盲目施工;4.能够从许多可行方案中,选出最优方案;5.保证自始至终对计划进行有效的控制与监督; 6.利用网络计划中反映出的各项工作的时间储备,可以更好的调配人力、物力,以达到降低成本的目的; 7.可以利用计算机进行计算、优化、调整和管理。
缺点:在计算劳动力、资源消耗量时,与横道图相比较为困难。
2 双代号网络图的组成由工作、节点、线路三个基本要素组成。
2.1 工作(过程、工序、活动) 1.概念:指可以独立存在,需要消耗一定时间和资源,能够定以名称的 活动;或只表示某些活动之间的相互依赖、相互制约的关系,而不 需要消耗时间、空间和资源的活动。
20春《计算机网络技术》作业_1一、单选题( 每题4分, 共10道小题, 总分值40分)1.在网络拓扑结构中,只有一个根结点和若干个叶结点,其中根结点是中心结点的结构称为()。
A. 星型结构B. 树形结构C. 网型结构D. 环形结构答:A (131)(9666)(2906)2.在同轴电缆中,()欧为宽带同轴电缆。
A. 40B. 50C. 75D. 80答:C3.一般将MAC地址用()进制表示。
A. 2B. 8C. 10D. 16答:D4.反映网络层一级转换的互连中继系统是()。
A. 中继器B. 集线器C. 路由器D. 交换机答:C5.通常小规模网络可以使用()。
A. B类IP地址B. A类IP地址C. C类IP地址D. D类IP地址答:C6.802.11 局域网的MAC帧首部共()字节。
A. 20B. 30C. 40D. 50答:B7.通信距离在几百米左右时使用()。
A. 并行接口B. 同轴电缆C. 光缆D. 串行接口答:B8.一个局域网与远程的另一个局域网互连,则需要用到()。
A. 物理通信介质和集线器B. 网间连接器和集线器C. 广域网技术D. 路由器和广域网技术答:D9.TCP/IP协议中网络层的主要功能是由()提供的。
A. TCP协议B. IP协议C. IGMP协议D. ICMP协议答:B10.在不考虑划分子网的情况下,每一个B类地址的最大主机数是()。
A. 65532B. 65534C. 256D. 254答:B二、多选题( 每题4分, 共5道小题, 总分值20分)1.访问控制又叫做()。
A. 存取控制B. 连续控制C. 随机控制D. 接入控制答:AD2.下列()是在RFC 2460中定义的扩展首部。
A. 报文段B. 逐跳选项C. 路由选择D. 分片3.理想的传输条件的特点是()。
A. 传输信道不产生差错B. 不管发送方发送数据速度多快,接收方都能来得及处理收到的数据C. 必须是全双工通信D. 发送速度比接收速度慢4.网络协议主要由以下三个要素组成()。
第十六章网络计划技术题库4-4-10
问题:
[单选]关于工程网络计划中关键路线的说法,正确的是()。
A.关键线路上工作总时差一定为零
B.关键线路是总持续时间最短的线路
C.工程网络计划中只有一条关键路线
D.关键线路在网络计划执行过程中会发生转移
本题考查的是双代号网络计划时间参数的计算。
关键线路是总持续时间最长的线路;关键线路在网路图执行过程中会转移,工程网络计划中至少有一条关键路线,计划工期不等于计算工期时,关键线路上的工作的总时差不等于零。
问题:
[单选]单代号网络图的基本符号中“箭线”表示()。
A.一项工作
B.工作名称
C.工作持续时间
D.紧邻工作之间的逻辑关系
本题考查的是网络图和工作。
单代号网络图的箭线表示工作之间的逻辑关系。
问题:
[单选]在工程网络计划执行过程中,如果某项非关键工作实际进度拖延的时间超过其总时差,则()。
A.网络计划的计算工期不会改变
B.该工作的总时差不变
C.该工作的自由时差不变
D.网络计划中关键线路改变
本题考查的是工作的六个时间参数。
工作的总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。
超过总时差则总工期发生变化,关键线路也跟着变化。
辽宁11选5
问题:
[单选]在不影响其紧后工作最早开始时间的前提下,本工作可利用的机动时间为()。
A.总时差
B.自由时差
C.最早开始时间
D.最早完成时间
本题考查的是网络计划工作的六个时间参数。
工作的自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。
问题:
[单选]当双代号网络计划的计算工期等于计划工期时,下列关于关键工作的说法错误的是()。
A.关键工作的自由时差为零
B.相邻两项关键工作之间的时间间隔为零
C.关键工作的持续时间最长
D.关键工作的最早开始时间与最迟开始时间相等
本题考查的是关键工作的综合理解。
当网络计划的计划工期等于计算工期时,总时差为零的工作就是关键工作。
当工作的总时差为零时,其自由时差必然为零。
工作的总时差等于该工作的最迟开始时间与最早开始时间之差。
问题:
[单选]工作A的工作持续时间为3天,该工作有三项紧后工作,工作持续时间分别为4天、6天、3天;最迟完成时间分别为16天、12天、11天,则工作A的最迟开始时间为第()天。
A.6
B.3
C.8
D.12
本题考查的是双代号网络计划时间参数的计算。
工作的最迟完成时间=所有紧后工作最迟开始时间的最小值,工作的最迟开始时间=工作的最迟完成时间-工作持续时间,工作A的最迟开始时间
=min{(16-4),(12-6),(11-3)}-3=3天。
