巴斯夫聚氨酯砂浆UCRETE MF 聚氨酯混凝土地面施工方案上海客聪建科技提供1.产品说明:Ucrete MF 是中度耐磨巴斯夫聚氨脂砂浆混凝土地面系统2.主要施工设备、工具3.施工要求环境条件:施工环境:施工场地整洁、门窗已完全封闭;场地内无漏水点;现场提供顶光照明,照度符合正常室内照明标准;场地内不允许其他交叉施工作业;存储材料温度最低50C ,最高300C施工温度:最低150C ,最高300C;空气相对湿度:低于80%;现场可提供用电接口,220V/380V,60A甲方设备尽可能移出施工区域,不能移出的需提前做好保护。
4.对混凝土基面(以下简称基面)的要求:基面应密实、平整、无空鼓开裂、表面无起砂现象、无油渍污染;混凝土施工完毕7天可以施工;基面混凝土设计抗压强度:≥30N/mm 2;28天强度满足设计要求。
设备名称型号数量混凝土地面抛丸机或地坪铣刨机地面研磨机地面开槽机Collomix 搅拌机大型工业吸尘器小型工业吸尘器Polyplan 环氧、聚氨酯地面施工工具土建施工时须保证混凝土基面的标高和泄水坡度达到设计要求;基面平整度应控制在每2m靠尺偏差小于3mm以内。
为防止地基潮汽上升,一层混凝土地面下需铺设隔潮层;(做法为大棚塑料布)5.施工4mm厚巴斯夫聚氨酯砂浆Ucrete MF地面第一步:基面预处理施工采用地坪抛丸机或铣刨机对基面进行处理,处理后的基面应呈现均匀粗糙的纹理,表面无松散物,表面清洁干净;为加强Ucrete MF地面与基层混凝土的结合,在基面上每隔3米需切出锚固槽,槽口尺寸通常为10mm宽x10mm深;第二步:施工Ucrete MF底涂将Ucrete MF各组份混合后充分搅拌3-5分钟,用刮刀将材料均匀批刮在已处理好的混凝土基面上,材料用量约2kg/m2,厚度约1mm;第三步:施工巴斯夫聚氨酯砂浆Ucrete MF面层在底涂施工完成至少12小时后,开始施工Ucrete MF面层;将Ucrete MF各组份混合后充分搅拌3-5分钟,用自流平树脂摊铺器将材料均匀摊铺在地面上,材料用量约6kg/m2,厚度约3mm;地面摊铺后,随即用排汽滚筒进行表面排汽消泡处理;6.施工Ucrete WR踢脚线1)Ucrete WR踢脚线必须施工在坚固的水泥抹灰基面上;2)用机械打磨水泥基面,粉尘用工业吸尘器吸净;3)施工Mastertop601B粘结底涂;4)施工Ucrete WR踢脚线,高度15-20cm,同时使用与地面同类材料用圆角抹子做出园角,半径30-50mm;5)施工Ucrete DP top coat面涂封闭踢脚线7.地面养护及成品保护要求温度150C时,Ucrete地面施工完成48小时后可正常使用。

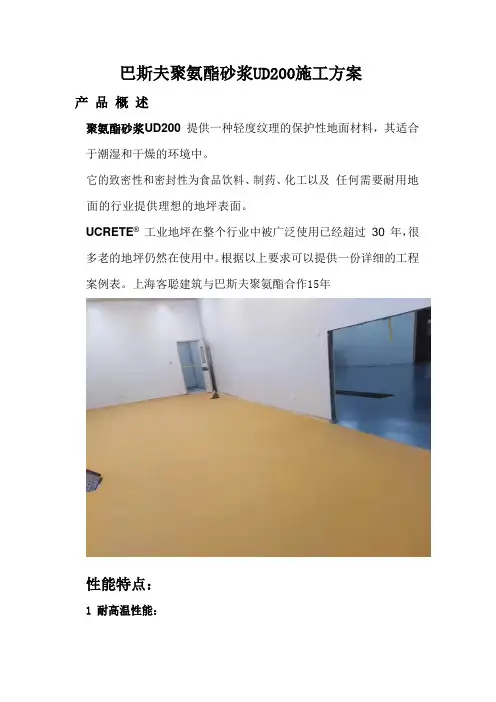

巴斯夫聚氨酯砂浆UD200施工方案产品概述聚氨酯砂浆UD200 提供一种轻度纹理的保护性地面材料,其适合于潮湿和干燥的环境中。
它的致密性和密封性为食品饮料、制药、化工以及任何需要耐用地面的行业提供理想的地坪表面。
UCRETE®工业地坪在整个行业中被广泛使用已经超过30 年,很多老的地坪仍然在使用中。

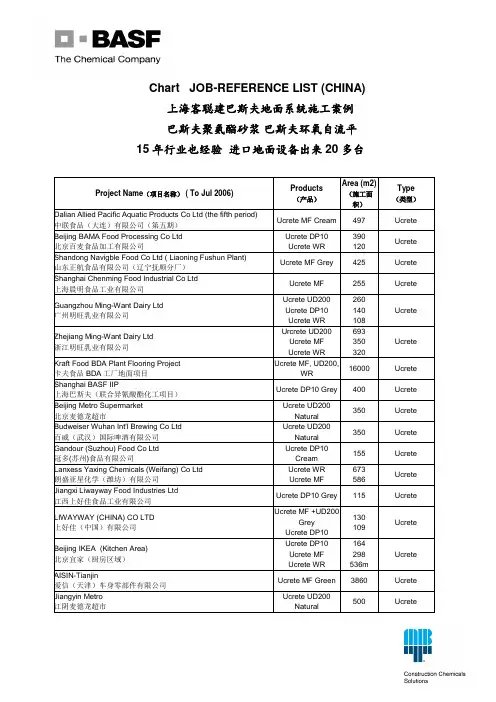

根据以上要求可以提供一份详细的工程案例表。
上海客聪建筑与巴斯夫聚氨酯合作15年性能特点:1 耐高温性能:聚氨酯砂浆UD200 树脂直到温度超过130℃才会开始变软。
我们所提供的地坪规格完全可以适用于130℃高温,以及抵抗偶尔溅落的高达150℃高温的溢出物。
经专业施工的聚氨酯砂浆UD200 可以抵抗沸水、热油和脂肪的经常性溅落。
没有异味,聚氨酯砂浆UD200 经过Campden & Chorleywood食品研究协会检测是一种无溶剂无异味的材料。
2 耐化学腐蚀性能:聚氨酯砂浆UD200 对于很多化学品有极强的抵抗能力。
如UCRETE®能抵抗以下常用化学品的侵蚀:50%乙酸:醋酸被广泛的使用在食品工业中,此地面材料对醋酸、调料等都具有抵抗性。
60℃的浓乳酸:此地面材料对牛奶和日常食品具有抵抗性。
60℃100%的油酸:在食品工业中经常会遭受到由蔬菜和动物脂肪形成的典型的有机酸的侵蚀。
浓柠檬酸:可以在橘类水果中找到并且很多典型的水果酸都能够迅速的腐蚀其他树脂类地坪。
100%甲醇:典型的表现在制药工业中的酒精和很多溶剂。
聚氨酯砂浆UD200 同时对很多矿物油、盐和无机酸同样具有抵抗性,根据要求可以提供大量的抗化学性能表。
注意:根据一些化学品的溢出情况及以室内保养状况,地面可能会出现一些痕迹和色差。
3 抗冲击性能:具有高机械强度和低弹性系数的聚氨酯砂浆UD200 是非常有弹性并且经受得住剧烈的冲击。
任何材料都会损坏和表面起壳,但对UCRETE®来说,材料脆性带来的开裂和脱层,从未出现过。

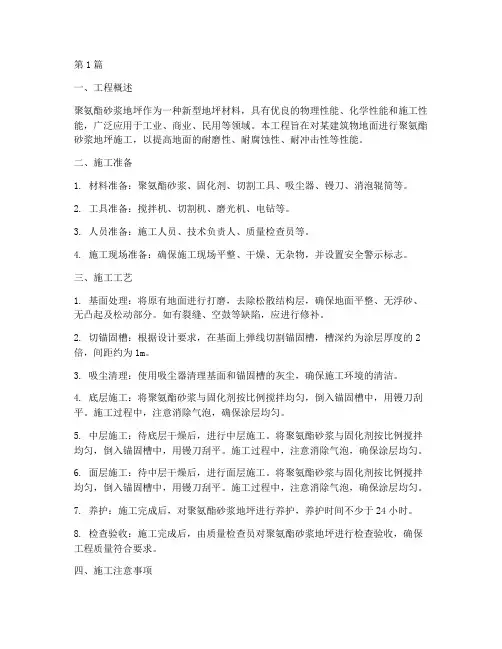

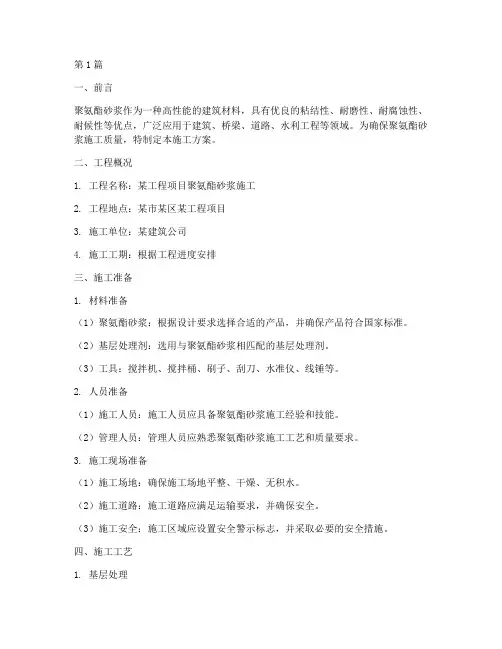

第1篇一、工程概述聚氨酯砂浆地坪作为一种新型地坪材料,具有优良的物理性能、化学性能和施工性能,广泛应用于工业、商业、民用等领域。
本工程旨在对某建筑物地面进行聚氨酯砂浆地坪施工,以提高地面的耐磨性、耐腐蚀性、耐冲击性等性能。
二、施工准备1. 材料准备:聚氨酯砂浆、固化剂、切割工具、吸尘器、镘刀、消泡辊筒等。
2. 工具准备:搅拌机、切割机、磨光机、电钻等。
3. 人员准备:施工人员、技术负责人、质量检查员等。
4. 施工现场准备:确保施工现场平整、干燥、无杂物,并设置安全警示标志。
三、施工工艺1. 基面处理:将原有地面进行打磨,去除松散结构层,确保地面平整、无浮砂、无凸起及松动部分。
如有裂缝、空鼓等缺陷,应进行修补。
2. 切锚固槽:根据设计要求,在基面上弹线切割锚固槽,槽深约为涂层厚度的2倍,间距约为1m。
3. 吸尘清理:使用吸尘器清理基面和锚固槽的灰尘,确保施工环境的清洁。
4. 底层施工:将聚氨酯砂浆与固化剂按比例搅拌均匀,倒入锚固槽中,用镘刀刮平。
施工过程中,注意消除气泡,确保涂层均匀。
5. 中层施工:待底层干燥后,进行中层施工。
将聚氨酯砂浆与固化剂按比例搅拌均匀,倒入锚固槽中,用镘刀刮平。
施工过程中,注意消除气泡,确保涂层均匀。
6. 面层施工:待中层干燥后,进行面层施工。
将聚氨酯砂浆与固化剂按比例搅拌均匀,倒入锚固槽中,用镘刀刮平。
施工过程中,注意消除气泡,确保涂层均匀。
7. 养护:施工完成后,对聚氨酯砂浆地坪进行养护,养护时间不少于24小时。
8. 检查验收:施工完成后,由质量检查员对聚氨酯砂浆地坪进行检查验收,确保工程质量符合要求。
四、施工注意事项1. 施工过程中,严格按照材料说明书进行操作,确保材料配比准确。
2. 施工现场应保持通风良好,避免施工人员吸入有害气体。
3. 施工过程中,注意安全,防止发生意外事故。
4. 施工完成后,及时清理施工现场,确保环境卫生。
五、工程总结本工程采用聚氨酯砂浆地坪施工,提高了地面的耐磨性、耐腐蚀性、耐冲击性等性能,为建筑物提供了良好的使用环境。
巴斯夫聚氨酯砂浆地坪具备优良的抗化学腐蚀、抗重冲击、热冲击性能和防滑性的特点,能承受-40℃到130℃的高低温,耐潮湿,适用于各种要求极为严苛的特殊性环境,使用寿命长且环保易清洁。
下面由巴斯夫聚氨酯地坪厂家合肥华鉴装饰工程为大家详细介绍下它的工艺知识吧。
巴斯夫聚氨酯地坪对地面粗糙度要求很高,必须进行表面抛丸处理,增加地坪与基层的粘结力。
基层(混凝土)开槽处理:使用开槽切割机沿实体墙边及立柱边缘切缝开槽,距边缘10-15cm, 开槽宽度与深度为设计厚度的2倍,开槽密度4m~6m;若为狭长走廊,建议间隔15米左右按同上标准切割分隔缝。
用BGN MF 对凹坑进行修补。
局部精细打磨,整体吸尘。
底漆施工:配料:将A及B,D组份依次倒入配料桶中,低速搅伴共计30-60秒钟,再加入C组份搅拌120-180秒完毕(根据施工环境温度适当延长搅拌时间),空桶整齐放置,以便计算材料用量。
送料:用推车迅速配置好的物料送至施工区域,尽快倒于地面后,使用工具将材料均匀铺开。
镘涂:施工人员使用镘刀或齿耙尽快将物料刮涂均匀,镘刀来回次数尽量减少,注意控制时间间隔。
消泡:消泡人员在物料刮涂均匀后立刻消泡处理,一遍即可。
底涂打磨修补:底涂固化后,仔细检查有无鼓泡、脱壳等现象。
轻微小泡做打磨处理即可,脱壳及大泡需切割配料修补。
脱壳部位若是由于基面光滑原因所致,需重新仔细打磨,甚至做切缝处理。
锚固槽与地面原有诱导缝处检查底涂是否有未填平位置,配料修补处理。
物料分散不均匀也可产生鼓泡及脱壳。
C组分若受潮会产生颗粒,需用20目滤网过滤,过滤后需实验后方可大面积施工。
面涂施工:面层施工工具推荐使用齿耙,以达到较好的平整度。
刮涂均匀后应立刻进行消泡处理。
其他搅拌工序与底涂施工一致。
合肥华鉴装饰工程有限公司是一家集地坪设计,施工,销售,服务于一体的专业地坪公司,公司专业承接各种环氧树脂地坪、环氧地坪、停车场地坪、环氧自流平地坪、环氧树脂砂浆地坪、防静电地坪、防静电自流平地坪、防腐地坪、耐磨地坪、车库地坪、旧地坪翻新、无震动止滑车道地坪、承重型环氧薄涂、环氧砂浆薄涂地坪、环氧砂浆喷涂地坪、PU网球场、混凝土密封固化剂地坪等各种复杂地坪处理工程。
巴斯夫喷涂硬泡聚氨酯Elastospray TM一.聚氨酯喷涂硬泡简介聚氨酯硬泡保温材料作为目前保温效果最好的外墙保温材料,也是国家节能指定的使用材料之一,其2-5厘米使用厚度就可以达到节能65%的要求。
聚氨酯喷涂硬泡保温材料是以异氰酸酯(俗称黑料)和混合发泡剂、催化剂、改性剂、阻燃剂、抗老化剂等多种助剂的多元醇(俗称白料),通过专门设备按照特定比例均匀混合、高压喷涂、现场无氟发泡形成的高分子聚合物新型防水保温材料。
他拥有连续致密的表层及闭孔率高达95%以上的互联壁高强度蜂窝结构,是防水、保温、隔热、隔气、防腐等多种功能于一体的新型节能材料。
聚氨酯硬泡保温材料在欧美发达国家已经使用了30多年,应用相当普及,已经显示出较聚苯乙烯板、胶粉聚苯颗粒砂浆等其他保温体系更为巨大的优势和更广泛的适用性。
二.聚氨酯喷涂硬泡物理特性和适用范围根据《GB50404-2007硬泡聚氨酯保温防水工程技术规范》,聚氨酯喷涂硬泡可分为Ⅰ型、Ⅱ型、Ⅲ型三种,其中Ⅰ型应用于外墙和屋面的保温系统,Ⅱ型、Ⅲ型应用于屋面的保温防水复合系统。
GB50404-2007中规定屋面用喷涂聚氨酯硬泡的物理特性请见表1。
巴斯夫聚氨酯ELASTOSPRAY TM可用于不同气候区、不同建筑节能标准的外墙和屋面保温系统,基层可为混凝土、各种砌体材料。
适合于节能标准和防火等级较高的建筑使用。
表1. 喷涂聚氨酯硬泡物理性能三.聚氨酯喷涂硬泡特点聚氨酯保温材料与传统保温材料的性能对比具有如下的优点: 1. 卓越的保温隔热性能聚氨酯硬泡保温材料是一种高性能的高分子热固性保温材料。
聚氨酯硬泡保温材料是目前最优异的建筑保温隔热材料,其导热系数低于0.024w/m.k ,远低于其他传统的保温材料。
由于采用现场直接喷涂施工,能形成连续的保温层,即使节点等复杂部位也不会有冷热桥想象。
2. 优异的防水性能聚氨酯喷涂硬泡保温材料连续自结的表皮和能达到95%以上的高强度互联壁闭孔,具有理想的不透水性和良好的水蒸气渗透阻,采用现场直接喷涂技术,可以在建筑外墙和屋面形成一层无接缝的连续防水层,在异型施工中更具有鲜明的优点,能有效避免雨水渗漏。

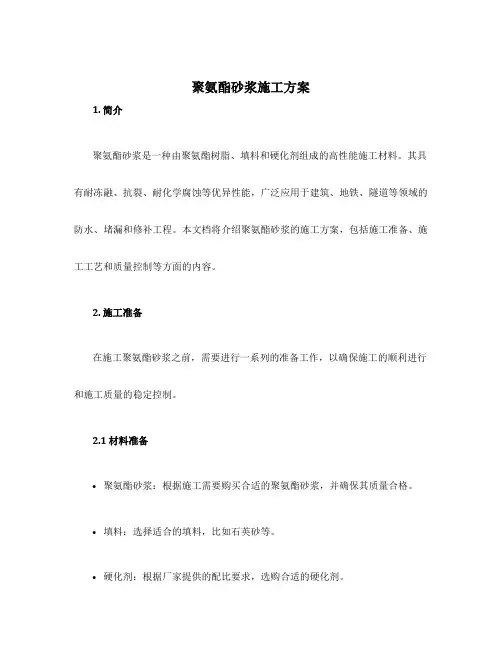

聚氨酯砂浆施工方案1. 简介聚氨酯砂浆是一种由聚氨酯树脂、填料和硬化剂组成的高性能施工材料。
其具有耐冻融、抗裂、耐化学腐蚀等优异性能,广泛应用于建筑、地铁、隧道等领域的防水、堵漏和修补工程。
本文档将介绍聚氨酯砂浆的施工方案,包括施工准备、施工工艺和质量控制等方面的内容。
2. 施工准备在施工聚氨酯砂浆之前,需要进行一系列的准备工作,以确保施工的顺利进行和施工质量的稳定控制。
2.1 材料准备•聚氨酯砂浆:根据施工需要购买合适的聚氨酯砂浆,并确保其质量合格。
•填料:选择适合的填料,比如石英砂等。
•硬化剂:根据厂家提供的配比要求,选购合适的硬化剂。
•其他辅助材料:例如溶剂、清洗剂等。
2.2 设备准备•施工工具:如刷具、辊刷、喷涂器等,根据实际施工需要选择合适的工具。
•打磨设备:如打磨机、平板抹光机等。
•清洁设备:如水泵、吸尘器等。
2.3 施工环境准备•温度条件:施工环境的温度要符合聚氨酯砂浆施工的要求,一般要求在5℃以上。
•通风条件:确保施工现场有良好的通风条件,以防止聚氨酯砂浆挥发物的积聚。
•清洁条件:施工现场应保持干净整洁,以免影响施工质量。
3. 施工工艺聚氨酯砂浆的施工工艺包括涂刷法、喷涂法和抹平法等。
根据具体情况选择合适的施工方法。
3.1 涂刷法1.清洁基面:将基面清理干净,并去除表面的松散物质和污垢。
2.预涂底漆:根据聚氨酯砂浆的要求,选择合适的底漆进行预涂,以提高砂浆的附着力。
3.砂浆涂刷:将预涂好底漆的基面,用刷具将聚氨酯砂浆均匀涂刷,保证厚度均匀一致。
4.第一遍涂刷:等待第一遍涂刷的砂浆干燥后,进行第二遍涂刷,以增强施工层的厚度和均匀性。
5.打磨抹光:待施工层完全干燥后,使用打磨机和抹光机对砂浆表面进行打磨和抹平处理。
3.2 喷涂法1.清洁基面:同涂刷法中的步骤1。
2.底漆涂刷:根据聚氨酯砂浆的要求,进行底漆涂刷,增加砂浆的黏结力。
3.砂浆喷涂:使用喷涂器将聚氨酯砂浆均匀喷涂在基面上,保证喷涂的厚度一致。
聚氨酯施工工艺流程

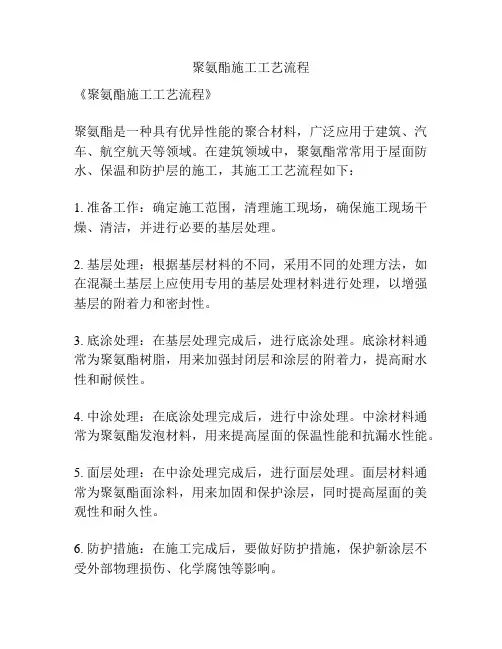

《聚氨酯施工工艺流程》
聚氨酯是一种具有优异性能的聚合材料,广泛应用于建筑、汽车、航空航天等领域。
在建筑领域中,聚氨酯常常用于屋面防水、保温和防护层的施工,其施工工艺流程如下:
1. 准备工作:确定施工范围,清理施工现场,确保施工现场干燥、清洁,并进行必要的基层处理。
2. 基层处理:根据基层材料的不同,采用不同的处理方法,如在混凝土基层上应使用专用的基层处理材料进行处理,以增强基层的附着力和密封性。
3. 底涂处理:在基层处理完成后,进行底涂处理。
底涂材料通常为聚氨酯树脂,用来加强封闭层和涂层的附着力,提高耐水性和耐候性。
4. 中涂处理:在底涂处理完成后,进行中涂处理。
中涂材料通常为聚氨酯发泡材料,用来提高屋面的保温性能和抗漏水性能。
5. 面层处理:在中涂处理完成后,进行面层处理。
面层材料通常为聚氨酯面涂料,用来加固和保护涂层,同时提高屋面的美观性和耐久性。
6. 防护措施:在施工完成后,要做好防护措施,保护新涂层不受外部物理损伤、化学腐蚀等影响。
除了以上施工工艺流程外,施工中还需注意搅拌均匀、施工速度控制、温度和湿度监测等细节,以保证施工质量。
聚氨酯施工工艺流程的严谨性和细致性能有效地保证屋面的防水、保温和防护效果,提高建筑的品质和使用寿命。
