外架搭设技术交底
- 格式:doc
- 大小:227.48 KB
- 文档页数:8

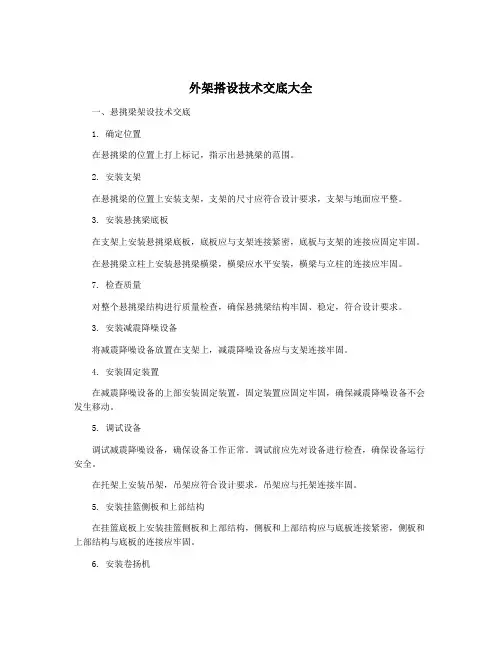

外架搭设技术交底大全
一、悬挑梁架设技术交底
1. 确定位置
在悬挑梁的位置上打上标记,指示出悬挑梁的范围。
2. 安装支架
在悬挑梁的位置上安装支架,支架的尺寸应符合设计要求,支架与地面应平整。
3. 安装悬挑梁底板
在支架上安装悬挑梁底板,底板应与支架连接紧密,底板与支架的连接应固定牢固。
在悬挑梁立柱上安装悬挑梁横梁,横梁应水平安装,横梁与立柱的连接应牢固。
7. 检查质量
对整个悬挑梁结构进行质量检查,确保悬挑梁结构牢固、稳定,符合设计要求。
3. 安装减震降噪设备
将减震降噪设备放置在支架上,减震降噪设备应与支架连接牢固。
4. 安装固定装置
在减震降噪设备的上部安装固定装置,固定装置应固定牢固,确保减震降噪设备不会发生移动。
5. 调试设备
调试减震降噪设备,确保设备工作正常。
调试前应先对设备进行检查,确保设备运行安全。
在托架上安装吊架,吊架应符合设计要求,吊架应与托架连接牢固。
5. 安装挂篮侧板和上部结构
在挂篮底板上安装挂篮侧板和上部结构,侧板和上部结构应与底板连接紧密,侧板和上部结构与底板的连接应牢固。
6. 安装卷扬机
在挂篮上安装卷扬机,卷扬机应与挂篮连接紧密,卷扬机与挂篮的连接应牢固。
7. 安装安全设备
在挂篮上安装安全设备,确保工人在挂篮内工作时的安全。
一、交底目的为确保外架搭设施工过程中的安全,防止事故发生,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。
二、交底对象本交底适用于所有参与外架搭设施工的作业人员,包括施工队长、架子工、电工、焊工等。
三、交底内容1. 施工现场安全基本要求:(1)进入施工现场必须佩戴安全帽、系好安全带、穿防滑鞋,严禁酒后作业或带病作业。
(2)施工现场应设置明显的安全警示标志,如安全通道、危险区域等。
(3)施工人员应严格遵守劳动纪律,服从现场管理人员指挥。
2. 外架搭设安全注意事项:(1)搭设前,应对施工现场进行安全检查,确保施工环境安全。
(2)搭设外架时,应使用符合国家标准的脚手架材料,不得使用报废或损坏的脚手架。
(3)搭设外架时,应按照搭设顺序进行,确保搭设质量。
(4)搭设外架时,应使用安全防护措施,如安全网、防护栏杆等。
(5)搭设外架时,严禁将不同规格的钢管混合使用。
(6)搭设外架时,应确保脚手架底座垫板平整,不得悬空。
(7)搭设外架时,应确保脚手架高度比施工作业面高1.8米以上,一次搭设高度不应超过相邻连墙件以上两步。
(8)搭设外架时,应确保立杆纵距、横距、纵向水平杆等尺寸符合规范要求。
(9)搭设外架时,应确保作业层脚手板满铺、稳铺,不得有空隙和探头板。
3. 外架拆除安全注意事项:(1)拆除外架时,应按照拆除顺序进行,确保拆除质量。
(2)拆除外架时,应使用安全防护措施,如安全网、防护栏杆等。
(3)拆除外架时,应确保拆除区域安全,严禁闲杂人员进入。
(4)拆除外架时,应先拆除安全立兜网,再逐步拆除其它部分。
(5)拆除外架时,应确保拆除人员安全,严禁违章指挥、违章操作。
四、交底要求1. 施工人员应认真学习本安全技术交底内容,确保理解并掌握。
2. 施工人员应严格遵守安全技术交底内容,确保施工安全。
3. 施工现场管理人员应加强对施工人员的安全教育,确保施工安全。
4. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。
外脚手架搭设安全技术交底5篇【第1篇】落地式钢管外脚手架搭设安全技术交底1.搭设脚手架的操作人员,必须经过专门训练和体格查验考核,持特种作业证方可上岗。
如患有高血压、心脏病、癫痫及其他不适宜高处作业人员,一律不准从事搭拆作业。
2.进入作业区域,必须戴安全帽,带工具袋,悬空危险作业,必须先挂扣安全带,严禁穿拖鞋、赤脚或硬底鞋上棚架操作。
严禁作业中吸烟,严禁酒后作业。
3.架设新用的材料及扣件的规格和质量必须符合有关技术规定和施工方案的要求,并经试验合格后才能使用。
不准使用不合格的材料、扣件,不准钢、竹材料混搭。
4.架子地基应平整夯实(或和基础)。
并找平后,加设垫木、垫板或底座。
不得在未经处理的起伏不平和软硬不一的地面上直接搭设脚手架。
不准用红砖作垫块。
5.严格按照脚手架搭设方案规定的构造尺寸进行搭设,控制好立杆的垂直偏差和横杆的水平偏差,并确保节点连接达到要求(绑好,拧紧或插挂好);垂直度<1/1000,绝对值不大于15cm。
6.首层、顶层和施工作业层必须有脚手板铺满,铺平铺稳,保证有3个支撑点绑扎牢固,不得有探头板。
架体与建筑之间应逐层进行封闭(用水平网或板)。
7.传递杆件料具,不准碰触压钩搭高低压电源线和电气设备。
8.搭设过程中要及时设置联墙杆、斜撑杆、剪刀撑、插地杆以及必要的卸荷吊索,保证架体剪刀撑与地面夹角不小于45,不大于60、9.立网拉挂平整顺直,网连接材料要符合要求。
10.脚手架与建筑物之间每高4m,水平每隔7m应设置一道牢固的连接点,高层建筑工程的外脚手架应用刚性连墙杆,总高度超过100m时,应增设抗拔措施。
11.内排柱离建筑物不得大于200mm。
12.架上堆放材料、工具等荷载不得超过3kn/m。
13.钢管脚手架必须有良好可靠的防雷的接地,高于四周建筑物的脚手架应设避雷装置。
14.外脚手架搭设要有经审批的施工方案,每次搭高必须保持高于作业面1.2m以上,分段搭设完毕后应进行检查,分段量化验收,检查合格才能使用,不合格不准交付使用。

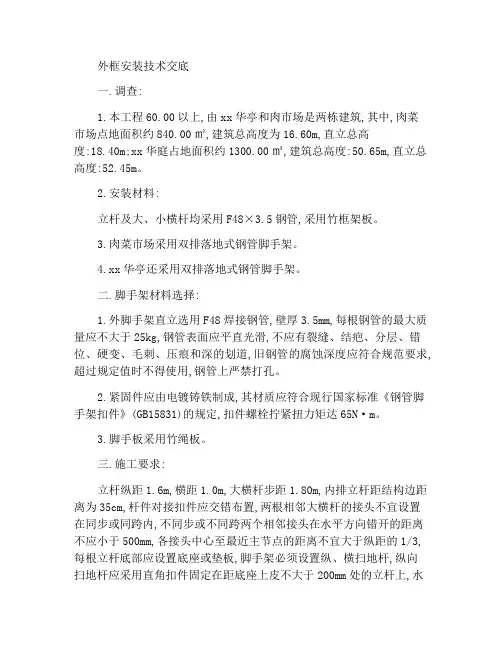

外框安装技术交底一.调查:1.本工程60.00以上,由xx华亭和肉市场是两栋建筑,其中,肉菜市场点地面积约840.00㎡,建筑总高度为16.60m,直立总高度:18.40m;xx华庭占地面积约1300.00㎡,建筑总高度:50.65m,直立总高度:52.45m。
2.安装材料:立杆及大、小横杆均采用F48×3.5钢管,采用竹框架板。
3.肉菜市场采用双排落地式钢管脚手架。
4.xx华亭还采用双排落地式钢管脚手架。
二.脚手架材料选择:1.外脚手架直立选用F48焊接钢管,壁厚3.5mm,每根钢管的最大质量应不大于25kg,钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬变、毛刺、压痕和深的划道,旧钢管的腐蚀深度应符合规范要求,超过规定值时不得使用,钢管上严禁打孔。
2.紧固件应由电镀铸铁制成,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831)的规定,扣件螺栓拧紧扭力矩达65N·m。
3.脚手板采用竹绳板。
三.施工要求:立杆纵距1.6m,横距1.0m,大横杆步距1.80m,内排立杆距结构边距离为35cm,杆件对接扣件应交错布置,两根相邻大横杆的接头不宜设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不宜大于纵距的1/3,每根立杆底部应设置底座或垫板,脚手架必须设置纵、横扫地杆,纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上,水平扫杆还应使用直角紧固件固定在纵向扫杆正下方的垂直杆上。
立杆必须用连墙件与建筑物可靠连接,每根连墙件覆盖面积不得大于27㎡,立杆顶端宜高出女儿墙上皮1m。
脚手架应设剪刀撑与横向斜撑,剪刀撑应在外侧立面整个长度和高度上连续设置,对角跨接杆用旋转扣件固定在横向水平杆或与其相交的垂直杆的突出端,旋转扣件中心线至主节点的距离不宜大150mm,剪刀撑斜杆接长宜采用搭接,搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm,每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与于面倾角宜在450~600之间。
外架搭设安全技术交底摘要:本文主要讨论外架搭设安全技术交底的重要性,以及需要包含的内容。
外架搭设是建筑施工过程中的重要环节,涉及到施工人员的安全和工作效率。
通过进行安全技术交底,能够有效地减少事故发生的风险,保障施工人员的安全。
引言:在建筑施工中,外架搭设是一个非常重要的工作环节。
外架不仅提供了施工人员的工作平台,还能够保证建筑施工的安全和高效进行。
然而,由于外架搭设涉及到高空作业和复杂的施工环境,事故的风险也相对较高。
因此,进行外架搭设安全技术交底是非常必要的。
一、外架搭设安全技术交底的重要性1.1 提高施工人员的安全意识通过进行外架搭设安全技术交底,能够让施工人员更加了解外架搭设过程中的风险和安全措施。
这将有助于提高施工人员的安全意识,并使他们能够正确、规范地进行工作。
只有当施工人员具备足够的安全意识,才能够避免事故的发生。
1.2 降低事故风险外架搭设是一个复杂的施工环节,涉及到高空作业、重物搬运等。
如果在搭设过程中存在安全隐患或不合理的操作,将会增加事故发生的风险。
通过进行安全技术交底,可以及时发现和解决存在的问题,从而大大降低事故发生的概率。
1.3 提高施工效率外架搭设是建筑施工过程中的重要环节,对项目进度有着直接的影响。
如果施工人员没有进行安全技术交底,可能会导致误操作、重复劳动等问题,从而影响施工的进度和效率。
通过进行安全技术交底,可以明确工作流程和安全操作要求,提高施工效率。
二、外架搭设安全技术交底的内容2.1 工作流程在进行外架搭设安全技术交底时,首先需要明确外架搭设的工作流程。
包括外架搭设前的准备工作、搭设过程中的各个环节、搭设完成后的验收等。
明确工作流程有助于避免遗漏和重复操作,提高工作效率。
2.2 安全操作要求在外架搭设过程中,存在着许多安全操作要求。
这包括使用安全设备、正确穿戴安全防护装备、合理安排施工队伍等方面的要求。
进行安全技术交底时,需要详细说明这些要求,并告知施工人员如何正确操作,以确保施工安全。
外架搭设技术交底外架搭设是建筑施工中一项至关重要的工作,直接关系到施工人员的安全和施工的顺利进行。
为了确保外架搭设的质量和安全,现将外架搭设的技术要点向大家进行交底。
一、工程概况首先,让我们了解一下本次外架搭设所涉及的工程概况。
本工程为_____,建筑高度为_____米,结构形式为_____。
外架搭设的范围包括_____,预计使用时间为_____。
二、施工准备在进行外架搭设之前,需要做好充分的施工准备工作。
1、材料准备钢管:选用外径为 48mm,壁厚为 35mm 的焊接钢管,其质量应符合国家标准《碳素结构钢》(GB/T 700)中 Q235-A 级钢的规定。
钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。
新钢管应有产品质量合格证和质量检验报告,旧钢管应进行锈蚀检查,锈蚀深度超过规定值的不得使用。
扣件:采用可锻铸铁制作的扣件,其材质应符合国家标准《钢管脚手架扣件》(GB 15831)的规定。
扣件在螺栓拧紧扭力矩达65N·m 时,不得发生破坏。
新扣件应有生产许可证、法定检测单位的测试报告和产品质量合格证,旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。
脚手板:选用竹笆脚手板,其宽度为1000mm,厚度不小于50mm,两端应各设直径为 4mm 的镀锌钢丝箍两道。
安全网:采用密目式安全立网,网目密度不低于 2000 目/100cm²,其质量应符合国家标准《安全网》(GB 5725)的规定。
2、人员准备架子工:必须经过专业培训,取得特种作业操作资格证书,且身体健康,无高血压、心脏病等不适宜高处作业的疾病。
安全员:负责现场的安全监督和管理工作,具有丰富的安全管理经验和专业知识。
3、技术准备施工方案:编制详细的外架搭设施工方案,并经审批通过。
技术交底:对架子工和相关人员进行技术交底,使其了解外架搭设的技术要求和安全注意事项。
三、外架搭设的工艺流程外架搭设的工艺流程如下:1、地基处理平整场地,清除杂物。

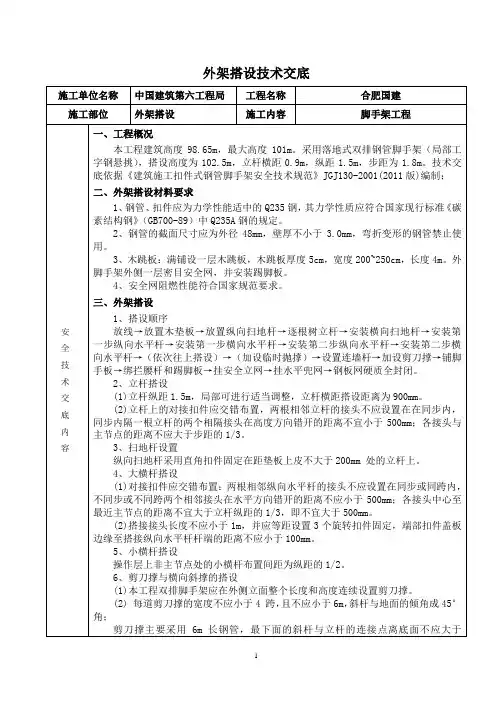

外架搭设技术交底一.脚手架搭设流程及构造要求搭设的工艺流程为:场地平整→材料配备→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网。
根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空。
在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角除双向增设,待该部位脚手架与主体结构的连墙件可靠拉接后方可拆除。
当脚手架操作层高出连墙件两步时,宜先立外排,后立内排,其余按以下构造要求搭设。
1、立杆(1)脚手架立杆纵距1.5m,横距0.85m,步距1.8m;连墙杆按照两步三跨设置连接;(2)脚手架的底部立杆采用不同长度的钢管参差布置,使钢管立杆的对接接头交错布置,高度方向相互错开500mm以上,且要求相邻接头不应在同步同跨内,以保证脚手架的整体性。
(3)立杆应设置垫木,并设置纵横方向扫地杆,连接于立脚点杆上,离底座20cm左右。
(4)立杆的垂直偏差应控制在不大于架高的1/400。
(5)立杆及纵横向水平杆构造要求:2、大横杆、小横杆设置(1)大横杆在脚手架高度方向的间距1.8m,以便立网挂设,大横杆置于立杆里面,每侧外伸长度为100mm。
(2)外架按立杆与大横杆交点处设置小横杆,两端固定在立杆,以形成空间结构整体受力。
(3)大小横杆连接构造要求3、剪刀撑脚手架外侧立面整个高度和长度连续设置剪刀撑。
剪刀撑斜杆的接长宜采用搭接,搭接长度不小于1m,应采用不少于3个旋转扣件固定。
剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于150mm。
每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角宜在45度~60度之(1)脚手架内排立杆与结构层之间均应铺设木板:里外立杆间应满铺脚手板,无探头板。
(2)满铺层脚手片必须垂直墙面横向铺设,满铺到位,不留空位,不能满铺处必须采取有效的防护措施。
(3)脚手片须用12-14#铅丝双股并联绑扎,不少于4点,要求绑扎牢固,交接处平整,铺设时要选用完好无损的脚手片,发现有破损的要及时更换。
5、防护栏杆(1)脚手架外侧使用建设主管部门认证的合格绿色密目式安全网封闭,且将安全网固定在脚手架外立杆里侧。
(2)选用18#铅丝张挂安全网,要求严密、平整。
(3)脚手架外侧必须设0.9m高的防护栏杆和18cm高踢脚杆,顶排防护栏杆不少于2道,高度分别为0.9m和1.3m。
6、连墙件(1)脚手架与建筑物按连墙件设计要求设置拉结点。
连墙件每层边梁部位预埋短钢管,扣件刚性拉结,水平方向间距每三跨(4.5米)按梅花形布置。
拉结点距离大于或等于500mm时,增加斜腹杆对拉结点进行加强。
(2)拉结点在转角范围内和顶部处加密,即在转角l米以内范围按垂直方向每3.0米设一拉结点。
(3)拉结点应保证牢固,防止其移动变形,且尽量设置在外架大小横杆接点处。
(4)外墙装饰阶段拉结点,也须满足上述要求,确因施工需要除去原拉结点时,必须重新补设可靠,有效的临时拉结点,以确保外架安全可靠。
7、通道(1)人行并兼作材料运输的斜道的形式宜按下列要求确定:高度大于6m的脚手架,宜采用之字型斜道。
(2) 斜道的构造应符合下列规定:斜道宜附着外脚手架或建筑物设置;运料斜道宽度不宜小于1.5m,坡度宜采用1:6;人行斜道宽度不宜小于1m,坡度宜采用1:3;拐弯处应设置平台,其宽度不应小于斜道宽度;斜道两侧及平台外围均应设置栏杆及挡脚板。
栏杆高度应为1.2m,挡脚板高度不应小于180mm;运料斜道两侧,平台外围和端部均应按规范规定设置连墙件;每两步应加设水平斜杆、剪刀撑和横向斜撑。
(3)斜道脚手板构造应符合下列规定:脚手板横铺时,应在横向水平杆下增设纵向支托杆,纵向支托杆间距不应大于500mm;脚手板横铺时,接头宜采用搭接;下面的板头应压住上面的板头,板头的凸棱处宜采用三角木填顺;人行斜道和运料斜道的脚手板上应每隔250~300mm设置一根防滑木条,木条厚度宜为20~30mm。
8、架体内外封闭1)脚手架外侧在立杆内侧必须设密目式安全网, 且满足成都市建设主管部门认证的合格密目式安全网,应用不少于18号铅丝张挂严密。
2)脚手架的架体里立杆距墙净距超过20cm时必须铺设站人片,站人片设置平整牢固。
3)脚手架施工层里立杆与建筑物之间应进行封闭,施工层以下每隔3步以及底部应用密目网或其它措施封闭。
二.脚手架的检查与验收1、脚手架每层搭设完毕,应按规定对脚手架工程的质量进行检查,经相关部门检查合格后方可交付使用。
2、脚手架应由中天集团技术处领导随工程进行分阶段组织单位工程负责人及有关的技术人员进行检查验收。
3、验收时应具备下列文件:(1)脚手架构配件的出厂合格证或质量分类合格标志;(2)脚手架工程的施工记录及质量检查记录;(3)脚手架搭设过程中出现的重要问题及处理记录,(4)脚手架工程的施工验收报告。
4、脚手架工程的验收,除查验有关文件外,还应进行现场检查,检查应着重以下各项,并记入施工验收报告。
(1)构配件和加固件是否齐全,质量是否合格,连接和挂扣是否紧固可靠;(2)安全网的张挂及扶手的设置是否齐全;(3)基础是否平整坚实、支垫是否符合规定;(4)连墙件的数量、位置和设置是否符合要求;(5)垂直度及水平度是否合格。
三、脚手架搭设安全技术措施(一)脚手架搭设安全技术措施1、技术保障措施(1)架子搭设完毕,用合格密目安全网铺围护于架子的外围及底部。
(2)钢管与扣件进场前应经过检查挑选(选择标准应符合规范JGJ 130-200 第3条),所用扣件在使用前应清理加油一次,扣件一定要上紧,不得松动。
每个螺栓的预紧力在45N·m~65 N·m之间。
(3)架子搭设到10m高度时由架子搭设人员进行自检;架子搭设完毕后由搭设会同施工单位、监理单位和质检单位对整个脚手架进行验收检查,验收合格后方可投入使用。
(4)该脚手架作为建筑物装饰作业时,安全防护屏障及装修时作业平台,严禁将模板支架、揽风绳、泵送混凝土和砂浆的输送管道等固定在脚手架上;脚手架严禁悬挂起重设备。
(5)脚手架的安全性是由架子的整体性和架子结构完整性来保证的,未经允许严禁他人破坏架子结构或在架子上擅自拆除与搭设脚手架各构件。
其中在脚手架使用期间,下列杆件严禁拆除:主节点处横、纵向水平杆,连墙件。
2、质量保障措施(1)操作人员作业前必须进行岗位技术培训与安全教育。
(2)技术人员在脚手架搭设、拆除前必须给作业人员下达安全技术交底,并传达至所有操作人员。
(3)脚手架必须严格依据本《施工方案》进行搭设;搭设时,技术人员必须在现场监督搭设情况,保证搭设质量达到设计要求。
(4)每层脚手架搭设完毕,依据施工组织设计与单项作业验收表对脚手架进行分段验收,发现不符合要求处,必须限时或立即整改,合格后方可使用。
3、安全保障措施(1)操作人员必须持有登高作业操作证,方可上岗。
(2)架子在搭设(拆卸)过程要做到文明作业,不得从架子上掉落工具、物品;同时必须保证自身安全,高空作业需穿防滑鞋,佩戴安全帽、安全带,未佩戴安全防护用品不得上架子。
(3)在架子上施工的各工种作业人员,应注意自身安全(尤其是在卸料平台上的工作人员);不得随意向下、向外抛、掉物品,不得随意拆除安全防护装置。
(4)雨、雪、雾及六级以上大风等天气,严禁进行脚手架搭设、拆除工作。
(5)应设安全员负责对脚手架进行经常检查和保修。
A 在下列情况下,必须对脚手架进行检查:a 在六级以上大风和大雨后b 停用超过二个月,复工前。
B 检查保修项目:a 各主节点处各杆件的安装、连墙件等构造是否符合《施工方案》的要求;b 扣件螺丝是否松动;c 安全防护措施是否符合要求。
(6)在脚手架上进行电、气焊作业时,必须有防火措施和专人看护,安全员巡视检查。
(7)脚手架临街面必须有防止坠物伤人的防护措施。
(8)搭拆脚手架期间,地面应设置围栏和警戒标志,严禁非操作人员入内。
(二)注意事项1、钢管架应设置避雷针,分置于主楼外架四角立杆之上,并联通大横杆,形成避雷网络,并检测接地电阻不大于10Ω。
并同主体结构避雷系统连接。
2、外脚手架做好可靠的安全接地处理。
3、定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全。
4、外脚手架严禁钢竹、钢木混搭,禁止扣件、绳索、铁丝、竹篾、塑料篾混用。
5、外脚手架搭设人员必须持证上岗,并正确使用安全帽、安全带、穿防滑鞋。
6、严禁脚手板存在探头板,铺设脚手板以及多层作业时,应尽量使施工荷载内、外传递平衡。
7、保证脚手架体的整体性,不得与井架、升降机一并拉结,不得截断架体。
8、结构外脚手架每支搭一层,支搭完毕后,经项目部安全员验收合格后方可使用。
任何班组长和个人,未经同意不得任意拆除脚手架部件。
9、严格控制施工荷载,脚手板不得集中堆料施荷,施工荷载不得大于3kN/m2,确保较大安全储备。
10、结构施工时不允许多层同时作业,装修施工时同时作业层数不超过两层,临时性用的悬挑架的同时作业层数不超过两层。
11、当作业层高出其下连墙件3.6m以上、且其上尚无连墙件时,应采取适当的临时撑拉措施。
12、各作业层之间设置可靠的防护栅栏,防止坠落物体伤人。
13、外脚手架应加强日常检查,注意加强所有构造措施的设置与日常维护。
必需以外的所有材料杂物不能堆载架上,由于本外架拉结需由拉索分荷,所以应特别加强日常对拉索的构造及松紧状态的检查,保证其正常工作。
(三)脚手架的拆除1、拆架前,全面检查拟拆脚手架,根据检查结果,拟订出作业计划,报请批准,进行技术交底后才准工作。
作业计划一般包括:拆架的步骤和方法、安全措施、材料堆放地点、劳动组织安排等。
2、拆架时应划分作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。
3、拆架的高处作业人员应戴安全帽、系安全带、扎裹腿、穿软底防滑鞋。
4、拆架程序应遵守“由上而下,先搭后拆”的原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆小横杆、大横杆、立杆等,并按“一步一清”原则依次进行。
严禁上下同时进行拆架作业。
5、拆立杆时,要先抱住立杆再拆开最后两个扣,拆除大横杆、斜撑、剪刀撑时,应先拆除中间扣件,然后托住中间,再解端头扣。
6、连墙杆(拉结点)应随拆除进度逐层拆除,拆抛撑时,应用临时撑支住,然后才能拆除。
7、拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。
8、拆架时严禁碰撞脚手架附近电源线,以防触电事故。
9、在拆架时,不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。
