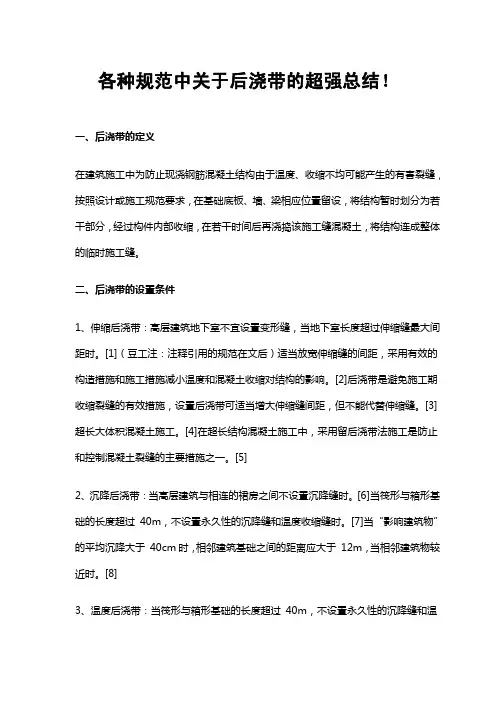

各种规范中关于后浇带的超强总结!一、后浇带的定义在建筑施工中为防止现浇钢筋混凝土结构由于温度、收缩不均可能产生的有害裂缝,按照设计或施工规范要求,在基础底板、墙、梁相应位置留设,将结构暂时划分为若干部分,经过构件内部收缩,在若干时间后再浇捣该施工缝混凝土,将结构连成整体的临时施工缝。
二、后浇带的设置条件1、伸缩后浇带:高层建筑地下室不宜设置变形缝,当地下室长度超过伸缩缝最大间距时。
[1](豆工注:注释引用的规范在文后)适当放宽伸缩缝的间距,采用有效的构造措施和施工措施减小温度和混凝土收缩对结构的影响。
[2]后浇带是避免施工期收缩裂缝的有效措施,设置后浇带可适当增大伸缩缝间距,但不能代替伸缩缝。
[3]超长大体积混凝土施工。
[4]在超长结构混凝土施工中,采用留后浇带法施工是防止和控制混凝土裂缝的主要措施之一。
[5]2、沉降后浇带:当高层建筑与相连的裙房之间不设置沉降缝时。
[6]当筏形与箱形基础的长度超过40m,不设置永久性的沉降缝和温度收缩缝时。
[7]当“影响建筑物”的平均沉降大于40cm时,相邻建筑基础之间的距离应大于12m,当相邻建筑物较近时。
[8]3、温度后浇带:当筏形与箱形基础的长度超过40m,不设置永久性的沉降缝和温度收缩缝时。
[9]4、板间后浇带:装配式楼盖(包括屋盖)加强整体性的构造措施。
[10]对后张楼板为减少约束力,使其与约束柱或墙暂时分开。
[11]三、后浇带的设置1、伸缩后浇带:每隔30m~40m设置,贯通顶板、底部及墙板。
在柱距三等分的中间范围内以及剪力墙附近,其方向宜与梁正交,沿竖向应在结构同跨内。
底板及外墙宜增设附加防水层。
[12]后浇带应从受力影响小的部位通过(如梁、板1/3跨度处,连梁跨中等部位),不必在同一截面上,可曲折而行,只要将建筑物分开为两段即可。
[13]带宽800mm~1000mm[14]。
2、沉降后浇带:后浇带的宽度不宜小于800mm。
[15]宜在裙房一侧设置用于控制沉降差的后浇带。
后浇带混凝土浇筑要求一、浇筑时间一般应在两侧混凝土浇筑完一定时间后进行,具体时间应根据设计要求确定,通常在两侧混凝土浇筑完成后 42 天或 60 天。
对于高层建筑的后浇带,可能需要更长时间,如 60 天以上。
这是为了让两侧先浇筑的混凝土充分收缩和沉降,减少后浇带混凝土浇筑后因收缩和沉降差异产生裂缝的风险。
二、混凝土材料强度等级:后浇带混凝土强度等级通常应比两侧先浇筑的混凝土强度等级提高一级。
例如,两侧混凝土为 C30,则后浇带混凝土应为C35。
这是为了保证后浇带在结构中的连接作用更强,能更好地承受结构的内力。
原材料:应采用与两侧先浇筑混凝土相同品种、规格的原材料,以保证混凝土的性能一致。
水泥应选用质量稳定、强度符合要求的品牌;砂石应级配良好、含泥量等指标符合规范要求;外加剂的品种和掺量应根据混凝土的性能要求和施工条件确定,如减水剂可提高混凝土的流动性和强度,膨胀剂可补偿混凝土的收缩。
三、施工准备清理:将后浇带内的杂物、松散混凝土、积水等清理干净,确保后浇带内无任何影响混凝土质量的物质。
可以采用高压水枪冲洗、人工清理等方法,保证后浇带底部、侧面清洁。
钢筋处理:检查后浇带内的钢筋是否有锈蚀、弯曲、移位等情况,如有问题应及时进行处理。
钢筋锈蚀应进行除锈处理,弯曲的钢筋应调直,移位的钢筋应复位并采取加固措施。
确保钢筋的规格、数量、间距等符合设计要求。
模板安装:在后浇带两侧安装模板,模板应具有足够的强度、刚度和稳定性,能够承受混凝土的侧压力和施工荷载。
模板的拼接应严密,防止混凝土漏浆。
可以采用木模板、钢模板或塑料模板等,根据实际情况选择合适的模板类型。
四、浇筑过程浇筑方式:后浇带混凝土应采用分层浇筑、分层振捣的方式进行,每层浇筑厚度不宜超过 500mm。
分层浇筑可以使混凝土充分密实,减少混凝土内部的孔隙和裂缝。
振捣时应采用插入式振捣器,振捣棒应插入下层混凝土 50~100mm,以保证上下层混凝土的结合良好。
一、后浇带的定义在建筑施工中为防止现浇钢筋混凝土结构由于温度、收缩不均可能产生的有害裂缝,按照设计或施工规范要求,在基础底板、墙、梁相应位置留设,将结构暂时划分为若干部分,经过构件内部收缩,在若干时间后再浇捣该施工缝混凝土,将结构连成整体的临时施工缝。
二、后浇带的设置条件1、伸缩后浇带:高层建筑地下室不宜设置变形缝,当地下室长度超过伸缩缝最大间距时。
1.1、适当放宽伸缩缝的间距,采用有效的构造措施和施工措施减小温度和混凝土收缩对结构的影响。
1.2、后浇带是避免施工期收缩裂缝的有效措施,设置后浇带可适当增大伸缩缝间距,但不能代替伸缩缝。
1.3、在超长结构混凝土施工中,采用留后浇带法施工是防止和控制混凝土裂缝的主要措施之一。
2、沉降后浇带:当高层建筑与相连的裙房之间不设置沉降缝时。
2.1、当筏形与箱形基础的长度超过 40m,不设置永久性的沉降缝和温度收缩缝时。
2.2、当“影响建筑物”的平均沉降大于 40cm时,相邻建筑基础之间的距离应大于 12m,当相邻建筑物较近时。
3、温度后浇带:当筏形与箱形基础的长度超过 40m,不设置永久性的沉降缝和温度收缩缝时。
4、板间后浇带:装配式楼盖(包括屋盖)加强整体性的构造措施。
4.1、对后张楼板为减少约束力,使其与约束柱或墙暂时分开。
后浇带的设置1、伸缩后浇带:每隔30m~40m设置,贯通顶板、底部及墙板。
在柱距三等分的中间范围内以及剪力墙附近,其方向宜与梁正交,沿竖向应在结构同跨内。
底板及外墙宜增设附加防水层。
1.1 后浇带应从受力影响小的部位通过(如梁、板1/3跨度处,连梁跨中等部位),不必在同一截面上,可曲折而行,只要将建筑物分开为两段即可。
2、沉降后浇带:后浇带的宽度不宜小于 800mm。
宜在裙房一侧设置用于控制沉降差的后浇带。
当高层建筑基础面积满足地基承载力和变形要求时,后浇带宜设在与高层建筑相邻裙房的第一跨内。
当需要满足高层建筑地基承载力、降低高层建筑沉降量,减小高层建筑与裙房间的沉降差而增大高层建筑基础面积时,后浇带可设在距主楼边柱的第二跨内,此时尚应满足下列条件:地基土质应较均匀;裙房结构刚度较好且基础以上的地下室和裙房结构层数不应少于两层;后浇带一侧与主楼连接的裙房基础底板厚度应与高层建筑的基础底板厚度相同。
后浇带混凝土浇筑的现行规范
后浇带混凝土浇筑的现行规范
通常在设计中,我们是写在结构设计总说明中,作法如下:后浇带采用掺膨胀剂的补偿收缩混凝土,水中养护14天的混凝土限制膨胀率大于等于0.015%,后浇带中梁、板钢筋跨内均增加20%,后浇带应待主体结构完成60天且沉降稳定后再用较相邻混凝土强度等级高一级的膨胀混凝土浇注。
GB50108-2001《地下工程防水技术规范》
5.2.4条对后浇带的施工规定如下:后浇带应在其两侧混凝土龄期达到24d后再施工,但高层建筑的后浇带应在结构顶板浇筑混凝土14d后进行;后浇带混凝土的养护时间不得少于28d。
一、后浇带的定义在建筑施工中为防止现浇钢筋混凝土结构由于温度、收缩不均可能产生的有害裂缝,按照设计或施工规范要求,在基础底板、墙、梁相应位置留设,将结构暂时划分为若干部分,经过构件内部收缩,在若干时间后再浇捣该施工缝混凝土,将结构连成整体的临时施工缝。
二、后浇带的设置条件1、伸缩后浇带:高层建筑地下室不宜设置变形缝,当地下室长度超过伸缩缝最大间距时。
1.1、适当放宽伸缩缝的间距,采用有效的构造措施和施工措施减小温度和混凝土收缩对结构的影响。
1.2、后浇带是避免施工期收缩裂缝的有效措施,设置后浇带可适当增大伸缩缝间距,但不能代替伸缩缝。
1.3、在超长结构混凝土施工中,采用留后浇带法施工是防止和控制混凝土裂缝的主要措施之一。
2、沉降后浇带:当高层建筑与相连的裙房之间不设置沉降缝时。
2.1、当筏形与箱形基础的长度超过 40m,不设置永久性的沉降缝和温度收缩缝时。
2.2、当“影响建筑物”的平均沉降大于 40cm时,相邻建筑基础之间的距离应大于 12m,当相邻建筑物较近时。
3、温度后浇带:当筏形与箱形基础的长度超过 40m,不设置永久性的沉降缝和温度收缩缝时。
4、板间后浇带:装配式楼盖(包括屋盖)加强整体性的构造措施。
4.1、对后张楼板为减少约束力,使其与约束柱或墙暂时分开。
后浇带的设置1、伸缩后浇带:每隔30m~40m设置,贯通顶板、底部及墙板。
在柱距三等分的中间范围内以及剪力墙附近,其方向宜与梁正交,沿竖向应在结构同跨内。
底板及外墙宜增设附加防水层。
1.1 后浇带应从受力影响小的部位通过(如梁、板1/3跨度处,连梁跨中等部位),不必在同一截面上,可曲折而行,只要将建筑物分开为两段即可。
2、沉降后浇带:后浇带的宽度不宜小于 800mm。
宜在裙房一侧设置用于控制沉降差的后浇带。
当高层建筑基础面积满足地基承载力和变形要求时,后浇带宜设在与高层建筑相邻裙房的第一跨内。
当需要满足高层建筑地基承载力、降低高层建筑沉降量,减小高层建筑与裙房间的沉降差而增大高层建筑基础面积时,后浇带可设在距主楼边柱的第二跨内,此时尚应满足下列条件:地基土质应较均匀;裙房结构刚度较好且基础以上的地下室和裙房结构层数不应少于两层;后浇带一侧与主楼连接的裙房基础底板厚度应与高层建筑的基础底板厚度相同。
后浇带的规范要求一、后浇带的设计当建筑结构的平面尺寸超过混凝土规范规定的伸缩缝最大间距(混凝土规范第9.1.1条)时,可考虑采用施工后浇带的方法来适当增大伸缩缝间距。
但一般地上结构由于受环境温度变化影响较大,所以伸缩缝最大间距不宜超过混凝土规范限值过多,同时应注意加强屋面保温隔热,采用可靠的、高效的外墙外保温,并适当提高外纵墙、山墙、屋面等重要部位的纵向钢筋配筋率。
当地上结构由于抗震设计需要而设置了防震缝时,伸缩缝宽度应满足防震缝宽度的要求。
地下室结构超长的情况较为常见,除地下室顶板和处于室外地面以上的地下室外墙受温度变化影响相对较大外,地下室内部和基础结构在使用阶段受室内外温度变化影响较小,需解决的主要问题是混凝土收缩应力对结构的影响。
除在施工阶段设置后浇带外,应该加强地下室顶板及地下室外墙的配筋,建议纵向钢筋最小配筋率不宜小于0.5%,钢筋应尽可能选择直径较小的,一般10到16即可,间距尽量选择较密的,宜不大于150mm,细而密的钢筋分布对结构抗裂是有利的。
必须指出的是,后浇带只能解决施工期间的混凝土自收缩,它不能解决由于温度变化引起的结构应力集中,更不能替代伸缩缝。
有一些结构设计者将后浇带和伸缩缝等同起来的看法是错误的,因为两者的作用并不相同。
当地下室结构超长过多,单靠设置后浇带不足以解决混凝土收缩和温度变化问题时,可以考虑采用补偿收缩混凝土,在适当位置设置膨胀加强带。
采用这种方法,不仅可以进一步增大伸缩缝最大间距,而且可以用膨胀加强带取代部分施工后浇带,从而实现混凝土的连续浇筑即无缝施工。
但应注意,采用膨胀加强带取代部分施工后浇带时,膨胀加强带的位置应设置在结构温度应力集中部位,并应制定严格的技术保障措施,保证混凝土原材料的质量和微膨胀剂的配合比准确,结构设计应对地下室结构各部位混凝土的限制膨胀率提出明确要求。
对高层建筑主体与裙房之间是设置永久变形缝,还是在施工阶段设置沉降后浇带,应该根据建筑场地地基持力层土质情况、基础形式、上部结构布置等条件综合确定。
【最新整理,下载后即可编辑】一、后浇带的定义在建筑施工中为防止现浇钢筋混凝土结构由于温度、收缩不均可能产生的有害裂缝,按照设计或施工规范要求,在基础底板、墙、梁相应位置留设,将结构暂时划分为若干部分,经过构件内部收缩,在若干时间后再浇捣该施工缝混凝土,将结构连成整体的临时施工缝。
二、后浇带的设置条件1、伸缩后浇带:高层建筑地下室不宜设置变形缝,当地下室长度超过伸缩缝最大间距时。
1.1、适当放宽伸缩缝的间距,采用有效的构造措施和施工措施减小温度和混凝土收缩对结构的影响。
1.2、后浇带是避免施工期收缩裂缝的有效措施,设置后浇带可适当增大伸缩缝间距,但不能代替伸缩缝。
1.3、在超长结构混凝土施工中,采用留后浇带法施工是防止和控制混凝土裂缝的主要措施之一。
2、沉降后浇带:当高层建筑与相连的裙房之间不设置沉降缝时。
2.1、当筏形与箱形基础的长度超过40m,不设置永久性的沉降缝和温度收缩缝时。
2.2、当“影响建筑物”的平均沉降大于40cm时,相邻建筑基础之间的距离应大于12m,当相邻建筑物较近时。
3、温度后浇带:当筏形与箱形基础的长度超过40m,不设置永久性的沉降缝和温度收缩缝时。
4、板间后浇带:装配式楼盖(包括屋盖)加强整体性的构造措施。
4.1、对后张楼板为减少约束力,使其与约束柱或墙暂时分开。
后浇带的设置1、伸缩后浇带:每隔30m~40m设置,贯通顶板、底部及墙板。
在柱距三等分的中间范围内以及剪力墙附近,其方向宜与梁正交,沿竖向应在结构同跨内。
底板及外墙宜增设附加防水层。
1.1 后浇带应从受力影响小的部位通过(如梁、板1/3跨度处,连梁跨中等部位),不必在同一截面上,可曲折而行,只要将建筑物分开为两段即可。
2、沉降后浇带:后浇带的宽度不宜小于800mm。
宜在裙房一侧设置用于控制沉降差的后浇带。
当高层建筑基础面积满足地基承载力和变形要求时,后浇带宜设在与高层建筑相邻裙房的第一跨内。
当需要满足高层建筑地基承载力、降低高层建筑沉降量,减小高层建筑与裙房间的沉降差而增大高层建筑基础面积时,后浇带可设在距主楼边柱的第二跨内,此时尚应满足下列条件:地基土质应较均匀;裙房结构刚度较好且基础以上的地下室和裙房结构层数不应少于两层;后浇带一侧与主楼连接的裙房基础底板厚度应与高层建筑的基础底板厚度相同。

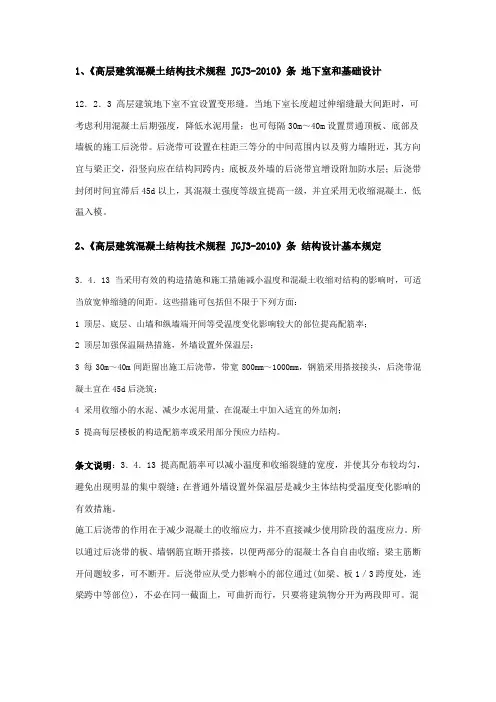

1、《高层建筑混凝土结构技术规程 JGJ3-2010》条地下室和基础设计12.2.3 高层建筑地下室不宜设置变形缝。
当地下室长度超过伸缩缝最大间距时,可考虑利用混凝土后期强度,降低水泥用量;也可每隔30m~40m设置贯通顶板、底部及墙板的施工后浇带。
后浇带可设置在柱距三等分的中间范围内以及剪力墙附近,其方向宜与梁正交,沿竖向应在结构同跨内;底板及外墙的后浇带宜增设附加防水层;后浇带封闭时间宜滞后45d以上,其混凝土强度等级宜提高一级,并宜采用无收缩混凝土,低温入模。
2、《高层建筑混凝土结构技术规程 JGJ3-2010》条结构设计基本规定3.4.13 当采用有效的构造措施和施工措施减小温度和混凝土收缩对结构的影响时,可适当放宽伸缩缝的间距。
这些措施可包括但不限于下列方面:1 顶层、底层、山墙和纵墙端开间等受温度变化影响较大的部位提高配筋率;2 顶层加强保温隔热措施,外墙设置外保温层;3 每30m~40m间距留出施工后浇带,带宽800mm~1000mm,钢筋采用搭接接头,后浇带混凝土宜在45d后浇筑;4 采用收缩小的水泥、减少水泥用量、在混凝土中加入适宜的外加剂;5 提高每层楼板的构造配筋率或采用部分预应力结构。
条文说明:3.4.13 提高配筋率可以减小温度和收缩裂缝的宽度,并使其分布较均匀,避免出现明显的集中裂缝;在普通外墙设置外保温层是减少主体结构受温度变化影响的有效措施。
施工后浇带的作用在于减少混凝土的收缩应力,并不直接减少使用阶段的温度应力。
所以通过后浇带的板、墙钢筋宜断开搭接,以便两部分的混凝土各自自由收缩;梁主筋断开问题较多,可不断开。
后浇带应从受力影响小的部位通过(如梁、板1/3跨度处,连梁跨中等部位),不必在同一截面上,可曲折而行,只要将建筑物分开为两段即可。
混凝土收缩需要相当长时间才能完成,一般在45d后收缩大约可以完成60%,能更有效地限制收缩裂缝。
3、《地下工程防水技术规范》(GB50108-2008) 地下工程混凝土结构细部构造防水条5.2.1 后浇带宜用于不允许留设变形缝的工程部位。
后浇带规范要求后浇带规范要求后浇带是建筑施工中的一个重要环节,它能够保证混凝土结构的质量和使用寿命。
为了保证后浇带的施工质量,我们需要按照一定的规范要求进行操作。
下面我将就后浇带的规范要求进行详细介绍。
1. 后浇带的材料选择:后浇带的主要材料为混凝土。
混凝土的配合比应按照设计要求进行搅拌,保证强度和耐久性。
此外,对于特殊要求的后浇带,可以根据需要加入一些添加剂,如防水剂、抗裂剂等。
2. 后浇带的厚度:后浇带的厚度应根据设计要求确定。
一般情况下,后浇带的厚度应大于等于主体结构厚度的1/3,并不小于50mm。
3. 后浇带的铺设方式:后浇带一般采用顺次浇筑的方式进行施工。
在浇筑后浇带之前,应将焊缝、孔洞等处理完毕,并对基层进行充分清洁和湿润。
4. 后浇带的浇筑方法:后浇带的浇筑应采用均匀浇注的方式进行,避免产生明显的水平接缝。
在浇筑时,应使用振动棒进行适当的振动,以排除混凝土内的空气,并保证浇筑后的混凝土与主体结构的紧密接触。
5. 后浇带的养护:后浇带浇筑完成后,应及时进行养护,以保证混凝土的强度和耐久性。
养护的时间一般为7天以上,养护方式可以采用覆盖湿布、喷水等方法。
6. 后浇带的检查和验收:在施工过程中,应进行后浇带的质量检查。
检查内容包括混凝土的均匀度、强度等。
在后浇带养护结束后,应进行验收,确保后浇带的质量满足设计要求。
7. 后浇带的施工注意事项:在施工过程中,需要注意后浇带与主体结构之间的连接。
连接部位应进行预埋件的安装,并保证连接强度和密封性。
此外,施工者应注意现场环境和安全,遵守相关的安全操作规范。
以上就是后浇带规范要求的主要内容。
通过遵守这些规范要求,可以保证后浇带的施工质量,提高混凝土结构的使用寿命。
施工者在进行后浇带施工时,应严格按照相关规范要求进行操作,确保施工质量和工程安全。
一、后浇带的定义
在建筑施工中为防止现浇钢筋混凝土结构由于温度、收缩不均可能产生的有害裂缝,按照设计或施工规范要求,在基础底板、墙、梁相应位置留设,将结构暂时划分为若干部分,经过构件内部收缩,在若干时间后再浇捣该施工缝混凝土,将结构连成整体的临时施工缝。
二、后浇带的设置条件
1、伸缩后浇带:高层建筑地下室不宜设置变形缝,当地下室长度超过伸缩缝最大间距时。
1.1、适当放宽伸缩缝的间距,采用有效的构造措施和施工措施减小温度和混凝土收缩对结构的影响。
1.2、后浇带是避免施工期收缩裂缝的有效措施,设置后浇带可适当增大伸缩缝间距,但不能代替伸缩缝。
1.3、在超长结构混凝土施工中,采用留后浇带法施工是防止和控制混凝土裂缝的主要措施之一。
2、沉降后浇带:当高层建筑与相连的裙房之间不设置沉降缝时。
2.1、当筏形与箱形基础的长度超过 40m,不设置永久性的沉降缝和温度收缩缝时。
2.2、当“影响建筑物”的平均沉降大于 40cm时,相邻建筑基础之间的距离应大于 12m,当相邻建筑物较近时。
3、温度后浇带:当筏形与箱形基础的长度超过 40m,不设置永久性的沉降缝和温度收缩缝时。
4、板间后浇带:装配式楼盖(包括屋盖)加强整体性的构造措施。
4.1、对后张楼板为减少约束力,使其与约束柱或墙暂时分开。
后浇带的设置
1、伸缩后浇带:每隔30m~40m设置,贯通顶板、底部及墙板。
在柱距三等分
的中间范围内以及剪力墙附近,其方向宜与梁正交,沿竖向应在结构同跨内。
底板及外墙宜增设附加防水层。
1.1 后浇带应从受力影响小的部位通过(如梁、板1/3跨度处,连梁跨中
等部位),不必在同一截面上,可曲折而行,只要将建筑物分开为两段即可。
2、沉降后浇带:后浇带的宽度不宜小于 800mm。
宜在裙房一侧设置用于控制沉降差的后浇带。
当高层建筑基础面积满足地基承载力和变形要求时,后浇带宜设在与高层建筑相邻裙房的第一跨内。
当需要满足高层建筑地基承载力、降低高层建筑沉降量,减小高层建筑与裙房间的沉降差而增大高层建筑基础面积时,后浇带可设在距主楼边柱的第二跨内,此时尚应满足下列条件:地基土质应较均匀;裙房结构刚度较好且基础以上的地下室和裙房结构层数不应少于两层;后浇带一侧与主楼连接的裙房基础底板厚度应与高层建筑的基础底板厚度相同。
四、后浇带的封闭
1、伸缩后浇带:
钢筋:钢筋采用搭接接头。
伸缩后浇带的作用在于减少混凝土的收缩应力,并不直接减少使用阶段的温度应力。
所以通过后浇带的板、墙钢筋宜断开搭接,以便两部分的混凝土各自自由收缩;梁主筋断开问题较多,可不断开。
模板:后浇带应与其两侧梁、板结构的模板及支架分开设置。
后浇带模架应设计为可独立支拆的体系,避免在顶板拆模时对后浇带部位进行二次支模与回顶。
后浇带拆模时,混凝土强度应达到设计强度的100%。
混凝土:封闭时间宜滞后45d以上,其混凝土强度等级宜提高一级,并宜采用无收缩混凝土,低温入模。
混凝土收缩需要相当长时间才能完成,一般在45d后收缩大约可以完成60%,能更有效地限制收缩裂缝。
后浇带应按设计要求预留,并按规定时间浇筑混凝土,进行覆盖养护。
当设计对混凝土无特殊要求时,后浇带混凝土应高于其相邻结构一个强度等级。
提高后浇带混凝土一个强度等级是出于对该部位的加强。
2、沉降后浇带:
钢筋:在后浇带处,钢筋应贯通。
后浇带两侧应采用钢筋支架和钢丝网隔断,保持带内的清洁。
防止钢筋锈蚀或被压弯、踩弯。
或事先把钢筋贯通,用钢丝网模隔断,接缝前用人工将混凝土表面凿毛,或直接采用齿口连接拉板网放置在施工缝处模板内侧,待拆模后,表面露出拉板网齿槽,增加新老混凝土之间的咬接,或钢筋也有事先不贯通的,先在缝的两侧伸出受力钢筋,但不相连,而在基础混凝土浇筑三至四星期之后再将伸出的钢筋等强焊接。
模板:混凝土浇筑之前,其两侧宜设置临时支护,并应限制施工荷载,防止混凝土浇筑及拆除模板过程中,支撑松动、移位。
混凝土:根据沉降实测值和计算值确定的后期沉降差满足设计要求、在其两侧的差异沉降趋于稳定后,后浇带混凝土方可进行浇筑。
保证后浇带两侧混凝土的浇注质量。
后浇带浇筑混凝土前,应将缝内的杂物清理干净。
做好钢筋的除锈工作并将两侧混凝土凿毛,涂刷界面剂。
后浇带混凝土应采用微膨胀混凝土,且强度等级应比原结构混凝土强度等级增大一级。
当地下室有防水要求时,地下室后浇带不宜留成直槎,并应做好后浇带与整体基础连接处的防水处理。
差异沉降容易
造成基础板开裂,对于有防水要求的基础,后浇带的防水处理要考虑这一因素,施工缝与后浇带的防水处理要与整片基础同时做好,不要在此处断缝,并要采取必要的保护措施,防止施工时损坏。
3、温度后浇带:从设置到浇筑混凝土的时间不宜少于两个月。
后浇带馄凝土浇筑时的环境温度宜低于两侧混凝土浇筑时的环境温度。
后浇带混凝土浇筑完毕后,应做好养护工作。
五、后浇带的防水
设置条件:用于伸缩的变形缝宜少设。
宜用于不允许留设变形缝的工程部位。
后浇带设置:后浇带应设在受力、和变形较小的部位,其间距和位置应按结构设计要求确定,宽度宜为700-1000mm。
防水要求:地下工程的后浇带等细部构造,应加强防水措施。
后浇带等接缝部位应设置宽度不小于500mm的加强层,加强层应设置在防水层与结构外表面之间。
后浇带两侧可做成平直缝或阶梯缝。
.。
