一、路基(挡土墙)设计1.1 设计资料某新建公路重力式路堤墙设计资料如下.(1)墙身构造:墙高8m,墙背仰斜角度,墙身分段长度20m,其余初始拟采用尺寸如图1—1所示.图1—1 初始拟采用挡土墙尺寸图(2)土质情况:墙背填土为砂性土,其重度,内摩擦角;填土与墙背间的摩擦角.地基为整体性较好的石灰岩,其容许承载力,基底摩擦系数。
(3)墙身材料:采用5号砂浆砌30号片石,砌体重度,砌体容许压应力,容许剪应力,容许压应力。
1.2 劈裂棱体位置确定1.2.1 荷载当量土柱高度的计算墙高6m,按墙高缺点附加荷载强度进行计算。
按照线形内插法,计算附加荷载强度:,则:1.2.2 破裂角的计算假设破裂面交于荷载范围内,则有:因为,则有根据路堤挡土墙破裂面交于荷载内部时破裂角的计算公式:1。
2。
3 验算破裂面是否交于荷载范围内破裂棱体长度:车辆荷载分布宽度:所以,,即破裂面交于荷载范围内,符合假设.1。
2。
4 路基边坡稳定性验算可利用解析法进行边坡稳定性分析,则有其中,,,.对于砂性土可取,即,则:所以,路基边坡稳定性满足要求。
1。
3 土压力计算根据路堤挡土墙破裂面交于荷载内部的土压力计算公式:1.3.1 土压力作用点位置计算表示土压力作用点到墙踵的垂直距离。
1.3.2土压力对墙趾力臂计算基底倾斜,土压力对墙趾的力臂:1.4 挡土墙稳定性验算1.4.1 墙体重量及其作用点位置计算挡土墙按单位长度计算,为方便计算,从墙趾沿水平方向把挡土墙分为三部分,右侧为平行四边形,左侧为两个三角形(如图1-2):图1—2挡土墙横断面几何计算图式1。
4.2抗滑稳定性验算对于倾斜基底,验算公式:所以,抗滑稳定性满足要求。
1。
4。
3抗倾覆稳定性验算抗倾覆稳定性验算公式:所以,抗倾覆稳定性满足要求。
1.5 基地应力和合力偏心矩验算1。
5.1 合力偏心矩计算上式中,弯矩为作用于基底形心的弯矩,所以计算式,需要先计算对形心的力臂:根据之前计算过的对墙趾的力臂,可计算对形心的力臂。
挡土墙基槽挖方工程量计算挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,单面加100mm,双面加200mm计算。
计算挖沟槽、基坑、土方工程量需放坡时,按施工组织设计规定计算;如无施工组织设计规定时,可按放坡系数。
1.沟槽、基坑中土壤类别不同时,分别按其放坡起点、放坡系数、依不同土壤厚度加权平均计算。
2.计算放坡时,在交接处的重复工程量不予扣除,原槽、坑作基础垫层时,放坡自垫层上表面开始计算。
3.6 挖沟槽长度,外墙按图示中心线长度计算;内墙按地槽槽底净长度计算,内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
3.7 挖管道沟槽按图示中心线长度计算,沟底宽度,设计有规定的,按设计规定尺寸计算1.按上表计算管道沟土方工程量时,各种井类及管道(不含铸铁给排水管)接口等处需加宽增加的土方量不另行计算,底面积大于20m2的井类,其增加工程量并入管沟土方内计算。
2.铺设铸铁给排水管道时其接口等处土方增加量,可按铸铁给排水管道地沟土方总量的2.5%计算。
挡土墙在基础土方的施工过程中,由于土本身自重和土的特性以及土壤的类别等会导致出现各种情况,比如土方坍塌或者流沙、淤泥等情况出现。
为了保证施工过程的安全性和连续性,保证施工质量。
在施工中防止意外塌方等情况的出现,在施工过程中如果超过了某一个挖掘深度,或者出现了某些特定的情况,比如紧邻原有建筑物基础新建楼房等,或者施工过程中出现了淤泥流沙等不利于施工的环境,都需要针对性的使用放坡、砌筑挡土墙、锚拉、挡土板支护等各种方式进行加固施工,目的就是为了保证施工安全和施工质量。
我国对各种不同的土壤类别进行了划分,例如按照强度划分为一类二类土、三类土、四类土一直到各种石头都有详细的归类划分。
扶壁式挡土墙计算初始数值墙高h(m)4地面均布荷载标准值qk(kN/m²)30填土内摩擦角标准值Φk35墙背与填料的摩擦角标准值δ35填土重度γ(kN/m³)18基底摩擦系数μ0.35结构重要性系数γo1墙背后边坡坡度β0地震角η 1.5(7度0.1g=1.5),8度0.2g=3.0地基承载力特征值(kPa)170地基承载力修正系数ηb0.3地基承载力修正系数ηd 1.6基础埋深d(m)0.8两扶壁净距ln(m)3立板厚度d1(m)0.3底板厚度d2(m)0.3保护层厚度(mm)50混凝土等级fc(N/mm²)16.7混凝土等级ft(N/mm²) 1.57钢筋等级fy(N/mm²)360箍筋钢筋等级fy(N/mm²)270混凝土容重γc(kN/m³)26(一)主要尺寸的拟定为了保证基础埋深大于0.5m,取d=0.8m,挡土墙总高H=4+0.8= 4.8用墙踵的竖直面作为假想墙背,计算得到主动土压力系数Ka=tan²(45°-Φk/2)=tan²(45-35/2)=0.271根据抗滑移稳定要求:B2+B3≥1.3(qkH+0.5γH²)Ka= 3.0383m μ(qk+γH)取B2+B3=3m其中B2=0.3mB3=3m Eax=(qkH+0.5γH²)Ka=95.22 kNz=qkH²/2+0.5γH³/3= 1.93 m qkH+0.5γH²B1≥1.6Eax·z-0.5(B2+B3) (B2+B3)(qk+γH)=-0.658936计算结果为负数说明若仅为了保证稳定性的要求不需设置墙趾板,但为了减少 墙踵板配筋及使地基反力趋于均匀,取 B1=0.5mB=B1+B2+B3= 3.50 m(二)土压力计算由于填土表面水平,第一破裂面与铅垂面的夹角θi=45°-Φk/2=27.5第二破裂面与铅垂面的夹角αi=45°-Φk/2=27.5墙项A与墙踵C连线AC与铅垂面的夹角α=arctanB3/(H-d2)=33.7因为α>αi,因此出现第二破裂面,按第二破裂面计算取α=33.7得:Ka=0.89Ea=qkHKa+0.5γH²Ka=313.27 kN/m则:① Eax=Ea·cos(δ+α)=113.84 kN/mzf=qkH²/2+γH²/2·H/3KaEa= 1.93 m② Eaz=Ea·sin(δ+α)=291.86 kN/mxf=B-zf·tanα= 2.21 m(三)自重与填土重力1.立板+底板自重墙顶到底板顶Hi=H-d2= 4.5m 钢筋混凝土标准重度γc,其自重为:G1=[d2·B+d1·Hi]·γc=62.4kNx1=d2·B²/2+d1·Hi·(B1+d1/2)d1·Hi+d2·B= 1.13 m2.填土重及地面均布荷载总量G2=B3·Hi·γ/2=121.5kN墙身自重计算时,挂壁自重按填土计算,另墙趾上少量填土重量略去不计导致各项验算偏安全。
合同号:合同段监理单位:
编 号:
JL-2020-02-
起始桩号终点桩号长度L(m)
底宽B'(m)墙趾高h(m)
墙面高H(m)
墙总高H'(m)
外墙坡率n1内墙坡率n2基底坡率n3
圬工面积工程量K1+110.00
K1+120.00
10
3.175
0.7
7
8.335
0.25
0.15
0.2
19.053
190.526
总工程量=
sum:(各段工
程量)=190.526m³
承包人:
监理工程
师:
详细计算式:
底宽B'=((B+b)+(n1-n2)*(H+h))/(1+n2*n3)
墙总高H'=H+h+n3*((B+b)+(n1-n2)*(H+h))/(1+n2*n3)
圬工面积=(B+b)*(H+h)-b*H+0.5*(n1-n2)*(H+h)*(H+h)+n3/2*((B+b)+(n1-n2)*(H+h))*((B+b)+(n1-n2)*(H+h))/(1+n2*n3)
计量单位:
m 3
工程计量数量:
计算简图(尺寸、土石方应标明标高)、算式、说明等
顶宽B(m)
墙趾宽b(m)
1.9
0.6
计 量 项 目计 量 单 位
计 量 数 量
设 计 数 量
砌体挡土墙
m
3
起 始 桩 号K1+110~K1+120
部 位图 号S3-38中间交工证书号工程检验认可证
书编号xxxxxxxxxxx工程
中 间 计 量 表
承包单位:
支付项目清单编号209-1-a 项 目 名 称宁陕县庙坪至双河公路工程5标段。
一、编制依据(1)合同段工程招标文件。
(2)现行的公路工程施工技术规范、验收标准和规程。
(3)工程施工设计图纸。
(4)我部对现场的调查资料。
(5)福建省高速公路标准化施工指南。
(6)业主的其他正式文件。
二,工程概况本标段内挡土墙共有8座,其中衡重式路肩挡土墙5座,衡重式路堤挡土墙1座,护肩2座。
挡土墙地基承载力范围为100~300 KPa, 挡墙高度为2m~11m。
挡土墙所用石料应是结构密实、石质均匀、不易风化、无裂缝的硬质石料,石料强度等级一般不小于MU60。
强度等级以5cm×5cm×5cm含水饱和试件的极限抗压强度为准。
砌筑挡土墙所用石料分为片石、块石、片石混凝土等3种。
一般原则:(1)本工程项目位于石料比较充足的地区,当挡土墙高度≤6米时,采用水泥砂浆砌筑片块石,其比例为片石占70%,块石占30%计;挡土墙高度>6且≤12米时,采用C15片石混凝土。
(3)为方便施工,同一段挡土墙宜采用同一种材料施工。
砂浆所用的水泥、砂、水的质量应符合有关规范的要求,按规定的配合比施工。
反滤层可选用砂砾石等具有反滤作用的粗颗粒透水性材料。
挡土墙墙背后30cm范围内设置反滤层。
为了防止挡土墙因地基不均匀沉降或温度变化引起挡土墙裂缝而破坏,其设置变形缝(沉降缝和伸缩缝一般宽度为2~3cm),并在缝内填塞填缝料。
为保证变形缝的作用,两种接缝均须整齐垂直、上下贯通,并且缝两侧砌体表面需要平整,不能搭接,必要时缝两侧的石料须修凿。
接缝中需要填塞防水材料(如沥青麻絮),可贴置在接缝处已砌墙段的端面,也可在砌筑后再填塞,但均需沿墙壁内、外、顶三边塞满、挤紧,填塞深度均不得小于15cm,以满足防水要求。
各座挡土墙主要工程数量见表1,衡重式挡墙与护肩挡墙示意图见图1、图2。
表1 挡土墙主要工程数量表图1 衡重式挡墙断面示意图图2 护肩断面示意图三、工期计划工期:2012年10月10日开始,2012年12月31日结束。
施工便道工程量计算说明施工方案工程计算说明为了保证施工机械设备顺利进场施工,依据〈关于大临便道按标准施工的通知〉及《本部施工便道施工组织设计方案》,再根据现场调研进行细部结构优化。
施工便道工程量分为:A土石方工程量(采用南方CASS7.0土石方工程量计算)、B施工便道沿线埋设临时排水、防护等具体构造物处理的相关工程量。
工程量明细如下:A:土石方工程数量施工便道土石方工程数量分为:清淤清表、便道路基填挖整平成型部分及便道铺设面层。
1、清表、清淤:本施工便道横跨水田、水池长度共计1100m,其他均属于山道拓宽或新建便道。
施工过程中将存在清表、清淤,具体地质情况、淤泥深度未能确定,工程量将以施工现场而定.2、便道路基填挖成型部分:路基成型土石方工程数量如下汇总列表(具体断面、平面图详见附件—施工便道土石方数量计算表):3、便道面层:便道面层为在成型便道基础上铺设0.5m石渣面层,工程量:(5650—800)*4。
5*0。
5+800*0。
5*0。
5+(760+247+285+230)*4.5*0。
5+22*2*0.5(错车道)=14559m3.B:施工便道沿线埋设临时排水、防护等具体构造物处理的相关工程量具体里程及工程数量见下表:施工便道沿线构造物统计及处理的相应工程量其他零星工程量以现场施工为准。
挡土墙示意图说明:①图示以cm为单位;②该图为挡土墙标准断面图,图中H=0。
5~3。
5m,L=0。
6~1.0m,厚度0。
5~0。
8m;③墙身泄水孔按梅花型布置,间距为1m,采用PVC管;④砼挡墙尺寸通用该图。
水沟示意图说明:①图示以cm为单位;②该图为便道水沟标准断面图.。
第一节概述能够保持结构物两侧的土体、物料有一定高差的结构称为支挡结构。
支承路堤填土或山坡土体,防止填土或土体变形失稳,而承受侧向土压力的建筑物称为挡土墙。
支挡结构在各种土建工程中得到广泛的应用,如铁路、公路工程中可以用于支承路堤或路堑边坡、隧道洞口、支承桥台台后填土,以减少土石方量和占地面积,防止水流冲刷路基,并经常用于整治坍方、滑坡等路基病害;水利、港湾工程中支挡河岸及水闸的岸墙;民用与工业建筑中的地下连续墙等。
随着大量土木工程在地形复杂地区的兴建,支挡结构愈加显得重要。
支挡结构的设计将直接影响到工程的经济效益及安全。

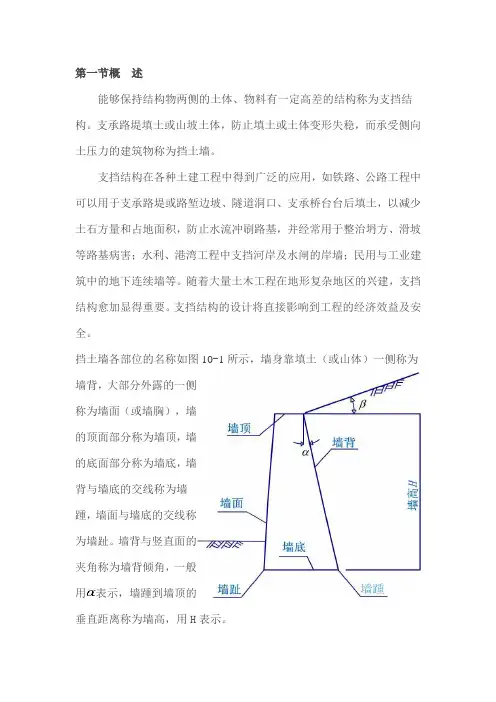

挡土墙各部位的名称如图10-1所示,墙身靠填土(或山体)一侧称为墙背,大部分外露的一侧称为墙面(或墙胸),墙的顶面部分称为墙顶,墙的底面部分称为墙底,墙背与墙底的交线称为墙踵,墙面与墙底的交线称为墙趾。
墙背与竖直面的夹角称为墙背倾角,一般用表示,墙踵到墙顶的垂直距离称为墙高,用H表示。
挡土墙的类型划分方法很多,根据墙体自身的刚度可将其分为柔性挡土墙和刚性挡土墙;根据挡土墙的结构形式可将其分为重力式(包括衡重式)挡土墙和轻型挡土墙;根据挡土墙在路基横断面上的位置可分为:路堑挡土墙、路肩挡土墙、路堤挡土墙、山坡挡土墙、抗滑挡土墙、站台挡土墙等;根据建筑材料可分为石、混凝土及钢筋混凝土挡土墙等;根据所处的环境条件可分为一般地区挡土墙、浸水地区挡土墙与地震地区挡土墙等。
由于一些地区石料丰富,使得石砌重力式和衡重式挡土墙得到广泛应用。
为适应不同地区的条件和发展新技术的需要,逐步发展了各种形式的挡土墙,如:悬臂式、扶臂式、板桩式、锚杆式、锚定板式、竖向预应力锚杆式、加筋土式和土钉式等新型挡土墙。
随着生产和技术的不断发展,今后还将会有一些新的结构形式不断图10—1挡土墙各部分名称路基在遇到下列情况时可考虑修建挡土墙:(1) 陡坡地段;(2) 岩石风化的路堑边坡地段;(3) 为避免大量挖方及降低边坡高度的路堑地段;(4) 可能产生坍方、滑坡的不良地质地段;(5) 高填方地段;(6) 水流冲刷严重或长期受水浸泡的沿河路基地段;(7) 为节约用地、减少拆迁或少占农田的地段;(8) 为保护重要建筑物、生态环境或其他特殊需要的地段。
片石混凝土挡土墙施工方案一、工程概况SHTJ-2合同段全线共设有各类片石混凝土挡墙72处73773.2m3;支挡型式有衡重式路肩墙、仰斜式路堤墙、仰斜式路肩墙、护肩墙、护脚墙、仰斜式路堑挡土墙、钢轨桩挡墙共七种型式。
护肩适用于填方量不大的陡坡地段半挖半填路基,山坡伸出较远不易填筑时修筑,当H超高3m时,应设路肩墙。
护脚适用于填方量较大的陡坡地段路堤、当路基填方坡脚伸出较远或为增强路基稳定性及其它需要时修筑。
二、主要工程数量C20片石混凝土挡土墙工程量表C15片石混凝土挡土墙工程数量表三、施工方案1、工艺流程片石混凝土挡墙施工工艺流程为:测量放样→基坑开挖→基坑验收、基底承载力检测→支立基础模板→基础浇筑→支立墙身模板→墙身浇筑→沉降缝回填→台背回填→锥坡砌筑。
钢轨桩挡土墙施工工艺流程为:测量放样→基坑开挖→钻孔→安放43钢轨及孔内注砼→基坑验收、基底承载力检测→支立基础模板→基础浇筑→支立墙身模板→墙身浇筑→沉降缝回填。
钢轨桩施工采用20m3空压机,配置φ380冲击器、φ300钻头钻孔。
钻孔深度、倾斜度满足设计要求。
钢轨桩锚固长度7m,单根长度12.5m,钢轨的允许抗剪强度不得小于250Mpa,允许抗拉强度不得小于300Mpa。
钻孔施工完毕后,采用吊车将43#钢轨安放于孔内,然后再孔内注C25混凝土。
待孔内混凝土强度达到75%以后,即可进行上部片石砼挡土墙的施工。
墙体每隔2~3m设置一处泄水孔,上下交错布置,泄水孔采用φ100PVC管,孔口周围采用反滤土工布包裹以免泄水孔淤塞,土工布尺寸为30×30cm。
2、施工放样挡土墙开工前进行平面位置、高程的测量,复核挡土墙墙趾距斜坡地面的水平距离、最小埋入深度是否满足设计要求。
护脚埋深至少1米。
⑴平面测量采用全站仪利用极坐标原理,根据主导线点数据准确地放出挡土墙坡脚线,在每沉降缝断面处施放。
⑵高程测量挡土墙施工临时水准点由测量组从四等水准点引入,并用水泥混凝土加以保护。
