110kV输变电工程变电部分初步设计110kVXX输变电工程变电部分初步设计阶段设计说明书电力设计院工程设计证书:证书编号:2010年08月第1章总的部分1.1 设计依据1.1.1 淄博供电公司文件淄电发展【2010】146号《关于淄博XX纺织有限公司新建110kV变电站接入系统方案的通知》。
1.1.2 淄博XX纺织有限公司设计委托书。
1.2建设必要性1.2.1建设必要性淄博XX纺织有限公司位于淄博市博山区北部焦庄镇。
该公司为了提高产品影响力和竞争力,拟投资6亿元,建设年产2000万米高档织物面料、2200万米高档服装面料及6万米紧密纺项目。
项目投产后可新增销售收入和利润。
随着公司规模的不断扩大,新项目的不断投产,现有的供电系统已经无法满足企业发展的要求。
急需建设一座110kV变电站。
1.2.2接入系统方案根据110kVXX变电站的站址位置及淄博电网规划,XX变电站接入系统方案为:110kV 电源进线2回,一回电源进线T接于110kV山叩线,另一回T接于110kV山黄叩家T接线。
1.3 建设规模终期:主变压器:2×16MVA110kV进线:2回10kV出线:10回10kV站用电:2回无功补偿:2×3200kVar本期:主变压器:1×16MVA110kV进线:2回10kV出线:10回10kV站用电:2回无功补偿:2×3200kVar1.4 设计范围1.4.1 本设计包括的设计项目:(1)站区内生产和辅助生产系统的设备安装和土建工程。
其中各级电压配电装置设计到对外架空引出线悬挂点(户外配电装置不包括进线绝缘子串及导线金具,包括支线的引下线及金具,拉线用挂环;户内配电装置设计到穿墙套管和拉线挂环),电缆引出线设计到所内对外的引出线端子,不包括引出电缆及终端盒。
(2)站区内的防雷接地,不包括110kV进线档的防雷接地。
(3)站区上,下水系统。
(4)站区排洪系统。
(5)进站道路。
卷册检索号2014GSC-110吉安清江110kV变电站新建工程初步设计总说明书吉安电力勘察设计所有限公司江西省住房和城乡建设厅统一证书编号A2360059392014年12月吉安签署页目录1 总的部分 (6)1.1 概述 (6)1.2 站址概况 (9)1.3 技术原则及存在问题 (12)1.4 主要技术经济指标 (19)2 电力系统 (21)2.1 电力系统概述 (21)2.2 建设规模 (27)3 电气部分 (30)3.1 电气主接线 (30)3.2 短路电流及主要设备选择 (31)3.3 绝缘配合及过电压保护 (33)3.4 电气总平面布置及配电装置 (37)3.5 站用电及照明 (39)防雷接地 (41)防直击雷 (41)接地线和接地极的选用 (41)接地 (42)3.6.4 接地模块 (43)3.7 电缆设施 (44)4 二次系统 (46)4.1 系统继电保护及安全自动装置 (46)4.2 系统调度自动化 (53)4.3 变电站自动化系统 (60)4.4 元件保护 (78)4.5 对相关专业的要求 (81)4.6 交直流一体化电源系统 (82)4.7 其它二次系统 (88)4.8 二次设备组柜及布置 (98)5 土建部分 (101)5.1 站区总布置与交通运输 (101)5.2 建筑 (106)5.3 结构 (111)5.4 给排水 (118)5.5 采暖通风与空气调节 (120)5.6 计算项目及其深度要求 (123)6 消防部分 (123)6.1 概述 (123)6.2 消防措施 (124)6.3 消防给水系统 (126)7 环境保护、水土保持和节能减排 (126)7.1 环境保护 (126)7.2 水土保持 (128)7.3 节能减排综述 (128)8 劳动安全卫生 (131)8.1 概述 (131)8.2 生产过程中可能发生的职业危害及采取的防治措施 (131)9施工条件及大件设备运输方案 (134)9.1 施工条件 (134)9.2 大件设备运输方案 (135)10 主要设备材料清册 (135)11投资分析 (154)工程概况 (154)11.2 编制原则和依据 (155)与典型方案比较 (156)初步设计与可研批复对比 (159)11.5 概算表 (160)附件1、清江110kV变电站设计采用通用设计方案对照表 (1)附件2、清江110kV变电站设计两型一化落实对照表 (2)附件3、清江110kV变电站全寿命周期设计 (9)附件4、清江110kV变电站电气应用国网通用设备表 (12)附件5、110kV 清江变电站智能化方案情况表 (13)附件6、支持性文件一览表 (16)1 总的部分1.1 概述1.1.1 工程设计的主要依据1.1.1.1 工程执行的相关的政策、法规和规章1. 国家电网公司有关全寿命周期管理的相关文件2. 国家电网公司“两型一化”变电站建设设计导则3. 国家电网基建[2008]603号《关于印发国网公司输变电工程抗震设计要点的通知》4. 国家电网公司基建[2008]964号《关于进一步加强变电站电缆防火设计和建设工作的通知》5. 国家电网公司十八项电网重大反事故措施、国家电网公司十八项电网重大反事故措施继电保护专业重点实施要求6. 国家电网公司输变电工程典型设计方案110kV变电站分册7. 国家电网公司输变电工程通用设备典型规范8. 国家电网基建[2011]58号《国家电网公司2011年新建变电站设计补充规定》9. 国家电网科[2010]530号《智能变电站继电保护技术规范》10.国家电网科[2011]12号《协调统一基建类和生产类标准差异条款》1.1.1.2 工程设计有关的规程、规范1. 《电力系统设计技术规程》DL/T 5429-20092. 《电力系统安全稳定导则》DL755-20013. 《继电保护和安全自动装置技术规程》GB14285-20064. 《电力系统调度自动化设计技术规程》DL5003-20055. 《变电所总布置设计技术规程》DL/T5056-20076. 《35~110kV高压配电装置设计规范》GB/50060-20087. 《高压配电装置设计技术规程》DL/T5352-20068. 《交流电气装置的过电压、保护和绝缘配合》DL/T620-19979. 《交流电气装置的接地》DL/T621-199710.《导体和电器选择设计技术规定》DL/T5222-200511.《电力工程直流系统设计技术规程》DL/T5044-200412.《并联电容器装置设计规范》GB50227-9513.《变电所建筑结构技术规定》NDGJ96-9214.《火力发电厂与变电所设计防火规范》GB50229-200615.《电力工程电缆设计规范》GB50217-200716.《火力发电厂、变电所二次接线设计技术规程》DL/T5136-200117.《电测量及电能计量装置设计技术规程》DL/T5137-200118.《智能变电站技术导则》Q/GDW-383-201019. 《110(66)kV~220kV智能变电站设计规范》Q/GDW393-201020.《高压设备智能化技术导则》Q/GDWZ410-201021.《智能变电站继电保护技术规范》Q/GDW441-20101.1.1.3 政府和上级有关部门批准、核准的文件1.赣电经研规审〔2014〕134号《关于江西吉安清江等3项110kV 输变电工程可行性研究报告的评审意见》(国网江西省电力公司经济技术研究院)2.安福县人民政府等部门关于110kV变电站建设站址的确认函1.1.2 工程建设规模和设计范围1.1.2.1 工程建设规模主变容量:远期3×50MV A(三卷变)本期1×50MV A(三卷变)110kV出线:远期出线4回,本期3回(至五里亭1回、社上水电站1回、瓜畲1回),备用1回(洋溪1回)35kV出线:远期出线6回,本期3回(至武功山1回、泰山1回、章庄1回),备用3回(至洋溪1回、坳上1回、泰南1回)10kV出线:远期出线30回,本期6回10kV无功补偿:远期3×(4800+3600)kVar本期1×(4800+3600)kVar1.1.2.2 设计范围与分工⑴负责变电站站区围墙以内的生产及辅助生产工艺和建筑设计。

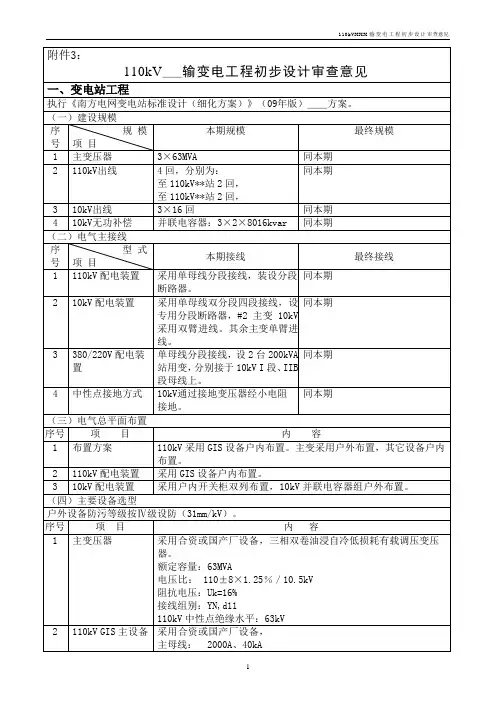

附件3:110kV__输变电工程初步设计审查意见一、变电站工程执行《南方电网变电站标准设计(细化方案)》(09年版)__方案。
(一)建设规模序号规模项目本期规模最终规模1 主变压器3×63MVA 同本期2 110kV出线4回,分别为:至110kV**站2回,至110kV**站2回,同本期3 10kV出线3×16回同本期4 10kV无功补偿并联电容器:3×2×8016kvar 同本期(二)电气主接线序号型式项目本期接线最终接线1 110kV配电装置采用单母线分段接线,装设分段断路器。
同本期2 10kV配电装置采用单母线双分段四段接线,设专用分段断路器,#2主变10kV采用双臂进线。
其余主变单臂进线。
同本期3 380/220V配电装置单母线分段接线,设2台200kVA站用变,分别接于10kV I段、IIB段母线上。
同本期4 中性点接地方式10kV通过接地变压器经小电阻接地。
同本期(三)电气总平面布置序号项目内容1 布置方案110kV采用GIS设备户内布置。
主变采用户外布置,其它设备户内布置。
2 110kV配电装置采用GIS设备户内布置。
3 10kV配电装置采用户内开关柜双列布置,10kV并联电容器组户外布置。
(四)主要设备选型户外设备防污等级按Ⅳ级设防(31mm/kV)。
序号项目内容1 主变压器采用合资或国产厂设备,三相双卷油浸自冷低损耗有载调压变压器。
额定容量:63MVA电压比: 110±8×1.25%/10.5kV阻抗电压:Uk=16%接线组别:YN,d11110kV中性点绝缘水平:63kV2 110kV GIS主设备采用合资或国产厂设备,主母线: 2000A、40kA断路器: 2000A、40kA隔离开关:2000A、40kA电流互感器:400-600-800/1A, 5个二次绕组母线电压互感器:110/3:0.1/3:0.1/3:0.1kV,0.2/0.5/3P线路电压互感器:110/3:0.1/3:0.1kV,0.5/3P,A相避雷器:10kA,108/281kV3 10kV开关柜采用合资或国产KYN型金属铠装移开式真空开关柜,配合资断路器。
编号:201009001 组织、安全、技术措施及施工方案公司名称:阜阳三环电力工程总公司工程名称:110k V阜泉798、程阜797线路A D S S光缆施工线路改造工程(B类检修)施工单位:输电一队一、工程概况:1、本光缆工程自110kV阜泉798、程阜797线路15号塔至110kV泉北变构架,利用110kV阜泉798、程阜797线路至110kV泉北变构架,引下进电缆沟到机房止。
2、工作量:110kV阜泉798、程阜797线路15#至泉北变ADSS光缆施工3、计划工作时间:2010年9月17日至19 日。
二、施工组织措施:(一)人员职责及分工1、工作负责人:韩冬负责施工作业项目的作业组织、安全、质量、时间、材料设备、文明生产等全面工作,做好各方面的协调。
2、现场安全员:李久强负责工作范围内的安全工作,对本队工程施工现场人员安全监护。
3、现场技术负责人:谭军负责现场作业组织、作业中技术、安全、质量、文明生产、物资、设备的检查、指导等工作。
4、工器具、材料负责人:张春峰负责材料发放、管理以及本工程施工所需工器具、材料、施工机具管理工作。
5、停、送电联系人:程士剑负责申请停电计划和停、送电等联系工作。
6、参加施工人员:储家强、刘波、高远启、王松、申振、郭锐、徐浩然、吴明杰、范鑫、李飞飞、王峰、张启坤、吴义凯、张平、张森、王迪三、现场工作安全措施1、施工前,应对所有参加施工的人员进行安全、技术交底,未经交底的人员不得上岗;未经技术负责人同意不得擅自更改施工方法,并采取有效的措施。
2、完成工作许可手续后,工作负责人(安全监护人)应向工作班人员交代现场安全措施、带电部位和其他注意事项。
工作负责人(安全监护人)必须始终在现场并对每一作业点设专人安全监护,对工作人员的安全应认真监护,及时纠正不安全行为。
3、进变电所施工,母线及有关设备必须停电。
在接到停电命令后,由施工队安全负责人按《安规》相关要求进行验电,确无电压后,必须在工作区域两端挂工作接地线,挂接地线时先挂接地端,后挂导线端。

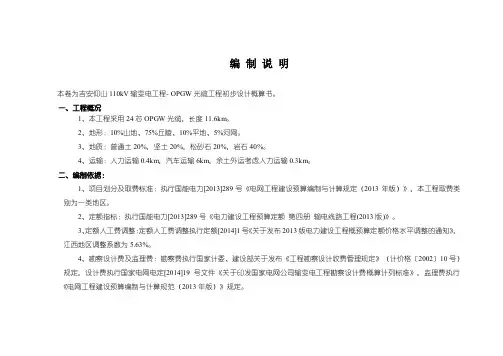

编制说明本卷为吉安仰山110kV输变电工程- OPGW光缆工程初步设计概算书。
一、工程概况1、本工程采用24芯OPGW光缆,长度11.6km。
2、地形:10%山地、75%丘陵、10%平地、5%河网。
3、地质:普通土20%,坚土20%,松砂石20%,岩石40%。
4、运输:人力运输0.4km,汽车运输6km,余土外运考虑人力运输0.3km。
二、编制依据:1、项目划分及取费标准:执行国能电力[2013]289号《电网工程建设预算编制与计算规定(2013年版)》,本工程取费类别为一类地区。
2、定额指标:执行国能电力[2013]289号《电力建设工程预算定额第四册输电线路工程(2013版)》。
3、定额人工费调整:定额人工费调整执行定额[2014]1号《关于发布2013版电力建设工程概预算定额价格水平调整的通知》,江西地区调整系数为5.63%。
4、勘察设计费及监理费:勘察费执行国家计委、建设部关于发布《工程勘察设计收费管理规定》(计价格〔2002〕10号)规定,设计费执行国家电网电定[2014]19号文件《关于印发国家电网公司输变电工程勘察设计费概算计列标准》,监理费执行《电网工程建设预算编制与计算规范(2013年版)》规定。
5、规费标准:社会保障费费率29.5%,住房公积金费率12%。
6、材机费调整:材机费调整定额[2014]1号《关于发布2013版电力建设工程概预算定额价格水平调整的通知》。
7、材料价格:执行国能电力[2013]289号《电力建设工程概算定额第四册输电线路工程(2013版)》中的价格,并根据当地定额站近期发布的信息价格进行调整。
8、基本预备费费率:根据国家电网公司关于严格控制电网工程造价的通知(国家电网基建〔2014〕85号)取2.0%,税金取3.284%。
9、资本金比例按25%考虑,建设期贷款年名义利率为6.15%,不考虑价差预备费。
三、工程投资本工程静态投资43.10万元,单位静态投资3.72万元/km,动态投资43.61万元。

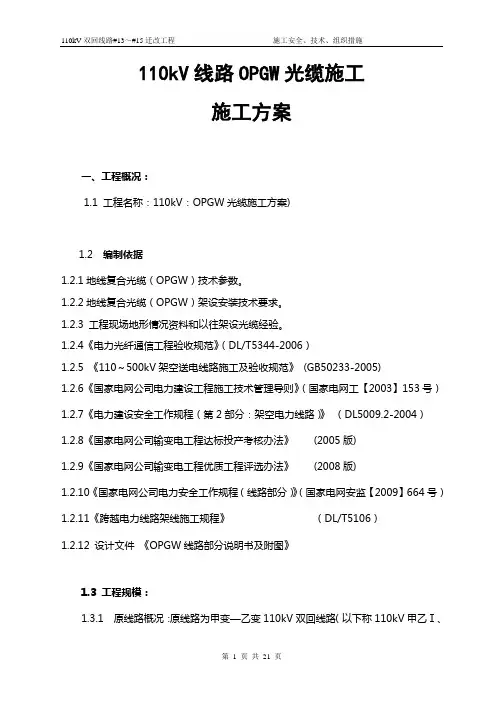

110kV线路OPGW光缆施工施工方案一、工程概况:1.1 工程名称:110kV:OPGW光缆施工方案)1.2 编制依据1.2.1地线复合光缆(OPGW)技术参数。
1.2.2地线复合光缆(OPGW)架设安装技术要求。
1.2.3 工程现场地形情况资料和以往架设光缆经验。
1.2.4《电力光纤通信工程验收规范》(DL/T5344-2006)1.2.5 《110~500kV架空送电线路施工及验收规范》(GB50233-2005)1.2.6《国家电网公司电力建设工程施工技术管理导则》(国家电网工【2003】153号)1.2.7《电力建设安全工作规程(第2部分:架空电力线路)》(DL5009.2-2004)1.2.8《国家电网公司输变电工程达标投产考核办法》(2005版)1.2.9《国家电网公司输变电工程优质工程评选办法》(2008版)1.2.10《国家电网公司电力安全工作规程(线路部分)》(国家电网安监【2009】664号)1.2.11《跨越电力线路架线施工规程》(DL/T5106)1.2.12 设计文件《OPGW线路部分说明书及附图》1.3 工程规模:1.3.1 原线路概况:原线路为甲变—乙变110kV双回线路(以下称110kV甲乙Ⅰ、Ⅱ路),起自220kV甲变电所110kV构架,止于110kV乙变电站,线路全长约7.518km,导线采用JL/G1A-300/25型钢芯稀土铝绞线,两根地线,右侧架设良导体地线JLB40-80型铝包钢绞线,左侧架设24芯OPGW-58通讯光缆,全线杆塔31基。
1.3.2 改造原因:由于房地产项目建设用地,要求对原#13-#15线路进行搬迁改造。
1.3.3 主要工程内容:①本工程计划新建桩基础6基。
②新建杆塔6基,其中其中四回路钢管杆5基,双回路钢管杆1基。
架设双回路线6*0.69km 。
更换OPG光缆0.820 Km。
③拆除原甲—乙#13塔~#15塔段导地线约0.45km,拆除双回路直线塔1基(#14塔)(铁塔型号:1SZG121-24 ),双回路转角塔1基(#15塔)。
110千伏孔镇线等线路迁建工程施工图设计综合部分总说明书目录第一章总述 (1)1.1设计依据、建设规模和设计范围 (1)1.2线路主要技术特性 (2)第二章线路路径 (3)2.1线路路径 (3)1.1.1路径方案的拟定原则及沿线情况确定 (3)1.1.2路径方案选择 (3)2.2线路沿线自然情况 (4)2.2.1地形地貌 (4)3.2.2气象概况 (4)4.2.3区域地壳稳定性 (4)5.2.4工程地质条件 (4)6.2.5压矿情况 (4)2.3沿线重要设施 (4)2.4交通运输 (4)2.5通信保护 (4)2.6交叉跨越及路径协议情况 (5)第三章机电部分 (9)3.1气象条件及组合 (9)3.1.1主要设计气象条件 (9)3.2导线和地线选型及其防振 (10)3.2.1导线、地线型号及安全系数 (10)4.2.2导线、地线的防振措施 (12)3.3导、地线绝缘配合及防雷接地 (12)3. 3.1污秽区划分 (12)4.3.2 绝缘子选型 (13)5.3.3 绝缘配合 (13)6.3.4防雷和接地 (14)3.4绝缘子串及金具 (15)第四章杆塔结构部分 (16)4.1杆塔选型 (16)4.2全线铁塔型式及其使用情况 (16)4.3塔型主要设计原则 (17)4.4基础型式选择及主要设计原则 (17)第五章辅助设施 (19)第六章施工组织设计大纲 (20)6.1施工质量及使用器材的要求 (20)6.2线路通道对树林、竹林的砍伐要求 (20)6.3架线及施工的要求 (20)6.4材料运输及注意事项 (22)6.5施工注意事项 (22)第一章总述1.1设计依据、建设规模和设计范围1.1.1设计依据国家相关政策、法律和规章。
电力工程设计相关规程、规范:《11OkV-75OkV架空输电线路设计规范》(GB50545-2010)《交流电气装置的接地设计规范》(GB50065-2011)《架空送电线路杆塔结构设计技术规程》(D1/T5154-2012)《架空送电线路基础设计技术规程》(D1/T5219-2014)《输电线路对电信线路危险和干扰影响防护设计规程》(D1/T5033—2006)《电力设施抗振设计规范》(GB/50260-2013)《圆线同心绞架空导线》(GB/T1179-2017)《输变电工程建设标准强制性条文实施管理规程》(Q/GDW248-2008)《国家电网公司输变电工程全寿命周期设计建设指导意见》1.1.2迁改规模为满足巫溪县城市建设整体规划要求,拟迁建目前处于其规划范围内的I1OkV 孔镇线、康镇线、刘家沟上网线路。

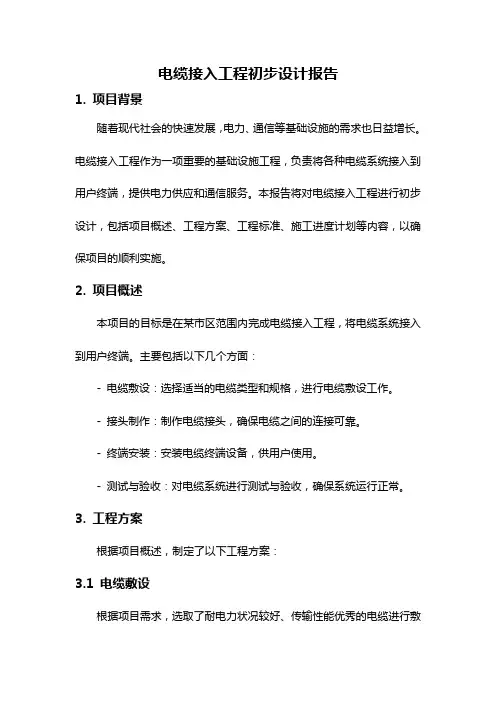

电缆接入工程初步设计报告1. 项目背景随着现代社会的快速发展,电力、通信等基础设施的需求也日益增长。
电缆接入工程作为一项重要的基础设施工程,负责将各种电缆系统接入到用户终端,提供电力供应和通信服务。
本报告将对电缆接入工程进行初步设计,包括项目概述、工程方案、工程标准、施工进度计划等内容,以确保项目的顺利实施。
2. 项目概述本项目的目标是在某市区范围内完成电缆接入工程,将电缆系统接入到用户终端。
主要包括以下几个方面:- 电缆敷设:选择适当的电缆类型和规格,进行电缆敷设工作。
- 接头制作:制作电缆接头,确保电缆之间的连接可靠。
- 终端安装:安装电缆终端设备,供用户使用。
- 测试与验收:对电缆系统进行测试与验收,确保系统运行正常。
3. 工程方案根据项目概述,制定了以下工程方案:3.1 电缆敷设根据项目需求,选取了耐电力状况较好、传输性能优秀的电缆进行敷设工作。
在敷设过程中注意电缆的保护,避免损伤。
3.2 接头制作接头制作是电缆连接的重要环节,直接影响系统的运行稳定性。
选择合适的接头材料,并按照相关标准进行制作,确保接头连接牢固、低损耗。
3.3 终端安装终端安装是将电缆接入到用户终端的关键步骤。
根据实际情况进行现场勘察,确定终端安装位置,并合理布置终端设备。
3.4 测试与验收在工程完成后,进行电缆系统的测试与验收工作。
通过电缆连接测试、信号传播测试等手段,确保系统运行正常,满足用户需求。
4. 工程标准为了确保工程质量,我们将按照以下标准进行电缆接入工程的设计与施工:- 电缆敷设标准:按照相关国家标准进行电缆敷设,确保电缆的绝缘性能、传输性能符合要求。
- 接头制作标准:按照相关标准制作电缆接头,确保接头的连接可靠、低损耗。
- 终端安装标准:根据设备要求和安全规范,进行终端设备的正确安装与布置。
- 测试与验收标准:按照相关测试方法和验收标准,对电缆系统进行测试与验收,以验证系统的可用性和稳定性。
5. 施工进度计划为了保证项目按时完成,我们制定了相应的施工进度计划:- 第一阶段:电缆敷设工作,预计需要3个月完成。

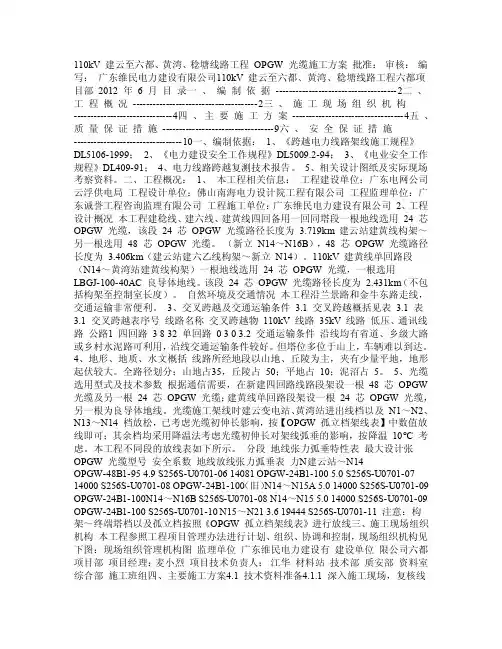

110kV 建云至六都、黄湾、稔塘线路工程OPGW 光缆施工方案批准:审核:编写:广东维民电力建设有限公司110kV 建云至六都、黄湾、稔塘线路工程六都项目部2012 年 6 月目录一、编制依据-------------------------------------2二、工程概况--------------------------------------2三、施工现场组织机构------------------------------4四、主要施工方案----------------------------------4五、质量保证措施----------------------------------9六、安全保证措施---------------------------------10一、编制依据:1、《跨越电力线路架线施工规程》DL5106-1999;2、《电力建设安全工作规程》DL5009.2-94;3、《电业安全工作规程》DL409-91;4、电力线路跨越复测技术报告。
5、相关设计图纸及实际现场考察资料。
二、工程概况:1、本工程相关信息:工程建设单位:广东电网公司云浮供电局工程设计单位:佛山南海电力设计院工程有限公司工程监理单位:广东诚誉工程咨询监理有限公司工程施工单位:广东维民电力建设有限公司2、工程设计概况本工程建稔线、建六线、建黄线四回备用一回同塔段一根地线选用24 芯OPGW 光缆,该段24 芯OPGW 光缆路径长度为3.719km 建云站建黄线构架~另一根选用48 芯OPGW 光缆。
(新立N14~N16B),48 芯OPGW 光缆路径长度为 3.406km(建云站建六乙线构架~新立N14)。
110kV 建黄线单回路段(N14~黄湾站建黄线构架)一根地线选用24 芯OPGW 光缆,一根选用LBGJ-100-40AC 良导体地线。
该段24 芯OPGW 光缆路径长度为2.431km(不包括构架至控制室长度)。
