三、四、五、工程概况。
编制依据。
施工准备。
施工技术方案。
安全措施和注意事项目录石方静力爆破专项施工技术方案一、工程概况韶关恒大城六期恒大影城、地下室49-54号楼主体及配套建设工程位于韶关恒大城六号地块项目内,由恒大地产集团韶关有限公司投资开发的高档住宅小区。
根据施工现场实际情况,49#楼基础土方开挖后存在大量石方(特坚石),岩石面比设计基础高2M 左右,(具体详:附后岩石原地面标高示意图)由于岩石分布面比较广,施工时需要对基础石方进行爆破。
项目周边有部分楼栋已交楼并已有部分业主入住,采用一般炸药进行爆破,由于震动力大,对房屋及业主生活产生较大影响,故采用静力爆破。
二、编制依据1、施工设计图。
2、工程勘察报告。
3、国家及现行施工技术规范、规程。
4、企业技术能力,机械设备、施工经验及管理水平。
三、施工准备(一)、施工方法项目经理部与监理、甲方一起对施工现场具体情况进行调查,确定静力爆破破碎法施工方法。
静力爆破法也称“膨胀剂法”或“无声爆破” ,其实质是在岩体上钻孔,精选文档在钻孔中灌装膨胀剂,依靠膨胀力使岩石产生裂隙或裂缝,从而达到破碎岩石的目的。
最大优点是不产生爆破声响、爆破飞石、爆破粉尘、爆破震动以及爆破所产生的有毒、有害气体、此法能确保不对居民房屋产生影响和施工安全。
(二)、施工人员、材料、机械准备1、人员技术负责人(1人),机械组(3人)、打眼组(20人)、灌装组(2人)、后勤组(2 人)一共28人。
2、材料(1)钻头、钻杆、工具和劳保材料一批。
(2)膨胀剂约5 吨。
3、机械设备2.8立方米空压机 2 台、15-20手提钻机3台、合理配置挖机及炮锤式挖机。
四、施工技术方案(一)、静态爆破法:首先气温、拌和水温度、岩石温度、容器温度与施工要求相符合;检查药剂包装是否破损。
操作前已准备以下材料物品:药剂、洁净拌和水、盛水桶、拌和盆和水瓢、桶棍(水平灌装),防护眼镜、橡胶手套、备用洁净水和毛巾。
A集团有限公司石方静力爆破施工方案A公司新建综合业务用房石方静力爆破施工方案编制:审核:审批:编制单位:A有限公司编制时间:年月日目录一、工程概况 (1)1.1 工程情况 (1)1.2 场地岩土层的分布特性及水文特征 (2)1.3周边环境 (4)二、施工方案 (4)2.1 施工总体部署 (4)2.2 施工平面布置 (6)2.3 施工流程 (7)2.4 工程特点及应对措施 (8)2.5 破岩方案选择设计、施工原理特点及施工工艺流程 (9)2.6 施工安全及防护措施 (14)三、工期计划及工期保证措施 (15)3.1 工期要求 (15)3.2 工期保证措施 (15)四、劳动力计划 (16)4.1 劳动力使用计 (16)五、施工机械设备、材料使用计 (167)5.1施工机械进场计划的原则 (167)5.2 施工机械设备使用计划 (167)5.3工程材料计划 (178)六、质量保证措施 (178)6.1质量控制目标及质量方针 (188)6.2质量保证措施 (188)七、安全保证措施 (199)7.1安全管理目标和方针 (199)7.2 安全保证措施 (20)八、文明施工及环境保护组织措施 (20)8.1 文明施工 (20)8.2环境保护措施 (21)九、静力爆破应急预案 (22)9.1应急处理原则、机构设置及分工 (22)9.2 启动程序 (23)9.3应急预防措施 (23)9.4 应急处置及响应程序 (23)十、雨季施工 (25)10.1 雨季施工措施 (25)10.2施工期间对周边建筑及环境的影响及防范措施 (26)10.3文明施工保证措施 (26)一、工程概况1.1工程情况1.1.1 本项目的名称及地点A业务用房工程,建设地点位于A交汇处。
1.1.2、本项目的建设规模及设计情况项目建筑面积为 A 平方米,主楼为A层,副楼则于西侧而建,为6层建筑;1层地下室,面积约为 A平方米;项目为框架结构;项目主要为建设单位的营业用房、培训及其他附属用房。
爆破安全监理服务工作计划一、前言爆破作为一项高风险的工程施工技术,对于安全的要求非常严格。
爆破安全监理服务是对爆破工程施工过程进行全程监控,确保施工过程中的人员安全和周边环境的保护。
本文将从爆破基本概念、爆破安全监理服务的目标、工作内容、计划安排以及团队配置等方面进行详细阐述。
二、爆破基本概念爆破是一种通过利用炸药的能量,在岩石、土石方或者混凝土等材料中产生破碎效果的施工方法。
爆破施工具有施工速度快、成本低等优点,但也存在一定的安全风险,需要进行安全监理服务。
三、爆破安全监理服务目标1. 保护爆破施工现场的人员安全:监控施工现场的人员组织、安全防护措施的落实情况,确保施工人员遵守安全操作规程,减少人为因素引起的事故发生。
2. 保护周边环境安全:监测施工现场周边的环境质量,防止爆破震动对周边建筑物、水源及生态环境等造成破坏。
3. 提高爆破施工质量:监督爆破施工工艺、设备和仪器的使用情况,保证爆破施工按照合同要求完成。
四、工作内容1. 爆破技术方案审核:对爆破技术方案进行全面审核,确保方案中的施工设计合理,防范爆破震动对周边环境的影响。
2. 施工现场巡视检查:定期巡视施工现场,检查施工人员是否按照规定佩戴安全防护用品,是否遵守爆破操作规程,并协助解决施工过程中的安全问题。
3. 爆破振动监测与分析:借助振动监测仪器,对爆破施工过程中产生的振动进行实时监测,通过分析数据,判断是否符合施工设计要求,防止超振限现象的发生。
4. 周边环境监测:对爆破施工周边环境进行监测,包括空气质量、噪声、水源等,对于发现的异常情况,及时采取措施,保护周边环境。
5. 施工节点验收:对爆破施工的关键节点进行验收,确保施工符合爆破技术方案和合同要求。
五、工作计划安排1. 制定爆破施工计划:根据项目的实际情况和合同要求,制定详细的施工计划,明确每个施工阶段和节点的时间节点和任务目标。
2. 人员配置:根据项目的规模和复杂程度,合理配置监理工程师和技术人员,确保监理团队的专业性和有效性。
石方爆破工程监理方案一、项目概述石方爆破工程是指利用爆炸能量对石方进行破坏和拆除的工程。
本监理方案主要针对石方爆破工程进行监理,确保施工过程安全可控,保障施工质量,防范事故发生,达到工程质量要求。
二、监理目标1. 确保施工过程安全,防止事故发生。
2. 监督施工单位按照设计要求进行工程施工。
3. 监督施工单位选择合适的爆破方法和爆破器材。
4. 监督施工单位采取有效措施,减少对周围环境的影响。
5. 监督施工单位按照规定的时间节点完成工程。
三、监理内容1. 施工组织设计的审核:对施工单位提供的施工组织设计进行审核,确保其合理、科学、可行。
2. 施工方案的审核:对爆破方案进行审核,确保采用的爆破方法合理,爆破作业过程符合安全规范。
3. 材料质量的检查:对施工材料进行质量检查,确保材料质量符合要求。
4. 施工现场的巡视和监督:对施工现场的施工过程进行巡视和监督,确保施工过程符合设计要求。
5. 安全技术措施的检查:对施工单位采取的安全技术措施进行检查,确保施工过程安全可控。
6. 工程质量的验收:对爆破后的石方进行质量验收,确保工程质量满足要求。
7. 环境保护的检查:对施工单位采取的环境保护措施进行检查,确保施工过程对周围环境的影响最小化。
四、监理流程1. 施工准备阶段- 审核施工单位的资质证书和管理体系文件。
- 审核施工组织设计和施工方案。
- 检查施工材料的质量,确保符合要求。
- 检查施工现场的安全技术措施,确保施工过程安全可控。
2. 施工过程监理- 定期巡视施工现场,检查施工进度和质量。
- 监督施工单位按照设计要求进行施工,确保施工质量。
- 监督施工单位采取合适的爆破方法和爆破器材。
- 检查施工单位采取的环境保护措施,确保对周围环境的影响最小化。
3. 施工结束阶段- 对爆破后的石方进行质量验收,确保工程质量满足要求。
- 对施工单位进行综合评估,记录施工单位的表现和质量问题。
- 提供监理报告,总结监理工作,提出改进意见,并向建设单位汇报监理结果。
石方爆破专项工程施工组织设计方案一、工程概况本工程为石方爆破专项工程,地点位于XX地,总工程量约XXX方。
该工程需要进行石方爆破作业,以便后续土石方的开挖和平整工作。
二、爆破设计根据工程需求,在选择爆破方案时,我们将考虑以下因素:1.爆破工作的安全性和保障;2.附近居民的安全和环境保护;3.工程进度的紧迫性和效率。
三、施工组织1.人员组织(1)项目经理:负责工程的整体组织、协调和管理。
(2)工程技术人员:负责石方爆破技术的设计、监督和质量控制。
(3)施工人员:包括爆破工、岩石清理工、监测员等。
2.设备组织根据工程需求,我们将准备以下设备:(1)岩石钻机:用于钻孔作业。
(2)盆式破碎机:用于破碎岩石。
(3)挖掘机和装载机:用于岩石的清理和土方的运输。
3.工作程序(1)现场勘测:在开始施工前,对施工现场进行勘测,确定爆破方案。
(2)钻孔作业:按照设计要求,在石方上进行钻孔作业。
(3)装药:在钻孔中装药,确保药量准确。
(4)控制爆破:通过布置导爆索和设置防护措施,控制爆破的范围和方向。
(5)破碎清理:使用挖掘机和装载机进行岩石的清理和土方的运输。
(6)监测和调整:对施工过程中的爆破效果和周边环境进行监测和调整。
四、安全措施1.安全教育和培训:在施工前,对施工人员进行安全教育和培训,确保他们了解施工风险和安全操作规程。
2.安全设施:设置施工现场的警示牌、安全标志、警戒线等安全设施,保障周围人员和车辆的安全。
3.防护措施:通过设置爆破控制线、导爆索和保护罩,确保爆破的范围不影响周边建筑物和环境。
4.现场监测:在爆破作业期间,设置监测点对爆破效果和周边状况进行实时监测,确保工程的安全进行。
五、环境保护1.爆破作业前的环境评估:在施工前,对环境进行评估,了解周边环境的敏感性和保护要求。
2.爆破设计:根据环境评估结果,设计合理的爆破方案,减少噪声、振动和空气污染对环境的影响。
3.施工控制:通过设置爆破范围控制线和防护罩,控制爆破的范围,减少对周边环境的影响。

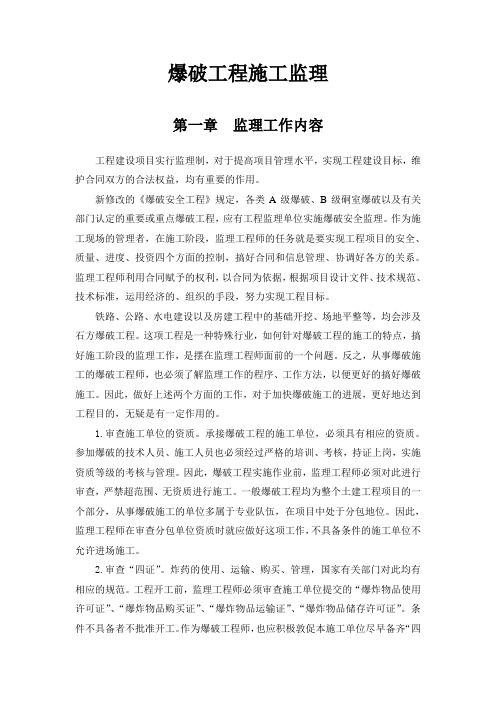

爆破工程施工监理第一章监理工作内容工程建设项目实行监理制,对于提高项目管理水平,实现工程建设目标,维护合同双方的合法权益,均有重要的作用。
新修改的《爆破安全工程》规定,各类A级爆破、B级硐室爆破以及有关部门认定的重要或重点爆破工程,应有工程监理单位实施爆破安全监理。
作为施工现场的管理者,在施工阶段,监理工程师的任务就是要实现工程项目的安全、质量、进度、投资四个方面的控制,搞好合同和信息管理、协调好各方的关系。
监理工程师利用合同赋予的权利,以合同为依据,根据项目设计文件、技术规范、技术标准,运用经济的、组织的手段,努力实现工程目标。
铁路、公路、水电建设以及房建工程中的基础开挖、场地平整等,均会涉及石方爆破工程。
这项工程是一种特殊行业,如何针对爆破工程的施工的特点,搞好施工阶段的监理工作,是摆在监理工程师面前的一个问题。
反之,从事爆破施工的爆破工程师,也必须了解监理工作的程序、工作方法,以便更好的搞好爆破施工。
因此,做好上述两个方面的工作,对于加快爆破施工的进展,更好地达到工程目的,无疑是有一定作用的。
1.审查施工单位的资质。
承接爆破工程的施工单位,必须具有相应的资质。
参加爆破的技术人员、施工人员也必须经过严格的培训、考核,持证上岗,实施资质等级的考核与管理。
因此,爆破工程实施作业前,监理工程师必须对此进行审查,严禁超范围、无资质进行施工。
一般爆破工程均为整个土建工程项目的一个部分,从事爆破施工的单位多属于专业队伍,在项目中处于分包地位。
因此,监理工程师在审查分包单位资质时就应做好这项工作,不具备条件的施工单位不允许进场施工。
2.审查“四证”。
炸药的使用、运输、购买、管理,国家有关部门对此均有相应的规范。
工程开工前,监理工程师必须审查施工单位提交的“爆炸物品使用许可证”、“爆炸物品购买证”、“爆炸物品运输证”、“爆炸物品储存许可证”。
条件不具备者不批准开工。
作为爆破工程师,也应积极敦促本施工单位尽早备齐“四证”,以促使工作早日展开。
工程石方爆破方案一、引言石方爆破工程是指利用爆炸能量将石方进行破碎和凿凸。
石方爆破工程经过专业设计、严格实施和科学监控,可以高效、安全地完成工程破碎任务。
本文将针对工程石方爆破的设计、施工、监控等方面进行详细介绍。
二、石方爆破设计1.工程概况石方爆破工程位于XX省XX县,项目规模为XX万方,主要包括XX岩石、XX岩石等。
2.爆破目标爆破目标为XX岩层,破碎范围需满足XX要求。
3.爆破参数根据地质勘察报告和工程实际情况确定爆破参数,包括爆破孔径、孔深、装药量、延时等。
4.爆破方案选定根据地质条件、工程要求,选择合适的爆破方案,包括常规爆破、分段爆破等方案。
5.安全措施设计安全措施,确保周边环境和人员的安全,包括封闭区域、设置警告标志、疏散人员等。
三、石方爆破施工1.施工前准备确定爆破作业区域,清理作业面积,设置安全围栏,进行人员疏散。
2.钻孔布置根据设计要求进行钻孔布置,确保钻孔位置、孔径、孔深符合设计要求。
3.装药根据设计装药要求,进行装药作业,确保装药量、类型符合设计要求。
4.引爆进行引爆作业,按照设计要求设置延时,确保爆破效果和安全。
5.清理清理爆破碎石,处理爆破废料,确保施工现场整洁。
6.监控监控爆破过程,记录爆破数据,确保施工过程安全。
四、石方爆破监控1.震动监测对周边建筑物进行震动监测,确保爆破过程不影响周边建筑物安全。
2.环境监测对爆破周边环境进行监测,确保爆破过程不影响周边环境和水源安全。
3.安全检查对施工现场和爆破设备进行安全检查,确保施工过程安全。
4.数据归档记录爆破监测数据,进行数据归档,为后续工程提供参考。
五、石方爆破总结通过本次石方爆破工程,取得了XX成果,总结了经验和教训,为今后类似工程提供了宝贵的参考资料。
六、结语工程石方爆破是一项复杂的工程,需要经过科学设计、严格施工和全面监控,才能取得安全、高效的结果。
我们将不断总结经验,提升技术水平,为工程建设做出更大的贡献。

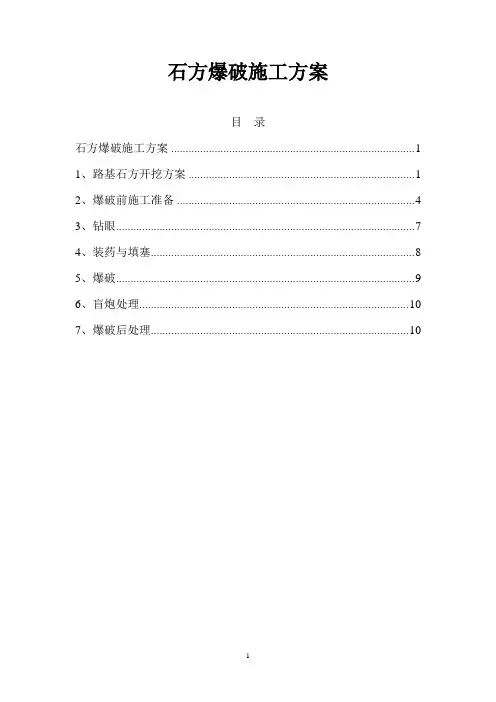

石方爆破施工方案目录石方爆破施工方案 (1)1、路基石方开挖方案 (1)2、爆破前施工准备 (4)3、钻眼 (7)4、装药与填塞 (8)5、爆破 (9)6、盲炮处理 (10)7、爆破后处理 (10)1、路基石方开挖方案石方开挖根据岩石类别、风化程度和节理发育程度,确定开挖方法。
对于软石和强风化岩石能用机械开挖的采用机械开挖,不能用机械直接开挖的石方,采用爆破法开挖。
石方开挖中,先利用推土机从上而下清除覆盖层土,采用松动爆破、小爆破和光面爆破方法施工。
边坡路床面采用光面爆破,机械和人工配合清理。
1)爆破方案在石方爆破作业前,根据地形地质,开挖断面及施工机械配备等情况,编制实施性爆破设计施工方案,报请监理工程师批准,并严格按照监理工程师的指令执行。
路堑石方爆破前,应针对不同岩体进行爆破设计、试爆,选择合理的爆破参数。
在施工过程中,还要根据地质变化情况及时调整和修改爆破设计。
对于开挖深度大于6m,且石方量较大的工点,每5~7m为一层深孔爆破,采用潜孔钻机钻孔。
开挖深度小于6m,且石方量较小的工点,每3m左右为一层浅孔爆破,采用潜钻孔。
边坡预裂或光面爆破,炮孔按挖方角度布置成斜孔,严格控制装药量及孔距,防止超挖或欠挖。
中央路槽爆破开挖炮孔按梅花形布置。
路基石方爆破,采用膨化炸药或乳化炸药,以电雷管引爆。
非电毫秒雷管实施逐排微差爆破。
爆破后,采用推土机配合挖掘机或装载机清碴装车,自卸车运输。
路堑边坡采用预裂或光面爆破,基床顶面采用光面爆破。
爆破后根据测量基准点,拉线检查平整度。
石质部分采用深孔多排微差爆破法开挖。
路堑既长又深时,采用纵向分层分段开挖,每一层先挖出一通道,然后开挖两侧,使每一层有独立的出土道路和临时排水系统;对风化破碎岩体,为保证施工中边坡的稳定和边坡防护的施作,采用阶梯式进行开挖,按设计要求的高度设置平台,形成阶梯边坡。
开挖时,边坡预留2~3m采用光面爆破或预裂爆破,人工刷坡。
深挖路堑的施工遵守“分级开挖、分级防护、及时防护”的原则,开挖一级防护一级,下一级开挖时,应对上一级防护采取保护措施。

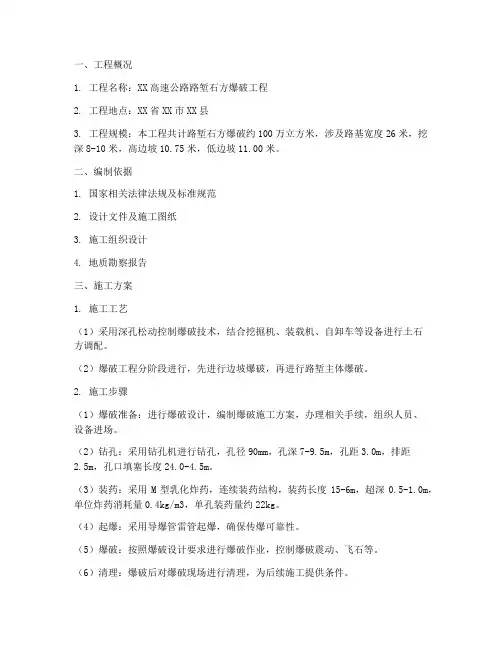

一、工程概况1. 工程名称:XX高速公路路堑石方爆破工程2. 工程地点:XX省XX市XX县3. 工程规模:本工程共计路堑石方爆破约100万立方米,涉及路基宽度26米,挖深8-10米,高边坡10.75米,低边坡11.00米。
二、编制依据1. 国家相关法律法规及标准规范2. 设计文件及施工图纸3. 施工组织设计4. 地质勘察报告三、施工方案1. 施工工艺(1)采用深孔松动控制爆破技术,结合挖掘机、装载机、自卸车等设备进行土石方调配。
(2)爆破工程分阶段进行,先进行边坡爆破,再进行路堑主体爆破。
2. 施工步骤(1)爆破准备:进行爆破设计,编制爆破施工方案,办理相关手续,组织人员、设备进场。
(2)钻孔:采用钻孔机进行钻孔,孔径90mm,孔深7-9.5m,孔距3.0m,排距2.5m,孔口填塞长度24.0-4.5m。
(3)装药:采用M型乳化炸药,连续装药结构,装药长度15-6m,超深0.5-1.0m,单位炸药消耗量0.4kg/m3,单孔装药量约22kg。
(4)起爆:采用导爆管雷管起爆,确保传爆可靠性。
(5)爆破:按照爆破设计要求进行爆破作业,控制爆破震动、飞石等。
(6)清理:爆破后对爆破现场进行清理,为后续施工提供条件。
3. 安全措施(1)制定爆破安全操作规程,组织人员进行安全培训。
(2)爆破作业前进行安全检查,确保设备、设施、人员符合安全要求。
(3)爆破作业时,设立警戒区域,禁止无关人员进入。
(4)加强爆破震动、飞石监测,确保周边环境安全。
(5)做好应急救援准备,一旦发生事故,立即启动应急预案。
四、进度安排1. 施工准备阶段:1个月2. 爆破施工阶段:3个月3. 清理阶段:1个月总计:5个月五、质量保证措施1. 严格按照设计文件及施工图纸进行施工,确保工程质量。
2. 加强施工过程控制,对钻孔、装药、起爆等关键环节进行严格检查。
3. 定期对施工人员进行质量培训,提高质量意识。
4. 做好施工记录,为工程验收提供依据。
【细则】石方爆破监理实施细则引言概述:石方爆破是一种常见的工程爆破方式,为了确保施工过程安全可靠,石方爆破监理工作至关重要。
本文将详细阐述石方爆破监理的实施细则,包括监理范围、监理人员要求、监理程序、监理报告和监理纠纷处理等五个部分。
一、监理范围:1.1 石方爆破设计方案的审查:监理人员应仔细审查石方爆破设计方案,包括爆破参数、爆破孔布置、爆破药剂选择等内容,确保设计方案符合相关标准和规范。
1.2 爆破施工现场的监督:监理人员应随时到达施工现场,对爆破施工过程进行监督,确保施工人员按照设计方案进行操作,并采取必要的安全措施。
1.3 爆破效果的评估:监理人员应对爆破效果进行评估,包括爆破后的岩石破碎度、爆破震动对周围建筑物的影响等,确保爆破工程达到设计要求。
二、监理人员要求:2.1 专业知识要求:监理人员应具备相关工程背景知识,熟悉石方爆破的原理、方法和技术要求,具备较强的技术能力。
2.2 监理经验要求:监理人员应具备一定的工程监理经验,熟悉石方爆破施工的各个环节和常见问题,并能够熟练应对各类施工现场情况。
2.3 守法诚信要求:监理人员应具备良好的职业道德和守法意识,严格按照相关法律法规和监理规范执行监理工作,保证监理过程的公正性和真实性。
三、监理程序:3.1 爆破设计方案审查:监理人员应在施工前对石方爆破设计方案进行全面审查,确保设计方案的合理性和可行性。
3.2 施工现场监督:监理人员应全程到场监督施工过程,包括爆破孔布置、药剂装填、引爆操作等环节,确保施工符合设计方案和安全规范。
3.3 爆破效果评估:监理人员应对爆破效果进行评估,通过现场观察和相关测试手段,判断爆破的效果是否符合设计要求。
四、监理报告:4.1 监理日志记录:监理人员应详细记录每天的监理工作情况,包括施工进度、施工人员配备、安全措施等,形成监理日志。
4.2 监理报告编写:监理人员应根据监理日志和实际情况,编写监理报告,内容包括施工过程的评价、爆破效果的评估、存在的问题和建议等。
CCCCCC片区改造基础石方爆破工程爆破安全监理方案
编制人:XXX
编制单位:VVVVVVVVV 县公司
2015 年8 月10 日
监理单位材料目录一、............................. 监理单位企业法人营业执照2二、........................... 监理单位爆破作业单位许可证3三、............................... 监理单位安全生产许可证4
四、爆破工程技术人员安全作业证() (5)
五、爆破工程技术人员安全作业证() (6)
六、爆破工程技术人员安全作业证() (7)
七、爆破工程安全监理合同 (8)
八、爆破工程安全监理方案 (11)
营业执照
安全生产许可证及爆破资质(包含人员证件)
爆破工程安全监理合同
编号:
委托单位(甲方):ccccccCC社区
监理单位(乙方):XXXXX 爆破有限公司
甲、乙双方依据《中华人民共和国合同法》、《民用爆炸物品安全管理条例》、《爆破安全规程》(GB6722-2003)、公安部关于《爆破作业单位资质条件和管理要求》和《爆破作业项目管理要求》等有关法律法规。
为切实加强爆破物品管理,确保爆破施工生产安全,结合本工程的实际情况,遵循平等、自愿、公平和诚实信用的原则,双方就工程委托的安全监理服务协商一致,订立本合同,以利共同双方遵照执行。
一、工程名称:CCCCC础石方爆破工程
二、工程地点:CCC县板CCC路与莲CCC山路交汇CC西北角
三、爆破施工单位:XXXXXXX
四、监理范围:石方控制爆破安全监理工作
五、监理内容:按照经公安部门认定及专家评审确认的控制爆破等级进行
爆破安全监理。
六、监理期限:自爆破工程开工之日起至爆破工程结束。
七、合同价款与付款结算方式:
1、监理费用:根据《爆破工程消耗量定额》GYD102-2008合同签订
时,暂按合同额的6.0%收取工程爆破安全监理费。
如果工程变更、工程量增加、环境因素发生变化,则甲方需向乙方支付增加部分工程量的工程爆
破安全监理费
2、付款方式:委托合同签订时一次性向乙方支付合同额对应的安全监理费用。
八、委托单位权利与义务:
1、负责处理外部协调工作。
2、支持配合监理单位的工作,对监理单位所作出的指令、批复、通知等有关文件及时签认。
3、督促施工单位向现场监理人员提供与本工程相关的各类资料。
4、负责现场监理人员的办公生活、交通差旅及出发补助等费用。
5、及时支付监理费,由于委托方延迟付款时间而导致监理合同中止,责任完全委托方承担。
九、监理单位权利与义务:
1、负责本工程爆破施工的安全监理。
2、指派一名爆破监理技术人员常驻现场,严格按照相关的规程、设计、评审、审批的内容及监理规范的条款实施监理工作。
3、监督爆破施工单位按审批的施工方案进行施工。
若发现施工单位的爆破作业不符合相关规定,可立即要求其改正、整改或停工,并报告委托单位和当地公安机关。
4、查验爆破有害效应是否控制在设计范围内,审验爆破作业人员资格,制止无资格人员从事爆破作业。
监督民用爆破物品领取、清退制度的落实情况。
5、根据施工需要,定期或不定期召开例会,提出并解决施工中相关的
问题且做好各种资料的签证工作
6、负责本合同范围内监理工作的内部资料收集管理和归档工作。
十、其它1、本合同签字盖章后生效,如有变更由双方签订补充协议确定。
双方履行完合同规定的义务后,本合同终止。
2、未尽事宜,双方协商解决。
3、本合同一式贰份,委托方、监理方各执一份。
委托单位(章):监理单位(章):
委托单位代表(签章):监理单位代表(签章):年月日年月日
CCCCCCC B方控制爆破工程爆破安全监理方案
编制人:CCCC
编制单位:XXX爆破有限公司
0—五年八月
一、工程概况
1、工程名称:CCCC 基础爆破工程
2、工程类别:土岩爆破
3、工程级别:C 级
4、周围环境:爆区位于CCCCC 与CCC 路交汇处西北角;东邻C 桥路沿街楼约10 米,西邻施工路、距县委办公楼及家属楼30 米,南邻莲C 山路沿街楼15 米,北距居民房15m 《住户已搬迁》。
板C 路CC 县主要交通路,车流量非常大。
爆区环境十分复杂,在爆破设计、施工时必须充分考虑这些因素,严格控制有害效应,确保施工安全。
5、爆破方法:根据工期和设计要求,采用小孔径钻孔、密集布孔、逐孔起爆、严密防护、控制单孔装药量,严控爆破飞石、爆破振动和爆破冲击波的城市浅孔控制爆破方案。
6、防范重点:爆破振动,爆破飞石,爆破冲击波等有害效应。
二、监理人员:CC、C、刘C。
三、监理内容及时间安排1、爆破作业使用的爆破器材应符合
现行国家标准或行
业标准。
2、爆破器材进场后,施工单位应组织人员对外观、出厂证、合格证进行检验,并认真填写爆破器材质量检验单和进场数量清单。
