安全爬梯搭设
- 格式:doc
- 大小:16.00 KB
- 文档页数:2
爬梯专项施工方案一、施工前准备工作1.成立施工组织机构,确定施工负责人、施工班组及人员配备等;2.对施工现场进行勘测,了解施工环境、地形、地貌、地质等情况;3.制定安全技术措施和应急预案,确保施工过程中的安全;4.准备施工材料和设备,如扶手、爬梯等。
二、施工过程1.搭设梯场:在施工现场周围搭设临时围护栏,确保施工区域安全;2.安装扶手:根据设计要求,在施工现场使用专业设备进行扶手的安装;3.安装爬梯:根据设计要求,使用专业设备将爬梯逐段安装在墙体上;4.固定爬梯:在安装好的爬梯上进行固定,确保爬梯的牢固性;5.爬梯检查:对已安装好的爬梯进行检查,确保其无松动或破损;6.配置安全设备:在爬梯周围设置警示标志和防护网,确保施工现场的安全。
三、施工安全措施1.聘请具有相关技术资质的专业施工队伍,确保施工质量;2.对施工人员进行安全教育和培训,提高工人的施工意识和安全意识;3.严格执行现场安全管理制度,保持施工现场的整洁与安全;4.清理梯场周围的杂物和垃圾,确保施工现场的整洁;5.使用安全防护装备,如安全帽、安全绳等,确保施工人员的安全;6.管理施工现场,严禁无关人员进入施工区域。
四、施工质量控制1.进行定期的施工检查和验收,确保施工质量符合要求;2.使用优质的施工材料,确保施工质量的可靠性;3.采取适当的施工方法和工艺,确保施工质量的稳定性;4.进行施工过程的质量记录,留存相关材料和证明文件;5.对施工过程中出现的问题及时进行处理,避免对工程质量的影响。
五、施工周期和进度控制1.制定合理的施工计划和进度安排,确保施工工期的合理性;2.加强施工过程中的管理,确保施工进度的按时完成;3.对施工过程中的关键节点进行重点监控,确保施工进度的稳定性;4.如果施工进度出现延迟,应及时调整施工计划并采取相应措施。
六、施工费用控制1.制定合理的施工预算和费用计划,确保施工费用的合理性;2.加强对施工过程中的费用支出的监控,避免不必要的浪费;3.如有必要,可以采取经济合理的替代方案,降低施工费用;4.对施工过程中的费用进行及时记录和核实,确保施工费用的准确性。
安全爬梯专项施工方案一、施工前准备工作:1. 确定施工计划和方案,并组织相关人员参与安全培训;2. 定义施工区域边界,设置相应的警示标志和围栏,确保施工区域的安全;3. 梳理施工工艺及作业顺序,并提前准备所需施工材料和设备。
二、梯子及爬梯检查与准备工作:1. 对施工使用的梯子进行全面检查,确保梯子的稳固性和安全性;2. 对爬梯进行检查,确保爬梯的结构完整、承重良好;3. 检查爬梯上的脚垫和扶手是否完好,并做好修复和更换;4. 进行爬梯的涂漆和防腐处理,增加爬梯的使用寿命。
三、梯子和爬梯的安全使用:1. 梯子的使用要选择平稳地面,并且坚固地固定,确保梯子不会移动或倾斜;2. 使用梯子时,要保证梯子的垂直稳固,并且不要超过梯子的额定负荷;3. 禁止在梯子上乱晃、跳跃或折叠,严禁在梯子上面放置重物;4. 在使用梯子过程中,要注意保持平衡,不要站在梯子的顶层或最后一层;5. 爬梯的使用要按照操作规程进行,不得随意攀爬或超负荷使用。
四、施工作业安全操作:1. 施工前,要对施工区域进行详细的现场勘察和安全分析,确定可能存在的安全风险,并制定相应的防范措施;2. 施工作业时,要穿戴个人防护设备,如安全帽、防滑鞋等,并保持清醒、干净的状态;3. 在高处作业时,要使用安全带和安全索具进行固定,确保作业人员的安全;4. 作业过程中,要主动排查和清理工地上的杂物、碎石等,防止滑倒和跌落事故的发生;5. 严禁在施工区域内吸烟、明火操作和使用易燃物品;6. 定期检查施工设备和工具的状态,及时修理和更换破损的部件。
五、紧急救援预案:1. 制定紧急救援预案,明确各类安全事故的应急处理流程和责任部门;2. 建立紧急事故报警机制,及时通知相关人员和救援部门;3. 配备必要的急救设备,并指定专人负责急救工作;4. 进行定期的紧急救援演练,提高人员应急处理能力。
以上是安全爬梯专项施工方案的基本内容,根据具体施工场所和条件的不同,还需结合实际情况进行具体的制定和实施。
施工爬梯安全施工方案一、背景介绍在建筑工地中,经常需要进行高空作业,为了保障施工人员的安全,必须制定合理、科学的施工方案。
本文将介绍一种针对施工爬梯的安全施工方案。
二、施工爬梯安全施工方案1. 爬梯选择在选择施工爬梯时,应确保其材质坚固可靠,具备足够的承载能力。
同时,要对施工现场的高度进行细致测量,确保所选爬梯的高度能够满足施工需求。
2. 爬梯设置在搭建施工爬梯时,要选择平整、坚固的地面,确保其稳定性。
同时,在梯子两侧设置扶手和脚手板,为爬梯的使用者提供安全支撑。
3. 爬梯使用(1)穿戴个人防护装备:施工人员在使用爬梯前,必须穿戴符合标准要求的个人防护装备,包括安全帽、安全带等。
这些装备可以有效减少人员因意外坠落而受伤的风险。
(2)限制人员数量:爬梯的使用人数应控制在一个合理的范围内,避免超载使用,减少事故发生的可能性。
(3)稳定上、下爬梯:施工人员在上下爬梯时,必须抓紧扶手、脚手板和梯子侧面的护栏,保持体重均匀分布,避免突然移动或晃动,确保爬梯的稳定性。
(4)注意天气变化:在恶劣天气条件下,如大风、雨雪天气,施工人员应停止使用爬梯,等待天气好转后再进行高空作业。
三、施工人员培训为确保施工人员的安全意识,应对施工人员进行相关培训,包括但不限于:1. 爬梯安全知识培训:培训施工人员如何选择、设置和使用爬梯,熟悉各类爬梯的使用方法,掌握常见的操作注意事项。
2. 个人防护装备培训:培训施工人员正确穿戴和使用个人防护装备,教育其认识到个人防护装备的重要性和必要性。
3. 高空作业安全意识培训:培训施工人员在高空作业中应注意的事项,如不擅自超越爬梯限制高度、不将物品悬挂在爬梯上等。
四、监督与检查在施工过程中,需要加强对施工爬梯的监督与检查,确保施工安全。
1. 定期检查:定期对施工爬梯进行检查,确保其正常使用状态,并及时发现和处理梯子的破损、松动等问题。
2. 巡视监督:派遣专人进行巡视和监督,对施工现场的爬梯使用情况进行检查,发现问题及时纠正。
施工爬梯安全施工方案一、编制依据(1)《直缝电焊钢管》(GB/T13793);(2)《建筑施工门式钢管脚手架安全技术规范》(JGJ-128);(3)《建筑施工附着升降脚手架安全技术规程》(DGJ08-905);(4)《低压流体输送用焊接钢管》(GB/T3092);(5)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130);(6)《钢管脚手架扣件》(GB15831);(7)《钢板冲压扣件》(JC3061);二、产品简介承插型施工安全爬梯是由特制钢管脚手架搭设组成的脚手架组合。
该脚手架组合主要构件为可调底座、立杆、横杆、横撑、斜杆、梯子、扳手、紧固螺丝。
立杆是主要受力杆件,横杆、横撑是组成框架的横向连接杆件,横撑是放置梯子的构件。
斜杆是加强脚手架整体稳定性的构件。
梯子和扶手是供施工人员上下通行的构件。
长度、宽度名誉尺寸为2500mm*1300mm爬梯最低高度单元为3米(每3米可组合为一个标准模数);Z字形爬梯垂直高度为1.5米;上下两个平台6个梯级;梯级长:530mm宽:210mm。
本方案将主要针对混凝土结构的盖梁、墩柱、现浇梁等采用承插型施工安全爬梯支撑进行设计。
三、承插型施工安全爬梯施工技术措施安装前首先了解安装区域的水文、土质结构、风压气象等情况。
选择合适的安装和拆除条件。
安装时先应在高墩地面安装爬梯的位置进行地基硬化处理(长度不少于3500mm;宽度不少于2500mm;混凝土厚度不少于200mm)。
安装步骤(1)离开墩柱垂直面距离在30cm-60cm;将4支可调底座分放在合适工作面上,长方向为2438mm;宽度方向为1268mm。
(2)调好水平一般在离地面高度15cm-35cm为适;后分别插入立杆,首层立杆要采用不同长度的立杆交错布置,即对角分别安放3m和1.5m的立杆。
(3)安装首层横撑,注意将横撑安放在立杆最低的销库(安装时要留意立杆销库的方向,销库高低位置要统一),将横杆的插头装入立杆的销库内,调节好平衡后打紧插销。

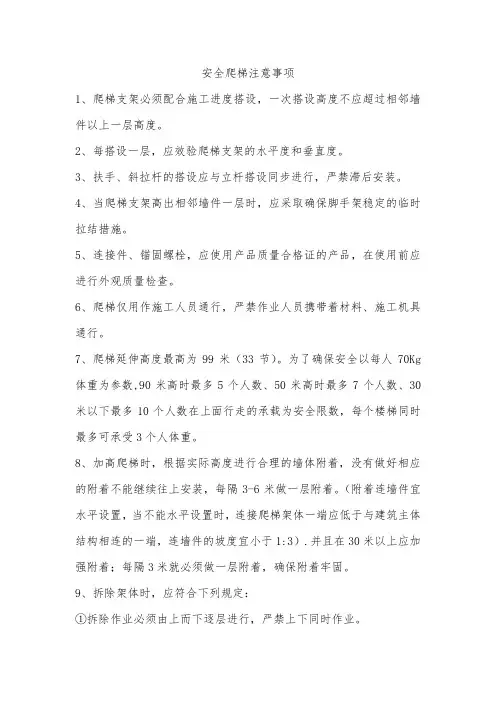

安全爬梯注意事项
1、爬梯支架必须配合施工进度搭设,一次搭设高度不应超过相邻墙件以上一层高度。
2、每搭设一层,应效验爬梯支架的水平度和垂直度。
3、扶手、斜拉杆的搭设应与立杆搭设同步进行,严禁滞后安装。
4、当爬梯支架高出相邻墙件一层时,应采取确保脚手架稳定的临时拉结措施。
5、连接件、锚固螺栓,应使用产品质量合格证的产品,在使用前应进行外观质量检查。
6、爬梯仅用作施工人员通行,严禁作业人员携带着材料、施工机具通行。
7、爬梯延伸高度最高为99米(33节)。
为了确保安全以每人70Kg 体重为参数,90米高时最多5个人数、50米高时最多7个人数、30米以下最多10个人数在上面行走的承载为安全限数,每个楼梯同时最多可承受3个人体重。
8、加高爬梯时,根据实际高度进行合理的墙体附着,没有做好相应的附着不能继续往上安装,每隔3-6米做一层附着。
(附着连墙件宜水平设置,当不能水平设置时,连接爬梯架体一端应低于与建筑主体结构相连的一端,连墙件的坡度宜小于1:3).并且在30米以上应加强附着;每隔3米就必须做一层附着,确保附着牢固。
9、拆除架体时,应符合下列规定:
①拆除作业必须由上而下逐层进行,严禁上下同时作业。
②同一层的构配件和斜拉杆必须按照先上后下、先内后外的顺序进行拆除。
③连墙件必须随架体逐层拆除,严禁先将连墙件拆除后再拆架体,拆除过程中架体自由大于2层时,必须加设临时拉结。
④梯段与杆件应采用机械运至地面,严禁抛投。
⑤拆卸的构配件应不得混乱堆放,应按品种规格分类堆放,并及时整修与保养。
一、交底目的为确保基坑施工过程中人员安全,规范安全爬梯的搭设,特制定本技术交底。
二、交底对象所有参与基坑安全爬梯搭设的施工人员。
三、交底内容1. 爬梯材料要求(1)爬梯材料应选用优质无缝钢管,表面光滑,无锈蚀、裂纹等缺陷。
(2)爬梯梯板应采用厚实、耐腐蚀的钢质材料,表面应进行防滑处理。
(3)爬梯连接件应选用优质螺栓、螺母等,确保连接牢固。
2. 爬梯搭设要求(1)爬梯搭设前,应先确定爬梯位置,确保其位于基坑边缘安全区域。
(2)爬梯底部应设置垫木,确保其与地面接触面积足够,防止爬梯滑动。
(3)爬梯搭设高度应根据基坑深度和施工需求确定,一般不宜超过6米。
(4)爬梯搭设时,应确保梯板垂直于地面,间距均匀,一般为0.5米。
(5)爬梯搭设过程中,应注意检查爬梯连接件是否牢固,发现问题及时处理。
3. 爬梯使用要求(1)爬梯使用前,应进行全面检查,确保爬梯无损坏、变形等情况。
(2)使用爬梯时,应遵循“左脚先上,右脚先下”的原则,保持身体平衡。
(3)爬梯上、下时,严禁跳跃,以免造成意外伤害。
(4)爬梯上、下过程中,严禁携带重物,以免影响爬梯稳定性。
(5)爬梯上、下时,应与他人保持安全距离,防止发生碰撞。
4. 爬梯拆除要求(1)爬梯拆除前,应确保施工区域安全,无施工人员作业。
(2)爬梯拆除时,应遵循“先下后上”的原则,确保梯板垂直于地面。
(3)拆除过程中,应注意检查爬梯连接件是否损坏,发现问题及时处理。
(4)拆除后的爬梯应妥善存放,防止锈蚀、变形等情况。
四、注意事项1. 爬梯搭设、使用、拆除过程中,应严格遵守相关安全操作规程。
2. 施工人员应熟悉爬梯搭设、使用、拆除方法,确保自身安全。
3. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
4. 施工单位应定期对爬梯进行检查、维护,确保其安全性能。
5. 施工单位应加强对施工人员的培训,提高其安全意识。
五、交底时间本技术交底自发布之日起执行。
六、交底单位(单位名称)七、负责人(负责人姓名)八、备注本技术交底如有未尽事宜,由施工单位根据实际情况进行调整。
安全爬梯施工方案引言在建筑施工过程中,经常需要进行高空作业。
为了保障工人的安全,安全爬梯是必不可少的工具之一。
本文将介绍安全爬梯的施工方案,包括材料准备、施工步骤和安全措施等内容。
材料准备在施工安全爬梯之前,需要准备以下材料和工具: - 钢管:用于梯子的支撑结构。
- 梁:用于梯子的横向支撑。
- 螺栓和螺母:用于连接钢管和梁。
- 钳子、扳手和螺丝刀:用于装配和调整爬梯。
- 安全带和安全绳:用于保护工人的安全。
施工步骤1.确定安装位置:在施工现场确定安装安全爬梯的位置,并进行标记。
2.安装钢管支撑结构:将钢管按照标记好的位置进行固定。
使用螺栓和螺母将钢管和地面或建筑物固定。
3.安装梁:将梁安装在钢管上,用于梯子的横向支撑。
使用螺栓和螺母将梁连接到钢管上。
4.调整梯子高度:根据需要,调整梯子的高度。
可以使用钳子和扳手进行调整,确保梯子的高度正确。
5.安装安全带和安全绳:在梯子上固定安全带和安全绳,用于保护工人的安全。
安全带应该牢固地固定在爬梯上,并将其与工人的安全带连接。
6.测试安全性:在施工前,确保安全爬梯的安装牢固可靠。
测试爬梯的稳定性和承载能力,确保它能够安全地承载工人的重量。
安全措施在施工过程中,为了保障工人的安全,需要采取以下安全措施: 1. 工人必须佩戴安全帽和防滑鞋,以避免头部和脚部受伤。
2. 在高空作业时,工人必须佩戴安全带,并将其固定在安全爬梯上。
3. 工人应该穿着合适的工作服,避免衣物被卡住或干扰作业。
4. 施工现场周围应设置明显的警示标志,警示他人注意高空作业。
5. 施工现场应保持整洁,避免杂物和滑倒的危险。
6. 在施工过程中,工人应互相协作,确保安全爬梯使用正确和稳定。
总结安全爬梯施工方案是建筑施工过程中的重要环节。
通过合理的材料准备、施工步骤和安全措施,可以保障工人在高空作业中的安全。
在施工前,务必确保安全爬梯的稳定性和承载能力。
只有在遵守施工规范和正确使用安全设备的情况下,才能有效地保护工人的生命和健康。
一、编制依据1. 《直缝电焊钢管》(GB/T13793)2. 《建筑施工门式钢管脚手架安全技术规范》(JGJ-128)3. 《建筑施工附着升降脚手架安全技术规程》(DGJ08-905)4. 《低压流体输送用焊接钢管》(GB/T 3092)5. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130)6. 《钢管脚手架扣件》(GB15831)7. 《钢板冲压扣件》(JC 3061)二、方案概述为确保施工现场施工人员的安全,降低安全事故发生概率,特制定本安全爬梯专项方案。
本方案适用于施工现场的混凝土结构盖梁、墩柱、现浇梁等部位。
三、安全爬梯施工技术措施1. 施工前准备(1)了解安装区域的水文、土质结构、风压气象等情况,选择合适的安装地点。
(2)检查安全爬梯的构件是否完好,如有损坏,及时更换。
(3)熟悉施工图纸,了解施工要求。
2. 施工步骤(1)搭建基础:根据施工要求,搭建承插型施工安全爬梯的基础,确保基础牢固。
(2)安装立杆:将立杆插入基础,调整至所需高度,确保立杆垂直。
(3)安装横杆、横撑:将横杆、横撑连接到立杆上,确保框架结构稳定。
(4)安装斜杆:将斜杆连接到立杆和横杆上,加强脚手架整体稳定性。
(5)安装梯子、扶手:将梯子、扶手安装到横撑上,供施工人员上下通行。
(6)检查安全爬梯整体结构,确保无松动、变形等情况。
3. 施工注意事项(1)施工过程中,注意观察安全爬梯的稳定性,发现问题及时处理。
(2)施工人员必须佩戴安全帽、安全带等个人防护用品。
(3)禁止在安全爬梯上放置重物,防止结构损坏。
(4)施工结束后,及时拆除安全爬梯,清理现场。
四、安全措施1. 加强安全教育培训,提高施工人员的安全意识。
2. 定期检查安全爬梯,确保其完好无损。
3. 施工现场设置安全警示标志,提醒施工人员注意安全。
4. 施工过程中,加强现场管理,防止安全事故发生。
五、应急措施1. 发生安全事故时,立即停止施工,组织人员进行救援。
安全爬梯
安全爬梯脚手架主要构件为立杆、横杆和斜杆,立杆上每间隔75CM 设置有一排销库,销库由高强度钢板冲压制成,通过专用的夹具焊接在钢管上,焊缝长度大,具有极高的稳定性,横杆的两端分别设置有与销库相对应扣接并带有插片插头,横杆插头与立杆钢管接触的范围大,具有双向锁紧功能,每个销库节点可同时可装4 个横杆接头。
销库节点结构合理,立杆轴向传力,使脚手架整体在三维空间结构强度高、整体稳定性好、并具有可靠的自锁功能,能有效地提高脚手架的整架稳定强度和安全度,并能更好的满足施工安全的需要。
广泛应用于房建、桥梁、立交桥、隧道、涵洞、烟囱、水塔、大坝及大跨度棚架等多种工程施工中。
特点
1、功能多。
根据具体的施工要求能组成多种尺寸和荷载的单排、双排脚手架、支撑架、支撑柱及物料提升架等多种功能的施工装备。
2、承载力强。
冲压销库具有可靠的轴向抗剪力,横杆与立杆接触面大,整体稳定强度比碗扣式脚手架提高20%左右。
3、安全可靠。
采用独立插销穿插自锁机构。
4、安装简单。
安装时只需将横杆香蕉插头对准销库位置,然后用手将插销插入销。
使用说明
安全爬梯脚手架主要由立杆、横杆、斜杆、横撑、顶杆、底座、可调U托、脚踏板、梯子、踢脚板及其他配套
构件组成。
各部件安装使用方法如下:
1. 可调底座插于立杆底部,用作支承系统的水平,高度垂直调节及扩大承压面,传力给基础,由螺杆及底板焊接而成,可调底座不可调得太高,以免从立杆中脱出造成安全事故。
2. 立杆是承受垂直方向载荷的主要构件。
在立杆的管件上每隔495的距离焊有一排销扣,用来安装横杆、横撑、或斜杆。
插销直接焊接在立杆顶部,确保无丢失。
3. 横杆是框架水平承力构件。
它通过销库与立杆连接,由于销库带有锲铁,使两者的连接具有极好的力学强度和极高的自锁性能。
4. 横撑是框架水平承力及用来安放梯子和脚踏板构件。
它通过销库与立杆连接。
5. 梯子安放在横撑上,用于施工人员上下的通道。
6. 脚踏板是安放在横撑上,用于施工通道,操作平台的桥板。
7. 斜杆是用于加强整个框架的构件。
它是由特制的斜接头连接在立杆的销扣上。
8.为保证施工人员安全,立杆上每隔495需安装横杆,梯子两边均安放扶手,另外安全爬梯的斜杆也要四面安放,以加强整架的稳定性。
9.安全爬梯每隔1.5米安放一张带踏步Z字形楼梯,每隔4-5米需安置扣墙件,最大搭设高度为100米。
安装搭设
搭设前需有排棚脚手架(高空外作业)资质的专业人员搭设。
施工前应进行地基处理,寻找合适工作面,将可调底座安放在合适工作面上,调好水平后插入立杆,安装首层横撑,注意将横撑安放在立杆最低的销库,将横杆的插头装入立杆的销库内,调节好平衡后打紧插片,此时应测量框架的对角尺寸,以及横杆的水平度和立杆的垂直度,如偏差超过5mm应轻敲松插片调整至合适尺寸后再将插片打紧。
为保证施工人员安全,立杆上每层销库均需安装横杆或横撑,梯子安放在横撑上,供施工人员上下通行,梯子内侧要安装扶手;安全爬梯的斜杆也要四周安装,以加强整架的稳定性。
接长立杆时必须要用M10*65螺丝紧固上下立杆的连接孔以确保安全。
安全爬梯的框架的主要杆件在每隔4-5米必须与建造物预埋件相紧固联接,(与建筑实体稳固连接),常规产品的最大搭设高度不得大于100米。
超过100米的需另行设计。
