泸州项目落实施工方案专项行动自查报告
- 格式:docx
- 大小:26.66 KB
- 文档页数:8
泸州项目落实施工方案专项行动自查报告一、背景泸州项目是我国重要的基础设施建设项目之一,旨在推动泸州市经济发展,改善人民生活水平。
为确保项目的顺利进行,我单位进行了落实施工方案的专项行动自查。
本报告旨在总结自查过程中发现的问题和提出解决方案,以确保项目的顺利进行。
二、自查过程1.明确自查目标:根据项目施工方案,明确自查的关键节点和关键内容。
2.梳理施工方案:详细梳理施工方案,了解每个施工节点的具体要求和注意事项。
3.自查检查点:根据梳理出的施工方案,设定自查的检查点,包括施工过程中的人员、材料、设备等方面。
4.自查执行:组织项目部门和相关人员进行自查,确保每个自查环节的全面性和准确性。
5.问题整理和整改计划:总结自查发现的问题,制定整改计划,并明确整改责任人和时间节点。
6.自查总结:对自查过程进行总结,总结自查的经验和教训,提出进一步完善的建议。
三、自查发现问题及整改方案在自查过程中,我们发现了以下问题:1.施工计划未清晰:发现部分施工计划中的任务划分不明确,时间安排不合理,需要重新进行调整。
整改方案:重新梳理施工计划,明确每个工作任务和时间节点,并与相关部门进行沟通,确保计划的可行性。
2.人员配备不足:在自查中发现,部分施工环节人员配备不足,无法保证施工进度的正常进行。
整改方案:根据施工方案要求,调整人员配备计划,确保每个环节都有足够的人员完成施工任务。
3.材料供应不及时:自查中发现,部分材料供应不及时,导致施工进度受阻。
整改方案:与供应商加强沟通,确保材料供应的及时性,以免影响施工进度。
4.安全管理不到位:自查中发现,部分施工环节的安全措施和管理不到位,存在安全隐患。
整改方案:加强安全培训,提高施工人员的安全意识,加强现场管理,确保施工安全。
四、自查总结和建议在这次自查行动中,通过全面梳理施工方案,明确自查目标和检查点,发现了一些问题,并制定了相应的整改方案。
下面是本次自查行动的总结和建议:1.施工方案的制定应尽可能详细,明确任务指令和时间节点,以便更好地指导施工实施。
自查自纠报告施工为了规范施工流程,提高施工质量,确保项目按时完成,我们进行了一次自查自纠工作。
通过对施工过程中存在的问题进行彻底分析,总结经验教训,制定改进措施,以期提高工作质量,达到项目预期目标。
一、自查自纠过程1.梳理施工流程首先,我们对整个施工流程进行了梳理,包括施工准备、材料采购、施工组织、质量验收等环节。
通过对每个环节的详细了解,我们可以更好地找出存在的问题,并及时加以解决。
2.问题发现在梳理流程的过程中,我们发现了一些存在的问题,主要包括:(1)施工组织不够紧密,导致工期延误;(2)施工人员技术水平参差不齐,影响了施工质量;(3)材料供应不及时,给施工带来了不便;(4)施工现场管理不够规范,造成了安全隐患。
3.问题分析针对上述问题,我们进行了详细的分析,找出了问题产生的原因:(1)施工组织不够紧密,原因在于前期计划不够细致,导致后期工期无法顺利推进;(2)施工人员技术水平参差不齐,主要是因为招聘时没有进行足够严格的筛选,导致技术不过关的人员参与了施工;(3)材料供应不及时,是因为未能提前做好材料采购计划,导致材料供货周期延长;(4)施工现场管理不够规范,主要是管理人员对安全管理的重视不够,导致了一些安全隐患。
4.制定改进措施针对发现的问题和分析的原因,我们制定了以下改进措施:(1)加强施工组织,提前做好施工计划,确保工期不延误;(2)对施工人员进行技术培训,提升全体员工的专业水平;(3)提前制定材料采购计划,与供应商建立长期合作关系,保障材料的及时供应;(4)加强现场管理,提高管理人员的安全管理意识,确保施工过程安全无事故。
二、自查自纠效果经过一段时间的改进和调整,我们发现自查自纠工作取得了良好效果:1. 施工组织更加紧密,工期得到了有效控制;2. 施工人员的技术水平得到了提升,施工质量有了明显改善;3. 材料供应不再是问题,确保了施工的正常进行;4. 施工现场管理更加规范,安全隐患得到了有效消除。
工程建设项目全过程自查自纠专项行动的报告工程建设项目全过程自查自纠专项行动的报告序言:工程建设项目是国家经济发展和民生改善的重要保障。
但随着社会经济的快速发展,工程建设项目中出现的违法、违规和质量问题也逐渐增多。
为了确保工程建设项目的合规性、安全性和质量可靠性,我国政府积极推动全面自查自纠专项行动。
本文将就工程建设项目全过程自查自纠专项行动进行深入探讨,总结经验教训,旨在提高工程建设项目管理水平,为促进国家建设和经济发展做出积极贡献。
一、背景介绍工程建设项目全过程自查自纠专项行动是指在工程建设项目的规划、设计、施工、监督和验收等环节中,各项目主体自觉接受自查自纠机制的约束,主动发现并及时纠正违法、违规和质量问题。
这一行动的推行有助于强化工程建设领域的法治意识、规范行为,提升工程质量和管理水平,维护国家资源的合理利用和社会公共利益的最大化。
二、行动内容1.自查:工程建设项目各参与主体应自觉进行全面自查,包括但不限于工程设计方案、施工流程、技术标准、资金使用等方面的合规性、安全性和质量可靠性等。
2.自纠:一旦发现问题,各参与主体应立即自发采取纠正措施,追究责任,确保问题得到及时解决,并尽可能避免类似问题再次发生。
3.专项行动:政府部门应加强对工程建设项目实施全过程自查自纠的监督和指导,并制定相应的检查标准和操作规程,确保该行动得以顺利推行并取得实效。
三、经验教训总结1.全面覆盖:工程建设项目全过程自查自纠行动应涵盖所有参与主体,包括建设单位、设计方、施工单位、监理单位以及政府监管部门等,形成多方合力,确保问题得到全面发现和解决。
2.制度建设:政府部门应加强对工程建设领域的法规制度建设,明确责任和权力边界,强化监管力度和执法力度,使全过程自查自纠行动有更坚实、明确的法律依据。
3.信息共享:各参与主体应加强信息共享和协调配合,共同建立工程建设项目全过程自查自纠的信息平台,相互交流问题和解决方案,提升整体工作效率和合作水平。
工程施工自查总结报告一、概述本工程施工自查总结报告旨在对工程施工过程中存在的问题进行总结分析,提出改进建议,确保工程施工质量和安全。
本次施工自查内容涵盖了工程设计、施工组织、材料设备、施工现场管理等方面,通过自查总结,可以发现问题、定位问题、解决问题,提高工程质量和施工效率,实现项目目标。
二、自查内容1. 工程设计方面:自查工程设计文件是否符合相关规范和标准要求,设计图纸是否清晰完整,设计参数是否准确合理。
2. 施工组织方面:自查施工组织设计和施工方案是否科学合理、可行性,施工进度计划是否合理,施工人员是否按照要求配备。
3. 材料设备方面:自查材料设备采购是否符合规范,材料设备质量是否达标,材料设备使用是否符合设计要求。
4. 施工现场管理方面:自查施工现场安全措施是否到位,施工环境是否整洁有序,施工人员是否遵守安全规章制度。
三、自查结果1. 工程设计方面:设计文件符合相关规范和标准要求,设计图纸清晰完整,设计参数准确合理。
2. 施工组织方面:施工组织设计和施工方案科学合理、可行性,施工进度计划合理,施工人员按照要求配备。
3. 材料设备方面:材料设备采购符合规范,材料设备质量达标,材料设备使用符合设计要求。
4. 施工现场管理方面:施工现场安全措施到位,施工环境整洁有序,施工人员遵守安全规章制度。
四、问题分析1. 工程设计方面:设计参数需进一步完善,确保设计方案的准确性和完整性。
2. 施工组织方面:施工计划需要进一步优化,确保施工进度和质量。
3. 材料设备方面:材料设备采购和使用需要加强监督管理,确保材料设备质量并避免浪费。
4. 施工现场管理方面:施工现场安全措施需要进一步强化,确保施工人员安全作业。
五、改进建议1. 工程设计方面:加强设计参数的审核,确保设计方案的准确性和完整性。
2. 施工组织方面:完善施工计划,优化施工进程,保证施工进度和质量。
3. 材料设备方面:加强材料设备采购和使用监督管理,确保材料设备质量并避免浪费。

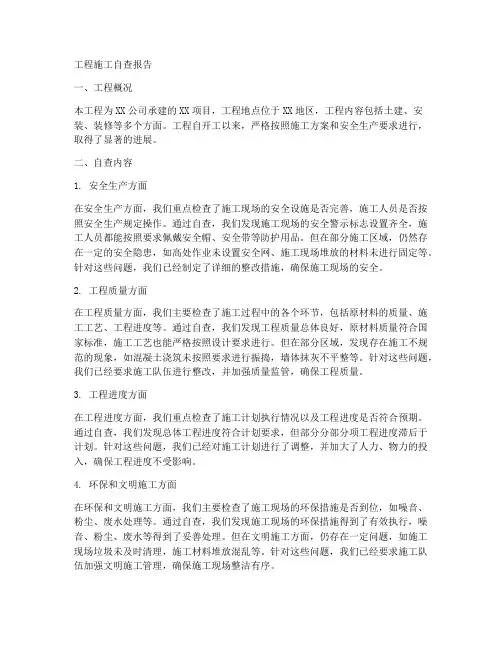

工程施工自查报告一、工程概况本工程为XX公司承建的XX项目,工程地点位于XX地区,工程内容包括土建、安装、装修等多个方面。
工程自开工以来,严格按照施工方案和安全生产要求进行,取得了显著的进展。
二、自查内容1. 安全生产方面在安全生产方面,我们重点检查了施工现场的安全设施是否完善,施工人员是否按照安全生产规定操作。
通过自查,我们发现施工现场的安全警示标志设置齐全,施工人员都能按照要求佩戴安全帽、安全带等防护用品。
但在部分施工区域,仍然存在一定的安全隐患,如高处作业未设置安全网、施工现场堆放的材料未进行固定等。
针对这些问题,我们已经制定了详细的整改措施,确保施工现场的安全。
2. 工程质量方面在工程质量方面,我们主要检查了施工过程中的各个环节,包括原材料的质量、施工工艺、工程进度等。
通过自查,我们发现工程质量总体良好,原材料质量符合国家标准,施工工艺也能严格按照设计要求进行。
但在部分区域,发现存在施工不规范的现象,如混凝土浇筑未按照要求进行振捣,墙体抹灰不平整等。
针对这些问题,我们已经要求施工队伍进行整改,并加强质量监管,确保工程质量。
3. 工程进度方面在工程进度方面,我们重点检查了施工计划执行情况以及工程进度是否符合预期。
通过自查,我们发现总体工程进度符合计划要求,但部分分部分项工程进度滞后于计划。
针对这些问题,我们已经对施工计划进行了调整,并加大了人力、物力的投入,确保工程进度不受影响。
4. 环保和文明施工方面在环保和文明施工方面,我们主要检查了施工现场的环保措施是否到位,如噪音、粉尘、废水处理等。
通过自查,我们发现施工现场的环保措施得到了有效执行,噪音、粉尘、废水等得到了妥善处理。
但在文明施工方面,仍存在一定问题,如施工现场垃圾未及时清理,施工材料堆放混乱等。
针对这些问题,我们已经要求施工队伍加强文明施工管理,确保施工现场整洁有序。
三、整改措施1. 加强安全生产管理,对存在安全隐患的区域进行整改,确保施工现场安全。
第1篇一、前言为确保工程施工质量、安全、进度等各方面达到预期目标,我公司对在建工程项目进行了全面的自查。
现将自查情况总结如下:一、工程概况本项目位于XX市XX区,占地面积XX平方米,总建筑面积XX平方米,总投资XX亿元。
工程自XX年XX月开工,预计XX年XX月竣工。
项目包括主体结构、装饰装修、安装工程等。
二、自查内容1. 工程质量(1)材料:严格按照设计要求和国家标准选用材料,确保材料质量合格。
(2)施工工艺:严格按照施工图纸和规范要求进行施工,确保施工质量。
(3)检验检测:定期进行工程实体检验和见证取样检测,确保工程质量符合要求。
2. 工程安全(1)安全教育培训:对全体施工人员进行安全教育培训,提高安全意识。
(2)安全防护设施:施工现场设置安全防护设施,确保施工安全。
(3)应急预案:制定应急预案,定期进行演练,提高应急处置能力。
3. 工程进度(1)施工计划:根据工程实际情况,编制详细的施工进度计划。
(2)进度跟踪:定期对施工进度进行跟踪,确保工程按计划推进。
(3)协调沟通:与各方沟通协调,确保工程顺利推进。
4. 环境保护(1)施工现场管理:加强施工现场管理,确保环境卫生。
(2)废弃物处理:按照规定处理施工废弃物,减少对环境的影响。
(3)节能减排:采用节能减排措施,降低施工过程中的能源消耗。
三、自查结果1. 工程质量方面:材料质量合格,施工工艺规范,检验检测合格,工程质量总体良好。
2. 工程安全方面:安全教育培训到位,安全防护设施完善,应急预案有效,工程安全可控。
3. 工程进度方面:施工进度按计划推进,与各方沟通协调良好,工程进度可控。
4. 环境保护方面:施工现场管理规范,废弃物处理到位,节能减排措施落实,环境保护效果良好。
四、存在问题及整改措施1. 存在问题:部分施工人员对施工规范理解不够深入,导致施工过程中存在不规范操作。
2. 整改措施:加强施工人员培训,提高施工人员对施工规范的理解和执行能力。
关于施工计划的自查报告及整改措施一、自查报告根据项目相关要求,我单位开展了施工计划的自查工作,现将自查报告如下:1. 施工进度计划根据项目要求和实际情况,我单位编制了详细的施工进度计划,并按时提交给相关部门进行审批。
在自查中发现,施工进度计划中存在以下问题:a) 缺乏详细的工序和工艺的安排,导致工作节点不清晰,有可能影响施工进度;b) 部分工序的时限设置过于紧张,导致施工人员压力过大;c) 未充分考虑不可抗力因素,如恶劣天气等,需要进一步完善计划。
针对以上问题,我们将采取以下整改措施:a) 重新编制施工进度计划,将工序和工艺的安排更加详细清晰;b) 适当调整时限,合理安排施工人员的工作任务;c) 增加备用时间,应对不可抗力因素的影响。
2. 施工资源计划我单位合理规划了施工资源,并进行了有效的调配。
然而,在自查中我们发现了以下问题:a) 施工人员数量安排不合理,有些工序人员过多,有些工序人员过少,需要进行调整;b) 施工设备的使用效率有待提高,存在闲置和冗余的情况。
为了解决以上问题,我们制定了以下整改措施:a) 对施工人员数量进行调整,根据工序需要进行合理分配;b) 定期检查施工设备的使用情况,及时优化配置,确保设备的高效使用。
3. 安全计划安全施工是我们的首要任务,因此我们编制了详细的安全计划。
在自查中发现,安全计划存在以下问题:a) 缺乏具体的安全措施和操作流程;b) 安全培训偏少,施工人员的安全意识有待提高。
为了解决以上问题,我们将采取以下整改措施:a) 进一步完善安全计划,明确安全措施和操作流程;b) 加强安全培训,提高施工人员的安全意识和技能水平。
二、整改措施针对自查中发现的问题,我单位将采取以下整改措施:1. 对施工进度计划的整改:a) 提前组织相关人员重新编制施工进度计划;b) 加强与其他相关单位的沟通和协调,确保计划的顺利实施;c) 定期对施工进度进行跟踪和监督,及时调整计划。
2. 对施工资源计划的整改:a) 调整施工人员数量,确保各工序的人员分配合理;b) 加强设备的监管和管理,提高设备的使用效率;c) 加强与供应商的合作,及时补充和更新施工资源。
项目施工自查自纠报告日期:XXXX年XX月XX日自查自纠报告一、项目概况XX施工项目位于XX地区,总建筑面积为XXXX平方米,工程包括XX部分。
自开工以来,项目各项工作正常推进,进度符合计划要求,但在施工过程中也出现了一些问题,需要及时进行自查自纠。
二、自查自纠内容1. 施工质量问题:在XX部分的施工过程中,发现部分墙面砖存在破损和错位现象,影响了最终的施工质量。
对此,责任人未及时发现并解决问题,导致工程质量受到影响。
2. 安全生产问题:在施工现场存在未按规定摆放安全警示标志的情况,部分工人未佩戴安全帽和安全带等安全设备。
此外,现场管理不到位,存在未及时清理施工垃圾和危险物品的情况,存在一定的安全隐患。
3. 环境保护问题:项目周边存在未设置合理的围挡和垃圾清理措施,导致施工垃圾和杂物污染环境。
同时,工地周边存在未及时清理的建筑材料和废弃物,影响了周边居民的生活环境。
4. 施工进度问题:由于某些部分施工人员配备不足和工期安排不合理,导致XX部分的施工进度出现延误,影响了整体工程的进度计划。
三、整改措施1. 施工质量问题:责任人需立即对破损和错位的墙面砖进行更换,并加强施工现场的质量管理。
每日进行巡查和检查,确保施工质量达到标准要求。
2. 安全生产问题:施工现场管理人员需加强安全教育和培训,确保所有工人佩戴安全装备。
同时,设置合理的安全警示标志和安全区域,保证施工现场的安全生产。
3. 环境保护问题:对工地周边进行清理和整治,设置围挡和垃圾收集点,保证施工垃圾得到及时清理。
定期对工地周边进行巡查,保护周边环境。
4. 施工进度问题:调整工程人员配备和工期安排,加快XX部分的施工进度。
加强施工现场管理,确保工程按计划顺利进行。
四、自查自纠总结项目施工中出现的问题主要集中在质量、安全、环保和工程进度等方面,项目管理人员需加强对施工工作的监督和管理,及时发现和解决问题,确保工程质量和安全生产。
同时,加强与相关部门的沟通和协调,共同推进项目的顺利进行。
工地自查报告及整改措施在建筑施工过程中,保障工程质量、施工安全以及环境保护等方面的工作至关重要。
为了及时发现并解决工地存在的问题,提高工地管理水平,我们对工地进行了全面的自查,并制定了相应的整改措施。
以下是本次自查的详细情况和整改方案。
一、工程概况本工地位于_____,总建筑面积为_____平方米,主要包括_____等建筑结构。
工程于_____年_____月开工,预计竣工时间为_____年_____月。
二、自查情况1、质量管理方面(1)部分施工人员技术水平参差不齐,导致施工过程中存在一些工艺不规范的情况,如混凝土振捣不密实、钢筋绑扎间距不均匀等。
(2)原材料进场检验制度执行不够严格,存在个别批次材料检验报告不齐全的现象。
(3)施工过程中的质量检验记录不够完善,部分检验数据存在缺失或不准确的问题。
2、安全管理方面(1)施工现场的安全警示标识设置不足,部分危险区域未及时设置明显的警示标志。
(2)部分施工人员未正确佩戴安全帽、安全带等个人防护用品。
(3)脚手架搭建不够规范,存在横杆间距过大、剪刀撑设置不足等问题。
3、文明施工方面(1)施工现场材料堆放混乱,未分类分区存放,影响施工效率和现场环境。
(2)施工现场道路未及时清扫,扬尘较大,对周边环境造成一定影响。
(3)施工垃圾未及时清理,存在随意丢弃的现象。
4、环境保护方面(1)施工过程中的噪音控制措施不到位,对周边居民生活造成一定干扰。
(2)废水排放未经过有效处理,存在直接排放到市政管网的情况。
(3)施工现场的裸露土方未进行覆盖,容易产生扬尘。
三、整改措施1、质量管理方面(1)加强对施工人员的技术培训,提高其施工技术水平,确保施工工艺规范。
(2)严格执行原材料进场检验制度,确保每一批次材料都具备齐全的检验报告。
(3)完善施工过程中的质量检验记录,安排专人负责记录,确保数据准确、完整。
2、安全管理方面(1)在施工现场增加安全警示标识,确保危险区域都有明显的警示标志。
项目工程自查报告及整改措施
项目工程自查报告及整改措施
报告内容:
1. 项目概述:简要介绍项目的背景和目标。
2. 自查过程:描述项目管理团队进行的自查过程,包括自查时间、地点、参与人员等。
3. 自查结果:列出自查过程中发现的问题和不符合要求的地方。
可以分成不同的部分,如质量问题、安全问题、进度问题等。
4. 问题分析:针对自查结果中的问题,进行具体分析,找出问题的原因和影响。
5. 整改措施:针对自查结果中的问题,提出具体的整改措施,并列出整改的责任人和
完成时间。
6. 整改进展:描述整改措施的进展情况,包括已经完成的整改和还未完成的整改。
7. 整改效果评估:对已经完成的整改措施进行评估,评估整改效果是否达到预期目标。
8. 自查总结:对整个自查过程进行总结,包括自查的收获和不足之处,并提出改进的
建议。
整改措施:
1. 质量问题:对于发现的质量问题,可以采取修复、更换或重新加工等措施来解决。
同时,可以对相关责任人进行培训,提高其质量意识和技术水平。
2. 安全问题:对于发现的安全问题,需要立即采取措施解决,并对相关责任人进行安
全教育和培训。
同时,可以加强安全监督和检查,确保项目的安全运行。
3. 进度问题:对于发现的进度问题,可以进行进度调整和资源调配,以确保项目按时
完成。
同时,可以优化项目管理流程,提高项目管理效率。
以上整改措施仅作示例,实际的整改措施应根据具体的问题和情况来制定。
泸州项目落实施工方案专项行动自查报告按照路桥公司关于转发《国务院安委会办公室关于开展建设工程落实施工方案专项行动的通知》以及省、市安委会办公室的相关文件要求,泸州项目认真开展落实施工方案专项行动。
根据泸州项目的实际情况,我们从思想高度重视,按文件要求落实各项工作,并认真进行自查自纠。
本次专项行动的开展是以检查施工现场技术方案、加强安全管理和责任落实、降低施工现场安全风险、推进“平安工地”建设为主要内容。
根据现场实际情况对工程建设中的桥梁高空作业、隧道开挖、脚手架、起重机械安装、吊装和拆卸等进行了重点排查。
现将本次行动的开展情况总结如下:一、工程概述省道308线合江至泸州一级公路改建工程全长31.4km,四车道,宽度24.5m,沥青混凝土路面。
主线上共有特大桥618m/1座、大桥2153m/10座,中桥226m/3座,隧道710m/1座,分离式立交373.97m/8座,涵洞及通道3775m/80道。
合同总工期30个月。
国道321线纳溪至泸县一级公路改建工程全长24.7km。
主线设置桥梁1190m/6座,玉蟾山隧道1262.75m/1座,涵洞及通道88道,平面交叉20处。
合同总工期为30月。
本项目有高瓦斯隧道、特大桥、高墩高空作业、高填方、大量软基处理,涉及技术难度大,危险系数高,因此项目公司非常重视施工专项方案的制定和落实情况。
二、成立专项行动领导小组为了保证“开展落实施工方案专项行动”的顺利实施,确保工程质量和施工安全,项目公司专门成立专项行动领导小组:组长:李春副组长:邹建江袁向平姚峰组员:陈超吴传安宾其林赵春生刘永奎汪小雷曹德生下设专项行动办公室,陈超为办公室主任,主要负责专项行动的落实情况和日常管理工作。
三、专项行动开展情况(一)安排部署和自查自纠按照“管生产必须管安全”的原则,要求总承包部各部室、工区、协作队分别根据其负责业务范围、管辖区域对应落实了施工方案专项行动。
按要求要紧扣“五整治五落实”,严格执行了安全技术方案和专项施工方案,防范了违章指挥、违规操作和违反劳动纪律行为;做好隧洞支护、高边坡施工、起重设备、施工机械、爆破物品、模板、脚手架等高危场所的安全生产防范措施;结合项目实际,落实工作责任,科学安排工作的部署,按要求完成了第一阶段的自查自纠工作。
(二)集中整治和检查督查专项行动领导小组组织项目公司、监理、总承包部相关人员集中检查专项行动的开展情况,提高和加强对施工现场的检查率。
同时还针对工程全线组织了2次综合大检查,对不符合“五整治五落实”要求的项目,及时要求整改并督促落实;同时加强行为检查(特别是对各工区、协作队伍)、规范工作程序、全面彻底排查等步骤,通过层层检查,逐层传递压力,推动了专项行动深入开展。
通过系列检查,促进了工地现场的规范施工不断得到改观,并且文明施工标准也得到了进一步提升。
截至目前,本项目总编制、报批完成施工组织设计26份、专项施工方案72份,分项工程施工方案26份,其他技术措施文件66份,满足现场生产需要。
在各项单位工程施工前,总承包部均按照管理要求将总体、单位工程的施组、重大技术措施、以及分部分项技术措施进行了相应安全技术交底,并形成了安全技术交底记录表。
(三)“回头看”和成果巩固在集中整治和自查自纠的基础上,项目公司还要求总承包部对重点项目、问题严重的施工现场整改情况组织“回头看”,并认真总结、评估专项行动工作成果,推动建立常态化工作机制。
四、“五整治五落实”(一)基坑支护本项目所有基坑支护严格按照批复通过的施工方案、设计图纸及相关技术规范要求进行组织施工的。
目前,两线基坑支护工作已基本完成,本次专项行动自查未涉及到基坑支护施工。
(二)土方(隧道)开挖结合施工现场实际情况,总承包部在危险源辨识、评价的基础上遵循安全可靠、经济合理、技术可行的原则编制了《玉蟾山高瓦斯隧道施工安全专项方案》、《施工临时用电安全专项方案》、《爆破施工安全专项方案》、《玉蟾山高瓦斯隧道机械改装专项方案》、《玉蟾山高瓦斯隧道施工临时用电安全专项方案》、《笔架山隧道施工安全专项方案》等多个专项安全施工方案,并报监理审批后,对管理人员和操作人员进行相应的安全技术交底,并告知施工过程中存在的危险因素,讲明了具体防范措施和施工过程中应注意的安全事项,相关的安全操作规程和技术标准,以及发生事故后应立即采取的急救措施等。
从技术上保障了本质施工安全,其中《玉蟾山高瓦斯隧道施工安全专项方案》还组织过专家进行专门研讨、论证后才进行施工。
隧道初期支护专项施工方案已编制并报监理审批,同时,总成包部对隧道从业人员技术交底已经落实到一线作业人员,确保施工工序按照方案要求一步步施工,尤其强调并明确了仰拱与掌子面、二衬与掌子面的距离,总承包部在施工现场均安排有专职技术员、安全员及质检员盯点,严格按照施工方案管控,确保每一步施工工序满足设计图纸及相关规范要求。
对本项目施工范围内涉及到使用民爆物品进行爆破作业的,各总承包部全权委托至泸州宏宇土石方爆破有限公司进行作业。
运输、爆破使用、退库、销毁均有宏宇公司进行落实,总承包部负有监管责任。
玉蟾山高瓦斯隧洞施工编制有专项安全方案,方案中明确了人员应急逃生路线,如何自救等措施,总承包部也对从业人员进行了安全教育,使其熟悉应急逃生路线及紧急避险知识,提高人员应急处置能力。
(三)脚手架本项目有车行天桥K1856+448.94的箱梁为现浇混凝土,为施工混凝土箱梁需要搭设满堂脚手架。
现场正在满堂架搭设,其施工技术参数:1、脚手架搭设的间距为80*80*115cm(纵*横*高),脚手架下部采用底托,上部采用顶托控制高程,完成后搭设剪力撑。
2、顶托上放2根钢管,在钢管上放方木,方木尺寸为5*10cm,间距为35cm。
3、按照设计图纸要求,由于箱梁跨度为35m,本箱梁支架做好反拱。
4、模板采用木模板,模板厚度为18 mm。
以上均按照总监办批复的施工方案组织施工。
(四)模板支撑体系1、桥墩盖梁模板施工(1)底模安装安装底模前测量要先测出墩身中心和标高,保证底模位置正确并确保两悬臂端斜棱角度无误,同时底模在跨中要预留适当向上的拱度。
在分配梁上安装盖梁底模板并进行调平,对墩身顶与盖梁模板衔接缝进行双面泡沫胶布密封,以防止漏浆。
安装完成后,对底模涂刷脱模剂,并由质检人员和监理工程师验收。
(2)侧模安装钢筋骨架经验收合格后进行侧模安装,侧模安装前,先清洗墩顶位置的杂物。
盖梁侧模采用大块钢模组拼,分块模板之间用螺栓连接,模板接缝使用双面泡沫胶布密封以防漏浆。
钢筋骨架安装好后,先在钢筋与侧模的缝隙间绑扎保护混凝土预制垫块,然后吊起侧模板在准确的位置与底模板对位,调整螺栓孔并用螺栓将其联接成整体;在侧模的上、下部预留拉杆位置以穿拉杆进行侧模稳固。
安装前进行除锈并涂刷脱模剂;安装时保证侧模和底面垂直,模板侧面用抗风拉绳和在支承横梁上焊接支撑钢筋固定,并在周围布设安全防护网;安装完成后检查模板的接缝以确保无错台并由测量人员放出盖梁顶标高。
(3)模板施工的一些注意事项:①模板采用大刚度大块钢模板,设加劲龙骨,且尽可能减少螺杆眼。
②模板的刚度、强度、稳定性顺直度和接头平整度符合模板设计要求,模板接缝严密满足砼浇注时水泥砂浆不得流失,确保砼外表美观。
③立模前先将模板表面清理干净,涂上脱模剂。
2、箱梁模板施工(1)底模铺设底模采用钢板铺设,绑扎钢筋前底模用砂轮机除锈并用绵纱擦干净,然后用刷子涂上监理认可的脱模剂,脱模剂应涂抹均匀,底模铺设线形应平顺。
(2)侧模安装与加固底板、腹板钢筋整体吊装就位后,进行侧模的安装与支护。
侧模用δ5mm钢板卷制而成的定型钢模,外边焊以型钢做成的支护支架。
侧模在模板精加工厂加工,运至施工现场经拼装合格后才能够使用,拼装好后要对每一块侧模进行编号,以便以后安装准确而不被混淆,第一次使用前需进行打磨和除锈。
侧模安装前,应先抄底模标高,并注意将侧模与底模相对位置的相对尺寸(即高差)控制好,以便控制好桥面横坡(因为桥面横坡由箱梁顶板坡度形成,可通过水准仪测相对标高实现)。
侧模拼装应按照设计图纸要求拼装,安装时要注意侧模有高边、低边之分,严格按照侧模预拼装时编的号码进行安装。
每块侧模之间用M16的螺栓进行锚固,拼缝间塞熟橡胶皮防止漏浆。
侧模标高通过在侧模立柱底设置底托或加垫方木进行调整。
拼装完毕后,通过在侧模上端和下端用φ25对拉杆对拉进行调整模板相对尺寸及位置,拉杆间距为:两端梁端头95cm,中部100cm(由底座拉杆孔决定相应的位置),侧模上端的栏杆外套φ48×3mm的钢管,支护与调整时能有效控制箱梁顶口尺寸且保证稳固。
在外侧模的中部安装1.5kw附着式振捣器,每1.5米设置一个。
(3)内模安装侧模支护好及底板、腹板钢筋的绑扎完毕后,进行内模的安装与支护。
内模用δ4㎜钢板卷制而成,辅以型钢作成的支护支架。
模在模板精加工厂后运至施工现场经拼装合格后才能够使用,第一次使用前需进行打磨和除锈。
拼装时要注意低边和高边之分,拼装和打磨好后要对每一片模板进行编号,作为正式安装时的依据,这样可以提高工效又不会出差错。
内模安装应按照设计图纸要求及预拼时编好的号码进行拼装,每块内模之间用M16的螺栓进行锚固,拼缝间塞熟橡胶皮防止漏浆。
拼装完毕后,进行支护与调整,支护时着重注意箱梁底板厚度、腹板的间距和稳固。
为防止内模上浮,在外侧模顶端每两米设置一道I28a的工字钢横梁,工字钢和内模之间设置2根底托进行加固。
(4)端模安装端模在模板加工厂加工而成,运至现场后技术人员仔细检查,检查时着重于钢束孔位、钢筋孔位的位置是否准确。
端模安装好后,应仔细检查模内尺寸,注意梁体长度、宽度是否和设计一致,保证梁体长度和交角正确,从而保证以后安装时梁体偏角一致。
端模安装时要保证端模与底板、外侧模和内模之间的接缝紧密,保证不漏浆。
注意用螺栓将端模后锚垫板和端模的面板固定,贴缝紧密。
同时端头板钢筋预留孔与钢筋和预应力管道的预留孔与波纹管之间的缝隙采用泡沫填充剂填充密实,保证不漏浆。
(5)模板的拆除梁体混凝土强度达到2.5Mpa后才能拆模,先内模,再侧模,后端模。
模板拆完后要马上清除表面水泥浆等杂物,并涂刷脱模剂归堆放好,确保不变形。
3、桥台承台、桥台、肋板模板安装(1)采用组合钢模板,模板板面之间应平整,接缝严密、不漏浆,保证结构物外露面美观,线条流畅。
(2)浇筑砼前,模板应涂刷脱模剂,不得使用废机油等油料,且不得污染钢筋及砼的施工缝处。
(3)模板采用脚手架、方木、钢管同时加固,保证模板的稳定性和安全性。
(4)模板不应与脚手架联接,避免引起模板变形。
(5)模板安装完毕后,应对其平面位置、顶部标高、节点联系及纵横向稳定性进行检查,签认后方可浇筑混凝土,浇筑时,发现模板有超过允许偏差变形值的可能时,应及时纠正。
