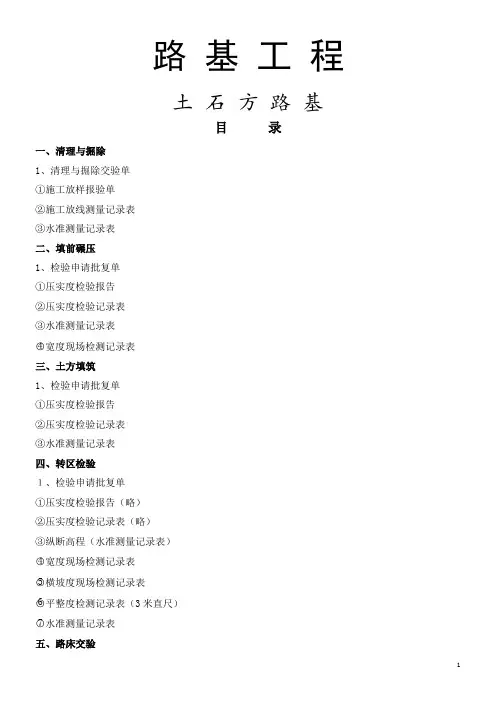

路基填前碾压资料表格
- 格式:doc
- 大小:24.50 KB
- 文档页数:3
路基工程土石方路基目录一、清理与掘除1、清理与掘除交验单①施工放样报验单②施工放线测量记录表③水准测量记录表二、填前碾压1、检验申请批复单①压实度检验报告②压实度检验记录表③水准测量记录表4宽度现场检测记录表○三、土方填筑1、检验申请批复单①压实度检验报告②压实度检验记录表③水准测量记录表四、转区检验1、检验申请批复单①压实度检验报告(略)②压实度检验记录表(略)③纵断高程(水准测量记录表)○4宽度现场检测记录表○5横坡度现场检测记录表○6平整度检测记录表(3米直尺)○7水准测量记录表五、路床交验1、土方路基质量检验表①路基(路面)压实度试验结果汇总表②路基路面回弹弯沉检测记录表③纵断面高程现场检测记录表○4中线偏位现场检测记录表○5路基宽度现场检测记录表○6平整度检测记录表(3米直尺)○7路基横坡现场检测记录表○8路基边坡现场检测记录表六、质量评定分项工程质量检验评定表七、中间交工中间交工证书清理与掘除交验单施工单位:中交第二航务工程局有限公司合同号:ELTJ02监理单位:湖北公路工程监理咨询中心编号:ZJ-001-□□-□□□□□□□-□□分项工程名称土石方路基所属分部工程路基土石方工程施工时间2010.10.21-10.30桩号及部位K76+640~K79+233 检测人质检员记录人记录人检验时间2011.10.31 项次检验项目计量单位检验结果1 铲除草皮m2和厚度cm 铲除草皮5023.4m2;挖除50cm深2 挖树木胸径cm/棵挖树根1258根挖树根棵3 拆除旧路面旧路面类别m2、深度cm无4 回填与压实情况K76+640~K79+233,共706m回填段,已按标准整平压实.外观情况:路基表面平整,无杂草树根自检结论:符合设计及规范要求。
质检工程师:日期:2010.10.31 监理意见:符合设计及规范要求。
专业监理工程师:日期:2010.10.313施工测量放样报验单施工单位:中交第二航务工程局有限公司合同号:ELTJ02监理单位:湖北公路工程监理咨询中心编号:ZK-004-□□-□□□□□□□-□□致(测量监理工程师):根据合同要求,我们已完成K76+640-K79+233原地面清表(起讫桩号或工程部位名称)施工放样,清单如下,请予查验。
工程质量检验申请批复单
承包单位:中国路桥集团西安实业发展有限公司合同段号:
监理单位:吉林省铭泽公路工程监理咨询有限公司起止桩号:编号:
路基填前地表处理现场质量检验报告单
承包单位:中国路桥集团西安实业发展有限公司合同号:监理单位:吉林省铭泽公路工程监理咨询有限公司编号:
现场技术负责人:日期:
通辽市科尔沁工业园区铁路专用线与G304立交桥工程
路基填前处理原始记录
承包单位:中国路桥集团西安实业发展有限公司合同号:
监理单位:吉林省铭泽公路工程监理咨询有限公司编号:。

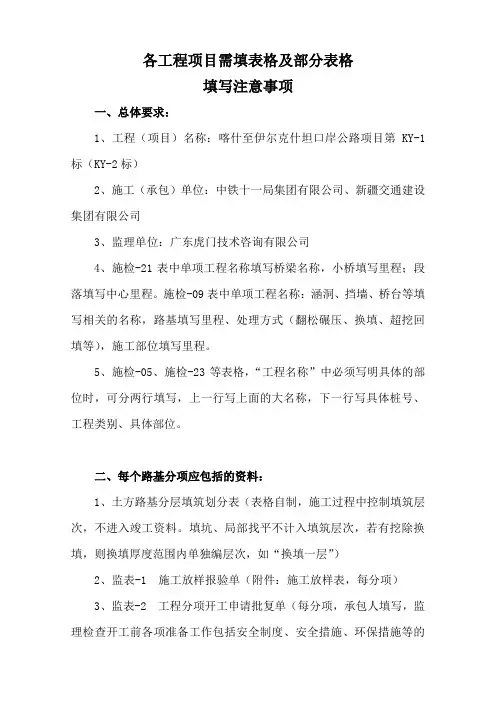

各工程项目需填表格及部分表格填写注意事项一、总体要求:1、工程(项目)名称:喀什至伊尔克什坦口岸公路项目第KY-1标(KY-2标)2、施工(承包)单位:中铁十一局集团有限公司、新疆交通建设集团有限公司3、监理单位:广东虎门技术咨询有限公司4、施检-21表中单项工程名称填写桥梁名称,小桥填写里程;段落填写中心里程。
施检-09表中单项工程名称:涵洞、挡墙、桥台等填写相关的名称,路基填写里程、处理方式(翻松碾压、换填、超挖回填等),施工部位填写里程。
5、施检-05、施检-23等表格,“工程名称”中必须写明具体的部位时,可分两行填写,上一行写上面的大名称,下一行写具体桩号、工程类别、具体部位。
二、每个路基分项应包括的资料:1、土方路基分层填筑划分表(表格自制,施工过程中控制填筑层次,不进入竣工资料。
填坑、局部找平不计入填筑层次,若有挖除换填,则换填厚度范围内单独编层次,如“换填一层”)2、监表-1 施工放样报验单(附件:施工放样表,每分项)3、监表-2 工程分项开工申请批复单(每分项,承包人填写,监理检查开工前各项准备工作包括安全制度、安全措施、环保措施等的落实和到位情况,符合要求后批复)4、监表-5 检验申请批复单(分项工程完成,经自检合格后,由承包人填写,注意“检验内容”一项必须按质量评定标准的实测项目全部填写)5、监表-11 中间交工证书(须写明下一步工作内容,工程内容中应写“经自检,桩号+工程项目+质评中相应的主要实测技术指标名称+符合设计及+相应规范的编号+相应规范的名称+的要求,申请中间交工。
”)6、施检-05 高程测量记录表(原地面、填筑前、正常填筑后每三层。
应写明测量层次、部位;禁止使用单个水准点进行测量;每次测量完成后,必须按照要求以测距长度或测站点数进行精度计算,小于允许误差才能认定本次测量符合要求,否则,应重测或对水准点进行检查)7、施检-06 施工增设水准点记录表(如有)8、施工放样表9、施检-07 路基(路面)宽度、高程、横坡、中线偏位检测断面位置随机选取计算表(根据计算出来的断面位置,进行施检08、43表的检测)10、施检-07-1 原地面处理检查记录表11、施检-08 路基、路面宽度、中线平面位置、边坡检测记录(每三层)12、施检-08-1 土方路基分层填筑厚度检查表(施检08—2填石路堤施工检查表)13、施检-09 地基处理检查表(如有换填、超挖回填、翻松碾压)14、施检-09-3 土方路基清表及填前碾压检查表(“压实度检查评定结果情况”一栏应写出实测点数、合格点数、代表值是否满足要求、极值是否满足要求等,最后认定结论“此路段压实度合格”等内容)15、施检-10-1土工合成材料铺设检查表(如有)16、施检-14 工序交验表(工序内容应填写:桩号+工程项目+工序名称+已完成。
路基工程(普速标准检验批表格)目录说明 (1)原地面平整、碾压检验批质量验收记录表 (2)换填地基检验批质量验收记录表 (3)高压旋喷桩检验批质量验收记录表 (4)灰土挤密桩检验批质量验收记录表 (5)土工合成材料加筋垫层检验批质量验收记录表 (6)一般路堤填筑检验批质量验收记录表(Ⅰ) (7)一般路堤填筑检验批质量验收记录表(Ⅱ) (8)路堤边坡检验批质量验收记录表 (9)路堤与桥台间过渡段填筑检验批质量验收记录表(Ⅰ) (10)路堤与桥台间过渡段填筑检验批质量验收记录表(Ⅱ) (11)加筋土路堤填筑检验批质量验收记录表(Ⅰ) (12)加筋土路堤填筑检验批质量验收记录表(Ⅱ) (13)改良土路堤填筑检验批质量验收记录表(Ⅰ) (14)改良土路堤填筑检验批质量验收记录表(Ⅱ) (15)填石路堤检验批质量验收记录表 (16)取土场(坑)检验批质量验收记录表 (17)基床底层检验批质量验收记录表(Ⅰ) (18)基床底层检验批质量验收记录表(Ⅱ) (19)基床表层检验批质量验收记录表(Ⅰ) (20)基床表层检验批质量验收记录表(Ⅱ) (21)路基面检验批质量验收记录表 (22)路堑基床底层检验批质量验收记录表(Ⅰ) (23)路堑基床底层检验批质量验收记录表(Ⅱ) (24)路堑基床表层检验批质量验收记录表(Ⅰ) (25)路堑基床表层检验批质量验收记录表(Ⅱ) (26)路堑开挖检验批质量验收记录表 (27)弃土场(堆)检验批质量验收记录表(Ⅰ) (28)弃土场(堆)检验批质量验收记录表(Ⅱ) (29)明挖基坑检验批质量验收记录表 (30)基础检验批质量验收记录表 (31)桩基础检验批质量验收记录表 (32)桩基础承台检验批质量验收记录表 (33)换填基础检验批质量验收记录表 (34)挡土墙墙身及墙背填筑检验批质量验收记录表 (35)墙趾板、墙踵板检验批质量验收记录表 (36)墙面板、扶壁检验批质量验收记录表 (37)锚杆制作安装检验批质量验收记录表 (38)肋柱、墙面板检验批质量验收记录表 (39)植物防护检验批质量验收记录表 (40)土工网垫、土工网植物防护检验批质量验收记录表 (41)混凝土、浆砌护坡(墙)检验批质量验收记录表 (42)干砌石护坡检验批质量验收记录表 (43)边坡勾缝、灌浆填缝、嵌补检验批质量验收记录表 (44)地表排水沟检验批质量验收记录表 (45)急流槽检验批质量验收记录表 (46)地下排水检验批质量验收记录表 (47)隔离栅栏检验批质量验收记录表 (48)说明路基工程施工质量验收划分为单位工程、分部工程、分项工程和检验批。
路基填筑高程记录表在工程建设中,路基填筑是一项重要的工作,其中高程的控制是关系到工程质量的关键因素。
为了更好地记录和控制路基填筑高程,我们设计了路基填筑高程记录表。
工程名称:填写工程名称,以区分不同的工程项目。
填筑位置:填写填筑的具体位置,如K1+200等。
实际填筑高程:填写实际填筑完成后测量得到的高程。
偏差值:填写实际填筑高程与设计高程之间的偏差值。
备注:对一些特殊情况或者需要说明的问题进行记录。
通过路基填筑高程记录表,我们可以很清晰地了解到每个填筑位置的实际填筑高程和偏差值,从而可以更好地控制填筑质量。
以下是记录表的优点:方便记录和查询:表格的形式使得我们可以快速地记录每个位置的填筑高程和偏差值,同时也方便我们查询历史数据。
提高工程质量:通过与设计高程的比较,我们可以及时发现填筑过程中的问题,并及时采取措施进行修正,从而保证工程质量。
利于数据分析:记录表中的数据可以进行统计分析,以便我们更好地了解整个工程的填筑情况,为后续的工程提供参考。
保证数据准确性:表格的形式可以避免口头传达或者纸质文件容易出现的错误,保证数据的准确性。
方便沟通协作:表格的形式使得各个部门之间的沟通协作更加方便,可以更好地协同工作。
路基填筑高程记录表可以应用于各种类型的工程建设中,如公路、铁路、水利等。
在这些工程中,填筑高程的控制都是至关重要的。
通过记录表的应用,我们可以更好地控制填筑质量,保证工程的安全性和稳定性。
路基填筑高程记录表是一种有效的工具,可以帮助我们更好地记录和控制路基填筑高程。
通过表格的形式,我们可以清晰地了解每个位置的填筑情况,及时发现和解决问题,保证工程质量。
表格的应用也方便了各个部门之间的沟通协作,提高了工作效率。
因此,我们应该在工程建设中广泛应用路基填筑高程记录表,提高工程的质量和安全性。
在建筑工程中,监理工作是确保工程质量的关键环节。
其中,旁站监理作为监理工作的重要组成部分,对于工程质量的控制具有举足轻重的作用。
DLJ-05-01
贵州省公路局公路建设项目
杭瑞高速大兴至思南段
高填路基冲击碾压补强压实验收表
施工单位:四川武通路桥工程局合同号:DSTJ-1 监理单位:贵州科达公路工程咨询监理有限公司编号:
DLJ-05-02
贵州省公路局公路建设项目
杭瑞高速大兴至思南段
路基填筑冲击碾压试验段施工原始记录表
施工单位:四川武通路桥工程局合同号:DSTJ-1 监理单位:贵州科达公路工程咨询监理有限公司编号:
说明:此表附水准测量记录表DZ-21
DLJ-05-04
贵州省公路局公路建设项目
杭瑞高速大兴至思南段
石方路基冲击碾压补强压实施工检查记录表
施工单位:四川武通路桥工程局合同号:DSTJ-1
监理单位:贵州科达公路工程咨询监理有限公司编号:
施工现场技术负责人:记录:监理员:日期:
DLJ-05-05
贵州省公路局公路建设项目
杭瑞高速大兴至思南段
土方路基冲击碾压补强压实施工检查记录表
施工单位:四川武通路桥工程局合同号:DSTJ-1
监理单位:贵州科达公路工程咨询监理有限公司编号:。
路基填土试验段总结郑州市公路工程公司大学路南延(西绕城高速至323段)新建工程NO.2标项目经理部2013年 8 月31日路基土方试验段总结报告一、试验段基本情况1、试验段起讫桩号为K9+050-K9+180段。
2、全长130m,平均宽度为43m。
3、标准:最大干密度 1.86 g/cm 、最佳含水量 12.4%、压实度94%。
二、试验段施工时间2013年8月29日至2013年8月30日。
三、试验段目的1、最佳施工机械组合和施工组织方案。
2、机械的压实顺序、速度和碾压遍数。
3、确定适宜的填土松铺厚度及松铺系数。
4、确定填料压实的最佳含水量。
通过路基土方实验段结果来指导以后路基土方填筑施工。
四、试验段主要人员项目经理:常天冰项目总工:李高杰作业组负责人:吴留申路基(路面)工程师:卫少鹏质检工程师:靳留根试验工程师:贺云龙测量工程师:袁磊机械工程师:靳长春试验员:吴吉林五、试验段主要机械设备及机具CAT320挖掘机1台,康明司15t自卸车2台,ZL50装载机1台, PY180平地机1台,徐工220(YZ-25)振动压路机2台,东风8吨洒水车1台,冲击夯1台,全站仪1台、水准仪1台,灌砂筒2套。
六、试验段施工技术及施工工艺方案1、施工工艺:施工准备→路基清理→测量放样→运输布土→摊铺平整→路基碾压→路基检验→试验总结。
2、施工准备(1)试验室完成标准试验成果汇总表(包括填料的重型击实,CBR,塑、液限,含水量,颗粒分析等);(2)完成测量前期准备工作如导线点、水准点加密、布设等。
(3)试验段相应人员组织安排均己到位、试验段的协调工作己做好,施工机械配备已到位,已打通通往试验段的施工便道,人员及机械设备可直接进场作业。
(4)修建临时排水设施,做到永临结合,以保证施工场地处于良好的排水状态。
3、路基清理由于试验段范围内为全填地段,通过对施工路段的原地面表层皮土(10-30cm内)以及杂草、树根、软土等不合格材料全部清除干净,表面干净无杂物,符合规范要求并报监理工程师检验认可。

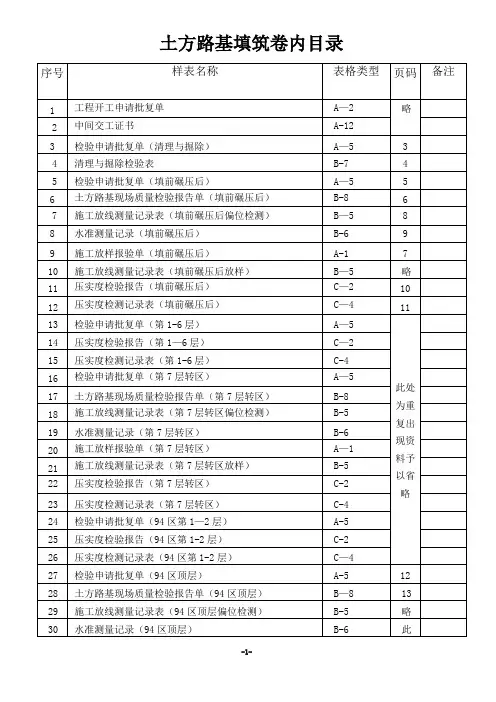

土方路基填筑卷内目录承包单位:天津五市政清理与掘除检验表承包单位:天津五市政合同段:第六合同段监理单位:武汉大通公路监理公司编号:B-7C06—01—006-0]0]1]记录人:陈维韬复核人:李兴祖监理工程师:任小波检验申请批复单承包单位:天津五市政监理单位:武汉大通公路监理公司编号:A-5—C0]6—01-00|町一001施工单位:天津五市政监理单位:武汉大通公路监理公司6合同段:第六合回段6-01「一 编号:B —8—C06T)土方路基现场质量检验报告单施工时间 所属分部工程K81+593-K83+000 外观描述及结论:碾压平整、密实,无轮迹,符合要求土方路基分项工程名称检测:陈唯韬复核:李兴祖监理工程师:任小波日期:2006.3。
28 日期:2006.3。
28 日期:2006。
3.27施工放样报验单承包单位:天津五市政00001施工放线测量记录表承包单位:天津五市政合同段:第六监理单位:武汉大通公路监理公司编号:B-8-C09记录人:刘遵国日期:2006.3.28复核人:孙福凯日期:2006。
3。
28监理工程师:翟国清日期10水准测记录承包单位:天津五市政合同段:第六合同段复核人:孙福凯日期:2006.3。
28监理工程师:翟国清日期:2006.3。
28备注:施工中如涉及计量,则该期计量截止的最后一层不论是否为转区层均需提供水准测量记录表压实度检验报告编号:c—2—C06—口0994:压实度检测记录表(灌砂法)施工单位天津五市政天气晴距路基顶面设计标咼2。
633锥体砂重(g)799检测范围K82+940—K83+000左幅合同段第六合同段土场位置K82+940-K83+000左幅最大干容重(g/cm3)1。
82最佳含水量(%)13.4砂单位重(g/cm3)1。
42编号:C-4—C0肝口^0994检查日期2006.3。
28 试验规程JTJ059—95试验人:孙长安承包单位:天津五市政监理单位:武汉大通公路监理公司编号:A -5—C0]6—01—006—00115检验申请批复单0 16合同段:第六合同段编号:B —8—C 0|1 土方路基现场质量检验报告单施工单位:天津五市政监理单位:武汉大通公路监理公司土方路基 所属分部工程 K81+593—K83+000 外观描述及结论:碾压平整、密实,无轮迹,符合要求分项工程名称 施工时间检测:陈唯韬复核:李兴祖监理工程师:任小波17石方路基填筑压实质量施工记录承包单位:天津五市政合同段:第六合同段::2007 1.20复核人:李兴祖日期:2007.1。

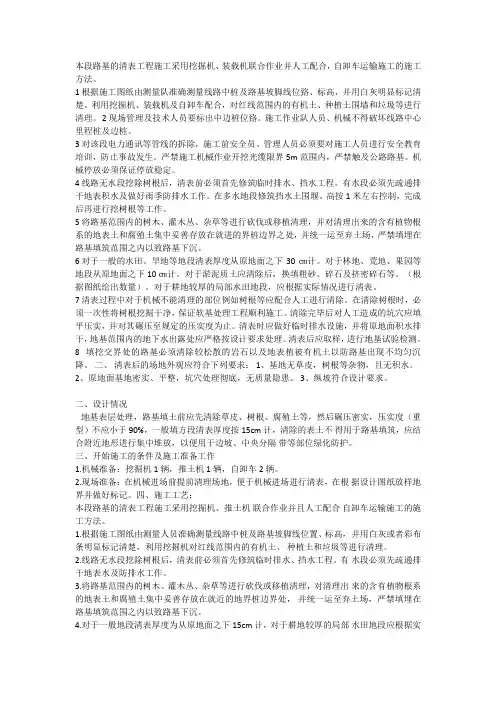

本段路基的清表工程施工采用挖掘机、装载机联合作业并人工配合,自卸车运输施工的施工方法。
1 根据施工图纸由测量队准确测量线路中桩及路基坡脚线位臵、标高,并用白灰明显标记清楚。
利用挖掘机、装载机及自卸车配合,对红线范围内的有机土、种植土围墙和垃圾等进行清理。
2 现场管理及技术人员要标出中边桩位臵。
施工作业队人员、机械不得破坏线路中心里程桩及边桩。
3 对该段电力通讯等管线的拆除,施工前安全员、管理人员必须要对施工人员进行安全教育培训,防止事故发生。
严禁施工机械作业开挖光缆限界5m范围内,严禁触及公路路基。
机械停放必须保证停放稳定。
4 线路无水段挖除树根后,清表前必须首先修筑临时排水、挡水工程。
有水段必须先疏通排干地表积水及做好雨季防排水工作。
在多水地段修筑挡水土围堰。
高按1米左右控制,完成后再进行挖树根等工作。
5 将路基范围内的树木、灌木丛、杂草等进行砍伐或移植清理,并对清理出来的含有植物根系的地表土和腐殖土集中妥善存放在就进的界桩边界之处,并统一运至弃土场,严禁填埋在路基填筑范围之内以致路基下沉。
6 对于一般的水田、旱地等地段清表厚度从原地面之下30㎝计。
对于林地、荒地、果园等地段从原地面之下10㎝计。
对于淤泥质土应清除后,换填粗砂、碎石及挤密碎石等。
(根据图纸给出数量)。
对于耕地较厚的局部水田地段,应根据实际情况进行清表。
7 清表过程中对于机械不能清理的部位例如树根等应配合人工进行清除。
在清除树根时,必须一次性将树根挖掘干净,保证软基处理工程顺利施工。
清除完毕后对人工造成的坑穴应填平压实,并对其碾压至规定的压实度为止。
清表时应做好临时排水设施,并将原地面积水排干,地基范围内的地下水出露处应严格按设计要求处理。
清表后应取样,进行地基试验检测。
8 填挖交界处的路基必须清除较松散的岩石以及地表植被有机土以防路基出现不均匀沉降。
二、清表后的场地外观应符合下列要求: 1、基地无草皮,树根等杂物,且无积水。
2、原地面基地密实、平整,坑穴处理彻底,无质量隐患。
xxxxxxxxxx清理与掘除现场原始记录承包单位:合同号:注:清理总面积(需注明清理宽度、长度,列出具体计算式)xxxxxxxxxx拆除工程原始记录承包单位:合同号:注:1、拆除工程要有拆除前、中、后的图像反映,不参与评定;2、拆除总面积或方量要画出简图,标注主要结构部位尺寸,并列出计算式,当该表计算图式附不下时,另加附件;xxxxxxxxxx挖除非适用材料原始记录承包单位:合同号:施工现场技术负责人:记录:监理员:日期:DLJ-04xxxxxxxxxx路堤施工原始记录承包单位:合同号:注:1、压实度每100m范围内至少三点;2、每100m路段挖填交界处或施工段分界处为填表段落。
DLJ-05xxxxxxxxxx路基填方分层压实资料汇总表承包单位:合同号:施工现场技术负责人:制表:监理员:日期:xxxxxxxxxx填土(石)路堤现场检查记录承包单位:合同号:施工现场技术负责人:记录:监理员:日期:xxxxxxxxxx路堑施工原始记录承包单位:合同号:注:1、压实度每100m三点;2、每100m路段挖填交界处或施工段分界处为填表段落DLJ-08xxxxx路槽施工原始记录承包单位:合同号:施工现场技术负责人:记录:监理员:日期:DLJ-09xxxxx路基边坡坡度检查原始记录承包单位:中交第二航务工程局有限公司合同号:BDG施工现场技术负责人:记录:复核:监理员:日期:DLJ-10xxxxxxxxxx路基宽度检测原始记录承包单位:合同号:施工现场技术负责人:测量:监理员:日期:DLJ-11xxxxxxxxxx施工期沉降原始记录承包单位:合同号:施工现场技术负责人:记录:监理员:日期:DLJ-12xxxxxxxxxx侧向位移原始记录承包单位:合同号:施工现场技术负责人:记录:监理员:日期:DLJ-13xxxxxxxxxx路基填筑高程、宽度、厚度原始记录承包单位:合同号:施工现场技术负责人:记录:监理员:日期:DLJ-14xxxxxxxxxx回弹弯沉值检测记录承包单位:合同号:施工现场技术负责人:计算:监理员:日期:xxxxxxxxxx路基、路面压实度检测汇总承包单位:合同号:监理单位:编号:注:1、距路槽顶面高度表示方法:路槽以下为负,路槽以上为正;2、检测方式在备注栏中注明。
路基土方试验段施工报审表(编号:)F—Ⅰ—1合同号:项目名称:施工单位:作业组(队):试验段桩号:返回承包商一份。
路基填土前检测汇总表(编号:)F—Ⅰ—2合同号:项目名称:施工单位:路基工程师:质检工程师:项目监理工程师:期:路基(路面)试验段施工平面布置图(编号: )F —2合同号: 项目名称: 施工单位:作业组(队): 试验段桩号及位置: 拟实施路段:≥1m ≥1m注:1、图中为“○”为高程检测点,2、测量时,各点位置准确量取。
压实度检测在图中各点周围 路基(路面)工程师:项目监理工程师: 日期:100路基(路面)试验段(施工)主要人员一览表(编号:)F—3合同号:项目名称:施工单位:作业组(队):试验段桩号及位置:拟实施路段:承包商:项目监理工程师:日期:路基(路面)试验段(施工)机械配置表(编号:)F—4合同号:项目名称:施工单位:作业组(队):试验段桩号及位置:作业组负责人:机械工程师:项目监理工程师:期:路基土方试验段成果报告图(编号:)F—Ⅰ—3合同号:项目名称:承包商:作业组(队):试验段桩号及位置:拟实施路段:压实机械组合:土质编号:最大干容重: g/cm3最佳含水量: %碾压遍数N(遍)注:合适的压实遍数应在曲线发生明显弯曲处承包商:项目监理工程师:日期:路基土方试验段成果汇总表(编号:) F—Ⅰ—4 合同号:项目名称:承包商:作业组(队):试验段桩号及位置:最大干密度:最佳含水量:土场:日期:路基土方施工申报表(编号:)F—Ⅰ—5承包商一份。
路面底基层试验段施工报审表(编号:)F—Ⅱ—1合同号:项目名称:施工单位:作业组(队):试验段桩号及位置:回承包商一份。
路槽检测汇总表(编号:)F—Ⅱ—2承包商:项目监理工程师:日期:路基(路面)试验段施工平面布置图(编号: )F —2 合同号: 项目名称: 施工单位: 作业组(队): 试验段桩号及位置: 拟实施路段:≥1m ≥1m注:1、图中“○”为高程检测点,2、测量时,各点位置准确量取。
西安市二级公路网化工程蓝田安村至周至哑柏公路土方路基工程质量检查表目录西安市二级公路网化工程蓝田安村至周至哑柏公路开工前路线中桩测量记录表合同段西安市二级公路网化工程蓝田安村至周至哑柏公路路基填筑前地面处理检查表合同段西安市二级公路网化工程蓝田安村至周至哑柏公路压实度试验记录表(环刀法)合同段西安市二级公路网化工程蓝田安村至周至哑柏公路压实度试验记录表(灌砂法)合同段装订线西安市二级公路网化工程蓝田安村至周至哑柏公路路基压实度检查汇总表合同段工程名称检查日期起讫桩号要求压压实度检测值(%)实度(%)1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18评定计算结果n== S= Kmin= K0= K=-taS/=填表人负责人日期监理工程师意见:签名:年月日装订线西安市二级公路网化工程蓝田安村至周至哑柏公路路基压实度评定表合同段工程名程桩号要求压实度K0测点数n平均值标准差S代表值K最小值Kmin合格率(%)评定得分填表人负责人日期西安市二级公路网化工程蓝田安村至周至哑柏公路冲击压实施工检查表合同段:西安市二级公路网化工程蓝田安村至周至哑柏公路标贯试验记录表合同段:西安市二级公路网化工程蓝田安村至周至哑柏公路强夯施工记录表合同段:西安市二级公路网化工程蓝田安村至周至哑柏公路弯沉测定记录及计算表合同段西安市二级公路网化工程蓝田安村至周至哑柏公路路基、路面弯沉检测结果表合同段西安市二级公路网化工程蓝田安村至周至哑柏公路路基标高检查表合同段:------------------------------------------------------- 装订线 ------------------------------------------------------西安市二级公路网化工程蓝田安村至周至哑柏公路中线(轴线)偏位检查记录表合同段工程名称检查日期检查路段设计坐标实测坐标偏差(mm)实际偏差序号桩号X Y X Y X Y西安市二级公路网化工程蓝田安村至周至哑柏公路路基、横坡度检查表合同段西安市二级公路网化工程蓝田安村至周至哑柏公路路基宽度检查表合同段西安市二级公路网化工程蓝田安村至周至哑柏公路路基平整度检查表合同段西安市二级公路网化工程蓝田安村至周至哑柏公路路基单级边坡度检查表合同段西安市二级公路网化工程蓝田安村至周至哑柏公路路基多级边坡度检查表合同段西安市二级公路网化工程蓝田安村至周至哑柏公路路基填筑分层质量检查表合同段长安区五台街道旅游专线南延伸段工程水准测量记录表工程名称:天气:记录:负责:年月日西安市二级公路网化工程蓝田安村至周至哑柏公路中间交验证书。
路基填前碾压资料表格
通辽市科尔沁工业园区铁路专用线与G304立交桥工程工程质量检验申请批复单承包单位:中国路桥集团西安实业发展有限公司合同段号:监理单位:吉林省铭泽公路工程监理咨询有限公司起止桩号:编号:致通辽市科尔沁工业园区铁路专用线与G304立交桥工程监理组:下列工程已经完成,请给予进行现场检验,以便进行下一步施工。
附件:1、土方路基现场质量检验报告单2、路基填前处理原始记录3、压实度检测记录4、水准测量记录项目总工程师:年月日分项工程名称监理员检验意见监理员:年月日专业监理工程师检验意见专业监理工程师:年月日总监理工程师意见总监理工程师:
年月日承包人收到日期:签字: 检验桩号检验工序、部位检验内容通辽市科尔沁工业园区铁路专用线与G304立交桥工程路基填前地表处理现场质量检验报告单承包单位:中国路桥集团西安实业发展有限公司合同号:监理单位:吉林省铭泽公路工程监理咨询有限公司编号:工程名称施工时间桩号及部位项次规定值或允许偏差检验时间检查项目检验结果检验频率和方法灌砂法:每1000m2至少检验2点,不足1000m2时检验2点 1 填前压实度符合规定 3 表土清除按设计要求清除不适宜土壤回填坑槽、洞穴,并按要求夯实符合设计要求 4 回填 5 挖台阶 6 旧路挖出符合设计要求结论:监理:日期:现场技术负责人:日期:通辽市科尔沁工业园区铁路专用线与G304立交桥工程路
基填前处理原始记录承包单位:中国路桥集团西安实业发展有限公司合同号:监理单位:吉林省铭泽公路工程监理咨询有限公司编号:起讫桩号基底土质项目铲除草皮(M2) 伐树及挖根填前处理内容坎挖灌木林(直径10厘米以下) 清除表土挖淤泥挖台阶耕地填前压实旧路挖出拆除原有结构物菜窖坑洞回填夯实处理结果:现场技术负责人:日期:监理:签字:日期:设计数量实际完成数量备注施工日期。
