皮带走廊施工设计方案
- 格式:doc
- 大小:219.00 KB
- 文档页数:40
xxx项目施工组织设计一、编制依据1.1 xxx有限责任公司选煤厂新建产品仓皮带走廊等土建项目招标文件;1.2 xxx有限责任公司(招标方)提供的施工图;1.3 xxx有限责任公司(招标方)的答疑文件;1.4 现行法律、法规和建筑项目施工质量验收规范:中华人民共和国建筑法中华人民共和国合同法中华人民共和国安全生产法建设项目质量管理条例《建筑项目施工质量验收统一标准》(GB50300-2001)《建筑地基基础项目施工质量验收规范》(GB50202-2002)《砌体项目施工质量验收规范》(GB50203-2002)《混凝土结构项目施工质量验收规范》(GB50204-2002)《钢结构项目施工质量验收规范》(GB50205-2001)《屋面项目质量验收规范》(GB50207-2002)《地下防水项目质量验收规范》(GB50208-2002)《建筑地面项目施工质量验收规范》(GB50209-2002)《建筑装饰装修项目施工质量验收规范》(GB50210-2001)《建筑给水排水以及采暖项目施工质量验收规范》(GB50242-2002)《通风与空调项目施工质量验收规范》(GB50243-2002)《建筑电气项目施工质量验收规范》(GB50303-2002)《建筑项目施工项目管理规范》(GB/T50326-2001)《建筑施工安全检查标准》(JGJ59-99)1.5 大准项目公司质量管理体系文件《质量手册》DZGS/A-2002《程序文件汇编》DZGS/B-2002《作业文件汇编》DZGS/C-2002二、项目概况2.1 自然概况本项目位于选煤厂一期项目西侧,场区已整平,场地标高为绝对标高1171.000m,相对标高为±0.000,基础均坐落在基岩以及黄土状粉土和黄土状粉末黏土上,地基承载力特征值分别为fka=500kPa 以及165kPa、180 kPa。
2.1 1 地质、地形、地貌概况从区域地质来看,位于准格尔煤田区内,大地构造位置处于华北台地鄂尔多斯斜向东北边缘,选煤厂一期项目西侧。
***公司皮带走廊水工建筑施工组织设计(项目编号: )编制日期:二0一二年十二月二十日目录一、工程概况二、施工方案1、施工组织机构及总体目标2、施工总平面布置3、初步的施工总体思路及安排4、主要分部分项工程施工技术措施三、施工进度计划及其保证措施四、保证质量措施五、保证安全措施六、文明施工现场措施1、文明施工2、环境保护3、综合治理七、劳动力安排计划八、机具使用计划九、合理化建议一、工程概况1、主要工程量由中交武汉港湾工程设计研究院有限公司设计的***公司皮带走廊水工建筑,其主要施工内容包括:⑪、钢结构部分:包括钢引桥和通廊桁架钢结构以及围护结构;⑫、栈桥部分:包括栈桥和钢结构的拆除以及场地清理;⑬、水工部分:①包括机械钻孔灌注桩机械钻孔灌注桩共8根,桩径为D=1000mm,4根,钢筋笼为18Φ25,箍筋为Φ8@100/200,加劲箍筋为Φ20@2000,钢筋笼长度设计为桩全长;桩径为D=800mm,4根,钢筋笼为14Φ25,箍筋为Φ8@100/200,加劲箍筋为Φ20@2000,钢筋笼长度设计为桩全长;每根桩内安装3φ50检测钢管,以备超声波测试及压浆用,桩内钢筋作为自然接地极,与接地干线可靠连接,每根桩不少于2根,混凝土标号为C30;②现浇墩台6500 mm *6000 mm *2150 mm一个,现浇横梁6000 mm *1800 mm *2150 mm二个,混凝土标号为C30;③先张法预应力空心边板950 mm *1245 mm *20000 mm共计6块,预应力空心中板950 mm *1240 mm *20000 mm共计6块,混凝土标号为C40;所有混凝土采用商品混凝土;④现浇桥台结构,6.6m*4m *11.34m高,基层为M10水泥砂浆浆砌石块层9m高,面层为C20混凝土层2.3米高;⑤钢引桥和通廊桁架钢结构及围护部分,钢引桥为48米长*5米宽*4米高箱型结构,通廊桁架钢结构79.6m长*4.5m 宽*4.0m高,围护结构采用压型钢板,彩色涂层钢板,基层板为0.6厚的热镀锌钢板。

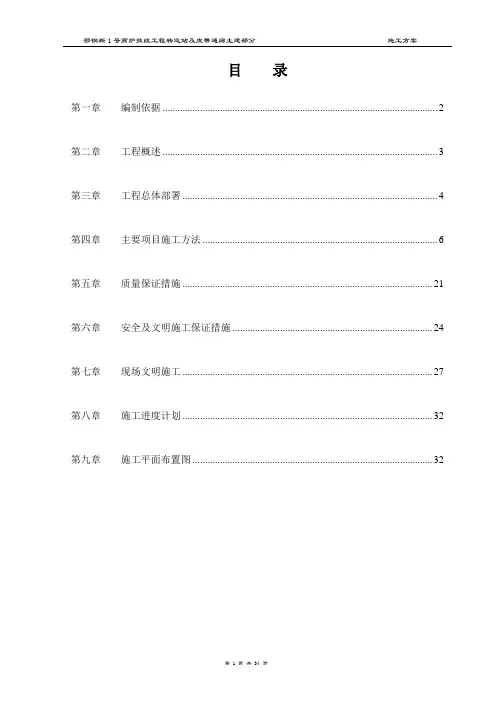

目录第一章编制依据 (2)第二章工程概述 (3)第三章工程总体部署 (4)第四章主要项目施工方法 (6)第五章质量保证措施 (21)第六章安全及文明施工保证措施 (24)第七章现场文明施工 (27)第八章施工进度计划 (32)第九章施工平面布置图 (32)第一章编制依据一、设计图纸目前领到图纸图号:10-1241702Y3-0~8、10-1241702X3-0~10二、本工程拟执行的施工及验收规范国家规范1、《建筑结构荷载规范》(GB50009-2001)2、《建筑地基处理技术规范》(JGJ79-2002)3、《建筑地基基础设计规范》(GB50007-2002)4、《建筑桩基技术规范》(JGJ94-94)5、《混凝土结构设计规范》(GB50010—2002)6、《建筑抗震设计规范》(GB50011-2001)7. 《地基与基础工程施工及验收规范》(GB50202--2002)8、《混凝土工程施工质量验收规范》(GB50204—2002)9、《施工现场临时用电安全技术规范》(JGJ46-88)10、《建筑施工高处作业安全技术规程》(JGJ80-91)11、《建筑机械使用安全技术规程》(JGJ33-2001)12、《建筑施工钢管脚手架安全技术规范》(JGJ130-2001)13、《工程测量规范》GB50026-93三、本工程拟采用的质量评定标准1、《冶金建筑工程质量检验评定标准》(YBJ232-91)2、《建筑工程施工质量验收统一标准》(GB50300-2001)四、其他技术资料及文件1、中冶武勘提供的《鄂钢新1号高炉技改工程工程场地岩土工程勘察报告书》2、武钢建工集团质量手册及程序文件第二章工程概述一、工程概况本工程为鄂钢新1号高炉技改工程转运站及皮带通廊,其中有M1~M6转运站六个转运站,转运站结构型式为砼框架结构,最高的M6建筑高度为40m。
转运站之间为通廊支架基础,基础形式有桩基础和独立基础,桩基础采用人工挖孔桩,深度≥16m,持力层为⑥2,中风化砂岩,桩径为1200,转运站墙体采用砖墙。
沙钢1#、2#高炉移地大修改造工程M1BC带式输送机通廊施工方案施工单位:江苏********工程有限公司编制人:叙**审核人:何**审批人:元**日期:2016.6.目录目录..................................................................................................................................................................一、工程概况及编制依据.............................................................................................................................二、施工准备....................................................................................................................................................三、主要施工方法及技术要求....................................................................................................................四、人员安排及施工进度计划:................................................................................................................五、施工设备、器具:..................................................................................................................................六、安全保证措施:.......................................................................................................................................七、质量保证措施:.......................................................................................................................................八、文明保证措施...........................................................................................................................................九、应急预案....................................................................................................................................................十、其它.............................................................................................................................................................十一、附图表....................................................................................................................................................一、工程概况及编制依据1.1工程概况M1转运站至M2转运站之间的M1BC带式输送机通廊,属新建3#高炉原煤储运设施。
产品仓皮带走廊大体积混凝土暗道施工方案一、工程概述本工程为产品仓皮带走廊大体积混凝土暗道施工项目,该暗道是产品运输系统的重要组成部分,承担着物料输送的关键任务。
暗道的尺寸为长____米、宽____米、高____米,混凝土浇筑量较大,施工难度较高。
二、施工准备(一)技术准备1、熟悉施工图纸和相关技术规范,制定详细的施工方案,并向施工人员进行技术交底。
2、进行混凝土配合比设计,确保混凝土的强度、抗渗性等性能满足设计要求。
(二)材料准备1、水泥:选用水化热较低的水泥品种,如矿渣硅酸盐水泥。
2、骨料:粗骨料选用粒径较大、级配良好的碎石;细骨料选用中砂,含泥量不超过 3%。
3、外加剂:根据混凝土性能要求,添加适量的缓凝剂、减水剂等外加剂。
4、钢筋:钢筋的品种、规格、数量应符合设计要求,并具备质量合格证明。
(三)施工机具准备1、混凝土搅拌设备:确保搅拌设备性能良好,能够满足混凝土生产需求。
2、混凝土运输车辆:根据施工进度和运输距离,配备足够数量的运输车辆。
3、混凝土浇筑设备:如泵车、振捣器等,保证浇筑工作的顺利进行。
(四)现场准备1、清理施工现场,确保施工区域平整、干净,无杂物。
2、搭建施工临时设施,如钢筋加工棚、混凝土养护棚等。
3、安装施工照明和通风设备,保证施工环境安全。
三、施工工艺流程(一)钢筋工程1、钢筋加工:根据设计图纸要求,将钢筋加工成所需的形状和尺寸。
2、钢筋绑扎:在暗道模板内进行钢筋绑扎,确保钢筋间距、位置符合设计要求,钢筋接头应错开布置。
(二)模板工程1、模板选型:选用强度高、刚度大的模板材料,如钢模板或木模板。
2、模板安装:按照设计尺寸和位置安装模板,模板之间应拼接严密,防止漏浆。
3、模板支撑:采用牢固的支撑体系,保证模板在混凝土浇筑过程中不变形。
(三)混凝土工程1、混凝土搅拌:严格按照配合比进行搅拌,控制搅拌时间和搅拌均匀度。
2、混凝土运输:在运输过程中,应保持混凝土的均匀性,防止离析和泌水。

xxx工程施工设计一、编制依据1.1 xxx有限责任公司选煤厂新建产品仓皮带走廊等土建工程招标文件;1.2 xxx有限责任公司<招标方)提供的施工图;1.3 xxx有限责任公司<招标方)的答疑文件;1.4 现行法律、法规和建筑工程施工质量验收规范:中华人民共和国建筑法中华人民共和国合同法中华人民共和国安全生产法建设工程质量管理条例《建筑工程施工质量验收统一标准》(GB50300-2001>《建筑地基基础工程施工质量验收规范》(GB50202-2002>《砌体工程施工质量验收规范》(GB50203-2002>《混凝土结构工程施工质量验收规范》(GB50204-2002>《钢结构工程施工质量验收规范》(GB50205-2001>《屋面工程质量验收规范》(GB50207-2002>《地下防水工程质量验收规范》(GB50208-2002>《建筑地面工程施工质量验收规范》(GB50209-2002>《建筑装饰装修工程施工质量验收规范》(GB50210-2001>《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002>《通风与空调工程施工质量验收规范》(GB50243-2002>《建筑电气工程施工质量验收规范》(GB50303-2002>《建筑工程施工工程管理规范》(GB/T50326-2001>《建筑施工安全检查标准》(JGJ59-99>1.5 大准工程公司质量管理体系文件《质量手册》DZGS/A-2002《程序文件汇编》DZGS/B-2002《作业文件汇编》DZGS/C-2002二、工程简况2.1 自然简况本工程位于选煤厂一期工程西侧,场区已整平,场地标高为绝对标高1171.000m,相对标高为±0.000,基础均坐落在基岩及黄土状粉土和黄土状粉末黏土上,地基承载力特征值分别为fka=500kPa 及165kPa、180 kPa。

产品仓皮带走廊大体积混凝土暗道施工方案产品仓皮带走廊大体积混凝土暗道施工方案1工程概况本工程是神华集团准格尔公司选煤厂新建产品仓皮带走廊的一部分,总长173m、混凝土量2500。
全部为地下,埋深最深达30余米,有防水要求,采用C30防渗混凝土,抗渗等级为S6,计划基础底板混凝土浇灌时间为9个日历天数。
2施工准备工作大体积混凝土的施工技术要求比较高,特别在施工中要防止混凝土因水泥水化热引起的温度差产生温度应力裂缝。
因此需要从材料选择上、技术措施等有关环节做好充分的准备工作,才能保证基础底板大体积混凝土顺利施工。
1.材料选择(1)水泥:考虑普通水泥水化热较高,特别是应用到大体积混凝土中,大量水泥水化热不易散发,在混凝土内部温度过高,与混凝土表面产生较大的温度差,便混凝土内部产生压应力,表面产生拉应力。
当表面拉应力超过早期混凝土抗拉强度时就会产生温度裂缝,因此建议采用水化热比较低的矿渣硅酸盐水泥,水泥强度等级为525号,通过掺加合适的外加剂可以改善混凝土的性能,提高混凝土的抗渗能力。
(2)粗骨料:采用碎石,粒径5~25mm,含泥量不大于5%。
选用粒径较大、级配良好的石子配制的混凝土,和易性较好,抗压强度较高,同时可以减少用水量及水泥用量,从而使水泥水化热减少,降低混凝土温升。
(3)细骨料:采用中火粒砂,尽可能选粒径大些的,含泥量不大于5%。
选用平均粒径较大的中、粗砂拌制的混凝土比采用细砂拌制的混凝土可减少用水量10%左右,同时相应减少水泥用量,使水泥水化热减少,降低混凝土温升,并可减少混凝土收缩。
(4)粉煤灰:由于混凝土的浇筑方式为泵送,为了改善混凝土的和易性便于泵送,又因电厂存有大量粉煤灰资源,实际考虑掺加适量的粉煤灰。
按照规范要求,采用矿渣硅酸盐水泥拌制大体积粉煤灰混凝土时,其粉煤灰取代水泥的最大限量为25%。
粉煤灰对水化热、改善混凝土和易性有利,但掺加粉煤灰的混凝土早期极限抗拉值均有所降低,对混凝土抗渗抗裂不利,因此粉煤灰的掺量要进行详细设计严格控制,采用外掺法,即不减少配合比中的水泥用量。

皮带通廊改造施工方案背景本次改造任务是针对公司生产区域内的皮带通廊进行的,该通廊是一个工作日常使用的重要通道,贯穿于多个生产车间之间,保证了生产流程的顺畅进行。
然而,随着时间的积累和设备的更新换代,这条通廊存在一些维护不到位、老化等问题,对生产造成了一定影响。
综合考虑,公司决定对该通廊进行全面改造,以达到加固、美化、提高生产效率等目的,进一步提升公司整体竞争力。
目标本次改造的目标主要包括以下几点:1.加固通廊结构,使其能够更好地承受设备、人员和物品的重量并确保安全性。
2.利用更加环保、节能的材料和设计方案,减少能源的浪费和环境的污染。
3.改善通廊视觉效果,增强整个生产线的美观度和协调性。
4.在满足以上目标的基础上提高生产效率。
前期准备在开始施工前,我们需要对整个通廊进行全面检查和调研,包括:1.通廊的长度、宽度、高度、梁、柱等结构的状态,是否存在老化、锈蚀等问题;2.通廊的承重能力,是否能够满足需要承载的设备、人员和物品的重量;3.通廊的设计图纸、施工方案等文件是否齐备和准确;4.周边环境对通廊施工的影响,如是否影响其他车间的生产正常进行等因素。
通过前期的准备,我们可以更好地了解整个通廊的实际情况,从而更好地制定合适的施工方案。
施工方案1. 维修、加固结构首先,我们需要对原有的结构进行检查,发现存在问题的位置进行及时维修和加固,包括:1.处理墙体开裂、渗水等问题;2.更换老化的管道、电线、开关等设备,保证电气系统的正常工作;3.重新设计和加强支撑梁、柱、地脚螺栓等支撑结构,使之更加牢固和稳定;4.安装防撞装置和栏杆,增强安全性。
通过以上维修和加固,整个通廊的结构将得到进一步的加强和保护。
2. 优化电气系统其次,我们需要对通廊的电气设备和接线进行优化和改进,以提高系统的稳定性和安全性,同时减少能源的浪费。
具体包括:1.更换节能型照明灯具、节约能源并提高照明系统效果;2.优化线路设计,尽量减少电线的长度和电流的损耗;3.安装消防报警设备,提高安全性。
通廊、管支架制作安装施工方案一.概况1.1工程任务情况工程名称:冀中能源泉矿选煤厂地面储装运系统技术改造工程地点:冀中能源泉矿选煤厂建设单位:冀中能源泉矿制作单位我单位承包的工程:装车仓至2号原煤仓带式输送机栈桥2.结构概况:本工程结构形式为管柱支架、顶部桁架形式。
共分五个支架、五截通廊。
支架标高分别为▽129.856、▽121.086m、▽109.842m、▽101.175m、▽87.354m,最高处桁架的上端部标高为▽146.364。
支架为管支架,其中管支架最高为55.656m,最重为94.4吨。
单片桁架最长为75.034 m,最高截面为 7.266 m,最重为 46.8 吨。
平台梁和桁架上、下、立框架梁全部采用焊接H型钢。
二.编制依据:1.甲方提供3200m3高炉工程主皮带通廊系统钢结构设计图。
2.《钢结构工程施工质量验收规》(GB50205-2001)3.《焊焊缝坡口的基本形式和尺寸》(GB986-88)4.《钢结构焊缝外型尺寸》(GB10854—89)5.《钢结构焊接技术规程》(JGJ81-2002)6.《碳钢焊条》(GB5117-85)7.《低合金钢焊条》(GB5118-85)8.《钢结构制作安装施工规程》(YB9254-95)三.施工部署:根据现场施工条件和本单位加工能力,拟将ZJ-1、ZJ-2、ZJ-3、ZJ-4、ZJ-5、HJ-1、HJ-3、HJ-4、HJ-5加工厂制作,HJ-2现场制作,由黄粱梦运到现场,制作工期以甲方施工网络节点图为依据,构件统一编号配套出厂。
制作顺序:管支架1→管支架2→管支架3→管支架4→管支架5→通廊1→通廊1→通廊3→通廊4→通廊5四.施工准备1.技术准备1.1施工图深化设计,画构件详图。
1.2组织施工人员进行图纸审核,熟悉技术要求,学习相关的施工规、规程及施工方案等。
1.3施工前技术人员需对班组进行口头、书面技术交底工作,并做好记录。
1.4施工所需测量仪器必须经检验合格。
1.4本工程执行下列规范和标准:《工程测量规范》GB50026—2013《钢结构设计规范》GB50017—2003《钢结构工程施工质量验收规范》GB50205-2001《建筑施工安全检查标准》JGJ59—2013《建筑工程施工项目管理规范》GB/T50326-2006《施工现场临时用电安全技术规范》JGJ46-2005《建筑工程施工质量验收统一标准》GB50300—2013《大型设备吊装工程施工工艺标准》SH3515—2003《建筑机械使用安全技术规程》JGJ33—2012《建筑施工高处作业安全技术规程》JGJ80—2016《建筑施工起重吊装工程安全技术规范》JGJ 276-2012《碳素结构钢》GB700 -2006《钢结构工程施工规范》GB50755-2012《钢结构焊接规范》GB50661-2011《建筑防腐蚀工程施工质量检验评定标准》GB50224-2010《热轧H型钢和部分T型钢》GB/8923-2010《钢焊缝手工超声波探伤方法和探伤结果分级》GB11345-2007《碳钢焊条》GB/T5117-95《熔化焊钢丝》GB/T514957-94《焊接用二氧化碳》HG/T2537-93《低合金钢埋弧焊用焊剂》GB12470-90《低合金钢药芯焊丝》GB/T17493-20082. 工程概况本工程皮带廊总长1400m,依据转运站分为A1~A2、A2~A3两个区段,皮带廊设计高度均为3m,宽度有3.5m、6m两种。
其中A1~ A2区域宽度为3500mm,A2~A3区域宽度为6000mm;根据跨度大小,设计成钢结构和混凝土结构两种形式,其中15m跨度以上为钢结构、以下为混凝土结构。
所有皮带廊支架柱设计为混凝土结构,混凝土支架高度5.38m,场外皮带廊共有钢结构皮带廊19座,区域分布和跨度见下表:钢桁架上下弦均为口200*200方管,腹杆为口150*100方管,上弦设置L75*5的角钢水平支撑,下弦走道满铺5mm花纹钢板。
