《石灰石输送皮带廊钢结构施工组织设计》
- 格式:doc
- 大小:91.50 KB
- 文档页数:8

环境影响评价案例分析-38(总分536, 做题时间90分钟)一、一高速公路历经三年建成投入试运行,分三个合同段分别由三家施工单位完成。
现建设单位委托某环评单位进行竣工验收调查。
公路沿线高填方路段约30km、深挖方路段17km、隧道2km,其他40km。
建成互通式立交2处,有大桥、特大桥3处跨越3条河流,其中一河为饮用水源地,公路附近有一药材基地,原设计不占用该药材基地,但实际占用了5hm2。
其沿线有收费站7处、服务区3处,经过A、B、C、D、E共5个村镇,其中距路肩500m有一小学,被公路与一村C集中居民区隔开。
原环评提出应在A村段设置声屏障,调查时未设,但现状监测交通噪声不超标,未对沿线居民造成影响。
工程比原设计增加占地30hm2,设计时设置取土场13处、弃土弃渣场5处。
实际车流量不足设计车流量的40%。
SSS_TEXT_QUSTI1.经过饮用水源地段需调查哪些内容?该题您未回答:х该问题分值: 20答案:是否违规设置过临时用地、有无排污口、跨河桥梁是否采取了污染防治措施、是否有应对突发性污染事件的应急设施与应急预案。
调查饮用水源地基本情况,包括水质、供水人口数量、取水口位置等。
SSS_TEXT_QUSTI2.给出施工期环境保护措施落实情况的调查方法?该题您未回答:х该问题分值: 20答案:现场踏察分析,查看工程监理报告,走访当地环境保护管理部门及其所属的监理机构、监测机构,收集监理、监测报告,进行公众参与调查。
SSS_TEXT_QUSTI3.指出本项目水土保持验收调查工程重点“点”、“段”。
该题您未回答:х该问题分值: 20答案:高填方路段、深挖方路段、路基边坡、取土场、弃土场、互通式立交区、大桥、特大桥处。
SSS_TEXT_QUSTI4.对于本工程的生态补偿应调查哪些内容?该题您未回答:х该问题分值: 20答案:永久占地补偿,特别是占用农田、药材基地、林地、草地的补偿;临时用地破坏植被的补偿。
施工组织设计(方案)报审表A-2 工程名称:昌宁县松山锡矿有限公司1000t/d选厂建设工程编号:本表由承包单位填报,一式三份,经监理单位审批后,建设单位、监理单位、承包单位各存一份。
昌宁县松山锡矿1000t/d选厂建设工程皮带通廊及皮带机安装施工方案编制:审核:批准:施工单位:四川东林矿山运输机械有限公司编制日期:2014年8月12日目录第一章工程概述1.工程概况2.主要工程量第二章施工布署及施工准备第三章本工程使用的标准、规范第四章主要分部、分项工程施工方案1.皮带通廊安装2. 金属压型板安装3.皮带机安装第五章施工质量管理及质量保证措施1、加强对施工过程的质量管理2、焊接质量的控制:3.皮带机设备安装工程质量控制4、加强对成品的保护第六章安全保证措施第七章皮带通廊安装工程雨季施工措施第八章机械配置及施工人员计划一、工程概况昌宁县松山锡矿1000t/d选厂建设工程皮带通廊及皮带机安装。
1.皮带通廊包括:1#、2#、3#、4#、5#、6#。
○11#皮带通廊由破碎车间地下通廊安装至筛分车间○22#皮带通廊由筛分车间安装至破碎车间14m钢平台。
○33#皮带通廊由筛分车间安装至粉矿仓顶部。
○44#皮带通廊由粉矿仓底部安装至主厂房磨矿车间29.15m钢平台。
○55#皮带通廊由主厂房磨矿车间安装至2#转运站。
○66#皮带通廊由2#转运站安装至1#转运站。
2.皮带机包括:1#、2#、3#、4#、5#、6#。
○11#皮带机通过破碎车间YA1530圆振动筛筛上物落料到尾部输送至筛分车间YA1548圆振动筛。
○22#皮带机由筛分车间YA1548圆振动筛筛上物落料到尾部输送至破碎车间PEX-250X1200鄂式破碎机。
○33#皮带机由筛分车间YA1548圆振动筛筛下物落料到尾部输送至粉矿仓存储物料。
○44#皮带机由粉矿仓底部摆式给料机落料到尾部输送至磨矿车间MB2430棒磨机。
○55#皮带机由磨矿车间ZKR2460直线筛上物料,落料到尾部输送至2#转运站。

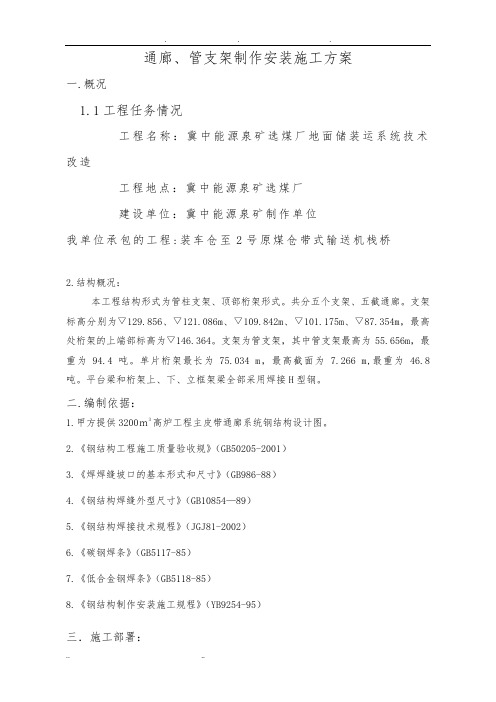

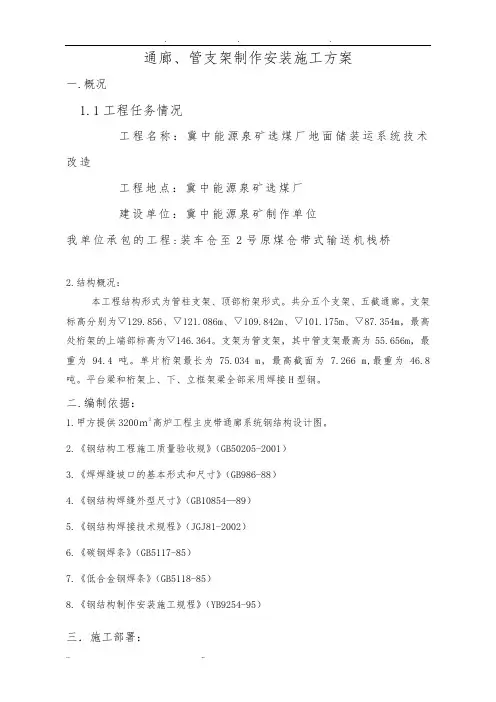

通廊、管支架制作安装施工方案一.概况1.1工程任务情况工程名称:冀中能源泉矿选煤厂地面储装运系统技术改造工程地点:冀中能源泉矿选煤厂建设单位:冀中能源泉矿制作单位我单位承包的工程:装车仓至2号原煤仓带式输送机栈桥2.结构概况:本工程结构形式为管柱支架、顶部桁架形式。
共分五个支架、五截通廊。
支架标高分别为▽129.856、▽121.086m、▽109.842m、▽101.175m、▽87.354m,最高处桁架的上端部标高为▽146.364。
支架为管支架,其中管支架最高为55.656m,最重为94.4吨。
单片桁架最长为75.034 m,最高截面为 7.266 m,最重为 46.8 吨。
平台梁和桁架上、下、立框架梁全部采用焊接H型钢。
二.编制依据:1.甲方提供3200m3高炉工程主皮带通廊系统钢结构设计图。
2.《钢结构工程施工质量验收规》(GB50205-2001)3.《焊焊缝坡口的基本形式和尺寸》(GB986-88)4.《钢结构焊缝外型尺寸》(GB10854—89)5.《钢结构焊接技术规程》(JGJ81-2002)6.《碳钢焊条》(GB5117-85)7.《低合金钢焊条》(GB5118-85)8.《钢结构制作安装施工规程》(YB9254-95)三.施工部署:根据现场施工条件和本单位加工能力,拟将ZJ-1、ZJ-2、ZJ-3、ZJ-4、ZJ-5、HJ-1、HJ-3、HJ-4、HJ-5加工厂制作,HJ-2现场制作,由黄粱梦运到现场,制作工期以甲方施工网络节点图为依据,构件统一编号配套出厂。
制作顺序:管支架1→管支架2→管支架3→管支架4→管支架5→通廊1→通廊1→通廊3→通廊4→通廊5四.施工准备1.技术准备1.1施工图深化设计,画构件详图。
1.2组织施工人员进行图纸审核,熟悉技术要求,学习相关的施工规、规程及施工方案等。
1.3施工前技术人员需对班组进行口头、书面技术交底工作,并做好记录。
1.4施工所需测量仪器必须经检验合格。
二0一四年三月十三日单位工程审批会签栏目录一、编制依据—————————————————第3页二、工程概述—————————————————第3页3、项目治理机构———————————————第4页4、施工方案—————————————————第5页五、要紧资源配置———————————————第6页六、施工进度打算———————————————第8页7、要紧分部份项工程施工方案—————————第8页八、质量保证方法———————————————第18页九、成品爱惜—————————————————第23页10、平安保证方法——————————————第24页1一、工期保证方法——————————————第28页1二、文明施工方法及环保方法—————————第29页13、工程本钱操纵治理————————————第30页14、生产平安事故应急救援预案————————第30页1、编制依据、范围编制依据本工程依照设计施工图,标准图集,地质资料,国家标准及行业标准,国家及六盘水市有关规定进行编制,采纳验收的标准及规程如下:一:工程测量标准(GB50026-2007)二:建筑工程质量验收统一标准(GB50300-2001)三:混凝土结构工程施工质量验收标准(GB52004-2002)四:建筑结构荷载标准(GB50009-2001)五:混凝土结构设计标准(GB50010-2002)六:钢筋焊接及验收标准(JGJ18-2003)七:建筑地基基础设计标准(GB50007-2002)八:混凝土质量操纵标准(GB50164-92)九:混凝土强度查验评定标准(GB50107-2010)十:施工现场临时用电平安技术标准(JGJ46-2005)十一:建设工程施工现场供用电平安标准(GB50194-93)十二:建设工程项目治理标准(GB/T50326-2001)十三:建设工程文件档案治理标准(GBT50328-2001)十四:建筑机械利用平安技术标准(JGJ33-2001)1.2编制范围汪家寨煤矿斜井通盛行人下山排矸系统施工合同中明确由我方施工的工程项目。
施工组织设计、施工方案及审批云维保山石灰石皮带廊制作安装施工组织设计编制:官伟 2012 年 6 月 3 日审核:年月日审批: 年月日编制部门:成都中材建设有限公司云维保山项目经理部目录一、编制依据及规范二、工程概况三、工程管理目标四、施工组织机构五、施工准备六、施工进度安排及工程质量管理体系七、制作与安装施工方法八、钢结构吊装施工方法九、钢结构安装施工方法十、工程质量保证措施十一、安全施工措施十二、。
雨季施工措施十三、现场文明施工措施十四、附图、附表一、编制依据及规范1、编制依据1。
1. 业主提供的施工图2、编制规范与标准2。
1。
《钢结构工程施工质量验收规范》(GB50205—2001)2。
2. 《建筑钢结构焊接规程》(JGJ81—2002)2.3. 《钢结构设计规范》(GB50017-2003)二、工程概况1、石灰石输送皮带廊总长2800米,其中钢桁架共计55跨,21米-42米钢桁架总长约1500米,总重约350吨,安装标高平均约25米。
最高GZJ支架高30米。
2、本工程具有工期短的特点,工期要求为2010年8月31日前完工,工程质量标准为合格。
钢桁架跨度非常大,安装高度高,最大跨度为42米,重量达到20吨,且跨坡和在山沟、林地内吊装,吊装场地、吊装车位非常有限;工期紧,半成品桁架运输、组装场地狭窄,吊装需要采用大型吊车,现场吊装条件差,雨季施工增加了施工组织和安全生产的难度,为此必须采取强有力的有效施工技术措施来保证整个工程的工期.3、通廊概况及其位置说明:第 3 页共24 页第 4 页共26 页 4第 5 页共26 页 5第 6 页共26 页 6第7 页共26 页7三、工程管理目标1、工程工期:通过对本工程施工图的研究、施工现场的勘察,结合优选的施工管理,我们力争在2010年8月31日前完成胶带机通廊制作与现场安装工作。
具体进度计划见附表一.2、工程质量:质量是企业的生命,我们一贯坚持质量第一的原则.在该工程的施工管理目标上,我们将通过严格的管理措施,严把工程质量关,在严格自检、自查的基础上虚心听取业主、监理、质检、设计等部门的意见,接受他们对各项施工质量监督,确保工程质量达到合格。
第一章工程概况该工程为埃塞MIDROC5000t/d水泥熟料生产线的石灰石破碎系统、矿山破碎至主厂区的石灰石输送皮带廊道土建及设备安装。
主要设备有桥式起重机(50T)、破碎机、脉冲袋收尘器、板式给料机、输送皮带机(6台)。
第二章编制依据及工程建设标准《工程测量规范》GBJ50026-93《现场设备、工业管道焊接工程施工及验收规范》GB50236-98《机械设备安装工程施工及验收规范》GB50231-98《建筑施工机械使用安全技术规程》JGJ33-2001《水泥机械设备安装工程施工及验收规范》JCJ 03-90第三章施工方案一、基础验收及设备找平找正:1、基础验收:(1)基础坐标位置偏差:4-20mm(2)基础各平面标高偏差:+0、-20mm(3)预留地脚螺栓中心位置偏差:+l0mm(4)深度偏差:+20、-l0mm2、垫铁安装(1)垫铁组布置原则为:在地脚螺栓两测各放一组,应尽量使垫铁靠近地脚螺栓;当地脚螺栓间距小于300mm时,可在各地脚螺栓的同一测放置一组垫铁。
(2)垫铁表面应平整,无氧化皮、飞边等,斜度一般为1/20—1/10,对于重心较高,或振动较大的设备采用1/20。
(3)斜垫铁应配对使用,与平垫铁组成垫铁组时,不超过四层,薄垫铁应放在斜垫铁与厚垫铁之间,垫铁组高度为30~70mm。
垫铁直接放在基础上,与基础接触应均匀,接触面积应不小于50%,平垫铁顶面水平度的允许偏差为2mm/m。
(5)设备找平后,垫铁组应露出底座10—30mm,地脚螺栓两侧的垫铁组,每块垫铁伸入设备底座底面的长度,均应超过地脚螺栓,且保证设备的底座受力均匀。
(6)配对斜垫铁的长度不小于全长的3/4。
3、设备找平、找正(1)设备找平、找正后,用0.5kg重的手锤敲击检查垫铁组的松紧程度,应无松动现象,用0.05mm塞尺检查,垫铁之间及垫铁与底座底面之间的间隙,在垫铁同一断面处以两侧塞入的长度总和,不得超过垫铁长(宽)度的1/3,检查合格后应随即用电焊在垫铁组的两侧进行层间点焊固定。

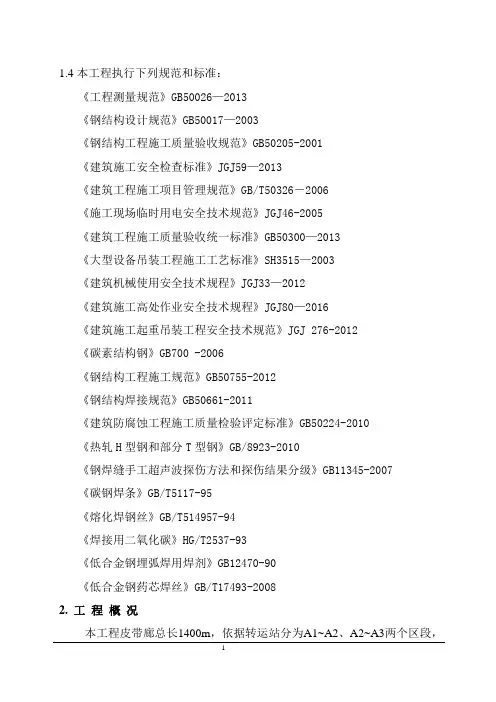

1.4本工程执行下列规范和标准:《工程测量规范》GB50026—2013《钢结构设计规范》GB50017—2003《钢结构工程施工质量验收规范》GB50205-2001《建筑施工安全检查标准》JGJ59—2013《建筑工程施工项目管理规范》GB/T50326-2006《施工现场临时用电安全技术规范》JGJ46-2005《建筑工程施工质量验收统一标准》GB50300—2013《大型设备吊装工程施工工艺标准》SH3515—2003《建筑机械使用安全技术规程》JGJ33—2012《建筑施工高处作业安全技术规程》JGJ80—2016《建筑施工起重吊装工程安全技术规范》JGJ 276-2012《碳素结构钢》GB700 -2006《钢结构工程施工规范》GB50755-2012《钢结构焊接规范》GB50661-2011《建筑防腐蚀工程施工质量检验评定标准》GB50224-2010《热轧H型钢和部分T型钢》GB/8923-2010《钢焊缝手工超声波探伤方法和探伤结果分级》GB11345-2007《碳钢焊条》GB/T5117-95《熔化焊钢丝》GB/T514957-94《焊接用二氧化碳》HG/T2537-93《低合金钢埋弧焊用焊剂》GB12470-90《低合金钢药芯焊丝》GB/T17493-20082. 工程概况本工程皮带廊总长1400m,依据转运站分为A1~A2、A2~A3两个区段,皮带廊设计高度均为3m,宽度有3.5m、6m两种。
其中A1~ A2区域宽度为3500mm,A2~A3区域宽度为6000mm;根据跨度大小,设计成钢结构和混凝土结构两种形式,其中15m跨度以上为钢结构、以下为混凝土结构。
所有皮带廊支架柱设计为混凝土结构,混凝土支架高度5.38m,场外皮带廊共有钢结构皮带廊19座,区域分布和跨度见下表:钢桁架上下弦均为口200*200方管,腹杆为口150*100方管,上弦设置L75*5的角钢水平支撑,下弦走道满铺5mm花纹钢板。
带式运输机走廊建筑工程施工组织设计编制:审核:审批:目录一、工程概况二、场地情况三、施工策划及部署四、施工准备五、关键部位或特殊要求的施工工艺方案/措施六、雨季施工措施七、质量保证体系及措施八、安全保证体系及措施九、工程进度计划及保证工期的措施十、文明施工措施十一、扬尘防治措施十二、钢结构制作与安装十三、主要机具需求计划表十四、项目部成员名单表十五、主要劳动力组织计划表十六、主要材料、构件需求表施工组织设计一、工程概况工程名称:建设单位:设计单位:监理单位:施工单位:建设地点:建筑总共轴线1-19轴,其中包括12根柱子及基础,11-12轴为铅锤间。
二、场地情况根据对现场多次踏勘和实地测量以及定位图纸,本工程1轴标高为1273.355m。
三、施工策划和部署1.项目部组建:针对本工程的特点。
为确保质量及工期目标的全面实现,按期完成施工任务,我公司组建了以项目经理的施工项目部,下属施工员、质检员、安全员全部挑选技术水平高、工作认真负责的人员担任。
项目部为施工现场的生产管理机构,负责施工过程中的技术、质量、安全、进度、劳务、设备、材料等各方面的内部协调等管理工作,精心组织施工,服从现场监理机构的管理,同时也接受业主工程师的质量监督和检查。
2、施工进度(详见施工横道计划控制图)为了顺利的按进度计划施工,项目部要作好人力、物力等方面的调度和协调工作。
针对总进度计划内的各个工作项目,还要分别做出更详细的实施进度计划,包括月进度计划、周进度计划以及每天的形象进度。
制定网络计划中的里程碑的控制日期,主要包括:±0.000的完工日期,主体结构验收的日期,以及竣工验收的日期等。
用以指导各个具体项目的施工作业,及时通过人力、物力等各方面的调整,及时完成各道工序,不影响下道工序的开始。
确保总进度按计划进行。
3、主要施工机械的选择及进场计划根据本工程的的特点,在保证工程质量及工期的前提下选择经济、适用的施工机械,并按施工需要先后及时进场。

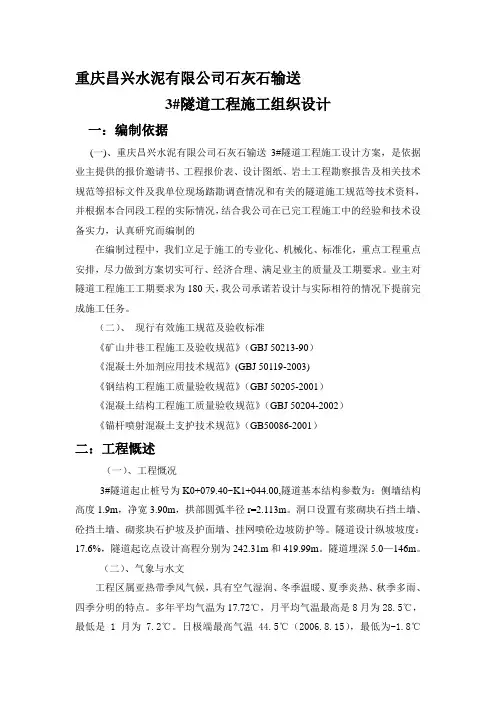

重庆昌兴水泥有限公司石灰石输送3#隧道工程施工组织设计一:编制依据(一)、重庆昌兴水泥有限公司石灰石输送3#隧道工程施工设计方案,是依据业主提供的报价邀请书、工程报价表、设计图纸、岩土工程勘察报告及相关技术规范等招标文件及我单位现场踏勘调查情况和有关的隧道施工规范等技术资料,并根据本合同段工程的实际情况,结合我公司在已完工程施工中的经验和技术设备实力,认真研究而编制的在编制过程中,我们立足于施工的专业化、机械化、标准化,重点工程重点安排,尽力做到方案切实可行、经济合理、满足业主的质量及工期要求。
业主对隧道工程施工工期要求为180天,我公司承诺若设计与实际相符的情况下提前完成施工任务。
(二)、现行有效施工规范及验收标准《矿山井巷工程施工及验收规范》(GBJ 50213-90)《混凝土外加剂应用技术规范》(GBJ 50119-2003)《钢结构工程施工质量验收规范》(GBJ 50205-2001)《混凝土结构工程施工质量验收规范》(GBJ 50204-2002)《锚杆喷射混凝土支护技术规范》(GB50086-2001)二:工程慨述(一)、工程慨况3#隧道起止桩号为K0+079.40~K1+044.00,隧道基本结构参数为:侧墙结构高度1.9m,净宽3.90m,拱部圆弧半径r=2.113m。
洞口设置有浆砌块石挡土墙、砼挡土墙、砌浆块石护坡及护面墙、挂网喷砼边坡防护等。
隧道设计纵坡坡度:17.6%,隧道起讫点设计高程分别为242.31m和419.99m。
隧道埋深5.0—146m。
(二)、气象与水文工程区属亚热带季风气候,具有空气湿润、冬季温暖、夏季炎热、秋季多雨、四季分明的特点。
多年平均气温为17.72℃,月平均气温最高是8月为28.5℃,最低是1月为7.2℃。
日极端最高气温44.5℃(2006.8.15),最低为-1.8℃(1986.1.12),月平均气温在20℃以上的月份有5、6、7、8、9月;10℃以下的冬寒期为12、1、2月。
赤峰XXX钢铁有限公司三期白灰窑施工组织设计编制人: 职务:审批人: 职务:赤峰XXX钢铁有限公司赤峰远联钢铁有限公司远联三期白灰窑施工组织设计二O一一年二月目录一.编制说明二.施工部署三.平面布置四.施工方案及主要技术措施五.施工工期、施工进度计划及保证措施六.质量目标及保证措施七.主要机具准备及劳动力安排计划八.安全生产措施九.文明施工措施十.施工过程中扬尘控制措施十一.季节施工措施一.编制说明:1.编制依据现行国家及地方施工规范2.编制范围:施工图纸及招标文件所规定土建、水卫、采暖、电照。
3.施工地点:赤峰远联钢铁有限公司院内4.工程概况:本工程为赤峰远联钢铁有限公司远联三期六座白灰窑工程,工期截至到2011年8月20日。
工期2011年2月20日开工,2011年8月20日竣工,工期为180天。
基础为伐板基础,本工程共二层,地下-3.9米,+-0.00以上为7.7米,结构形式为框架结构。
二.施工部署1本工程划分为二个施工段:白灰窑―――――Ⅰ段变电室、除尘―――――Ⅱ段工程施工顺序为:Ⅰ段→Ⅱ段进行合理流水施工总施工顺序如下:2.2垂直运输安排吊车用于主体结构的材料及构件运输。
2.3 混凝土供应安排本工程全部采用现场搅拌砼,水平运送采用泵送;现场还设砂浆搅拌机,为施工提供砂浆。
2.4 模板选用2.4.1基础、基础梁模板采用钢模板。
2.4.2柱、梁均采用钢模板,工具式钢支撑。
2.4.3楼板采用钢模板,肋采用钢管,支撑采用脚手管。
2.5 钢筋安排根据现场条件及结构平面布局及施工段划分,设一条钢筋加工生产线。
2.6脚手系统建筑外围采用落地双排扣件钢管脚手架并使用密布网封闭。
梁、板结构采用满堂扣件脚手架配合工具式顶撑作支模的架子。
的四口及外围用扣件脚手搭设围栏。
三.施工平面布置图四.施工组织机构、劳动力计划安排1 项目组织机构及职责1.1 项目组织机构项目组织机构见附表我单位将本着精干高效的原则,选派具有丰富施工经验的项目经理担任本工程的项目经理,并选派具有同类工程施工管理经验的各业务管理干部,担任经理部各部门的负责人或业务主管,共同组成项目经理部。
《石灰石输送皮带廊钢结构施工组织设计》

施工组织设计、施工方案及审批工程名称云维保山电石渣综合利用3000t/d熟料水泥项目日期7>2012年6月3日现报下表表中的技术管理文件请予以审批类别编制人册数页数施工组织设计 1 施工方案内容附后申报简述:我方已完成石灰石输送钢结构施工组织设计编制工作,现呈报上清给与审查批示。
审核意见:总承包单位名称:成都建筑材料工业设计研究院审核人:审核日期:年月日审批意见:建设单位(监理):审核人:日期:年月日
云维保山石灰石皮带廊制作安装施工组织设计编制:官伟2012 年 6 月 3 日审核:年月日审批:年月日编制部门:成都中材建设有限公司云
维保山项目经理部
目录一、编制依据及规范二、工程概况三、工程管理目标四、施工组织机构五、施工准备六、施工进度安排及工程质量管理体系七、制作与安装施工方法八、钢结构吊装施工方法九、钢结构安装施工方法十、工程质量保证措施十一、安全施工措施十二、.雨季施工措施十三、现场文明施工措施
十四、附图、附表
一、编制依据及规范 1、编制依据 1.1. 业主提供的施工图 2、编制规范与标准 2.1. 《钢结构工程施工质量验收规范》(GB50205-2001) 2.2. 《建筑钢结构焊接规程》(JGJ81-2002) 2.3. 《钢结构设计规范》(GB50017-2003)二、工程概况 1、石灰石输送皮带廊总长2800米,其中钢桁架共计55跨,21米―42米钢桁架总长约1500米,总重约350吨,安装标高平均约25米。
最高GZJ 支架高30米。
2、本工程具有工期短的特点,工期要求为2010年8月31日前完工,工程质量标准为合格。
钢桁架跨度非常大,安装高度高,最大跨度为42米,重量达到20吨,且跨坡和在山沟、林地内吊装,吊装场地、吊装车位非常有限;工期紧,半成品桁架运输、组装场地狭窄,吊装需要采用大型吊车,现场吊装条件差,雨季施工增加了施工组织和安全生产的难度,为此必须采取强有力的有效施工技术措施来保证整个工程的工期。
3、通廊概况及其位置说明:
所属系统构件编号通廊长度(m)重量(t)通廊数量水平跨距(m)角度(°)支架数量位置标高(m)备注A210 A1 36.055
22.603 1 35.7 15.969 共用,已制作位于喷煤和烧结无烟煤1号储煤仓至水泵房侧(A列②、③轴线之间)49.3~57.4 不含踏步板重量A2 29.827 14.734 1 29.25 15.969 57.4~65.7 A206 A1 17.495 5.945 1 16.9 0.115 位于A-10转运站至喷煤和烧结无烟煤1号储煤仓侧A列④、⑤之间 7.59 A2 17.253
6.024 1 1
7.5 0.981 7.59~8 A3
8.956
5.359 1 9.2 1.983 8~8.3 A3a 4.15 0.811 1
1 支架A4 8.051 5.509 1 8.3 1.983
8.3~8.6 A4a 8.956 0.802 1 1 支架A5 17.775 7.827 1 18 3.002 8.6~9.5 A6 24.108 12.094 1 24 4.208 9.5~11.3 A7
16.321 7.217 1 16. 5 5.372 11.3~12.8 A8
19.371 9.416 1 19.5 6.409 12.8~14.8 A9
20.428 8.244 1 20.5 7.564 14.8~17.5 A10
20.181 9.343 1 20 8.736 17.5~20.5 A11 23.100
11.634 1 23 9.985 20.5~24.8 A12 4.845 2.634
1 5 11.326 24.8 A13 18.104 7.033 1 18
11.326 24.8~29.4 A14 27.740 13.811 1 27.3
12.8 29.4~35 A15 23.100 9.378 1 22.5
13.94 35~40.5 石子铺路A16 23.650 11.635 1
23.2 14 40.5~46.3 A17 21.780 10.409 1 21.55
14 46.3~51.7 A18 21.011 12.233 1 20.05 10.538
51.7~56.48 G301 A1 12.224 3.149 1 11 11.331
位于G-1转运站A轴至A-10转运站D轴之间 6.65~9.3 A2 13.414 7.636 1 12 9.48 4.594~6.65 A3
8.836 3.506 1 9 8.017 3.35~4.594 所属系统
构件编号通廊长度(m)重量(t)通廊数量水平跨距(m)角度(°)支架数量位置标高(m)备注G301 A4 8.836 3.494
1 9 6.755 位于G-1转运站A轴至A-10转运站D轴之间 2.35~3.35 A5 8.79 2.596 1 9 5.498 1.483~2.35
A6 8.79 2.606 1 9 4.242 0.717~1.483 A7 8.762 2.604 1 9 2.989 0.2~0.717 A8 5.754 1.94 1 6 1.959 0.2 A9 5.752
1.928 1 6 1.113 0.2 A10 4.75 1.55 1 5
0.347 0.2 ZJ-1 6.267 0.927 1
6.65 支架ZJ-2a 4.503 0.324 1 4.594
支架支架ZJ-2b 4.503 0.308 1
ZJ-3a 3.412 0.325 1 3.35 支架支架ZJ-3b 3.412 0.257 1 ZJ-4 2.35
0.439 1 2.35 支架ZJ-5 2.35 0.367
1 1.483 支架G30
2 HJ-1 7.707 2.204 1
7.7 2.278 G-1转运站A1轴线侧至G-2转运站之间6.8~7.8
HJ-2 8.093 3.86 1 8 10.707 4.8~6.8 HJ-3 5.562 3.064 1 6 11.899 4.8 A512 TA1
17.273 6.979 1 17.5 2.971 A10转运站A列⑤、⑥轴线之间至A-15转运站B列①、②轴线之间 6.7~8.3 TA2 17.539 4.077
1 17.5 2.971 5.8~6.7 TA3 21.637 5.04 1
21.7 2.971 5.3~5.8 L101 A1 4.875 1.203 1
5 0.322 A-15转运站至E-1转运站之间 1.3~1.12 A2
5.75 1.446 1 6 1.004 1.12~1.221 A3
5.75 1.437 1 6 1.763 1.221~1.411 A4
8.76 2.054 1 9 2.699 1.411~1.836 A5
8.769 2.862 1 9 3.83 1.836~2.439 所属系统
构件编号通廊长度(m)重量(t)通廊数量水平跨距(m)角度(°)支架数量位置标高(m)备注L101 A6 8.783 3.172
1 9 4.96
2 A-15转运站至E-1转运站之间 2.439~3.22
A7 11.821 5.722 1 12 6.287 3.22~4.438 A8 16.414 5.175 1 15 8.171 4.438~7 A9
0.92 0.402 1 1.12 支架A10 1.021
0.407 1 1.221 支架A11 1.211 0.422
1 1.411 支架A1
2 1.636 0.468 1
1.836 支架A13
2.089 0.743 1 2.439
支架A14 2.87 0.818 1 3.22 支架A15 4.088 1.248 1 4.438 支架C406 A1
6.122 1.582 1 6 2.764 位于C-5转运站A列侧至K-1转运站之间0.5 A2 19.473 5.531 1 19.5 2.764 0.5~1.5 A3 13.465 3.712 1 13.5 2.764 1.5~2.1
A4 14.976 5.324 1 15 2.764 2.1~。
