化粪池深基坑方案(锚喷)
- 格式:doc
- 大小:210.00 KB
- 文档页数:17
1#、2#、3#倒班楼化粪池深基坑支护施工方案工程概况本工程为1#、2#、3#倒班楼化粪池项目,位于邓城大道以北、内环路以西三环襄轴工业园内1#、2#倒班楼东侧,本化粪池为钢筋砼化粪池、有效容积100m ³,有地下水、顶面不过汽车,化粪池外皮尺寸长13.2米、宽3.5米、深度3.72米,四周钢筋砼剪力墙为250mm厚,内钢筋砼剪力墙为200mm厚,垫层为C10砼100厚(垫层下铺100mm厚砂夹石基层),底板、池壁及顶板砼强度等级为C30,根据厂区内1#、2#、3#倒班楼污水井底标高计算,化粪池基坑开挖标高约为地表场平面下挖7.0米。
为此制定化粪池开挖深基坑支护施工方案。
地基基础特殊性说明参考1#、2#倒班楼地勘报告,得知化粪池开挖基坑部位的土层分布情况:①层素填土灰褐色土质不均匀主要粉质粘土组成、局部含有多碎砖,层厚1.7米至3.4米。
②层粉质粘土红褐色、褐黄色、稍湿,硬塑,局部夹灰白色高岭土团块,含少量铁锰质结核,切面较光滑。
全场均有分布,层顶埋深1.70-3.40米,平均厚度2.32m。
③层黄褐色,稍湿-湿,可塑,局部含较多铁锰质浸染,切面稍光滑。
全场均有分布,层顶埋深3.50-6.10米,层厚2.00~6.60m,平均厚度4.59m。
根据标高计算开挖深度在土层②—③之间。
基坑土方开挖施工第一节施工前准备根据施工图纸及有关资料核对现场平面尺寸和坑底标高,掌握设计内容及各项技术要求,熟悉土层地质、水文勘察资料;会审图纸,搞清地下构筑物、基础平面与周围地下设施管线的关系,明确各专业工序之间的关系和施工工期要求。
为了便于土方开挖施工及有利于基坑边坡稳定,土方开挖前做好定位放线工作,及时配合基坑围护单位做好边坡及井点降水设备的布设,各级井点先预抽水4—5天,待坑内水位下降至作业面标高下1米后开始挖土。
1.1.1对施工现场场地上的障碍物进行全面清查,包括施工场地地形、地貌、地质水文、地下河流、气象、运输道路、邻近建筑物、垃圾、树根、地面下施工范围内的障碍物和堆积物,供水、供电、通讯线路,防洪排水系统等;制定排障计划和处理方案幷采取有效地防护加固措施,综合考虑工程的现场情况、进度要求和土方施工方法以及分期分批施工工程的土方堆放和调运问题,划分并确定土方的最优调配区,减少重复倒运。

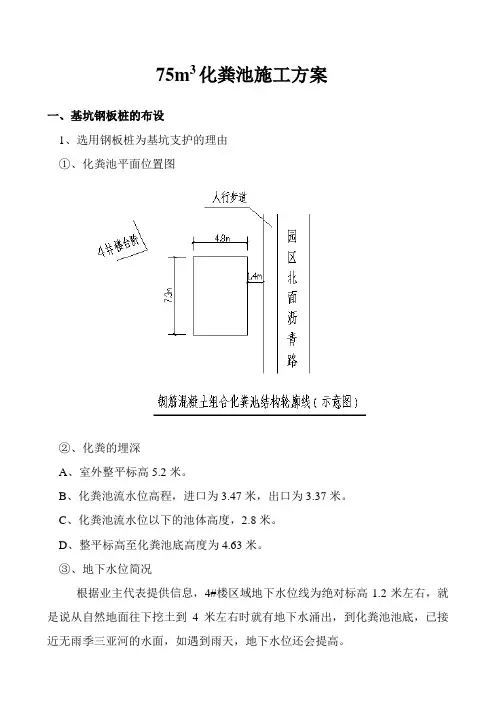

75m3化粪池施工方案一、基坑钢板桩的布设1、选用钢板桩为基坑支护的理由①、化粪池平面位置图②、化粪的埋深A、室外整平标高5.2米。
B、化粪池流水位高程,进口为3.47米,出口为3.37米。
C、化粪池流水位以下的池体高度,2.8米。
D、整平标高至化粪池底高度为4.63米。
③、地下水位简况根据业主代表提供信息,4#楼区域地下水位线为绝对标高1.2米左右,就是说从自然地面往下挖土到4米左右时就有地下水涌出,到化粪池池底,已接近无雨季三亚河的水面,如遇到雨天,地下水位还会提高。
④、工期因素因业主单位领导根据项目的总安排,对工期只限定4天时间要求化粪池工程达交工条件,如不采取有效支护方式,无法按时完成施工任务。
根据上面①~④点情况,结论为场地窄小,不宜选用放坡方案,基坑较深,且有地下水,不宜采用其他形式的密支护方案,为保证工期和少占作业面的原则,根据以往的工程经验,本方案对基坑采用不设水平支撑,用9米长拉森4#桩型做基坑的支护。
2、钢板桩布设平面图①、布设平面图②、钢桩桩布设的构想A、短向尺寸为6700,其分尺寸为排水沟+工作面+结构尺寸=700+2×600+4800=6700。
B、长向尺寸为8500,其尺寸为工作面+结构尺寸=2×600+7300=8500。
C、考虑基坑较深,勾机挖土会有死角,加之人员爬梯布设及吊装时的摆渡空间,故工作面确定为600mm。
D、尺寸选定考虑了垫层及基础混凝土的放脚空间。
E、考虑基坑较深,为抢工期,不设水平支撑,为抵抗侧压的荷载又保证桩身不绕曲变形,故选用拉森4号桩型作支护用材。
二、拉森钢板桩施工方式1、施打拉森钢板桩的作业程序①目标工程定位②清表排障及运出③人工探挖目标工程周边既有地埋管线(如有另出方案处理)④按方案放桩的轨迹线⑤设沉桩导向轨道⑥平整桩机引车道路⑦沉围护桩(有石头混凝土障碍时要排除)⑧施工回填后拔桩清场运走桩与设备。
2、沉拔桩机的选用拉森钢板桩的出现与使用,最早为欧美地区使用,后台湾地区仿荷兰造生产并传到中国内地,现普遍使用的桩机大多为深圳产的桩机,多为550挖掘机加液压高频振动夹锤而成,激振力一般为10T~120T不等,本工程选用激振力50T~80T的振动夹锤作本次沉拔桩的动力设备,条件适宜状态,台班沉桩量可达30~50米延长米。
深基坑化粪池专项施工方案一、工程概况与特点本工程涉及深基坑化粪池的施工,主要特点包括施工环境复杂、基坑深度大、防水要求高、施工周期长等。
为确保施工安全、质量和进度,特制定本专项施工方案。
二、施工准备工作编制详细的施工组织设计,明确施工流程、人员配置、材料供应等。
对施工现场进行详细勘察,了解地质条件、地下水位、周边环境等。
准备必要的施工机械和设备,如挖掘机、起重机、注浆机等。
建立健全的安全管理体系,制定应急预案,确保施工安全。
三、基坑开挖与支护根据地质勘察结果,确定合适的开挖方案和支护结构。
采用分层开挖、分步支护的方式,确保基坑稳定。
支护结构可采用钢板桩、地下连续墙等形式,根据实际情况选择。
开挖过程中应加强对基坑周边环境的监测,发现异常及时采取措施。
四、防水与排水措施在基坑开挖前,应做好基坑周边的防水工作,防止地下水渗入基坑。
在基坑内设置排水系统,确保施工期间排水畅通。
对于可能出现的渗漏水情况,应提前制定应急处理措施。
五、化粪池结构施工化粪池结构可采用钢筋混凝土结构或预制装配式结构。
施工前应编制详细的施工方案,明确施工顺序、材料要求等。
施工过程中应严格控制施工质量,确保结构安全、耐用。
六、质量与安全管理建立完善的质量管理体系,确保施工质量符合设计要求。
定期对施工现场进行安全检查,发现安全隐患及时整改。
加强对施工人员的教育和培训,提高安全意识和技能水平。
七、文明施工与环保施工现场应设置围挡、警示标志等安全设施,确保施工秩序良好。
施工过程中应减少噪音、扬尘等污染物的排放,保护周边环境。
施工结束后应及时清理现场,恢复土地原状,减少对环境的影响。
八、工程验收与交付工程完工后应进行全面的质量验收,确保工程质量符合设计要求。
验收合格后应及时办理工程交付手续,向相关部门提交完整的竣工资料。
在交付后应定期对化粪池进行维护和保养,确保其正常运行和使用寿命。
通过本专项施工方案的实施,我们将确保深基坑化粪池施工的安全、质量和进度,为城市基础设施建设做出贡献。
化粪池深基坑方案清晨的阳光透过窗帘的缝隙,洒在了我刚铺开的笔记本上。
我闭上眼睛,深吸一口气,让十年的方案写作经验在脑海中迅速涌动。
化粪池深基坑方案,这个题目在我心中渐渐清晰,仿佛已经描绘出了整个方案的轮廓。
一、项目背景及目标项目位于繁华的市区,化粪池深基坑施工不仅要确保工程质量和安全,还要尽量减少对周边环境和居民生活的影响。
目标很明确,就是要高效、安全、环保地完成基坑施工。
二、基坑施工总体方案1.基坑支护基坑支护是关键,采用桩基加锚索的支护方式。
桩基施工采用旋挖钻机,既保证了施工速度,又降低了噪音。
锚索施工采用高强度预应力钢绞线,确保基坑稳定。
2.基坑降水降水是基坑施工的重要环节。
采用井点降水法,设置足够的降水井,确保基坑水位稳定在安全范围内。
同时,加强对降水井的监测,及时调整降水方案。
3.基坑开挖基坑开挖分阶段进行,采用挖掘机配合人工的方式进行。
在开挖过程中,加强对坑壁的监测,发现异常情况立即采取措施,确保基坑稳定。
4.化粪池施工化粪池施工采用现浇混凝土结构,严格控制混凝土的质量和施工工艺。
在化粪池底部设置防水层,确保化粪池的密封性和稳定性。
三、施工细节及要点1.施工前的准备工作施工前,对施工现场进行详细的勘察,了解周边环境、地下管线等情况。
同时,组织施工人员培训,确保施工人员熟悉施工方案和操作规程。
2.施工过程中的安全措施(1)设置安全警示标志,提醒施工人员注意安全。
(2)配备足够的施工防护用品,如安全帽、安全带等。
(3)加强施工现场的防火、防爆、防毒措施。
(4)定期对施工设备进行检查,确保设备安全运行。
3.施工过程中的环保措施(1)采用低噪音、低排放的施工设备。
(2)合理规划施工时间,减少对周边居民生活的影响。
(3)对施工现场进行绿化,减少扬尘污染。
(4)及时清理施工现场,保持环境整洁。
四、施工进度及质量控制1.制定详细的施工进度计划,确保施工按时完成。
2.建立健全的质量保证体系,对施工过程进行全程监控。
深基坑喷锚施工方案一、前言深基坑喷锚施工是在地下挖掘工程中常见的一种支护方式,其施工方案的设计和实施对于工程质量和安全至关重要。
二、施工准备2.1 勘察与设计在进行深基坑喷锚施工前,需进行地质勘察和结构设计,充分了解地下情况和挖掘工程需求,为施工方案的制定提供基础数据。
2.2 材料准备准备喷锚材料,包括固化剂、锚杆、注浆管等材料,确保材料的质量和数量符合工程要求。
三、施工步骤3.1 喷锚孔的布置根据设计要求,在挖掘基坑前确定喷锚孔的位置和布置方式,保证支护效果。
3.2 钻孔使用钻机对基坑周边进行钻孔,确保孔的深度和直径符合技术要求。
3.3 锚杆的安装将锚杆插入钻孔中,保证其长度和角度符合设计要求,确保支护效果。
3.4 注浆通过注浆管向孔内注浆,填充固化剂,保证锚杆与岩土之间的良好粘结,提高基坑的稳定性。
四、施工注意事项4.1 安全施工在进行深基坑喷锚施工时,施工人员需佩戴好安全防护装备,严格遵守施工规范,确保施工安全。
4.2 质量控制在施工过程中,要加强对材料和施工质量的检查,及时发现并纠正问题,保证工程质量符合标准要求。
五、施工结束与验收5.1 结束施工在喷锚施工完成后,需对施工区域进行清理,保持工程现场整洁。
5.2 验收进行喷锚支护工程的验收,检查工程质量和施工效果,确保工程符合设计要求和相关标准。
结语深基坑喷锚施工方案的制定和实施是保障工程质量和安全的重要环节,只有严谨的设计和施工流程,才能确保基坑的稳定性和可靠性。
希望通过本文的简单介绍,对相关工程施工有所了解。
深基坑化粪池专项施工方案1. 项目背景深基坑化粪池是一种用于处理生活废水和污水的设施。
由于城市化进程加快,城市污水处理需求不断增加,基坑化粪池成为城市建设中的重要环保设施之一。
本文档描述了深基坑化粪池施工方案,以保证该项目的高质量和高效率。
2. 项目目标深基坑化粪池专项施工的目标是建造一座功能完备、结构稳定、安全可靠的化粪池。
该化粪池应该能够满足当地的污水处理需求,并符合环保标准。
同时,施工过程中应注意保护环境,减少对周边区域的污染。
3. 施工准备在深基坑化粪池施工之前,需要进行一系列准备工作。
3.1. 设计在开始施工之前,需要委托专业机构进行化粪池的详细设计。
设计需要考虑化粪池的容量、结构、材料以及周边环境因素等。
设计应符合相关规范和标准,并获得审批通过。
3.2. 地基处理地基处理是为了保证化粪池的稳定性和安全性。
在施工之前,需要将地基进行加固,以提高地基的承载能力。
常用的地基处理方法包括土壤加固、土壤改良等。
3.3. 材料准备在施工过程中需要准备一系列的材料,包括混凝土、钢筋、防水材料等。
这些材料需要按照设计要求进行采购,并满足相关标准和规定。
4. 施工步骤深基坑化粪池的施工可以分为以下几个步骤:4.1. 基坑开挖首先需要根据设计要求开挖化粪池的基坑。
开挖深度和形状应符合设计要求,并进行相应的支护措施以防止坍塌。
开挖完毕后,需要进行基坑清理,清除杂物和泥浆。
4.2. 基础施工基础施工包括基础混凝土的浇筑和钢筋的布置。
在浇筑混凝土之前,需要进行基础土壤的处理和垂直度的检查。
钢筋布置必须符合设计要求,并按照预定的间距固定。
4.3. 结构施工结构施工包括化粪池的墙体和顶板的施工。
墙体施工需要按照设计要求进行混凝土的浇筑和钢筋的布置。
顶板施工可以采用现浇混凝土或预制板等方式,保证顶板的强度和密封性。
4.4. 屋面施工屋面施工主要是为化粪池提供覆盖和保护。
常见的屋面材料包括水泥瓦、彩钢板等。
在施工过程中需要保证屋面的平整度和密封性,以防止漏水。
1、工程概况: (1)2、编制依据 (1)3、计划开竣工日期 (1)4、主要施工管理人员 (1)5、操作工艺流程 (1)6、开挖方案 (1)7、安全保证措施 (4)8、应急预案 (5)1.工程概况:本工程为东方沁园二期工程中的氧化池改为化粪池。
该工程为构筑物,该基础底坐落于亚粘土层上。
化粪池釆用G13-100SQF图集共二座分不同时间开挖,结构形式为钢筋混凝土框剪结构,平面位置根据中方现场定位(详附图),一座位于1栋幕商铺,另一座位于商铺北侧鼎平安路。
坑顶标高相当于绝对高程42. 6m,坑底标高相当于绝对高程37.65m,基坑土方开挖深度-4.95m, 土质表面深2米为新近回填土,下段为亚粘土层。
设计出水管口标高为40. 95m,设计尺寸为长13.加X宽3. 5mX高3. 72m;土方施工开挖放坡安全系数为1:,放坡宽度为2.775m,釆用机械分层开挖的方式。
2.编制依据1、《中华人民共和国文物保护法》2、《工程测量规范》GB50026-93:3、《建筑施工安全检查标准》JGJ59-99;4、有关设计图纸和有关政府部门颁发的文件;5>《建筑地基基础施工及验收规程》GB50202-2002:6、《建筑边坡工程技术规范》GB50330-2002:7、《建筑基坑支护技术规程》JGJ120-99;3.计划开挖至回填竣工日期:计划开工日期:2010年1月6日计划竣工日期:2010年1月30日4.主要施工管理人员5.操作工艺流程测量放线一►土方开挖一边坡支护一坑底土方清理一坑底抽水6 .开挖方案、根据现场土质及基坑开挖深度情况,以及化粪池的位置,现场准备三面采用一次性放坡开挖,另一面分两层设转运地台放坡开挖。
(如下图)£ 8 § A §S CM m 8 iD B 1号化麹據土方开辭駆百度文库-让每个人平聲地捉升自我施工机械的选择基坑土方开挖选用lm3的履带式液压反铲挖掘机,基坑土方量(包括放坡工作面)约每个1235立方米,计划挖土时间3天左右,期间在高峰时安排1台挖掘机、10t自卸汽车3台。
龙岗天安数码创业园1~3#厂房工程13#化粪池基坑支护施工方案一、编制依据(1)《建筑地基处理技术规》(JGJ79-2002)(2)《建筑基坑支护技术规》(JGJ120-99)(3)《建筑地基基础设计规》(GB50007-2002)(4)《工程勘察报告》(5)《天安龙岗数码创业园1#~3#厂房基坑支护设计方案》二、工程概况龙岗天安数码创业园1~3#厂房工程,由省建筑设计研究院设计。
用地位置位于龙岗中心城西区黄阁北路西侧,环境优美,交通发达,东临黄阁北路,西临创业园路,南临白灰围路,北临市政规划道路。
本工程为13号化粪池北临1号厂房,南临白灰路,西、东为空地。
化粪池尺寸长X宽为13.7X3.4米,基坑底开挖尺寸为15.4X 4.9米,基坑支护采用放坡形式,开挖深度约6米。
位置如以下图所示:(一) 根据地质勘查报告显示,场地主要土层有:1、素填土:灰黄、灰、棕红色,由粘性土混20%~35%碎、块石组成,碎石、块石粒径以2~20cm居多,少量30cm以上,成分为砂岩和石灰岩,松散状。
该层场地各钻孔均有分布,层厚2.20~8.9m,平均4.86m 。
2、填石:灰、灰黄色,由碎石、块石与砼块10%~20%的粘性土组成,碎石、块石粒径为5~30cm,松散。
3、淤泥质土:灰、灰黑色,软塑,含腐殖质。
该层于JK21和JK22钻孔中见有分布,层厚0.80~2.60m,平均1.70m,层顶埋深6.00~8.90m,层顶标高36.39~38.71m。
4、含碎石粉质粘土:灰黄、棕红色,上部可塑,下部软塑,含碎岩碎块石20%~35%,局部其含量较高,碎块石呈次棱角~浑圆状,粒径3~20cm,局部为粉土。
进行标准贯入试验15次,击数2~8击,平均5.4击。
5、细沙:灰黑、灰白色,松散,含粘性土20%~30%。
进行标准贯入实验1次,击数4击。
6、砂质粘性土:黄、灰黄、棕红色,软塑~可塑,含石灰岩碎屑20%~30%,局部夹中风化石灰岩块。
葛洲坝大厦项目市政管线工程玻璃钢化粪池基坑锚喷支护专项方案编制:审核:审批:北京市隆城市政工程有限公司葛洲坝项目经理部09月01日目录1、工程概况 (2)2、施工准备 (2)2.1、施工设备计划 (4)2.2、边坡施工的分段.................................. 错误!未定义书签。
2.3、施工程序 (4)3、施工方案 (4)3.1、工艺流程 (4)3.2、技术要求 (5)4、施工进度计划及工期保证措施 (13)4.1 施工工期 (13)4.2工期保证措施 (13)5、雨季施工措施 (14)6、边坡施工监测方案及基坑的维护 (14)7、质量目标、方针及质量保证体系 (16)7.1、质量目标 (16)7.2 质量方针 (16)7.3 质量保证体系 (16)7.4 质量保证程序 (17)7.5 过程质量执行程序 (17)7.6 质量保证措施 (18)7.7 施工配合措施 (19)8、安全文明施工与环境保护 (20)9、应急预案 (23)一、工程概况1.1、本项目为葛洲坝大厦市政配套工程, 地处北京市朝阳区西大望路多功能用地( 原北京化工实验厂) B地块, 拟建设为中国能源建设集团有限公司总部办公楼及配套酒店公寓。
整个项目设有BZHC—14有效容积100方化粪池2座, 分别位于本项目1#楼东侧和2#楼西侧( 西大望路步道边) 位置, 位于小区绿化带上, 化粪池采用玻璃钢材质。
两座化粪池埋深分别为:1# 5.96米, 2# 4.85米。
根据两座化粪池的现场实际情况, 为保证施工安全及周边结构安全, 加上现状地下水位相对较高, 为了确保基坑开挖的安全性, 故采用土钉锚喷支护。
本工程工期安排在 9月期间施工, 施工期间特别要注意安全施工和季节性施工。
本工程未提供具体水文地质资料, 对基坑开挖和降水施工需加强施工监测和施工工序控制, 为安全施工提供最基本最直接的信息。
1.2 主要参建单位建设单位: 葛洲坝( 北京) 投资有限公司设计单位: 北京冠亚伟业民用建筑设计有限公司市政工程设计分公司监理单位: 北京双圆工程咨询监理有限公司施工单位: 北京市隆城市政工程有限公司二、编制依据土1.2.1中华人民共和国建筑法1.2.2建设工程质量管理条例1.2.3建设工程施工现场管理规定( 建设部令1991年第15号)1.2.4北京市建设工程施工现场管理办法1.2.5《建筑基坑支护技术规程》DB11-489-1.2.6《建筑施工测量技术规程》DB11-T446-1.2.7建设工程施工现场供用电安全规范GB50194-931.2.8施工现场临时用电安全技术规范JGJ46-1.2.9《城镇给水排水技术规范》GB50788- 。
龙岗天安数码创业园1~3#厂房工程13#化粪池基坑支护施工方案一、编制依据(1)《建筑地基处理技术规范》(JGJ79-2002)(2)《建筑基坑支护技术规范》(JGJ120-99)(3)《建筑地基基础设计规范》(GB50007-2002)(4)《工程勘察报告》(5)《天安龙岗数码创业园1#~3#厂房基坑支护设计方案》二、工程概况龙岗天安数码创业园1~3#厂房工程,由广东省建筑设计研究院设计。
用地位置位于龙岗中心城西区黄阁北路西侧,环境优美,交通发达,东临黄阁北路,西临创业园路,南临白灰围路,北临市政规划道路。
本工程为13号化粪池北临1号厂房,南临白灰路,西、东为空地。
化粪池尺寸长X宽为13.7X3.4米,基坑底开挖尺寸为15.4X 4.9米,基坑支护采用放坡形式,开挖深度约6米。
位置如下图所示:(一) 根据地质勘查报告显示,场地主要土层有:1、素填土:灰黄、灰、棕红色,由粘性土混20%~35%碎、块石组成,碎石、块石粒径以2~20cm居多,少量30cm以上,成分为砂岩和石灰岩,松散状。
该层场地内各钻孔均有分布,层厚2.20~8.9m,平均4.86m 。
2、填石:灰、灰黄色,由碎石、块石及砼块10%~20%的粘性土组成,碎石、块石粒径为5~30cm,松散。
3、淤泥质土:灰、灰黑色,软塑,含腐殖质。
该层于JK21和JK22钻孔中见有分布,层厚0.80~2.60m,平均1.70m,层顶埋深6.00~8.90m,层顶标高36.39~38.71m。
4、含碎石粉质粘土:灰黄、棕红色,上部可塑,下部软塑,含碎岩碎块石20%~35%,局部其含量较高,碎块石呈次棱角~浑圆状,粒径3~20cm,局部为粉土。
进行标准贯入试验15次,击数2~8击,平均5.4击。
5、细沙:灰黑、灰白色,松散,含粘性土20%~30%。
进行标准贯入实验1次,击数4击。
6、砂质粘性土:黄、灰黄、棕红色,软塑~可塑,含石灰岩碎屑20%~30%,局部夹中风化石灰岩块。
高碑店北花园居住小区B区室外雨、污水工程深槽作业安全施工方案编制:审核:审批:北京东方华辉市政工程有限公司北花园项目部2011年10月20日化粪池深槽作业安全施工方案一、工程概况1.1 工程位置与设计要求北花园居住小区位于北京市朝阳区高碑店比乡,总建筑面积约100万平方米,一期建筑面积约42万平方米。
B区室外排水工程包括雨水管线及污水管线。
污水系统主要收集生活污水和生产废水,污废水经管道收集再经化粪池处理后排至小区处市政污水接口。
雨水主干管管径为DN400mm的聚乙烯双壁波纹管,覆土深度为1.2m~1.5m。
污水主干管管径均为DN300mm的聚乙烯双壁波纹管,覆土深度为1.8m~3.0m,污水化粪池采用厂家预制砼拼装式化粪池,B区共设为75m3化粪池两座,100m3化粪池一座,覆土约3.2~3.5m,埋深约5.5~6m。
1.2 施工环境1.2.1目前需施工的HC-B1化粪池位于B1楼北侧,距B1楼北外墙约12m,距东北侧临时配电室约4m,HC-B2化粪池位于B5楼北侧,距B5楼北外墙约17m,HC-B3化粪池位于B5楼东侧,距B5楼东外墙约5米,开闭站西外墙约10m。
施工开挖范围内有一条现况施工道路,施工时需将其破除并导行,北侧为规划通惠河南街道路,目前还未进行结构施工,周边有少许总包单位堆放的砂石等材料,其平面位置详见附图一。
1.2.2地下环境根据《工程地质勘察报告》显示,表层土质多为低液限粘土素填土和杂填土①(层底标高为21.03~29.56m),填深厚溥不一。
下基层为低液限粘土②(层底标高为21.31~25.25m)、低液限粉土②1、粉细砂②2、低液限粘土③(层底标高为18.33~21.42m)、低液限粉土③1、粉细砂④(层底标高为15.19~16.85m)及低液限粘土⑤。
化粪池槽底高程约24.20m,应座落在低液限粘土②土层中,根据周边管线施工、询问总包单位调查情况,开挖范围内无地下管线及构筑物。
根据报告显示,地面下6m范围内观测到一层地下水,地下水静止水位埋深为0.9~5.8m,地下水位标高为23.22~28.41m,地下水类型为上层滞水。
参照周边管线开挖深度及地下水情况,施工时需采取降水措施。
二、基坑开挖方案2.1 基坑开挖断面的选择HC-B1、HC-B2化粪池底板平面尺寸为5*8m,施工时一侧预留50cm工作面,实际开挖尺寸应为6*9m,HC-B3化粪池平面尺寸为5*11m,实际开挖尺寸为6*12m。
现场原地面高程为29.4~29.6m,HC-B1、HC-B2化粪池槽底高程约为23.9m,HC-B3化粪池槽底高程约为23.3m,沟槽实际开挖深度为5.4~6.0m。
2.2 基坑开挖与支护设计由于开挖深度内有地下水,且有部分土体为楼宇地下室回填土,土体自稳性较差,周边有总包水平安全网、临水、临电管道、配电室、燃气管道等,施工现场受限制,按大放坡开挖法施工条件困难,需采取支护加固措施。
基坑支护设计原则:(1)坚持安全第一的原则:基坑护坡设计必须确保边坡的安全与稳定。
基坑护坡设计必须确保周边管线及构筑物安全不受影响。
(2)保证高效性原则:基坑护坡设计应力求简单化,易于施工,可操作性强。
科学合理地选择施工工艺,保持工程高效率进行。
(3)兼顾经济性原则:基坑护坡设计应在确保安全前提下尽量降低成本和造价。
鉴于工程的重要性和周边环境的复杂性,本基坑边坡采用土钉墙增加锚杆支护形式。
2.3土钉墙设计根据土质条件、施工周围环境,参见相关施工方案,本基坑支护土钉墙基本设计参数见下:土钉墙基本设计参数(1)土钉倾角为10º,土钉孔位在坡面上呈梅花型布置,土钉锚孔注水泥浆水灰比为0.4~0.5。
(2)土钉墙挂网选用φ6.5@250mm×250mm钢筋网,钢筋网外设1Φ14横向压筋,横压筋与土钉弯钩横向单面焊连接。
(3)土钉墙面层喷射100mm±20mm厚的C20细石混凝土,混凝土配合比为水泥:砂子:石屑=1:2:2,混凝土坍落度为40~60mm。
(4)坡顶做1.0m宽,厚80mm散水,反向坡比0.02:1,做法同土钉墙面层。
(5)土钉墙材料选取钢筋:φ6.5为I级圆盘条(HPB235),Φ14、Φ18为II级螺纹钢筋(HRB335)。
水泥:P.O 32.5普通硅酸盐水泥。
砂料:细河砂;石料:粒径5~10mm碎石。
三、施工部署3.1施工准备3.1.1施工技术工作的准备(1)根据提供的资料,对施工方案进一步调整和深化,并逐级进行技术交底;(2)组织施工管理人员学习施工图纸和设计方案,掌握施工特点;(3)组织所有技术人员认真学习新规范、新规程,充分利用已有技术,提高该工程施工的科技含量。
(4)积极配合监理单位工作,保证各项工作顺利进行。
3.1.2劳务人员计划及管理(1)劳务人员配置各分项工程劳务人员配置计划见下表:劳务人员计划表(2)劳务人员管理本工程拟选用均具有丰富的施工经验和较强的业务能力,并具有令行禁止、信守承诺、突击能力强的施工队伍,其中主要技术工种及特殊工种坚持先培训考核后持证上岗。
以确保各项施工目标的顺利实现。
根据施工进度计划要求和工期安排,随时增加劳务人员,在人力资源上给与充分保证。
3.1.3施工材料计划及管理(1)施工材料配置各分项工程施工材料配置计划见下表:施工材料计划表(2)施工材料管理根据施工进度要求进行材料供应分析,编制施工材料用量计划和采购计划。
对施工材料供应单位进行认真考核,实行采购招标,做到货比三家,选择质量好、服务好、价格合理的产品。
对进场施工材料进行全面检查,并按要求送检复试、现场检验并报验。
协调好材料管理部门与其他管理部门的关系,对施工材料计划逐级审核,保证施工材料规格型号、数量及性能符合设计要求。
3.1.4施工机具计划及管理(1)施工机具配置各分项工程施工机具配置详见下表(2)施工机具管理严格落实现场机械管理制度,落实机械管理人员岗位责任制。
所有机械必须由专职操作手操作和维修,机械操作手必须持证上岗,严禁非操作人员动用机械。
进场机械定期检查、保养和维修并做好记录,杜绝机械带故障施工。
保证机械防护设备齐全完好,用电设备漏电保护装置良好有效。
3.2施工方法说明施工前做好地下管线调查和交底,所有材料提前入场,所需钢筋进行复试合格,机械设备正常运转,施工人员进行考核合格。
施工顺利:土方开挖→基坑支护→底板砼浇注→化粪池安装→防水施工→闭水试验→回填。
3.2.1土方开挖采用挖掘机开挖,人工配合修坡清理槽底,因现场无堆放场地,开挖土方全部采用车辆倒运。
沟现放坡系数为1:0.5。
超挖部分采用级配砂砾回填,沟槽土方开挖时测量人员随挖随抄平,随时掌握高程,以保证沟槽的放坡系数及槽底土壤不受扰动。
当开挖过程中遇有地下水时,采用挖积水坑,使用潜水泵明排,就近排入北侧现况市政管线内。
污水化粪池沟槽开挖完毕后,应立即邀请设计、监理验槽,合格后进行化粪池底板砼浇注施工。
3.2.2土钉墙施工(1)施工工艺流程开挖工作面→修整坡面→放线定位→用洛阳铲成孔→插筋→堵孔注浆→绑扎、固定钢筋网→压筋→喷射砼面层→砼面层养护(2)坡面施工基坑开挖过程中与土方队及时协调密切配合,按设计坡比及竖向排间距开挖,严禁超挖、欠挖,及时修坡,保证坡面平整度。
修坡时拉好控制线,保证坡面平直,在坡顶吊线锤控制坡度。
超挖、碰撞上部支护结构影响边坡稳定与安全,欠挖增加人工修坡量,产生降效,工作面开挖时应有人跟踪指挥,防止坡面超挖、欠挖及触碰上部施工完的作业面。
土层稳定性不好的部位减少每步开挖深度和长度,或先喷射一层细石混凝土后再进行成孔等下步工序施工。
(3)土钉施工a、坡面修理平直整齐后,根据水平及竖向间距放线定土钉孔位,上、下排土钉孔应呈梅花型错开,土钉用洛阳铲人工成孔(直径100mm),成孔时应保证孔垂直不得斜,检查孔深、孔径、锚筋长度合格后,插入锚筋和注浆管,及时注水泥浆并二次压浆,孔口部位宜设置止浆塞(可以使用废弃水泥袋);水泥浆水灰比宜为0.45-0.50。
b、锚筋从头部0.30m处沿长度方向每隔2m用φ6.5钢筋焊一个三角形托架,使土钉居于锚孔中心。
c、土钉墙应充分保证养护时间,养护期不得小于24小时,混凝土面层养护24小时后方可进行下步土方开挖。
土方开挖时应注意,挖土机铲头不得触碰坡面。
(4)混凝土面层施工a、用φ6.5的短钢筋在坡面做喷射混凝土厚度为100mm的定位标记。
b、用φ6.5的钢筋编成@250mm×250mm的网片,利用插入土中的钢筋固定。
c、钢筋网片保护层厚度为20mm,并用Φ14压筋压紧,网片与压筋绑扎固定;压筋与锚头绑扎连接(可用焊接固定),压筋之间采用焊接连接。
d、钢筋网片均应错茬搭接,搭接长度不小于25cm,编网时给下步留茬。
e、钢筋网片经检验合格后喷射100mm厚C20细石混凝土。
混凝土喷射时应保证坡面平整度,必要时用铝板将面层刮平整。
(5)技术质量要求a、修坡应平整,在坡面喷射混凝土支护前,应清除坡面虚土。
b、土钉定位间距允许偏差控制在±100mm范围。
c、成孔深度偏差控制在+200mm~-50mm,成孔直径偏差控制在+20mm ~-5mm范围。
成孔倾角偏差不宜大于1º。
d、喷射细石混凝土时,自下而上垂直坡面喷射,一次喷射厚度不宜小于40mm。
e、钢筋网保护层厚度不宜小于20mm。
f、严格按施工程序逐层施工,严禁在面层养护期间抢挖下一步土方,面层养护24小时后方可进行下步土方开挖。
(6)土钉墙支护应变措施a、由于地质条件、施工的复杂性,土钉长度和间距应根据实际情况由技术人员做相应调整。
b、因地下障碍物而无法按设计孔位或设计长度进行成孔施工,可适当调整土钉入射角度、间距和位置,以避开地下障碍物。
当土钉间距调整幅度超过500mm或成孔深度比原设计孔深少2000mm以上时,应分析、协商解决。
c、成孔过程中因遇地下水而缩颈、塌孔现象,可采用如下方法之一解决。
1)、成孔后立即下土钉并随即注浆。
2)、已缩颈的土钉孔应二次成孔以保证孔径;若二次成孔无法保证孔径,应在相邻处补孔;3)、若现场地层无法用洛阳铲成孔时,可采用花管作土钉打入土体并灌注水泥浆。
d、基坑开挖过程中因土质较松散而发生局部土体不稳定时,可采用的方法有:1)、视土质情况减小土方开挖深度。
2)、可在土方开挖后立即喷射一层混凝土,再进行土钉施工。
3.2.3化粪池施工基坑支护完成,验槽合格后,立即进行底板砼浇注,等级为C15混凝土,厚度为20cm,养护不少于3天。
达到设计强度75%以上时,方可进行化粪池吊装,满水试验合格后,及时进行土方回填。
四、工程测量监测4.1监测目的本工程施工中可能会出现基坑变形,为确保边坡的安全稳定和工程顺利进行,及时掌握基坑边坡变形动态,便于采取有效保护措施,在基坑施工过程中应对基坑边坡进行水平位移、沉降监测。
