盐边县金隆煤业XX公司金隆煤矿探放水工程单设计生产技术科二〇一五年三月为了杜绝巷道掘进过程中水灾发生,确保我矿掘进施工平安,根据"煤矿平安规程"对掘进巷道"预测预报、有掘必探、先探后掘、先治后采〞的原那么、结合我矿现场水文地质条件,制定本防治水钻探施工:第一节文地质概况根据矿井初步设计中水文地质资料描述,我矿井涌水量不大,仅对涌水量较大的出水点进展了观测记录,并观测记录了正常日涌水量18m3/d和最大日涌水量50m3/d。
目前矿井涌水主要来自大气降水。
主要表现为采空区积水。
第二节探放水钻布置的参数和超前距帮距确实定一、探水距与超前距确实定1、探水与掘进循环作业,探水作业超前于掘进作业,即探水——掘进——探水,探水循环进度75m,超前距为35m,允掘进距离40 m,依此交替作业。
2、帮距:为使巷道两帮与可能存在的水体之间保持一定的平安距离,布置的最外侧探水钻所控制的围与巷道帮的距离取20米。
3、探水设备:钻机型号:ZLJ-350型煤矿用坑道钻机,钻具配备:Ф75mm钻杆80m,泥浆泵1台,合金钻头3个及钻具1套。
二、探水钻布置的参数说明三、钻探完毕后由安监、地测、通风、调度联合进展现场验收,并及时进展分析,为采区其它大巷掘进提供水文地质依据,确认无水害危险待下发允掘进通知单后可掘进,掘探交替进展至设计位置为止。
四、口平安装置的布设探放水必须使用口平安装置,口平安装置由口管、泄水测压三通、口阀门和钻杆逆止阀等组成,其施工和安装程序如下:1、选择岩层坚硬完整的地段开,径应比口管直径大3-5mm,钻至预定深度〔视水位上下和煤岩层强度而定〕后,将冲洗干净。
2、向注入水泥浆,将预先准备好的口管〔末端用木塞塞住〕放入,待水泥凝固后,即可在钻进。
3、水泥凝固后扫,其深度超过口管长度0.5-1.0m,向注水。
试液压力大于口管末端承压静水压力的1.2倍,呈水压值超过预计放水时的水压,稳压时间至少保持半小时,口管围没有漏水现象,那么符合要求,否那么要重新注浆加固。
探放水工程设计、措施的编制内容及审批制度放水工程设计是确保水体环境和水资源保护的重要环节,其编制内容和审批制度对于保证工程质量和环境安全具有重要意义。
下面将从探放水工程设计的编制内容和审批制度两个方面进行详细阐述。
一、探放水工程设计的编制内容1. 工程背景和目的:明确工程建设的背景和目的,说明放水工程的作用和重要性。
2. 工程范围:界定工程的范围,包括放水渠道、闸门、泵站、管道等设施。
3. 工程水量计算:根据水文资料和实地调查数据,计算工程所需放水量,确定工程设计的基础参数。
4. 工程方案:根据工程需求和地理条件,设计合理的工程方案。
包括放水渠道的布置、闸门的设计、泵站的选址和管道的敷设等。
5. 工程设计参数:确定工程设计的各项参数,包括水流速度、水位控制标准、水质要求等。
6. 施工图设计:根据工程方案,绘制放水工程的施工图纸,包括工程的布置平面图、剖面图、细部图等。
7. 设备选型和配置:根据工程设计参数和要求,选择合适的设备,并确定设备的数量和配置。
8. 设备技术参数:确定设备的技术参数,包括功率、流量、扬程等。
9. 施工工艺和方法:确定放水工程的施工工艺和方法,包括开挖施工、灌浆密封、设备安装等。
10. 工期计划:制定工程的施工计划和工期安排,确保工程能按时完成。
11. 工程费用预算:根据工程设计和设备选型,预估工程的投资费用。
12. 工程施工方案:编制工程施工方案,包括施工流程、质量控制措施、安全防护措施等。
13. 环境保护措施:确定工程施工过程中的环境保护措施,包括水体保护、土地保护、噪音控制等。
14. 工程监理和验收:确定工程监理机构,并编制工程监理和验收方案。
15. 工程风险评估:对工程施工和运行过程中的风险进行评估,并提出相应的预防和应对措施。
二、探放水工程设计的审批制度1. 设计编制单位审批:由设计编制单位对探放水工程设计进行审批,确保设计方案的科学性和可行性。
2. 相关部门审批:根据工程类型和涉及的领域,相关部门对设计方案进行审批,包括水利部门、环保部门、规划部门等。
探放水工程设计、措施编制内容及审批制度一、引言探放水工程是为了解决地下水位过高或水文环境导致地下水位上升而采取的一种措施。
本文旨在介绍探放水工程设计的内容,措施编制的步骤和要求以及审批制度的相关规定。
二、探放水工程设计内容2.1 工程目的探放水工程的目的是通过降低地下水位,解决地下水位过高问题,以确保地下结构的稳定性和工程的可持续发展。
2.2 工程范围探放水工程的范围包括:放水工程设计、排水系统设计、地下水位监测和数据分析等。
2.3 设计原则探放水工程设计的原则包括:安全性、可行性、经济性和可持续性等。
设计时应考虑地质条件、水文地质特征、地下水循环系统等因素。
2.4 设计步骤探放水工程设计的步骤主要包括:项目可行性研究、勘察设计、工程验收等。
具体步骤如下:2.4.1 项目可行性研究项目可行性研究阶段主要包括:可行性分析、技术方案确定、经济评价等。
通过研究确定项目的可行性和可行性方案,为后续设计提供基础。
2.4.2 勘察设计勘察设计阶段主要包括:地质勘察、水文地质勘察、地下水位监测等。
通过勘察获取地质地貌、水文地质等数据,为工程设计提供依据。
2.4.3 工程设计工程设计阶段主要包括:放水工程设计、排水系统设计、设备选型等。
根据项目需求,进行工程设计,确保工程的安全和可行性。
2.4.4 工程验收工程验收阶段主要包括:工程竣工验收、环境影响评价等。
对工程进行验收,评估工程的成果和影响,为后续工程提供参考。
2.5 设计成果探放水工程设计的主要成果包括:设计文件、验收报告等。
设计文件应包括工程概述、设计方案、施工图纸等内容,以确保设计的可行性和实施性。
三、措施编制内容及要求措施编制是指制定探放水工程的具体实施方案。
编制措施的目的是为了确保工程的顺利实施和效果的达到。
具体内容和要求如下:3.1 措施内容措施内容主要包括:灌注材料的选择、水位调整方案、排水系统的布置等。
根据不同工程的需求,编制相应的措施,确保工程的可行性和安全性。

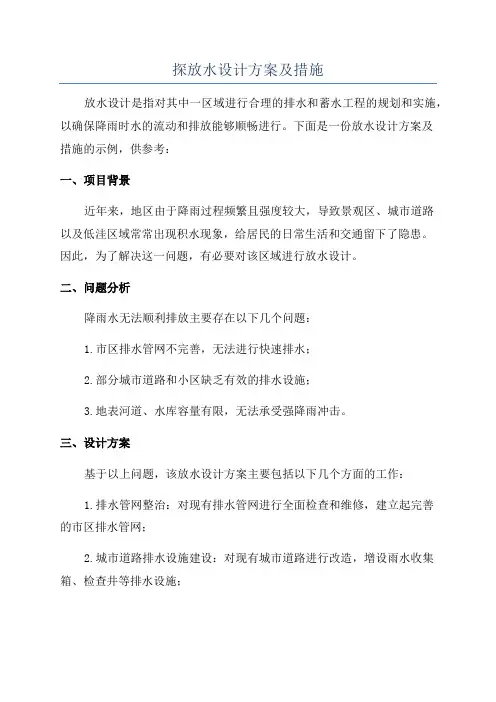

探放水设计方案及措施放水设计是指对其中一区域进行合理的排水和蓄水工程的规划和实施,以确保降雨时水的流动和排放能够顺畅进行。
下面是一份放水设计方案及措施的示例,供参考:一、项目背景近年来,地区由于降雨过程频繁且强度较大,导致景观区、城市道路以及低洼区域常常出现积水现象,给居民的日常生活和交通留下了隐患。
因此,为了解决这一问题,有必要对该区域进行放水设计。
二、问题分析降雨水无法顺利排放主要存在以下几个问题:1.市区排水管网不完善,无法进行快速排水;2.部分城市道路和小区缺乏有效的排水设施;3.地表河道、水库容量有限,无法承受强降雨冲击。
三、设计方案基于以上问题,该放水设计方案主要包括以下几个方面的工作:1.排水管网整治:对现有排水管网进行全面检查和维修,建立起完善的市区排水管网;2.城市道路排水设施建设:对现有城市道路进行改造,增设雨水收集箱、检查井等排水设施;3.建设蓄洪区:对地表水河道进行改造,增加蓄洪区容量,以缓解强降雨时的水流冲击;4.增设雨水花园:在低洼区域增设雨水花园,通过植物吸收雨水,并进行渗透,改善地表排水;5.强化宣传教育:开展城市居民对放水设计的宣传教育活动,提高居民对环境保护和健康生活的意识。
四、措施详述1.排水管网整治:a.检查排水管网的状况,修复漏水和堵塞问题;b.清理排水管道口,加大排水的通量;c.增设检查井和雨水收集箱,便于排水的检修和管理。
2.城市道路排水设施建设:a.对重要城市道路增设排水设施,如雨水收集箱和雨水井,以便排水设施的检修和维护;b.规划城市道路的纵横坡度,以确保雨水能够顺利排放。
3.建设蓄洪区:a.选择合适的地点进行蓄洪区的规划和建设,增加地表水的储备能力;b.根据蓄洪区的需求,安装并监控液位传感器,保证水位控制在安全范围内。
4.增设雨水花园:a.选择合适的低洼区域建设雨水花园,增强雨水的收集、过滤和渗透能力;b.配置适合当地气候的植物,提高雨水花园的抗洪和防蚀能力。

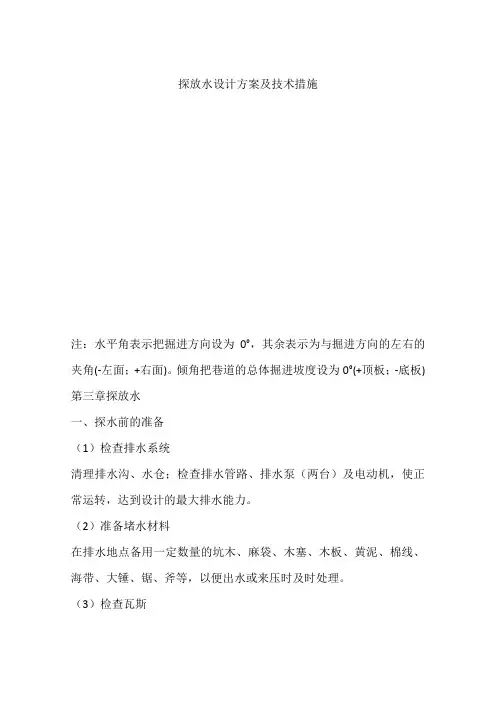

探放水设计方案及技术措施注:水平角表示把掘进方向设为0°,其余表示为与掘进方向的左右的夹角(-左面;+右面)。
倾角把巷道的总体掘进坡度设为0°(+顶板;-底板)第三章探放水一、探水前的准备(1)检查排水系统清理排水沟、水仓;检查排水管路、排水泵(两台)及电动机,使正常运转,达到设计的最大排水能力。
(2)准备堵水材料在排水地点备用一定数量的坑木、麻袋、木塞、木板、黄泥、棉线、海带、大锤、锯、斧等,以便出水或来压时及时处理。
(3)检查瓦斯瓦斯员必须跟班作业,瓦斯浓度超限(≥1%)或钻探水过程中由害气体浓度增大必须停止工作,及时加强通风。
(4)检查支护与煤壁,顶板等,在打钻地点或附近安设专用电话,以便能及时与地面调度室或受水威胁地区信号联系。
(5)检查安全退路探水人员必须熟悉并检查撤退路线,避灾路线内不许有煤炭、木料等阻塞,要时刻保证畅通无阻。
(6)确定探水孔的位置时,应由技术人员亲临现场,确定钻孔方向、角度、钻孔数目与深度。
(7)探放水人员的培训组织有关人员学习了解探水钻的结构及使用操作说明,学习操作规程及安全技术促使的规定。
二、探水钻的的安装与操作1、安装钻机前的准备工作(1)加强钻孔附近巷道支护,并在工作面迎头打好坚固立柱和栏板。
(2)无风地点必须安设局部通风机或采用导风筒通风,在打钻过程中不准停风,且要有可靠的风电闭锁装置。
(3)在打钻地点或其附近安设专用电话,人员撤离通道畅通。
(4)清理巷道,挖好清水池,疏通好水沟。
探水钻孔位于巷道低洼处时配备与探放水量相适应的排水设备。
2、安装钻机时应注意以下问题:(1)钻场面积必须大于钻机座,周围要有足够的安全间隙,在运输巷道安设钻机时,要保证不影响运输。
(2)安钻地点应底板平整,地梁木平稳卧入底板四角打上立柱及斜柱,按中腰线摆正钻机。
(3)机身安放平稳后,应上紧底固螺丝,各机械转动部分要安装防护栏、保护罩。
3、操作前的准备工作(1)钻机安装应牢固,变速箱及油箱内的油信应合适,安全防护罩及防尘盖必须齐全。

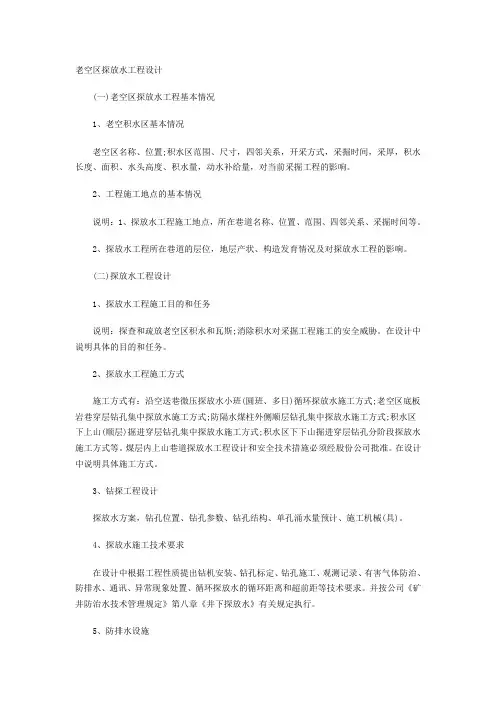

老空区探放水工程设计(一)老空区探放水工程基本情况1、老空积水区基本情况老空区名称、位置;积水区范围、尺寸,四邻关系,开采方式,采掘时间,采厚,积水长度、面积、水头高度、积水量,动水补给量,对当前采掘工程的影响。
2、工程施工地点的基本情况说明:1、探放水工程施工地点,所在巷道名称、位置、范围、四邻关系、采掘时间等。
2、探放水工程所在巷道的层位,地层产状、构造发育情况及对探放水工程的影响。
(二)探放水工程设计1、探放水工程施工目的和任务说明:探查和疏放老空区积水和瓦斯;消除积水对采掘工程施工的安全威胁。
在设计中说明具体的目的和任务。
2、探放水工程施工方式施工方式有:沿空送巷微压探放水小班(圆班、多日)循环探放水施工方式;老空区底板岩巷穿层钻孔集中探放水施工方式;防隔水煤柱外侧顺层钻孔集中探放水施工方式;积水区下上山(顺层)掘进穿层钻孔集中探放水施工方式;积水区下下山掘进穿层钻孔分阶段探放水施工方式等。
煤层内上山巷道探放水工程设计和安全技术措施必须经股份公司批准。
在设计中说明具体施工方式。
3、钻探工程设计探放水方案,钻孔位置、钻孔参数、钻孔结构、单孔涌水量预计、施工机械(具)。
4、探放水施工技术要求在设计中根据工程性质提出钻机安装、钻孔标定、钻孔施工、观测记录、有害气体防治、防排水、通讯、异常现象处置、循环探放水的循环距离和超前距等技术要求。
并按公司《矿井防治水技术管理规定》第八章《井下探放水》有关规定执行。
5、防排水设施排水线路,水仓设计、水泵和排水管路选型。
6、探放水效果检验明确规定检验责任单位或责任人、检验标准。
7、复工通知明确规定复工(恢复采掘活动)认定单位或认定人,通知书下达方式。
(三)施工安全技术措施1、钻场支护2、排水系统检查3、安全防护措施4、钻机等设备运输5、钻探施工安全技术措施6、应急响应标准7、避灾路线8、其它安全注意事项(四)附图1、探放水工程施工地点平(剖)面图2、设计钻孔平(剖)面图3、主要探水钻孔柱状图(施工技术指示书或单孔设计)。

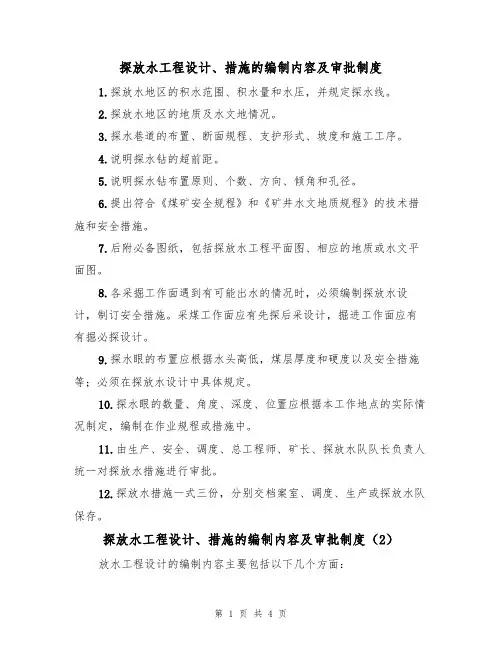

探放水工程设计、措施的编制内容及审批制度1.探放水地区的积水范围、积水量和水压,并规定探水线。
2.探放水地区的地质及水文地情况。
3.探水巷道的布置、断面规程、支护形式、坡度和施工工序。
4.说明探水钻的超前距。
5.说明探水钻布置原则、个数、方向、倾角和孔径。
6.提出符合《煤矿安全规程》和《矿井水文地质规程》的技术措施和安全措施。
7.后附必备图纸,包括探放水工程平面图、相应的地质或水文平面图。
8.各采掘工作面遇到有可能出水的情况时,必须编制探放水设计,制订安全措施。
采煤工作面应有先探后采设计,掘进工作面应有有掘必探设计。
9.探水眼的布置应根据水头高低,煤层厚度和硬度以及安全措施等;必须在探放水设计中具体规定。
10.探水眼的数量、角度、深度、位置应根据本工作地点的实际情况制定,编制在作业规程或措施中。
11.由生产、安全、调度、总工程师、矿长、探放水队队长负责人统一对探放水措施进行审批。
12.探放水措施一式三份,分别交档案室、调度、生产或探放水队保存。
探放水工程设计、措施的编制内容及审批制度(2)放水工程设计的编制内容主要包括以下几个方面:1. 工程概况:包括工程名称、位置、规模、用途等基本信息。
2. 工程技术要求:根据放水工程的具体要求,对设计的技术指标、运行要求、安全要求等进行详细说明。
3. 工程设计参数:包括放水流量、放水时间、放水方式、水位控制等关键参数的确定。
4. 工程设计计算:根据放水工程的具体情况,进行设计计算,包括水力计算、结构计算、土力计算等。
5. 工程施工图纸:根据设计要求,制作施工图纸,包括平面图、剖面图、细部图等。
6. 设备选型与布置:根据放水工程的具体需求,选择合适的设备,并进行布置。
7. 安全措施:制定必要的安全措施,包括施工安全、运行安全等方面。
8. 环境保护措施:制定必要的环境保护措施,保护生态环境、防止水质污染等。
9. 监测与调控系统:设计放水工程的监测与调控系统,监测工程运行情况,并根据需要进行调整。

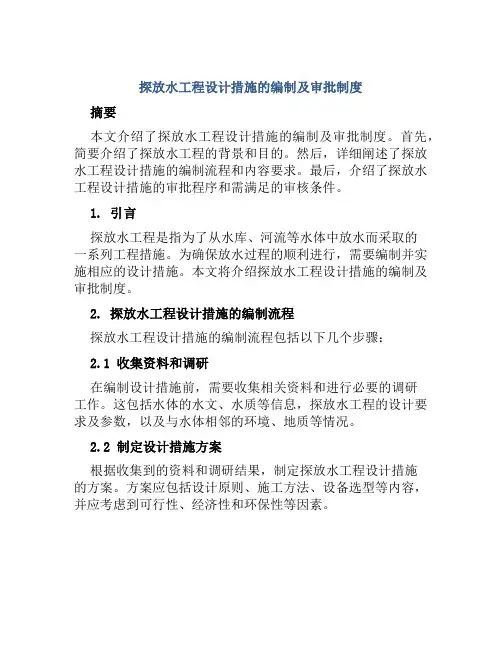

探放水工程设计措施的编制及审批制度摘要本文介绍了探放水工程设计措施的编制及审批制度。
首先,简要介绍了探放水工程的背景和目的。
然后,详细阐述了探放水工程设计措施的编制流程和内容要求。
最后,介绍了探放水工程设计措施的审批程序和需满足的审核条件。
1. 引言探放水工程是指为了从水库、河流等水体中放水而采取的一系列工程措施。
为确保放水过程的顺利进行,需要编制并实施相应的设计措施。
本文将介绍探放水工程设计措施的编制及审批制度。
2. 探放水工程设计措施的编制流程探放水工程设计措施的编制流程包括以下几个步骤:2.1 收集资料和调研在编制设计措施前,需要收集相关资料和进行必要的调研工作。
这包括水体的水文、水质等信息,探放水工程的设计要求及参数,以及与水体相邻的环境、地质等情况。
2.2 制定设计措施方案根据收集到的资料和调研结果,制定探放水工程设计措施的方案。
方案应包括设计原则、施工方法、设备选型等内容,并应考虑到可行性、经济性和环保性等因素。
2.3 编制设计措施文件根据设计方案,编制探放水工程设计措施文件。
文件应包括详细的设计参数、统计计算方法、施工图纸等内容。
其中,设计参数应基于相关标准和规范,并根据具体情况进行调整。
2.4 评审和修改编制完成设计措施文件后,需要进行评审和修改。
评审应涵盖技术、安全、环保等方面,并由相关专业人士进行。
根据评审意见,对设计措施进行必要的修改和完善。
2.5 最终确认完成评审和修改后,进行最终确认。
确认包括对设计措施文件的内容和技术方案的合理性进行审核,确保设计措施满足相关要求和标准。
3. 探放水工程设计措施的内容要求探放水工程设计措施的内容应包括以下方面:3.1 工程概况包括工程名称、位置、规模、建设单位等基本信息。
3.2 工程要求与目标概述探放水工程的建设背景、目的和预期效果。
3.3 水文资料分析分析相关水文资料,包括水位、流量、洪水频率等统计指标,为设计提供依据。
3.4 设计参数和技术方案详细说明设计参数和技术方案,包括放水量、放流速度、放水方式等。
