2、垫层碎及面层水泥砂浆的试块组数,按每一层建筑地面工程不应少于1 组。
当每层建筑地面工程面积超过1000m2时,每增加1000m2各增做1组试块,不足IOOOm2按IOoom2计算;当改变配合比时,亦应相应的制作试块组数。
3、垫层应铺设在均匀密实的基土上。
填土或土层结构被扰动的基土,应经分层夯实后,方可进行垫层的施工。
4、当设计无具体要求时,混凝土垫层的厚度不得少于60mm,其强度等级不应少于ClO o5、水泥砂浆的抹平工作应在水泥砂浆初凝前完成,压光工作应在水泥砂浆终凝前完成。
6、浇筑性垫层兼面层时,应采用随捣随抹的方法。
当面层表面出现泌水时,可加干拌的水泥和砂进行撒匀;其水泥与砂的体积比宜为1: 2至1: 2.5,并应进行抹平和压光工作。
7、水泥砂浆面层的厚度不应少于20mm,水泥砂浆的体积配合比宜为1: 2 (水泥:砂),其稠度不应大于35mm,强度等级不应小于Ml5。
8、水泥砂浆面层采用的水泥标号不应小于525#,并严禁混用不同品种、不同标号的水泥。
9、水泥砂浆面层不应有裂纹、脱皮、麻面、起砂、空鼓、倒泛水和积水等现象。
10、地面各层表面的平整度,应用2m直尺检查:垫层表面允许偏差10mm;面层允许偏差4mm o11、水泥砂浆地面应设置纵、横向缩缝:纵向缩缝的间距宜为3・6m,横向缩缝的间距宜为6-12m012、地面缩缝的做法:可在浇筑砂时将预制的木条埋在混凝土中,并在终凝前取出;亦可采用在碎达到强度后用锯割缝。

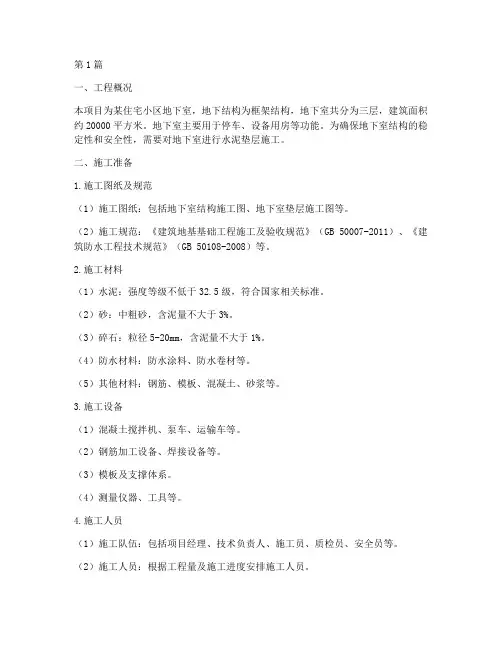

第1篇一、工程概况本项目为某住宅小区地下室,地下结构为框架结构,地下室共分为三层,建筑面积约20000平方米。
地下室主要用于停车、设备用房等功能。
为确保地下室结构的稳定性和安全性,需要对地下室进行水泥垫层施工。
二、施工准备1.施工图纸及规范(1)施工图纸:包括地下室结构施工图、地下室垫层施工图等。
(2)施工规范:《建筑地基基础工程施工及验收规范》(GB 50007-2011)、《建筑防水工程技术规范》(GB 50108-2008)等。
2.施工材料(1)水泥:强度等级不低于32.5级,符合国家相关标准。
(2)砂:中粗砂,含泥量不大于3%。
(3)碎石:粒径5-20mm,含泥量不大于1%。
(4)防水材料:防水涂料、防水卷材等。
(5)其他材料:钢筋、模板、混凝土、砂浆等。
3.施工设备(1)混凝土搅拌机、泵车、运输车等。
(2)钢筋加工设备、焊接设备等。
(3)模板及支撑体系。
(4)测量仪器、工具等。
4.施工人员(1)施工队伍:包括项目经理、技术负责人、施工员、质检员、安全员等。
(2)施工人员:根据工程量及施工进度安排施工人员。
三、施工工艺及步骤1.施工准备(1)场地平整:对地下室施工现场进行平整,确保地基坚实、平整。
(2)测量放线:根据施工图纸,进行测量放线,确定地下室结构轴线、标高、尺寸等。
(3)模板安装:根据施工图纸,安装模板及支撑体系,确保模板牢固、稳定。
2.钢筋施工(1)钢筋加工:根据设计要求,对钢筋进行加工,确保钢筋规格、尺寸、间距等符合要求。
(2)钢筋绑扎:按照施工图纸,进行钢筋绑扎,确保钢筋位置、间距、保护层厚度等符合规范要求。
3.混凝土垫层施工(1)混凝土搅拌:根据设计要求,对混凝土进行搅拌,确保混凝土强度、坍落度等符合规范要求。
(2)混凝土浇筑:采用泵车或运输车将混凝土运输至现场,采用振捣器进行振捣,确保混凝土密实、无蜂窝、麻面等缺陷。
(3)养护:混凝土浇筑完成后,及时进行养护,确保混凝土强度达到设计要求。

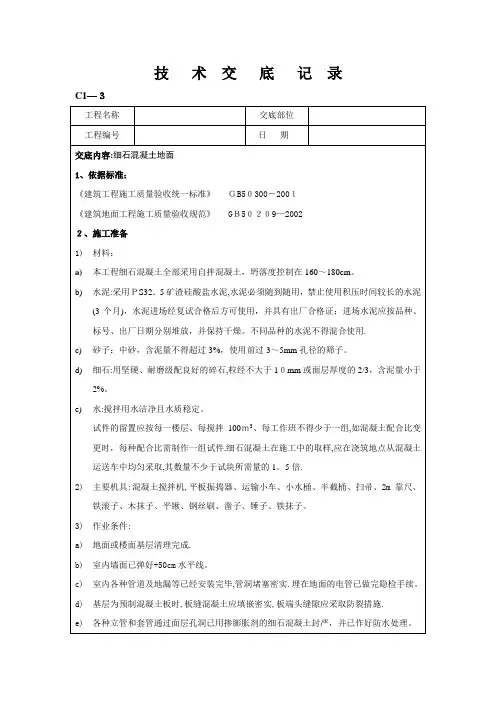

第1篇一、工程概况本工程为XX建筑项目,地面工程包括水泥砂浆地面、细石混凝土地面、大理石铺贴地面和陶瓷锦砖地面。
以下为各类地面施工的具体技术交底。
二、施工准备1. 材料及主要机具:- 水泥:硅酸盐水泥、普通硅酸盐水泥,标号不小于425号。
- 砂:中砂或粗砂,过8mm孔径筛子,含泥量不大于3%。
- 石子:粗骨料用石子最大颗粒粒径不应大于面层厚度的2/3。
- 主要机具:搅拌机、手推车、木刮板、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子等。
2. 作业条件:- 地面(或楼面)的垫层以及预埋在地面内各种管线已做完。
- 墙面的50cm水平标高线已弹在四周墙上。
- 门框已立好,并在框内侧做好保护。
- 墙、顶抹灰已做完,屋面防水做完。
三、操作工艺1. 水泥砂浆地面施工:- 基层处理:清除基层上的灰尘,用钢丝刷刷净。
- 找标高、弹线洒水湿润抹灰饼和标筋。
- 搅拌砂浆刷水泥浆结合层。
- 铺水泥砂浆面层,用木抹子搓平。
- 铁抹子压第一遍、第二遍、第三遍压光。
- 养护。
2. 细石混凝土地面施工:- 找标高、弹面层水平线。
- 基层处理洒水湿润抹灰饼。
- 抹标筋刷素水泥浆。
- 浇筑细石混凝土。
- 抹面层压光。
- 养护。
3. 大理石铺贴地面施工:- 熟悉图纸,了解各部位尺寸和做法。
- 试拼大理石板块,按图案、颜色、纹理编号排列。
- 弹线,检查和控制大理石板块的位置。
- 试排大理石板块。
- 铺贴大理石板块。
- 压缝。
4. 陶瓷锦砖地面施工:- 清理基层,弹线刷水泥素浆。
- 搅拌水泥砂浆。
- 铺贴陶瓷锦砖。
- 压缝。
四、注意事项1. 施工过程中,注意安全,严格遵守操作规程。
2. 材料进场时,严格检查质量,不合格材料不得使用。
3. 施工过程中,注意控制地面标高和水平度。
4. 地面施工完成后,做好养护工作。
五、验收标准1. 地面平整、光滑、无空鼓、裂缝、色差。
2. 地面坡度符合设计要求。

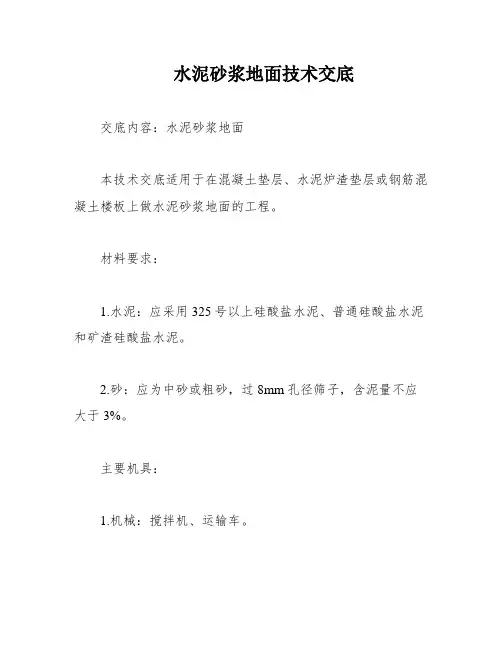

水泥砂浆地面技术交底交底内容:水泥砂浆地面本技术交底适用于在混凝土垫层、水泥炉渣垫层或钢筋混凝土楼板上做水泥砂浆地面的工程。
材料要求:1.水泥:应采用325号以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。
2.砂:应为中砂或粗砂,过8mm孔径筛子,含泥量不应大于3%。
主要机具:1.机械:搅拌机、运输车。
2.工具:手推车、大小木杠、木抹子、铁抹子、劈缝留子、锹、小水桶、长毛刷、喷壶、粉线包、8mm孔筛子、钢丝刷子、钻子、锤子等。
作业条件:1.水泥砂浆地面施工前应弹好+50cm相对标高水平线。
2.室内门框和楼地面预埋件等项目均应施工完毕检查合格并办好交接检查手续。
3.各种立管和套管、孔洞周边位置应用豆石混凝土浇筑密实,堵严。
4.有垫层的地面应做好垫层,地面处找好泛水及标高。
5.地面施工前应做好屋面防水层或采取防雨措施。
操作工艺:工艺流程:基层清理→抹踢脚板→洒水润湿→涂刷水泥砂浆结合层→找标高冲筋贴灰饼→水泥砂浆上杠刮平→木抹子搓平→铁抹子压头遍→第二遍压光→第三遍压光→养护1.基层清理:地面基层、地墙相交的墙面、踢脚处的粘存杂物清理干净,影响面层厚度的凸出部分应剔除平整。
2.抹踢脚板:a。
有墙面抹灰层的踢脚板:底层砂浆和面层砂浆分两次抹成。
b。
无墙面抹灰层的踢脚板:只抹面层砂浆。
3.洒水润湿:在施工前一天洒水润湿基层。
4.涂刷素水泥砂浆结合层:宜刷1:0.5水泥浆,也可在垫层或楼板基层上均匀撒水后,再撒水泥,经扫涂形成均匀的水泥浆粘结层,及时铺水泥砂浆。
5.冲筋贴灰饼:根据+50cm标高水平线,在地面四周做灰饼,大房间应相距1.5m至2m增加冲筋,如有地漏和有坡度要求的地面,应按设计要求做泛水坡度。
路面施工技术交底一、基本做法:1、素土夯实2、150mm厚4:6(体积比)砂石垫层3、50mm厚1:2.5水泥砂浆铺贴地面砖灌缝。
二、施工准备1、材料要求⑴、水泥:采用普通硅酸盐水泥,强度等级不低于32.5级。
⑵、砂和天然砂石中不得含有草根等有机杂质,冬期施工时,不得含有冰冻块。
含泥量不得超过3%。
⑶、砂宜选用级配良好的中砂。
⑷、石子宜选用级配良好、最大粒径不得大于垫层厚度2/3。
2、施工机具:铁抹子、木抹子、水平尺、刮杠、橡皮锤、铁耙、手推车、平板震动器、面砖切割机、打夯机、压路机、砼及砂浆搅拌机、机动翻斗车等。
3、施工现场要求:路基场地的垃圾清理干净,标高正确,表面无积水。
须暗敷的管线已完成并验收,工作场地做好防护措施等。
三、施工工艺1、工艺流程:路基标高测设→清理现场杂物→基层挖填平整→素土夯实→检验→钉木桩→搅拌砂石→铺设→夯实→检测验收→打灰饼→拉控制线→铺贴地面砖→灌缝→养护→验收、交付使用。
2、施工要求⑴、施工技术人员进入现场,首先熟悉图纸,领会设计意图,了解现场实际情况,同时对操作人员进行详细交底。
⑵、素土夯实,宜采用打夯机进行机械夯实,一般控制在3~4遍,也可采用压路机进行压实,一般可4~5遍即可。
夯(压)实时一定要搭接严密,不得出现漏夯(压)。
⑶、基层表面应保持洁净、湿润,并不得有积水。
⑷、钉木桩:按照间距6~8m设置一根木桩(其钉入下层基层要牢靠,不可随意碰撞),并在其上用已校好的水准仪测出标高点,以便进行挂线抄平。
⑸、搅拌砂石:砂石可采用砼搅拌机搅拌,应保证拌和比例正确。
拌和要均匀、颜色一致,拌和时应适当控制含水量。
一般控制在8~15%。
⑹、铺设砂石垫层:采用小推车或运输车进行运输,将拌和料运至施工现场用铁锨人工铺平,厚度控制在150~200mm,在压实过程中随时进行测量控制。
⑺、夯(压)实:采用压路机碾压时,要往复碾压不少于3遍。
用表面振动器,要往复振捣,用机械夯实时,其压实次数应根据设计要求确定,一般控制在不少于4遍,且一夯压半夯,全面夯实,夯实系数不少于0.94。
2005年6 月17 日2005年 6 月17 日年月日年月日年月日2005年5 月17 日2005年5 月17 日2005年5 月17 日2005年5 月17 日2005年5 月17 日2005年5 月27 日2005年5 月27 日2005年5 月27 日技术交底记录技术交底记录技术交底记录技术交底记录技术交底记录技术交底记录技术交底记录技术交底记录技术交底记录2005年 5 月22 日技术交底记录2005年 6 月17 日下面是赠送的两篇散文欣赏,可以仔细阅读,不需要的朋友可以下载后编辑删除!!谢谢!!脚下的时光不知走过多少地方,不知看过多少风景,不知听说过多少轶事;题记:蒲公英我走过很多地方,但是同样的,我也有更多的地方没去过!我渴望走遍地球上每一寸土地,我期许世界上每一个地方的人都善良!然而,现实的世界告诉我;理想的丰满一定要遇到拥有相同理想的另一半!我喜欢珠海,一个美丽的花园城市;我喜欢那里的天气,没有北方的寒冷;四季如春的温度感觉非常惬意,不用担心换季带来的差异!走在市区的街道上,绿化的花草树木被园丁修剪的井然有序;形态各异的花卉搭配得格外美观!尤其是除过草之后的绿地,泥土的芬芳与绿草的清新扑鼻而来,有一种身处大草原的感觉,使人心旷神怡!我时常一个人发呆,散步;看着过往的人群,车水马龙的街道;也时常去繁华的街巷,拥挤的商业中心;感觉这才是生活,正因为世界有了这么多事物的陪伴,才使我有了对美好生活的向往与喜悦!珠海的夜,很美;到处灯红酒绿,一派歌舞升平的祥和;每当夜幕降临,才是广东因有的生活的开始!溜冰场,酒吧,迪厅,大排档等等等等;我很庆幸在这里认识了很多人,他们教会了我很多,也帮助了我很多;我们都是来自五湖四海,为了同一个目标而聚集在一起的年轻人;我们时常出去聚会,嗨皮;但等到散场后,又回到了应有的孤寂!白天,可以去渔女,公园,九州城,免税店等等都是不错的地方!人常说,一个时代会有一个时代的代表;而我在这个曾经为之奋斗的地方,也时常会想起曾经相识的人,走过的地方,看过的风景;有时候,听着当时的流行歌曲,也会感伤;也会自嘲一笑;还有那公车到站的粤语提醒,还有那想见却永远没见的人;一篇篇,一幕幕久久回荡在脑海;早晨的肠粉,中午的餐饭,下午的炒粉,晚上的烧烤;好像味道还回味在口中一样!人,只有在对自己真诚的人的眼里,才会感觉到亲切;而我,也着实喜欢这座城市带给我家一样的温暖感觉!在这短暂而悠长的时光里,我成长了很多,也磨砺了很多;正是因为思想的成熟,阅历的增长,我选择了离开;去寻找属于自己的新的天地,新的开始,新的征程!其实,无论走过多少地方;都不重要!重要的是你从中得到什么!知识!阅历!思想!······也不可能因为一时的过失而自暴自弃颓废一生!人,应该用豁达的心态来迎接下一秒的新鲜时光;而不是沉溺在上一秒的懊恼当中!每个人的路,都在自己的脚下;只有自己醒悟才能把未来的路走好,反之只会让错误延续到未来,从而影响以后的健康生活!即便曾经的时光再美好,那也只是人生道路上的一段插曲;没必要去纠结当时的愕然,愚昧!就像我,从来不对上一秒的事情产生情绪一样!一切都是恬淡的样子,顺其自然比什么都好!对于未来,只要真诚的去善待身边的所有;我相信,未来的时光,也该是你想象的模样!蒲公英2015.12.13家乡的茶籽林家乡高才坂,一年四季茶籽林郁郁葱葱,枝繁叶茂。

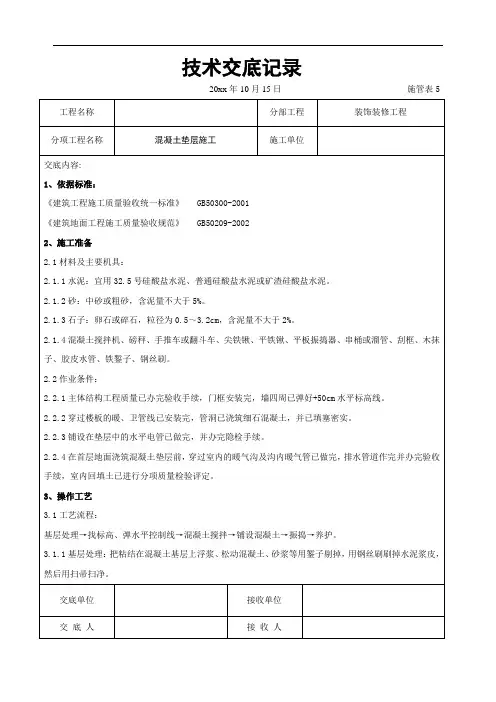

工程名称交底部位工程编号日期交底内容:混凝土垫层本技术交底适用于工业与民用建筑地面混凝土垫层及室外散水等工程。
第一章总体概况第一节编制说明1.编制依据1).施工合同规定及业主单位其他要求。
2).施工图纸、设计说明及施工场地图。
3).中华人民共和国公布的现行建筑安装工程施工的有关规程、标准及验评标准。
4).建设部颁发的《建设工程施工现场治理规定》。
5).河北省建设厅印发的《河北省建筑施工文明工地检查评分方法》。
6).我公司的企业标准及颁发的《质量手册》、《程序文件》。
7).现场和周边的实际勘查状况。
8).国家的法律、法规。
2.编制范围本工程包括 11 栋住宅楼及相应的地下车库; 12 号楼为地上 7 层,地下 1 层,16 号楼为地上7层,地下2层,18、19、20、22、号楼为地上10层〔9层〕,地下2层,21号楼为地上10层〔7层〕,地下2层,26、27号楼为地上16层,地下2层。
秀水名苑住宅小区 12、16、18、19、20、21、22、23、25、26、27 号住宅楼、地下车库的建筑施工总承包,不包括根底处理、基槽土方(但包括地基清槽、集水坑挖方、地基钎探),建筑施工从根底垫层开头,交房标准为毛坯交房标准,包含公共区域的装修,施工内容为除发包方分包工程以外的施工图全部工程内容,以上工程内容均包括全部施工工序。
3.编制原则依据双方签订的合同文件、施工设计图纸、文件资料要求,以及此工程中的工序技术特点和有关的工程量。
承受先进科学的施工方法、施工工艺和施工手段,工程质量确保合格,实现安全施工,创立省安全文明标准工地。
充分预备,合理安排,理顺进度与质量、进度与安全之间的关系,使三者协调统一,在保证质量、安全目标的前提下,确保工程总目标的实现。
细心编制施工组织设计,严格依据质量评定验收标准及施工标准组织施工,保证工程质量,以优良的工程质量和优质的效劳满足该工程创优规划的实现。
其次节工程概况工程名称交底部位工程编号日期1、工程简况工程名称:秀水名苑住宅小区〔12.16.18.19.20.21.22.23.25.26.27 号楼、地下车库〕工程施工建设单位:河北三泰建荣房地产开发监理单位:中科宏泰工程工程治理设计单位:四川洲宇华洲建筑设计工程地点:承德市双滦区西地满族乡冯营子村西地村南侧B 地块2、建筑概况12#楼地下一层,地上 7 层;16#楼地下二层,地上 7 层;18#-23#楼地下二层,地上 10 层;25#楼地下二层,地上 10 层;26#、27#楼地下二层,地上16 层;地下车库 1 层。
水泥砂浆垫层施工技术交底(含详细内容)水泥砂浆垫层施工技术交底
1.施工前准备
确认施工地点和范围,并按照设计要求确定砂浆垫层的厚度。
清理施工面板,确保其干燥、洁净和平整。
检查水泥、砂、水和其他添加剂的质量,并按照配比要求准备好施工材料。
2.施工工艺
将清洁的施工面板涂抹上一层水泥浆,以提高粘结效果。
按照设计要求,将砂浆从边缘开始倒入施工面板上,并使用刮板均匀铺平。
使用抹光工具将表面进行光滑处理,确保砂浆层的厚度均匀。
检查施工面板的平整度和垂直度,并进行调整。
稍微浇水于施工面板上,以防止砂浆过早干燥和开裂。
3.施工注意事项
施工过程中要保持施工面板的湿润程度,避免砂浆过早干燥和开裂。
必要时使用模板或其他辅助工具来控制砂浆垫层的厚度和平整度。
在施工过程中注意安全,佩戴好防护装备,避免砂浆溅入眼睛或口鼻。
配合其他施工工序,确保砂浆垫层施工的顺利进行。
4.施工完成后
检查施工面板的平整度和垂直度,并进行修整和调整。
砂浆垫层施工完毕后,及时清理施工现场,避免垃圾和残留物影响其他施工工序。
砂浆垫层完成后,应按照设计要求等待一定的养护时间后,方可进行下一步施工。
以上就是关于水泥砂浆垫层施工技术交底的详细内容,希望能对施工工作有所指导。
