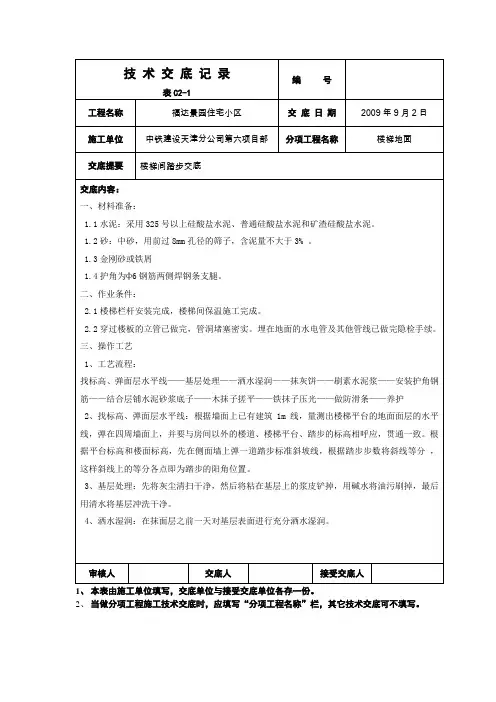

编号表C2-1工程名称福达景园住宅小区交底日期2009年9月2日施工单位中铁建设天津分公司第六项目部分项工程名称楼梯地面交底提要楼梯间踏步交底交底内容:一、材料准备:1.1水泥:采用325号以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。
1.2砂:中砂,用前过8mm孔径的筛子,含泥量不大于3% 。
1.3金刚砂或铁屑1.4护角为6钢筋两侧焊钢条支腿。
二、作业条件:2.1楼梯栏杆安装完成,楼梯间保温施工完成。
2.2穿过楼板的立管已做完,管洞堵塞密实。
埋在地面的水电管及其他管线已做完隐检手续。
三、操作工艺1、工艺流程:找标高、弹面层水平线——基层处理——洒水湿润——抹灰饼——刷素水泥浆——安装护角钢筋——结合层铺水泥砂浆底子——木抹子搓平——铁抹子压光——做防滑条——养护2、找标高、弹面层水平线:根据墙面上已有建筑1m线,量测出楼梯平台的地面面层的水平线,弹在四周墙面上,并要与房间以外的楼道、楼梯平台、踏步的标高相呼应,贯通一致。
根据平台标高和楼面标高,先在侧面墙上弹一道踏步标准斜坡线,根据踏步步数将斜线等分,这样斜线上的等分各点即为踏步的阳角位置。
3、基层处理:先将灰尘清扫干净,然后将粘在基层上的浆皮铲掉,用碱水将油污刷掉,最后用清水将基层冲洗干净。
4、洒水湿润:在抹面层之前一天对基层表面进行充分洒水湿润。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
1、表由施工单位填写,交底单位与接受交底单位各存一份。
2、分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
1、表由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
1、由施工单位填写,交底单位与接受交底单位各存一份。
2、做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。

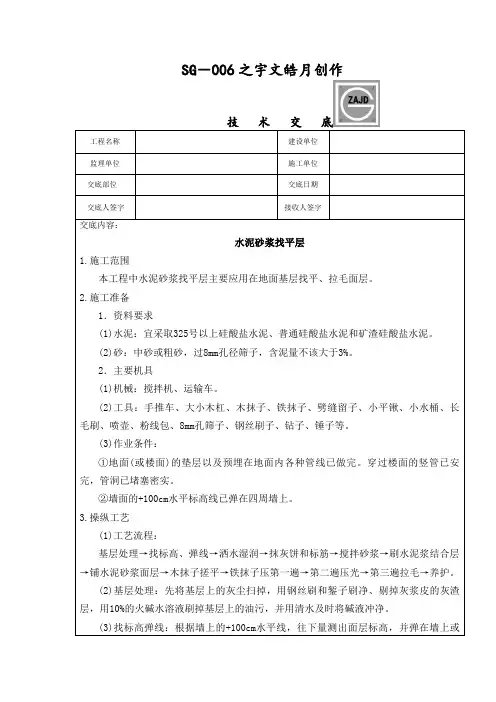

SG-006之宇文皓月创作工程名称建设单位监理单位施工单位交底部位交底日期交底人签字接收人签字交底内容:水泥砂浆找平层1.施工范围本工程中水泥砂浆找平层主要应用在地面基层找平、拉毛面层。
2.施工准备1.资料要求(1)水泥:宜采取325号以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。
(2)砂:中砂或粗砂,过8mm孔径筛子,含泥量不该大于3%。
2.主要机具(1)机械:搅拌机、运输车。
(2)工具:手推车、大小木杠、木抹子、铁抹子、劈缝留子、小平锹、小水桶、长毛刷、喷壶、粉线包、8mm孔筛子、钢丝刷子、钻子、锤子等。
(3)作业条件:①地面(或楼面)的垫层以及预埋在地面内各种管线已做完。
穿过楼面的竖管已安完,管洞已堵塞密实。
②墙面的+100cm水平标高线已弹在四周墙上。
3.操纵工艺(1)工艺流程:基层处理→找标高、弹线→洒水湿润→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍拉毛→养护。
(2)基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮的灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。
(3)找标高弹线:根据墙上的+100cm水平线,往下量测出面层标高,并弹在墙上或监理单位施工单位交底部位交底日期交底人签字接收人签字座灰饼。
(4)洒水湿润:用喷壶将地面基层均匀洒水一遍。
(5)刷水泥浆结合层:在铺设水泥砂浆以前;应涂刷水泥浆一层,水泥浆按200kg加1kg专用粘结胶粉,其水灰比为0.4~0.5(涂刷之前要将抹灰饼的余灰清扫干净,再洒水湿润),不要涂刷面积过大,随刷随铺面层砂浆。
(6)铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间(或标筋之间)将砂浆铺均匀,然后用木刮杠按灰饼(或标筋)高度刮平。
铺砂浆时如果灰饼(或标筋)已硬化,刮杠刮平后,同时将利用过的灰饼(或标筋)敲掉,并用砂浆填平。
(7)木抹子搓平:木刮杠刮平后,立即用木抹子搓平,从内向外退着操纵,并随时用2m靠尺检查其平整度。

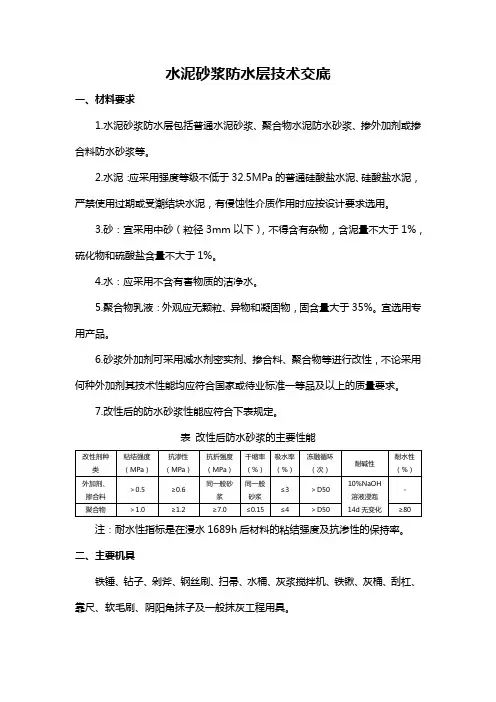

水泥砂浆防水层技术交底一、材料要求1.水泥砂浆防水层包括普通水泥砂浆、聚合物水泥防水砂浆、掺外加剂或掺合料防水砂浆等。
2.水泥:应采用强度等级不低于32.5MPa的普通硅酸盐水泥、硅酸盐水泥,严禁使用过期或受潮结块水泥,有侵蚀性介质作用时应按设计要求选用。
3.砂:宜采用中砂(粒径3mm以下),不得含有杂物,含泥量不大于1%,硫化物和硫酸盐含量不大于1%。
4.水:应采用不含有害物质的洁净水。
5.聚合物乳液:外观应无颗粒、异物和凝固物,固含量大于35%。
宜选用专用产品。
6.砂浆外加剂可采用减水剂密实剂、掺合料、聚合物等进行改性,不论采用何种外加剂其技术性能均应符合国家或待业标准一等品及以上的质量要求。
7.改性后的防水砂浆性能应符合下表规定。
表改性后防水砂浆的主要性能注:耐水性指标是在浸水1689h后材料的粘结强度及抗渗性的保持率。
二、主要机具铁锤、钻子、剁斧、钢丝刷、扫帚、水桶、灰浆搅拌机、铁锹、灰桶、刮杠、靠尺、软毛刷、阴阳角抹子及一般抹灰工程用具。
三、作业条件1.结构验收合格办好验收手续。
2.地下防水工程施工期间做好降水和排水,直至防水工程全部完工为止。
降水、排水措施应按施工方案执行。
3.地下室门窗口、预留孔及管口进出口处理完毕。
4.混凝土墙面如有蜂窝及松散混凝土要剔除,用水冲刷干净,然后用水泥砂浆抹平。
表面有油污时应用掺10%的火碱水深液刷洗干净或涂刷界面剂。
5.混合砂浆砌筑的砖墙抹防水层时,必须在砌砖时划缝,深度为10~12mm,穿墙预埋管露出基层时必须在其周围剔成20~30mm宽50~60mm深的沟槽,用水冲净后,用改性后的防水砂浆填实。
管道穿墙应按设计要求做好防水处理并办理隐验手续。
6.水泥砂浆防水层,不适用于在使用过程中由于结构沉降、受振动或温度湿度变化而产生裂缝的结构上。
7.用于有腐蚀介质的部位,必须采取有效的防腐措施。
8.水泥砂浆防水层应在基础垫层、维护结构内衬、结构验收合格后施工。
技术交底记录A4@100b(核心教学组团:A4@100图书馆: Ab4@100)钢丝网砂浆面层加强,并在灰缝用Ab4@600梅花型布置拉接两侧网片3、喷水润湿:用水将墙体湿润,喷水要均匀,不能遗漏,墙面吸水深度不小于20mm。
4、吊垂直、套方找房间方正、找规矩、做灰饼根据设计图纸要求的抹灰质量,根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度,抹灰厚度不应小于7mm 。
当墙面凹度较大时应分层衬平。
每层厚度不大于7~9mm。
操作时应先抹上灰饼,再抹下灰饼。
抹灰饼时应根据室内抹灰要求确定灰饼的正确位置,再用靠尺板找好垂直与平整。
灰饼宜用1:2水泥砂浆抹成5cm见方形状。
房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线,随后在距墙阴角100mm 处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼充筋。
5、做护角室内墙及柱子阳角处均做1:2水泥砂浆20厚护角,护角每侧宽度≮50mm,高度>1500mm。
做于洞口时抹过墙角120mm。
做于窗口时,一侧抹过120mm,另一面压入框料灰口线,其高度在门窗处为门窗的高度,在洞口、楼梯间、柱子阳角处为通高。
第一步在阳角正面立上八字靠尺,靠尺突出阳角侧面,突出厚度与成活抹灰面平。
然后在阳角侧面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度(不小于5cm )将多余的水泥砂浆铲除。
第二步待水泥砂浆稍干后,将八字靠尺移至到抹好的护角面上(八字坡向外)。
在阳角的正面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度将多余的水泥砂浆铲除。
抹完后去掉八字靠尺,用素水泥浆涂刷护角尖角处,并用捋角器自上而下捋一遍,使形成钝角。
6、抹底层灰:先提前堵好电工线盒,防止污染。
必须在喷浆达到强度后方可施工(48小时后为宜),灰饼提前2小时做好后方可抹灰,抹灰时先薄薄甩一层,再分层按每个灰饼间找平,墙体结合部位采取加强措施,挂钢丝网,抹灰时砂浆要挤入钢丝网的缝隙中。

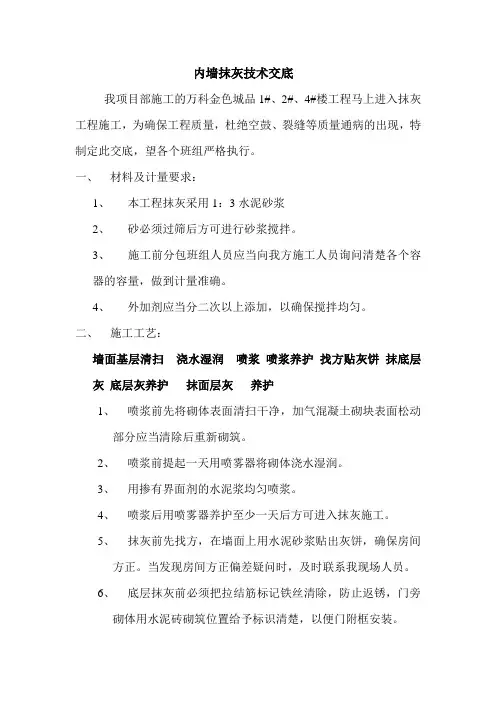

内墙抹灰技术交底我项目部施工的万科金色城品1#、2#、4#楼工程马上进入抹灰工程施工,为确保工程质量,杜绝空鼓、裂缝等质量通病的出现,特制定此交底,望各个班组严格执行。
一、材料及计量要求:1、本工程抹灰采用1:3水泥砂浆2、砂必须过筛后方可进行砂浆搅拌。
3、施工前分包班组人员应当向我方施工人员询问清楚各个容器的容量,做到计量准确。
4、外加剂应当分二次以上添加,以确保搅拌均匀。
二、施工工艺:墙面基层清扫浇水湿润喷浆喷浆养护找方贴灰饼抹底层灰底层灰养护抹面层灰养护1、喷浆前先将砌体表面清扫干净,加气混凝土砌块表面松动部分应当清除后重新砌筑。
2、喷浆前提起一天用喷雾器将砌体浇水湿润。
3、用掺有界面剂的水泥浆均匀喷浆。
4、喷浆后用喷雾器养护至少一天后方可进入抹灰施工。
5、抹灰前先找方,在墙面上用水泥砂浆贴出灰饼,确保房间方正。
当发现房间方正偏差疑问时,及时联系我现场人员。
6、底层抹灰前必须把拉结筋标记铁丝清除,防止返锈,门旁砌体用水泥砖砌筑位置给予标识清楚,以便门附框安装。
7、抹底层灰,底层抹灰不宜过厚,以将所喷水泥浆刚好覆盖为佳。
8、底层抹灰后至少停一天方可进行面层抹灰。
9、抹灰完成后要及时养护,养护天数不得少于7天。
三、细部要求1、抹灰前应根据我项目部提供的楼座建筑图,明确门窗洞口尺寸,图纸标示门窗洞口宽度为抹灰完成面尺寸,门顶标高为图示标高,以楼座内剪力墙上水平线为准,例图纸标识M0922,抹灰后门宽为900mm,门过梁底标高为线上1200mm。
2、楼座内电井、管道井门均有门槛,应根据图纸要求完成。
3、厨房及卫生间墙面为细拉毛墙面,其他位置墙面为普通抹灰墙面。
4、卫生间及洗衣房位置墙面底部预留300高,此300高范围内抹灰厚度控制在8mm,要求为普通抹灰(不得拉毛),表面平整,符合做防水要求。
5、外窗口抹灰时,两侧及顶面不留企口,仅在窗台处留企口,企口厚度为20mm。
6、现场有不明白处或者有其他特殊情况务必联系我现场人员给于解决,不得擅自处理。
水泥砂浆找平技术交底嘿,咱今天来好好唠唠水泥砂浆找平这档子事儿!要说这水泥砂浆找平啊,那可是建筑施工里相当重要的一环。
就好比咱盖房子,地基得打牢,这地面要是不平,后续的装修啥的可都得跟着出岔子。
我给您说个真事儿。
之前我负责的一个工地,就因为水泥砂浆找平没做好,那麻烦可大了。
当时工人师傅们可能是着急赶进度,活儿做得有点糙。
等后续铺地板的时候,那地板铺得高低不平,踩上去嘎吱嘎吱响。
业主一看,那脸拉得老长,差点没跟我们急眼。
这就是没把水泥砂浆找平当回事儿的后果!那到底啥是水泥砂浆找平呢?简单来说,就是用水泥砂浆把地面弄得平整光滑,让它在水平面上保持一致。
这可不是随便抹抹就行的,里面的门道可多着呢。
首先,咱得把施工的地面打扫干净,不能有啥灰尘、杂物,不然这水泥砂浆跟地面就结合不好,容易出空鼓。
就像您做饭,锅没洗干净,做出来的饭能好吃吗?然后呢,要给地面浇水湿润,让它喝饱水。
但也别浇太多,不然就成了水汪汪的一片,没法施工。
这就好比人喝水,适量就行,喝多了还撑得慌。
接下来就是调制水泥砂浆了。
水泥和砂的比例可得掌握好,一般是1:3 左右。
水泥多了,容易开裂;砂多了,强度又不够。
搅拌的时候也要均匀,不能有疙瘩。
在施工的时候,要先在地面上刷一层水泥浆,这就像给地面打个底妆,让水泥砂浆能更好地附着。
然后把水泥砂浆倒在地上,用刮尺刮平。
这刮尺就像是个魔法棒,得把水泥砂浆刮得平平整整的。
刮的时候力度要均匀,速度也不能太快,不然就刮不匀了。
还有啊,在找平的过程中,要随时用水平仪测量,看看是不是真的平了。
可别凭感觉,感觉这东西有时候不靠谱。
就像您闭着眼睛走路,能走直吗?等找平完了,还得养护。
在地面上铺上草帘子或者塑料薄膜,每天浇水保湿,养护个几天。
这就像是照顾小宝宝,得精心呵护着。
总之,水泥砂浆找平这活儿看着简单,其实处处都得细心。
一个不小心,就可能前功尽弃。
所以啊,施工的师傅们可得长点心,把这活儿干漂亮了,咱才能交一份满意的答卷!希望我今天说的这些能对您有点帮助,让您在做水泥砂浆找平的时候心里有个底,顺顺利利地把活儿干完!。

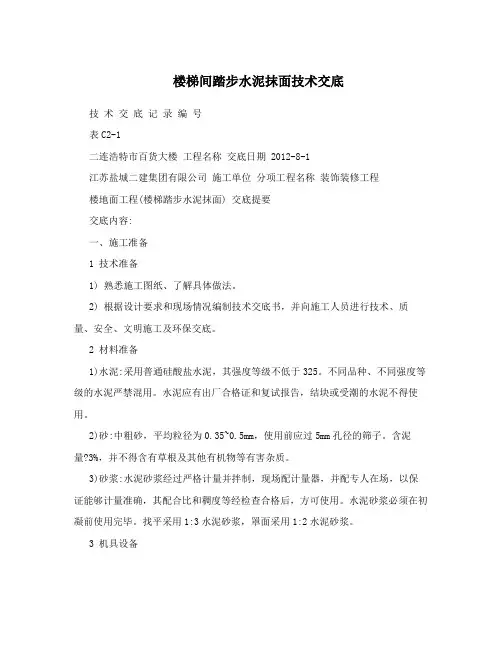

楼梯间踏步水泥抹面技术交底技术交底记录编号表C2-1二连浩特市百货大楼工程名称交底日期 2012-8-1江苏盐城二建集团有限公司施工单位分项工程名称装饰装修工程楼地面工程(楼梯踏步水泥抹面) 交底提要交底内容:一、施工准备1 技术准备1) 熟悉施工图纸、了解具体做法。
2) 根据设计要求和现场情况编制技术交底书,并向施工人员进行技术、质量、安全、文明施工及环保交底。
2 材料准备1)水泥:采用普通硅酸盐水泥,其强度等级不低于325。
不同品种、不同强度等级的水泥严禁混用。
水泥应有出厂合格证和复试报告,结块或受潮的水泥不得使用。
2)砂:中粗砂,平均粒径为0.35~0.5mm,使用前应过5mm孔径的筛子。
含泥量?3%,并不得含有草根及其他有机物等有害杂质。
3)砂浆:水泥砂浆经过严格计量并拌制,现场配计量器,并配专人在场,以保证能够计量准确,其配合比和稠度等经检查合格后,方可使用。
水泥砂浆必须在初凝前使用完毕。
找平采用1:3水泥砂浆,罩面采用1:2水泥砂浆。
3 机具设备主要机具:砂浆搅拌机、平铲、筛子(孔径5mm)、灰斗车、大桶、线坠、笤帚、胶皮水管、小水桶、喷壶、白线。
2米靠尺板、铁抹子、木抹子、托灰板等。
4 作业条件1)弹好楼梯间建筑1m线;2)对施工中碰坏的阳角须及时做修补处理;3)用L30*30*2的角钢焊接Ф10钢筋@300,作为踏步阳角的保护。
二、施工工艺放线?基底清理?地面扫浆?安放角钢护角?水泥砂浆打底找平?面层罩面?养护三、主要施工要点1 放线根据楼层和休息平台(或下一楼层)面层标高在楼梯侧面墙上弹出一条斜线,然后在休息平台(或下一层楼层)的楼梯起跑处的侧面墙上弹出一条垂直线,再根据两面层的标高差除以本楼梯段的踏步数(精确到毫米),平均分配标到这条垂线上,每个标点与斜线的水平相交点即为每个踏步水平标高和竖直位置的交点。
根据这个交点向下、向内分别弹出垂直和水平线,形成的锯齿线即为每个踏步的面层位置控制线。
交底部位
工程名称
工程编号
交底内容:
抹水泥砂浆
1、操作工艺
工艺流程:门窗口四周堵缝(或外墙板竖横缝处理)T墙面清理粉尘、污垢T浇水湿润墙面
T吊垂直找方抹灰饼冲筋、找规矩T抹底灰T
粘分格条(先弹线抹面层水泥砂浆。
(1 )基层为混凝土外墙板:
1) 基层处理:若混凝土表面很光滑,应对其表面进行“毛化处理”其方法有两种:一是将其
光滑表面用钻子剔毛, 剔去光面,使其变粗糙不平。另一方法是将光滑的表面刷洗干净, 并用10%
火碱除去表面的油污并将碱液冲洗干净晾干, 采取机械喷涂或用扫帚甩上一层 1: 1稀粥状水泥砂
浆(内掺20%107胶水拌制)使之凝固在光滑的基层表面,用手掰不动为好。
2) 吊垂直、套方找规矩:按墙上已弹的基准线,分别在门口角、垛、墙面等处吊垂直,套方 抹灰饼。并
按灰饼冲筋。
3) 抹底层砂浆:刷掺水重10%的107胶水泥浆一道,紧跟抹1: 3水泥砂浆,每遍厚度5〜7mm 应分
层分遍与所抹筋齐平,并用大刮平找直,木抹子挫毛。
4) 抹面层砂浆:底层砂浆抹好后,第二天即可抹面层砂浆,首先应将墙面洇湿,按图示尺寸
弹分格线,粘分格条,滴水槽,抹面层砂浆。面层砂浆应采用 1: 2.5水泥砂浆或1 : 0.5 : 3.5水
泥混合砂浆。抹时先薄薄地刮一层灰使其与底灰粘牢,紧跟抹第二道灰,与分格条抹平,并用杠 横竖刮平,木
抹子挫平,铁抹子溜光压实。待表面无明水后,用刷子蘸水按垂直于地面的同一方 向,轻刷一遍,以保证面层
抹面的颜色一致,避免和减少收缩裂缝。及时将分格条起出,等灰层 干后,用素水泥膏将缝子勾好。对于难起
的分格条,应待灰层干透后再起条,防止起坏边棱。
如对抹灰工序的安排是先从上往下打底,底灰抹完后,架子再反上去,再从上往下抹面层砂
浆时,应注意先检查底层灰是否有空鼓现象,如有空裂现象应剔凿反修后再做面层,另外应注意 底层砂浆上的
尘土污垢等应先清净,浇水湿润后,方可进行面层抹灰。
5) 滴水线(槽):在檐口、窗台、窗楣、雨篷、阳台、压顶和突出面的凸线等上面应做出流
水坡度,下面应做滴水线(槽)。流水坡度及滴水线(槽)距外表面不小于 40mm滴水线(又称
工程名称 交底部位
工程编号 日 期
鹰嘴)应保证其坡向正确。
6)养护:水泥砂浆抹灰层应在潮湿的环境下养护。
(2 )基层为加气混凝土板:
1) 基层处理:用扫帚将板面上的粉尘扫净,浇水,将板洇透,使水浸入加气板达 10mm厚为
宜。对缺楞掉角的板,和板的接缝处高差较大时,可用 1 : 1 : 6混合砂浆用掺20%107胶水拌合均
匀,分层抹平,每遍厚 5〜7mm待灰层凝固后,用水湿润,用上述同配比的细砂浆(砂子用窗纱 过筛),用机
械喷或用扫帚甩在加气混凝土墙上。第二天,浇水养护,至直砂浆疙瘩凝固用手掰不
动为止。
2) 吊垂直、套方找规矩:同水泥砂浆面层。
3) 抹底层砂浆:先刷水重 10%107胶水泥浆一道,随刷随抹底层混合砂浆配合比 1 : 1: 6,
分遍抹平,木杠平,木抹子搓毛,终凝后开始养护。若砂浆中掺入粉煤灰则上述配比可以改为 (1 :
0.5 : 0.5 : 6即为水泥:石灰:粉煤灰:砂)。
4) 弹线、粘分格条、滴水槽、抹面层砂浆:首先应按分格尺寸,弹线分格,粘分格条,注意 分格竖条粘
贴位置应在所弹立线的一侧。防止左右乱粘,条粘好后,即可抹面层砂浆,面层混合
砂浆配比为1: 1: 5或(1 : 0.5 : 0.5 : 5)为掺粉煤灰的混合砂浆配合比)。分两次抹与分格条抹 平,再用横竖
刮平,木抹子搓毛,铁抹子压实压光,待表面无水后,用水刷子蘸水按垂直于地面 方向轻刷一遍,使其面层颜
色均匀一致。
5) 滴水线(槽):做法及养护要求同上。
(3)基层为砖墙:
1) 基层处理:将墙面上残余砂浆、污垢、灰尘等,清理干净,并用水浇墙,将砖缝中的尘土 冲掉,并将
墙面湿润。
2) 吊垂直、套方、找规矩、抹灰饼同上。
3) 冲筋,抹底层砂浆常温时可采用 1: 0.5 : 4混合砂浆:冬期与所冲筋抹平,用大横竖刮平, 木抹子搓
毛,终凝后浇水养护。
4) 弹线按图纸尺寸分块,并粘分格条后抹面层砂浆。操作方法同前,面层砂浆的配合比常温
工程名称 交底部位
工程编号 日 期
时可采用1: 3.5混合砂浆,冬期施工应采用 1: 2.5水泥砂浆。
5)滴水线(槽)施工作法及灰层养护同上。
(4)冬雨期施工:
一般只在初冬期间施工,严冬阶段不宜施工。
1)冬期抹灰砂浆应采用热水拌合,并采取保温措施,涂抹时砂浆温度不宜低于 5C。
(2)砂浆抹灰层硬化初期不得受冻。
3) 砂浆抹灰层低于 5C时,室外抹砂砂浆中可掺入能降低冻结温度的食盐及氯化钙等,其掺 量应由试验
确定。做油漆墙面的抹灰砂浆不得掺有食盐和氯化钙。
4) 用冻结法砌筑的墙,室外抹灰应待其完全解冻后再抹灰,不得用热水冲刷冻结的墙面,或 用热水消除
墙面的冻霜。
5) 冬期施工为防止灰层早期受冻,保证操作,砂浆内不得掺入石灰膏,为保证灰浆的合易性,
可掺入同体积的粉煤灰代替,比如加气混凝土墙底层砂浆配比为 1: 1 : 6 (水泥:粉煤灰:砂)。
面层砂浆为1: 1: 5 (水泥:粉煤灰:砂)。
2、质量标准
(1) 保证项目:
所用的材料品种,质量必须符合设计要求,各抹灰层之间,及抹灰层与基体之间必须粘结牢 固、无脱层、
空鼓、面层无爆灰和裂缝(风裂除外)等缺陷。
(2) 基本项目:
1) 中级抹灰:表面光滑、洁净、接槎平整,线角顺直清晰(毛面纹路均匀一致) 。
高级抹灰:表面光滑、洁净、颜色均匀、无抹纹、线角和灰线平直方可(清晰美观) 。
2) 室内墙面、柱面和门洞口的阳角,宜用 1: 2水泥砂浆做护角,其高度不应低于 2m每侧 宽
度不少于50mm且注意将门框与墙体预留缝隙,应用水泥砂浆或水泥混合砂浆填嵌密实。
3) 孔洞、槽、盒尺寸正确、方正、整齐、光滑、管道后面抹灰平整。
4) 分格条(缝)宽度、深度均匀一致,条(缝)平整光滑、楞角整齐、横平竖直、通顺。
5) 滴水线(槽)流水坡向正确,滴水线顺直,滴水槽宽度、深度均不得小于 10mm整齐一
工程名称 交底部位
工程编号 日 期
致。
(3) 允许偏差项目:见表 4 —11。
墙面一般抹灰允许偏差 表4—11
项
次
项目 允许偏差(mr)i 检验方法
中级 高级
1
立面垂直 5 3 用2m托线板检查
2 表面平整 4 2 用2 m靠尺及楔形塞尺检查
3 阴阳角垂直 4 2 用2m托线板检查
4 阴阳角方正 4 2 用2m方尺及楔形塞尺检查
5 分格条(缝)平直 3 一 拉5m小线和尺量检杳
注:1中级抹灰本表第四项阴角方正可不检查。
2 .立面总高度垂直度允许偏差。
单层、多层框架大模为 H/1000,且不大于20mm高层框架大模为 H/1000,且不大于30mm 砖混结构
全高w 10m,为10mm全高》10m为20mm用经纬仪、吊线和尺量检查。
3、 成品保护
(1 )门窗框上残存的砂浆应及时清理干净。铝合金门框装前要粘贴保护膜, 嵌缝用中性砂浆
应及时清理,并用洁净的棉丝将框擦净。
(2) 翻拆架子时要小心, 防止损坏已抹好的水泥墙面,并应及时采取措施保护防止因工序穿 叉造成污染
和损坏,特别对边角处应钉大板保护。
(3) 各抹灰层在凝结前应防止快干、 曝洒、水冲、撞击和振动,以保
证其灰层有足够的强度。
(4) 油工刷油时注意油桶不要从架子上碰下去, 防止
污染墙面,且不可蹬踩窗台、损坏棱角。
4、 应注意的质量问题
(1)空鼓、开裂和烂根:由于抹灰前对基层清理不干净或不彻底,抹灰前不浇水,每层灰抹 得过厚,跟得
太紧;对于预制混凝土光滑表面不认真进行“毛化处理”;甚至混凝土表面的酥皮 不处理就抹灰;加气混凝土
表面没清扫,不浇水就抹灰,抹灰后不养护。为解决好空鼓、开裂等 质量问题,应从三方面下手解决,第一施
工前的浇水、清理;第二施工操作分层分遍压实认真不 马虎;第三施工后及时浇水养护,并注意施工地点的洁
净,抹面层应一次到底。
工程名称 交底部位
工程编号 日 期
(2) 滴水线(槽)不符合要求:不按规范规定的窗台,石旋脸下预设分格条,起条后保持滴 水槽有10
X
10mm的槽,而是抹灰后用溜子划缝压槽,或用钉子划沟。
(3) 分格条,滴水槽处起条后不齐整不美观,起条后应用素水泥浆勾缝,并将损坏的棱角及 时修补好。
(4) 窗台吃口:冋一层的窗台标咼砌得不一致,窗台抹灰时为保证横竖线角的规矩需拉线找 直故造成窗
台吃口,影响使用。要求结构施工时尺寸要准确,考虑抹灰层的厚度,并注意窗台抹 灰应伸入框下10mm并
勾成小圆角,上口找好流水坡度。
(5) 面层接槎不平,颜色不一致,槎子甩得不规矩,不平,故接槎时难找平。接槎应避免在 块中,应甩
在分格条处,并注意外抹水泥一定要采用冋品种,冋批号的水泥,严禁混用,防止颜 色不均。基层浇水要透便
于操作,避免将水泥表面压黑。
