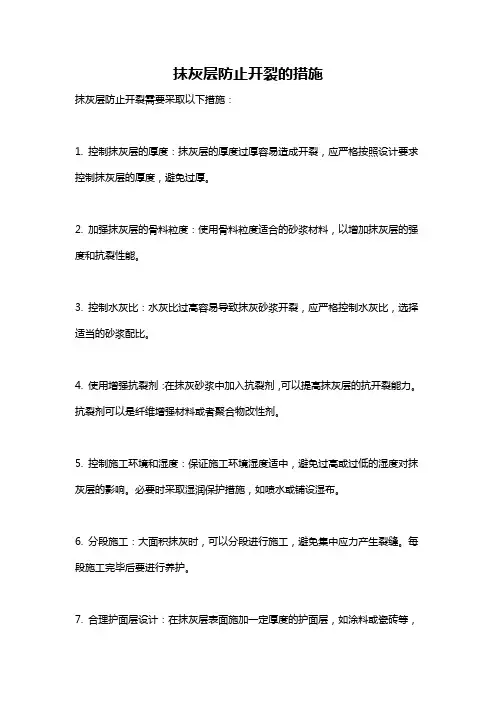

墙面基层抹灰裂缝

1设计

1.1 针对基层墙体,选用适宜的构造措施及抹灰砂浆,外墙抹灰砂浆宜掺加抗裂纤维。

1.2 抹灰砂浆的强度不应比基体材料强度高出两个或两个以上强度等级,其中:

1 无粘贴饰面砖外墙,底层抹灰砂浆强度宜比基体材料强度高一个强度等级或等于基体材料强度;

2 无粘贴饰面砖内墙,底层抹灰砂浆强度宜比基体材料强度低一个强度等级或等于基体材料强度;

3粘贴饰面砖内墙和外墙,中层抹灰砂浆强度宜比基体材料强度高一个强度等级且不宜低于M15;

4窗台、阳台抹面等宜采用M15抹灰砂浆。

1.3不同基体(如砖和混凝土)材料交接处、剔槽部位、临时施工洞处两侧应采取铺钉热镀锌钢丝网或耐碱玻纤网格布等抗裂措施,两边与基体搭接不应小于150mm。钢丝网宜采用先成网再进行镀锌的后热镀锌电焊网,并用钢钉或射钉加铁片固定,间距不大于300mm。

1.4抹灰层宜设置分格缝,分格缝宜设置在墙体结构不同材料交接处。水平分格缝间距宜根据建筑层高确定,但不应大于6m;垂直分格缝间距不宜大于6m,且宜与门、窗框两边对齐。分格缝宽宜为8mm~10mm。保温层的抗裂砂浆兼作防水防护层时,防水防护层不宜留设分格缝。

4.2 材料

2.1 水泥宜采用普通硅酸盐水泥,水泥强度等级宜采用32.5级。2.2 砂宜采用平均粒径0.35~0.5mm的中砂,含泥量宜小于3%,不应采用细砂、特细砂。

2.3 外墙抹灰砂浆宜掺加抗裂纤维或抗裂剂等外加剂。

2.4 钢丝网片的网孔尺寸不应大于20mm×20mm,钢丝直径不应小于0.7mm。

2.5 耐碱玻璃纤维网布单位面积质量不应小于130g/㎡

3 施工

3.1 墙体抹灰前,应先清理基层,除去附着在基层墙体表面上的灰浆、灰尘和污垢,并对基层墙体缺陷进行处理。

3.2 在混凝土表面抹灰时,其表面应进行甩浆拉毛或凿毛处理。

3.3 抹灰前,墙面应适量浇水湿润,浇水量应根据墙体材料和气温不同分别控制。

3.4 墙面抹灰应分层进行。抹灰总厚度超过35mm时,应采取加设钢丝网等抗裂措施。

3.5 当抹灰层施工完毕后,应及时进行养护。

(完整版)墙面抹灰空鼓开裂修补方案[1]

临江苑(大源五期)安置房工程 东地块一标段 墙 地 面 空 鼓 开 裂 处 理 方 案 编制:职务技术负责人 审批:职务项目经理 日期:

一、墙面抹灰工程空鼓开裂原因分析及处理方案 墙面抹灰工程空鼓开裂为抹灰工程质量通病,出现空鼓开裂的原因分析如下: 1、部分墙面由于抹灰施工前对墙面浇水湿润护养不够,墙面干燥,墙面存在毛细孔,导致抹灰上墙后,墙体大量吸取砂浆的水分,水分散发太快,造成砂浆强度不高,粘结力下降以及收缩太快,尤其是砂浆与墙面粘结面,当砂浆层的强度不能抵抗收缩拉力时开裂。同样,由于这时砂浆层与墙面的粘结力还未达到足以抵抗由于收缩而造成的砂浆层在墙面上的滑动,因而发生空鼓。 2、在对砼墙面进行拉毛处理时,拉毛不到位,喷洒不均匀,且对拉毛后的墙面养护时间(应在终凝后浇水养护,直到水泥疙瘩全部粘满砼光面上,并有较高强度即用手掰不动)和方法(浇适量水湿润,水的压力不宜过大,否则会使毛化的砂浆脱落)不对。 3、抹灰时,一些工人没有按交底施工,抹灰一次成型,抹灰没有分两次进行。 4、抹灰砂浆自身收缩引起开裂,抹灰砂浆收缩主要包括化学收缩、干燥收缩、温度收缩及塑性收缩。这些收缩将在抹灰砂浆中产生拉应力,当拉应力超过抹灰砂浆的抗拉强度时就会出现裂缝或空鼓。 5、安装施工队伍,在墙上开挖线槽,施工洞,填补不到位。 6、部分薄弱环节和剪力墙、柱、梁与砌体墙的交接处缺乏加强和构造措施,顶砖斜砌间隔时间过短,不满足规范要求,特别是梁底部位,由于砌体发生少许的沉降,使砌体墙与梁底分离形成裂缝;除

此之外,砌体与砼各自收缩,形成裂缝。 7、当抹灰墙面面积过大时,没有设置分格缝,导致面积过大,抹灰层收缩导致裂缝。 针对抹灰工程空鼓开裂常见原因,项目部将采取的修补措施如下: 1、墙面抹灰层空鼓开裂处理: 当抹灰施工后发生空鼓时,抹灰空鼓处只能作返工处理。具体方法为:先将空鼓部分凿去(凿除范围为空鼓部位四周扩大200mm),四周凿成方块形或圆形,边缘凿成斜坡形,用钢丝刷刷掉墙面松散灰皮处理时,底层表面进行拉毛,拉毛处理完成后,将修补处周围100mm 范围内清理干净。修补前1d,用水冲洗,使其充分湿润,一天内最好浇水湿润两次。修补时,先在底面及四周刷素水泥浆一遍,然后分两次用和原面层相同材料的1:2 水泥砂浆填补并槎平。 2、剪力墙、梁、柱与砌体交接处空鼓开裂处理: 当剪力墙、梁、柱与砌体交接处空鼓且裂缝过大时,先将开裂处抹灰层凿除,四周凿成方块形,清理基层,将松动、疏松、脱落的砂浆清除干净,在不同材料基体交接处的表面重新粘贴钢丝网,之后才采用素水泥浆的方法对墙面进行拉毛处理,待拉毛的水泥浆终凝后,用水将墙面适当湿润,然后分两次用和原面层相同材料的1:2 水泥砂浆填补并槎平。 当剪力墙、梁、柱与砌体交接处没有空鼓且出现细小裂缝时,

墙面抹灰空鼓开裂修补方案

墙面抹灰空鼓开裂修补 方案 集团标准化办公室:[VV986T-J682P28-JP266L8-68PNN]

金地三千府二期工程 墙 面 抹 灰 空 鼓 开 裂 处 理 方 案 湖南建工集团 金地三千府项目部 2013年9月5日 关于金地三千府墙面抹灰空鼓开裂的处理方案墙面抹灰工程空鼓开裂为抹灰工程质量通病,出现空鼓开裂的原因分析如下:

1、部分墙面由于抹灰施工前对墙面浇水湿润护养不够,墙面干燥,墙面存在毛细孔,导致抹灰上墙后,墙体大量吸取砂浆的水分,水分散发太快,造成砂浆强度不高,粘结力下降以及收缩太快,尤其是砂浆与墙面粘结面,当砂浆层的强度不能抵抗收缩拉力时开裂。同样,由于这时砂浆层与墙面的粘结力还未达到足以抵抗由于收缩而造成的砂浆层在墙面上的滑动,因而发生空鼓。 2、在对砼墙面进行拉毛处理时,拉毛不到位,喷洒不均匀,且对拉毛后的墙面养护时间(应在终凝后浇水养护,直到水泥疙瘩全部粘满砼光面上,并有较高强度即用手掰不动)和方法(浇适量水湿润,水的压力不宜过大,否则会使毛化的砂浆脱落)不对。 3、抹灰时,一些工人没有按交底施工,抹灰一次成型,抹灰没有分两次进行。 4、抹灰砂浆自身收缩引起开裂,抹灰砂浆收缩主要包括化学收缩、干燥收缩、温度收缩及塑性收缩。这些收缩将在抹灰砂浆中产生拉应力,当拉应力超过抹灰砂浆的抗拉强度时就会出现裂缝或空鼓。 5、安装施工队伍,在墙上开挖线槽,施工洞,填补不到位。 6、部分薄弱环节和剪力墙、柱、梁与砌体墙的交接处缺乏加强和构造措施,顶砖斜砌间隔时间过短,不满足规范要求,特别是梁底部位,由于砌体发生少许的沉降,使砌体墙与梁底分离形成裂缝;除此之外,砌体与砼各自收缩,形成裂缝。 7、当抹灰墙面面积过大时,没有设置分格缝,导致面积过大,抹灰层收缩导致裂缝。 针对抹灰工程空鼓开裂常见原因,项目部将采取的修补措施如下: 1、墙面抹灰层空鼓开裂处理:

墙面裂缝专项修补施工方案

********* 墙面裂缝专项修补施工方案 编制: 审核: 审批: ***********有限公司 编制日期:2016年11月29日一、编制依据

1、设计图纸 2、混凝土结构工程施工质量验收规范- GB50204-2015 3、混凝土质量控制标准- GB50164-2011 4、建筑装饰装修工程质量验收规范- GB50210-2001 二、基本情况 ******B区1、2#楼于2016年6月30日交付业主使用,B3楼于11月18日交付业主使用,3栋楼交付标准:毛坯(墙面、顶面石膏腻子找平)。近期,3栋楼已正式开始通暖,陆续接到物业公司前台上报工程部反映业主房间(有装修完成的、有未开始装修)墙面出现局部裂缝,此问题在供暖前出现频率较低。项目安排相关人员进行了现场检查。检查结果主要有以下几种情况: 1、腻子找平层裂缝 原因分析:基层有浮灰、油污,找平层没有干透就遭遇温度、湿度变化,腻子会出现裂缝,裂缝成不规则裂缝。 2、水泥砂浆抹灰层裂缝(含施工洞口,出现频率较高) 原因分析:抹灰层和墙体基体黏合不紧密则会导致抹灰层空鼓、掉粉,造成墙体开裂。一般为规则裂缝。 3、隔墙板与一、二次结构交界处(出现频率较高)。 原因分析:隔墙板与一、二次结构之间挂200宽的耐碱网格布,石膏腻子找平。可能受温度环境、上下楼装修期间的扰动或预制隔墙板本身材料收缩或隔墙板与一、二次结构安装拼缝未挤出水泥浆,填充不实,导致接缝处出现裂缝,一般为沿一、二次结构交接处成垂直缝或者水缝。 三、处理方案 项目将该问题与原设计单位结构设计师进行沟通,以上问题对于结构安全和使用功能不会产生影响,属于无害裂缝。项目结合现场实际情况,编制相关处理方案如下: ①情况一处理方案: 首先将面层腻子及找平石膏铲除,基层处理后,重新批腻子,在墙面上用白乳胶贴一层白的确良布,利用纤维的张力,来保证面层的完成。 ②情况二处理方案: 空鼓切除→基层处理→贴灰饼(大面积空鼓需要)→墙面甩浆拉毛→抹底灰→挂耐碱玻纤网格布抹面灰→浇水养护。

外墙开裂及渗水维修方案

一、编制依据 ------------------------外墙问题文件 《建筑工程施工质量验收统一标准》(GB50300-2001) 《建筑装饰装修工程质量验收规范》(GB50210-2001) 《建筑涂饰工程施工验收规程》(JGJ/T29-2003) 《施工现场临时用电安全技术规范》(JGJ46-2005) 《建筑施工安全检查标准》(JGJ59-99) 《建筑施工扣件钢管脚手架安全技术规程》JGJ130-2001 《建筑施工高处作业安全技术规范》JGJ80-91 《建筑机械使用安全技术规范》(JGJ33-2001) 《职业健康安全管理体系规范》GB/T28001-2001 《聚合物水泥防水砂浆》JC/T-984 《夏热冬冷地区居住建筑节能设计标准》(JCJ 134—2001) 本工程所包含但未列项者以最新相关规范为准。 。 二、工程概况 本工程项目位于武汉黄陂盘龙城经济开发区,出现开裂、渗水等病害的房屋为1#~26#房。 三、施工部署 3.1组织机构 由专业工长负责组织实施,其他人员配合。施工所需材料、劳动力计划均由工长负责编制,材料员负责组织进场。 安全、技术交底工作由专业工长负责。

3.2劳动力准备 施工共需专业防水工、抹灰工、架子工、涂料工、水电工和机修工共30名。 3.3材料准备 1、涂料、防水材料等:按原有样板及颜色或建设单位要求选用,所用材料应一次备齐。涂料应有出厂合格证、出厂日期及使用说明书。 2、填充料、助剂等:应符合设计要求及国家、行业现行规范规定的标准。 3.4机具准备 1、登高机具:脚手架(考虑到楼层及雨篷的因素后选用方案) 2、刷涂工具:排笔、漆刷; 3、滚涂工具:长毛绒辊筒、盛料桶; 4、抹涂工具:铁抹刀、油灰刀、灰盘等和电动搅拌机; 5、安全工具:安全帽、安全带、安全马甲、安全标志。 6、切凿工具:切割机、电动钻 7、未列入的其他工具。 3.5总平面布置 1、本工程现场只设置临时材料堆放场地,并随施工进度及时调整,人员住宿及办公场所就近租用。 2、施工临时用水用电由甲方提供接入点后,挂表计量,在分级布设足够临时接入点。 3.6施工总进度计划 施工进度暂定为2013年4月15日至2013年5月30日。具体开工日期及施工进度按建设单位要求后,在制定至楼户的详细修补施工进度方案和脚手架专项搭设施工方案。 3.7作业条件 3.7.1开裂墙面 开裂是墙面的正面、侧面及背面,基本上布于整体墙面。 1、对需要维修施工的墙面,堵抹门窗框四周,保护好门窗。

抹灰裂缝产生原因

0 引言 抹灰工程是用胶凝材料及其砂浆以薄层涂抹在建筑物表面上直接做成饰面层的装饰工程。抹灰工程分一般抹灰和装饰抹灰,一般抹灰工程在普通等级的装饰工程上应用非常广泛。本文主要讨论室内一般抹灰的施工要点及产生室内抹灰裂缝的主要原因和控制措施。 1 施工要点 1.1 抹灰层的层次 为了保证抹灰层质量,抹灰必须分层操作,通常分为不同构造的三个层次。①底层,主要起与基层粘结作用,并对基层进行初步找平。②中层,主要起找平作用,使物面平整,并弥补因底层收缩出现的裂纹。 ③面层(罩面),主要起装饰作用。 底层灰的用料应根据基层材料种类的不同(如砖、混凝土或加气混凝土等)而选用不同的砂浆。一般底层灰砂浆较常用的是水泥砂浆、石灰砂浆、水泥石灰砂浆。底层灰厚度约为6.8mm。 中层灰浆的种类一般参照底层灰的选择处理,即与底层灰选择同种砂浆,配比也大致相同。厚度略厚于底层灰,约为10mm。 面层灰浆多为麻刀灰、纸筋灰、玻璃丝灰(纤维材料起良好的止裂作用)以及石灰砂浆,高级墙面用石膏灰浆。若用砂浆,配比中砂的用量要略为减少,细度要更细,以保证面层平整细腻。厚度约为2.5mm。 抹灰要分层进行的原因:①抹灰层分作用和用料不同的底层、中层和面层,当然不能一次完成。②即使各层材料相同,若要一次完成,也有不易压实的操作困难。③厚厚的一层抹灰层自重大,当它超过砂浆与基层的粘结力时,抹灰层会掉落下来。采用分层抹灰,每层薄一些,并且后一层是在前一层6-7成干后抹上,此时前一层与前物面的粘结力已相当大,而后一层与前一层的粘结力只要承受薄薄的后一层自重。 ④使用含石灰膏的抹灰砂浆时,由于石灰膏的硬化是其主要成分Ca(OH)2 吸收空气中的CO2。生成CaCO3和H2O(水分要蒸发)。而空气中CO2含量很少,所以石灰膏硬化很缓慢。若不分层抹灰,在厚厚的抹灰层深处,石灰膏长时间不能结硬。采用分层抹灰,每层薄一些,各层之间有一定的施工间歇,就能使各层的石灰膏有充分硬化的环境条件。 1.2 抹灰层厚度控制 内墙抹灰层平均总厚度应不大于下列规定:普通抹灰—l8mm;中级抹灰—20mm;高级抹灰—25mm。抹灰层平均总厚度大于质量标准规定,不仅要增加造价,而且会影响质量。当抹灰层过厚时:①灰浆层自重大,易产生下垂现象,拉松灰浆与基层的粘结,导致出现空鼓。②抹灰层自重超过灰浆与基层的粘结力时,抹灰层脱落。③灰浆干燥收缩量大,所产生的收缩应力超过灰浆强度时,抹灰层开裂。另外,高级抹灰控制厚度要比普通抹灰大些,这是由于高级抹灰的表面平整度要求比普通抹灰要高些,即表面平整允许偏差要小些,抹灰层的表面平整是靠砂浆层厚度来调整的,表面平整度越高用以调整的砂浆层厚度应越宽裕些。 1.3 施工操作 一般抹灰按质量等级的不同,施工工序也不相同,但大致可分为:基层处理、贴灰饼冲筋、抹底层、中层、面层灰等。 1.3.1 基层处理 (1)对砖墙面,应清除污泥、多余的灰浆,清理干净后浇水湿润墙面即可。 (2)对混凝土墙面,由于其表面比较光滑,影响抹灰层与基层的粘结,要做表面粗糙处理。常用的方法有:①凿毛法。用扁铲或凿子把混凝土表面凿成密密麻麻的坑。②甩浆法。把水泥浆无规则地甩在墙面上,形成一个个疙瘩。③划纹法。现浇混凝土拆模后,立即用铁钩在其表面划沟,一般采用斜向交叉纹路。上述粗糙处理后,在抹灰前浇水湿润墙面。 (3)对加气混凝土墙面,有三种基层处理方法:①浇水及刷素水泥浆。抹灰前24h墙面浇水两到三遍,抹灰前1h再浇水一到两遍,然后立即刷素水泥浆一遍,之后立刻抹灰。②刷胶水素水泥浆,刷后立即抹灰。 ③水泥砂浆刮糙。先刷素水泥浆一遍,然后抹水泥砂浆并用铁抹子刮糙表面。

墙面砂浆开裂原因及解决方法

墙面砂浆开裂原因及解决方法 一、操作不规范的五种现象及原因 1、 多数施工人员在操作中合并了要求的抹灰遍数。出现了“少工缺序”的随意性操作现象,把要求三遍成活化简为两遍成活,且分遍抹灰的间隔时间太短,第一遍抹灰撒砂浆尚未收水结硬即开始第二遍,有的甚至一遍摸成。这样一次抹灰的厚度都超过了20mm,由于基层的不平,局部可能超过30mm以上,使高干缩率水泥砂浆抹灰墙面在结硬干缩过程中必然出现裂缝。另外,这种情况得抹灰还会使砖混结构的墙面在抹灰过程中便混凝土面层上产生坠烈性裂纹。 2、图省力,随意加大抹灰砂浆的配合比。在现场操作中发现,操作人员为便于操作而加大水泥砂浆的配合比。抹灰砂浆一般用体积比来计量,并按砂浆的用途不同拟定不同的配合比,这对与基层的强度匹配和防止抹灰墙面空鼓开裂是十分必要的 实际配合比远大于设计要求的配合比,基层找平抹灰的配合比有的高达1:2.5-1:2面层灰达到1:1甚至更高,更有甚至基层抹灰和面层抹灰使用一个配合比。配合比的加大不但浪费了材料,更重要的是增加了砂浆的密实度和强度,这样不但破坏了砂浆强度与砌体墙面的强度匹配,同时还增强了砂浆脆性,使结硬后的砂浆墙面更易出现空鼓和脆裂。 3、

有不少施工人员对规范的此项要求不予理会,在不同材料的界面. 处无加强措施,特别是在混凝土切块、混凝土烟道、混凝土通风道和轻质砌块填充墙的界面处。造成了这些部位上的明显竖向裂缝,严重的甚至出现贯通性裂缝,给人一种结构裂缝的不安全感。 4、 操作人员经采用抹灰面层刮抹纯水泥膏的办法来达到这一要求,以便取得较好的验收效果。岂不知正是这种方法摸出的墙面才是造成抹灰出现龟裂的主要原因,特别是外墙尤甚。另外,使用面层灰的配合比过大,操作时面层压光提出的素浆过厚,也是造成抹灰墙面龟裂的一个主要原因。 5、不理解材料性质,使用凝结后的砂浆。对墙面空鼓开裂,特别是顶棚反手灰空鼓开裂的原因,通过操作调查,在排除了原材料和基层清理等方面的原因后发现,使用初凝后的砂浆是造成空鼓开裂的主要原因。 有些施工单位由于缓解工种穿插中使用搅拌机的矛盾,对抹灰砂浆集中存放在楼面。夏季高温时,水泥砂浆存放时间长,水泥已经初凝,砂浆出现凝结,然后操作人员在加水调和后使用,降低了砂浆的轻度和操作度。实践证明,用这种砂浆抹出的墙面,特别是顶棚很少有不出现空鼓裂缝的。 二、控制要点 出现以上违规操作的主要愿意是多方面的,单主要原因还在于:壹拾因抹灰工艺操作工序较多,使操作者随意操作选择的可能性;二是在

墙体裂缝修复专项施工方案(20200420182610)

泰莱新城三期工程外墙渗水原因分析与治理方案 一、工程基本概况 泰莱新城三期21#、22#、28#、29#楼为多层6+1,31#、32#楼为多层5+1,框架结构。填充墙内墙体材料为水泥砖,外墙体材料为轻集料水泥多孔保温砖。 二、工程治理内容 泰莱新城三期21#、22#、28#、29#、31#、32#楼所有东西山墙及南北外墙(局部)裂 缝修补及维护工作(外墙采用搭设扣件式钢管脚手架施工)。 三、外墙渗水的类型 1、填充墙面渗水 外墙层间梁下与墙体搭接处;层间墙中段900高腰梁上与墙体搭接处;局部层间墙有水平裂缝;缝长延伸到门窗边或柱边;有的裂缝宽度达1㎜。部分柱与墙体搭接处存在竖向裂缝,部分裂缝宽度有1㎜;窗台两角出现呈八字形微小裂缝及窗台板上水平裂缝, 尤其是在东西山墙和顶层较为严重。裂缝早上不明显,晴天的午后变得明显。 2、外墙门窗框周边渗水 渗水部位在窗台及下框两边角、铝合金外门窗拼管缝处、边框和上框与外墙交界处,其中下框两边角处渗水最为严重。 3、外墙洞、孔渗水 较为普遍的渗水部位是出现在外墙空调孔、给排水和煤气管的固定件钻孔。 四、外墙渗水的机理和原因分析 1、材料方面 ①框架填充墙是由混凝土和砖砌体组合而成的,但这两种材料的温变膨胀系数不同。在相同的温度下,变形值不同而产生裂缝,这种显现一般发生在混合结构处。②本工程外墙填充墙采用水泥多孔保温砖,该砖吸水性低,砂浆硬化慢在其强度不足时过早立模及混凝土浇注产生早期砌体位移、松动、开裂。③该砖为水泥制品,干燥收缩是其特性, 其收缩率在0.35mm/m-0.45mm/m间,比粘土砖的温度线膨胀系数大,水泥收缩在180d后才趋于稳定,水泥的干缩加大了水泥多孔保温砖的内力。本工程外墙裂缝属于 温度应力裂缝和砖砌体干缩裂缝,雨水在风压作用下沿裂缝渗入室内。

外墙裂缝处理方案

外墙裂缝处理方案 一、裂缝的具体形式 1.窗洞下口角部的呈“正八字”形式角部裂缝; 2.框架柱与填充墙接槎处出现由上到下的通缝; 3.分布在墙面上不规则的微裂缝; 二、裂缝的处理措施 (一)对第一种与第二种裂缝的处理措施 1.以裂缝为中线,将裂缝两边各250㎜的抹灰层剔除。剔除前应先用切割锯切两道相对整齐的缝,然后再用锤子配合钢钎将抹灰层轻轻的剔除。用切割锯切缝时必须注意,切缝的深度以不损坏填充墙为宜。剔除抹灰层时不应用力过猛,尽量减少对其他墙体的震动。 2.将剔出的墙体表面的粘接的砂浆块等全部清理干净,淋水湿润墙体。 3.抹底层砂浆:在墙面湿润的情况下,先刷一遍掺10%的TG胶水泥浆(水灰比为),随刷随打底;砂浆的配合比为1:; 4.挂400宽的钢丝网,选用钢丝直径不小于㎜,网眼尺寸为8-10㎜的钢丝网。钢丝网一定要钉平整,且紧贴底层灰,不得外露; 5.待底层灰七成干后抹面层砂浆,面层砂浆为1:3的水泥砂浆; 6.浇水养护不少于7d; 经过以上方法处理完毕后,新旧抹灰之间的施工缝按照如下办法在处理: 1.沿施工缝划出2-3㎜宽、深3-5㎜的凹槽; 2.将凹槽内的灰尘清理干净,保证凹槽内的清洁。清理时不宜用水冲洗,最好用空气压缩机清理! 3.用与腻子颜色相近的耐候胶,用胶枪将凹槽封堵; 4.待将凹槽全部用耐侯胶封堵完毕后,用腻子刀刮平。使胶与墙面一平,或凸出墙面1㎜。 5.胶干燥1-2天后刷外墙涂料。 (二)对第三种裂缝的处理措施 1.沿裂缝划出2-3㎜宽、深3-5㎜的凹槽; 2.将凹槽内的灰尘清理干净,保证凹槽内的清洁。清理时不宜用水冲洗,最好用空气压缩机清理! 3.用与腻子颜色相近的耐候胶,用胶枪将凹槽封堵; 4.待将凹槽全部用耐侯胶封堵完毕后,用腻子刀挂平。使胶与墙面一平,或凸出墙面1㎜。 5.胶干燥1-2天后刷外墙涂料。

内墙抹灰开裂质量通病的防治措施

内墙抹灰开裂质量通病的 防治措施 This manuscript was revised on November 28, 2020

框架填充墙抹灰开裂质量通病的防治措施 (试用) 目前,公司开发项目的抹灰工程开裂和空鼓问题比较突出,严重影响墙体美观和竣工验收,用户极不满意。已经成为影响公司开发项目工程质量的重要因素之一。 现在公司开发项目结构形式以框架为主,后砌填充墙多采用陶粒空心砌块、加气混凝土砌块、空心粘土砖等轻质材料。下面以填充材料为陶粒空心砌块为例,就抹灰开裂、空鼓问题产生的原因及防治办法等叙述如下: 一、现象: 1、规则裂缝:在两种不同材料墙体的分界处出现,如混凝土墙柱与陶粒空心砌块的交接处,呈竖向规则裂缝。 2、内墙不规则裂缝:出现在墙体的抹灰层,呈鸡爪纹或龟背纹。 二、原因分析: 1、当前陶粒混凝土空心砌块均为无砂大孔混凝土,其本身强度低,收缩性大,是产生裂纹和裂缝的主要原因。 2、由于填充墙和主体结构这两种材料这线膨胀系数、弹性模量不同,这些材料在相同的环境、温度和外力作用下产生的变形不同,容易在两种材料交接面处产生裂纹和裂缝。 3、混凝土柱子与填充墙间的拉结未按规范做拉结筋或拉结筋伸入填充墙的长度不够。施工不规范。 4、基层处理不干净,抹灰砂浆粘贴不牢。

5、抹灰用的砂浆配合比、强度不合适。因陶粒空心砌块强度比较低,抹灰用的砂浆强度不宜太高。 6、一次抹灰过厚,造成收缩率过大。砂浆和易性差等原因均能造成抹灰开裂和空鼓。 三、预防措施 针对以上抹灰开裂和空鼓产生的原因,预防措施可从前期砌体和后期抹灰两环节来考虑。 (一)前期砌筑工程方面控制 1、提高砌块本身强度,砌块必须经养护28天后出厂,严禁使用热砌块及生产后不足28d出厂的砌块。 2、水泥进场后,即使有出厂合格证,也必须经过试验室严格复试合格后方能使用;砌筑用砂应采用中砂,含泥量不超过5%;石灰膏的熟化时间不少于7天。 3、按设计要求确定砌筑砂浆强度和配合比,必须保证砂浆质量。 4、砌筑前一天,应将陶粒空心砌块及与原结构相接处,洒水湿润,以保证砌体良好粘结。 5、混凝土柱子与填充墙间墙体拉结筋可采用预埋或植筋形式。如采用植筋形式,在结构上钻孔后,孔内一定要清理干净。结构胶复验合格后方可使用。拉结筋伸入填充墙内长度和拉结筋的间距必须符合设计要求。确保墙体拉结筋质量 6、如预留墙体拉结筋不在砖缝处,应重新植筋,严禁将拉结筋弯折后压入砖缝内。

抹灰裂缝产生原因及防治措施

引言 抹灰工程是用胶凝材料及其砂浆以薄层涂抹在建筑物表面上直接做成饰面层的装饰工程。抹灰工程分一般抹灰和装饰抹灰,一般抹灰工程在普通等级的装饰工程上应用非常广泛。本文主要讨论室内一般抹灰的施工要点及产生室内抹灰裂缝的主要原因和控制措施。 1 施工要点 1.1 抹灰层的层次 为了保证抹灰层质量,抹灰必须分层操作,通常分为不同构造的三个层次。①底层,主要起与基层粘结作用,并对基层进行初步找平。 ②中层,主要起找平作用,使物面平整,并弥补因底层收缩出现的裂纹。③面层(罩面),主要起装饰作用。 底层灰的用料应根据基层材料种类的不同(如砖、混凝土或加气混凝土等)而选用不同的砂浆。一般底层灰砂浆较常用的是水泥砂浆、石灰砂浆、水泥石灰砂浆。底层灰厚度约为6.8mm。 中层灰浆的种类一般参照底层灰的选择处理,即与底层灰选择同种砂浆,配比也大致相同。厚度略厚于底层灰,约为10mm。 面层灰浆多为麻刀灰、纸筋灰、玻璃丝灰(纤维材料起良好的止裂作用)以及石灰砂浆,高级墙面用石膏灰浆。若用砂浆,配比中砂的用量要略为减少,细度要更细,以保证面层平整细腻。厚度约为2.5mm。 抹灰要分层进行的原因:①抹灰层分作用和用料不同的底层、中

层和面层,当然不能一次完成。②即使各层材料相同,若要一次完成,也有不易压实的操作困难。③厚厚的一层抹灰层自重大,当它超过砂浆与基层的粘结力时,抹灰层会掉落下来。采用分层抹灰,每层薄一些,并且后一层是在前一层6-7成干后抹上,此时前一层与前物面的粘结力已相当大,而后一层与前一层的粘结力只要承受薄薄的后一层自重。④使用含石灰膏的抹灰砂浆时,由于石灰膏的硬化是其主要成分Ca(OH)2 吸收空气中的CO2。生成CaCO3和H2O(水分要蒸发)。而空气中CO2含量很少,所以石灰膏硬化很缓慢。若不分层抹灰,在厚厚的抹灰层深处,石灰膏长时间不能结硬。采用分层抹灰,每层薄一些,各层之间有一定的施工间歇,就能使各层的石灰膏有充分硬化的环境条件。 1.2 抹灰层厚度控制 内墙抹灰层平均总厚度应不大于下列规定:普通抹灰—l8mm;中级抹灰—20mm;高级抹灰—25mm。抹灰层平均总厚度大于质量标准规定,不仅要增加造价,而且会影响质量。当抹灰层过厚时:①灰浆层自重大,易产生下垂现象,拉松灰浆与基层的粘结,导致出现空鼓。②抹灰层自重超过灰浆与基层的粘结力时,抹灰层脱落。③灰浆干燥收缩量大,所产生的收缩应力超过灰浆强度时,抹灰层开裂。另外,高级抹灰控制厚度要比普通抹灰大些,这是由于高级抹灰的表面平整度要求比普通抹灰要高些,即表面平整允许偏差要小些,抹灰层的表面平整是靠砂浆层厚度来调整的,表面平整度越高用以调整的砂浆层厚度应越宽裕些。

墙面抹灰开裂的原因分析与治理措施

墙面抹灰开裂的原因分析与治理措施 一、工程概况 ********** 二、墙面抹灰开裂的原因分析 在***(无顶棚)及室内墙面个别部位发现有抹完灰的墙面上有裂缝,经现场查验并结合施工过程中各个环节分析认为主要原因为:墙体过高,砌筑时灰缝不饱满、厚度不均匀,使墙体受力不均匀、承载力降低,而出现抹完灰的墙面裂缝。 结合墙面裂缝形成原因分析以下方面也可能形成墙面裂缝: 1、地基不均匀沉降引起的墙体开裂。 2、温度裂逢,这种裂逢主要出现在不同材料的交接处,如系梁和砖砌体交接处的水平裂缝。由于周围温度变化引起变形,不同材料的膨胀系数不一样,导致产生温度裂缝。建筑物的长度过长以及受热不均匀,则容易产生温度裂缝。 3、过大振动(施工电梯附墙周边墙体裂缝)。 4、加气混凝土砌块等材料施工不当造成的裂缝。 三、墙面裂缝防治措施 避免墙体抹灰层“龟裂”和“壳裂”,施工时应注意以下几点: 1、注意材料的使用。施工现场应尽可能使用同品种同批次的水泥,品种批次不同的,性能也有所不同,所以不得混用。砂子宜使用中砂,砂在使用前应过筛,含泥量不应超过3%。砂浆搅拌要均匀,不均匀搅拌导致有的砂浆强度偏高、有的强度偏低,容易引起灰缝位置开裂。 2、抹灰前的基层处理是确保质量的关键之一,必须认真做好。基层的表面尘土、砂浆、污垢、油渍均应事前清除干净。过于光滑的基层,要事先凿毛,再用1:1水灰比渗10%的107胶薄抹一层粘结层。抹灰前,墙面应浇水湿润,洒水时间与施工时间不要间隔太长,以免抹灰后砂浆中的水分很快被

基体吸收,造成砂浆失水过快,而导致强度降低。

3、注重抹灰工操作技能。如:抹压力度不均匀、厚度不均匀容易造成抹灰层产生裂缝。 4、抹灰后应注意洒水养护。 墙体抹灰空鼓以及剥落产生原因以及施工应注意问题 1、基层未处理好。抹灰前墙面应按设计及施工要求作基层处理,清除基层表面杂质,调整表面含水率,采用聚合物水泥浆、聚合物水泥细砂浆或水泥净浆洒刷,(厚1~2mm),在其凝固后采用混合砂浆(或专用砂浆)进行过渡找平层抹灰。也可采用也可采取人工凿毛或其他提高粘结性能的基层处理措施,防止出现空鼓开裂。面层砂浆标号不能高于打底砂浆,而打底砂浆不能高于基层墙体,以免在凝结过程中产生较强的收缩应力,破坏强度较低的基层,产生空鼓、脱落等质量问题。 2、抹灰砂浆使用不当。抹灰采用的砂浆品种,应符合设计要求,其配合比、稠度等应检查合格后方可使用。施工时应注意抹灰用的砂浆必须具有良好的和易性,并具有一定的粘结强度。严禁使用熟化不透的石灰膏,以防爆灰。 3、抹灰工艺把握不好。施工中应注意不同墙体、不同部位每个抹灰层的厚度。抹灰应分层进行,水泥砂浆抹灰每遍厚度宜为5~7mm;石灰砂浆和水泥石灰砂浆抹灰每遍厚度宜为7~9mm。多遍抹灰时,应待前一层7~8成干后,方可涂抹后一层;水泥砂浆和水泥混合砂浆应待前一层凝结后,方可涂抹后一层。 墙面抹灰层中加挂钢网的防裂方法以及施工注意问题 墙面抹灰层中加挂钢网的防裂方法

墙面抹灰空鼓开裂修补方案70286

左岭新镇四期还建社区 1-1#~1-7#楼、1#~3#配电房、1#开闭所及1#地下室墙面抹灰空鼓开裂的处理方案 编制人: 审核人: 审批人: 武汉鼎吉建筑工程有限责任公司 2017年4月20日

目录 一、工程综合概况 (1) 二、成因分析 (2) 三、整改处理方案 (3) 1、墙面抹灰层空鼓开裂处理: (3) 2、剪力墙、梁、柱与砌体交接处空鼓开裂处理: (4) 3、线管开槽处出现裂缝处理: (5)

一、工程综合概况 工程名称:左岭新镇四期还建社区1-1#~1-7#楼、1#~3#配电房、 1#开闭所及1#地下室 建设单位:武汉左岭新城开发投资有限公司 设计单位:武汉和创建筑工程设计有限公司 监理单位:湖北天慧工程咨询有限公司 施工单位:武汉鼎吉建筑工程有限责任公司 建设地点:武汉市东湖高新区左岭新城科技二路与卸甲路交汇处 本工程由四栋34层住宅楼、两栋25层住宅楼及附属一层商业裙楼、一栋27层楼及四个配电房和一个1层满铺地下室(作为车库、设备用房)组成。其中1-1#楼地上34层,标准层层高为,建筑面积,建筑高度;1-2#楼地上25层,标准层层高为,建筑面积,建筑高度;1-3#楼地上27层,标准层层高为,建筑面积,建筑高度;1-4#楼地上34层,标准层层高为,建筑面积,建筑高度;1-5#楼地上25层,标准层层高为,建筑面积,建筑高度;1-6#楼地上34层,标准层层高为,建筑面积,建筑高度;1-7#楼地上34层,标准层层高为,建筑面积,建筑高度;满铺地下室为地下一层,层高为米(局部米,主楼部位地下室层高米(6#楼部位为6米)。 二、成因分析 墙面抹灰工程空鼓开裂为抹灰工程质量通病,出现空鼓开裂的原

内外墙抹灰及空鼓开裂修补施工方案方案

伟业上城3号院 内 外 墙 抹 灰 > 施 工 方 案 编制 - 审批 河南筑铂建筑工程有限公司 2020年5月7日

目录 一、编制依据 (1) 二、工程概况 (1) 三、施工准备 (3) 1. 材料准备 (3) 2.机具准备 (3) 3.技术准备 (4) 4.其他准备 (4) 四、内墙抹灰施工工艺 (4) 1.操作工艺流程 (4) 2.基层处理 (4) 3.贴金属网 (4) 4.墙面浇水 (5) 5.找规矩 (5) 6.做灰饼、设置标筋 (5) 7.抹底灰 (5) 8.抹罩面灰 (5) 9.预留孔洞、配电箱、槽、盒修正 (6) 五、外墙抹灰施工工艺 (6) 1.操作工艺流程 (6) 2、基层处理 (6) 3.贴金属网 (6) 4、吊垂直、套方、找规矩、贴灰饼 (6) 5、抹底层砂浆 (6) 6、抹面层砂浆 (7) 7、养护 (7) 六、细部做法 (7) 七、空鼓开裂处理措施 (8) 1.原因分析 (8) 2.修补措施 (8) 七、施工管理措施 (9) 八、质量及验收标准 (10) 九、成品保护 (11) 十、安全事项 (11) 十一、文明施工 (11)

一、编制依据 二、工程概况 本方案包含室内外抹灰与公共部分抹灰,功能不同,做法各不相同,详见下表:

三、施工准备 1. 材料准备 本工程采用商品预拌砂浆。必须按照设计要求严格控制砂浆中的水泥、砂、掺合料的配合比,砂浆使用前必须做试验工作,并且提供试验结果,试验合格方可使用。 拌合用水:拌制砂浆应采用不含有害物质的洁净水。 砂浆水灰比不大于,砂浆稠度7~9cm。砂浆必须具有良好的和易性,气温较高时可适当提高。 2.机具准备 预拌砂浆罐1个,小型翻斗车。 主要工具:木抹子、铁抹子、钢皮抹子、木杠、托线板、靠尺、卷尺、筛子、刷子和灰筒等。 3.技术准备 抹灰前熟悉图纸,做好抹灰样板间,经检查鉴定达到标准再正式抹灰。

内外墙抹灰空鼓、开裂控制

www.186********.cn 内外墙抹灰空鼓、开裂控制 武汉奥特龙建筑材料公司 www.186********.cn 一、墙面空鼓与开裂问题的特征与共性 墙面空鼓与开裂的特征在于,抹灰层空鼓与开裂的部位主要分布在砼体基面,以处在门窗过梁及厨浴间墙面上居多,且空鼓的面积多为鸡蛋大小,一般不超过30×30(cm)。墙面裂缝一般在20cm范围内,多为呈水平走向。 二、基层、面层处理 1、不同墙体之间订网,保证搭接150mm; 2、甩浆前基层湿水,养护; 3、甩浆密实,厚度达到标准; 三、引起墙面出现空鼓与开裂的成因及解决方向 施工没有将砂浆搓抹或挤压密实时,就正如混凝土没有振捣密实一样必然会收缩剧增而开裂。只要能理解其开裂是三维体积收缩所引致的话,那么就不难明白,墙体抹灰层的开裂及空鼓与砂浆的收缩有着必然的因果关系。 因此,防治墙体抹灰层开裂与空鼓的技术思路,主要在于尽量减少砂浆抹灰层的收缩,其出路在于改善砂浆性能,降低砂浆的水灰比,以及有赖于施工将砂浆搓压或挤压密实。 四、影响墙面抹灰层不够密实的成因 1、墙面抹灰没有按相关技术规程的基本要求实行分道施工。 2、新拌砂浆超过施工开放时间或受到污染,而影响到砂浆的性能。 3、砂料没有作出过筛级配。 4、抹灰之前没有对基层上的凹凸不平及孔洞部位作出修补处理。 5、钉挂在墙面上的钢网未张拉牢固。 成因一,墙面抹灰没有按相关技术规程的基本要求实行分道施工 一则,砌体与混凝土结构的抹灰层基面,在饥水性方面存在着较大的差异,抹上墙的砂浆其初凝时间是无法一致的。 大量实例工程经验证明,抹在混凝土结构基面上的底层灰与罩面灰其分道施工间隔时间小于12个小时的话,施工确实是难以将抹灰层搓抹密实的。故其出

墙体裂缝修复专项方案

墙体裂缝修复专项方案 This model paper was revised by the Standardization Office on December 10, 2020

(1)处理方法 遇到墙面出现裂缝质量问题时,要分清情况,对症下药,才能起到既少花钱又能解决问题的效果。墙面裂缝问题,常常是下列3种情况。现将整治方法分别作一介绍。 1.墙面有裂缝,且裂缝处抹面砂浆有空鼓现象。这种情况首先要找准空鼓范围,沿空鼓四周进行机械切割(适当扩大切割范围),使切割部位形成较整齐规则的平面,四周切割边切成向外约45度的斜口,而后人工凿除空鼓砂浆至墙体砖面或不空鼓的底层砂浆面,用钢丝刷刷除松动部位,冲洗浮灰。爱迪界面剂刷一道,抹面时用混合砂浆(掺稠化粉)。抹面厚超过10mm时,分2次粉刷。养护约7天时间,干燥后刮2遍腻子,打砂纸刷涂料。 2.抹面砂浆不空鼓,存在大面积密集型裂缝现象。这种情况要铲除原墙面腻子,清洗干净后重新刮腻子,打砂纸刷涂料;也可在上面批二遍柔性腻子。 3.抹面砂浆不空鼓,表层无起皮脱落,存在少数稀疏型裂缝现象。这种情况则采用“见缝补缝”原则,顺裂缝将墙面腻子铲除约2~3cm宽,深度至砂浆面,清洗干净后,用柔性腻子将缝隙补平,打砂纸刷涂料。 (2)温度应力引起的抹灰层及墙体裂缝

具体表现为:梁底出现水平裂缝;柱边或填充墙中部出现竖直裂缝或八字形裂缝;裂缝早上不明显,晴天的午后变得明显;多属于温度应力引起的裂缝。 1.一般材料均有热胀冷缩性质,房屋也同样。如果结构受到约束而不能自由变形时,则将在结构中产生附加应力或称温度应力,由温度应力引起结构的伸缩。 2.由于钢筋混凝土的线膨胀系数为1.08×10-5/℃,而普通砖砌体的线膨胀系数为0.5×10-5/℃,在相同的温差下,钢筋混凝土结构的伸长值要比砖砌体大一倍左右。所以,在温度变化时,砖混结构的钢筋混凝土屋盖、楼盖、圈梁与砖墙伸缩不一,必然彼此相牵制而产生温度应力,使房屋结构开裂破坏,温度应力引起墙体裂缝分为以下三种情况。 1)倒“八”字形裂缝 当外界温度上升时,外墙及屋盖部分均沿长度方向将有所伸长,但屋盖部分(特别是直接暴露在大气中的钢筋混凝土屋盖)的伸长值比外墙大。由力学分析可知,屋盖伸长对墙体产生水平推力,墙体受到屋盖的推力产生剪应力,剪应力和拉应力又引起主拉应力,当主拉应力过大时,将在墙体上产生倒“八”字形裂缝,此类裂缝多发生在顶层的墙体两端。

墙体裂缝修复专项方案

(1)处理方法 遇到墙面出现裂缝质量问题时,要分清情况,对症下药,才能起到既少花钱又能解决问题的效果。墙面裂缝问题,常常是下列3种情况。现将整治方法分别作一介绍。 1.墙面有裂缝,且裂缝处抹面砂浆有空鼓现象。这种情况首先要找准空鼓范围,沿空鼓四周进行机械切割(适当扩大切割范围),使切割部位形成较整齐规则的平面,四周切割边切成向外约45度的斜口,而后人工凿除空鼓砂浆至墙体砖面或不空鼓的底层砂浆面,用钢丝刷刷除松动部位,冲洗浮灰。爱迪界面剂刷一道,抹面时用混合砂浆(掺稠化粉)。抹面厚超过10mm时,分2次粉刷。养护约7天时间,干燥后刮2遍腻子,打砂纸刷涂料。 2.抹面砂浆不空鼓,存在大面积密集型裂缝现象。这种情况要铲除原墙面腻子,清洗干净后重新刮腻子,打砂纸刷涂料;也可在上面批二遍柔性腻子。 3.抹面砂浆不空鼓,表层无起皮脱落,存在少数稀疏型裂缝现象。这种情况则采用“见缝补缝”原则,顺裂缝将墙面腻子铲除约2~3cm宽,深度至砂浆面,清洗干净后,用柔性腻子将缝隙补平,打砂纸刷涂料。 (2)温度应力引起的抹灰层及墙体裂缝

具体表现为:梁底出现水平裂缝;柱边或填充墙中部出现竖直裂缝或八字形裂缝;裂缝早上不明显,晴天的午后变得明显;多属于温度应力引起的裂缝。 1.一般材料均有热胀冷缩性质,房屋也同样。如果结构受到约束而不能自由变形时,则将在结构中产生附加应力或称温度应力,由温度应力引起结构的伸缩。 2.由于钢筋混凝土的线膨胀系数为1.08×10-5/℃,而普通砖砌体的线膨胀系数为0.5×10-5/℃,在相同的温差下,钢筋混凝土结构的伸长值要比砖砌体大一倍左右。所以,在温度变化时,砖混结构的钢筋混凝土屋盖、楼盖、圈梁与砖墙伸缩不一,必然彼此相牵制而产生温度应力,使房屋结构开裂破坏,温度应力引起墙体裂缝分为以下三种情况。 1)倒“八”字形裂缝 当外界温度上升时,外墙及屋盖部分均沿长度方向将有所伸长,但屋盖部分(特别是直接暴露在大气中的钢筋混凝土屋盖)的伸长值比外墙大。由力学分析可知,屋盖伸长对墙体产生水平推力,墙体受到屋盖的推力产生剪应力,剪应力和拉应力又引起主拉应力,当主拉应力过大时,将在墙体上产生倒“八”字形裂缝,此类裂缝多发生在顶层的墙体两端。

对建筑墙体抹灰裂缝的产生及原因分析

对建筑墙体抹灰裂缝的产生及原因分析 发表时间:2019-01-10T09:46:27.527Z 来源:《基层建设》2018年第35期作者:张建浩[导读] 摘要:在建筑行业的施工过程中,经常会出现墙体抹灰裂缝、空鼓这两种现象,作为建筑工程中的难题,如何避免这两种弊端的出现成为了许多施工单位的研究内容。 山东铭远建筑安装工程有限公司山东临沂 276000 摘要:在建筑行业的施工过程中,经常会出现墙体抹灰裂缝、空鼓这两种现象,作为建筑工程中的难题,如何避免这两种弊端的出现成为了许多施工单位的研究内容。因为社会发展极快的速度带动了人们对于建筑的高质量的要求,人们对于建筑外观的美丽整洁有了更高层次的需求,但是墙体裂缝、鼓泡的出现使得墙面的装饰工作有了很大的困难,即使经过了长时间的粉刷修饰,裂缝和鼓泡的不美观还是 会影响整体的效果。本文将分析墙面裂缝的出现以及鼓泡形成的原因,具体提出一些建筑施工的预防策略,希望对建筑的质量提升有所帮助。 关键词:建筑墙体;抹灰裂缝;鼓泡;原因分析建筑施工的场面在我国大大小小的地方都能够见到,随着建筑工程数量的日益增多,在相关的这些建筑中,一些普遍问题的出现就引起了人们的反思。人们对于生活的高品质追求,对于建筑墙面上的抹灰裂缝的出现是不能容忍的,一些已经建成投产的民用建筑,经过了一定的年限,建筑墙面上都会出现这样的缺陷。如果能够在建筑施工的过程中严格的控制相关过程的质量要求,就有可能会避免出现上述的这些情况。 1墙体抹灰裂缝以及空鼓现象建筑施工中常因为施工中的不稳定因素而造成后期墙面墙体抹灰裂缝空鼓现象的出现,抹灰裂缝影响建筑的质量,而且非常的不美观。针对建筑中出现的裂缝空鼓现象的原因的追溯,从理论性质分析,首要影响因素就是温度差的存在而造成墙体内部冷热系数不一的材料发生不同程度的膨胀。在这样的基础上,又因为空气中湿度的影响,又会加速裂缝的加剧和空鼓的形成。在墙体的基础材料中粘土砖被用来提升墙体的保温隔热的性能,但是这类材料具有范围很大的湿度和变形率,将其铺设于混凝土之间,可能会因为一些因素导致不同区域的墙体出现不同程度的变形,进而相互牵扯导致墙体空鼓的出现和裂缝的形成。 2建筑施工中的墙面裂缝建筑工程的施工过程中,如果墙面在修饰加工的过程里出现了裂缝,都会不可避免的出现一些液体渗入,造成壁面冻胀和侵蚀剥落等的墙面受损情况。在这样的环境下,造成墙面裂缝有以下的几点原因:第一墙体在施工中选用的砌筑体和混凝土材料的受热膨胀系数有着很大的差异,建筑墙面暴露在空气中,因为冷热环境的影响,就会使得建筑墙面内有些材料膨胀,有些材料收缩,最后就导致了裂缝的出现。若是遭遇雨季,水体的渗入就会进一步导致墙面材料的剥落。第二墙体在基层建筑中,有些建筑工人会习惯在抹灰的时候往壁面上浇水以此来润湿。这样的操作往往会导致后期的流坠开裂。第三的情况与第二种相反,因为基层的处理过于干燥,导致抹灰时材料脱水过快而形成干缩开裂,严重时引起空鼓情况,渗水时就会造成大面积的脱落。第四是因为相关施工工作的开展不够规范科学而造成的裂缝,比如在抹灰前对于墙体壁面的清洁工作做的不够到位,墙面存在污垢导致抹灰工作开展不顺利。 3建筑墙体抹灰开裂空鼓成因 3.1墙体方面 墙体在抹灰前,必须进行一些基本的操作,来增加后期抹灰工艺的效果。如果在抹灰前未能进行一定的清洁工作,将其表面的粉尘清理干净,那么墙体与底灰的接触效果就会很差。清洁后要进行润湿,润湿时不能够处理的太过湿润,否则将会引起墙体的流坠开裂,也不能过于干燥,砂浆中的水分会被墙体吸收而造成墙体的开裂。在一些不同材料的墙体中,存在着和混凝土缝衔接的地方被忽略,没有进行特别的处理工作,在抹灰后就极易出现空鼓开裂。 3.2抹灰墙体 抹灰墙体在施工中,对于质量造成影响的材料有混凝土墙体模板隔离剂、砌体材料。前者如果选用的不恰当,就会使得混凝土在墙体内出现隔离层,混凝土的粘附能力就会大大的降低,后者如果砂浆没有按照标号选择,堆砌阶段建筑的强度不够也难以承受应力变化。此外,在内部堆砌方法的选择上,如果没有按照设置堆砌拉结筋和抗震加强筋,外力达到一定程度就会引起变形。民用建筑内因为人们的生活需求,会开设一些洞、空、槽等来通一些线路、管道。如果这些地方的细节工作做的不到位,也会导致墙体出现空鼓裂缝。 3.3抹灰的厚度 民用建筑墙体在施工中要求内外墙体的抹灰厚度不能够超过25mm,但是在实际的施工中,因为操作不易,在一些垂直度的量取上,会出现偏差,这样就会使得墙体壁面出现局部的厚度过高。如果在施工中未能发现这些细节问题,不采取相应的措施进行补救处理,就会造成墙体出现空鼓裂缝。 3.4操作工艺 民用建筑施工过程中,对于操作工艺的规范性要求很高,如果在操作时没有严格规范的执行某一工艺,常常使得所有的努力都白费。如果不能进行清洁和润湿的工作,就会使得抹灰工艺难以执行;如果底灰的粉刷和刷胶浆等工作操作不当,未能同步也会出现问题;如果在墙体的分层上没有细致的划分,严格控制厚度,也会造成砂浆的附着力小于砂浆自身的重力。选定砂浆的原材料时,没有对于材料进行充分的养护,在墙体壁面上的水泥砂浆也没有进行养护,就会出现材料表面的开裂。 3.5水泥砂浆原材料的质量 在墙体的施工上,如果出厂的水泥质量没有符合技术的要求,水泥没有经过稳定的安全时期,就将其投入到建筑施工中的应用,就会导致在应用中水泥蜕变为不合格的产品,那么建筑的结构框架就会出现质量不达标的情况。在砂子的选用上,如果砂子的粒度和技术都不符合要求,用水泥抹墙时就会出现严重的开裂和空鼓现象。 3.6抹灰砂浆的配合比 抹灰砂浆在实际配合制作时,如果配比选用的不恰当,就会影响到配比后的砂浆的强度。对作为基底砂浆的部分来说,如果强度过高或过低,都会直接影响到其粘附的性能。而在墙体的不同层面中,如果配合比选择的不一致,也会影响整体的收缩差异而出现空鼓开裂。 4抹灰裂缝预防策略
