盲沟集水井排水施工方法工艺要求
- 格式:pdf
- 大小:25.35 KB
- 文档页数:1

渗排水、盲沟排水1.1 一般规定1 渗排水、盲沟排水适用于无自流排水条件、防水要求较高且有抗浮要求的地下工程。
2 采用渗排水、盲沟排水的,应防止由于排水危及地面建筑物及农田水利设施。
通向江、河、湖、海的排水口高程,低于洪(潮)水位时,应采取防倒灌措施。
3 遂道、坑道宜采用贴壁式衬砌,对防水防潮要求较高的应优先采用复合式衬砌,也可采用离壁式衬砌或衬套。
1.2 施工准备1.2.1 技术准备1 图纸会审。
2 编制施工方案。
3 技术交底。
1.2.2 材料准备1 砂、石子砂、石品种、粒径选用应符合设计要求,备用数量应满足工程需要。
2 无砂混凝土管、普通塑料管、加筋软管的选用应符合设计要求,备用数量应满足工程需要。
1.2.3 主要机具主要有木夯、蛙式或柴油打夯机、手推车、平头铁锹、2m靠尺、钢尺或木折尺等。
1.2.4 作业条件1 地基工程已经验收合格,并办理好隐蔽手续;2 设置各层铺筑的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木撅;3 当施工面有水时,应采取排水或降低地下水的措施,使基坑保持无水状态;检查施工面轴线、标高,并清理干净基底。
1.3 材料质量控制1.3.1 埋管盲沟所用材料要求1 滤水层选用10~30mm的洗净碎石或卵石,含泥量不应大于2%。
2 分隔层选用玻璃丝布,规格12~14目,幅宽980mm。
3 盲沟管选用内径为l00mm的硬质PVC管,壁厚6mm,沿管周六等分,间隔150mm,钻φ12孔眼,隔行交错制成透水管,但要控制无砂混凝土的配合比和构造尺寸;排水管选用内径l00mm的硬质PVC管,壁厚6mm;跌落井用无孔管,内径为声φ100×6mm 硬质PVC管。
4 管材零件有弯头、三通、四通等。
1.3.2 无管盲沟所用材料要求1 石子渗水层选用60~100mm洁净的砾石或碎石。
2 小石子滤水层:当天然土塑性指数I P≤3(砂性土)时,采用1~7mm粒径卵石;I P >3(黏性土)时,采用5~10mm粒径卵石。
盲沟工程施工方案盲沟工程是指为排除地表径流水或地下水对建筑物或设施产生的危害,并将其引导至指定处,以确保建筑物或设施安全的一项工程。
下面是一份盲沟工程施工方案:一、工程概况本盲沟工程位于城市的小区内,总长度约为500米。
主要施工内容包括路面拆除、挖掘盲沟、布设排水管道、沟槽填充材料,以及路面恢复等。
本工程计划施工周期为30天。
二、施工准备1.清理施工区域:清理施工区域内的垃圾、杂草等杂物,确保施工区域的整洁。
同时,取得施工区域的使用权限,并设置施工围栏和警示标志,确保施工区域的安全。
2.资材准备:根据工程设计要求,准备好所需的排水管道、填充材料、沙土等施工材料。
三、施工步骤1.施工准备:对施工区域进行测量,确定施工线路和盲沟的深度。
根据测量结果,布置标杆和定位桩,确定盲沟的宽度和长度。
2.路面拆除:使用机械设备将施工区域的路面进行拆除,直至达到设计要求的深度。
3.盲沟开挖:根据设计要求,使用挖掘机等机械设备进行开挖,确保盲沟的宽度和深度均符合要求,并保持沟底平整。
4.排水管道布设:在盲沟内铺设排水管道,并根据设计要求进行连接和固定。
5.盲沟填充:盲沟内填充石子、沙土等填充材料,并进行压实,确保填充层的平整和稳固。
6.路面恢复:根据设计要求,对拆除的路面进行砂浆找平和修复,并进行压实和养护,使路面恢复到原有状态。
四、施工要求1.安全施工:在施工期间,严格按照相关安全规定进行施工,保证施工人员的人身安全。
切勿操作超过设备承载能力的机械设备。
2.质量控制:对挖掘、布设排水管道、填充等工序进行质量检查,确保施工质量符合设计要求。
3.施工现场整洁:及时清理施工现场的废弃物和杂草等杂物,确保施工场地整洁,并合理布置施工道路和临时设施。
4.施工管理:设置专人负责施工过程的安排和协调工作,及时解决施工中的问题,并进行施工记录和资料归档。
五、经济效益分析本盲沟工程的主要目的是保护建筑物和设施的安全,排除地表径流水或地下水对其的危害。
地下室顶板盲沟施工工艺Document number:WTWYT-WYWY-BTGTT-YTTYU-2018GT地库顶板排水盲沟做法一、施工工艺及方法顶板处理及盲沟施工基层处理→铺贴防水卷材→砂浆保护层→细石混凝土找坡→满铺 25m m 疏水板→盲沟砌筑→回填直径 3~5mm 大炮石→盖 4mm 厚土工布→回填土1、基层处理:铺贴卷材前应清理地下室顶板部位的灰层及杂物,再进行砂浆找平,保证基层平整坚实,板面无蜂窝麻面等质量缺陷。
2、铺贴防水卷材:卷材厚度应符合设计要求。
搭接部位应满沾牢固,搭接宽度满粘法为 80mm。
卷材铺贴应连续进行,保证卷材铺贴顺直,杜绝出现气泡。
3、砂浆保护层:卷材铺贴完毕后,待其完全干固,再进行保护层的施工。
保护层砂浆应符合设计技术文件要求,应每隔 4m 设置分隔缝,防止产生裂缝。
4、细石混凝土找坡:根据实际情况,地下室顶板盲沟为找坡的最低点,板面由东西两端向中间盲沟进行 2%的找坡。
沟内用水泥砂浆从最高点向最低点进行 %的找坡。
5、满铺 25mm 疏水板:为保证地下室顶板积水能顺利通过盲沟地漏将水排向地下室集水井,需在找坡完成后,满铺 25mm 疏水板。
6、盲沟砌筑:待疏水板施工完毕后,进行盲沟施工,盲沟用灰砂砖进行砌筑,壁厚 120mm,深度 200mm,盲沟宽度 400mm,盲沟侧壁内抹20mm 厚 1:2 水泥砂浆。
沿盲沟设置方向,每隔 2m 设置侧排管,管径 80 mm,管口采用土工布进行封盖,避免泥土堵塞管道,土工布在排水管的搭接长度为 100mm。
7、回填直径 3~5mm 大炮石:盲沟及滤水池施工完毕后,用大炮石进行回填,应保证大炮石级配较好,回填密实。
8、盖 4mm 厚土工布:为防止泥土进入池内,保证进入到集水井内的水含泥量小,在盲沟上表面采用 4mm 的土工布进行封盖,土工布应进行有效固定,在侧壁的搭接长度不小于 200mm。
9、回填土:盲沟设置完毕,进行回填土及园林施工,盲沟范围附近建议采用人工回填,避免造成破坏。
边沟施工要求2008-08-14 10:33(1)挖方地段和填方地段均应按图纸规定设置边沟。
路堤靠山一侧应设置不渗水的边沟。
(2)边沟应按图纸规定施工,边沟和涵洞接合处应与涵洞洞口建筑配合,以便水流通畅进入涵洞。
(3)平曲线处边沟施工时,沟底纵坡应与曲线前后沟底纵坡平顺衔接,不允许曲线内侧有积水或外溢现象发生。
曲线外侧边沟应适当加深,其增加值等于超高值,但曲线在坡顶时可不加深边沟。
(4)边沟的具体加固地段和尺寸应按图纸规定,如图纸无明确规定时,应按监理工程师的指示办理。
对于土质地段,当沟底纵坡大于3%时,边沟必须采取加固措施。
采用干砌片石对边沟进行铺砌时,应选用有平整面的片石,各砌缝要用小石子嵌紧;采用浆砌片石铺砌时,砌缝砂浆应饱满,沟身不漏水;若沟底采用抹面时,抹面应平整压光。
2.截水沟施工要求(1)截水沟的位置:在无弃土的情况下,截水沟的边缘离开挖方路基坡顶的距离视土质而定,以不影响边坡稳定为原则。
如系一般土质,至少应离开坡顶5m;对黄土地区,不应小于10m,并应进行防渗加固。
截水沟挖出的土,应及时平整夯实,使沟两侧形成平顺的斜面。
路基上方有弃土堆时,截水沟应离开弃土堆坡脚1~5m,弃土堆坡脚离开路基挖方坡顶不应小于10m,弃土堆顶部应设2%倾向截水沟的横坡。
(2)山坡上路堤的截水沟离开路堤坡脚至少2m,并用挖截水沟的土填在路堤与截水沟之间,修筑向沟倾斜坡度为2%的护坡道或土台,使路堤内侧地面水流入截水沟排出。
(3)截水沟长度超过250m时,应选择适当地点设出水口,将水引至山坡侧的自然沟中或桥涵进水口;截水沟必须有牢靠的出水口,必要时需设置排水沟、跌水或急流槽;截水沟的出水口必须与其他排水设施平顺衔接。
(4)为防止水流下渗和冲刷,截水沟应进行严密的防渗和加固处理。
地质不良地段和土质松软、透水性较大或裂隙较多的岩石路段以及沟底纵坡较大的土质截水沟和截水沟的出水口等,均应采取加固措施防止渗漏和冲刷沟底及沟壁。

渗排水盲沟施工工艺标准3.1.1 总则3.1.1.1适用范围渗排水、盲沟排水适用于无自流排水条件、防水要求较高且有抗浮要求的地下工程;盲沟排水适用于地基为弱透水性土层,地下水量不大,排水面积较小,常年地下水位在地下建筑底板以下或在丰水期地下水位高于地下建筑底板的地下防水工程。
3.1.1.2编制参考标准及规范(1)《建筑工程施工质量验收统一标准》GB 50300—2001;(2)《地下防水工程质量验收规范》GB 50208—2002;(3)《地下工程防水技术规范》GB 50108—2001。
3.1.2术语、符号3.1.2.1术语渗排水、盲沟排水:采用疏导的方法,将地下水有组织地经过排水系统排走,以削弱水对地下结构的压力,减小对结构的渗透作用,从而辅助地下工程达到防水目的。
3.1.3基本规定3.1.3.1 渗排水层用砂、石应洁净,不得有杂质。
3.1.3.2有自流排水条件的地下工程,应采用自流排水法。
无自流排水条件且防水要求较高的地下工程,可采用渗排水、盲沟排水或机械排水。
但应防止由于排水危及地面建筑物和农田水利设施。
3.1.4施工准备3.1. 4.1技术准备(1)熟悉、审查施工图纸及有关设计文件。
(2)掌握地形、地质、水文等勘察资料和技术经济资料。
(3)根据设计要求编写施工方案,制定施工排水措施.。
3.1.4.2材料要求(1)品种规格1)滤(渗)水层的石子宜用粒径分别为5~15mm及20~40mm和60~100mm,要求洁净、坚硬、无泥砂、不易风化;砂子宜采用中粗砂,要求干净、无杂质、含泥量不大于2%。
2)渗排水做滤水层的材料宜用粒径5~15mm的石子或粗砂。
3)集水管应采用无砂混凝土管、有孔(Φl2mm)普通硬塑料管和加筋软管式透水盲管。
4)盲沟做渗水层的颗粒粒径:当塑性指数Ip≤3(砂性土)时,采用粒径为0.1~2mm和107mm砂子;当Ip>3(黏性土)时,采用粒径为2~5mm砂子和5~10mm小卵石。

盲管施工及盲沟排水方案中铁十四局新建贵广铁路技术交底单单位:第三项目部编号:GGTJ9-ZTSSJ-JSJD-签发单位签收单位签发人签收人签发日期签收日期隧道盲管排水施工一、工程概况排水盲沟在初期支护施作完成之后,防水板铺设之前安设,结合施工缝布置,纵向排水盲沟~10m一段,环向排水盲沟纵向间距一般5~10m,并根据地下水发育情况调整。
纵向排水盲沟两端及环向排水盲沟下端进行圆弯接入隧道侧沟;环向盲沟采用外包土工布的Φ50打孔波纹管,纵向盲沟采用外包土工布的Φ110打孔波纹管。
二、1、排水盲沟安装示意图:2、纵向排水盲沟与防水板连接示意图:编制:审核:时间:3、固定纵向盲沟采用外包土工布的φ110打孔波纹管,纵向盲沟10m一段,两端采用135°PVC管节进行弯曲进入隧道侧沟,纵向盲管与伸出部分使用扎丝连接,避免混凝土浇筑时两部分分离。
纵向盲管在衬砌混凝土面上管口间距(中到中)控制在75cm。
纵向排水盲管应确保纵坡,避免积水。
纵向打孔波纹管固定:纵向排水盲沟底标高=内轨顶-21cm。
首先由测量人员按标高在初支面上用红漆标出纵向排水盲沟位置,使用电钻在初支面上打孔,间距1m,锚入φ钢筋,外露部分做成半圆形,防水板包裹住外包土工布的纵向波纹管放置在钢筋上。
绑扎衬砌钢筋时应注意用钢筋压住纵向盲管,避免混凝土浇筑时发生移动。
环向透水管应垂直于隧道轴线,固定前,先在布设里程的拱部和两侧边墙量测出准确里程用红油漆做出标记。
环向透水管固定:在盲管两侧用射钉打入钢钉,钢钉上系细铁线固定波纹管。
隧道拱墙防水层与初期支护间环向设φ50mm透水盲管,墙脚纵向设φ110mm 透水盲管,墙脚纵向、拱墙环向盲管与墙脚泄水孔采用三通管连接。
纵向排水管和环向盲管在衬砌混凝土表面标高要一致,采用“#”字型定位筋固定。
纵向排水管弯折伸出部分外包防水板,防水板靠边墙一侧加工成锯齿形,包裹住出口管后于边墙防水板焊接。
135°地下室底板施工降排水专项方案一.编制依据1.翰佳星级商务酒店;2.《翰佳星级商务酒店工程地质》;二.工程概况翰佳星级商务酒店工程位于天津市空港开发区,南临中环西路,东临西三道,西临西二道。

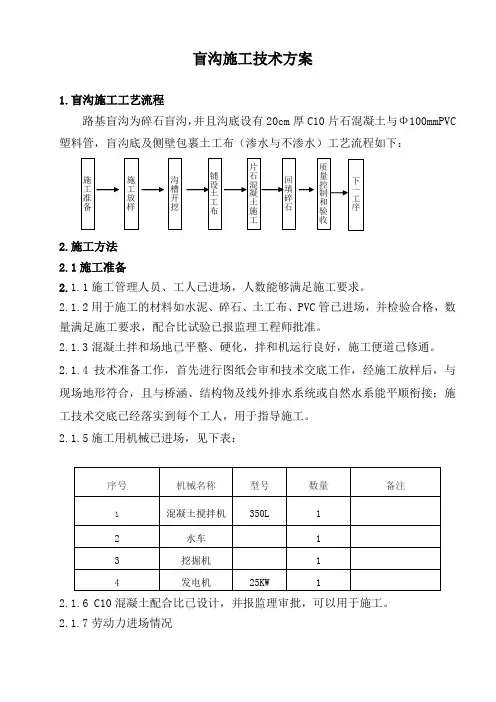

盲沟施工技术方案1.盲沟施工工艺流程路基盲沟为碎石盲沟,并且沟底设有20cm 厚C10片石混凝土与Φ100mmPVC 塑料管,盲沟底及侧壁包裹土工布(渗水与不渗水)工艺流程如下:2.施工方法 2.1施工准备2.1.1施工管理人员、工人已进场,人数能够满足施工要求。
2.1.2用于施工的材料如水泥、碎石、土工布、PVC 管已进场,并检验合格,数量满足施工要求,配合比试验已报监理工程师批准。
2.1.3混凝土拌和场地已平整、硬化,拌和机运行良好,施工便道已修通。
2.1.4技术准备工作,首先进行图纸会审和技术交底工作,经施工放样后,与现场地形符合,且与桥涵、结构物及线外排水系统或自然水系能平顺衔接;施工技术交底已经落实到每个工人,用于指导施工。
2.1.5施工用机械已进场,见下表:2.1.6 C10混凝土配合比已设计,并报监理审批,可以用于施工。
2.1.7劳动力进场情况2.2施工放样根据现场实际情况盲沟的施做需要结合路基边沟施做情况分段施工,分段放样,放样一般以两个结构物之间的长度为一个单元,以确保盲沟内不积水,PVC管流水畅通;并且根据路基宽度和高程放出盲沟中线,线位设好以后请监理检测,符合要求后再进行下道工序。
2.3沟槽开挖放好盲沟内外轮廓线,并用白灰在地上画出,利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸10-15cm时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许欠挖。
基坑开挖后,需进行沟底高程复测。
基坑开挖土方应堆起集中运出场外,禁止堆放在水沟外侧,避免路基施工以及路基的排水。
开挖清理完毕后,请监理检验合格后进行下道工序。
2.4铺设土工布基坑检验合格后,立即铺设土工布。
土工布分两种:渗水土工布与防渗水土工布。
沟底及路基侧为防渗土工布,边坡侧为渗水土工布,土工布要求铺设平顺,并且所有纵向或横向的搭接缝应交替错开,搭接长度不得小于300mm。
2.5 C10片石混凝土土工布铺设完毕后立即进行盲沟铺底混凝土的施工,混凝土厚度为20cm的C10片石混凝土,混凝土的振动采用手持式振动器,待混凝土达到一定强度后铺设Ф100mmPVC塑料管。
【补充文件-25】地库顶板排水盲沟做法一、施工工艺及方法1.1顶板处理及盲沟施工基层处理→铺贴防水卷材→砂浆保护层→细石混凝土找坡→满铺25m m疏水板→盲沟砌筑→回填直径3~5mm大炮石→盖4mm厚土工布→回填土1、基层处理:铺贴卷材前应清理地下室顶板部位的灰层及杂物,再进行砂浆找平,保证基层平整坚实,板面无蜂窝麻面等质量缺陷。
2、铺贴防水卷材:卷材厚度应符合设计要求。
搭接部位应满沾牢固,搭接宽度满粘法为80mm。
卷材铺贴应连续进行,保证卷材铺贴顺直,杜绝出现气泡。
3、砂浆保护层:卷材铺贴完毕后,待其完全干固,再进行保护层的施工。
保护层砂浆应符合设计技术文件要求,应每隔4m设置分隔缝,防止产生裂缝。
4、细石混凝土找坡:根据实际情况,地下室顶板盲沟为找坡的最低点,板面由东西两端向中间盲沟进行2%的找坡。
沟内用水泥砂浆从最高点向最低点进行0.5%的找坡。
5、满铺25mm疏水板:为保证地下室顶板积水能顺利通过盲沟地漏将水排向地下室集水井,需在找坡完成后,满铺25mm疏水板。
6、盲沟砌筑:待疏水板施工完毕后,进行盲沟施工,盲沟用灰砂砖进行砌筑,壁厚120mm,深度200mm,盲沟宽度400mm,盲沟侧壁内抹20mm厚1:2水泥砂浆。
沿盲沟设置方向,每隔2m设置侧排管,管径80 mm,管口采用土工布进行封盖,避免泥土堵塞管道,土工布在排水管的搭接长度为100mm。
7、回填直径3~5mm大炮石:盲沟及滤水池施工完毕后,用大炮石进行回填,应保证大炮石级配较好,回填密实。
8、盖4mm厚土工布:为防止泥土进入池内,保证进入到集水井内的水含泥量小,在盲沟上表面采用4mm的土工布进行封盖,土工布应进行有效固定,在侧壁的搭接长度不小于200mm。
9、回填土:盲沟设置完毕,进行回填土及园林施工,盲沟范围附近建议采用人工回填,避免造成破坏。
1.2集水井施工土方开挖→浇筑100厚C15垫层→砌筑侧壁砖胎膜→绑扎钢筋→支内层模板→浇筑混凝土→20厚1:2.5水泥砂浆找平抹光→聚氨酯防水层2厚→20厚1:2.5水泥砂浆保护层找平压光1、集水井土方开挖采用机械开挖至设计标高以上300mm,然后人工清土至设计标高。
地下室顶板盲沟施工工艺SANY标准化小组 #QS8QHH-HHGX8Q8-GNHHJ8-HHMHGN#地库顶板排水盲沟做法一、施工工艺及方法1.1 顶板处理及盲沟施工基层处理→铺贴防水卷材→砂浆保护层→细石混凝土找坡→满铺 25m m 疏水板→盲沟砌筑→回填直径 3~5mm 大炮石→盖 4mm 厚土工布→回填土1、基层处理:铺贴卷材前应清理地下室顶板部位的灰层及杂物,再进行砂浆找平,保证基层平整坚实,板面无蜂窝麻面等质量缺陷。
2、铺贴防水卷材:卷材厚度应符合设计要求。
搭接部位应满沾牢固,搭接宽度满粘法为 80mm。
卷材铺贴应连续进行,保证卷材铺贴顺直,杜绝出现气泡。
3、砂浆保护层:卷材铺贴完毕后,待其完全干固,再进行保护层的施工。
保护层砂浆应符合设计技术文件要求,应每隔 4m 设置分隔缝,防止产生裂缝。
4、细石混凝土找坡:根据实际情况,地下室顶板盲沟为找坡的最低点,板面由东西两端向中间盲沟进行 2%的找坡。
沟内用水泥砂浆从最高点向最低点进行 0.5%的找坡。
5、满铺 25mm 疏水板:为保证地下室顶板积水能顺利通过盲沟地漏将水排向地下室集水井,需在找坡完成后,满铺 25mm 疏水板。
6、盲沟砌筑:待疏水板施工完毕后,进行盲沟施工,盲沟用灰砂砖进行砌筑,壁厚 120mm,深度 200mm,盲沟宽度 400mm,盲沟侧壁内抹20mm 厚 1:2 水泥砂浆。
沿盲沟设置方向,每隔 2m 设置侧排管,管径 80 mm,管口采用土工布进行封盖,避免泥土堵塞管道,土工布在排水管的搭接长度为 100mm。
7、回填直径 3~5mm 大炮石:盲沟及滤水池施工完毕后,用大炮石进行回填,应保证大炮石级配较好,回填密实。
8、盖 4mm 厚土工布:为防止泥土进入池内,保证进入到集水井内的水含泥量小,在盲沟上表面采用 4mm 的土工布进行封盖,土工布应进行有效固定,在侧壁的搭接长度不小于 200mm。
9、回填土:盲沟设置完毕,进行回填土及园林施工,盲沟范围附近建议采用人工回填,避免造成破坏。
盲沟施工技术方案1.盲沟施工工艺流程路基盲沟为碎石盲沟,并且沟底设有20cm 厚C10片石混凝土与Φ100mmPVC 塑料管,盲沟底及侧壁包裹土工布(渗水与不渗水)工艺流程如下:2.施工方法 2.1施工准备2.1.1施工管理人员、工人已进场,人数能够满足施工要求。
2.1.2用于施工的材料如水泥、碎石、土工布、PVC 管已进场,并检验合格,数量满足施工要求,配合比试验已报监理工程师批准。
2.1.3混凝土拌和场地已平整、硬化,拌和机运行良好,施工便道已修通。
2.1.4技术准备工作,首先进行图纸会审和技术交底工作,经施工放样后,与现场地形符合,且与桥涵、结构物及线外排水系统或自然水系能平顺衔接;施工技术交底已经落实到每个工人,用于指导施工。
2.1.5施工用机械已进场,见下表:2.1.6 C10混凝土配合比已设计,并报监理审批,可以用于施工。
2.1.7劳动力进场情况2.2施工放样根据现场实际情况盲沟的施做需要结合路基边沟施做情况分段施工,分段放样,放样一般以两个结构物之间的长度为一个单元,以确保盲沟内不积水,PVC管流水畅通;并且根据路基宽度和高程放出盲沟中线,线位设好以后请监理检测,符合要求后再进行下道工序。
2.3沟槽开挖放好盲沟内外轮廓线,并用白灰在地上画出,利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸10-15cm时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许欠挖。
基坑开挖后,需进行沟底高程复测。
基坑开挖土方应堆起集中运出场外,禁止堆放在水沟外侧,避免路基施工以及路基的排水。
开挖清理完毕后,请监理检验合格后进行下道工序。
2.4铺设土工布基坑检验合格后,立即铺设土工布。
土工布分两种:渗水土工布与防渗水土工布。
沟底及路基侧为防渗土工布,边坡侧为渗水土工布,土工布要求铺设平顺,并且所有纵向或横向的搭接缝应交替错开,搭接长度不得小于300mm。
2.5 C10片石混凝土土工布铺设完毕后立即进行盲沟铺底混凝土的施工,混凝土厚度为20cm 的C10片石混凝土,混凝土的振动采用手持式振动器,待混凝土达到一定强度后铺设Ф100mmPVC塑料管。

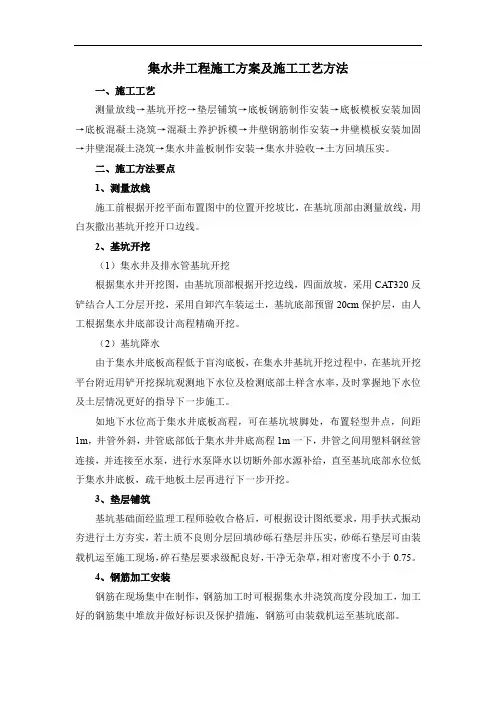

集水井工程施工方案及施工工艺方法一、施工工艺测量放线→基坑开挖→垫层铺筑→底板钢筋制作安装→底板模板安装加固→底板混凝土浇筑→混凝土养护拆模→井壁钢筋制作安装→井壁模板安装加固→井壁混凝土浇筑→集水井盖板制作安装→集水井验收→土方回填压实。
二、施工方法要点1、测量放线施工前根据开挖平面布置图中的位置开挖坡比,在基坑顶部由测量放线,用白灰撒出基坑开挖开口边线。
2、基坑开挖(1)集水井及排水管基坑开挖根据集水井开挖图,由基坑顶部根据开挖边线,四面放坡,采用CAT320反铲结合人工分层开挖,采用自卸汽车装运土,基坑底部预留20cm保护层,由人工根据集水井底部设计高程精确开挖。
(2)基坑降水由于集水井底板高程低于盲沟底板,在集水井基坑开挖过程中,在基坑开挖平台附近用铲开挖探坑观测地下水位及检测底部土样含水率,及时掌握地下水位及土层情况更好的指导下一步施工。
如地下水位高于集水井底板高程,可在基坑坡脚处,布置轻型井点,间距1m,井管外斜,井管底部低于集水井井底高程1m一下,井管之间用塑料钢丝管连接,并连接至水泵,进行水泵降水以切断外部水源补给,直至基坑底部水位低于集水井底板,疏干地板土层再进行下一步开挖。
3、垫层铺筑基坑基础面经监理工程师验收合格后,可根据设计图纸要求,用手扶式振动夯进行土方夯实,若土质不良则分层回填砂砾石垫层并压实,砂砾石垫层可由装载机运至施工现场,碎石垫层要求级配良好,干净无杂草,相对密度不小于0.75。
4、钢筋加工安装钢筋在现场集中在制作,钢筋加工时可根据集水井浇筑高度分段加工,加工好的钢筋集中堆放并做好标识及保护措施,钢筋可由装载机运至基坑底部。
钢筋安装前,由测量人员放线给出集水井中心位置、高程,施工人员可在混凝土垫层上标出每根钢筋的安装位置,从预埋钢筋生根,按照钢筋间距、尺寸等要求进行绑扎,钢筋高出模板至少1.5m,按50%截面错开配置,错开长度不小于钢筋直径的35d且不小于500mm,l连接时宜用帮条焊或直螺纹连接技术。
倒排盲沟工程施工方案一、工程概况倒排盲沟是指为了保护边坡和地下水位的安全而进行的一种土木工程。
盲沟倒排施工是一种能够有效保护边坡、保障地下水位和防止地表水入渗的工程方案。
本文将对倒排盲沟工程的具体施工方案进行详细的阐述。
二、施工工艺1. 现场布置:根据设计图纸要求,确定倒排盲沟的位置和尺寸,标出倒排盲沟的中心线和边缘线。
并根据实际情况调整布置位置,使得施工方便并且与周围地形相协调。
2. 预处理工作:根据地形地貌情况,在施工地点清除杂草杂物、确保施工面平整,方便盲沟的开挖和铺设,以及后续的施工作业。
3. 开挖盲沟:根据设计要求和实际地形进行盲沟的开挖作业,确保盲沟的尺寸和坡度达到设计标准。
同时还要对挖出的土方进行合理的堆放和处理。
4. 铺设防渗材料:在盲沟的底部和侧壁进行防渗材料的铺设。
一般采用聚乙烯、橡胶板、土工膜等材料进行铺设,以保证倒排盲沟的防渗效果。
5. 填埋垃圾料:根据设计要求和现场条件,将填埋料进行逐层填平,并轮压,确保填埋料的均匀和密实。
6. 盲沟覆土:在填埋垃圾料之后,对盲沟进行覆土处理,保护防渗材料和填埋料免受外界环境的侵蚀。
三、施工注意事项1. 施工前应对现场进行仔细勘测和测量,保证盲沟的位置和尺寸准确无误。
2. 在盲沟的开挖和填埋过程中,应严格执行作业标准和安全操作规程,保护土石方作业人员的人身安全。
3. 在盲沟铺设防渗材料时要严格控制材料的质量和铺设的规范,确保防渗效果达到设计要求。
4. 垃圾料的填埋应分层进行,并在每层填埋完成后进行轮压,以确保填埋料的均匀和密实。
5. 施工现场应严格控制垃圾处理和污染排放,遵守环境保护法律法规,确保施工过程无环境污染。
四、质量要求1. 盲沟的位置、尺寸和坡度应符合设计要求,保证盲沟的排水和防渗效果。
2. 铺设的防渗材料应符合国家标准,并且严格按照要求进行铺设和加固。
3. 填埋垃圾料应保证填平均匀、轮压密实,确保填埋料不会产生沉降和滑移现象。
盲沟施工方案一、编制依据与原则1、编制原则(1)、坚持“以人为本”、“科学发展”、“不破坏就是最大的保护”及“灵活设计、宽容设计、创作设计”的理念,最大限度地保护生态环境、使公路与沿线自然及社会环境协调相融,最终实现“安全、环保、舒适、和谐”的设计目标。
(2)路基设计严格遵照规范,在设计前对沿线地形、工程地质、水文等自然条件进行较为深入的调查,在充分收集第一手资料的基础上提出路基稳定系数、路基压实度等设计要求,并根据填挖、水文、地质等情况,对路基排水及防护工程等进行综合设计。
(3)、交通部《公路路基施工技术规范》(JTG F10-2006)、《公路工程质量检验评定标准》(JTG F80/1-2004)等国家现行的有关法规、文件,以及招标文件中的《施工技术规范》;2、编制依据(1)、国家、交通部现行的法律、法规、设计规范、施工规范、验收标准、规则等;(2)、福建省交通规划设计院提供的《两阶段施工图设计》;(3)、前期通过对施工现场实地勘测、中线及水平复测以及从当地详细调查采集和咨询所获得的工地现场的施工环境、地质、地貌、气象、气候等有关资料。
桥梁现场实际情况。
(4)、遵循合同文件标准条款的原则,积极响应合同文件的各项条款,严格执行合同文件的规定,标准统一,格式规范。
(5)、遵循设计文件、规范和质量验收标准的原则。
在编写主要工程项目施工方法和技术措施中,严格按设计标准、现行规范和质量验收标准办理,正确组织施工,确保工程质量优良。
(6)、坚持实事求是的原则,在制定施工方案中,充分发挥我单位、施工的优势和专业化、机械化联合作业的特点,坚持科学组织,合理安排,均衡生产,确保高速度、高质量、高效益地完成本项工程的建设,确保施工组织的先进性和合理性。
(7)、坚持遵循京台公司相关文件,优质、高效、重信、守诚,完成业主要求的质量目标。
(8)、坚持施工过程严格管理的原则。
在施工过程中,严格执行业主及监理工程师的指令。
中铁十四局新建贵广铁路编制:审核:时间:地下室底板施工降排水专项方案一.编制依据1.翰佳星级商务酒店施工图;2.《翰佳星级商务酒店工程地质勘察报告》;二.工程概况翰佳星级商务酒店工程位于天津市空港开发区,南临中环西路,东临西三道,西临西二道。
主要施工内容包括土建,装饰,电气,给排水,通风,空调等。
2、建筑、结构特点:本工程总建筑面积27432.45m2。
(其中:地上21679.31m2,地下5753.13m2)。
基础采用静压管桩及灌注桩承台及筏板基础,地下室为框架剪力墙结构。
外墙采用陶粒砼砌块,内墙采用加气砼砌块,地下室底板及侧墙为APF自粘防水卷材。
屋面为3+3 SBS改性沥青防水卷材。
三.地下室底板施工降排水方法1.前期施工降水采用在基坑底36口井降水井用潜水泵抽排到基坑顶的排水系统内以排除基底渗水和雨水等。
2.底板施工排水采用盲沟集水井组合方式降排水。
本基坑设计安全等级为二级。
采用明挖顺做法施工,选用放坡+灌注桩支护+二轴水泥搅拌桩止水帷幕+混凝土桁架支撑的综合支护形式。
基坑四周肥槽需用C15砼填满做传力带所以无法设明沟。
根据现场实际情况,盲沟、集水井布置如下:底板内在两条后浇带内保留4口降水井,设盲沟与降水井相互连通。
详见《底板降排水平面布置图》3、排水沟施工方法施工完毕后随着底层土方的清挖在垫层施工前在整个底板范围内按《底板降排水平面布置图》设置排水盲沟、集水井。
盲沟做法:盲沟上口宽40cm ,下口宽30cm,深40cm,沟内填大料径的碎石,沟底铺旧安全网,并在上口铺彩条布后再浇注底板垫层混凝土。
详见《盲沟大样图》盲沟大样图4、集水井做法:盲沟井(降水井)在后浇带处设置盲沟集水井,管顶设钢套筒,以使底板防水层封闭,作法如下图所示,方法是将井口周围500mm宽范围的混凝土垫层降低200mm,在井口处安装直径400mm的,套管用3mm厚钢板卷制,座在降水井井壁上,套管中部加设50mm宽止水钢板,防水层做到套管外侧。
排水盲沟施工方案1. 引言排水盲沟是一种常见的排水设施,在城市、农田和道路等地方广泛应用。
它能够有效地收集和排除降雨水、地下水和污水,降低地面水位,防止水浸和积水的发生。
本文将介绍排水盲沟的施工方案,包括施工准备、工程材料、施工步骤和施工注意事项等内容,以便工程师和施工人员参考。
2. 施工准备在进行排水盲沟的施工前,需要进行相关的准备工作,包括:•确定施工范围和目标,并绘制详细的设计图纸;•进行现场勘测,确定地形、土壤和地下水状况;•获取必要的施工许可证和相关文件;•准备所需的工程材料和设备。
3. 工程材料常用的排水盲沟施工材料包括:•排水管道:选择耐腐蚀、耐压和耐磨损的材料,如聚乙烯(PE)管、钢筋混凝土管等;•盲沟填料:选择具有良好透水性和过滤性能的材料,如砾石、粉煤灰等;•地膜:用于保护排水盲沟不受渗水土壤的侵蚀;•边界标志:用于标识排水盲沟的位置和范围。
4. 施工步骤4.1 确定盲沟位置根据设计图纸和现场实际情况,确定排水盲沟的位置和长度。
标记出盲沟的起点和终点,并使用勘测工具进行测量,保证施工的准确性。
4.2 开挖盲沟使用挖掘机或人工进行开挖,按照设计要求在地面上挖出一条合适的宽度和深度的盲沟。
为了保证盲沟的排水功能,底部应略微高于周围地面,并保持一定的坡度以便排水。
4.3 填充盲沟在盲沟底部铺设一层厚度适当的排水垫层,可以使用砂石、砾石等材料。
将盲沟填充材料均匀地覆盖在排水垫层上,注意保持一定的坡度,以便顺利排水。
4.4 安装排水管道根据设计要求,将排水管道安装在盲沟内,注意保持管道的连续性和坡度,以确保排水的畅通。
4.5 盖上填料在排水管道上覆盖一层盲沟填料,保证排水管道与盲沟填料之间没有空隙。
可以根据需要设置多层填料,以提高排水效果和稳定性。
4.6 覆盖地膜在填料上覆盖一层地膜,起到防止渗水土壤侵入盲沟的作用。
注意将地膜紧紧贴合盲沟边缘,以防止水流绕过地膜进入排水盲沟。
4.7 完成整理施工完成后,对排水盲沟周围进行整理,清除杂物和多余的填料。
盲沟施工方针一、概述盲沟施工是一项关键工作,它的目的是确保道路排水系统的顺畅运行。
本文档旨在提供盲沟施工的方针和准则,以确保施工质量和安全。
二、施工准备在进行盲沟施工之前,必须进行充分的施工准备。
这包括但不限于以下步骤:1. 综合规划:根据道路特征和排水需求,规划盲沟的位置和尺寸。
2. 地质勘察:对施工区域进行地质勘察,确保盲沟施工的稳定性和可行性。
3. 材料准备:准备所需的盲沟材料,包括排水管道、滤料等。
三、施工过程在进行盲沟施工时,应按照以下步骤进行:1. 边界标定:根据规划确定的位置,在施工区域进行边界标定。
2. 挖掘盲沟:使用适当的工具和机械设备挖掘盲沟,确保盲沟的尺寸和形状符合规划要求。
3. 安装排水管道:在盲沟内安装排水管道,并确保其与周围土壤紧密结合。
4. 填充滤料:在排水管道周围填充滤料,以过滤和保护排水系统。
5. 恢复道路表面:将盲沟周围的道路表面恢复到原状,使其平坦且安全。
四、施工质量控制为确保盲沟施工的质量和安全性,必须进行施工质量控制。
以下措施是必要的:1. 监督检查:对施工过程进行监督检查,确保施工符合规划和要求。
2. 施工记录:详细记录施工过程中的各项数据和信息,以备后续审查和维护。
3. 质量评估:对已经完成的盲沟施工进行质量评估,确保达到相关标准和要求。
五、安全注意事项盲沟施工涉及一定的风险,为确保施工人员和周围环境的安全,需注意以下事项:1. 施工人员应接受必要的培训,并佩戴必要的个人防护装备。
2. 施工现场应设置明显的安全标识,以引导和警示过往行人和车辆。
3. 施工期间应严格遵守施工现场管理规定,确保施工安全有序进行。
通过遵循以上方针和准则,我们可以确保盲沟施工的质量和安全,从而保障道路排水系统的正常运行。
以上为盲沟施工方针,请严格按照要求执行。
谢谢!。
渗排水,盲沟排水一、适用范围适用于无自流排水条件、防水要求较高且有抗渗要求的地下工程。
二、施工准备2.1技术准备1.熟悉、审查施工图纸及有关设计文件。
2.掌握地形、地质、水文等勘察资料和技术经济资料。
3.根据设计要求编写施工方案,制定施工排水措施。
2.2材料要求1.选择渗排水的材料时应考虑因素包括:1)渗排水层用砂、石应洁净,不得有杂质。
2)粗砂过滤层总厚度宜为300mm。
过滤层与基坑土层接触处用厚度为100mm~150mm、粒径为5mm~10mm的石子铺填。
2.选择盲沟反滤层的材料时应考虑因素包括:1)砂、石粒径滤水层(天然土):塑性指数Ip≤3(砂性土)时,采用O.1mm~2mm粒径砂子。
Ip>3(粘性土)时,采用2mm~5mm粒径砂子。
渗水层:塑性指数Ip≤3(砂性土)时,采用1mm~7mm粒径卵石。
I(p下标)>3(粘性土)时,采用5mm~10mm粒径卵石。
2)砂石含泥量不得大于2%。
3.选择盲沟排水的材料时应考虑以下身分:1)盲沟用砂、石应洁净,不得有杂质。
2)反滤层的砂、石粒径组成和层次应吻合设想请求。
4.集水管应采用无砂混凝土管、普通硬塑料管和加筋软管式透水盲管。
2.3主要机具1.基底为土层时,基糟开挖可根据现场情况采用人工或小型反铲PC-200机械开挖。
砂、碎石铺设及埋管采用人工作业,夯实宜采用平板振动器。
2.基底为岩层时,采用手风钻打孔,手风钻可选用T24型。
火药可选用2号岩石硝铵。
排水管安装及砂、石料铺填采用人事情业。
2.4作业条件1.渗排水及盲沟的施工必须在地基工程验收合格落后行。
2.现场应具有人事情业条件和机器作业条件,机器作业时尽量制止与其他机器同时进行。
3.集水管应设置在粗砂过滤层下部,坡度不宜小于1%,且不得有倒坡现象,如图9-6所示。
集水管之间的距离宜为5m~10m,并与集水井相通。
4.工程底板与渗排水层之间应做隔浆层,建筑周围的渗排水层顶面应做散水坡。
5.采用排水沟排水时,在渗水层与泥土之间设混凝土垫层及排水沟,全部渗水层作为1%的坡度,水经由过程排水沟流向集水井,再用水泵抽走。
