其他直接费、现场经费及间接费综合费率计算表
- 格式:xls
- 大小:29.50 KB
- 文档页数:2
直接工程费及间接费的计算一、直接工程费的计算:直接工程费是指直接费与其它直接费、现场经费之和。
直接工程费计算步骤:1 .将工程项目按要求分解成分项工程(列项),并计算各分项工程的工程量.2. 查阅和套用定额中各分项工程的人工、材料、机械消耗量及基价表中的基价。
3 .根据分项工程的工程量和定额规定,计算出各分项工程的人工、各材料、机械消耗量及定额基价(也称为定额直接费)。
4. 计算人工、材料、机械单价,求出各分项工程的人工费、材料费、机械费。
人工费=工程量×定额×人工单价材料费=工程量×定额×材料单价机械费=工程量×定额×机械台班单价直接费=人工费+材料费+机械费,5.以定额直接费为基数,按其它直接费率和现场经费费率计算各项其它直接费和各项现场经费。
6. 直接工程费=直接费+其它直接费+现场经费,用于构成建筑安装工程费。
7 定额直接工程费=定额直接费+其它直接费+现场经费,是计算间接费的基数。
(一)、直接费计算:直接费=人工费+材料费+机械费1. 人工费:人工费=工程量×定额×工日单价。
2 .材料费:材料费=工程量×定额×材料预算单价(二) 定额直接费:(也称定额基价)基价表计算的费用。
是计算其他直接费和现场经费的基数。
定额直接费=分项工程数量×相应的定额基价(三)、其它直接费:其它直接费指直接费以外施工过程中发生的直接用于工程的费用。
包括冬季施工增加费、雨季施工增加费、夜间施工增加费、高原地区施工增加费、沿海地区工程施工增加费、施工辅助费七项。
1冬季施工增加费:①定义:指按照施工及验收规范所规定的冬季施工要求,为保证工程质量和安全生产而增加的其它直接费。
内容包括:材料费、保温设施费、工效降低、机械作用率降低所增加的费用,以及工地临时取暖费。
注意:无论是否在冬季施工,均需计入冬季施工增加费。
2020年公路造价工程师《案例分析》试题及答案(卷一)案例一:╳╳工程项目采用调值公式结算,其合同价款为18000万元。
该工程的人工费和材料费占85%,不调值费用占15%,经测算,具体的调值公式为:P=P0*(0.15+0.45*A/A0+0.13*B/B0+0.13*C/C0+0.05*D/D0+0.05*E/E0+0. 04*F/F0)该合同的原始报价日期为1996年6月1日。
1997年6月完成的预算进度数为工程合同总价的6%,结算月份的工资、材料物价指数如下表:问题:分析97年6月工程款经过调整后为多少?分析要点:本案例主要考核工程动态结算方法和计算。
答案:1997年6月工程款经调整后为:8000*0.06*(0.15+0.45*116/100+0.13*187.6/153.4+0.13*175/154.8+0.05 *169.3/132.6+0.05*192.8/178.3+0.04*159.5/160.1)=1226.5579(万元) 案例二:╳╳高速公路路基土、石方工程,计有挖土方3000000m3,其中松土500000m3、普通土1500000m3、硬土1000000m3。
利用开挖土方作填方用计天然密实方松土300000m3、普通土1000000m3、硬土500000m3。
开炸石方计1000000m3,利用开炸石方作填方用计天然密实方300000m3。
填方计压实方4000000m3。
问题:1.计算路基设计断面方数量2.计算计价方数量3.计算利用方数量(压实方)4.计算借方数量5.计算弃方数量分析要点:本案例主要考核关于土、石方数量的几个概念性问题,以及相互之间的关系,天然密实方与压实方之间的关系等。
分析思路如下:设计断面方=挖方(天然密实方)+填方(压实方)计价方=挖方(天然密实方)+填方(压实方)-利用方(压实方)=挖方(天然密实方)+借方(压实方)借方=填方(压实方)-利用方(压实方)弃方=挖方(天然密实方)-利用方(天然密实方)答案:1.路基设计断面方数量:3000000+1000000+4000000=8000000(m3)2.计价方数量:8000000-(300000/1.23+1000000/1.16+500000/1.09+300000/0.92)=6109226(m3)3.利用方数量:300000/1.23+1000000/1.16+500000/1.09+300000/0.92=1890774(m3)4.借方数量:4000000-1890774=2109226(m3)5.弃方数量:3000000+1000000-(300000+1000000+500000+300000)=1900000(m3)案例一:╳╳高速公路第╳合同段共长16.7KM,路基宽度为26m,两端分别为2.46 km和3.40km,穿越丘陵地带,土壤为普通土;中间10.90km,穿越农田、果林、绝大部分为填方地段。
水利工程项目费用的组成及计算第一章总则第一条《水利水电工程设计概(估)算费用构成及主要标准》(以下简称本标准),是根据建设部、中国人民建设银行建标(93)第894号文颁布的《关于调整建筑安装工程费用项目组成的若干规定》精神,在我部水规(1991)43文及水建文(1994)284号文基础上修订的。
它是编制和审批水利水电工程可行性研究投资估算和初步设计概算的依据,也是编制工程标底的指导性标准。
二、本标准适用范围于中央投资或地方投资路中央补助的大型水利水电工程。
三、本标准的管理和解释单位为水利部建设司。
四、各省、自治区、直辖市水利(水电)厅(局),可参照本标准,另行制订适合本地区中小型水利水电工程的费用标准。
第二章费用构成一、水利水电工程建设项目费用,由建筑工程费用、安装工程费、设备费、临时工程费、其它费用、预备费、建设期还贷利息和水库淹没处理补偿组成。
二、建筑工程费用和安装费用,由直接工程费、间接费、计划利润、税金四部分组成。
1、直接工程费(1)直接费(2)其它直接费(3)现场经费2、间接费(1)企业管理费(2)财务费(3)其它费用3、计划利润4、税金三、设备费(1)设备原价(2)运杂费(3)运输保险费(4)采购及保管费。
四、临时工程费,其费用构成同建筑工程费用和安装工程费用。
五、其它费用,由建筑管理费、生产工艺及管理单位准备费、科研勘测设计费、其它费用组成。
1、建设管理费(1)建设单位开办费(2)建设单位经常费(3)工程监理费(4)项目建设管理费(5)建设及施工场地征用费(6)联合试运转费2、生产及管理单位准备费。
(1)生产及管理单位提前进场费(2)生产职工培训费(3)管理用具购置费(4)备品备件购置费(5)工器具及生产家俱购置费(6)管理单位运行启动费。
3、科研勘测设计费(1)科学研究试验费(2)勘测设计费4、其它费用(1)技术装备补贴费(2)施工企业基地建设补贴费(3)定额编制管理费(4)工程质量监督费(5)施工期运行费(6)供电贴费(7)工程保险费(8)其它税费六、预备费1基本预备费2价差预备费七、建设期还贷利息八、水库淹没处理补偿费(1)农村移民安置迁建费(2)城镇及集镇迁建补偿费(3)专业项目恢复改建费(4)防护工程费(5)库底清理费(6)其它费用(7)预备费(8)有关税费(9)环境影响等补偿费。

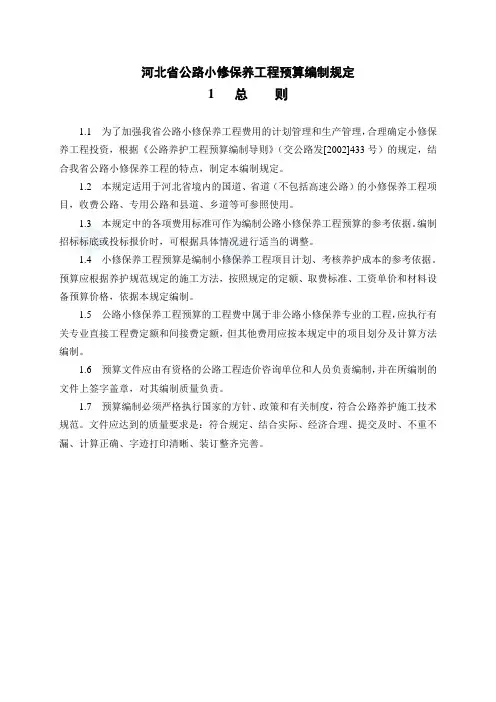

河北省公路小修保养工程预算编制规定1 总则1.1 为了加强我省公路小修保养工程费用的计划管理和生产管理,合理确定小修保养工程投资,根据《公路养护工程预算编制导则》(交公路发[2002]433号)的规定,结合我省公路小修保养工程的特点,制定本编制规定。
1.2 本规定适用于河北省境内的国道、省道(不包括高速公路)的小修保养工程项目,收费公路、专用公路和县道、乡道等可参照使用。
1.3 本规定中的各项费用标准可作为编制公路小修保养工程预算的参考依据。
编制招标标底或投标报价时,可根据具体情况进行适当的调整。
1.4 小修保养工程预算是编制小修保养工程项目计划、考核养护成本的参考依据。
预算应根据养护规范规定的施工方法,按照规定的定额、取费标准、工资单价和材料设备预算价格,依据本规定编制。
1.5 公路小修保养工程预算的工程费中属于非公路小修保养专业的工程,应执行有关专业直接工程费定额和间接费定额,但其他费用应按本规定中的项目划分及计算方法编制。
1.6 预算文件应由有资格的公路工程造价咨询单位和人员负责编制,并在所编制的文件上签字盖章,对其编制质量负责。
1.7 预算编制必须严格执行国家的方针、政策和有关制度,符合公路养护施工技术规范。
文件应达到的质量要求是:符合规定、结合实际、经济合理、提交及时、不重不漏、计算正确、字迹打印清晰、装订整齐完善。
2 预算编制方法公路小修保养工程预算应分别以国家有关法律法规、公路养护规范、《河北省公路养护定额》等为依据。
编制预算时应根据预算定额规定的各工程项目的人工、材料、机械台班消耗量和按本规定的预算编制年的人工费工日单价、材料预算单价和机械台班单价计算出各工程项目的工、料、机费用,并按本规定的规定计算各项费用。
预算的材料、机械台班单价及各项费用的计算都应通过规定的表格反映。
各种表格的计算顺序和相互关系见图2—1。
图2—1 各种表格的计算顺序和相互关系2.1 预算文件组成预算文件由封面及目录、预算编制说明及全部预算计算表格组成。

水利水电工程计概(估)算费用构成及计算标准第一章总则第一条《水利水电工程设计概(估)算费用构成及主要标准》(以下简称本标准),是根据建设部、中国人民建设银行建标(93)第894号文颁布的《关于调整建筑安1994)284成。
11)企价(2同建筑工程费用和安装工程费用。
五、其它费用,由建筑管理费、生产工艺及管理单位准备费、科研勘测设计费、其它费用组成。
1、建设管理费(1)建设单位开办费(2)建设单位经常费(3)工程监理费(4)项目建设管理费(5)建设及施工场地征用费(6)联合试运转费2、生产及管理单位准备费。
(1)生产及管理单位提前进场费(2)生产职工培训费(3)管理用具购置费(4)备品备件购置费(5)工器具及生产家俱购置费(6)管理单位运行启动费。
3、科研勘测设计费(1)科学研究试验费(2)勘测设计费4、其它费用(1)技术装备补贴费(2)施工企业基地建设补贴费(3)定额编制管理费(4)工程质量监督费(5)施工期运行费(6)供电贴费(7)工程保险费(8)其它税费六、预备费1基本预备费2价差预备费七、建设期还贷利息八、水库淹没处理补偿费(1)农村移民安置迁建费(2)城镇及集镇迁用(71(1)(2(3)工资附加费,指按照国家规定计算的职工福利基金,工会经费、劳动保险基金(含养老保险基金)和待业保险基金。
(4)劳动保护费,指按国家有关部门规定标准发放的的劳动保护用品的购置费、修理费、徒工服装补助费、保健费、防暑降温费、高空作业及进洞津贴费、技术安全措施费以及洗澡用水、饮用水的燃料费等。
人工预算单价按下列方法计算:(以六类工资区为例)(1)标准工资=(132-166元/月)×12月÷244天(2)地区津贴=津贴标准(元/月)×12÷244天(3)副食品及粮油价格补贴=30元/月×12月÷244天(5)施工津贴=(3.5-5.3元/天)×365天×95%÷244天;(5)夜班津贴=(中班津贴++(6)]×2%]×1%;(11(1)表1工资区类别地区系数七类工资区1.0261八类工资区1.0522九类工资区1.0783十类工资区1.1043十一类工资区1.13042.材料费指用于建筑安装工程项目上的消耗性材料、装置性材料和周转性材料摊销费。
公布《火电、送变电工程建设预算费用构成及计算标准》(2002年版)二OO二年第16号为规范电力建设市场秩序,加强电力工程造价管理,完善电力工程建设定额体系,根据《电力工程建设定额管理暂行办法》(国经贸电力[2001]712号)的规定,现批准发布《火电、送变电工程建设预算费用构成及计算标准》(2002年版),自发布之日起施行。
本标准与电力工程建设投资估算指标、概算定额、预算定额以及杆应价目本配套使用。
本标准由中国力出自版社出版、发行。
中华人民共和国国家经济贸易委员会(印)二OO二年四月一日第一章总则第一条为了在基本建设中统一火力发电、送变电工程建设预算的内容组成、费用分类及计算口径,合理确定工程造价,正确处理有关各方的经济利益提供依据,制定本标准。
第二条本标准根据建设部、中国人民建设银行《关于印发〈关于调整建筑安装工程费用项目组成的若干规定〉的通知》(建标[1993]894号)和其他有关规定,结合电力行业的具体情况和招、投标需要制定。
第三条本标准作为电力工业基本建设的行业标准,适用于各种投资渠道下述范围的新建、扩建和改建工程。
扩建工程开工期与前一期工程最后一台机组投产期相距3年以上或本期建设机组等级大于前一期机组等级的工程视为新建。
火电:单机容量50~600MW,其他机组可参照执行。
送变电:电压等级35~500kV。
第四条本标准所称建设预算是指可行性研究估算、初步设计概算(涉外预设计投资估算及最终版)及施工图预算。
第五条按本标准编制的建设预算是国家批准可行性研究、初步设计的重要依据,是业主编制标底的重要依据。
从事建设的各法人之间经济利益关系,应在合同中予以明确。
第六条严格杜绝通过建设预算进行乱收费。
在本标准之外,确有必要增列新的项目者,必须以国务院有关部门、省(自治区、直辖市)人民政府的规定为依据。
第二章费用构成第七条火电、送变电工程建设预算费用是由建筑工程费、设备购置费、安装工程费、其他费用和价差预备费、建设期贷款利息、铺底生产流动资金组成。
一、建筑安装工程费用项目构成建筑安装工程费用是建设工程造价的重要组成部分,建筑安装工程由项目法人(业主)委托或通过招投标由建筑安装企业实施,并委托监理单位进行监理。
建筑安装施工企业是从事建筑和安装工程的产业部门,是国家的支柱产业之一。
它负责建造各种建筑物和构筑物、负责各种设备及材料的安装和调试,其最终产品是按照设计图纸全部建成并试车合格或达到使用条件移交项目法人的工程。
建筑安装工程造价=直接工程成本+间接工程成本+利润+税金.根据建设部、中国人民建设银行《关于调整建筑安装工程费用项目组成的若干规定》(建标[1993]894号)建筑安装工程费用项目构成见表2-2-1。
二、直接工程费TOP直接工程费系指直接耗费在建筑安装工程施工过程中所发生的一切费用,它由直接费、其他直接费和现场经费组成。
(一)直接费系指施工过程中耗费的构成工程实体和有助于形成工程的各项费用,包括人工费、材料费、施工机械使用费。
1.人工费系指直接从事建筑安装工程施工的生产工人开支的各项费用,包括:(1)基本工资:系指发放给生产工人的基本工资。
(2)工资性补贴:系指按规定标准发放的物价补贴,煤、燃气补贴,交通费补贴,住房补贴,流动施工津贴,地区津贴等。
(3)生产工人辅助工资:系指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳期间的工资,病假在六个月以内的工资及产、婚、丧假期的工资.(4)职工福利费:系指按规定标准计提的职工福利费。
(5)生产工人劳动保护费:系指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。
2.材料费系指施工过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用和周转使用材料的摊销(或租赁)费用,内容包括:(1)材料原价(或供应价);(2)供销部门手续费;(3)包装费;(4)材料自来源地运至工地仓库或指定堆放地点的装卸费、运输费及途耗;(5)采购及保管费。
浅孔爆破松石定额直接费:人工费+材料费+施工机械使用费=定额直接费1。
1浅孔爆破工作内容:布孔、钻孔、验孔、装药、填塞、联网络、警戒、起爆、爆后检查、二次破碎单位:100m3定额直接费:640。
25+899.57+349。
3=1889。
12其他直接费:其他直接费=定额直接*费率其他直接费1889。
12*12%=226。
29 1889.12*27%=510.06现场经费现场经费:(1889.12+226。
29)*20.16%=426.27 (1889.12+510。
06)*32。
27%=774.21直接工程费:1889.12+226。
29+426。
27=2541。
681889.12+510。
06+774.21=3173。
39表4 企业管理费参考费率间接费:(1889。
12+226.29)*5.46%=115。
01(1889.12+510.06)*11.88%=285.02计划利润:(直接工程费+间接费)*利率计划利润:(2541.68+115。
01)*7%=185.97(3173。
39+285.02)7%=242。
09税金C=A/1—(3%+3%*D+3%*3%)式中C-含税单位预算价值,C=A+税金A—不含税单位预算价值,A=直接工程费+间接费+计划利润;D—城市维护建设税,以营业额税额为计税率基数,其税率随纳税人所在地不同而异,即市区按7%,县城、镇按5%,不在市区、县或镇者按1%计列。
应纳税款的计算方法如下:营业税=C*3%城市维护建设费= C*3%*D教育费附加费= C*3%*3%A=直接工程费+间接费+计划利润2541。
68+115.01+185。
97=2842.663173.39+285。
02+242.09=3700。
501—(3%+3%*7%+3%*3%)=1-0。
033=0.967C=2842。
66/0。
967=2939.673700。
50/0。
967=3826。
78营业税:2939.67*3%=88.19 3826.78*3%=114。
建设工程造价的构成一、我国现行建设工程造价的构成建设项目总投资包含固定资产投资和流动资产投资两部分。
建设项目总造价就是项目总投资中的固定资产投资总额。
我国现行的建设工程造价构成及工程建设各项费用的计算方法如表所示。
建设工程造价构成及各项费用的计算方法设备、工器具购置费用是由设备购置费用和工器具、生产家具购置费用组成的,它是固定资产投资中的积极部分。
在生产性工程建设中,设备、工器具购置费用与资本的有机构成相联系。
设备、工器具购置费用占工程造价比重的增大,意味着生产技术的进步和资本有机构成的提高。
设备购置费是指为工程建设项目购置或自制的达到固定资产标准的设备、工具、器具的费用。
设备购置费的计算公式如下:设备购置费=设备原价或进口设备抵岸价+设备运杂费上式中,设备原价系指国产标准设备、非标准设备、引进设备的原价。
设备运杂费系指设备供销部门手续费、设备原价中未包括的包装和包装材料费、运输费、装卸费、采购费及仓库保管费之和。
如果设备是由设备成套公司供应的,成套公司的服务费也应计入设备运杂费之中。
工器具及生产家具购置费是指新建或扩建项目初步设计规定所必须购置的没有达到固定资产标准的设备、仪器、工卡模具、器具、生产家具和备品备件的费用,其一般计算公式为:工器具及生产家具购置费=设备购置费×定额费率(一)国产标准设备原价的计算国产标准设备是指按照主管部门颁布的标准图纸和技术要求,由我国设备生产厂批量生产的、符合国家质量检验标准的设备。
国产标准设备原价一般指的是设备制造厂的交货价,即出厂价。
如设备系由设备成套公司供应,则以订货合同价为设备原价。
有的设备有两种出厂价,即带有备件的出厂价和不带有备件的出厂价,在计算设备原价时,一般按带有备件的出厂价计算。
(二)国产非标准设备原价的计算非标准设备是指国家尚无定型标准,各设备生产厂不可能在工艺过程中采用批量生产,只能按一次订货,并根据具体的设计图纸制造的设备。
非标准设备原价有多种不同的计算方法,如成本计算估价法、系列设备插入估价法、分部组合估价法、定额估价法等。
海南省建筑工程费用定额作者:admin 建筑定额来源:网络点击数: 2275 更新时间:2010-7-15海南省建筑工程费用定额一、建筑工程分类标准:说明:1、建筑工程类别以单位工程为划分对象。
2、在同一类别工程中有几个指标,凡符合其中之一者,执行相应类别标准。
一个单位工程有多个跨度时,以最大跨度为准。
3、建筑面积小于标准层30%的顶层及层高在2.2米以内的技术或附属层,不计层数。
4、单位工程有不同层数,高出部分的面积占单位工程总面积30%以上者,按高层部分的层数、高度划分工程类别:否则按低层部分划分工程类别。
5、单独化粪池、检查井、围墙工程执行四类标准。
6、如果是别墅高度只为四类时,应甲乙双方协商决定。
二、各类工程取费标准单位:%说明:1、独立土方工程时按三类计算。
三、适用范围1、建筑工程:本定额与2001《I海南省建筑工程预算定额》配套使用,适用于一般新建、扩建、改建的工业与民用和构筑物工程,单幢建(构)筑物内部的土石方挖方在三千立方米以内(含三千立方米)的土方工程。
2、机械土石方工程:单幢建(构)筑物土石方量超过三千立方米以上工程。
3、大型土石方工程(人工施工):单幢建(构)筑物内部的土石方及平整土地挖或填超过三千立方米以上(不含三千立方米)和人工湖、运动场等的土石方工程。
四、若干问题的规定(一)施工配合费:总包施工单位有能力承担的分部分项工程,如铝合金门窗、民用建筑中的照明、采暖、通风、通风空调、给排水等工程,由建设单位外包给其他单位的,总包施工单位可向建设单位按外包工程的直接费收取3%的施工配合费。
施工单位无能力承担的,可以收取1%的施工配合费,建设单位可从分包单位扣回相应的配合费。
施工配合费内容包括留洞、补眼、提供脚手架和垂直运输机械,影响进度安排,作业降效等。
(3%和1%的配合费里,不包括用水用电的费用,如有使用按实扣钱)(二)进口材料计费办法:进口材料均套用国内同一品种国产材料的预算单价计费。

石油建设安装工程及长距离输送管道土石方工程费用定额的组成与计算现在执行的《石油建设安装工程费用定额》[(95)中油基字第79号文]和《长距离输送管道土石方工程取费规定》(2000年7月份发布)是根据建设部、中国人民建设银行《关于印发〈关于调整建筑安装工程费用项目组成的若干规定〉的通知》(建标[1993]894号),结合石油工程建设的特点和具体情况制定的,主要内容介绍如下:一、安装工程费用项目组成石油建设安装工程费由直接工程费、间接费、计划利润、税金等部分组成.费用项目组成,见表4。
1.2现行石油(石化、化工)建设项目总投资组成。
(一)直接工程费直接工程费由基本直接费、其他直接费、现场经费组成。
1.基本直接费基本直接费是指施工过程中耗费的构成工程实体和有助于工程形成的各项费用,包括人工费、材料费、施工机械使用费。
(1)人工费:是指直接从事安装工程施工的生产工人开支的各项费用,内容包括:1)基本工资:是指发放生产工人的基本工资。
2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通费补贴,住房补贴,流动施工津贴,地区津贴等。
3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
4)职工福利费:是指按规定标准计提的职工福利费。
5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防署降温费,在有碍身体健康环境中施工的保健费用等。
(2)材料费:是指施工过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用和周转使用材料的摊销(或租赁)费用,内容包括:1)材料原价(或供应价);2)供销部门手续费;3)包装费;4)材料自来源地运至工地仓库或指定堆放地点的装卸费、运输费及途耗;5)采购及保管费。
