建筑学范文浅谈人防工程造价控制在建设过程中,人防工程的成本占比逐年上升,造价控制也成为了越来越重要的问题。
本文将从人防工程的范畴、造价控制的手段和实际案例三个方面进行探讨。
人防工程的范畴人防工程是指在城市规划和建筑设计中,为保护人民生命财产安全而采取的防护措施,包括民防、安全疏散、防火等方面。
通常分为以下几类:•防空洞•防空结构•民防掩体•防护壕•防空地下室人防工程的范围相当广泛,工程规模、建造工艺、材料品质等因素都会影响最终的造价。
因此,人防工程的造价控制显得尤其重要。
造价控制的手段方案定位在人防工程的方案定位上,需要充分考虑施工条件、建造难度以及工程成本等因素。
需要注重从实用性、经济性和技术性等角度来评估和确定方案可行性。
材料控制人防工程的材料购买需要考虑工程质量、使用年限、维护难度及耐久性等因素。
在选材过程中,需要充分考虑另的选购优质材料,根据工程的不同要求,选择相应的合理材料,以减少造价的浪费。
施工管理定位好方案,选择好材料之后,施工过程的管理也显得格外重要。
需要加强对施工现场的监管和指导,确保施工规范和优良质量,达到人防工程的设计目的。
另外,人防工程的施工过程涉及到部分仓梁、设备的调试与安装,因此也要加强协调及监管。
实际案例背景某城市在规划人防工程时,在既定经费内无法完成施工,因此需要对原方案进行优化,减少造价,保证人民群众的生命财产安全。
优化措施•采用节约材料的设计和施工方案,减少不必要的材料消耗,选择适度合理的建筑工程材料,节约成本。
•优化建筑结构,采用综合考虑的模拟性能分析,进行优化设计方案选取,达到相同的设计目标而减少冗余物质,降低造价。
•针对人防设备的安装,通过与设备采购商协同配合,寻求优质的采购方案,获得最好的价格,达到降低制造成本的目的。
结论在人防工程建设中,采用科学合理的建设方案和材料控制,及严格的施工管理,是降低工程造价的关键。
建筑设计的科学化、合理化是节约资源、节约经费的一个重要举措,同时也是建筑管理的创新,能够有效地推进人防工程的建设。
2023年人防地下室造价指标一、概述本文件旨在为读者提供2023年人防地下室的主要造价指标,涵盖了从建筑结构到各类系统的详细费用。
这些造价指标基于广泛的市场研究和实际项目经验,旨在为项目投资者和开发商提供有价值的参考信息。
二、造价指标详细说明1.建筑结构造价:根据地下室的设计和规模,此部分的费用大约占总造价的30%。
主要考虑因素包括混凝土、钢筋等原材料的价格,以及施工费用。
2.电气设备安装:此部分大约占总造价的15%。
费用涵盖了低压配电设备、电线电缆、照明系统、防雷接地系统等。
3.通风系统:此部分大约占总造价的10%。
主要考虑因素包括风机、风管、消音器等设备的购置和安装费用。
3.给排水系统:此部分大约占总造价的10%。
费用包括水泵、水管、水箱、污水处理设备等的购置和安装费用。
4.消防系统:此部分大约占总造价的8%。
费用包括消防设备(如灭火器、喷头、消防栓等)的购置和安装,以及消防报警系统的费用。
5.照明系统:此部分大约占总造价的5%。
费用包括灯具、开关、插座等的购置和安装费用。
6.暖通空调:此部分大约占总造价的15%。
费用包括空调设备、通风设备、供暖设备等的购置和安装费用。
7.智能化系统:此部分大约占总造价的3%。
费用包括安防系统、楼宇自动化系统等的购置和安装费用。
8.配套设施费:此部分大约占总造价的3%。
费用包括电梯、门禁系统、停车场管理系统等配套设施的费用。
9.其他费用:此部分大约占总造价的5%。
费用包括工程管理费、设计费、检测费等其他未涵盖的费用。
人防地下室工程造价指标在建筑工程领域,人防地下室的建设是一项重要且具有特殊要求的工作。
了解其工程造价指标对于项目的规划、预算编制以及成本控制都具有关键意义。
人防地下室的工程造价受到多种因素的影响。
首先,地理位置就是一个重要因素。
不同地区的物价水平、人工成本以及土地价格等都存在差异,这直接影响到工程的总体造价。
比如,在一线城市和经济发达地区,由于土地资源稀缺和人工成本较高,人防地下室的造价相对会更高。
工程规模也是不可忽视的因素。
人防地下室的面积大小、层数以及防护等级等都会对造价产生影响。
一般来说,面积越大、层数越多、防护等级越高,所需的建筑材料、设备以及施工工艺就越复杂,造价也就相应提高。
设计方案的合理性同样会左右造价。
一个优化的设计方案能够在满足功能需求的前提下,减少材料的浪费和施工的难度,从而降低成本。
例如,合理的布局可以减少通道的长度和面积,降低通风、照明等系统的负荷,进而节省设备投资和运行费用。
建筑材料的选择对造价的影响也颇为显著。
高质量、高性能的建筑材料往往价格较高,但可能会在长期使用中体现出更好的耐久性和可靠性。
在选择材料时,需要在质量和成本之间进行权衡,以达到性价比的最优。
施工工艺和技术水平也是影响造价的关键因素。
先进的施工工艺和技术能够提高施工效率,保证工程质量,但可能需要投入更多的设备和技术培训成本。
相反,传统的施工方法虽然成本较低,但可能会在施工周期和质量上存在一定的风险。
在具体的造价指标方面,以常见的钢筋混凝土结构人防地下室为例。
基础工程的造价通常包括土方开挖、地基处理、基础混凝土浇筑等,每平方米的造价大概在 200 500 元之间。
主体结构部分,包括钢筋、混凝土、模板等,每平方米的造价大约在 1000 1500 元。
防护设备的安装是人防地下室的重要组成部分,如防护门、密闭门、通风设备等,这部分的造价每平方米大概在 500 1000 元。
此外,给排水、电气、消防等配套设施的建设,每平方米的造价约为300 500 元。

浅析人防工程建设项目的造价控制随着城市建设的快速发展,人防工程建设项目在城市中也逐渐得到了广泛应用。
毋庸置疑,在建设人防工程建设项目时,项目的造价控制是非常重要的一环,它不仅能够保证工程质量,还能够提高建设效率。
因此,本文将对人防工程建设项目的造价控制进行浅析。
一、人防工程建设项目造价控制的基本内容人防工程建设项目的造价控制主要包括以下三个方面:1. 预算控制预算控制是整个工程造价控制中最为核心的部分。
在人防工程建设项目的预算中,需要对工程所需材料、劳动力、机械设备、工程管理等方面的费用进行详细计算,制定合理的预算控制计划,确保工程的预算控制在合理范围内。
2. 合同管理合同管理是指通过对合同签订、管理和履行等方面的控制,确保工程建设项目的成本控制在预算内。
在人防工程建设项目的合同管理过程中,需要注意合同条款的合理性、合同履行的规范性和合同变更的合法性等问题。
3. 造价分析造价分析是指通过对所有与人防工程建设项目有关的成本进行详细分析和比较,以此确定项目的成本优化方案。
在人防工程建设项目的造价分析过程中,需要运用一些常见的造价分析方法,如比较估算法、指数法和趋势分析法等,以便在整个工程建设过程中,及时发现和解决成本增加的问题。
二、人防工程建设项目造价控制的实现方法为了保证人防工程建设项目的造价控制,可以运用以下几种实现方法:1. 建立成本控制体系建立成本控制体系是指在人防工程建设项目的初期,即在项目立项之前,建立起一个完善的成本控制体系。
这种措施可以有效地规范项目成本的执行,洞察成本控制的风险并及时纠正,确保项目按照预算控制和合同管理的要求开展。
2. 运用技术手段运用现代化的技术手段,如计算机、信息管理系统、监控仪等,对人防工程建设项目进行实时监控,以及及时处理可能出现的问题,保证项目的质量和工程的正常进行。
3. 优化资源配置在人防工程建设项目的过程中,可以优化资源的配置,如合理规划工期、合理配置人员与机械设备等,达到最大程度地优化建设成本,提高施工效率。

有关附建式人防工程各专业造价增加费用分析附建式人防工程是指在现有建筑物的地下部分增设人防设施,用于保护群众的生命财产安全。
由于需要对现有建筑进行改造和增设,因此会增加一定的造价。
以下是关于附建式人防工程各专业造价增加费用的分析。
1.基础工程费用增加:基于增设人防工程的需要,可能需要对现有建筑的地基进行加固。
这会增加施工的难度和成本。
2.土建工程费用增加:附建式人防工程需要在原有建筑物的地下部分增设防护设施,包括防空洞、防护墙等。
这需要对原有建筑进行改造和加固,增加土建工程的费用。
3.结构工程费用增加:附建式人防工程需要增设防护层和防护墙等结构设施,这需要进行新的设计和施工,增加结构工程的费用。
1.供电系统费用增加:附建式人防工程需要增设照明、通风、排水等设备,这需要增加供电系统的容量和设备数量,增加了供电系统的费用。
2.照明系统费用增加:附建式人防工程需要在地下部分增设照明设备,这需要增加照明系统的设备数量和布置,增加了照明系统的费用。
3.防火系统费用增加:附建式人防工程需要增设防火设备,如消防水源、喷淋系统等,这需要增加防火系统的设备和管道,增加了防火系统的费用。
1.通风系统费用增加:附建式人防工程需要增设通风设备,用于保证防护设施的空气流通,这需要增加通风系统的设备和管道,增加了通风系统的费用。
2.排水系统费用增加:附建式人防工程需要增设排水设施,用于排泄和排水,这需要增加排水系统的设备和管道,增加了排水系统的费用。
1.消防通道费用增加:附建式人防工程需要增设消防通道,用于疏散和逃生,这需要增加消防通道的设备和通道数量,增加了消防通道的费用。
2.灭火系统费用增加:附建式人防工程需要增设灭火设备,如灭火器、灭火器具等,用于应对火灾事件,这需要增加灭火设备的数量和种类,增加了灭火系统的费用。
以上是关于附建式人防工程各专业造价增加费用的分析。
在进行附建式人防工程的设计和施工时,需要考虑以上各个专业的增加费用,以确保工程的安全和质量。
地下车库及人防地下室造价指标分析文档一:正文:1. 引言地下车库及人防地下室是现代城市建设中的重要部分,它们为城市的交通和安全提供了重要的保障。
本文将对地下车库及人防地下室的造价指标进行详细分析。
2. 地下车库造价指标分析2.1 车位数量地下车库的造价指标首先取决于车位数量。
根据设计规划和需求分析,确定地下车库需要多少个车位,进而确定总造价。
2.2 建筑面积地下车库的建筑面积也是造价指标之一。
根据车位数量和车位布局,计算出地下车库的建筑面积,进而确定总造价。
2.3 结构形式地下车库的结构形式也对造价有一定的影响。
常见的结构形式包括钢筋混凝土结构、钢结构等,不同的结构形式对材料和施工工艺有不同的要求,进而影响造价。
2.4 设备设施地下车库需要配备相应的设备设施,包括照明系统、通风系统、消防系统等。
这些设备设施的种类和质量也会对造价产生影响。
3. 人防地下室造价指标分析3.1 建筑面积人防地下室的建筑面积是造价指标之一。
根据设计规划和需求分析,确定人防地下室的建筑面积,进而确定总造价。
3.2 结构形式人防地下室的结构形式也对造价有一定的影响。
常见的结构形式包括钢筋混凝土结构、钢结构等,不同的结构形式对材料和施工工艺有不同的要求,进而影响造价。
3.3 设备设施人防地下室需要配备相应的设备设施,包括通风系统、供氧系统、消防系统等。
这些设备设施的种类和质量也会对造价产生影响。
4. 附件本文档涉及的附件包括地下车库及人防地下室的设计图纸、建设合同等。
5. 法律名词及注释5.1 建设工程招标投标法建设工程招标投标法是指国家有关建设工程招标投标的法律法规,其中包括了招标投标的程序、方式、条件等规定。
5.2 建筑工程安全生产管理条例建筑工程安全生产管理条例是指国家有关建筑工程安全生产的法律法规,包括了建筑工程的安全管理制度、责任、措施等规定。
文档二:正文:1. 引言地下车库及人防地下室是现代城市建设中不可或缺的一部分,它们为城市的交通和安全提供了重要的保障。

人防工程施工费用一、人防工程施工费用构成人防工程施工费用主要包括以下几个方面的费用:1. 土地费用:人防工程需要占用一定的土地资源,因此土地费用是其施工费用中不可忽视的部分。
土地费用包括土地征用、土地开发等费用。
2. 设计费用:人防工程的设计是其建设的先决条件,设计费用包括方案设计、施工图设计等费用。
3. 施工费用:人防工程的施工费用是人防工程建设的主要费用,包括施工单位的劳务费用、材料费用、机械设备费用等。
4. 设备费用:人防工程需要设备设施来保障人员的安全,设备费用包括疏散通道设备、通风设备、消防设备等费用。
5. 管理费用:人防工程的施工和管理需要一定的费用支持,管理费用包括项目管理、物资管理、人员管理等费用。
6. 其他费用:人防工程的施工过程中可能还会有其他支出,如劳动保护费用、环境保护费用等。
人防工程施工费用的构成因工程规模、地理环境、设备要求等因素不同而有所差异,但以上几个方面的费用是人防工程施工费用的主要构成部分。
二、人防工程施工费用的影响因素人防工程施工费用的高低受到以下几个主要因素的影响:1. 工程规模:人防工程的规模大小直接影响施工费用的大小。
规模越大,所需的材料、设备、劳动力等费用就会越高。
2. 地理环境:不同地区的地理环境差异会对人防工程的施工费用产生影响。
例如,地质情况复杂的地区施工困难、费用高。
3. 施工工艺:采用不同的施工工艺会对人防工程的施工费用产生影响。
采用先进的施工工艺可能会增加施工费用。
4. 设备要求:人防工程所需要的设备要求不同,设备价格和维护费用也会不同,对施工费用会有影响。
5. 施工单位:不同的施工单位的技术水平、管理水平、报价水平等差异会对人防工程的施工费用产生影响。
以上因素综合影响的结果会导致人防工程的施工费用大小的差异。
三、人防工程施工费用的控制方法为了有效控制人防工程的施工费用,施工单位可以采取以下几种方法:1. 合理设计:在人防工程设计阶段就要合理确定工程规模、施工工艺、设备要求等,以尽量减少不必要的费用。
2023人防地下室造价指标2023年人防地下室造价指标是一个备受关注的话题。
随着城市化进程的不断推进,人防地下室作为保障城市居民安全的重要设施,其建设和造价问题备受关注。
本文将从不同角度探讨2023年人防地下室造价指标,并提出一些建议。
首先,2023年人防地下室造价指标需要考虑的因素有很多。
建筑面积、地下深度、地质条件、建筑材料、装修标准等都会对造价产生影响。
根据不同地区的实际情况,可以制定相应的造价指标。
比如,一些地质条件较好的地区可以适当降低地下深度要求,从而减少建设成本。
其次,人防地下室的功能也会对造价产生影响。
传统的人防地下室主要用于避难和存储物资,而现代人防地下室的功能更加多元化。
在建设过程中,可以根据实际需要增加相应的功能,如医疗设施、文化娱乐设施等。
这些功能的增加会导致人防地下室的造价上升。
另外,人防地下室的设计和施工质量也会对造价产生影响。
良好的设计可以提高空间利用率,降低建设成本。
合理的施工工艺和材料选择可以提高人防地下室的耐久性和安全性,减少后期维护和修复的费用。
因此,对于2023年人防地下室的造价指标,要注重设计和施工的质量控制。
此外,2023年人防地下室的造价指标还应考虑到可持续发展的要求。
人防地下室的建设应该注重环境保护和节能减排。
选择环保的建筑材料和节能的设备,合理利用自然资源,减少对环境的影响。
这样不仅可以降低人防地下室的运营成本,还可以提高城市的整体可持续发展水平。
最后,关于2023年人防地下室造价指标的设定,建议政府、设计单位、施工单位和专家学者共同参与讨论。
政府应根据地区实际情况制定相应政策,明确造价指标的上限和下限。
设计单位和施工单位应遵守相关规定,确保人防地下室的质量和安全。
专家学者可以提供技术支持和建议,促进造价指标的科学制定。
综上所述,2023年人防地下室造价指标是一个需要综合考虑多个因素的复杂问题。
在制定造价指标时,需要考虑地区实际情况、功能要求、设计施工质量、可持续发展等多个方面。
人防地下室工程造价概算指标在建筑工程领域,人防地下室的建设具有重要意义。
它不仅能在和平时期作为地下空间加以利用,更在战时为人员和物资提供了安全的庇护所。
而准确把握人防地下室工程造价概算指标,对于项目的规划、设计、投资决策以及成本控制都至关重要。
一、人防地下室工程的基本构成人防地下室工程通常包括主体结构、防护设施、通风空调系统、给排水系统、电气系统等多个部分。
主体结构是整个地下室的承载骨架,其质量和强度直接关系到地下室的安全性和稳定性。
防护设施如防护门、防护密闭门、防爆波活门等,是保障人防地下室防护功能的关键。
通风空调系统负责在战时保持室内空气的新鲜和适宜温度,给排水系统则要确保战时的用水供应和污水排放。
电气系统包括照明、通信、消防报警等,为地下室提供必要的电力支持和信息传递。
二、影响人防地下室工程造价的因素1、地质条件不同的地质条件对基础设计和施工难度有着显著影响。
如果地质条件较差,需要进行更多的地基处理工作,这将增加工程造价。
2、防护等级人防地下室的防护等级越高,所需的防护设施和建筑材料的要求就越高,成本也相应增加。
3、建筑面积和规模一般来说,建筑面积越大,单位面积的造价可能会相对降低,但总体造价会随着规模的增大而上升。
4、设备选型通风、给排水、电气等设备的品牌、型号和性能不同,价格差异较大。
优质的设备虽然初期投资较高,但在运行维护方面可能更具优势。
5、施工条件施工现场的交通、水电供应、周边环境等施工条件的好坏,会影响施工的效率和成本。
三、人防地下室工程造价概算指标的计算方法1、直接费计算直接费包括人工、材料、机械使用费等。
通过对各项工程的工程量进行计算,并结合市场价格,得出直接费。
例如,混凝土工程的费用可以通过计算混凝土的用量,乘以混凝土的单价来确定;钢筋工程则根据钢筋的用量和钢筋的价格计算。
2、间接费计算间接费包括管理费、规费等。
一般按照直接费的一定比例进行计算。
3、利润和税金利润通常根据工程的复杂程度和企业的预期收益来确定。

2024年浅析人防工程建设项目的造价控制1. 引言人防工程,即人民防空工程,是我国国防建设的重要组成部分,旨在为人民群众提供战时防护和生活保障。
随着国家的发展和技术的进步,人防工程建设项目逐渐增多,规模不断扩大,技术复杂性也随之提升。
在这种背景下,人防工程建设项目的造价控制变得尤为重要。
合理控制造价不仅能保证项目的经济效益,还能确保工程质量,实现资源的优化配置。
2. 造价控制的定义造价控制,是指在工程建设过程中,通过一系列的技术、经济和管理手段,对工程的成本进行预测、计划、控制、核算、分析和考核,以保证工程建设项目总投资目标的实现。
造价控制贯穿工程建设的全过程,涉及设计、施工、采购等多个环节。
3. 造价控制的必要性人防工程建设项目的造价控制之所以必要,是因为它能够:保证投资效益:通过有效的造价控制,可以确保工程投资在合理范围内,避免资金浪费,提高投资效益。
优化资源配置:造价控制能够促使项目管理者更加合理地分配资源,减少不必要的浪费,实现资源的优化配置。
提高工程质量:严格的造价控制要求项目管理者在施工过程中注重成本控制的同时,不忽视工程质量,从而保证工程质量和安全。
降低风险:通过对工程造价的精准控制,可以有效降低项目风险,保证项目的顺利进行。
4. 人防工程建设的特点人防工程建设具有以下几个特点:复杂性:人防工程涉及多个专业领域,如结构、防护、通风、给排水等,技术复杂度高。
特殊性:人防工程具有战时防护功能,需要在设计中考虑战时防护要求,这使得其建设过程具有特殊性。
紧迫性:人防工程通常需要在较短时间内完成,对工期和进度控制要求较高。
安全性:人防工程在建设和使用过程中需要确保绝对的安全性,这对造价控制提出了更高的要求。
5. 造价控制的主要方面人防工程建设项目的造价控制涉及多个方面,主要包括:5.1 设计阶段设计阶段是造价控制的关键环节。
在项目设计阶段,需要充分考虑工程的功能需求、技术可行性以及经济合理性。
人防工程的造价构成及对地下室总造价的影响摘要:随着社会不断发展促进了城市化建设与发展,人防工程是市政建设中的一部分,在人防工程建设中不仅需要考虑平时应用需求,同时需要考量战时应用需求。
这一情况致使人防地下室工程整体工作量发生了变化,地下室建设结构产生了相应的变化,同时需要配备更多的设备与材料,在各项工程设计与建设中均需考量平战双重应用需求,由此能够体现人防工程建设对于地下室建设造价产生了一定的影响。
基于人防地下室建设过程中需要投入更多的资金,只有如此才能保证人防工程建设需求。
要想实现人防工程建设,还需要提升建筑设计人员与预算管理人员对人防工程建设要求的全面了解,只有如此,才能将人防工程造价融入建筑设计中与造价管理工作中,基于人防工程合理设计与造价控制,保证工程质量与经济效益。
基于此本文专门针对人防工程的造价构成及对地下室总造价的影响进行分析,并实际列举了案例,以供各界同仁进行参考。
关键词:人防工程;造价构成;地下室总造价影响为了能够全面地了解人防造价的构成部分,明确人防工程造价对地下室总体造价所产生的总体影响,本文专门将某新建小区建筑作为实际案例进行了详细的分析,并在分析中明确列举了根据人防工程建设所需额外花费的工程费用。
在具体分析中了解了人防工程建设的意义,需要满足的建设要求。

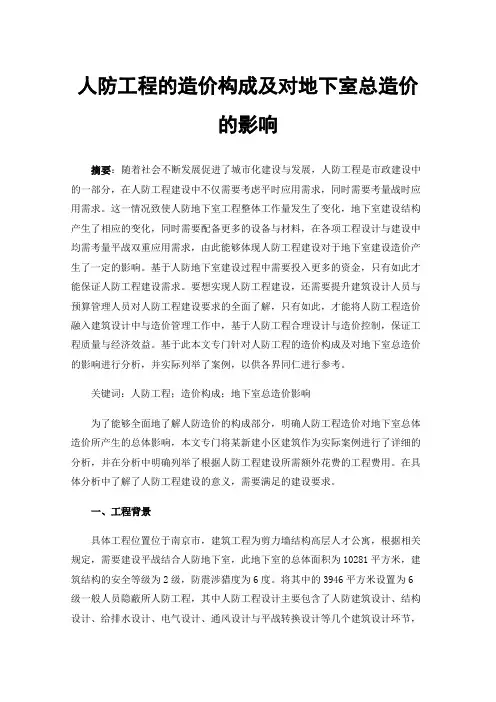

一、工程背景具体工程位置位于南京市,建筑工程为剪力墙结构高层人才公寓,根据相关规定,需要建设平战结合人防地下室,此地下室的总体面积为10281平方米,建筑结构的安全等级为2级,防震涉猎度为6度。
将其中的3946平方米设置为6级一般人员隐蔽所人防工程,其中人防工程设计主要包含了人防建筑设计、结构设计、给排水设计、电气设计、通风设计与平战转换设计等几个建筑设计环节,以上是工程的大致情况,需要根据此工程进行人防工程设计,以此保证能够满足平时与战时双重应用需求。
二、人防工程的造价构成及对地下室总造价的影响(一)人防工程造价对建筑设计的影响在人防工程地下室建设设计中包含了人防工程主体设计、人防工程口部设计、防护功能平战转换设计、辅助房间设计等多个环节,因此其主要对于地下室造价的影响体现在这些工程环节之中。
人防工程施工造价分析随着城市化进程的加快,人民防空工程(简称人防工程)的建设越来越受到重视。
人防工程是为了保护人民生命财产安全,防御敌人空袭和核武器攻击,确保国家安全和战争胜利而建设的地下防护工程。
在人防工程的建设过程中,施工造价是一个重要的考量因素。
本文将从人防工程施工造价的角度进行分析。
一、人防工程施工造价的构成人防工程施工造价主要包括以下几个方面:1. 土建工程:包括人防工程的土石方开挖、基础处理、混凝土浇筑、钢筋制作与安装、墙体砌筑等,是施工造价的主要部分。
2. 防水工程:人防工程防水是保证工程安全的关键,包括混凝土自防水、柔性防水层施工等,其造价也较高。
3. 通风与空调工程:人防工程需要良好的通风与空调系统以确保空气质量,包括风管制作与安装、设备购置等。
4. 水电安装工程:包括供电、供水、排水、消防等系统的安装,是施工造价的重要组成部分。
5. 防护设备安装:包括防护密闭门、防毒面具、滤毒设备等防护设备的安装。
6. 其他工程:如消防、通信、监控等系统的建设。
二、影响人防工程施工造价的因素1. 工程规模:人防工程的规模越大,施工造价越高。
工程规模包括工程体积、工程面积、工程难度等。
2. 地质条件:地质条件的好坏直接影响到工程的基础处理和土石方开挖工程量,进而影响施工造价。
3. 材料价格:建筑材料的价格波动对施工造价影响较大。
如混凝土、钢筋、防水材料等价格的波动,都会导致施工造价的变化。
4. 施工工艺:不同的施工工艺对施工造价有重要影响。
先进、高效的施工工艺可以降低施工成本,提高工程质量。
5. 施工管理:施工管理水平的高低直接影响到工程质量和施工进度,进而影响施工造价。
6. 政策因素:国家政策、地方政策对建筑市场的影响,如税费、土地使用政策等,都会影响到人防工程施工造价。
三、人防工程施工造价的控制策略1. 优化设计:在设计阶段,充分考虑工程实际需求,合理配置资源,优化设计方案,降低工程成本。
人防工程的造价构成及对地下室总造价的影响摘要:随着我国社会经济的迅猛发展,在人防工程建设方面也有了长足进步,在人防工程的施工建设过程中,要从根本上有效做好造价的控制,同时要充分认识到人防工程造价的基本构成及其对于地下室总造价的主要影响等相关内容,进而更有效体现出工程造价的控制效果,使人防工程综合效益得到充分提升。
基于此,本文重点分析人防工程的造价构成以及相对应的地下室这种造价的主要影响,希望本文的分析能够为相关从业者提供一定启示。
关键词:人防工程;造价构成;地下室总造价;主要影响引言本文以某一处新建的民用建筑结合地面建筑修建的人防工程作为案例,重点探讨人防工程设计的相关内容以及人防工程造价的主要构成情况,并且探讨人防工程的造价构成对于地下室总造价的主要影响。
希望通过相对应的造价构成的主要内容和对于地下室总造价的主要影响的相关情况探究,为与之相对应的工程建设和工程造价控制等相关工作提供有效参考。
1工程案例概述以及相对应的人防工程造价构成在文中所介绍的人防工程是某市的框架剪力墙结构高层建筑,该建筑项目的用途是人才公寓,按照相关规定和要求建设相对应的人防工程建筑,一共为10282平方米,整体的建筑结构安全等级为2级,它有着十分显著的抗震设计要求,抗震设防烈度为6度,其中有2946平方米为6级以上的隐蔽所人防工程。
针对该人防工程的设计结构而言,主要包括人防建筑设计结构设计,给排水设计,电气设计,通风设计和平战转换设计。
因此,在该人防工程的造价构成方面主要体现在人防建筑设计的造价,结构造价,给排水造价,电气造价,通风和评战转换造价等相关方面的造价内容。
2人防工程的造价构成对地下室总造价的影响2.1人防建筑设计对于地下室总造价的主要影响。
在该人防工程实物建设工作人防办人防主体,人防口部,辅助房间防护功能,平战转换等相关内容,此类内容对于地下室造价所形成的影响主要包括上述几个方面。
《人民防空地下室设计规范》的相关规定,6级抗力的人防地下室顶板要超过250毫米,如果小于250毫米的,在这样的情况下需要有效实施覆土措施,由此使得地下室的顶板造价进一步上升,同时相对应的规定也进一步要求对于防护单元要设置与之相对应的防护密闭隔墙,这样的隔墙主要是整体浇筑的钢筋混凝土墙,要充分满足相对应的人防规定和要求,同时对于防护单元的连通部位也要设置相对应的连通口,并且设置相对应的密闭门,以此起到良好的防护作用,而这种密闭门和隔墙也会在很大程度上增加地下室的总工程造价。
人防工程的造价构成及对地下室总造价的影响人防工程是指为人们避难避险而建造的防护措施。
它包括地下避难所、地下通道和地下车库等设施。
人防工程的造价构成与地下室总造价之间存在着一定的关联与影响。
本文将着重探讨人防工程造价构成的要素,并分析其对地下室总造价的影响。
首先,人防工程造价构成的要素主要包括以下几个方面:1.地下结构造价:人防工程一般位于地下,因此地下结构是构成人防工程造价的重要组成部分。
地下结构造价主要包括地下基础工程、地下结构建筑物的各个部分的建造、材料、设备、工程设计、建筑施工管理等方面的费用。
2.设备与设施造价:人防工程需要配备相应的设备与设施,包括通风系统、空气处理设备、避难所照明系统、供电系统、消防系统等。
设备与设施造价包括设备设施的购置费用、安装费用、运维费用等。
3.室内装修与设备造价:人防工程的室内装修与设备也是造价构成的重要组成部分,包括室内墙壁、地板、天花板等装修材料费用、室内家具、设备的购置费用等。
4.配套工程造价:人防工程还需要进行配套工程建设,如配套供电、供水、消防通道、安全出口等。
配套工程造价包括各项配套设施的建设费用、工程设计费用等。
以上是人防工程造价构成的主要要素,不同项目可能会有一些细微差别。
接下来,我们将探讨人防工程造价对地下室总造价的影响。
1.土建工程费用增加:由于人防工程需要进行地下结构的建设,如地基处理、地下建筑物的修筑等,这将导致地下室总造价的增加。
2.设备与设施费用增加:人防工程需要配备相应的设备与设施,如通风、供电、消防等系统,这将增加地下室总造价。
3.室内装修与设备费用增加:人防工程的室内装修与设备也是地下室总造价的一部分,因此人防工程的室内装修与设备费用的增加将对地下室总造价产生影响。
4.配套工程费用增加:人防工程需要进行相应的配套工程建设,如配套供电、供水、消防通道、安全出口等,这将导致地下室总造价的增加。
综上所述,人防工程的造价构成涉及地下结构造价、设备与设施造价、室内装修与设备造价以及配套工程造价等要素。
人防工程施工的造价人防工程施工的造价是指在人民防空工程的建设过程中,所需要的全部建设费用。
人防工程作为我国国防建设的重要组成部分,其施工造价的控制与管理对于提高人防工程质量和效益具有重要意义。
本文将从人防工程施工造价的构成、影响因素和控制策略三个方面进行探讨。
一、人防工程施工造价构成人防工程施工造价主要由以下几个部分构成:1. 材料费用:包括工程所需的各种建筑材料、设备及配件等费用。
这是人防工程施工造价中最大的组成部分,占到了总造价的50%以上。
2. 人工费用:包括施工人员的基本工资、加班费、补贴等。
人工费用与人防工程的规模和复杂程度密切相关。
3. 施工机械费用:包括施工过程中所需的各种机械设备租赁或购买费用。
施工机械费用与人防工程的施工进度和工程量有关。
4. 管理费用:包括项目管理、质量控制、安全监督等方面的费用。
管理费用与人防工程的项目规模和施工难度有关。
5. 设计与科研费用:包括人防工程的设计、科研、试验等费用。
设计与科研费用与人防工程的科技创新和特殊要求有关。
6. 其他费用:包括施工过程中的临时设施建设、环境保护、税收等费用。
其他费用与人防工程施工的地理位置和政策环境有关。
二、影响人防工程施工造价的因素1. 工程规模和复杂程度:人防工程的规模越大,施工难度越高,所需的材料、人工和机械设备等费用也会相应增加。
2. 地质条件:地质条件的好坏直接影响到人防工程的施工方法和工程量,进而影响造价。
3. 施工技术和方法:先进的施工技术和方法可以提高施工效率,降低施工成本。
4. 人工和材料价格:人工和材料价格的波动会直接影响到人防工程施工造价。
5. 政策环境:国家和地方的政策环境,如税收、优惠政策等,对人防工程施工造价也有较大影响。
三、人防工程施工造价控制策略1. 优化施工方案:通过科学的施工组织和管理,降低施工成本,提高施工效率。
2. 严格材料和设备采购管理:采取集中采购、招标采购等方式,降低材料和设备价格。
人防工程的造价构成及对地下室总造价的影响本论文以某新建民用建筑结合地面建筑修建的人防工为例,按照人防工程设计的主要内容分析人防工程造价的主要构成及其对地下室总造价的影响。
工程背景:杭州市某框架剪力墙结构高层人才公寓,按规定需建设平战结合人防地下室.地下室总建筑面积10281平方米,建筑结构安全等级为2级,抗震设防烈度为6度.其中3946平方米设置为6级一般人员隐蔽所人防工程。
人防工程设计的主要内容包括:人防建筑设计、结构设计、给排水设计、电气设计、通风设计和平战转换设计。
1 人防建筑设计的影响人防地下室建筑设计包括了人防主体设计、人防口部设计、辅助房间设计、防护功能平战转换设计等,对地下室造价产生的影响也是主要由这些方面引起的.在《人民防空地下室设计规范(GB50038—94)中,第3。
2.2条规定,6级抗力的人防地下室顶板不能小于250mm,小于250mm时应采取覆土措施,这条规定就有可能增加地下室顶板的造价。
第3。
2.9规定,防护单元之间应该设置防护密闭隔墙,防护密闭隔墙应该为整体浇筑的钢筋混凝土墙,且要满足防规里的相关规定;连通防护单元的之间的连通口要设置防护密闭门,这些防护隔墙和防护密闭门的设置增加了地下室的投资。
另外,防规中有关人防地下室口部设计的规定,有关人防地下室净高的规定,人防辅助用房的建设及柴油电站的建设等都会不同程度地增加地下室建设的造价。
2 人防结构设计的影响防规中关于结构设计的规定主要包括:有关材料的规定,核(常规)武器地面爆炸空气冲击波、土中压缩波参数的规定,核(常规)爆炸动荷载的规定,核(常规)武器爆炸动荷载作用下结构等效静荷载的规定,以及荷载组合和构造方面的规定等内容.这些规定往往会影响防空地下室的结构选型,从而大大增加人防区域的投资造价。
在本案例中依据建筑结构人防设计图纸和设计说明,通过对人防钢筋混凝土密闭隔墙、人防防爆门、人防口部防毒通道、消防防水水池、污水集水坑、辅助房间等需增加的工程费用等,可知本项目人防工程建筑结构方面共增加124.15万元,其中每平方米(人防面积)314。
人防与非人防地下室的选择(一)—造价的差异基乎每个房产项目在方案阶段,都面临建人防还是非人防地下室的选择。
选择的依据则是满足技术方案的条件下,哪个方向最经济。
影响方案选择的参数有以下几个:(一)人防与非人防地下室造价的差异(二)本项目根据规范需要建的人防面积(三)本项目根据规范需要建的地下室面积(四)本项目所在地,人防异地收费的价格我们今天先来分析第一个参数,人防与非人防地下室造价的差异。
(以浙江省为例)人防地下室与非人防地下室相比较所增加内容每2000m2为一个人防单元。
一个人防单元需增设:1、3个人防口部,每个人防口部面积约15m2,合计45m22、一个战时进风机房,面积约70m2;一个战时排风机房,面积约42m2,合计面积112m2.3、人防进出风系统1套,加风管约10万元/套人防门折合为人防面积,约160元/m2钢筋增加25kg/m2,混凝土0.15m3/m2重点提示:根据人防单元的规定,人防面积控制在以2000m2为模数的面积最经济。
比如:1、如果人防面积做了2000m2,则只需3个人防口部,一个战时进、排风机房,一个人防进出风系统。
2,如果人防面积做了2001m2,人防面积只增了1个平方,而相应的人防口部,进、排风机房,进排风设备,人防进出风设备都需要成倍增加,摊到面积上,造价又会高出不少。
现以5000m2左右的地下室为例,计算建人防和不建人防的造价比较。
如不建人防,地下室面积为5000m2,如建人防,根据以下1,2点,地下室面积约为5750m2,按人防规范,分为3个人防单元。
1、增加3*3=9个人防口部,增加15*9=135m2。
按土建成本2200元/m2,则增加造价135*2200=30万元。
2、增加3个战时进风机房和3个战时排风机房,增加3*112=336m2按土建成本2200元/m2,则增加造价336*2200=74万元。
3、增加3套进出风系统,增加造价10*3=30万元。
4、增加人防门,5750*155=89万元。
人防工程的造价构成及对地下室总造价的影响
本论文以某新建民用建筑结合地面建筑修建的人防工为例,按照人防工程设计的主要内容分析人防工程造价的主要构成及其对地下室总造价的影响。
工程背景:杭州市某框架剪力墙结构高层人才公寓,按规定需建设平战结合人防地下室。
地下室总建筑面积10281平方米,建筑结构安全等级为2级,抗震设防烈度为6度。
其中3946平方米设置为6级一般人员隐蔽所人防工程。
人防工程设计的主要内容包括:人防建筑设计、结构设计、给排水设计、电气设计、通风设计和平战转换设计。
1 人防建筑设计的影响
人防地下室建筑设计包括了人防主体设计、人防口部设计、辅助房间设计、防护功能平战转换设计等,对地下室造价产生的影响也是主要由这些方面引起的。
在《人民防空地下室设计规范(GB50038-94)中,第3.2.2条规定,6级抗力的人防地下室顶板不能小于250mm,小于250mm时应采取覆土措施,这条规定就有可能
增加地下室顶板的造价。
第3.2.9规定,防护单元之间应该设置防护密闭隔墙,防护密闭隔墙应该为整体浇筑的钢筋混凝土墙,且要满足防规里的相关规定;连通防护单元的之间的连通口要设置防护密闭门,这些防护隔墙和防护密闭门的设置增加了地下室的投资。
另外,防规中有关人防地下室口部设计的规定,有关人防地下
室净高的规定,人防辅助用房的建设及柴油电站的建设等都会不同程度地增加地下室建设的造价。
2 人防结构设计的影响
防规中关于结构设计的规定主要包括:有关材料的规定,核(常规)武器地面爆炸空气冲击波、土中压缩波参数的规定,核(常规)爆炸动荷载的规定,核(常规)武器爆炸动荷载作用下结构等效静荷载的规定,以及荷载组合和构造方面的规定等内容。
这些规
定往往会影响防空地下室的结构选型,从而大大增加人防区域的投资造价。
在本案例中依据建筑结构人防设计图纸和设计说明,通过对人防钢筋混凝土密闭隔墙、人防防爆门、人防口部防毒通道、消防防水水池、污水集水坑、辅助房间等需增加的工程费用等,可知本项目人防工程建筑结构方面共增加124.15万元,其中每平方米(人防面积)314.63元。
3 人防暖通设计的影响
人民防空地下室采暖通风和空气调节系统的设计必须确保战时防护要求,并应满足战时和平时的双重使用要求。
设备和材料除应满足防护和使用功能要求外,还应满足防潮、卫生及平时使用时的防火要求。
同时防空地下室的采暖通风与空气调节系统应分别与上部结构分开设置。
在本案例中根据采暖通风和空气调节系统人防
设计图纸和设计说明,通过对人防过滤吸收器、人防两用风机、除尘设备、自动排气活门、人防手动密闭阀等有关项目工程费用的计算,可知本项目人防工程暖通方面共增加19.16万元,其中每平方米(人防面积)48.56元。
4 人防给排水设计的影响
防空地下室宜采用城市市政给水管网或防空地下室的区域水源供水,有条件时,可采用自备内水源或自备外水源供水。
防空地下室自备水源的取水构筑物宜采用管井,自备内水源取水构筑物应设于清洁区内。
在本案例中根据给排水人防设计图纸和设计说明,通过对水箱、手摇泵、渡锌螺纹管、防爆地漏、阀门等有关项目工程费用的计算,可知本项目人防工程给排水方面共增加64.27万元,其中每平方米(人防面积)162.87元。
5 人防电气设计的影响
电气设计除应满足战时用电的需要外,还应满足平时用电的需要,电气设备应选用防潮性能良好的产品。
防规第7.2.13条规定人防地下室要根据要求设置柴油电站,各项规定在人防电气设计中都应该具体落实,增加的设备和施工工艺等必然会带来地下室造价的提高。
特别是要求设计柴油电站的人防地下室,柴油电站的建设实施将对地下室造价产生很大影响。
在本案例中不需要单独设置柴油电站,根据设计图纸和设计说明,通过对控制箱、信号箱、防爆按钮、落地式成套配电箱以及发电机
组等有关项目工程费用的计算,可知本项目人防工程电气方面共增加42.39万元,其中每平方米(人防面积)107.43元/平米。
6 其它工程的影响
由于我国人防工程实行"长期准备、重点建设、平战结合"的方针,人防地下室在平时一般用作地下车库、商场等民用场地,在战时并不是马上可以投入使用,需要进
行出入口的封堵,沙袋的堆垒,内部干厕的设置,通风、电气、给排水系统的检
查等一系列的工作之后才能使用。
由于这些战时临时工程的建设而产生的费用也必须在人防地下室建造时就预留出相应的资金并专款专用。
另外,人防地下室消防系统的建设、内部装饰、以及平时管理也会产生相应的费用,并对人防地下室的造价造成一定的影响。
7 小结
通过以上的分析和计算,可知本项目人防工程建筑、结构、暖通、给排水、电气和战时封堵工程六个方面共增加造价263.91万元,计668.80元/平方米(人防面积)。
其中建筑结构人防设计的影响最大,占整个人防增加费用的将近百分之五十左右,依次是给排水工程、电气工程、通风工程和战时封堵工程。
本项目并没有考虑单独建设柴油电站,对于要求设计柴油电站的人防地下室,柴油电站的建设费用将占相当大的比例。
与不考虑人防工程的地下室造价比较,人防工程造价对地下室造价确实有着比较大的影响,因此,需要各人防建设相关人员认真熟悉人防工程建设设计的各个环节和造价构成,抓好对人防程造价的预测工和控制工作,节约投资成本、提高投资效益。
