树木移栽安全操作规程
- 格式:docx
- 大小:17.04 KB
- 文档页数:2

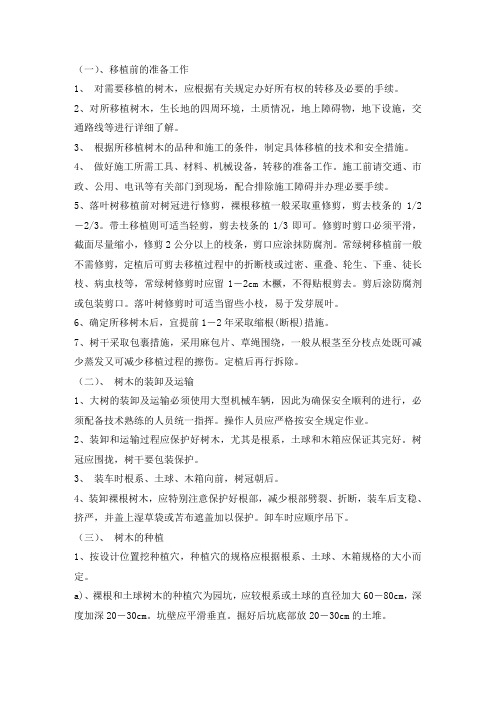

大树移植安全操作规程大树移植是一项复杂的工作,需要细致周全的规划和操作。
为确保移植过程的安全和成功,我们制定了以下大树移植安全操作规程:一、评估和规划1.在移植之前,必须进行全面的评估,确定是否适合移植。
评估包括对大树的健康状况、树龄和根系情况等进行全面检查。
2.根据评估结果,制定详细的移植规划,包括移植时间、地点和移植后的护理措施等。
3.确定移植地点时,需考虑周围环境因素,如土壤质量、日照条件、风向等。
二、准备工作1.移植前需进行必要的修剪和整形工作,确保树冠的形状和重量均匀分布。
2.准备好所需的工具和设备,包括移植车、吊装设备、保护网等。
3.在移植地点预先挖好相应的树坑,确保深度和宽度适当。
三、移植操作1.在移植之前,必须进行充分的根系修剪。
修剪时要注意保留足够的主根和侧根,确保根系的健康。
2.将大树小心地从原地挖掘出来,同时用大型塑料布或防护网包裹树冠,以保护树冠免受损伤。
3.利用吊装设备小心地将大树移动到移植车上,并将大树稳固地固定住,以防止颠簸和倾倒。
4.小心地将大树移动到预先准备好的树坑中,确保大树的位置和树冠水平。
5.在填土过程中,要确保土壤与根系之间没有空隙,以保证根系的稳固。
6.移植后,及时浇水,以确保根系得到充分滋润。
在移植后的一段时间内,需定期浇水,以保持土壤湿润。
四、护理和监测1.移植后,大树可能会出现一定程度的生长减缓。
在此期间,需要特别关注树冠的形态和生长情况,及时进行调整和修剪。
2.定期检查土壤湿度,保持适宜的水分含量。
在干旱季节,需增加浇水次数,确保根系充分获得水分。
3.注意观察大树的叶片状况和树干的坚固程度。
一旦发现异常情况,及时采取措施处理。
4.在移植后的一段时间内,禁止对大树进行额外的施肥,以免损害其根系。
五、培训和安全意识1.所有参与大树移植操作的人员必须接受相关的培训,了解移植操作的步骤和安全注意事项。
2.在操作过程中,人员必须严格遵守操作规程,采取必要的安全措施,如佩戴安全帽、手套等。
(一)、移植前的准备工作1、对需要移植的树木,应根据有关规定办好所有权的转移及必要的手续。
2、对所移植树木,生长地的四周环境,土质情况,地上障碍物,地下设施,交通路线等进行详细了解。
3、根据所移植树木的品种和施工的条件,制定具体移植的技术和安全措施。
4、做好施工所需工具、材料、机械设备,转移的准备工作。
施工前请交通、市政、公用、电讯等有关部门到现场,配合排除施工障碍并办理必要手续。
5、落叶树移植前对树冠进行修剪,裸根移植一般采取重修剪,剪去枝条的1/2-2/3。
带土移植则可适当轻剪,剪去枝条的1/3即可。
修剪时剪口必须平滑,截面尽量缩小,修剪2公分以上的枝条,剪口应涂抹防腐剂。
常绿树移植前一般不需修剪,定植后可剪去移植过程中的折断枝或过密、重叠、轮生、下垂、徒长枝、病虫枝等,常绿树修剪时应留1-2cm木橛,不得贴根剪去。
剪后涂防腐剂或包装剪口。
落叶树修剪时可适当留些小枝,易于发芽展叶。
6、确定所移树木后,宜提前1-2年采取缩根(断根)措施。
7、树干采取包裹措施,采用麻包片、草绳围绕,一般从根茎至分枝点处既可减少蒸发又可减少移植过程的擦伤。
定植后再行拆除。
(二)、树木的装卸及运输1、大树的装卸及运输必须使用大型机械车辆,因此为确保安全顺利的进行,必须配备技术熟练的人员统一指挥。
操作人员应严格按安全规定作业。
2、装卸和运输过程应保护好树木,尤其是根系,土球和木箱应保证其完好。
树冠应围拢,树干要包装保护。
3、装车时根系、土球、木箱向前,树冠朝后。
4、装卸裸根树木,应特别注意保护好根部,减少根部劈裂、折断,装车后支稳、挤严,并盖上湿草袋或苫布遮盖加以保护。
卸车时应顺序吊下。
(三)、树木的种植1、按设计位置挖种植穴,种植穴的规格应根据根系、土球、木箱规格的大小而定。
a)、裸根和土球树木的种植穴为园坑,应较根系或土球的直径加大60-80cm,深度加深20-30cm。
坑壁应平滑垂直。
掘好后坑底部放20-30cm的土堆。
大树移植技术操作规程一、总则1、大树移植是城市绿化建设中的一种重要技术手段,为了统一技术标准,提高施工质量,使移植大树工程纳入科学化、规范化的管理轨道,特制定本规程。
2、本规程适用于移植移植胸径在20cm以上的落叶乔木和胸径在15cm 以上的常绿乔木。
(以下简称大树)3、为了保证施工安全和树木移植成活率,上岗人员必须是有经验的技术人员或经过园林部门的培训审核技术工人方可参与该工程。
二、大树移植前的准备工作1、大树选择○1、选择原生长地域环境条件与定植地生境条件相符合的苗木。
尤其是土壤酸碱度和质地、温度、湿度、光照等因素。
○2、尽量选择乡土树种及经苗圃培育多年的大树或移栽三年以上的大树,少用实生苗。
○3、选择生长健壮、无偏冠、无病虫害及未受机械损伤的苗木。
2、移植季节落叶树应在早春,常绿树应在树木开始萌动前进行为宜。
3、移植前技术处理。
○1、对根部进行试探挖掘,了解根系分布及土质情况,决定树木是否适合移植。
○2、在土壤干燥地,应提前2天灌足水,使大树的根系,树干储存足够水分,以弥补移栽造成的根系吸水不足,并且土球容易扎紧,在运输过程中也不易松散。
○3、对常绿树种或易挥发香油及树脂的树种,应在移植前一周进行梳枝修剪。
○4、选定移植树木后,应在树干北方做出明显标记,以便找出树木的朝阳面,同时采取树木挂牌,编号,并做好登记,以利对号入座。
三、挖、运、栽移植树木应做到当天挖、当天运、当天栽1、挖树○1、土球直径大小一般按干径1.2m处的8-10倍,土球高度一般为土球直径的2/3左右。
○2、挖掘高大乔木或冠幅较大的树木前,应先设立好支柱,支稳树木。
○3、挖时先去表土,见表根为准,再进行下挖,挖时遇粗根,必须用锯锯断再削平,不得硬铲,以免造成散坨。
○4、土球应修成上大下小呈截头圆锥形,土球底部一般为土球直径的1/3左右。
收底时遇粗大根系应锯断。
○5、用浸好水的草绳,将土球腰部缠绕紧,随绕随拍打勒紧,腰绳宽度视土球土质而定。
大树移植的安全操作规程一、如何支撑树干1、用3根圆木粗15公分左右,长6米左右或1寸钢管也可。
2、立三角形南边两根,北边一根。
3、立起时的角度,50度左右。
4、支撑上边,用麻绳围树干转6-7圈左右,再用别棍别紧。
5、支撑下边,刨一个小槽,垫上立板顶牢即可。
二、刨槽注意什么1、注意电缆电线以及各种管道。
2、事前和甲方了解地下线道情况。
三、紧钢丝绳时注意什么1、检查卡子是否牢固。
2、个卡子安装时应左二右一。
3、钢丝绳打对方向,蹦蹦声即可。
4、防止钢丝绳紧折或者避免卡子抽绳。
四、木箱周围怎么样支撑横木1、坑边刨槽立木板,横木一头顶住,木箱一边定在带口上,然后用钉子钉牢,箱子板一边稍稍高于坑边。
2、横木宽20公分,厚5公分,圆木15公分即可。
3、在坑内活动时注意碰头。
五、怎么样掏底1、切不可将身体或头部伸入土台下。
2、风力达到4级不可掏底。
六、怎么样上木墩1、木墩直径30公分以上,高度40-50公分左右。
2、上木墩前,地面先垫大于木墩15公分的木板。
3、上木墩时,木墩一边和底板头齐。
4、木墩垂直靠紧底板和地板。
七、上最后3块板时注意什么1、有专人负责,观察土台反应是否有沉、歪、倾斜。
2、发现有粗根时,身体、头部不准伸入台下面。
八、吊装时注意什么1、吊树人员戴安全帽、2、吊车吊臂下不准站人。
3、钢丝绳、大绳是否牢固。
4、树倒方向是否有电线或者建筑物。
5、吊树上车时,悬空稳定后才能上人定位。
6、栓晃绳控制方向。
九、怎么刹车1、木箱上,用拉链刹木箱上口以下20公分。
2、树干用中绳在树干上转一圈,两边挂钩拉紧。
3、刹树头,高不能超过4.3米,防电线或立交桥。
4、要专人压车。
十、卸车时应注意什么1、要有专人指挥。
2、没解刹绳、链前先挂钩。
3、吊到坑内悬空稳定后才能下人,找树的方向和面。
十一、木箱定位后注意什么1、支上支撑后才能打开箱板。
2、支撑时用3根圆木粗15公分左右,长6米左右或1寸钢管也可。
3、支撑时立三角形南边两根,北边一根。

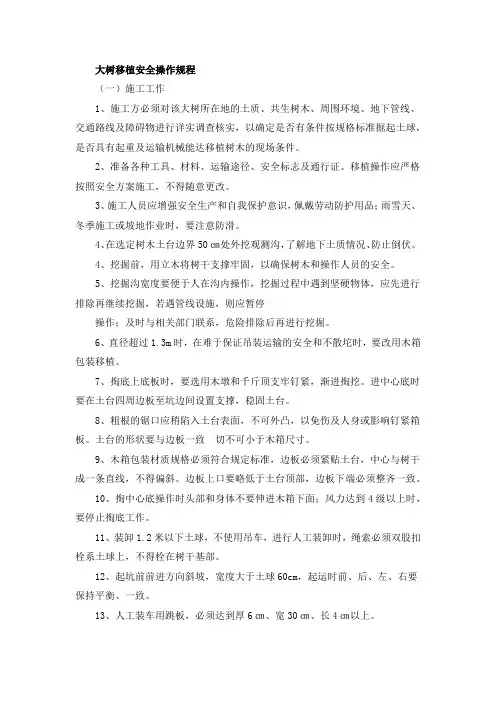

公司绿化工作大树移植安全操作规程按照公司规划设计要求,配合好公司的规划顺利实施,统一技术标准,提高成活率,使移植大树纳入规范化的管理,特制定本规程:一、安全操作准备工作1、大树的范围:移植干径在20cm以上的乔木,应属于大树移植。
2、移植大树上岗人员必须是有经验的技术人员。
3、大树移植前应对移植大树的生长情况、地质条件、周围环境等进行调查研究,制定移植的技术方案和安全措施。
4、对需要移植的树木,并做好施工所需工具、材料、机械设备的准备工作。
5、选定移植树木后,应在树干南侧做出明显标记,标明树木的朝阳面,同时建立树木卡片,内容包括:树木编号、树木品种、规格(高度、分枝点干径、冠幅)、树龄、生长状况、树木所在地、拟移植的地点。
如需要还可保留照片或录像。
6、当需移植大树时,宜在移植前1年~2年分期断根、修剪。
做好准备移植工作。
7、移植的大树应是无病虫害、无明显的机械损伤、具有较好的观赏性、植株健康、生长正常的树木,并具有起重及运输机械能达移植树木的现场条件。
二、大树移植应遵循下列规定1、常绿树、珍贵树种、生长季移植的落叶乔木必须带土球移植。
土球直径按树胸径的7~10倍确定。
2、休眠期移植落叶树,裸根移植应带护心土。
根系直径为干径的8倍~10倍。
3、带土球移植的大树,定植后可剪去移植过程中的折断枝;裸根移植应采取重修剪,剪去枝条的1/2~2/3。
4、大树移植修剪登高作业时,按照高空作业安全操作规程执行。
5、常绿树修剪时应留1cm~2cm木桩,不得贴根剪去。
修剪时剪口必须平滑,截面尽量缩小,修剪2cm以上的枝条,剪后及时涂防腐剂。
6、珍贵树种和生长季移植大树,树干应采取包裹措施。
7、挖掘过程根系应全部切断,切口要平滑不得劈裂。
带土球移植,必须保证土球完好,并且封底。
裸根移植根系掘出后应喷保湿剂或稀泥浆,用湿草包裹等,应保持根部湿润。
8、挖掘、吊装、运输中应对树干、枝条、根系采用保护措施,避免劈裂。
9、大树移植吊装作业时,按照起重吊装安全操作规程执行。
大树移栽管理制度一、前言大树移栽是城市绿化工作中的重要环节,移栽大树不仅对环境造成一定的影响,而且需要专业的操作和管理。
为了确保大树的移栽过程能够顺利进行,我们特制定本管理制度,在大树移栽的过程中,有效的管理大树的移栽工作,确保树木的健康和生长。
二、大树移栽的准备工作1. 移栽前的调查在移栽大树之前,需要做好充分的准备工作。
先进行对移栽地点的调查,确保土壤的适宜度和植物病虫害情况。
2. 大树的评估对需要移栽的大树进行评估,包括树木的健康状况、树冠的大小、树干的粗细等,以确定移栽的难易程度和所需的资源。
3. 移栽计划的制定根据对大树的评估结果,制定详细的移栽计划,包括时间安排、人员配置、物资准备等。
4. 安全设施的检查确保移栽现场的安全设施完好,包括围栏、警示牌、标志牌等。
5. 环境保护准备对移栽地点周围的环境进行评估,做好环境保护措施,确保植物和动物的生态环境不受到破坏。
6. 人员培训对参与移栽工作的人员进行培训,包括移栽技术、安全事项和环境保护。
三、移栽过程的管理1. 现场管理在移栽大树的现场,负责人员需要对移栽作业进行全面的管理,确保整个移栽过程顺利进行。
2. 移栽设备的管理确保移栽设备的使用安全和有效性,对设备进行定期检查和维护,避免因设备故障导致移栽失败。
3. 移栽人员的管理对参与移栽的人员进行管理和指导,确保操作规范,安全意识和团队合作。
4. 移栽过程的监控对整个移栽过程进行监控,确保移栽过程中各个环节都符合规范和要求,发现问题及时处理。
5. 现场安全管理对移栽现场进行安全监控,确保移栽过程中没有安全事故发生,做好应急处理准备。
6. 环境保护管理在移栽过程中,确保环境保护措施的有效性,避免对周围环境造成破坏。
四、移栽后的管理1. 移栽后的护理大树移栽完成后,需要对移栽后的大树进行护理,包括浇水、修剪、施肥等,确保大树在新的生长环境中能够快速适应。
2. 定期检查对移栽后的大树进行定期检查,观察大树的生长情况,发现问题及时处理。

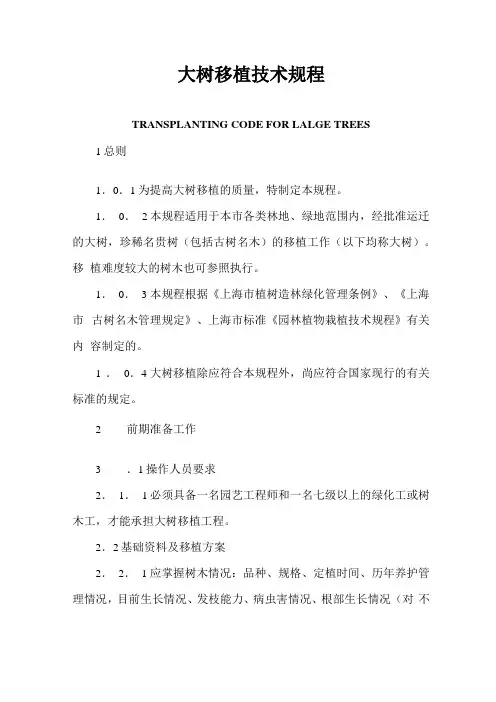

大树移植技术规程TRANSPLANTING CODE FOR LALGE TREES 1总则1.0.1为提高大树移植的质量,特制定本规程。
1.0.2本规程适用于本市各类林地、绿地范围内,经批准运迁的大树,珍稀名贵树(包括古树名木)的移植工作(以下均称大树)。
移植难度较大的树木也可参照执行。
1.0.3 本规程根据《上海市植树造林绿化管理条例》、《上海市古树名木管理规定》、上海市标准《园林植物栽植技术规程》有关内容制定的。
1.0.4 大树移植除应符合本规程外,尚应符合国家现行的有关标准的规定。
2前期准备工作3.1操作人员要求2.1.1必须具备一名园艺工程师和一名七级以上的绿化工或树木工,才能承担大树移植工程。
2.2基础资料及移植方案2.2.1 应掌握树木情况:品种、规格、定植时间、历年养护管理情况,目前生长情况、发枝能力、病虫害情况、根部生长情况(对不易掌握的要作探根处理)。
2.2.2树木生长和种植地环境必须掌握下列资料。
2.2.2.1 应掌握树木与建筑物、架空线,共生树木等间距必须具备施工、起吊、运输的条件。
2.2.2.2 种植地的土质、地下水位、地下管线等环境条件必须适宜移植树木的生长。
2.2. 2. 3对土壤含水量、PH值、理化性状进行分析。
(1)土壤湿度高,可在根范围外开沟排水,晾土,情况严重的可在四角挖1m以下深洞,抽排渗透出来的地下水。
(2)含杂质受污染的土质必须更换种植土。
3.2. 3 根据本规程资料制订移植方案其主要项目为:种植季节、切根处理、种植、修剪方法和修剪量、挖穴、挖运种技术、支撑与固定、材料机具准备,养护、管理、应急抢救及安全措施等。
4.移植季节3.0.1落叶树应在三月,常绿树应在树木开始萌动的四月上、中旬进行。
3. 0. 2 不在以上时间移植的树木均应作非季节移植,养护管理均应按非季节移植技术处理。
4移植前准备4.1移植前措施4. 1. 1 5年内未作过移植或切根处理的大树,必须在移植前2〜1年进行切根处理。
操作规程编号:LX-FS-A22331 树木移栽安全操作规程标准范本In The Daily Work Environment, The Operation Standards Are Restricted, And Relevant Personnel Are Required To Abide By The Corresponding Procedures And Codes Of Conduct, So That The Overall BehaviorCan Reach The Specified Standards编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑树木移栽安全操作规程标准范本使用说明:本操作规程资料适用于日常工作环境中对既定操作标准、规范进行约束,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
1、在树木移栽前,要与有关部门联系,一起对施工现场的地下各种管道的种类、深度、间距进行调查、测试,对地面建筑物、路面质量、转弯半径、空间、架空线路的种类、净空高度等进行调查测试,待制定出安全措施并对作业人员进行过安全教育和有关人员到达现场后,方可施工。
严禁在风雨天施工。
2、挖、掘、吊装使用的工具,应在作业前由专人负责检测,作业人员施工中应佩带齐全安全防护用品。
3、树木调卸前,带工人员要认真检查各连接处是否牢固,作业过程中由对领导或有经验的职工专人指挥,但队领导必须到现场。
4、起重设备吊臂下和坑内不得留人,树木装车后,必须用绳索将树木与车体捆绑牢固后方允许行车。
5、树木运输中,须设押解员。
押解员要站立在树木的两侧,并随身携带竹竿,排除有可能影响安全通行的障碍物,随时检查绳索和支撑物有无松动和脱落,发现问题应立即通知驾驶员停车,并采取加固措施。
第1篇一、前期准备1. 调查研究:对移植树木的生长情况、立地条件、周围环境、交通状况等进行详细调查,了解移植过程中的各种因素。
2. 制定方案:根据调查结果,制定切实可行的移栽方案,包括移植时间、土球大小、修剪程度、包装材料等。
3. 签订协议:与供应商签订采购协议,明确双方的权利和义务。
4. 检疫消毒:对从苗圃购入或从外地引种的树木进行检疫、消毒,确保树木无病虫害。
二、移栽前处理1. 切根:在移栽前1-3年的春季或秋季,对树木进行分期断根处理。
切根范围按预定土球规格小于10cm,以树干为中心分年度环行交替切根。
2. 修剪:根据移植树木的生长状况和需求,适度修剪树冠,减少水分蒸发和运输过程中的损伤。
3. 包装:使用湿润的草绳、麻袋片等软材料包扎土球,有利于运输和保湿。
4. 浇水:移栽前提前2-3天对土壤进行适量浇水,确保土壤湿润。
三、移栽施工1. 挖掘土球:根据树木胸径大小确定土球直径,一般按树木胸径的6-8倍挖掘土球。
挖掘过程中注意保护根系,避免损伤。
2. 起树:使用吊车等设备将树木吊起,注意保持土球完整。
3. 运输:将树木装车运输至目的地,注意保持土球湿润,防止水分蒸发。
4. 栽植:根据设计要求,将树木栽植到预定位置,确保树木直立。
5. 填埋:将挖掘出的土壤填埋到土球周围,注意土壤密实。
6. 固定:使用支撑杆或固定带对树木进行固定,防止风吹倾斜。
四、后期管理1. 浇水:移栽后及时浇水,保持土壤湿润,促进根系生长。
2. 修剪:根据树木生长状况,适时进行修剪,调整树形。
3. 施肥:根据树木生长需求,适时施用肥料,补充营养。
4. 防病虫害:定期检查树木,发现病虫害及时防治。
5. 管理维护:对移栽树木进行定期巡查,确保树木生长良好。
通过以上基本施工程序,可以有效提高大树移栽的成活率,使树木在新的环境中健康生长。
第2篇一、前期准备1. 选择合适的移植时间:通常选择在树木生长缓慢的季节进行移栽,如早春或深秋。
大树移植安全操作规程(一)施工工作1、施工方必须对该大树所在地的土质、共生树木、周围环境、地下管线、交通路线及障碍物进行详实调查核实,以确定是否有条件按规格标准掘起土球,是否具有起重及运输机械能达移植树木的现场条件。
2、准备各种工具、材料、运输途径、安全标志及通行证。
移植操作应严格按照安全方案施工,不得随意更改。
3、施工人员应增强安全生产和自我保护意识,佩戴劳动防护用品;雨雪天、冬季施工或坡地作业时,要注意防滑。
4、在选定树木土台边界50㎝处外挖观测沟,了解地下土质情况、防止倒伏。
4、挖掘前,用立木将树干支撑牢固,以确保树木和操作人员的安全。
5、挖掘沟宽度要便于人在沟内操作,挖掘过程中遇到坚硬物体,应先进行排除再继续挖掘,若遇管线设施,则应暂停操作;及时与相关部门联系,危险排除后再进行挖掘。
6、直径超过1.3m时,在难于保证吊装运输的安全和不散坨时,要改用木箱包装移植。
7、掏底上底板时,要选用木墩和千斤顶支牢钉紧,渐进掏挖。
进中心底时要在土台四周边板至坑边间设置支撑,稳固土台。
8、粗根的锯口应稍陷入土台表面,不可外凸,以免伤及人身或影响钉紧箱板。
土台的形状要与边板一致切不可小于木箱尺寸。
9、木箱包装材质规格必须符合规定标准,边板必须紧贴土台,中心与树干成一条直线,不得偏斜。
边板上口要略低于土台顶部,边板下端必须整齐一致。
10、掏中心底操作时头部和身体不要伸进木箱下面;风力达到4级以上时,要停止掏底工作。
11、装卸1.2米以下土球,不使用吊车,进行人工装卸时,绳索必须双股扣栓系土球上,不得栓在树干基部。
12、起坑前前进方向斜坡,宽度大于土球60cm,起运时前、后、左、右要保持平衡、一致。
13、人工装车用跳板,必须达到厚6㎝、宽30㎝、长4㎝以上。
(二)起吊运输工作1、使用大型机械车辆,机械操作人员必须持证上岗。
严格按相应机械操作安全技术作业。
起吊的机具和装运车辆的承受能力,必须超过树木和土球的重量。

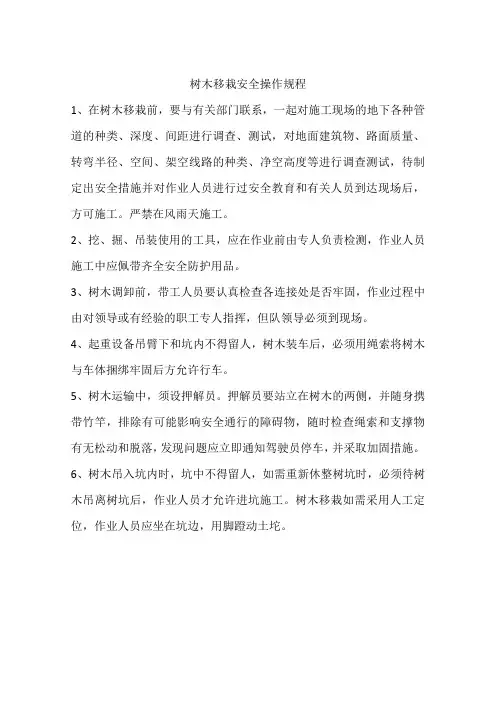

树木移栽安全操作规程
1、在树木移栽前,要与有关部门联系,一起对施工现场的地下各种管道的种类、深度、间距进行调查、测试,对地面建筑物、路面质量、转弯半径、空间、架空线路的种类、净空高度等进行调查测试,待制定出安全措施并对作业人员进行过安全教育和有关人员到达现场后,方可施工。
严禁在风雨天施工。
2、挖、掘、吊装使用的工具,应在作业前由专人负责检测,作业人员施工中应佩带齐全安全防护用品。
3、树木调卸前,带工人员要认真检查各连接处是否牢固,作业过程中由对领导或有经验的职工专人指挥,但队领导必须到现场。
4、起重设备吊臂下和坑内不得留人,树木装车后,必须用绳索将树木与车体捆绑牢固后方允许行车。
5、树木运输中,须设押解员。
押解员要站立在树木的两侧,并随身携带竹竿,排除有可能影响安全通行的障碍物,随时检查绳索和支撑物有无松动和脱落,发现问题应立即通知驾驶员停车,并采取加固措施。
6、树木吊入坑内时,坑中不得留人,如需重新休整树坑时,必须待树木吊离树坑后,作业人员才允许进坑施工。
树木移栽如需采用人工定位,作业人员应坐在坑边,用脚蹬动土坨。
