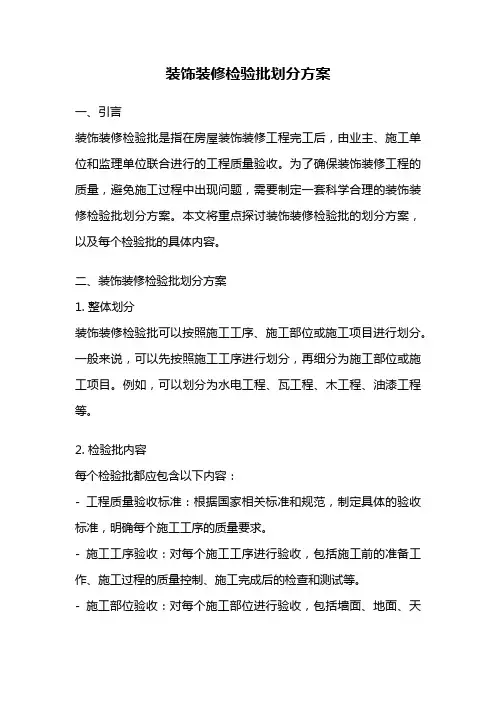

装饰装修检验批划分方案一、引言装饰装修检验批是指在房屋装饰装修工程完工后,由业主、施工单位和监理单位联合进行的工程质量验收。
为了确保装饰装修工程的质量,避免施工过程中出现问题,需要制定一套科学合理的装饰装修检验批划分方案。
本文将重点探讨装饰装修检验批的划分方案,以及每个检验批的具体内容。
二、装饰装修检验批划分方案1. 整体划分装饰装修检验批可以按照施工工序、施工部位或施工项目进行划分。
一般来说,可以先按照施工工序进行划分,再细分为施工部位或施工项目。
例如,可以划分为水电工程、瓦工程、木工程、油漆工程等。
2. 检验批内容每个检验批都应包含以下内容:- 工程质量验收标准:根据国家相关标准和规范,制定具体的验收标准,明确每个施工工序的质量要求。
- 施工工序验收:对每个施工工序进行验收,包括施工前的准备工作、施工过程的质量控制、施工完成后的检查和测试等。
- 施工部位验收:对每个施工部位进行验收,包括墙面、地面、天花板、门窗、卫生间等。
- 施工项目验收:对每个施工项目进行验收,包括水电工程中的水管、电线等,瓦工程中的砖瓦、瓷砖等,木工程中的橱柜、门窗框等,油漆工程中的涂料、刷漆等。
- 验收记录:对每个检验批的验收情况进行记录,包括验收时间、验收人员、验收结果等。
3. 检验批划分原则在划分装饰装修检验批时,应遵循以下原则:- 工序合理划分:将施工工序划分得合理明确,避免重复或遗漏。
- 部位统一划分:将施工部位划分得统一规范,避免出现交叉或模糊区域。
- 项目细致划分:将施工项目划分得细致具体,以便更好地进行质量控制和验收。
- 检验批数量合适:根据工程规模和工期安排,合理划分检验批的数量,既能确保质量,又不会过分拖延工期。

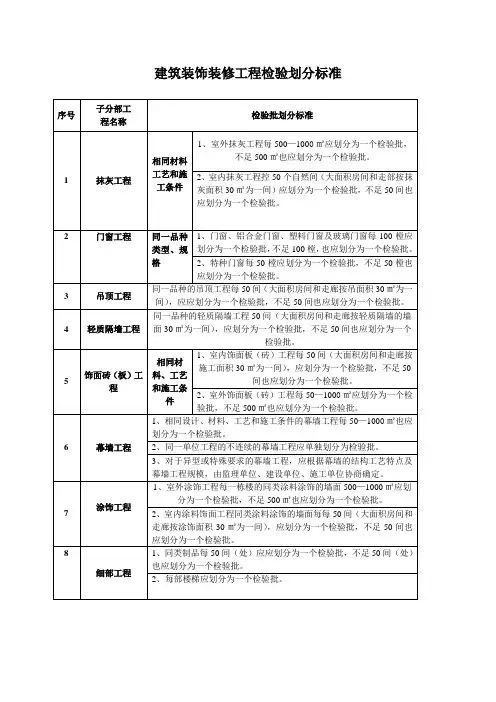

4. 检验批划分示例以下是一个装饰装修检验批划分的示例:- 检验批1:水电工程- 施工工序:给排水、强电、弱电- 施工部位:卫生间、厨房、阳台- 施工项目:水管、电线、开关插座- 检验批2:瓦工程- 施工工序:墙砖、地砖、防水- 施工部位:客厅、卧室、走廊- 施工项目:砖瓦、瓷砖、地面防水层- 检验批3:木工程- 施工工序:门窗、橱柜、地板- 施工部位:卧室、书房、客厅- 施工项目:门窗框、橱柜、地板- 检验批4:油漆工程- 施工工序:底漆、面漆、涂料- 施工部位:墙面、天花板、门窗- 施工项目:涂料、刷漆、油漆层三、总结装饰装修检验批划分方案的制定对于保证装饰装修工程质量至关重要。

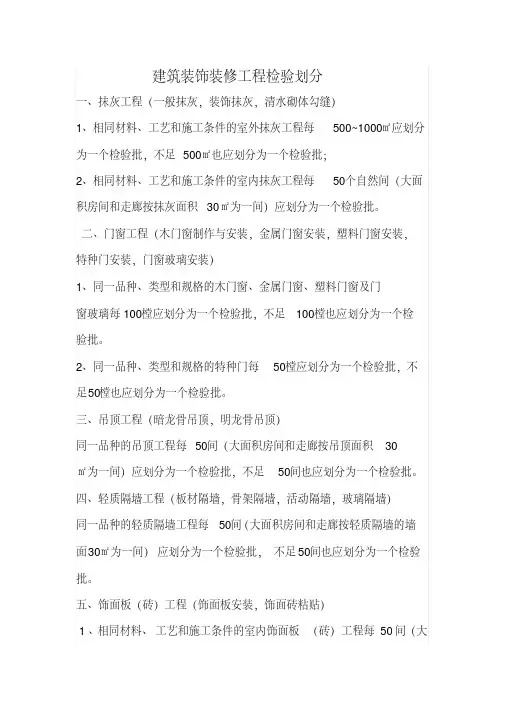

建筑装饰装修工程检验划分一、抹灰工程(一般抹灰,装饰抹灰,清水砌体勾缝)1、相同材料、工艺和施工条件的室外抹灰工程每500~1000㎡应划分为一个检验批,不足500㎡也应划分为一个检验批;2、相同材料、工艺和施工条件的室内抹灰工程每50个自然间(大面积房间和走廊按抹灰面积30㎡为一间)应划分为一个检验批。
二、门窗工程(木门窗制作与安装,金属门窗安装,塑料门窗安装,特种门安装,门窗玻璃安装)1、同一品种、类型和规格的木门窗、金属门窗、塑料门窗及门窗玻璃每100樘应划分为一个检验批,不足100樘也应划分为一个检验批。
2、同一品种、类型和规格的特种门每50樘应划分为一个检验批,不足50樘也应划分为一个检验批。
三、吊顶工程(暗龙骨吊顶,明龙骨吊顶)同一品种的吊顶工程每50间(大面积房间和走廊按吊顶面积30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
四、轻质隔墙工程(板材隔墙,骨架隔墙,活动隔墙,玻璃隔墙)同一品种的轻质隔墙工程每50间(大面积房间和走廊按轻质隔墙的墙面30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
五、饰面板(砖)工程(饰面板安装,饰面砖粘贴)1、相同材料、工艺和施工条件的室内饰面板(砖)工程每 50间(大面积房间和走廊按施工面积30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
2、相同材料、工艺和施工条件的室外饰面板(砖)工程每500~1000㎡应划分为一个检验批,不足500㎡也应划分为一个检验批。
六、幕墙工程(玻璃幕墙,金属幕墙,石材幕墙)1、相同设计、材料、工艺和施工条件的幕墙工程每500~1000㎡应划分为一个检验批,不足500㎡也应划分为一个检验批。
2、同一单位工程的不连续的幕墙工程应单独划分检验批。
3、对于异型或有特殊要求的幕墙工程,检验批的划分应根据幕墙的结构、工艺特点及幕墙工程规模,由监理单位(或建设单位)和施工单位协商确定。

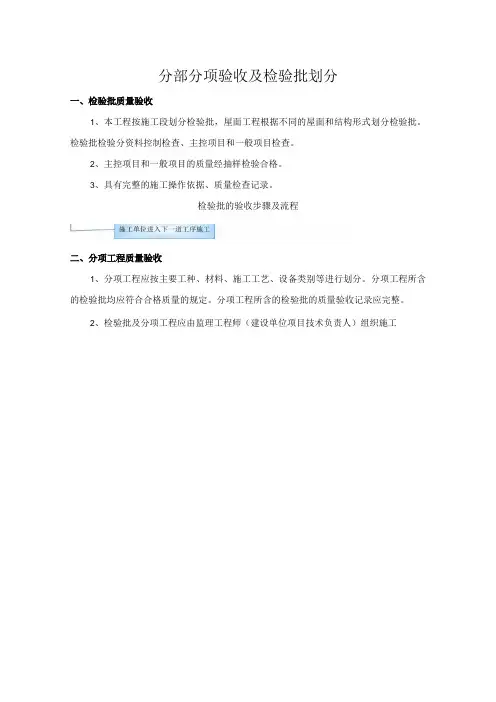

分部分项验收及检验批划分一、检验批质量验收1、本工程按施工段划分检验批,屋面工程根据不同的屋面和结构形式划分检验批。
检验批检验分资料控制检查、主控项目和一般项目检查。
2、主控项目和一般项目的质量经抽样检验合格。
3、具有完整的施工操作依据、质量检查记录。
检验批的验收步骤及流程二、分项工程质量验收1、分项工程应按主要工种、材料、施工工艺、设备类别等进行划分。
分项工程所含的检验批均应符合合格质量的规定。
分项工程所含的检验批的质量验收记录应完整。
2、检验批及分项工程应由监理工程师(建设单位项目技术负责人)组织施工单位项目专业质量(技术)负责人等进行验收O分项工程质量验收的步骤及流程三、分部工程质量验收1.1进度情况,必须及时组织分部工程的验收工作。
12工程所属所有分部,都应由监理组织进行分部验收。
只是根据分部工程具体情况在参加人员及组织形式上有所不同。
1.3另外,对于以下重点子分部或工序验收必须请邀请质量检查监督站相关人员参加:地基基础工程分部及桩基子分部(桩基完工并检验合格后)、支护子分部(边坡及基坑支护完工直到地基基础完成土方回填前)、底板钢筋(第一性底板灌注混凝土前)、地下室防水子分部(施工方案、防水材料及检验、施工单位资质);主体结构分部:主体施工(钢筋部分,在混凝土灌注前)、混凝土强度检测及统计计算(回弹或抽蕊,在大面积室内、外抹灰开始前);建筑屋面分部:屋面防水子分部(施工方案、防水材料、施工单位资质);2、分部工程验收要求及条件在进行分部验收前,总监及专业监理工程师必须核查该分部是否具备分部验收条件,否则不(予组织分部验收,主要要求如下:2.1该分部工程已经全部完成(根据设计核查)。
2.2分部(子分部)工程所含分项工程的质量均应验收合格。
2.3质量控制资料应基本完整(施工、监理、设计签章是否完整符合要求)。
2.4地基与基础、主体结构和设备安装等分部工程有关安全及功能的检验和抽样检测结果应符合有关规定(按照规范要求、并进行必要的数理统计结果及结论)。

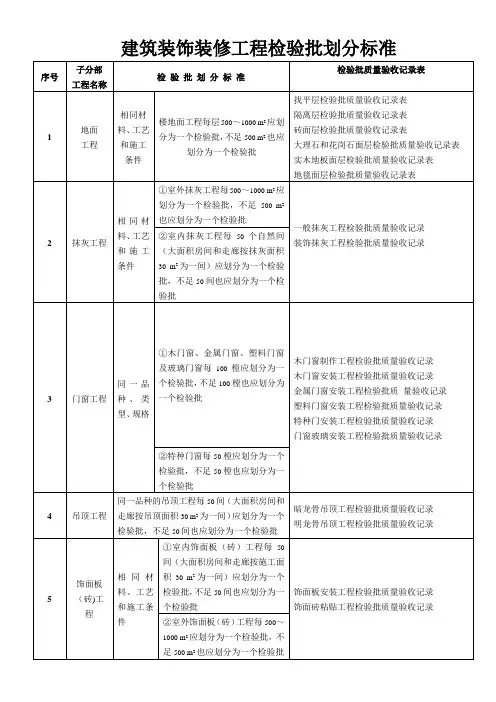

建筑装饰装修工程分项工程检验批划分1.建筑地面工程的各分项工程的检验批的划分应符合下列规定:⑴基层(各构造层)和各类面层的分项工程的施工质量验收应按每一层次或每层施工段(或变形缝)划分检验批,高层建筑的标准层可按每三层(不足三层按三层计)划分检验批;⑵每检验批应以各子分部工程的基层(各构造层)和各类面层所划分的分项工程按自然间(或标准间)检验,抽查数量应随机检验不应少于3间;不足3间,应全数检查;其中走廊(过道)应以10延长米为1间,工业厂房(按单跨计)、礼堂、门厅应以两个轴线为1间计算;⑶有防水要求的建筑地面子分部工程的分项工程施工质量每检验批抽查数量应按其房间总数随机检验不应少于4间,不足4间,应全数检查。
2.抹灰工程的各分项工程的检验批的划分应符合下列规定:⑴相同材料、工艺和施工条什的室内抹灰工程每500m2~1000m2应划分为一个检验批,不足500m2也应划分为一个检验批;⑵相同材料、工艺和施工条什的室内抹灰工程每50个自然间(大面积房间和走廊按抹灰面积30m2为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
3.门窗工程的各分项工程的检验批的划分应符合下列规定:⑴同一品种、类型和规格的木门窗、金属门窗、塑料门窗及门窗玻璃100樘应划分为一个检验批,不足100樘也应划分为一个检验批;⑵同一品种、类型和规格的特种门每50樘应划分为一个检验批,不足50樘也应划分为一个检验批。
4.吊顶工程的各分项工程的检验批的划分应符合下列规定:同一品种的吊顶工程每50间(大面积房间和走廊按吊顶面积30m2为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
5.轻质隔墙工程的各分项工程的检验批的划分应符合下列规定:同一品种的轻质隔墙工程每50间(大面积房间和走廊按轻质隔墙的墙面30m2为一间)应划分为一个检验批,不足50间也应划分为一个检验批。
6.饰面板(砖)工程的各分项工程的检验批应按下列规定划分:⑴相同材料、工艺和施工条件的室内饰面板(砖)工程每50间(大面积房间和走廊按施工面积30为一间)应划分为一个检验批,不足50间也应划分为一个检验批;⑵相同材料、工艺和施工条件的室外饰面板(砖)工程每500m2~1000m2应划分为一个检验批,不足500m2也应划分为一个检验批。
目录第一章、编制依据 (1)第二章、工程概况 (1)第三章、施工范围 (1)第四章、检验批划分原则及验收组织 (1)第五章、分部、分项工程划分 (2)第一章、编制依据1、《建筑装饰装修工程质量验收规范》(GB50210-2018)2、《建筑工程施工质量验收统一标准》(GB50300-2013)3、《建筑工程资料管理规程》(DB11/T695-2017)4、《建设工程文件归档整理规范》(GB50328-2014)5、建筑工程施工质量验收统一标准解读与资料编制指南6、施工图纸。
7、施工组织设计文件8、其他相关法律、规范及法规第二章、工程概况第三章、施工范围第四章、检验批划分原则及验收组织根据《建筑工程施工质量验收统一标准》和相关施工质量验收规范规定的检验批划分的原则。
依据现有施工图纸,编制了《分部分项检验批划分及验收方案》。
根据《建筑工程施工质量验收统一标准》中第 4.0.5 条“分项工程可由一个或若干个检验批组成,检验批可根据施工及质量控制和专业验收需要按楼层、施工段、变形缝等进行划分”的规定,进行本工程的检验批的划分。
检验批由专业监理工程师组织项目专业质量检验员等进行验收;分项工程由专业监理工程师组织项目专业技术负责人等进行验收。
检验批和分项工程是建筑工程施工质量基础,因此,所有检验批和分项工程均应由监理工程师或建设单位项目技术负责人组织验收。
验收前,施工单位先填好“检验批和分项工程的验收记录”(有关监理记录和结论不填),并由项目专业质量检查员和项目专业技术负责人分别在检验批和分项工程质量检验记录中相关栏目中签字,然后由监理工程师组织,严格按规定程序进行验收。
分部、分项检验批验收应严格执行《建筑工程施工质量验收统一标准》(GB50300-2013)中相关要求。
隐蔽工程、检验批、分项工程的验收,应由专业施工员(专业工长)组织自检,合格后报质量检查员检查,再报项目部专业技术负责人复检合格后,报送监理工程师进行检查、验收。
装饰装修工程检验批的划分1抹灰工程(1)室外工程:每500-1000㎡应划分为一个检验批。
不足500㎡也应该划分为一个检验批。
(2)室内抹灰:每50个自然间(大面积房间和走廊按抹灰面积30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批相同材料、工艺和施工条件的抹灰工程。
2门窗工程(1)一般门窗工程及玻璃安装每100樘应划分为一个检验批,不足100樘也应划分为一个检验批(2)特种门窗每50樘划分为一个检验批,不足50樘也应划分为一个检验批同一品种、类型和规格的木门窗、金属门窗、塑料门窗工程。
3吊顶工程每50间(大面积房间和走廊按吊顶面积30㎡为一间)划分为一个检验批,不足50间也应划分为一个检验同一品种的吊顶工程4轻质隔墙工程每50间(大面积房间和走廊轻质隔墙面积30㎡为一间)划分为一个检验批,不足50间也应划分为一个检验批同一品种的轻质隔墙工程。
5饰面板(砖)工程(1)室外工程:每500-1000㎡应划分为一个检验批。
不足500㎡也应该划分为一个检验批。
(2)室内工程:每50个自然间(大面积房间和走廊按抹灰面积30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批相同材料、工艺和施工条件的饰面板(砖)工程6幕墙工程(1)每500-1000㎡应划分为一个检验批,不足500㎡的也应划分为一个检验批(2)同一单位工程的不连续的幕墙工程应单独划分检验批(3)异型或有特殊要求的幕墙工程应根据幕墙的结构和工艺特点及幕墙工程规模,由监理单位(或建设单位)和施工单位协商确定相同设计、材料、工艺和施工条件的幕墙工程7涂饰工程(1)室外工程:每500-1000㎡应划分为一个检验批。
不足500㎡也应该划分为一个检验批。
(2)室内工程:每50个自然间(大面积房间和走廊按抹灰面积30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批同类涂料涂饰的墙面。
8裱糊或软包工程每50个自然间(大面积房间和走廊按抹灰面积30㎡为一间)应划分为一个检验批,不足50间也应划分为一个检验批同一品种的裱糊或软包。
建筑装修分部分项工程和检验批划分1.引言建筑装修工程是指对建筑物进行室内外装饰、美化和功能附加的工程。
在装修施工过程中,为了确保工程质量和施工进度,需要将工程划分为不同的分部分项工程和检验批。
本文将探讨建筑装修分部分项工程和检验批的划分原则和步骤。
2.分部分项工程划分的原则2.1 单位整体性原则建筑装修工程的分部分项工程应该按照工程单位的整体性原则进行划分。
即将工程按照不同的功能、工序或者施工要求划分为不同的工程单元,避免出现重复和交叉的情况。
例如,将墙面装饰、天花装饰、地面装饰等分别划分为独立的分部分项工程。
2.2 科学性原则分部分项工程的划分应该符合科学合理的原则。
即将工程按照施工工艺、施工方法、材料使用等因素进行划分,确保每个分部分项工程的施工过程是合理的、可行的。
例如,将室内墙面装饰分为贴瓷砖、刷漆等多个科学合理的分部分项工程。
2.3 行业标准原则分部分项工程的划分应该参考相关的行业标准和规范。
行业标准和规范能够提供科学的划分方法和技术要求,确保工程施工符合行业的标准。
例如,根据《建筑装饰工程施工和验收规范》,将室内地面装饰划分为铺装、镶嵌等分部分项工程。
3.检验批划分的步骤3.1 工程量的测算根据分部分项工程的划分,对每个分部分项工程的工程量进行测算。
工程量的测算应该准确、详细,并考虑到各类因素的影响,如材料损耗、施工损耗等。
3.2 检验要求的设定根据施工图纸、设计要求和技术规范,对每个分部分项工程的质量检验要求进行设定。
检验要求应该明确、具体,并包括关键工序和关键节点的检验内容。
3.3 检验批的划分根据分部分项工程的工程量和检验要求,将工程划分为不同的检验批。
检验批的划分应该尽量避免过大或过小,保证每个检验批可单独组织施工和验收。
3.4 检验批的编号和记录对每个检验批进行编号,并建立相应的检验批记录。
检验批记录包括每个分部分项工程的工程量、施工要求、质量检验结果等信息,以便后续的追溯和分析。
