基坑监测及应急预案
- 格式:docx
- 大小:8.17 KB
- 文档页数:4
环境监测的要点:
为保证工程安全和周边建筑物及地下管线的安全,施工严格按照“信息法”施工,加强监测,根据监测结果及时修改设计并采取防范措施。
监测内容
按基坑重要性等级布设相应的监测点。
监测要求土方开挖工作开始之前,应埋设监测点和基准点,并观测一次。
土方开挖初期观测时间间隔不宜超过5 天,开挖中期不宜超过2 天。
开挖后期应每天观测。
基坑开挖间歇期、变形趋向稳定时,观测间隔时间可为
5~7 天。
基坑运行维护阶段观测时间间隔可为10~15天。
当暴雨阶段或出现异常情况时(边坡位移速率达到3m/天)应加密监测频率,监测结果(包括图表)及时反馈给基坑支护单位、支护施工单位、建设单位及监理人员。
监测精度应符合有关规范规程的要求。
监测警报值为边坡水平位移累积至
30mm,水平位移和沉降连续3天达到3mm/天或变形速率连续变大。
基坑监测工作应委托给有资质的单位进行监测,监测前应提供专门的监测方案。
基坑开挖后,支护施工人员必须每天对现场情况进行目测检查,当出现险情及时报告给有关各方,以便采取加固措施。
应急抢险措施
由于基坑工程土层的非均匀性,基坑维护设计与施工是门综合性的岩土工程工作,基坑开挖后土体和地下水自然平衡状态会发生很大的变化,对环境存在或多或少的影响,因而加强基坑开挖的环境监测,做好应急抢险准备以防患于未然是很有必要的。
在基坑开挖支护和基础施工过程中,对万一出现的险情做好充分准备。
组织措施

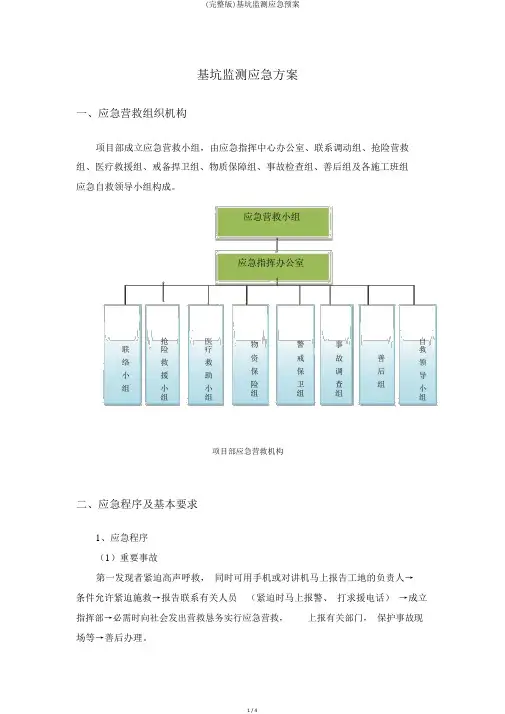

成立以建设单位为首,各相关单位现场负责人为主的基坑工程应急工
作组,确保基坑出现险情时,各项措施能及时实施。
并要求全体成员在基坑开挖期间,必须24 小时保持通讯畅通。
应急工作组成员构成应包括建设单位、监理单位、监测单位、基坑设计施工单位和土方开挖单位的现场第一负责人。
充分考虑可能发生的一些险情,制定各种抢险方案,备足抢险设备和物质,如钢管、编织袋、反铲等。
技术措施
周边地面沉降过大的应急处理
一般由杂填土层含水流失、降水过量或坑壁滑塌引起。
若由杂填土层含水流失引起的局部地面沉降,则宜加强侧壁止水措施。
若由坑壁渗水引起的局部地面沉降,则宜加强侧壁止水措施。
影响周边建筑物安全时还应进行加固处理。
处理方式视具体情况,可采用注浆、高压旋喷桩和锚杆静压桩等方式。
基坑侧壁流水流土的应急处理
基坑侧壁局部出现析水、涌砂或渗水,迅速采用止水材料缩小范围,埋管引流,注浆封堵,必要时迅速在次区域内采取反压回填的补救措施,并查明水源,采取相应措施止水,设置引水管或盲管将集水集中排出,在基坑内集中抽排。
基底局部出现流水流土时,应根据情况,设置中粗砂混碎石反压过滤层,或用土袋砌筑围堰、盲管疏排等。
必要时应及时反压回填,并采取相应的措施,注浆(双液注浆)圭寸堵、疏导与圭寸堵相结合。
支护结构位移过大的应急处理支护结构位移过大的应急处理
基坑局部出现位移变形、沉降过大,迅速在此区域打入木桩,或采用型钢进行斜向支撑,或采取加设锚杆并注浆;坡顶采取卸载、坡顶采取反压回填(坡底部可采用袋装土叠包)的补救措施。
桩身挠曲变形过大
由于桩身刚度不足。
处理方式为立即反压回填,并视具体情况,采用局部角撑、斜撑加强,或采用锚杆加强。
冠梁侧向位移过大
由于坡顶超载影响。
处理方式为清除坡顶超载
在基坑开挖过程中出现桩身变形过大,着采用反压回填,并增设局部角撑、斜撑加强,或采用锚杆加强。
;
在基坑维护阶段出现桩身变形过大,则采用尽快实施砖模、增设局部角撑、斜撑加强,或采用锚杆加强。
边坡塌滑的应急处理
若挂网喷射砼出现位移过大,出现塌滑险情。
增加锚杆控制位移
清除并禁止坑边堆放杂物
做好坡顶排水措施
其他应急预案
监测单位应在基坑开挖前进行周边环境现状调查,主要查明周边建筑裂缝、地面裂缝发展情况,设置监测标志并拍照记录。
此项工作由业主组织,监理单位参加、监测单位负责,土方开挖前完成此项工作。
拍照记录存放业主和监理各1 份。
监测单位应于当天将监测信息反馈给有关各方。
当基坑出现险情后,监测单位应根据需要加密加强监测,随时为信息化施工提供有力支持。
严禁土方开挖过程中碰撞支护体系。
若土方开挖对支护体系有较严重的损坏,应认真评估损坏程度,采取加撑,加锚杆等方式处理。
土方开挖过程中,应由工长现场指挥反铲,按土方开挖方案中确定的线路和方法开挖,监理公司旁站监督,不得野蛮作业。
土方开挖基坑下部土方期间,要求反铲24 小时停留在基坑现场,反铲司机能随叫随到,随时准备进行反压回填抢险工作。
基坑开挖期间,花管注浆设备、材料和人员留在现场,随时准备进行侧壁止水处理。
