电缆防火封堵标准
- 格式:doc
- 大小:46.50 KB
- 文档页数:5
电缆防火封堵施工标准1.总则1.1为确保公司系统生产场所和设施的安全,贯彻“预防为主,防消结合”的消防工作方针,防止火灾事故发生,保障人生和财产安全,制订本标准。
1.2本标准适用于公司生产场所和设施,所使用的电力电缆和控制电缆防火封堵设计、施工和验收。
1.3本标准所指的电缆防火封堵指封、堵、隔、涂、包。
电缆防火封堵施工是按照“安全可靠、经济适用”的原则制定的电缆防火封堵施工方案。
总的要求有利于变电站的运行、维护。
施工后能避免或减少火灾事故发生,一旦发生火灾亦能有效的遏制事故范围扩大,最大限度的降低事故损失,同时改善运行环境,有利于安全文明生产。
1.4本标准参照《火力发电厂与变电所设计防火规范》GB 50229-2006《电力工程电缆设计规范》GB50217-2007《电缆防火措施和施工验收规范》DLGJ154-2000《电力设备典型消防规程》DL 5027-93《水利水电工程设计防火规范》SDJ 278-90《国家电网公司电力安全工作规程》(发电厂和变电所电气部分)国家电网安监[2005]83号《电力系统电缆防火指南》2.一般规定2.1从事电缆防火封堵设计、施工单位,必须有相应的设计、施工资质。
2.2现场施工必须符合电力系统安全、文明施工的要求。
3.电缆封堵部位3.1电缆构筑物中电缆引至电气柜、盘或控制屏、台的开孔部位,电缆贯穿隔墙、楼板的孔洞处,工作井中电缆管孔等。
3.2电缆竖井与其它电缆构筑物连通处,穿楼板处以及较长电缆竖井每隔7米处。
3.3室外端子箱、电源箱、控制箱等电缆保护管端部。
3.4至控制室或配电装置的沟道入口处。
3.5公用主沟道的分支处,多段配电装置对应的沟道适当分段处。
3.6长距离每隔约20m处或通风区段处。
4.材料选择4.1封堵材料包括有机堵料、无机堵料、耐火隔板、防火涂料、防火包带、阻火包、难燃型电缆桥架及防火水泥等。
4.2电缆防火封堵材料,属于强制性检验的必须经过国家防火建筑材料质量监督检验测试中心的检测,并提供合格检测文件,材料质量符合质保书要求。
Q/GDW电缆防火封堵标准江苏省电力公司发布Q/GDW-10-J266-2010目次前言 (II)1范围 (1)2规范性引用文件 (1)3术语和定义 (1)4电缆防火封堵设计 (2)5电缆防火封堵施工 (6)6电缆防火封堵工程的验收 (8)7电缆防火封堵的维护管理 (10)附录A(规范性附录)各类电缆防火封堵组件形式图例 (11)条文说明 (21)IQ/GDW-10-J266-2010II前言为规范公司生产、办公场所和设施电缆防火封堵的材料、设计、施工、验收和维护管理,避免或减少电缆火灾事故的发生,一旦发生火灾亦能有效地遏制因电缆延燃而扩大事故范围,做到安全、经济、适用,结合公司特点和技术要求,在《江苏省电力公司电缆防火封堵标准》(2000年版)基础上结合新的消防法律法规、国家技术标准进行修订。
本标准自实施之日起,原《江苏省电力公司电缆防火封堵标准》(Q/GDW-10-J266-2000,苏电保〔2000〕822号)同时废止。
本标准的编写格式和规则符合GB/T1.1《标准化工作导则第1部分:标准的结构和编写规则》及DL/T 600-2001《电力行业标准编写基本规定》的要求。
本标准的附录A为资料性附录。
本标准由江苏省电力公司安全监察部提出并解释。
本标准由江苏省电力公司生产技术部归口。
本标准起草单位:江苏省电力公司安全监察部、南京供电公司、苏州供电公司、徐州供电公司、江苏省电力设计院。
本标准主要起草人:严志权、郑金平、郭鹏宇、周法兴、张军宁、周宪斌、施文勇。
Q/GDW-10-J266-2010电缆防火封堵标准1范围本标准适用于公司生产、办公场所和设施(变电站、供电隧道、电力调度大楼、办公楼等)新建、扩建和改建的电缆防火封堵的设计、材料选用、安装施工、工程验收和维护管理。
电缆防火封堵除应遵守本标准规定外,还应符合国家、公安消防部门及电力行业现行有关标准、规程和规范的要求。
2规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。

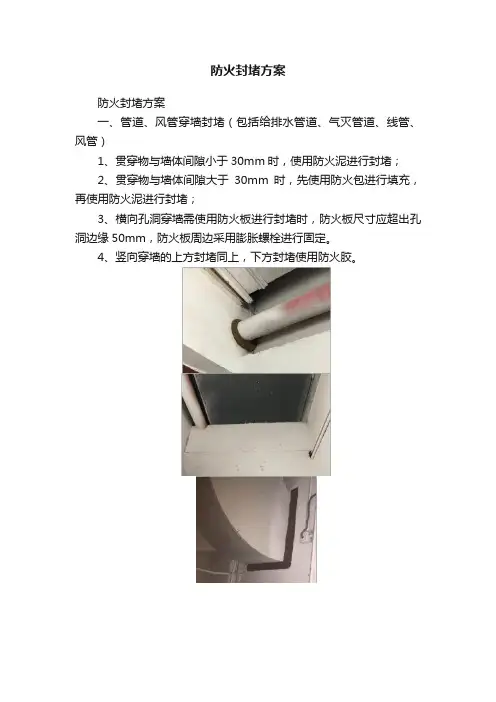

防火封堵方案
防火封堵方案
一、管道、风管穿墙封堵(包括给排水管道、气灭管道、线管、风管)
1、贯穿物与墙体间隙小于30mm时,使用防火泥进行封堵;
2、贯穿物与墙体间隙大于30mm时,先使用防火包进行填充,再使用防火泥进行封堵;
3、横向孔洞穿墙需使用防火板进行封堵时,防火板尺寸应超出孔洞边缘50mm,防火板周边采用膨胀螺栓进行固定。
4、竖向穿墙的上方封堵同上,下方封堵使用防火胶。
二、电缆桥架穿墙防火封堵
1、封闭式电缆桥架外部封堵同管道穿墙封堵;穿墙处内部使用防火包进行封堵;
2、开放式电缆桥架使用防火包及防火泥进行封堵。
三、电缆井防火封堵
1、电缆井孔洞小于500mm*500mm时,使用防火板对孔洞进行封堵,再使用防火泥对间隙进行封堵,防火板尺寸应超出孔洞边缘50mm。
2、电缆与结构距离大于500mm*500mm时,先在开口处下部使用角钢进行支撑,使用两层防火板夹防火包的方式置于角钢支撑之上对孔洞进行封堵,间隙再使用防火泥进行封堵;部分电缆井已有角钢支撑及钢板,可保留原角钢支撑及钢板。
国家电力公司电缆防火封堵工作标准1.总则1.1为确保公司系统生产场所和设施的平安,贯彻“预防为主,防消结合”的消防工作方针,防止火灾事故发生,保障人身和财产平安,制订本标准。
1.2本标准适用于公司生产场所和设施所使用的电力电缆和掌握电缆防火封堵设计、施工和验收。
1.3本标准所指的电缆防火封堵指封、堵、隔、涂、包。
1.4本标准参照原电力部DL5027-93《电力设计典型消防规程》、国标GB50229-96《火力发电厂于变电所设计防火规范》等规定制定。
2.一般规定2.1从事电缆防火封堵设计、施工单位、必需具有相应的设计、施工资质。
2.2现场施工必需符合电力系统平安、文明施工的要求。
3.电缆封堵部位3.1凡穿越墙壁、楼板和电缆沟道而进入掌握室、开关室、电容器室、消弧线(接地变)室所用变室,爱护室、电缆夹层、电气柜(盘)、交直流柜(盘)掌握屏及仪表盘、爱护盘等处的电缆孔、洞。
3.2竖井和进入油区的电缆入口处。
3.3室外端子箱、电源箱、掌握箱等电缆穿入处。
3.4室内电缆沟电缆穿至开关柜的入口处。
其它需要封堵的部位。
4.材料选择4.1封堵材料包括有机封堵、无机封堵、耐火隔板、防火涂料、防火包带、防火包。
4.2电缆防火封堵材料,必需经过国家防火建筑材料质量监督检验测试中心的检测,并供应检测合格文件,材料质量符合质保书要求。
4.3封堵材料必需通过省一级消防主管部门鉴定,并取得消防产品登记备案证书。
4.4外省市产品,必需供应广东省消防局颁发“外省市消防产品进粤销售登记备案证书”。
4.5材料的质量、外观必需符合下列要求:1有机堵料不氧化、不冒油、软硬适度。
4.5.2无机堵料不结块、无杂质。
4.5.3防火隔板平整光滑、厚薄匀称。
5.施工要求5.1防火隔板的施工,应符合下列要求:5.1.1安装前应检查隔板外观质量状况,检查产品合格证书。
5.1.2防火隔板的安装必需坚固牢靠、保持平整,缝隙处必需用有机堵料封堵严密。

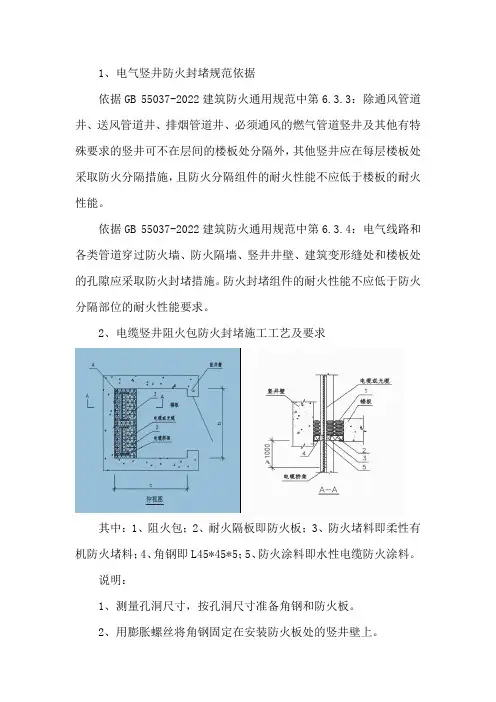

1、电气竖井防火封堵规范依据
依据GB 55037-2022建筑防火通用规范中第6.3.3:除通风管道井、送风管道井、排烟管道井、必须通风的燃气管道竖井及其他有特殊要求的竖井可不在层间的楼板处分隔外,其他竖井应在每层楼板处采取防火分隔措施,且防火分隔组件的耐火性能不应低于楼板的耐火性能。
依据GB 55037-2022建筑防火通用规范中第6.3.4:电气线路和各类管道穿过防火墙、防火隔墙、竖井井壁、建筑变形缝处和楼板处的孔隙应采取防火封堵措施。
防火封堵组件的耐火性能不应低于防火分隔部位的耐火性能要求。
2、电缆竖井阻火包防火封堵施工工艺及要求
其中:1、阻火包;2、耐火隔板即防火板;3、防火堵料即柔性有机防火堵料;4、角钢即L45*45*5;5、防火涂料即水性电缆防火涂料。
说明:
1、测量孔洞尺寸,按孔洞尺寸准备角钢和防火板。
2、用膨胀螺丝将角钢固定在安装防火板处的竖井壁上。
3、在角钢上安装防火板,防火板与角钢、竖井壁接触的地方必须涂至少4厚的柔性有机防火堵料。
4、在防火板拼接的地方涂柔性有机防火堵料,厚度为25。
5、在电缆、桥架与防火板间的缝隙用柔性有机防火堵料封堵。
6、在防火板上填塞阻火包,并与楼板齐平。
电缆穿管防火封堵的要求
电缆穿管防火封堵的要求可以参考以下几点:
1. 防火封堵材料的选择:选择符合国家标准要求的防火封堵材料,如石膏板、玻璃纤维、防火阻燃硅胶等。
2. 封堵要覆盖全部空隙:确保所有穿管孔洞、管道与墙面之间的间隙都得到封堵,防止火灾时火焰和烟雾的蔓延。
3. 封堵材料的密封性能:封堵材料必须具有良好的密封性能,可以有效地隔离火灾时产生的高温、高压、烟雾和有害气体。
4. 抗冲击和挤压能力:封堵材料应具备较强的抗冲击和挤压能力,以保证在火灾时不会被破坏从而失去封堵效果。
5. 施工要规范:封堵工程应严格按照相关规范进行施工,确保封堵材料的质量和效果。
6. 定期检测和维护:定期检查防火封堵情况,确保其完好有效,必要时进行维护和修复。
电缆桥架防火封堵规范电缆是供给电力的重要设备,在建筑物中使用电缆桥架来保护电缆的安全。
为了保证建筑物的防火安全,必须对电缆桥架进行防火封堵。
下面介绍电缆桥架防火封堵的规范要求。
一、封堵材料的选择1. 防火封堵材料应符合相关标准和规范的要求,并具有一定的耐火性能。
2. 封堵材料应具有一定的粘附性,能够牢固地粘在电缆桥架上,不易脱落。
3. 封堵材料应具有一定的柔韧性和可塑性,能够适应电缆桥架的不规则形状。
二、封堵方法1. 在电缆桥架上封堵的位置,应根据实际情况进行合理布置,确保封堵的效果。
2. 封堵时,应先清除电缆桥架上的脏物和杂物,再将封堵材料均匀地覆盖在电缆桥架上,保证封堵的整体性和完整性。
3. 封堵材料应与电缆桥架紧密贴合,不能留有任何裂缝和缺口。
三、封堵密封性能1. 封堵材料应具有一定的防水性能,能够防止火灾时产生的大量水雾流入电缆桥架内部。
2. 封堵材料应具有一定的烟气密封性能,能够防止烟气通过封堵处流入其他区域,影响人员逃生和救援。
3. 封堵材料应具有一定的耐高温性能,能够在火灾时保持一定的阻燃效果。
四、封堵后维护1. 定期检查电缆桥架的封堵情况,如有损坏或老化的情况应及时更换和修理。
2. 确保电缆桥架上没有堆放可燃物,以免引发火灾。
3. 培训维护人员,提高其对电缆桥架防火封堵规范的认识和掌握,确保防火封堵的有效性。
电缆桥架防火封堵是建筑物防火安全的重要环节,必须按照规范要求进行操作。
只有做好防火封堵措施,才能保护电缆的安全,并确保人员的生命财产安全。
同时,建议相关部门继续加强对电缆桥架防火封堵技术的研究和开发,提高防火封堵材料的性能和质量,为建筑物的防火安全提供更好的保障。
国家电力公司电缆防火封堵工作标准1.总则1.1为确保公司系统生产场所和设施的安全,贯彻“预防为主,防消结合”的消防工作方针,防止火灾事故发生,保障人身和财产安全,制订本标准。
1.2本标准适用于公司生产场所和设施所使用的电力电缆和控制电缆防火封堵设计、施工和验收。
1.3本标准所指的电缆防火封堵指封、堵、隔、涂、包。
1.4本标准参照原电力部DL5027-93《电力设计典型消防规程》、国标GB50229-96《火力发电厂于变电所设计防火规范》等规定制定。
2.一般规定2.1从事电缆防火封堵设计、施工单位、必须具有相应的设计、施工资质。
2.2现场施工必须符合电力系统安全、文明施工的要求。
3.电缆封堵部位3.1凡穿越墙壁、楼板和电缆沟道而进入控制室、开关室、电容器室、消弧线(接地变)室所用变室,保护室、电缆夹层、电气柜(盘)、交直流柜(盘)控制屏及仪表盘、保护盘等处的电缆孔、洞。
3.2竖井和进入油区的电缆入口处。
3.3室外端子箱、电源箱、控制箱等电缆穿入处。
3.4室内电缆沟电缆穿至开关柜的入口处。
其它需要封堵的部位。
4.材料选择4.1封堵材料包括有机封堵、无机封堵、耐火隔板、防火涂料、防火包带、防火包。
4.2电缆防火封堵材料,必须经过国家防火建筑材料质量监督检验测试中心的检测,并提供检测合格文件,材料质量符合质保书要求。
4.3封堵材料必须通过省一级消防主管部门鉴定,并取得消防产品登记备案证书。
4.4外省市产品,必须提供广东省消防局颁发“外省市消防产品进粤销售登记备案证书”。
4.5材料的质量、外观必须符合下列要求:4.5.1有机堵料不氧化、不冒油、软硬适度。
4.5.2无机堵料不结块、无杂质。
4.5.3防火隔板平整光洁、厚薄均匀。
5.施工要求5.1防火隔板的施工,应符合下列要求:5.1.1安装前应检查隔板外观质量情况,检查产品合格证书。
5.1.2防火隔板的安装必须牢固可靠、保持平整,缝隙处必须用有机堵料封堵严密。

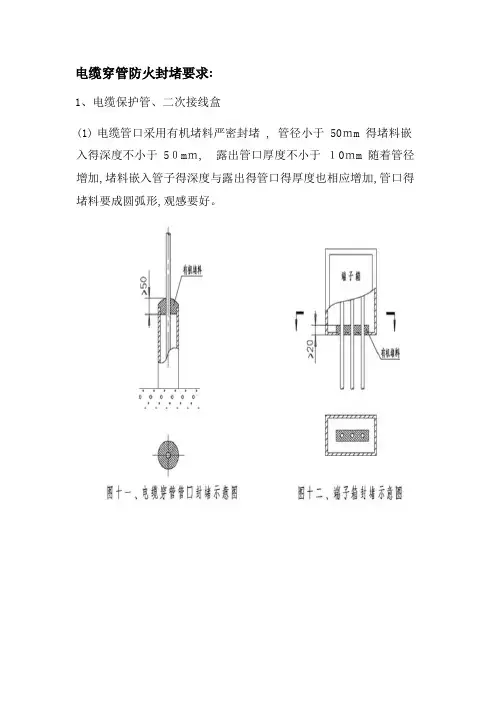

电缆穿管防火封堵要求:
1、电缆保护管、二次接线盒
(1)电缆管口采用有机堵料严密封堵 , 管径小于 50mm 得堵料嵌入得深度不小于 50mm, 露出管口厚度不小于10mm 随着管径增加,堵料嵌入管子得深度与露出得管口得厚度也相应增加,管口得堵料要成圆弧形,观感要好。
合格合格合格
不合格
(2) 二次接线盒留孔处采用有机堵料将电缆均匀密实包裹,在缺口、
缝隙处使用有机堵料密实地嵌于孔隙中,并做线脚,线脚厚度不小于
10mm, 电缆周围得有机堵料得宽度不小于40mm,呈几何图形,面层
平整、对于开孔较大得二次接线盒,还应加装防火板进行隔离封堵,
封堵要求同盘柜底部。
2、端子箱
(1) 端子箱进线孔洞口应采用防火包进行封堵, 不宜小于 25Omm, 电缆周围必须采用有机堵料进行包裹 , 厚度不得小于 2Omm。
(2) 端子箱底部以lOmm防火隔板进行封隔,隔板安装平整牢固 ,
安装中造成得工艺缺口、缝隙使用有机堵料密实地嵌于孔隙中, 并做线脚,线脚厚度不小于10mm, 宽度不小于2Omm,电缆周围得有机
堵料得宽度不小于4Omm, 呈几何图形 , 面层平整、。
省电力公司电缆防火封堵标准1 总则1.1 为确保公司系统生产场所和设施的安全贯彻“预防为主,防消结合”的消防工作方针,防止火灾事故发生,保障人身和财产安全制订本标准。
1.2 本标准适用于公司生产场所和设施所使用的电力电缆和控制电缆防火封堵设计、施工和验收。
1.3 本标准所指的电缆防火封堵指封、堵、隔、涂、包。
1.4 本标准参照原电力部DL5027-93《电力设备典型消防规程》、国标GB50229-96《火力发电厂与变电所设计防火规范》等规定制定。
2 一般规定2.1 从事电费防火封堵设计、施工单位,必须具有相应的设计、施工资质。
2.2 现场施工必须符合电力系统安全、文明施工的地要求。
3 电缆封堵部位3.1 凡穿越墙壁、楼板和电缆沟道而进入控制室、开关室、电容器室、消弧(接地变)室所用变室、保护室、电缆夹层、电气柜(盘)、交直流柜(盘)控制屏及仪表盘、保护盘等处的电缆孔、洞。
3.2 竖井和进入油区的电缆入口处。
3.3 室外端子箱、电源箱、控制箱等电缆穿入处。
3.4 室内电缆沟电缆穿至开关柜的入口处。
其它需要封堵的部位。
4 材料选择4.1 封堵材料包括有机堵料、无机堵料、耐火隔板、防火涂料、防火包带、防火包。
4.2 电缆防火封堵材料,必须经过国家防火建筑材料质量监督检验测试中心的检测,并提供检测合格文件,材料质量符合质保书要求。
4.3 封堵材料必须通过省一级消防主管部门鉴定,并取得消防产品登记备案证书。
4.4 外省市产品,必须提供省消防局颁发的“外省市际交通消防产品进苏销售销售登记备案证书”。
4.5 材料的质量、外观必须符合下列要求:4.5.1 有机堵料不氧化、不冒油、软硬适度。
4.5.2 无机堵料不结块、无杂质。
4.5.3 防火隔板平整光洁、厚薄均匀。
5 施工要求5.1 防火隔板的施工,应符合下列要求:5.1.1 安装前应检查隔板外观质量情况,检查产品合格证书。
5.1.2 防火隔板的安装必须牢固可靠、保持平整,缝隙处必须用有机堵料封堵严密。
电缆防火封堵材料必须符合哪些要求
电缆防火封堵材料是用于在建筑物中进行电缆穿越洞口或管道穿越洞口的防火封堵工作。
以下是电缆防火封堵材料必须符合的一些要求:
1. 防火性能:电缆防火封堵材料必须具有良好的防火性能,能够在火灾发生时有效阻止火势蔓延,保护电缆和周围设备。
2. 耐高温性能:电缆防火封堵材料需要能够在高温环境下保持稳定性能,不发生熔化、燃烧或产生有害气体。
3. 密封性能:电缆防火封堵材料应具有良好的密封性能,能够有效阻止火灾烟气、热气和有害气体的扩散。
4. 耐久性:电缆防火封堵材料需要具有较长的使用寿命,能够持久地保持其防火性能和密封性能。
5. 环保性:电缆防火封堵材料应符合环保要求,不含有害物质,不对人体和环境造成污染。
6. 施工方便:电缆防火封堵材料需要易于施工和安装,能够适应不同的尺寸和形状的洞口。
电缆穿管防火封堵要求:
1、电缆保护管、二次接线盒
(1)电缆管口采用有机堵料严密封堵 , 管径小于 50mm 的堵料嵌入的深度不小于 50mm, 露出管口厚度不小于 10mm 随着管径增加,堵料嵌入管子的深度和露出的管口的厚度也相应增加,管口的堵料要成圆弧形,观感要
好;
合格合格
合格不合格
2 二次接线盒留孔处采用有机堵料将电缆均匀密实包裹,在缺口、缝隙处使用有机堵料密实地嵌于孔隙中,并做线脚,线脚厚度不小于
10mm, 电缆周围的有机堵料的宽度不小于40mm,呈几何图形,面层平整;对于开孔较大的二次接线盒,还应加装防火板进行隔离封堵,封堵要求同盘柜底部;
2、端子箱
1 端子箱进线孔洞口应采用防火包进行封堵 , 不宜小于 25Omm, 电缆周围必须采用有机堵料进行包裹 , 厚度不得小于 2Omm;
2端子箱底部以lOmm防火隔板进行封隔,隔板安装平整牢固 , 安装中造成的工艺缺口、缝隙使用有机堵料密实地嵌于孔隙中, 并做线脚,线脚厚度不小于10mm, 宽度不小于2Omm,电缆周围的有机堵料的宽度不小于4Omm, 呈几何图形 , 面层平整;。
电缆防火封堵施工标准1.总则1.1为确保公司系统生产场所和设施的安全,贯彻“预防为主,防消结合”的消防工作方针,防止火灾事故发生,保障人生和财产安全,制订本标准。
1。
2本标准适用于公司生产场所和设施,所使用的电力电缆和控制电缆防火封堵设计、施工和验收。
1.3本标准所指的电缆防火封堵指封、堵、隔、涂、包.电缆防火封堵施工是按照“安全可靠、经济适用"的原则制定的电缆防火封堵施工方案。
总的要求有利于变电站的运行、维护.施工后能避免或减少火灾事故发生,一旦发生火灾亦能有效的遏制事故范围扩大,最大限度的降低事故损失,同时改善运行环境,有利于安全文明生产。
1.4本标准参照《火力发电厂与变电所设计防火规范》GB 50229-2006《电力工程电缆设计规范》GB50217—2007《电缆防火措施和施工验收规范》DLGJ154-2000《电力设备典型消防规程》DL 5027-93《水利水电工程设计防火规范》SDJ 278-90《国家电网公司电力安全工作规程》(发电厂和变电所电气部分)国家电网安监[2005]83号《电力系统电缆防火指南》2.一般规定2。
1从事电缆防火封堵设计、施工单位,必须有相应的设计、施工资质。
2。
2现场施工必须符合电力系统安全、文明施工的要求。
3.电缆封堵部位3.1电缆构筑物中电缆引至电气柜、盘或控制屏、台的开孔部位,电缆贯穿隔墙、楼板的孔洞处,工作井中电缆管孔等。
3。
2电缆竖井与其它电缆构筑物连通处,穿楼板处以及较长电缆竖井每隔7米处。
3。
3室外端子箱、电源箱、控制箱等电缆保护管端部。
3.4至控制室或配电装置的沟道入口处。
3.5公用主沟道的分支处,多段配电装置对应的沟道适当分段处. 3。
6长距离每隔约20m处或通风区段处。
4。
材料选择4.1封堵材料包括有机堵料、无机堵料、耐火隔板、防火涂料、防火包带、阻火包、难燃型电缆桥架及防火水泥等。
4。
2电缆防火封堵材料,属于强制性检验的必须经过国家防火建筑材料质量监督检验测试中心的检测,并提供合格检测文件,材料质量符合质保书要求。
电缆防火封堵工作标准
1. 总则
1.1为确保公司系统生产场所和设施的安全,贯彻“预防为主,防消结合”的消防工作方针,防止火灾事故发生,保障人身和财产安全,制订本标准。
1.2本标准适用于公司生产场所和设施所使用的电力电缆和控制电缆防火封堵设计、施工和验收。
1.3本标准所指的电缆防火封堵指封、堵、隔、涂、包。
1.4本标准参照原电力部DL5027-93《电力设计典型消防规程》、国标GB50229-96《火力发电厂于变电所设计防火规范》等规定制定。
2. 一般规定
2.1从事电缆防火封堵设计、施工单位、必须具有相应的设计、施工资质。
2.2现场施工必须符合电力系统安全、文明施工的要求。
3. 电缆封堵部位
3.1凡穿越墙壁、楼板和电缆沟道而进入控制室、开关室、电容器室、消弧线(接地变)室所用变室,保护室、电缆夹层、电气柜(盘)、交直流柜(盘)控制屏及仪表盘、保护盘等处的电缆孔、洞。
3.2竖井和进入油区的电缆入口处。
3.3室外端子箱、电源箱、控制箱等电缆穿入处。
3.4室内电缆沟电缆穿至开关柜的入口处。
其它需要封堵的部位。
4. 材料选择
4.1封堵材料包括有机封堵、无机封堵、耐火隔板、防火涂料、防火包带、防火包。
4.2电缆防火封堵材料,必须经过国家防火建筑材料质量监督检验测试中心的检测,并提供检测合格文件,材料质量符合质保书要求。
4.3封堵材料必须通过省一级消防主管部门鉴定,并取得消防产品登记备案证书。
4.4外省市产品,必须提供广东省消防局颁发“外省市消防产品进粤销售登记备案证书”。
4.5材料的质量、外观必须符合下列要求:
4.5. 1有机堵料不氧化、不冒油、软硬适度。
4.5.2无机堵料不结块、无杂质。
4.5.3防火隔板平整光洁、厚薄均匀。
5. 施工要求
5.1防火隔板的施工,应符合下列要求:
5.1.1安装前应检查隔板外观质量情况,检查产品合格证书。
5.1.2防火隔板的安装必须牢固可靠、保持平整,缝隙处必须用有机堵料封堵严密。
5.1.3固定防火隔板的附件需达相应耐火等级要求。
5.2有机防火堵料的施工,应符合下列要求:
5.2.1施工时将有机防火堵料密实嵌于需封堵的孔隙中。
5.2.2所有穿层周围必须包裹一层有机堵料,(不得小于20mm)并均匀密实。
5.2.3有机防火堵料与其它防火材料配合封堵时,有机防火堵料应高于隔板20mm,呈几何形状。
5.2.4电缆预留孔和电缆保护管两端口应用有机防火堵料封堵严密。
堵料嵌入管口的深度不小于50mm。
5.3无机防火堵料施工,应符合下列要求:
5.3.1施工前整理电缆,根据需封堵孔洞的大小,严格按产品说明的要求进行施工。
当孔洞面积大于0.1平方米,且可能行人的地方应采用加固措施。
5.3.2构筑阻火墙时,阻火墙的厚度不小于250mm。
5.3.3阻火墙应设置在电缆支(托)架处,构筑牢固;室外电缆沟的阻火墙如设电缆预留孔时,应用有机堵料封堵严密,底部设排水孔洞。
5.4阻火包施工,应符合下列要求:
5.4.1施工前,将电缆作必要的整理,检查阻火包有无破损,不得使用破损的阻火包。
5.4.2在电缆周围宜裹一层有机防火堵料,将阻火包平服地嵌入电缆空隙中,阻火包应交叉堆砌。
5.4.3当用阻火包构筑阻火墙时,阻火墙底部用砖砌筑支墩;并留排水孔,应采取固定措施以防止阻火墙坍塌。
5.5自粘性防火带施工,符合下列要求:
5.5.1施工前作电缆整理。
5.5.2按产品说明书要求进行施工。
5.5.3允许多根小截面控制电缆束缠绕自粘性防火包带,两端缝隙用有机防火堵料封堵严实。
5.6防火涂料施工,应符合下列要求:
5.6.1施工前清除电缆表面的灰尘、油污。
涂刷前,将涂料搅拌均匀,若涂料太稠时应根据涂料产品加相应的稀释剂稀释。
5.6.2水平敷设的电缆,宜沿着电缆的走向均匀涂刷,垂直敷设电缆,宜自上而下涂刷,涂刷次数及厚度应符合产品的要求,每次涂刷的间隔时间不得少于规定时间。
5.6.3遇电缆密集或束敷设时,应逐根涂刷,不得漏涂。
5.6.4电缆穿越墙、洞、楼板两端涂刷涂料,涂料得长度距建筑的距离不得小于1m,涂刷要整齐。
6. 验收要求
6.1电缆防火工程施工验收时,施工单位应提交下列资料:
6.1.1设计施工图纸,产品说明书,产品合格证。
6.1.2工程预(决)算书
6.1.3施工验收完毕应提供竣工图。
6.2防火隔板安装牢固,无缺口、缝隙,外观平整美观。
6.3有机防火堵料封堵应牢固严实,无漏光、漏风、龟裂,无脱落现象,表面应平整光洁。
6.4无机防火堵料的封堵,表面应平整光洁,不得有粉末、硬化、开裂等缺陷。
6.5阻火包的堆砌应密实牢固,对侧以不透光为合格,外观要整齐。
6.6自粘性防火包带按叠加一半的规定均匀缠绕,不应有松开现象。
6.7防火涂料的涂刷表面应光洁干燥,无明显的厚薄不均匀。
不应有漏涂现象。
涂覆厚度应达到时间要求。
6.8对不符合标准的工程、部位进行返工处理后,应组织复验。
7. 附件
常见部位电缆防火封堵施工示意图
图(1)控制柜封堵平面图
施工说明
(1)控制柜(屏)封堵必须采用10mm以上防火板铺设底部或用无机堵料在有机堵料周围浇制。
(2)防火板必须铺设平整,用有机堵料堵满空隙缝口。
(3)防火板缝口及电缆周围用有机堵料密实封堵,做线脚。
(4)线脚尺寸厚度不得小于10mm、宽度不得小于20mm,电线周围有机堵料的边沿距电缆的距离不小于40mm。
(5)采用防火板封堵时,孔洞内应有机堵料包塞电缆周围,并用防火包塞满孔洞,铺设平整。
图(2)电缆沟阻火墙正面图
施工说明
(1)电缆沟阻火墙必须采用镀锌或防锈涂刷过的角钢做支架。
(2)两面宜采用10mm以上厚度防火板封隔,沟底部用砖块砌作,留排水洞,上部加盖防火板。
(3)沟底和电缆周围采用有机堵料封堵密实,其它部位宜用防火包封堵。
(4)阻火墙顶部用有机堵料塞平整,并加盖防火隔板。
(5)防火板两面电缆部位和中缝间,用有机堵料做线口封堵。
图(3)电缆竖井封堵平面图
施工说明
(1)电缆竖井必须按防火标准规范施工。
(2)电缆竖井一般采用角钢托架,用20mm以上耐火板托底封堵。
(3)底面部孔隙口及电缆周围必须采用有机堵料密实封堵。
(4)按产品说明书要求配制的无机堵料浇制的厚度不得小于200mm。
面层要平整,有机封堵做线脚。
图(4)电缆层涂料示意图、开关箱进线洞、孔封堵正面图。
施工说明
(1)开关箱、控制屏(柜)及开关箱进线孔洞,根据洞口大小,要用有机堵料或用防火包封堵。
(2)电缆周围必须用有机堵料包塞密实,电缆根部用有机堵料包塞电缆周围。
标准设计用词说明
(一)执行本标准时,要求严格程度的用词,说明如下,以便在执行中区别对待。
1.表示很严格,非这样做不可的用词:
正面词采用“必须”;
反面词采用“严禁”。
2.表示严格,在正常情况下均应这样做的用词:
正面词采用“应”:
反面词采用“不应”或“不得”。
3.表面允许稍有选择,在条件许可时首先应这样做的用词:
正面词采用“不宜”。
反面词采用“宜”或“可”;
(二)条文中指明必须按有关的标准、规范或规定执行的写法为“应按他——执行”或“应符合——要求或规定”。
非必须按所指的标准、规范或其他规定执行的写法为“可参照——执行”。
