人防工程施工要点(20201018081810)
- 格式:pdf
- 大小:23.52 KB
- 文档页数:10

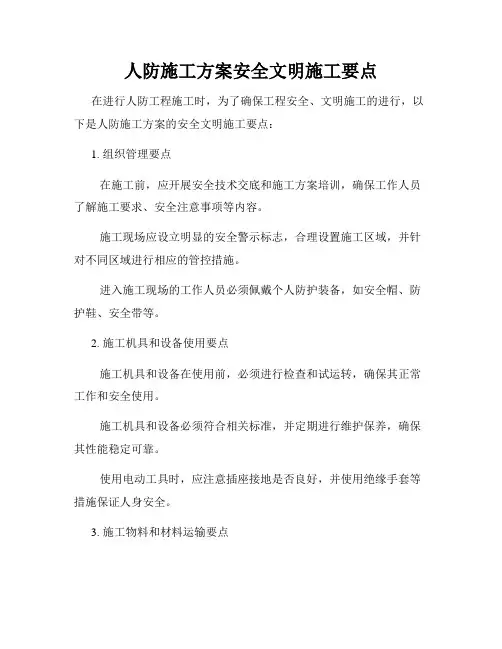

人防施工方案安全文明施工要点在进行人防工程施工时,为了确保工程安全、文明施工的进行,以下是人防施工方案的安全文明施工要点:1. 组织管理要点在施工前,应开展安全技术交底和施工方案培训,确保工作人员了解施工要求、安全注意事项等内容。
施工现场应设立明显的安全警示标志,合理设置施工区域,并针对不同区域进行相应的管控措施。
进入施工现场的工作人员必须佩戴个人防护装备,如安全帽、防护鞋、安全带等。
2. 施工机具和设备使用要点施工机具和设备在使用前,必须进行检查和试运转,确保其正常工作和安全使用。
施工机具和设备必须符合相关标准,并定期进行维护保养,确保其性能稳定可靠。
使用电动工具时,应注意插座接地是否良好,并使用绝缘手套等措施保证人身安全。
3. 施工物料和材料运输要点施工物料和材料在运输过程中,应确保固定牢固、避免倾倒或掉落,防止造成人员伤害和设备损坏。
材料堆放须规整有序,严禁搭放过高或超出安全标志线以外,确保施工现场通行畅通,避免堆放物对施工作业的影响。
4. 施工现场安全防护要点确保施工现场的安全通道畅通,保持工作现场整洁,防止杂物堆积和滑倒。
对施工现场存在的危险源进行识别和评估,采取有效的控制措施,如隔离设施、安全网等,保障工作人员的安全。
强化施工现场的防火措施,合理使用明火,设置易燃易爆物品的禁区,并配备相应的灭火设备。
5. 施工作业操作要点严格按照施工方案进行操作,工人必须经过专业培训后方可上岗施工。
施工作业时需注意周围环境和其他人员的安全,避免因个人行为给他人带来伤害。
对特殊施工工艺,如高处作业、悬挂作业等,必须依法依规操作,佩戴好个人防护装备,确保作业安全。
6. 废弃物处理要点施工现场产生的废弃物必须妥善处理,分类投放到指定区域,防止造成环境和安全隐患。
特殊废弃物,如有毒、有害、易燃等,必须按照相关法律法规进行专门处理,不得随意倾倒。
7. 突发情况处理要点在施工过程中,如发生突发情况,施工人员应迅速报警并采取紧急避险措施,确保生命安全。

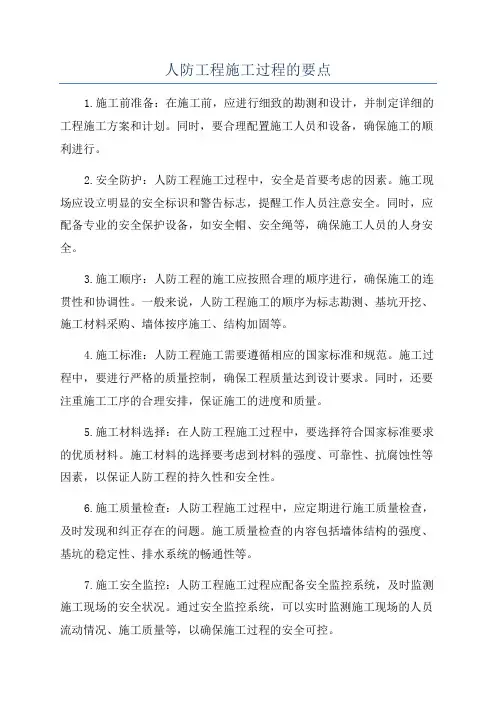

人防工程施工过程的要点1.施工前准备:在施工前,应进行细致的勘测和设计,并制定详细的工程施工方案和计划。
同时,要合理配置施工人员和设备,确保施工的顺利进行。
2.安全防护:人防工程施工过程中,安全是首要考虑的因素。
施工现场应设立明显的安全标识和警告标志,提醒工作人员注意安全。
同时,应配备专业的安全保护设备,如安全帽、安全绳等,确保施工人员的人身安全。
3.施工顺序:人防工程的施工应按照合理的顺序进行,确保施工的连贯性和协调性。
一般来说,人防工程施工的顺序为标志勘测、基坑开挖、施工材料采购、墙体按序施工、结构加固等。
4.施工标准:人防工程施工需要遵循相应的国家标准和规范。
施工过程中,要进行严格的质量控制,确保工程质量达到设计要求。
同时,还要注重施工工序的合理安排,保证施工的进度和质量。
5.施工材料选择:在人防工程施工过程中,要选择符合国家标准要求的优质材料。
施工材料的选择要考虑到材料的强度、可靠性、抗腐蚀性等因素,以保证人防工程的持久性和安全性。
6.施工质量检查:人防工程施工过程中,应定期进行施工质量检查,及时发现和纠正存在的问题。
施工质量检查的内容包括墙体结构的强度、基坑的稳定性、排水系统的畅通性等。
7.施工安全监控:人防工程施工过程应配备安全监控系统,及时监测施工现场的安全状况。
通过安全监控系统,可以实时监测施工现场的人员流动情况、施工质量等,以确保施工过程的安全可控。
8.消防设施配置:人防工程施工过程中,要合理配置消防设施,如灭火器、喷淋系统等,以预防和控制火灾事故的发生。
同时,要定期对消防设施进行检查和维护,确保其处于良好的工作状态。
9.环境保护:人防工程施工过程中要注意环境保护。
施工过程中产生的噪音、粉尘等污染物应得到有效控制,采取相应的防护措施。
施工现场周边环境也要进行保护,避免对周边居民的影响。
10.完工验收:人防工程施工完成后,需要进行完工验收。
验收内容包括施工质量、安全设施是否达到设计要求等。

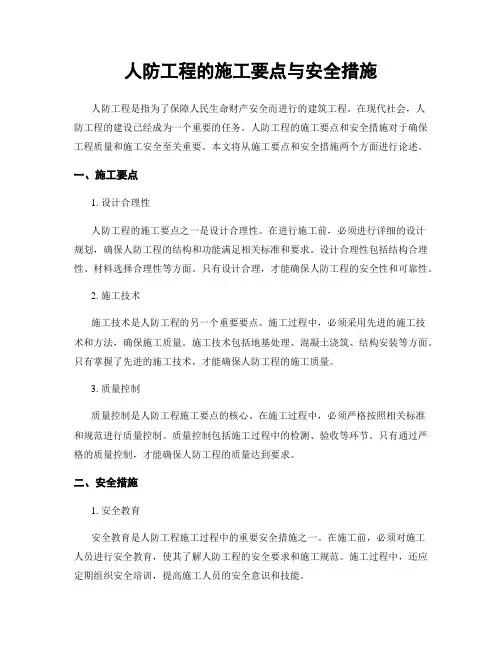

人防工程的施工要点与安全措施人防工程是指为了保障人民生命财产安全而进行的建筑工程。
在现代社会,人防工程的建设已经成为一个重要的任务。
人防工程的施工要点和安全措施对于确保工程质量和施工安全至关重要。
本文将从施工要点和安全措施两个方面进行论述。
一、施工要点1. 设计合理性人防工程的施工要点之一是设计合理性。
在进行施工前,必须进行详细的设计规划,确保人防工程的结构和功能满足相关标准和要求。
设计合理性包括结构合理性、材料选择合理性等方面。
只有设计合理,才能确保人防工程的安全性和可靠性。
2. 施工技术施工技术是人防工程的另一个重要要点。
施工过程中,必须采用先进的施工技术和方法,确保施工质量。
施工技术包括地基处理、混凝土浇筑、结构安装等方面。
只有掌握了先进的施工技术,才能确保人防工程的施工质量。
3. 质量控制质量控制是人防工程施工要点的核心。
在施工过程中,必须严格按照相关标准和规范进行质量控制。
质量控制包括施工过程中的检测、验收等环节。
只有通过严格的质量控制,才能确保人防工程的质量达到要求。
二、安全措施1. 安全教育安全教育是人防工程施工过程中的重要安全措施之一。
在施工前,必须对施工人员进行安全教育,使其了解人防工程的安全要求和施工规范。
施工过程中,还应定期组织安全培训,提高施工人员的安全意识和技能。
2. 安全设施安全设施是人防工程施工过程中的重要安全措施之一。
在施工现场,必须设置合理的安全设施,包括警示标识、防护栏杆等。
安全设施的设置能够提醒施工人员注意安全,防止事故的发生。
3. 安全监管安全监管是人防工程施工过程中的重要安全措施之一。
在施工现场,必须有专门的安全监管人员进行监督和检查,确保施工过程中的安全。
对于存在安全隐患的情况,必须及时采取措施进行整改。
4. 应急预案应急预案是人防工程施工过程中的重要安全措施之一。
在施工前,必须制定详细的应急预案,包括突发事件的处理方案、紧急疏散路线等。
应急预案的制定能够在发生突发事件时,及时采取措施保障施工人员的安全。

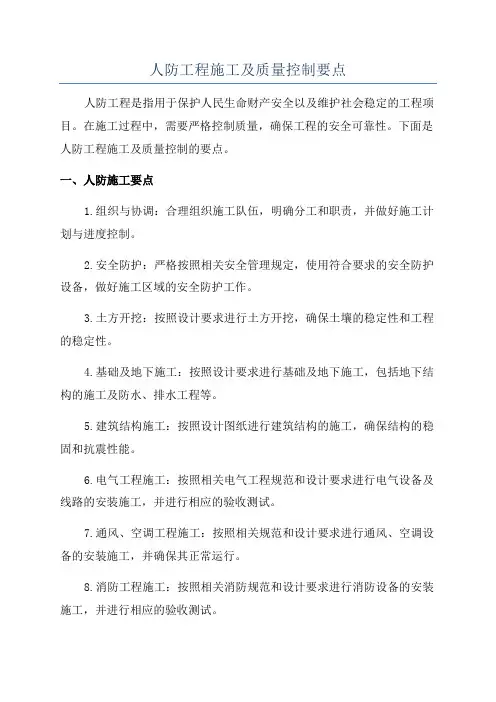

人防工程施工及质量控制要点人防工程是指用于保护人民生命财产安全以及维护社会稳定的工程项目。
在施工过程中,需要严格控制质量,确保工程的安全可靠性。
下面是人防工程施工及质量控制的要点。
一、人防施工要点1.组织与协调:合理组织施工队伍,明确分工和职责,并做好施工计划与进度控制。
2.安全防护:严格按照相关安全管理规定,使用符合要求的安全防护设备,做好施工区域的安全防护工作。
3.土方开挖:按照设计要求进行土方开挖,确保土壤的稳定性和工程的稳定性。
4.基础及地下施工:按照设计要求进行基础及地下施工,包括地下结构的施工及防水、排水工程等。
5.建筑结构施工:按照设计图纸进行建筑结构的施工,确保结构的稳固和抗震性能。
6.电气工程施工:按照相关电气工程规范和设计要求进行电气设备及线路的安装施工,并进行相应的验收测试。
7.通风、空调工程施工:按照相关规范和设计要求进行通风、空调设备的安装施工,并确保其正常运行。
8.消防工程施工:按照相关消防规范和设计要求进行消防设备的安装施工,并进行相应的验收测试。
9.内装及装饰工程施工:按照设计要求进行内装及装饰工程的施工,包括涂料、瓷砖、地板等材料的安装。
10.环境保护:施工过程中注意环境保护,合理处理建筑垃圾和污水等废弃物。
1.施工监督:根据法律法规和相关标准要求,建立施工监督制度,确保施工过程的合规性和质量可控性。
2.材料选用:选择符合国家标准和设计要求的材料,确保材料的品质和性能符合要求。
3.施工机械设备:使用符合安全规范和施工要求的机械设备,并进行定期检查和维护,确保其正常运行。
4.质量验收:根据相关要求和规范,及时进行施工质量的验收,确保各项施工工程符合设计和标准要求。
5.施工质量问题处理:对于施工过程中发现的质量问题,要及时处理和整改,确保质量问题得到解决并不再发生。
6.技术交底:对施工中的重点工序和质量要求进行技术交底,确保施工人员明确责任和要求。
7.施工记录:做好施工过程的相关记录,包括施工图纸、工程进度、质量检验记录等,方便对施工工程进行追溯和复核。
人防工程施工要点人防工程是指在建筑物内部或周围的设施和措施,用于保护人员免受灾害侵害的一种工程。
人防工程的施工要点如下:1.施工前的准备工作:在施工前,必须对人防工程进行详细的规划和设计,制定施工计划,并按照相关法律法规要求办理相关审批手续。
同时,还要进行充分的前期宣传和培训,确保施工人员对人防工程有充分的了解和掌握。
2.施工场地的准备:在施工前,要对施工场地进行清理和平整,确保施工的安全和顺利进行。
同时,还要设置施工标志和警示牌,明确禁止非施工人员进入施工区域。
3.施工材料和设备的准备:要选择符合国家标准和相关规定的人防工程材料和设备,确保其质量和安全性。
在施工过程中,要进行严格的验收和管理,避免使用次品材料和设备。
4.施工现场的安全措施:在施工现场要建立健全的安全管理制度,全面落实施工安全责任。
要设置安全防护网和安全警示标志,确保施工人员的安全。
并配备必要的施工安全设施,例如安全帽、防护眼镜、防护手套等,提高施工人员的安全意识。
5.施工工艺和方法:在施工过程中,要根据实际情况选择合适的工艺和方法,确保施工质量。
所有施工工序必须按照相关规定进行,不能有任何违规行为。
同时,要加强施工监督和质量检查,确保施工过程中不出现任何质量问题。
6.施工期间的安全防护:在施工期间,要加强对施工现场的管理和巡查,及时发现和排除安全隐患。
对施工人员要进行安全教育和培训,提高他们的安全意识和应急处置能力。
并配备必要的灭火器材和应急疏散设施,确保在发生意外情况时能够及时处置和疏散人员。
7.施工后的验收和交付:在施工结束后,要进行全面的验收和检测,确保人防工程符合相关标准和要求。
只有通过验收的人防工程才能正式交付使用,否则必须进行整改和修复。
8.施工文明和环保:在施工中,要注重文明施工和环境保护,不得乱倒垃圾和污水,不得污染环境。
要加强施工现场的扬尘和噪音治理,确保周围居民的安宁和生活质量。
综上所述,人防工程施工要点包括施工前的准备、施工场地的准备、施工材料和设备的准备、施工现场的安全措施、施工工艺和方法、施工期间的安全防护、施工后的验收和交付、施工文明和环保等方面。
人防工程施工要点一、要保护好所有人防预埋件1.支顶点:预埋在每个门洞内外侧的底板中。
小门2个,大门3个,高出底板结构面50mm左右,作为安装门框时固定支撑的支顶点。
在底板砼浇注时要保护好。
2.固定支撑:为确保人防门门框固定牢靠而设,封模板时,切勿撬动支撑钢筋(或钢管),更不能因封板不便而割断支撑钢管,以便保证人防门垂直度,否则以后安装门扇时达不到密闭要求,且无法补救。
如果我们的支撑钢筋确实妨碍封模,应及时找我们的安装人员进行调整。
切勿擅自处理。
3.锚钩:为了保证门框与门框墙之间有足够的连接强度,相互连成整体,钢门框上焊有锚钩。
如妨碍钢筋绑扎,应通知我们安装人员进行处理。
4、吊环:在每个人防门门扇侧的上方顶板上预埋一个吊环,作为吊装门扇用,切勿挪动吊环,否则门扇无法吊装。
二、人防地下室的防护密闭隔墙和密闭隔墙装模时都要用止水螺杆,不允许用PVC套管。
三、人防墙体、顶板、底板应设置间距不大于500×500的Φ6以上的拉结筋。
四、人防门门洞四角及穿墙套管的四周内外侧,应配置2Ф16的斜向加强钢筋,其长度不应小于1000mm。
五、因为人防门门扇比门洞要大100-200mm。
所以绑扎门洞钢筋时,除车道大门、活门槛及临战封堵的洞口底应平该位置的建筑标高外,其他人防门应在建筑标高以上单扇门留150mm,双扇门留180mm高的门槛,以利门扇能自由开启。
门洞钢筋预留尺寸:门宽+100mm,门高+100mm。
六、人防地下室顶板不应抹灰。
密闭通道、防毒通道、洗消间、滤毒室、扩散室以及战时易染毒的通道和房间的墙面、顶面、地面均应平整光洁易于清洗。
七、所有管道穿越防护密闭墙时,必须预埋带有密闭翼环和防护抗力片的刚性防水密闭套管。
密闭套管用壁厚大于3mm的钢板卷制或定型钢管制作,密闭翼环应采用厚度大于3mm的钢板制作,其翼高宜为50mm。
密闭翼环与密闭穿墙管的结合部位应两面满焊,确保严密不漏气。
八、电缆穿墙时必须一根电缆穿一个套管,在管口两端应采用密封材料充填,填料应捣固密实、均匀,然后在朝向核爆冲击波端加装防护抗力片,抗力片上开一个宽度与所穿电缆线外径相同的槽口,两块抗力片的槽口必须对插。

人防工程施工要点在城市建设中,人防工程的建设和施工是至关重要的一环。
人防工程是指为了保障人民生命财产安全而建设的一系列设施和工程,包括防空洞、防空楼、地下避难所等。
为了确保人防工程的施工质量和安全性,以下是一些人防工程施工的要点。
1. 施工前的准备工作在进行人防工程施工之前,必须进行充分的准备工作。
首先,要进行详细的规划和设计,确保符合相关的建设标准和要求。
其次,要对施工场地进行勘察和评估,确保地质条件适宜施工,并采取必要的地质措施。
此外,还需要制定详细的施工方案和时间表,明确各项工作的顺序和进度。
2. 施工过程中的安全措施人防工程施工是一项复杂而危险的工作,因此必须采取严格的安全措施。
首先,要确保工人的安全,提供必要的防护装备,并进行相关的安全培训。
其次,要加强现场管理,确保施工现场的秩序和安全。
同时,要对施工材料和设备进行质量检查,确保其符合相关的标准和要求。
此外,还要定期进行安全检查和巡视,及时发现和解决安全隐患。
3. 施工质量的控制人防工程的施工质量直接关系到其使用效果和安全性。
因此,在施工过程中必须严格控制施工质量。
首先,要进行材料的质量检验,确保施工材料符合相关的标准和要求。
其次,要严格执行施工工艺和规范,确保施工过程的准确性和稳定性。
同时,要对施工过程进行监督和检查,及时发现和纠正质量问题。
最后,要进行验收和检测,确保人防工程的质量符合相关的标准和要求。
4. 施工后的维护和管理人防工程的施工完成并不代表工作的结束,还需要进行后续的维护和管理。
首先,要制定详细的维护计划和方案,明确各项工作的内容和责任。
其次,要定期进行维护和检修,及时发现和解决问题,确保人防工程的正常运行。
同时,要加强管理和巡视,确保人防工程的安全性和使用效果。
总之,人防工程的施工是一项复杂而重要的工作,需要严格按照相关的标准和要求进行。
在施工过程中,要注重安全措施的落实,加强质量控制和施工管理。
只有做到这些,才能确保人防工程的施工质量和安全性,为人民的生命财产安全提供有力保障。

人防工程施工要注意一、人防工程施工前的准备工作1、规划设计:人防工程的规划设计是施工工作的基础。
在进行施工前,必须对人防工程进行精确的规划设计。
根据城市的地形地貌和布局情况,合理布局人防工程的位置和功能,确保其尽可能地满足城市居民的防护需求。
2、审批手续:人防工程的建设需要符合国家相关法律法规,必须经过审批程序。
在进行施工前,必须确保人防工程的设计图纸经过审批,获得相关部门的批准。
3、材料准备:人防工程的施工需要大量的材料,包括混凝土、钢筋等。
在进行施工前,必须做好材料的采购工作,确保施工过程中不会因为材料短缺而延误工期。
4、人员组织:人防工程的施工需要经验丰富的工程队伍。
在进行施工前,必须合理组织施工人员,确保他们具备足够的技术能力和安全意识。
5、环境保护:人防工程的施工可能会对周边环境造成一定影响。
在进行施工前,必须制定环境保护措施,确保施工过程中对环境的影响最小化。
二、人防工程施工过程中的注意事项1、施工方案:人防工程的施工必须按照严格的施工方案进行。
在进行施工前,必须制定详细的施工方案,包括施工工序、安全措施等内容,确保施工过程顺利进行。
2、安全防护:人防工程的施工是一项高风险的工作。
在进行施工前,必须做好安全防护工作,包括设置警示标识、配备安全设备等,确保施工人员的安全。
3、质量控制:人防工程的施工质量直接影响到其使用效果。
在进行施工前,必须制定严格的质量控制标准,确保施工过程中达到预期的质量要求。
4、进度控制:人防工程的施工需要严格控制进度。
在进行施工前,必须制定合理的施工计划,确保施工过程按时完成,不影响城市的正常生活秩序。
5、协调配合:人防工程的施工涉及多个部门和单位的合作。
在进行施工前,必须做好各方之间的协调配合工作,确保施工过程顺利进行。
三、人防工程施工后的验收工作1、施工验收:人防工程施工完成后,必须进行严格的验收工作。
验收内容包括工程质量、安全措施、环境保护等方面,确保施工符合相关标准要求。
人防工程施工管控要点1. 规划设计阶段在人防工程施工前,首先要进行详细的规划设计工作。
规划设计需要考虑到人防工程的功能需求、施工场地、周围环境等因素。
设计必须符合相关法律法规及标准要求,确保工程质量和安全性。
2. 施工前准备工作在施工前,需要进行充分的准备工作。
这包括对施工场地进行勘察、清理、平整等工作,为施工提供基础条件。
同时还需对施工人员进行培训,确保他们了解人防工程施工的相关要求和安全规定。
3. 施工组织与管理施工过程中,需要建立科学的施工组织与管理体系。
合理安排施工进度,监督施工质量,确保施工安全。
同时要做好施工人员的安全教育和管理,提高其安全意识和责任意识。
4. 安全防范措施在人防工程施工过程中,必须采取有效的安全防范措施。
这包括施工现场的安全围栏、警示标识、作业指导等措施,以及施工人员的安全防护装备和操作规程。
5. 质量监控与检查质量监控与检查是人防工程施工过程中必不可少的环节。
要建立健全的质量监控体系,对施工过程进行全面监督和检查,及时发现和纠正问题,确保工程的质量达标。
6. 现场巡查与监督在施工过程中,需要加强现场巡查与监督。
定期对施工现场进行巡查,及时发现和处理安全隐患,确保施工安全。
同时要对施工单位和施工人员进行监督,确保他们按规定完成工作。
7. 施工后的验收与整改施工完成后,需要进行工程验收工作。
验收要按照相关规定进行,对工程质量和安全进行全面检查,确保符合要求。
如有问题需要整改,要及时进行整改并重新验收。
综上所述,人防工程施工的管控要点主要包括规划设计阶段、施工前准备工作、施工组织与管理、安全防范措施、质量监控与检查、现场巡查与监督、施工后的验收与整改等方面。
只有严格遵守这些要点,才能确保人防工程施工的顺利进行,保障人民的生命财产安全。

第1篇人防工程作为我国国防工程的重要组成部分,具有特殊的功能和重要性。
土建施工是人防工程的基础,其质量直接关系到整个工程的防护性能和安全性。
以下是人防工程施工中土建方面的几个关键要点:一、基础施工1. 人防工程基础应采用钢筋混凝土结构,确保基础稳固。
基础混凝土强度等级不应低于C30,抗渗等级不应低于P6。
2. 基础垫层应采用碎石或砾石,厚度不应小于150mm,并做好排水措施。
3. 基础墙体应采用钢筋混凝土结构,厚度不应小于300mm,墙体混凝土强度等级不应低于C30。
二、墙体施工1. 人防工程墙体应采用钢筋混凝土结构,墙体厚度不应小于300mm,混凝土强度等级不应低于C30。
2. 墙体钢筋应采用HRB400钢筋,直径不应小于16mm,间距不应大于200mm。
3. 墙体混凝土浇筑前,应先进行模板安装和钢筋绑扎,确保模板和钢筋的稳定性。
4. 墙体混凝土浇筑过程中,应严格控制浇筑速度,防止出现裂缝。
5. 墙体施工完成后,应及时进行养护,确保混凝土强度达到设计要求。
三、顶板施工1. 人防工程顶板应采用钢筋混凝土结构,厚度不应小于200mm,混凝土强度等级不应低于C30。
2. 顶板钢筋应采用HRB400钢筋,直径不应小于16mm,间距不应大于200mm。
3. 顶板混凝土浇筑前,应先进行模板安装和钢筋绑扎,确保模板和钢筋的稳定性。
4. 顶板混凝土浇筑过程中,应严格控制浇筑速度,防止出现裂缝。
5. 顶板施工完成后,应及时进行养护,确保混凝土强度达到设计要求。
四、门洞施工1. 人防工程门洞应采用钢筋混凝土结构,门洞宽度不应小于800mm,高度不应小于1800mm。
2. 门洞钢筋应采用HRB400钢筋,直径不应小于16mm,间距不应大于200mm。
3. 门洞混凝土浇筑前,应先进行模板安装和钢筋绑扎,确保模板和钢筋的稳定性。
4. 门洞混凝土浇筑过程中,应严格控制浇筑速度,防止出现裂缝。
5. 门洞施工完成后,应及时进行养护,确保混凝土强度达到设计要求。

人防工程施工要点是什么人防工程是指为了抵御战争和平时灾害的威胁,保卫国家和人民生命财产安全而建设的一种特殊工程。
人防工程施工是一个复杂而又重要的工程过程,需要严格遵守相关规范和标准,确保工程质量和效果。
本文将从人防工程施工的要点、施工过程中的安全防护以及质量控制等方面进行阐述。
一、人防工程施工要点1.合理规划和设计在人防工程施工之前,首先需要进行合理的规划和设计工作。
规划和设计的合理性直接关系到工程的施工质量和效果,必须按照国家相关规范和标准进行设计,并充分考虑到工程所在地的地质、气候、人口密度等因素,确保工程的适用性和可靠性。
2.施工前的准备工作在正式施工之前,需要进行相关的准备工作。
包括对施工现场的清理、平整和围栏等安全防护设施的设置,确保施工现场的安全,并准备好所需的施工材料和设备,做好施工方案和施工计划,确保施工按照规定的时间节点和质量标准进行。
3.人员素质和安全防护对施工人员的素质和安全防护工作是一项非常重要的要点。
施工人员必须具备相关的证书和资质,并且必须接受相关的安全培训和教育,确保他们具备相关的安全防护意识,并严格执行施工现场的安全规定。
同时,需要做好现场安全防护工作,包括现场标识、施工现场的隔离和警示、设置安全警示标志等,确保施工现场的安全。
4.质量控制人防工程施工的质量控制工作是非常重要的,必须按照国家相关标准和规范进行施工,并且进行严格的质量监督和检验。
施工过程中必须严格按照施工图纸和技术要求进行施工,确保人防工程的质量和安全。
5.施工后的验收和交付当人防工程施工完成后,需要进行相关的验收和交付工作。
验收工作包括对施工质量和工程完整性的检查,确保工程符合规定的标准和技术要求,并且可以正常使用。
同时,需要对相关的资料和图纸进行整理和归档工作,确保相关资料的完整性和安全性。
二、施工过程中的安全防护1.施工现场的安全防护在人防工程的施工现场,必须设置相应的安全警示标志,并根据施工的具体情况设置相关的警示牌和安全围栏,确保施工现场的安全。
人防工程施工要点难点一、人防工程施工要点1. 施工测量:在开工前,根据业主移交的导线点、水准点及有关测量资料,进行施工测量。
确保施工过程中的测量精度,为工程质量打下基础。
2. 战时电源:人防工程战时电源的设置要注意,一般情况下,战时电源只增加发电机,外线没有专门要求。
因为有人防工程的工程,消防电力上已经要求了双来电,所以人防工程不用增加。
3. 结构设计:人防工程结构设计时要考虑核武器、常规武器爆动荷载作用属于偶然性荷载,具有量值大、作用时间短(1s左右)且不断衰减等特点。
在结构设计中要满足平时和战时两种不同荷载效应组合的要求,同时考虑地基承载力及变形问题。
4. 施工质量控制:人防工程施工过程中,要严格按照施工规范和质量标准进行,对关键工序和重点部位进行清单式监控,确保工程质量。
二、人防工程施工难点1. 施工环境复杂:人防工程一般位于地下,施工环境复杂,施工过程中可能会遇到地下管线、地质条件等问题,对施工进度和质量带来挑战。
2. 结构设计难度大:人防工程结构设计需要考虑多种荷载作用,如核武器、常规武器爆动荷载、核爆炸冲击波早期核辐射等,结构设计人员需要对建筑、暖通等专业有较深入的理解才能把结构设计作好。
3. 施工质量控制要求高:人防工程施工质量控制要求严格,需要对关键工序和重点部位进行清单式监控,确保工程质量。
4. 施工安全问题:人防工程施工过程中,施工人员需要面临地下作业、高空作业等安全风险,施工安全问题需要引起高度重视。
综上所述,人防工程施工过程中,需要克服施工环境复杂、结构设计难度大、施工质量控制要求高、施工安全问题等难点。
只有严格按照施工规范和质量标准进行,才能确保人防工程的质量。
人防工程施工要点人防工程是指为了保护人们生命安全、财产安全而建造的防护设施和工程。
下面是人防工程施工的一些要点:1.施工前准备工作:在开始施工前,必须进行详细的勘测设计工作,包括场地的测量和土层的勘测,以确保施工的安全性和合理性。
同时,还需要制定施工方案和作业指导书,明确施工的程序和要求。
2.材料的选择和采购:在人防工程施工中,需要使用符合相关标准和规范的材料,如混凝土、钢材等。
施工单位需要根据工程的要求,选择合适的材料,并严格按照质量要求进行采购。
3.施工安全措施:在人防工程施工过程中,施工单位需要制定合理的施工安全措施,包括施工现场的围护、施工人员的安全防护、用电安全、施工设备的安全等。
同时,还需要进行施工环境的监测和危险源的识别,确保施工过程的安全性。
4.施工工序的安排和协调:人防工程施工分为多个工序,如地基基础、主体结构、屋面、门窗、内外装饰等。
施工单位需要合理安排施工工序的顺序和时间,确保各个工序的协调和顺利进行。
5.施工质量的控制:人防工程的施工质量直接关系到工程的使用效果和寿命。
施工单位需要严格按照相关标准和规范进行施工,对施工质量进行全程监控和控制,确保工程质量符合要求。
6.施工现场的管理:人防工程施工现场需要进行有序管理,包括材料的堆放、施工设备的管理、施工人员的管理等。
同时,还需要保持施工现场的清洁,保证施工的环境卫生。
7.施工过程的监督和检查:在人防工程施工过程中,相关监理单位和建设单位需要对施工进行监督和检查,确保施工的合规性和质量。
对于发现的施工质量问题,应及时进行整改和纠正。
8.完工验收和保养:人防工程施工完成后,需要进行工程的验收和保养。
验收过程中,需要检查工程的质量和符合规划设计要求。
同时,建立完善的保养制度,进行常规保养和定期检修,保证工程的使用寿命。
9.安全技术措施:在人防工程施工过程中,必须严格遵守相关的安全技术措施,如施工现场的消防安全、防护设施的安装和使用等。
第1篇人防工程作为我国重要的国防工程,在平时为城市地下空间利用提供了便利,在战时则能为人民群众提供安全防护。
为确保人防工程的质量和安全性,施工过程中需要注意以下事项:一、施工前的准备工作1. 严格审查施工图纸,确保图纸符合《人民防空地下室设计规范》等相关标准,对图纸中的不合理之处及时提出修改意见。
2. 施工现场应具备必要的施工条件,如施工用水、用电、道路畅通等。
3. 组织施工人员进行技术培训,提高施工人员的技术水平,确保施工质量。
二、结构工程施工注意事项1. 钢筋工程:钢筋网片拉结钢筋应梅花形布置,两端弯钩为135度,绑扎牢固。
钢筋排距要达到设计要求,允许偏差5mm。
2. 模板工程:模板对拉固定与对拉螺栓的防水处理,外墙上使用的对拉螺栓要焊上方形止水钢板,焊缝饱满均匀严密。
后浇带不能穿过三防段和人防门框,施工缝不能留在三防段处。
3. 混凝土工程:三防段墙体和顶板须整体浇筑混凝土,施工缝宜留成企口缝。
染毒集水坑混凝土应一次浇筑到位。
混凝土水箱不能在顶板上留施工洞,施工洞口宜设在墙上的人孔处。
4. 钢筋混凝土结构施工:模板及支架必须具有足够的强度、刚度和稳定性,模板的接缝不应漏浆。
钢筋搭接处,应在中心和两端用铁丝扎牢,绑扎或焊接的钢筋网和钢筋骨架,不得有变形、松脱和开焊。
三、安装工程施工注意事项1. 设备安装工程应与土建工程紧密配合,土建主体工程结束并检验合格后,方可进行设备安装。
2. 防护密闭性是人防工程的重要特性,施工过程中要确保防护密闭部位的施工质量,如工程口部、防护密闭段、临空墙、采光井等。
四、安全施工注意事项1. 施工现场应设置安全警示标志,加强安全教育培训,提高施工人员的安全意识。
2. 严格执行施工操作规程,确保施工过程中的安全。
3. 加强施工现场管理,定期进行安全检查,及时发现和消除安全隐患。
4. 遵循施工现场防火、防爆、防毒、防尘、防雷等规定,确保施工安全。
总之,人防工程施工过程中,要从施工前的准备工作、结构工程施工、安装工程施工、安全施工等方面严格把关,确保工程质量,为我国国防事业贡献力量。
第1篇一、工程概况人防工程是指为战时防护人员、物资和设施而建设的地下工程。
基础施工是人防工程的重要组成部分,其质量直接影响到整个工程的稳定性和安全性。
以下为人防工程基础施工的要点。
二、施工准备1.施工图纸:熟悉施工图纸,了解工程结构、设计要求及施工工艺。
2.施工组织设计:编制施工组织设计,明确施工顺序、施工方法、施工工艺、质量标准等。
3.施工队伍:组建一支专业的人防工程施工队伍,确保施工质量。
4.材料设备:准备符合设计要求的材料设备,如钢筋、混凝土、防水材料等。
5.施工场地:确保施工场地平整、畅通,满足施工要求。
三、基础施工要点1.土方开挖(1)按照设计要求进行土方开挖,确保开挖深度、宽度符合要求。
(2)开挖过程中,注意观察地质情况,发现异常及时上报。
(3)开挖完成后,对基坑进行平整、排水,确保基坑底部干燥。
2.基础垫层(1)铺设垫层前,对基坑底部进行清理,确保无杂物、积水。
(2)根据设计要求,选择合适的垫层材料,如砂、碎石等。
(3)铺设垫层时,注意厚度、平整度,确保符合设计要求。
3.基础钢筋(1)根据设计图纸,确定钢筋种类、规格、间距等。
(2)钢筋加工时,注意保护钢筋表面,避免损伤。
(3)钢筋绑扎时,确保钢筋位置准确、间距均匀。
4.混凝土浇筑(1)混凝土浇筑前,对模板、钢筋进行检查,确保符合要求。
(2)混凝土搅拌、运输、浇筑过程中,严格按照施工规范进行。
(3)混凝土浇筑过程中,注意振捣密实,确保无蜂窝、麻面等缺陷。
5.防水施工(1)根据设计要求,选择合适的防水材料。
(2)防水施工前,对基层进行处理,确保基层平整、干燥。
(3)防水施工过程中,注意施工工艺,确保防水效果。
6.基础验收(1)基础施工完成后,按照设计要求进行验收。
(2)验收过程中,检查基础质量、尺寸、位置等是否符合要求。
四、注意事项1.加强施工过程中的质量控制,确保基础施工质量。
2.做好施工过程中的安全防护工作,防止安全事故发生。
3.严格按照施工规范进行施工,确保工程进度。
人防工程施工要点1.土建部分施工要点:在地基反梁处底板上层钢筋必须双向从梁上穿越。
人防区底板、顶板、侧墙上应绑扎梅花形布置的拉结钢筋(φ≥6,@≤500)。
施工后浇带应避开人防口部及临战封堵等部位。
在人防区底板、顶板以及有防护、密闭要求的墙体(防护密闭墙、密闭墙、临空墙等)内预埋管线时不得采用塑料管。
人防门门洞四周应形成暗柱、暗梁,暗柱、暗梁受力筋不得小于φ12,不得采用圆钢。
普通人防门门槛与地坪建筑高差应不小于150mm,活置式人防门门槛在未安装活门槛前应与地坪建筑面平。
人防门门框应接地。
2.安装部分施工要点:人防门洞四角的内外侧应配置加强筋,规格为≥φ16,长L≥1米,斜向45度,对称布置,双面加强(每个门洞应有8根加强筋);当门框墙墙厚大于400mm时,每角应配3根(每个门洞应有12根加强筋)。
3m<宽度≤7m,高度≤3m的平时出入口钢筋混凝土预制梁临战封堵应在非人防区侧预留深120mm,宽300mm的封堵地沟;3m<宽度≤7m,高度≤3m的平时出入口型钢竖向临战封堵应在非人防区侧预留深100mm,宽200mm的封堵地沟。
预埋封堵框应确保在同一垂直面上且在封堵框的侧面和顶面以外必须留有不小于100mm的自由空间以保证临战封堵工作顺利完成,封堵框应按图集要求设置锚固筋,锚入结构、构件中。
封堵框及封堵地沟平时必须外露。
封堵板框作为人防设备不得在现场加工制作。
宽度≤3m,高度≤3m的平时出入口战时应采用型钢横向临战封堵,不设封堵地沟。
宽度≤7m、高度≤3m的相邻防护单元隔墙孔口战时应在墙中采用型钢(钢板)临战封堵,预埋封堵钢板应按图集要求设置锚固筋,锚入结构、构件中。
被止水钢板割断的外墙柱箍筋应搭接焊在止水钢板上。
被穿墙管割断的钢筋应点焊在穿墙管上。
人防门框墙、临空墙及其他有防护、密闭要求的墙体在支模时必须采用对拉螺杆固定,不得使用套管,模板间不得使用预制构件、木条等支撑。
人防门洞上方,人防门开启一侧应预埋安装维护吊钩,规格为φ12~φ20(可根据人防门的规格确定),钩住顶板上层钢筋。
人防工程施工要点1.人防相应分部分项工程施工方法基本与基础、主体结构相应的分部分项工程施工方法相同,本部分不重复说明,部分细部节点的施工需按照人防工程的设计、规范要求进行调整、加强,本部分只对人防工程特殊部位、要求进行说明。
2.为保证施工质量,工程施工中应对隐蔽工程作好记录,并应进行中间或分项检验,合格后方可进行下一工序的施工。
3.人防工程在土建施工阶段涉及到各专业的预埋较为多,土建施工前应进行图纸会审,各专业分工明确。
设备安装工程应与土建工程紧密配合,土建主体工程结束并检验合格后,方可进行设备安装。
一、钢筋混凝土施工1、人防工程施工所采用的模板及支架必须具有足够的强度、刚度和稳定性;保证工程结构和构件各部分形状、尺寸和相互位置的正确;模板的接缝不应漏浆;模板及其支架在安装过程中,必须设置防倾倒的临时固定设施。
2、钢筋搭接处,应在中心和两端用铁丝扎牢;绑扎或焊接的钢筋网和钢筋骨架,不得有变形、松脱和开焊;各受力钢筋之间的绑扎接头位置应相互错开。
3、大体积混凝土的浇筑应合理分段进行,使混凝土沿高度均匀上升;浇筑应在室外气温较低时进行,混凝土浇筑温度不宜超过28摄氏度。
4、工程口部、防护密闭段、采光井、水库、水封井、防毒井、防爆井等有防护密闭要求的部位,应一次整体浇筑混凝土。
二、底板浇注1、根据底板荷载主要系由下向上承受水压力、人防等效静载等荷载,底板上层钢筋一般从底板梁上层主筋下穿越。
底板、侧墙、顶板上、下层钢筋绑扎时须设梅花型布置的拉结筋。
2、平时使用的出入口及防护单元之间洞口如若采用构件封堵,应在钢筋绑扎阶段注意封堵框的预埋,在底板后浇面层应按设计选用的图集设置封堵凹槽。
3、在底板钢筋绑扎阶段应注意在防护门及活门门框每角2根长度1000的16螺纹钢预埋,不得漏埋。
4、防爆地漏、呼唤铵钮及下水管预埋:战时给排水管材应为镀锌钢管;战时排水防爆地漏为丝接口;为避免地漏安装后高出地面,施工单位应注意排水管底标高应控制在300mm以上,若无法把握防爆地漏尺寸,对防爆地漏一起与钢管接好预埋到设计标高后再浇筑底板砼。
第1篇人防工程,即人民防空工程,是一种特殊的建筑产品,它既具有一般建筑产品的质量要求,又具有特殊的人防要求。
以下是对人防工程施工要点的概括:一、防护可靠1. 人防工程在建筑、结构、通风、给排水、电气等各方面都有特殊的防护要求,对工程的整体性要求很高,必须做到防护可靠。
2. 保证工程整体的密闭性,人防墙体在建设和使用过程中不随意开洞,以满足对生化武器的防护要求。
3. 严格按照国家有关规范、规程、规定精心设计,施工部门要严格按照施工及验收规范、规程和设计图纸的要求精心组织、精心施工。
二、坚固耐用1. 人防工程的坚固耐用包括两个方面:既要平时使用时坚固耐用,又要战时使用时坚固耐用。
2. 人防工程必须满足结构强度要求,工程防水抗渗必须符合设计要求。
3. 地下工程的结构强度和防水、防潮除湿等是工程质量要求的主要指标之一,必须予以重视。
三、施工要点1. 钢筋绑扎施工:外墙水平施工缝留置高度要大于或等于500mm,并且中间要设置止水钢板;集水井应绑出钢筋子口;人防门及其战时封堵口,活槛与人防内的建筑水平面齐平,固定槛高出建筑水平面150mm。
2. 人防门框及战时封堵框的四个角要加强筋;人防工程的底板、墙、顶板都应设置梅花形的S型拉钩,间距不超过500mm。
3. 在人防区域内预留、预埋的管道内外面都必须经过防锈、防腐处理。
4. 穿越人防隔墙的管道应采用钢塑复合管或热镀锌钢管,穿越处按规范设置密闭套管。
5. 穿越人防隔墙的管道均应在人防侧安装P1.0Mpa的防护阀门。
6. 穿越人防隔墙的各种电缆、电线的防护密闭穿墙管和预留备用管应选用厚度不小于2.5mm的热镀锌钢管。
7. 电缆桥架和母线槽不得直接穿越人防隔墙,必须通过时应改为穿密闭套管通过,并符合防护密闭要求。
8. 各种动力配电箱、照明箱、控制箱等不得在人防隔墙上嵌墙暗装,必须设置时应采取挂墙式明装。
总之,人防工程施工要严格遵循国家相关规范和标准,确保工程质量和防护效果,为人民群众的生命财产安全提供有力保障。
第1篇一、施工准备1. 施工前,应了解人防工程的设计图纸,明确砼结构的设计要求、施工方法和质量标准。
2. 根据设计要求,准备好砼原材料,包括水泥、砂、石子、外加剂等,确保原材料质量符合规范要求。
3. 检查施工机械、设备是否完好,并做好维护保养工作。
4. 施工现场应设置安全警示标志,确保施工安全。
二、施工工艺1. 钢筋工程(1)钢筋加工:按照设计图纸要求,对钢筋进行加工,确保钢筋长度、直径、形状等符合要求。
(2)钢筋绑扎:钢筋绑扎应牢固,确保钢筋间距、保护层厚度等符合规范要求。
2. 模板工程(1)模板选材:选用质量合格的模板,确保模板的刚度和稳定性。
(2)模板安装:模板安装应平整、牢固,确保模板接缝严密,避免漏浆。
3. 砼浇筑(1)砼拌合:严格按照配合比进行砼拌合,确保砼质量。
(2)砼运输:砼运输过程中,应避免砼离析、分层现象。
(3)砼浇筑:砼浇筑应分层进行,每层厚度不宜超过250mm。
分层浇筑时,应采用插入式振捣器进行振捣,确保砼密实。
4. 砼养护(1)砼初凝后,应及时进行养护,防止砼开裂、变形。
(2)养护期间,应保持砼表面湿润,避免温度过高或过低。
三、施工质量控制要点1. 钢筋工程(1)钢筋加工尺寸、形状、间距等应符合设计要求。
(2)钢筋绑扎应牢固,避免松动、错位。
2. 模板工程(1)模板选材应符合规范要求,确保模板的刚度和稳定性。
(2)模板安装应平整、牢固,接缝严密。
3. 砼浇筑(1)砼拌合应严格按照配合比进行,确保砼质量。
(2)砼浇筑过程中,应避免离析、分层现象。
(3)砼振捣应均匀,确保砼密实。
4. 砼养护(1)砼初凝后,应及时进行养护。
(2)养护期间,应保持砼表面湿润。
四、施工注意事项1. 施工过程中,应加强现场管理,确保施工安全。
2. 施工人员应熟悉施工工艺和质量标准,提高施工质量。
3. 定期对施工过程进行检查,及时发现和解决问题。
4. 施工结束后,应及时进行验收,确保工程质量符合要求。
人防工程施工要点1人防工程施工要点防空地下室施工须按《人民防空地下室设计规范》( GB50038- ) 、《人民防空工程施工及验收规范》( GB50134- ) 、《人民防空工程质量检验评定标准》、《地下防水工程质量验收规范》( GB50208- ) 等有关设计和施工规范施工。
施工图须按人防主管部门或其委托审查机构审查合格, 方可施工。
结合施工现场检查情况, 本文将以土建、安装及安全施工三个方面具体阐述在实际施工中遇到的有关问题:一、说明1.为保证施工质量, 工程施工中应对隐蔽工程作好记录, 并应进行中间或分项检验, 合格后方可进行下一工序的施工。
2.人防工程在土建施工阶段涉及到各专业的预埋较为多, 土建施工前应进行图纸会审, 各专业分工明确。
设备安装工程应与土建工程紧密配合, 土建主体工程结束并检验合格后, 方可进行设备安装。
二、钢筋混凝土施工1、人防工程施工所采用的模板及支架必须具有足够的强度、刚度和稳定性; 保证工程结构和构件各部分形状、尺寸和相互位置的正确; 模板的接缝不应漏浆; 模板及其支架在安装过程中, 必须设置防倾倒的临时固定设施。
2、钢筋搭接处, 应在中心和两端用铁丝扎牢; 绑扎或焊接的钢2筋网和钢筋骨架, 不得有变形、松脱和开焊; 各受力钢筋之间的绑扎接头位置应相互错开。
3、大致积混凝土的浇筑应合理分段进行, 使混凝土沿高度均匀上升; 浇筑应在室外气温较低时进行, 混凝土浇筑温度不宜超过28摄氏度。
4、工程口部、防护密闭段、采光井、水库、水封井、防毒井、防爆井等有防护密闭要求的部位, 应一次整体浇筑混凝土。
三、底板浇注1、根据底板荷载主要系由下向上承受水压力、人防等效静载等荷载, 底板上层钢筋一般从底板梁上层主筋下穿越。
底板、侧墙、顶板上、下层钢筋绑扎时须设梅花型布置的拉结筋。
( 见设计规范第 4.11.11条要求)2、平时使用的出入口及防护单元之间洞口如若采用构件封堵, 应在钢筋绑扎阶段注意封堵框的预埋, 在底板后浇面层应按设计选用的图集设置封堵凹槽。
( 作法详见《07FJ02》)3、在底板钢筋绑扎阶段应注意在防护门及活门门框每角2根长度1000的16螺纹钢预埋, 不得漏埋。
墙厚大于400时, 不得少于3根。
( 作法详见《07FG04》)4、防爆地漏、呼唤铵钮及下水管预埋: 战时给排水管材应为镀锌钢管;战时排水防爆地漏为丝接口;为避免地漏安装后高出地面, 施工单位应注意排水管底标高应控制在300mm以上, 若无法把握防爆地漏尺寸, 建议施工单位对3防爆地漏一起与钢管接好预埋到设计标高后再浇筑底板砼。
( 作法详见《07FS02》)四、侧墙浇筑1、防护密闭门门框墙为悬臂板设计时, 应注意水平受力筋的直径、间距、锚固方向及锚固长度;水平受力筋应配置在外侧; 且门框墙受力筋宜封闭。
同时应注意门洞四角斜向钢筋的布置; 上门框设水平梁时, 其方向应朝向人防区内, 且应锚入两边墙内。
( 作法详见《07FG04》)2、临空墙、门框墙的模板安装, 其固定模板的对拉螺栓上严禁采用套管、混凝土预制件等。
3、人防门的安装对门框墙的垂直度要求很高, 施工单位应与人防门生产厂家密切配合,在支模时注意不得使用大模板, 门框模板支好后施工单位应作复核, 若有偏差则需由施工单位会同防护门安装厂家及时对门框墙垂直、水平作调正, 控制在允许偏差以内后再浇筑砼。
4、为保证人防工程施工质量, 防护密闭门、密闭门和活门门框墙、临空墙必须整体浇筑, 不留水平施工缝, 后浇带及施工缝位置应避开人防通道及人防门部位。
45、战时给排水, 供配电以及平时使用的消防, 采暖及电气有关预埋套管不能漏埋, 各专业应及时作复核;管线穿越人防围护结构时应在穿墙处预埋防护密闭套管。
( 作法详见《07FS02》及《07FD02》)6、战时通风穿墙管道必须预埋到位, 预埋管应加止水翼环, 该环与预埋管满焊, 翼环宽度≥50mm、板材厚≥3mm。
平时通风管穿人防墙体( 临空墙、密闭墙) 时不能预留孔洞, 必须在人防墙体有平战转换措施。
(作法详见《07FK02》)7、人员出入口和连通口的防护密闭门门框墙、密闭门门框墙上均应预埋4-6根备用管, 管径为50-80mm, 管壁厚度≥2.5mm的热镀锌钢管, 并应符合防护密闭要求。
(作法详见《07FD02》) 8、防空地下室内的各种动力配电箱、照明箱、控制箱及消防箱, 不得在外墙、临空墙、防护密闭隔墙、密闭隔墙上嵌墙暗装。
若必须设置时, 应采取挂墙式明装。
9、战时进、排风竖井应该设计、施工一次到位。
施工应注意在竖井内设爬梯; 出地面部分作防倒塌棚架结构; 地面通风口设多面进风百叶窗, 其中靠爬梯侧为活置式, 口径≥500×800mm。
(作法详见《07FJ02》及《07FG02》)10、排风口部防密门开启侧防爆呼唤铵钮须在浇筑侧墙前预埋到位,防爆电缆井请注意不要漏掉施工。
(作法详见《07FD02》及5《07FJ02》)五、顶板浇筑1、顶板吊钩预埋。
各人防门、临战封堵在顶板内预埋吊钩土建施工单位不能漏埋。
(作法详见《07FJ03》)2、在进风口部顶板内超压测压装置DN15镀锌钢管须预埋。
见《07FK02》)人防工程设备安装一、说明1.为保证人防工程施工质量, 人防工程专用防护防化设备的安装应选择具有人防安装资质的施工单位。
2.施工单位在设备安装时如遇到图纸设计错误或表示不请, 须按照设计及施工规范, 参照各专业图集进行安装。
给排水专业参照图集《07FS02》; 通风专业参照图集《07FK02》; 电气专业参照图集《07FD02》。
3.在安装过程中, 不得随意在防护密闭墙及密闭墙上后开洞。
二、消防、给排水的安装1、与防空地下室无关的管道不宜穿过人防围护结构, 上部建筑的生活污水管、雨水管、燃气管不得进入防空地下室。
2、穿过防空地下室顶板、临空墙和门框墙的管道, 其公称直径不宜大于150mm, 此时在穿墙处应设置刚性防水套管。
若管径大于150mm, 在其穿墙(穿板)处应设置外侧加防护挡板的刚性防水套6管。
3、穿过防空地下室顶板、临空墙和门框墙的管道, 均应在人防内侧设置防护阀门; 若管道穿过防护单元之间的防护密闭隔墙, 应在防护密闭隔墙两侧设置防护阀门( 指普通闸板阀或截止阀, 工作压力大于 1.0Mpa的钢芯阀) , 安装位置距穿人防墙、板部位不宜大于200mm。
4、穿过人防围护结构的管道均应采用钢塑复合管或热镀锌钢管, 不得使用铝塑复合管、 pvc塑材管等。
5、污水出水管上不但要在设置防护阀门, 其防护阀门符合本案第3条要求, 还应在管道上设置止回阀。
三.采暖通风设备的安装1、凡用于人防工程的人防专用防护、防化设备竣工验收前应安装到位, 且必须采用国家人防定点厂家的产品, 由具有人防安装资质的单位进行安装。
专用防护、防化设备仅限于本省内, 若选购外省产品, 须到西安市人防工程质量安全监督站进行厂家资质审核, 审核经过后方可采用。
2、从清洁区开始第一道手动密闭阀至工程口部的管道及配件, 应采用厚度2-3mm的钢板焊接制作。
其焊缝应饱满、均匀、严实。
73、染毒区的通风管道应采用焊接连接。
通风管道与通风设备及密闭阀应采用带密封槽的法兰连接, 其接触应平整; 法兰垫圈应采用整圈无接口橡胶密封圈, 橡胶厚度不应小于4mm。
4、设备安装前应仔细检查安装方向是否正确, 特别注意手动密闭阀的安装, 阀门上箭头标志方向应与冲击波的方向一致, 故在进风口阀门上箭头指向进风方向, 而在排风口却逆向排风方向。
5、对于一些细小检测设备也应注意不得漏装。
如室内外压差测量装置( 位于风机房或防化值班室) 、气密测量管( 位于工程口部) 及放射性监测管、压差测量管、尾气取样管、增压管等( 位于口部进风管上) 。
如图纸上未设计, 施工单位可根据图集《07FK02》确认其具体安装位置及作法6、如若平时特殊需求要使用战时通风设备, 应注意经常清洗和更换设备部件, 保证战时通风质量不受影响。
四、电气的安装1、各人员出入口和连通口的防护密闭门门框墙、密闭门门框墙上均应预埋4-6根备用管, 管径为50-80mm, 管壁厚度≥2.5mm的热镀锌钢管, 并应符合防护密闭要求。
2、当防空地下室内的电缆或导线数量较多, 且有集中敷设时, 可采用电缆桥架敷设的方式。
但电缆桥架不得直接穿过临空墙、防护密闭隔墙、密闭隔墙。
当必须经过时应改为穿管敷设, 并应符合防护密闭要求。
83、由室外地下进、出防空地下室的强电或弱电线路, 应分别设置强电或弱电防爆波电缆井。
防爆波电缆井应设置在紧靠外墙外侧。
防爆波电缆井内战时电源进线套管应按图纸预埋到位。
4、防空地下室内安装的变压器、断路器、电容器、等高低压电器设备, 应采用无油、防潮设备。
5、战时三种通风方式显示箱、控制箱及音响呼唤系统均应按图施工安装到位。
9人防体会( 1) 人防工程验收内容: 地基验槽后, 底板防水、底板钢筋、墙柱梁顶板钢筋等各项隐蔽工程和关键部位经监理工程师验收合格后, 按照监督计划中的必检点提前24小时通知人防站。
( 2) 人防工程从开始到结束有人防工程自己的一套资料表式, 要提前到人防站备案并购买资料表式和规范图集。
( 3) 施工单位应针对具体工程特点, 编制人防单位工程施工组织设计和安全施工组织设计。
资料人员应持有执业证书及印章, 工程建设过程中形成的工程资料应真实并加盖有执业印章。
( 4) 用于人防工程的防水材料, 应具备人防防水推广证。
防水材料订货合同签署完成后, 在防水工程施工前报人防站进行合同备案。
( 5) 对于冬施或冬停工程应将停工报告及复工报告报到我站进行复工前检查。
( 6) 有地下防水的工程, 地下水位应降至基底最低高程500mm以下, 降水作业应持续至基坑回填完毕。
( 7) 在临空墙、外墙、门框墙、密闭墙等有防护密闭要求的墙体上, 对拉螺杆严禁采用套管。
( 8) 防护密闭门及密闭门门框的锚固钢筋不得在工程施工现场进行焊接, 需由具备生产资质的厂家焊接检验合格后方可出厂。
带锚固钢筋的门框应在底板钢筋绑扎完毕进行安装、调整到位并支撑牢固, 避免先做门框墙钢筋再安装门框的倒置工序的现象。
10。
