2014年造价员《基础知识》精选例题:项目管理类型
- 格式:doc
- 大小:15.50 KB
- 文档页数:2
第2章设工程项目管理1.投资决策阶段的工作内容有哪些?(1)编报项目建议书。
(2)编制可行性研究报告。
2.生产准备工作一般包括哪些内容?(1)招收和培训生产人员。
招收项目运营过程中所需的人员,并采用多种方式进行培训。
特别要组织生产人员参加设备的安装、调试和工程验收工作,并使其能尽快掌握生产技术和工艺流程。
(2)组织准备。
主要包括生产管理机构设置、管理制度和有关规定的制定、生产人员的配备。
(3)技术准备。
主要包括国内装置设计资料的汇总,有关国外技术资料的翻译、编辑,各种生产方案、岗位操作法的编制以及新技术的准备等。
(4)物资准备。
主要包括落实生产用的原材料、协作产品、燃料、水、电、气等的来源和其他需协作配合的条件,并组织工装、器具、备品、备件等的制造和订货。
3.建设工程项目风险管理程序包括哪几个环节?(1)风险识别。
(2)风险分析与评估。
(3)风险应对策略的决策。
(4)风险对策的实施。
(5)风险对策实施的监控。
第3章建设工程合同管理4.建设工程合同争议的解决办法有哪些?发包人、承包人在履行合同时发生争议,可以和解或者要求有关主管部门调解。
当当事人不愿和解、调解或者和解、调解不成的,双方可以在专用条款内约定一下一种方式解决争议:第一种解决方式:双方达成仲裁协议,向约定的仲裁委员会申请仲裁;第二种解决方式:向有管辖权的人民法院起诉。
第4章建设工程造价构成5.工程造价的特点有哪些?(P81)(1)大额性(2)单个性(3)动态性(4)层次性(5)阶段性(多次性)6.有效控制工程造价以体现那些原则?(P82)(1)以设计阶段为重点的建设全过程造价控制。
(2)主动控制,以取得令人满意的效果。
(3)技术与经济相结合是控制工程造价最有效的手段。
7.要有效控制工程造价,关键应把握那些环节? (P85)(1)决策阶段做好投资估算。
(2)设计阶段强调限额设计。
(3)招标投标阶段重视施工招标。
(4)施工阶段加强合同管理与事前控制。
造价员考试《基础知识》练习题(含答案)造价员考试《基础知识》练习题含答案篇1一、单项选择题1.当工程分包时,分包单位按照分包合同的约定对( )负责。
A.设计单位B.建设单位C.总承包单位D.监理单位2.按照我国《招标投标法》规定,依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件截止日止,最短不得少于( )日。
A.10B.15C.20D.253.下列各项中,不属于注册造价工程师执业范围的是( )。
A.可行性研究投资估算的编制和审核B.投标报价的编制和审核C.工程造价分析与控制’D.工程经济纠纷的鉴定和仲裁4.根据我国现行规定,甲级和乙级工程造价咨询企业专职从事工程造价专业工作的人员中,取得造价工程师注册证书的人员分别不得少于( )人。
A.20和12B.16和8C.10和6D.8和65.在建设工程项目管理中,造价控制、进度控制、质量控制之间是( )关系。
A.相互矛盾B.相互统一C.相互对立统一D.相互独立6.完成施工用水、电、路工程和征地、拆迁以及场地平整等工作,应该属于( )阶段的工作内容。
A.施工图设计阶段B.建设准备阶段C.建设实施阶段D.生产准备阶段7.具备独立施工条件,能形成独立使用功能但不能独立发挥生产能力或工程效益的工程项目被称为( )。
A.分部工程B.分项工程C.单项工程D.单位工程8.在建设工程目标控制中,以下不属于主动控制的措施是( )。
A.识别风险,揭示各种影响目标实现和计划实施的潜在因素全国建设工程造价员资格考试《建设工程造价管理基础知识》模拟试题(三) ]。
231B.利用信息反馈系统及时发现偏离目标的情况,采取措施予以纠正C.制定必要的备用方案,对付可能出现的影响项目目标或计划实现的情况D.加强信息收集,为预测工程未来发展状况提供及时可靠的信息9.当有些风险无法回避、必须直接面对,而以自身的承受能力又无法有效地承担时,应该选择的风险应对策略为( )。
A.风险回避B.风险自留C.风险控制D.风险转移10.在合同履行过程中,价款或报酬约定不明确,依法应当执行政府定价或者政府指导价的,如逾期交货又遇到标的物的价格发生变化,则处理的原则是( )。

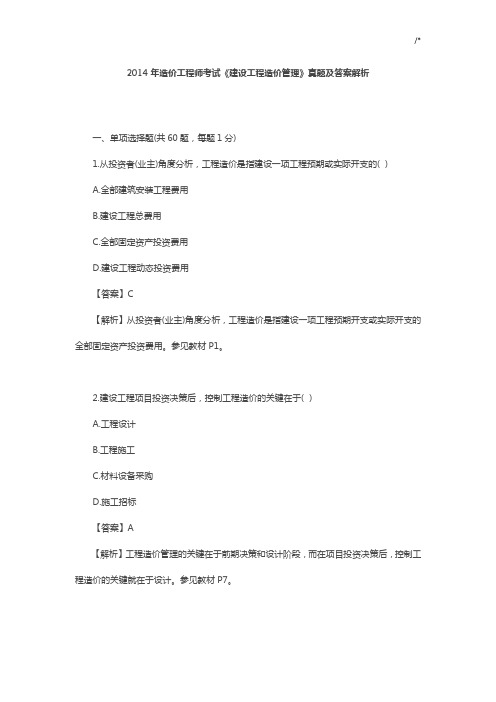

2014年造价工程师考试《建设工程造价管理》真题及答案解析一、单项选择题(共60题,每题1分)1.从投资者(业主)角度分析,工程造价是指建设一项工程预期或实际开支的( )A.全部建筑安装工程费用B.建设工程总费用C.全部固定资产投资费用D.建设工程动态投资费用【答案】C【解析】从投资者(业主)角度分析,工程造价是指建设一项工程预期开支或实际开支的全部固定资产投资费用。
参见教材P1。
2.建设工程项目投资决策后,控制工程造价的关键在于( )A.工程设计B.工程施工C.材料设备采购D.施工招标【答案】A【解析】工程造价管理的关键在于前期决策和设计阶段,而在项目投资决策后,控制工程造价的关键就在于设计。
参见教材P7。
3.根据《注册造价师工程管理办法》,取得造价工程师执业资格证书的人员,自资格证书签发之日起1年后申请初始注册的,应当提供( )证明。
A.工程造价咨询业绩B.社会基本养老保险C.医疗保险D.继续教育合格【答案】D【解析】申请初始注册的,应当提交下列材料:①初始注册申请表;②执业资格证件和身份证件复印件;③与聘用单位签订的劳动合同复印件;④工程造价岗位工作证明;⑤取得造价工程师执业资格证书的人员,自资格证书签发之日起1年后申请初始注册的,应当提供继续教育合格证明;⑥受聘于具有工程造价咨询企业资质的中介机构的,应当提供聘用单位为其交纳的社会基本养老保险凭证、人事代理合同复印件,或者劳动、人事部门颁发的离退休证复印件;⑦外国人、台港澳人员应提供外国人就业许可证书、台港澳人员就业证书复印件。
P10。
4.根据《注册造价工程师管理办法》,提供虚假材料申请造价工程师注册的,在( )年内不得再次申请造价工程师注册。
A.1B.2C.3D.4【答案】A【解析】隐瞒有关情况或者提供虚假材料申请造价工程师注册的,不予受理或者不予注册,并给予警告,申请人在1年内不得再次申请造价工程师注册。
参见教材P13。
5.根据《注册造价师工程管理办法》,甲级工程造价咨询企业技术负责人是注册造价工程师,并具有工程或工程经济类高级专业技术职称,且从事工程造价专业工作( )年以上。
江苏省建设工程造价员资格考前培训《工程造价基础理论》习题第一章建设工程造价概论1、建设工程项目分类建设工程分类有多种形式,按建设工程性质可分为()。
A、迁建工程B、自筹资金C、新建项目D、中外合资E、改建项目答案:A C E第一章建设工程造价概论1、建设工程项目分类建设工程分类有多种形式,按建设用途划分的是()。
A、市政基础设施工程B、生产性建设项目C、自筹资金建设项目D、经营性工程建设项目答案:B第一章建设工程造价概论1、建设工程项目分类建设工程分类有多种形式,按建设性质划分的是()。
A、非生产性建设项目B、国家预算拨款项目C、经营性工程建设项目D、改建项目答案:D第一章建设工程造价概论1、建设工程项目分类建设单位对原有建设项目进行总体设计,扩大建设规模后,当新增固定资产价值超过原有固定资产价值()以上时,才算新建项目。
A、1倍B、2倍C、3倍D、4倍答案: C第一章建设工程造价概论2、建设项目的构成具有独立的设计文件、在竣工后可以独立地发挥效益或生产能力的产品车间生产线或独立工程是()。
A、单项工程B、单位工程C、分部分项工程D、建设项目答案: A第一章建设工程造价概论2、建设项目的构成某工程有独立设计的施工图纸和施工组织设计,但建成后不能独立发挥生产能力,此工程应属于()。
A、分部分项工程B、单项工程C、分项工程D、单位工程答案: D第一章建设工程造价概论2、建设项目的构成在一般工业和民用建筑工程中,不能作为分部工程的是( )。
A.地面工程B.采暖工程C.屋面工程D.脚手架工程答案: D第一章建设工程造价概论2、建设项目的构成土建工程的分部工程是按建筑工程的主要部位划分的,例如()。
A、砌筑工程B、钢筋工程C、地面工程D、混凝土项目答案: C第一章建设工程造价概论2、建设项目的构成在建设项目构成中,属于分部工程是()。
A、管道工程B、通风工程C、土方工程D、基础工程E、钢筋工程答案:ABD第一章建设工程造价概论2、建设项目的构成⏹下列关于工程建设项目表述正确的是( )⏹A.单项工程是指具有独立的设计文件、在竣工后可以独立发挥效益或生产能力的独立工程⏹B.单位工程是指不能独立发挥生产能力,但具有独立设计的施工图纸和组织施工的工程⏹C.建设项目是指按一个总体设计进行建设施工的一个或几个单项工程的总体⏹D.钢筋工程属于土建工程的分部工程⏹E.管道工程属于安装工程的分部工程⏹答案:ABCE第一章建设工程造价概论1.2 工程造价含义建设工程承包价格是对应于()而言的。
北京2014年造价员考试《基础知识》试题及答案一一、单项选择题1、对于工期长、技术复杂、施工过程中发生各种不可预见因素较多的大型土建工程,以及业主为了缩短工程建设周期初步设计完成后进行施工招标工程,应选择最适用的合同类型为( C ).A、总价合同B、成本加酬金合同C、单价合同D、任意合同2、承包商按投标时业主接受的合同价格一笔包死,在合同履行过程中,如果业主没有要求变更原定的承包内容,承包商在完成承包任务后,不论其实际成本如何,均应按合同价获得工程款的支付.这种合同计价模式属于( A )。
A、固定总价合同B、可调总价合同C、单价合同D、成本加酬金合同3、采用固定总价合同时,( B )要考虑承担合同履行过程中的主要风险.A、转包商B、承包商C、发包商D、业主4、单价合同的工程量清单内所开列的工程量为(A )。
A、估计工程量B、准确工程量C、实际完成工程量D、图纸工程量5、从承包商角度出发,为了尽量减少其合同风险,首先考虑采用的合同形式应该是( A )。
A、成本加酬金合同B、固定总价合同C、可调总价合同D、单价合同6、下列费用中不属于社会保障费的是(D )。
A、养老保险费B、失业保险费C、医疗保险费D、住房公积金7、工程监理费是指(B )招标委托工程监理单位实施工程监理的费用。
A、施工单位B、建设单位C、质量监督单位D、国家有关部门8、工程造价计价主要方法有(C ).A、定额单价法一种B、直接费单价法一种C、直接费单价和综合单价法两种D、定额单价法和直接费单价法两种9、预算定额是由(A )组织编制,审批并颁发执行。
A、国家主管部门或其授权机关B、国家发展改革委员会C、国家技术管理局D、以上均可10、劳动定额是建筑安装工人在正常的施工生产条件下,在一定的生产技术和生产组织条件下,在平均先进水平的基础上制定的。
又称( A )。
A、人工定额B、概算定额C、施工定额D、预算定额11、劳动定额分为产量定额和时间定额两类,时间定额和产量定额的关系(D )。
2014年一级建造师考试《项目管理知识》真题及答案解析一、单项选择题(给出的选项中,只有1个最符合题意。
每选正确1题,得1分,满分70分)二、 1.关于关键工作和关键线路的说法正确的是()。
三、 A.关键线路上的工作全部是关键工作四、 B.关键工作不能再非关键线路上五、 C.关键线路上部允许出现虚工作六、 D.关键线路上的工作总时差均为零七、【答案】A八、【解析】选项B非关键线路上也有可能有关键工作;选项C关键线路上允许有虚工作;选项D应为“总时差为0的工作为关键工作”。
参见教材P152。
九、十、 2.在FIDIC系列合同中,《EPC交钥匙项目合同条件》的合同计价采用()。
十一、 A.固定单价十二、 B.变动单价十三、 C.固定总价十四、 D.变动总价十五、【答案】C十六、【解析】《EPC交钥匙项目合同条件》适用于在交钥匙的基础上进行的工程项目的设计和施工,承包商要负责所有的设计、采购和建造工作,在交钥匙时,要提供一个设置配备完整、可以投产运行的项目。
合同计价采用固定总价方式,只有在某些特定风险出现时才调整价格。
参见教材P352。
十七、十八、 3.某双代号网络图如下图所示,存在的错误是()。
A.工作代号相同B.出现无箭头连线C.出现无箭头节点箭头D.出现多个起点节点【答案】A【解析】工作①-②,用两条箭线表示是错误的,在双代号网络图中每一项工作都必须用一条箭线和两个代号表示。
参见教材P129。
4.项目投资的动态控制中,相对于工程合同价,可作为投资计划值的是()。
A.工程支付款B.工程结算C.工程预算D.项目估算【答案】C【解析】进行项目的估算、概算、预算、标底、合同价、投资使用计划和实际投资的动态比较(如概算和预算的比较、概算和标底的比较、概算和合同价的比较、预算和合同价的比较等),并形成各种比较报表。
参见教材P370。
5.建设行政主管部门市场诚信信息平台上良好行为记录信息的公布期限一般为()。
2014年一级建造师《项目管理》复习题集第六章第三节1Z 2 0 6 0 3 0 合同计价方式建设工程施工承包合同的计价方式主要有三种,即总价合同、单价合同和成本补偿合同。
1.单价合同的运用(1)单价合同的适用范围当施工发包的工程内容和工程量一时尚不能十分明确、具体地予以规定时。
固定单价合同适用于工期较短、工程量变化幅度不会太大的项目。
(2)单价合同的特点单价优先,当总价和单价的计算结果不一致时,以单价为准调整总价。
(3)单价合同的风险由于单价合同允许随工程量变化而调整工程总价,业主和承包商都不存在工程量方面的风险,因此对合同双方都比较公平。
(4)单价合同的不足业主需要安排专门力量来核实已经完成的工程量。
2.总价合同的运用(1)总价合同又分固定总价合同和变动总价合同两种。
(2)固定总价合同1)固定总价合同的风险承担承包商承担了全部的工作量和价格的风险;在双方都无法预测的风险条件下和可能有工程变更的情况下,承包商承担了较大的风险,业主的风险较小;采用固定总价合同,双方结算比较简单,但是由于承包商承担了较大的风险,因此报价中不可避免地要增加一笔较高的不可预见风险费。
承包商的风险主要有两个方面:一是价格风险,二是工作量风险。
2)固定总价合同的适用条件①工程量小、工期短,估计在施工过程中环境因素变化小,工程条件稳定并合理;②工程设计详细,图、纸完整、清楚,工程任务和范围明确;③工程结构和技术简单,风险小;④投标期相对宽裕,承包商可以有充足的时间详细考察现场、复核工程量,分析招标文件,拟订施工计划。
(3)变动总价合同1)变动总价合同调整总价的条件在合同执行过程中,由于通货膨胀等原因而使所使用的工、料成本增加时,可以按照合同约定对合同总价进行相应的调整。
当然,一般由于设计变更、工程量变化和其他工程条件变化所引起的费用变化也可以进行调整。
2)变动总价合同的风险风险由业主承担,对承包商而言,其风险相对较小,但对业主而言,不利于其进行投资控制,突破投资的风险就增大了。
造价员考试《基础知识》精选试题及答案(1)1.机械台班单价中的折旧费计算公式为( )。
A.台班折旧费=机械预算价格/耐用总台班数B.台班折旧费=机械预算价格×(1-残值率)/耐用总台班数C.台班折旧费=机械预算价格×(1-残值率)×贷款利息系数/耐用总台班数D.台班折旧费=机械账面净值/耐用总台班数答案:C2.财务评价的实质是对基础数据进行加工,使其系统化、表格化、以最终计算( )来反映项目的本质情况。
A.效益指标B.费用指标 C.价值指标 D.评价指标答案:D3.概算造价是指在初步设计阶段,预先测算和确定的工程造价,它主要受( )控制。
A.投资估算B.合同价C.修正概算造价D.预算造价答案:A4.按《招标投标法》规定,招标文件自发放之日起,至投标截止时间的期限,最短不得少于( )天。
A.15B.20C.30D.45答案:B5.确定中标企业的主要依据是标价合理,能保证质量和工期、社会信誉良好及( )。
A.具有较强的带资能力B.与投标单位有良好的合作关系C.经济效益好D.技术准备好答案:C6.委托设计单位编制工程概预算的费用属于( )。
A.建设单位管理费B.建设单位开办费C.勘察设计费D.建设单位经费答案:C7.某新建项目,建设期 4年,分年均衡进行贷款,第一年贷款1000 万元,以后各年贷款均为500万元,年贷款利率为6%,建设期内利息只计息不支付,该项目建设期贷款利息为( )万元。
A.76.80B.106.80C.366.30D.389.35答案:C8.国外建筑安装工程费用中的暂定金额( )。
A.包括在合同价中,但只有工程师批准后才能动用B.不包括在合同价中,只有工程师批准后才能动用C.不包括在合同价中,只有业主批准后才能动用D.包括在合同价中,由承包商自主使用答案:A9.以同一性质的施工过程——工序作为研究对象,表示生产产品数量与时间消耗综合关系编制的定额是A.施工定额B.劳动定额C.预算定额D.概算定额( )。
2014年建设工程造价管理真题及答案解析D程施工组织设计和施工方案C.施工总平面图、施工总进度计划和专项施工方案D.施工组织总设计、单位工程施工进度计划和施工作业计划【答案】B【解析】本题考查的是工程项目施工组织设计。
按编制对象不同,施工组织设计的三个层次,即:施工组织总设计、单位工程施工组织设计和施工方案。
参见教材P90.19.下列工程项目目标控制方法中,可用来掌握产品质量波动情况及质量特征的分布规律,以便对质量状况进行分析判断的是()。
A.直方图法 B.鱼刺图法 C.控制图法 D.S曲线法【答案】A 【名师解析】直方图是以直方图形的高度表示一定范围内数值所发生的频数,据此可掌握产品质量的波动情况,了解质量特征的分布规律,以便对质量状况进行分析判断。
参见教材P105.20.建设工程组织流水施工时,某施工过程(专业工作队)在单位时间内完成的工程量为()。
A.流水节拍 B.流水步距 C.流水节奏 D.流水能力【答案】D 【解析】流水强度是指流水施工的某施工过程(队)在单位时间内所完成的工程量,也称为流水能力或生产能力。
参见教材P109.21.某工程划分为三个施工过程、4个施工段组织流水施工,流水节拍见下表,则该工程流水施工工期为()天。
A.22 B.23 C.26 D.27流水节拍表(单位:天)【答案】D 【解析】施工过程Ⅰ:4,9,12,16;施工过程Ⅱ:3,5,8,10;施工过程Ⅲ:4,7,12,16。
K1,2=max[4,6,7,8,-10]=8;K2,3=max[3,1,1,-2,-16]=3。
T=(8+3)+16=27。
参见教材P116.22.工程网络计划中,关键线路是指()A.双代号网络计划中无虚箭线B.单代号网络计划中由关键工作组成 C.双代号时标网络计划中无波形线 D.双代号网络计划中由关键节点组成【答案】C 【解析】双代号时标网络计划凡自始至终不出现波形线的线路即为关键线路,关键线路上可能有需工作存在。
2014年造价员《基础知识》精选例题:项目管理类型
典型题目:()的项目管理是全过程的项目管理,包括项目决策与实施阶段的各个环节。
A.总承包方
B.设计方
C.业主方
D.施工方
答案:C
典型题目:下列关于建设工程项目管理类型的论述中,正确的是()。
A.业主方的项目管理是全过程的项目管理
B.项目管理单位也可以为业主提供全过程的项目管理
C.工程总承包方的项目管理是指项目施工安装阶段的项目管理
D.设计方的项目管理应该延伸到项目的施工阶段和竣工验收阶段
E.设计方的项目管理包括项目的施工质量、成本、工期、安全和环境保护目标
答案:ABD
典型题目:项目管理的任务不包括()。
A.合同管理
B.地质勘测
C.信息管理
D.目标控制
答案:B。
