工程量清单确认函
- 格式:doc
- 大小:11.50 KB
- 文档页数:1
第1篇尊敬的[施工方名称]:您好!我方[建设单位名称](以下简称“我方”)与贵方[施工方名称](以下简称“贵方”)于[合同签订日期]签订了《[工程项目名称]工程施工合同》(以下简称“合同”),合同编号为[合同编号]。
根据合同约定,贵方负责[工程项目名称]的施工工作。
为确保工程顺利进行,现就工程施工量确认事宜函告如下:一、工程概况1. 工程名称:[工程项目名称]2. 工程地点:[工程地点]3. 工程规模:[工程规模]4. 施工工期:[施工工期]二、工程施工量确认1. 工程施工量确认依据:根据合同约定,工程施工量以以下文件为准:(1)设计图纸及变更通知单;(2)工程量清单及计价表;(3)现场实际施工情况;(4)国家及地方相关规范、标准。
2. 工程施工量确认程序:(1)贵方应按照合同约定,在工程完工后7日内向我方提交工程施工量清单及相关证明材料;(2)我方在收到贵方提交的材料后,应在5日内完成审核,并确认工程施工量;(3)如对工程施工量有异议,双方应友好协商解决;协商不成,可依法申请仲裁或诉讼。
三、其他事项1. 贵方应严格按照合同约定,保证工程施工质量,确保工程按期完工;2. 双方应加强沟通与协调,共同推进工程进度;3. 如遇不可抗力等因素导致工程延期,双方应按照合同约定进行处理。
敬请贵方予以高度重视,积极配合我方完成工程施工量确认工作。
如有疑问,请及时与我方联系。

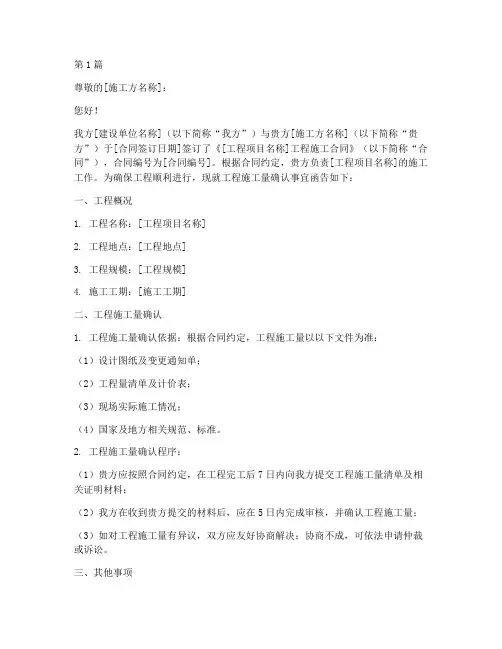

特此函告![建设单位名称][法定代表人/负责人姓名][职务][联系方式][日期]第2篇致:[施工方名称]尊敬的[施工方负责人姓名]:您好!我方[甲方名称](以下简称“我方”)与贵方[施工方名称](以下简称“贵方”)于[合同签订日期]签订了《[项目名称]工程施工合同》(以下简称“合同”),合同编号为[合同编号]。
根据合同约定,我方现就[项目名称]工程的施工量进行确认,具体如下:一、工程概况1. 工程名称:[项目名称]2. 工程地点:[工程地点]3. 工程规模:[工程规模]4. 工程内容:[工程内容]5. 工程合同总价:[合同总价]二、施工量确认1. 施工量计算依据:本次施工量确认依据合同约定、施工图纸、工程变更、现场实际情况以及贵方提供的施工量清单。
建筑工程工程量确认单范文在建筑工程中,工程量确认单是一份非常重要的文件,它记录了工程项目中实际完成的工程量,是工程结算和支付工程款的重要依据。
下面为您提供一份建筑工程工程量确认单的范文,以供参考。
工程名称:具体工程名称工程地点:详细工程地点施工单位:施工单位名称监理单位:监理单位名称建设单位:建设单位名称确认单编号:具体编号确认日期:年/月/日一、工程概况本工程为工程类型,包括主要工程内容。
工程于开工日期开工,至完工日期基本完工。
二、工程量确认范围本次工程量确认的范围包括但不限于以下内容:1、基础工程土方开挖及回填:具体工程量基础混凝土浇筑:具体工程量基础钢筋制作与安装:具体工程量2、主体结构工程混凝土柱、梁、板浇筑:具体工程量钢筋制作与安装:具体工程量砌体工程:具体工程量3、建筑装饰工程内外墙抹灰:具体工程量地面铺贴:具体工程量门窗安装:具体工程量4、屋面工程屋面防水:具体工程量保温层铺设:具体工程量5、给排水工程管道铺设:具体工程量卫生器具安装:具体工程量6、电气工程电线电缆敷设:具体工程量灯具、插座安装:具体工程量三、工程量确认依据1、施工图纸及设计变更文件2、工程施工合同3、经监理单位批准的施工方案4、现场实际测量数据5、相关的施工规范和质量验收标准四、工程量确认过程1、施工单位在完成相应的工程内容后,及时向监理单位提交工程量计量申请,并附上相关的证明资料。
2、监理单位收到申请后,组织专业监理工程师对施工单位提交的工程量进行审核。
审核过程中,监理工程师对照施工图纸、设计变更、施工规范等文件,对施工单位申报的工程量进行逐一核实,并进行现场测量和检查。
3、对于审核过程中发现的问题,监理工程师及时与施工单位沟通,要求施工单位进行整改或补充相关资料。
4、经监理单位审核确认无误后,填写工程量确认单,并签署意见。
5、建设单位收到监理单位签署的工程量确认单后,组织相关人员进行复核。
复核无误后,签署意见并盖章。
工程量清单确认书一、项目背景在进行工程项目开展过程中,工程量清单的编制和确认是至关重要的环节。
工程量清单是指根据项目施工图纸、设计方案和技术要求,对工程项目所需材料、施工工艺及劳动力等进行详细列举和计量的文件。
工程量清单确认书是由业主或委托单位向施工单位提交的确认工程量清单的文件,用于确保工程量清单的准确性和一致性。
二、确认目的工程量清单确认书的主要目的是:1. 确保工程单位和业主对于工程量清单的内容达成一致,避免后续工程进展过程中的纠纷。
2. 提供工程量清单的书面确认,便于监理单位监督和控制工程进度和质量。
3. 为工程结算提供依据,确保工程款的支付准确和及时。
三、确认要求在确认工程量清单的过程中,需要注意以下要求:1. 工程量清单应与相关图纸、设计方案和技术要求保持一致,确保所有项目的计量准确。
2. 工程量清单应明确列举所有的材料和施工工艺,并注明数量、规格和单价等详细信息。
3. 工程量清单应按照工程项目的工序进行分类,并注明各个工序的起止时间和工期。
4. 工程量清单应包含相关的技术标准和质量要求,确保施工单位能够按照要求完成工程项目。
5. 工程量清单应由业主或委托单位负责人签字确认,并确保施工单位收到清单副本。
四、确认流程1. 工程单位编制工程量清单,并提交给业主或委托单位。
2. 业主或委托单位对工程量清单进行审核,确认是否符合要求。
3. 若对工程量清单有异议,业主或委托单位应及时与工程单位进行沟通,协商解决争议。
4. 业主或委托单位签署工程量清单确认书,并将清单副本交付给工程单位。
5. 工程单位收到工程量清单确认书后,应认真核对并妥善保存,以备工程施工和结算使用。
五、注意事项在进行工程量清单确认的过程中,需注意以下事项:1. 工程量清单应保密,不得随意外传或泄露。
2. 工程量清单确认书应保存至少五年,以备后续工程验收和结算使用。
3. 如发现工程量清单有误或需要进行修改,应及时通知对方单位并进行协商。
.

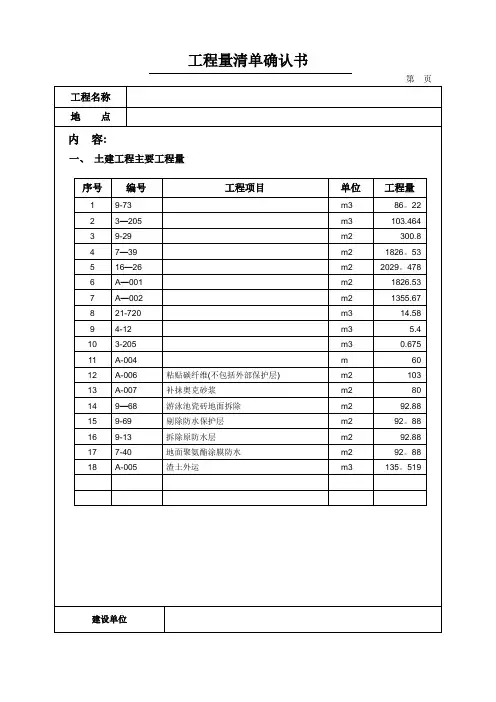

精选范本工程量确认单
合同编号:1GLJ201411140774 编号:

工程名称阳极组装车间土建工程收方日期 2015年 05月 20 日收方部位10KV、循环水配电室、专用配电室收方内容土方开挖及回填
参加人员
工程项目内容:

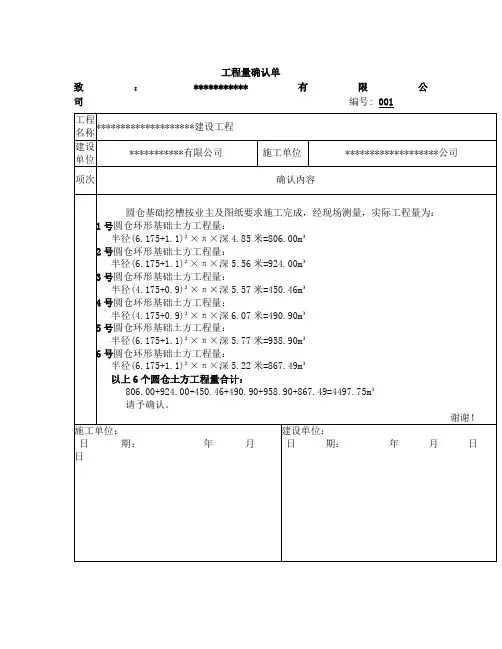

由于在建施图纸下发之前,应建设单位要求,1、我单位承建的阳极组装车间10KV、循环水配电室已完成土方回填,建施图纸下发后按照图纸要求,对10KV、循环水配电室、专用配电室设备基础、沟道进行二次开挖,由于主体结构已完成,机械无法进入,只能采取人工回填夯实,现我单位已完成二次开挖和回填夯实工作;2、我单位已按图施工完成专用配电室工程,在此之前,应建设单位通知,临时取消专用配电室,将我单位已完成土方开挖回填至-0.70m,由此产生的工程量现报建设单位予以确认,工程量如下:
1、10kv机械二次开挖工程量:11.5*30*1.35-20.4*0.3+=584.75m3
2、循环水配电室人工二次开挖工程量:7.8*2.44*1.05=19.98m3
3、专用配电室机械土方开挖:16*4.6*1.7
(运距从阳极组装车间至弃土场打表2km)
4、专用配电室机械回填工程量:16*4.6*1.7=125.12m3
5、人工二次回填夯实工程量:459.63-212.25=247.38m3
(运距从弃土场至阳极组装车间打表2km)
2、附(简图)及相关备注与说明:
平面简图
照片
施工单位监理单位建设单位
现场代表:现场代表:现场代表:预算部门:
财务部:总经理(盖章):
注:1、本件由施工单位上报一式一份。
2、盖有建设单位红章且有建设单位统一编号的复印件视为原件。
工程量清单确认函
尊敬的客户:
感谢您选择我们的建筑工程服务。
我们近期完成了您的工程量清单,并附在本确认函中。
请您仔细核对清单内容并在下方表格中签字确认,以确保最终工程顺利进行。
工程详情
以下是我们完成的工程详情:
•工程名称:
•工程地点:
•工程描述:
•工程时间:
•总造价:
•工程负责人:
工程量清单
下面是我们为您完成的工程量清单。
我们将列出每个工程项目的名称、规格、单位、数量以及价格。
请您核对清单,并在下方表格中签字以确认。
项目名称规格单位数量价格
签字确认
请您在下列表格中签字确认,表示您已经仔细核对并确认以上工程量清单。
姓名签字日期
注意事项
•如果您对工程量清单有任何疑问或更改,请及时联系我们的工程负责人。
•如您对清单中任何一项并不满意,您可以与我们协商更改或取消该项工程。
•我们将根据您在本确认函中所做的确认进行工程的最终定价。
再次感谢您对我们的信任和支持。
我们期待着为您提供优质的建筑工程服务。
注意:本确认函不作为工程合同。
