单体调试国家强制性条文试验项目清单
- 格式:doc
- 大小:24.00 KB
- 文档页数:1
=====WORD完整版…-可编辑…-专业资料分享泰国NongKhaem市政固体废物焚烧发电项目(2X250d/焚烧线9.8MW机组(初稿)单体调试方案中国水电十四局机电安装分公司目录一、编制依据及引用的标准3二、工程概况及试运范围3三、试运范围5四、试运作业人员配备及职责要求:5五、试运所需机械装备及工器具量具、安全防护用品配备5六、试运条件及试运前准备工作5七、试运程序、方法及要求6八、质量控制及质量验收12九、安全、文明施工及环境管理要求和措施14十、单机试转表格汇总15、编制依据及引用标准1、《电力建设施工及验收技术规范》DL/T5047-2012(锅炉机组篇)2、《电力建设施工及验收技术规范》DL5011-92(汽轮机组篇)3、《电力建设安全工作规程》(火力发电厂部分)2002年版4、《中华人民共和国工程建设标准强制性条文电力工程部分》(2006版)5、《电力建设施工质量验收及评价规程第2部分锅炉机组》DL/T5210.2-20096、《电力建设施工质量验收及评价规程第3部分汽轮发电机组》DL/T5210.3-20097、《电气装置安装工程资料检验及评定工程》DL/T5161.1〜17-20028、《火力发电建设工程启动试运及验收规程》DL/T5437-20099、设备厂家图纸及技术资料10、设计院图纸二、工程概况及试运范围1、工程概况本工程建设规模为2台250吨/天焚烧炉配1台9.8MW汽轮发电机组。
其主要附属运转设备安装情况如下表:三、试运范围:包含电动机单体及转动、运行设备单体试运。
四、试运作业人员配备及职责要求:详单体试运工作程序五、试运所需机械装备及工器具量具、安全防护用品配备(1)试运所需工器具量具(2)安全防护用品配备1)个人安全防护用品配备:安全帽、安全带、手套、绝缘鞋等;2)试运区域安全防护用品配备:安全网、安全围栏、消防器材等。
六、试运条件及试运前准备工作(1)安装工作已经结束并验收合格。
作业指导书编号: ZHYD005-DQ--24工程名称:海南国电西南部电厂工程作业项目名称:电气保护装置单体试验编制单位:安徽电建一公司国电海西项目部电仪科批准:安全:质量:工程:审核:编制:时间:时间:时间:时间:时间:时间:出版日期年月日版次第一版目录1作业任务 (1)2编写依据 (1)3作业准备和条件 (1)4作业方法及安全、质量控制措施 (2)5精细化管理实施细则 (2)6作业质量标准及检验要求 (5)7技术资料要求 (5)8危险源、环境因素辨识及防范措施、文明施工标准 (5)9有关计算及其分析 (6)10附录 (6)1作业任务1.1作业项目概况及范围国电海南西南部电厂一期工程装机容量为2×350MW。
厂址所在地乐东黎族自治县,位于海南省西南部,靠山临海,东南与著名旅游胜地三亚市毗邻,西北靠海南新兴工业城东方市。
本作业作业指导书项目范围为A标段的电气保护装置、自动装置、录波装置等单体试验。
1.2主要工程量A标段范围内的保护装置、自动装置等单体试验。
1.3工期要求根据三级网络进度计划调整情况满足工期要求。
本工程计划2015年3月18日开工,预计于7月30日完工。
2编写依据a)中华人民共和国建设部(GB- 50150-2006)《电气装置安装工程电气设备交接试验标准》b)GB14285-2006《继电保护和安全自动装置技术规程》c)DL/T 995-2006《继电保护和电网安全自动装置检验规程》d)2011年版《工程建设标准强制性条文(电力工程部分)》e)中南电力设计院图纸及相关设备厂家资料3作业准备和条件3.1技术准备3.2.1. 施工前图纸应经过专业会审和综合会审。
3.2.2. 所需用试验设备均应到位且应经检验合格。
3.2.3. 对具体的试验方案清楚明了。
3.2.4. 熟悉施工对象的质量要求和质量检验步骤。
3.2.5. 应经安全技术交底,明白施工危险点及环境保护要求。
3.2作业人员3.2.1作业人员配置3.2.2对参加人员的素质要求:3.2.2.1试验人员应熟悉相关仪器的使用,并理解各试验的基本原理,有相应的高压试验理论知识;且具备国家认可的相应资格证书;3.2.2.2试验人员应具备实际工作经验和相关的安全知识;3.2.2.3作业负责人负责本次作业组全体人员的安全和进行工作安排,其他作业人员必须服从现场负责人的安排和一切试验操作听从负责人指令。

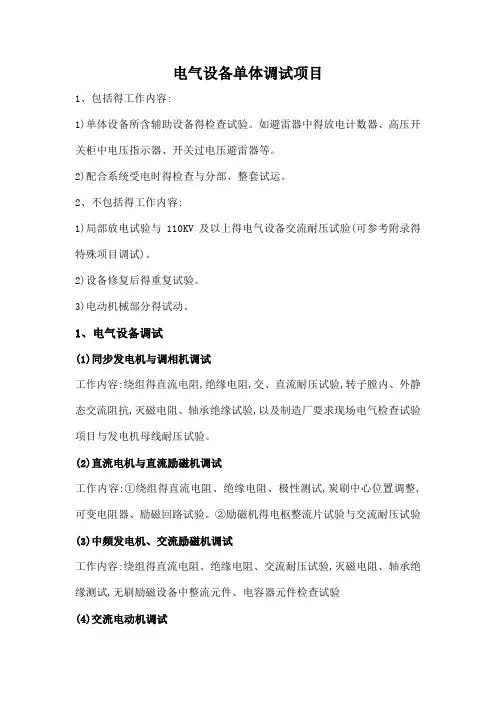

电气设备单体调试项目1、包括得工作内容:1)单体设备所含辅助设备得检查试验。
如避雷器中得放电计数器、高压开关柜中电压指示器、开关过电压避雷器等。
2)配合系统受电时得检查与分部、整套试运。
2、不包括得工作内容:1)局部放电试验与110KV及以上得电气设备交流耐压试验(可参考附录得特殊项目调试)。
2)设备修复后得重复试验。
3)电动机械部分得试动。
1、电气设备调试(1)同步发电机与调相机调试工作内容:绕组得直流电阻,绝缘电阻,交、直流耐压试验,转子膛内、外静态交流阻抗,灭磁电阻、轴承绝缘试验,以及制造厂要求现场电气检查试验项目与发电机母线耐压试验。
(2)直流电机与直流励磁机调试工作内容:①绕组得直流电阻、绝缘电阻、极性测试,炭刷中心位置调整,可变电阻器、励磁回路试验。
②励磁机得电枢整流片试验与交流耐压试验(3)中频发电机、交流励磁机调试工作内容:绕组得直流电阻、绝缘电阻、交流耐压试验,灭磁电阻、轴承绝缘测试,无刷励磁设备中整流元件、电容器元件检查试验(4)交流电动机调试工作内容:绕组直流电阻、绝缘电阻、极性、耐压试验电阻器及起动设备试验,空载转动检查与空载电流测量注;50KW以下得低压交流电动机与回路试验一起进行(5)电力变压器调试工作内容:变压器本体、套管、电流互感器与绝缘油得试验,气体继电器校验,温度显示器、压力释放器、分接头指示器、变压器中心点接地电阻等试验,配合变压器吊芯检查,干燥测试,冷却装置试验,配合冲击试验(6)电抗器及消弧线圈调试工作内容:绕组得直流电阻、绝缘电阻、交流耐压试验。
35KV及以上得油浸式电抗器及消弧线圈得介质损、直流泄露、绝缘油试验以及非纯瓷套管试验。
330~500KV电抗器受电后箱壳表面温度测量,500KV电抗器箱壳振动及噪声测量(7)互感器调试工作内容:①绝缘电阻、励磁特性、极性与变比试验,电压互感器一次绕组直流电阻与交流耐压试验。
35KV及以上互感器得介质损试验,电压互感器支架介质损试验。
1、工程概况:临汾热电厂新建工程#1机组热控仪表校验工作主要包括普通弹簧管压力表、电接点弹簧管压力表、双金属温度计、压力变送器、差压变送器、温度变送器;差压开关、压力开关、液位开关、温度开关;热电阻、热电偶、;液位计等仪表的校验。

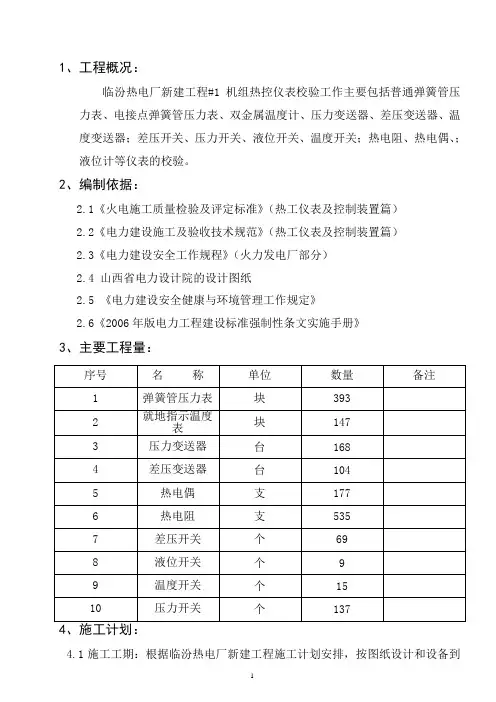

2、编制依据:2.1《火电施工质量检验及评定标准》(热工仪表及控制装置篇)2.2《电力建设施工及验收技术规范》(热工仪表及控制装置篇)2.3《电力建设安全工作规程》(火力发电厂部分)2.4 山西省电力设计院的设计图纸2.5 《电力建设安全健康与环境管理工作规定》2.6《2006年版电力工程建设标准强制性条文实施手册》3、主要工程量:4.1施工工期:根据临汾热电厂新建工程施工计划安排,按图纸设计和设备到货情况,1#机组热控仪表校验将在2009年09月25日开工,2009年11月25日竣工。
4.2施工人员配备及劳动力计划:本施工项目共由5人进行,设置1名班长,全面负责热工试验室的一次校验工作,配备4名持有《计量检定员证书》的且有一定工作经验的人员,进行全厂仪表的一次校验工作。
所有施工人员都必须经三级安全考试合格后,并熟悉各仪表校验规程及试验室管理制度。
5、施工准备:5.1 图纸资料:5.1.1锅炉热工检测控制系统设备清册(14-F1591S-K0105(01))5.1.2汽机热工检测控制系统设备清册(14-F1591S-K0105(02))5.1.3除灰系统热工控制设备及材料清册(14-F1591S-K0816)5.1.4空压站热控施工图(14-F1591S-K0831)5.1.5燃油泵房热控施工图(14-F1591S-K0902)5.1.6空冷系统热工控制设备及材料清册(14-F1591S-K1102)5.1.7热网热工控制设备清册(14-F1591S-K1302)5.1.8锅炉厂家资料。
5.1.9汽轮发电机厂家资料。
5.1.10《压力变送器检定规程》JJG882-2004。
编号:-001工程名称单位(子单位)工程名称分部(子分部)工程名称施工单位项目经理序号强制性条文规定 执行情况相关资料 《电气装置安装工程高压电器施工及验收规范》(GB 50147-2010)1 4.4.1(六氟化硫断路器)在验收时,应进行下列检查: 4 断路器及其操动机构的联动应正常,无卡阻现象;分、合闸指示应正确;辅助开关动作应正确可靠。
5 密度继电器的报警、闭锁值应符合规定,电气回路传动正确。
6 六氟化硫气体压力、泄漏率和含水量应符合现行国家标准《电气装置安装工程电气设备交接试验标准》(GB 50150)及产品技术文件的规定。
26.4.1 (真空断路器和高压开关柜)在验收时,应进行下列检查:3 真空断路器与操动机构联动应正常、无卡阻现象;分、合闸指示应正确;辅助开关动作应准确、可靠。
6 高压开关柜应具备防止电气误操作的“五防”功能。
项目总工:总监理工程师:编号:-001工程名称单位(子单位)工程名称分部(子分部)工程名称施工单位项目经理序号强制性条文规定 执行情况相关资料 《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》(GB 50148-2010)15.3.1 互感器安装时应进行下列检查:5 气体绝缘的互感器应检查气体压力或密度符合产品技术文件的要求,密封检查合格后方可对互感器充SF6气体至额定压力,静置24h后进行SF6气体含水量测量并合格。
气体密度表、继电器必须经核对性检查合格。
25.3.6 互感器的下列各部位应可靠接地:1 分级绝缘的电压互感器,其一次绕组的接地引出端子;电容式电压互感器的接地应符合产品技术文件的要求。
2 电容型绝缘的电流互感器,其一次绕组末屏的引出端子、铁芯引出接地端子。
3 互感器的外壳。
4 电流互感器的备用二次绕组端子应先短路后接地。
5 倒装式电流互感器二次绕组的金属导管。
6 应保证工作接地点有两根与主接地网不同地点连接的接地引下线。
项目总工:总监理工程师:施电表3 封闭式组合电器安装强制性条文执行检查表编号:-001工程名称单位(子单位)工程名称分部(子分部)工程名称施工单位项目经理序号强制性条文规定 执行情况相关资料 《电气装置安装工程高压电器施工及验收规范》(GB 50147-2010)15.2.7 GIS元件的安装应在制造厂技术人员指导下按产品技术文件要求进行,并应符合下列要求:6 预充氮气的箱体应先经排氮,然后充干燥空气,箱体内空气中的氧气含量必须达到18%以上时,安装人员才允许进入内部进行检查或安装。
发电厂电气调试项目及标准一、调试项目依据标准1、《电力设备预防性试验规程》 DL/T596-19962、《电气装置安装工程电气设备交接试验标准》 GB50150-20063、《继电保护和安全自动装置技术规范》 GB14285-934、《电业安全工作规程(发电厂和变电所电气部分)》 DL408-915、中华人民共和国《工程建设标准强制性条文》电力工程部分(建设部建标[2000]241号)6、设计图纸、厂家图纸、说明书及相关资料二、调试试验项目1、单体及分系统调试1.1发变组保护装置装置单体试验;控制、信号、保护回路的传动试验,二次交流回路加电检查;1.2励磁系统静态试验励磁调节器的保护(包括过励、欠励、伏赫、PT断线检测等)、控制、监视系统试验、开环模拟试验;1.3同期装置试验1.4厂用电快切装置试验2、发变组整套启动阶段电气试验项目从机组空负荷整套调试开始,到168小时满负荷试运结束这一全过程电气整套启动试运阶段。
2.1转子绕组交流阻抗、功率损耗的测量(升速过程及额定转速下)2.2短路特性试验包括发动机出口、主变高压侧、高压厂用变低压侧各点的短路试验。
电流回路的检查,相关电流保护的检查,录制发电机的短路特性试验。
2.3发电机空载特性试验电压回路的检查,相关电压保护的检查,录制发电机电压上升和下降的空载特性曲线,发电机空载额定灭磁试验,发电机残压和相序的测量。
2.4 发电机空载时自动励磁装置的各项试验2.4.1 手动方式下调压范围检查。
2.4.2 自动方式下调压范围检查。
2.4.3 发电机空载工况下的10%阶跃试验。
2.4.4 发电机在空载工况下的灭磁试验。
2.4.5 手动/自动方式的切换试验。
2.4.6 两套自动调节通道相互切换试验。
2.4.7 起励和逆变灭磁试验。
2.5 发电机同期系统定相并网试验发电机带变压器零起升压试验,同期回路检查试验,假同期试验,发电机与系统并列;2.6 机组带负荷试验2.6.1 励磁系统带负荷试验,包括可控硅输出特性、手动通道带负荷特性、自动向手动通道切换、手动向自动通道切换等。
作业指导书第 1 页共9 页电气试验单体调试一、编制依据1.《电气装置安装工程电气设备交接试验标准》(GB50150-2006)2.《火电工程启动调试工作规定》3.《火力发电厂基本建设工程启动及竣工验收规程(1996)》4.《火电机组达标投产考核标准(2001年版)》5.《工程建设强制性条文(电力工程)》6. 制造厂技术规范7.《电力建设安全健康与环境管理工作规定(2002年版)》二、工程概况1. 继电保护装置及测试装置整定校验:2. 10KV高压电动机380V低压电动机;3. 变压器本体试验;4. 断路器、开关、本体试验;5. 电力电缆试验;6. 10KV母线交流耐压试验。
三、施工试验仪器配置试验仪器: 继电保护校验装置WPT2300、KL302兆欧表2500v 100000MΩ500V 500 MΩ试验PT 10KV/100V 20KV/200V 100 KV/200 V调压器5KV A作业指导书第2页共9 页电气试验单体调试电流表0~5A电压表0~600V直流高压发生器60kv/2mA标准电流互感器0~600A/5A直流电阻快速测试仪变压器直流电阻测试仪变压器变比测试仪继电保护测试仪高压介损测试仪高压开关动作特性测试仪发电机交流、直流高压试验装置四、劳动力计划试验员6名五、调试施工方案措施1. 试验的准备工作和应具备的条件;2.绝缘试验应在良好的天气且被试物温度及仪器周围温度不低于5℃,空气相对湿度不高于80%的条件下进行;3.被试设备与其它电气设备有明显断开点;4. 高压试验时试验场地周围挂“高压危险”标示牌,围栏围好, 且有专人监护;作业指导书作业项目名称第3页共9页电气试验单体调试5. 试验仪器、设备完好,满足试验要求;6.试验电源安全可靠;7.记录环境温度、湿度和试品温度。
六、调试步骤:1. 继电保护装置及测试装置整定校验:包括下列内容及下列规定:(1) 测量绕组绝缘电阻:小母线在断开所有其他并联支路时大于10MΩ;二次回路每一支路和断路器、隔离开关机构的电阻应大于1MΩ,比较潮湿地方可不小于0.5 MΩ(2) 交流耐压应符合下列规定:试验电压为1000V。
50MW光伏电站项目调试阶段工程建设强制性条文执行计划批准:审核:编写:目录1 总说明 (1)1.1工程概况 (1)1.2输变电工程建设标准强强制性条文涉及内容 (1)2 电气部分 (2)1 总说明1.1 工程概况1.1.1 工程概况本工程规模为30MW,由10个3.15MWp单晶硅子方阵组成。
光伏方阵全部固定可调支架,基础采用预应力混凝土管桩PHC300B70,支架最低点距地为1.5米。
箱变基础及逆变器基础采用预应力混凝土管桩基础。
预制桩顶部焊接钢平台梁,钢梁上放置设备,周围设围栏及到地面的斜梯。
顶部设置检修平台,下部设置砖砌集油池。
组串式逆变器采用抱箍形式固定在预应力混凝土管桩上。
光伏阵列区共2回集电线路,每8台箱变汇流1回集电线路至P4升压站。
每回线路分别以YJLHY23-26/35-3x120mm2(前两台)、YJLHY23-26/35-3x150mm2(第三台)、YJLHY23-26/35-3x240mm2(第四台)、YJLHY23-26/35-3x300mm2(第五台)、YJLHY23-26/35-3x300mm2(第六台)、YJLHY23-26/35-3x400mm2(第七台)、YJY23-26/35-3x300mm2(第八台)。
太科项目将 2 回 35kV 集电线路接驳延伸,以 2 回 35kV 架空线路接入煜辉110kV 升压站#2 主变的 35kV 侧,线路长度 2×2km,同时煜辉110kV 升压站#2 主变扩建 2 个 35kV 间隔。
1.1.2 调试范围场内电气、光伏一次及二次系统。
1.2 输变电工程建设标准强强制性条文涉及内容根据中华人民共和国《工程建设标准强制性条文》电力工程部分2016版及最新版规程规范,涉及专业分类包括:1)电气专业。
2 电气部分工程建设强制性条文执行记录。
强制性条文各专业条款具体内容清单锅炉专业强制性条文标准及条款内容
强制性条文各专业条款具体内容清单汽机专业强制性条文标准及条款内容
强制性条文各专业条款具体内容清单房屋建筑部分强制性条文标准及条款内容
强制性条文各专业条款具体内容清单热控专业强制性条文标准及条款内容
强制性条文各专业条款具体内容清单电气专业强制性条文标准及条款内容
强制性条文各专业条款具体内容清单化学专业强制性条文标准及条款内容
强制性条文各专业条款具体内容清单焊接、金属部分强制性条文标准及条款内容
强制性条文各专业条款具体内容清单管道部分强制性条文标准及条款内容。
调编写:审核:试大纲批准:目录一、工程概况二、编制依据三、调试纲要1单体调试2分系统调试3系统调试一、工程概述1、工程名称:哈密唐华苦水东风电汇集站110千伏间隔扩建工程2、建设地点:新疆哈密东南部苦水地区3、主要设备概况:(1)110kV出线间隔1个(断路器1台、双柱水平旋转式隔离开关1组、双柱垂直伸缩式隔离开关2组、电流互感器3台、单相电压互感器1台)。
(2)110kV主变间隔2个(断路器2台、双柱水平旋转式隔离开关2组、双柱垂直伸缩式隔离开关3组、电流互感器6台)(3)110kV母联间隔1个(断路器1台、双柱垂直伸缩式隔离开关2组、电流互感器3台)(4)110kV母线PT间隔2个(双柱垂直伸缩式隔离开关2组、避雷器6只、电压互感器6台)。
(5)二次设备:6面二、编制依据本大纲编制依据:1)《电气设备交接试验标准》GB50150-91;2)《电力建设工程预算定额第六册调试工程(2006年版)》3)厂家资料-报告4)设计院图纸三、调试纲要1.单体调试2.1.1.SF断路器:4组1.1.1设备型号:LW36-126(W)/T3150-40KA 4组1.1.2试验项目:A测量绝缘电阻;B测量每相导电回路的电阻;C交流耐压试验;D断路器均压电容器的试验;E测量断路器的分、合闸时间;F测量断路器的分、合闸速度;G测量断路器主、辅触头分、合闸的同期性及配合时间;H测量断路器合闸电阻的投入时间及电阻值;I测量断路器分、合闸线圈绝缘电阻及直流电阻;J断路器操动机构的试验;K套管式电流互感器的试验;L测量断路器内SF6气体的含水量;M密封性试验;N气体密度继电器、压力表和压力动作阀的检查。
1.2.隔离开关:10组1.2.1设备型号:A.GW6B-126(G、W)不接地 3组B.GW6B-126D(G、W)单接地 7组C.GW4A-126DW双接地 3组1.2.2试验项目:A测量绝缘电阻;B测量高压限流熔丝管熔丝的直流电阻;C测量负荷开关导电回路的电阻;D交流耐压试验;E检查操动机构线圈的最低动作电压;F操动机构的试验。
电气设备单体调试强制性条文试验项目清单1.变压器单体调试
1.1变压器绕组连同套管直流电阻测试;
1.2变压器绕组连同套管绝缘测试;
1.3变压器绕组绕组的电压比、极性与接线组别测试。
2.互感器
2.1测量绕组的绝缘电阻;
2.2检查变比和极性,要与设备铭牌一致。
3.真空断路器
3.1 测量每相导电回路的电阻;
3.2 交流耐压试验。
3.直流电动机试验
3.1.测量励磁绕组和电枢绕组绝缘电阻;
3.2.检查电机绕组的极性机器连接的正确性;
3.3.测量并调整电机电刷,使其处在中性位置。
4.交流电动机
4.1测量绕组的绝缘电阻和吸收比;
4.2交流耐压试验。
5.电力电缆
5.1测量绝缘电阻;
5.2检查电缆线路两端的相位。
6.避雷器
6.1测量金属氧化物避雷器及基座绝缘电阻。
第1 页共1 页。
