农田水利施工方案与技术措施
- 格式:doc
- 大小:66.70 KB
- 文档页数:24

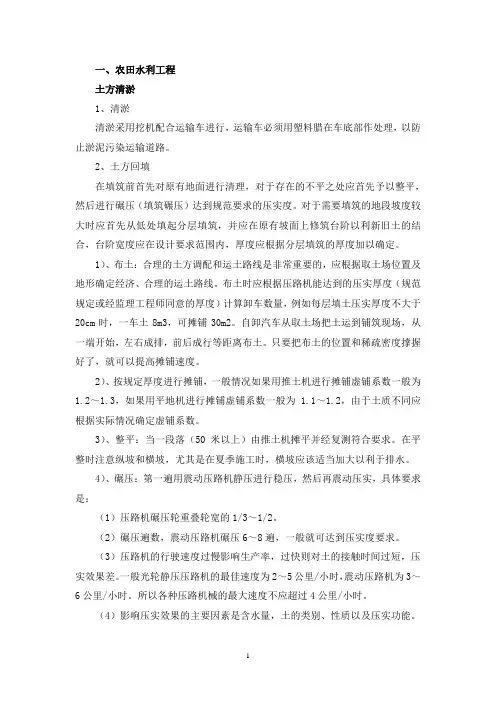

一、农田水利工程土方清淤1、清淤清淤采用挖机配合运输车进行,运输车必须用塑料腊在车底部作处理,以防止淤泥污染运输道路。
2、土方回填在填筑前首先对原有地面进行清理,对于存在的不平之处应首先予以整平,然后进行碾压(填筑碾压)达到规范要求的压实度。
对于需要填筑的地段坡度较大时应首先从低处填起分层填筑,并应在原有坡面上修筑台阶以利新旧土的结合,台阶宽度应在设计要求范围内,厚度应根据分层填筑的厚度加以确定。
1)、布土:合理的土方调配和运土路线是非常重要的,应根据取土场位置及地形确定经济、合理的运土路线。
布土时应根据压路机能达到的压实厚度(规范规定或经监理工程师同意的厚度)计算卸车数量,例如每层填土压实厚度不大于20cm时,一车土8m3,可摊铺30m2。
自卸汽车从取土场把土运到铺筑现场,从一端开始,左右成排,前后成行等距离布土。
只要把布土的位置和稀疏密度撑握好了,就可以提高摊铺速度。
2)、按规定厚度进行摊铺,一般情况如果用推土机进行摊铺虚铺系数一般为1.2~1.3,如果用平地机进行摊铺虚铺系数一般为 1.1~1.2,由于土质不同应根据实际情况确定虚铺系数。
3)、整平:当一段落(50米以上)由推土机摊平并经复测符合要求。
在平整时注意纵坡和横坡,尤其是在夏季施工时,横坡应该适当加大以利于排水。
4)、碾压:第一遍用震动压路机静压进行稳压,然后再震动压实,具体要求是:(1)压路机碾压轮重叠轮宽的1/3~1/2。
(2)碾压遍数,震动压路机碾压6~8遍,一般就可达到压实度要求。
(3)压路机的行驶速度过慢影响生产率,过快则对土的接触时间过短,压实效果差。
一般光轮静压压路机的最佳速度为2~5公里/小时,震动压路机为3~6公里/小时。
所以各种压路机械的最大速度不应超过4公里/小时。
(4)影响压实效果的主要因素是含水量,土的类别、性质以及压实功能。
在施工现场因为已经有标准击实,填土类别和标准填料基本一致,因此影响压实效果的因素主要是含水量。
2024年农田水利基本建设实施方案范文一、总体目标2024年农田水利基本建设实施方案的总体目标是:完善农田水利基础设施,提高农田水利工程设施建设水平,优化农业生产布局,促进农村经济发展,保障农田水利安全,提高农业灾害防范能力,确保农田水利可持续发展,提高农业品质和效益,实现农村富裕。
二、具体目标1. 提高农田基本建设水平:通过加强农田水利设施建设,建设高标准农田水利工程,提高农田灌溉水源、排水能力,提高水量、水质的保障能力。
2. 优化农业生产布局:根据各地农业资源条件和农业发展需求,科学规划农田水利布局,合理调整农田灌溉和排水设施,优化农作物种植结构,提高农田生产效益。
3. 提高农村经济发展水平:充分发挥农田水利的支撑作用,促进农业产业化、农村经济增长,培育农村产业,发展农村旅游、生态农业等特色产业,实现农村经济多元化发展。
4. 保障农田水利安全:加强农田水利工程设施的运维和管理,提高水资源利用效率,加强对农田灌溉和排水设施的监测和维护,确保农田水利工程设施的安全运行。
5. 提高农业灾害防范能力:加强农田防洪、防虫、防旱等硬件设施建设,完善农业灾害预警体系,提高抗洪抗旱能力,减少农业灾害损失。
6. 促进农田水利可持续发展:加强农水环境综合治理,推动农田水利技术创新,提高农田水利设施的节水节能技术水平,促进农田水利可持续发展。
7. 提高农业品质和效益:加强农业科技攻关,提高农田水利设施的水肥一体化技术水平,提高农作物产量和品质,推动农业品质和效益提升。
三、重点任务1. 加强农田水利设施建设:加大对农田水利设施的投入力度,提高农田灌溉设施和排水设施的建设水平。
优化农田灌溉设施布局,提高农田灌溉工程设施的效能,提高农田排水设施的排水能力。
2. 完善农村水资源管理:建立农村水资源管理制度,加强农田水利水源治理,保护农田水库和农田水渠的水源安全,合理开发和利用农田水资源。
3. 推进农田水利信息化建设:建设农田水利信息管理系统,实现农田灌溉和排水设施的远程监测和智能化控制,提高农田水利工程设施的管理和运维效率。
第1篇一、工程概况本项目位于我国某地区,主要施工内容为农田水利工程建设,包括灌溉渠道、排水沟渠、泵站、渠道衬砌等。
工程旨在提高农田灌溉和排水能力,改善农业生产条件,促进农业可持续发展。
二、施工准备1. 组织机构成立农田水利工程施工项目部,明确项目经理、技术负责人、质量负责人、安全负责人等岗位,建立健全各项规章制度。
2. 施工人员组织具备相关资质和经验的施工人员,进行岗前培训,提高施工技能和安全意识。
3. 施工材料采购符合国家标准的施工材料,如水泥、砂、石子、钢材、PVC管等,确保工程质量。
4. 施工设备租赁或购置挖掘机、装载机、推土机、压路机、搅拌机等施工设备,满足工程需求。
三、施工工艺1. 灌溉渠道施工(1)放线:根据设计图纸,确定渠道走向,进行放线,设置控制桩。
(2)开挖:采用挖掘机进行开挖,保证渠道断面尺寸和坡度。
(3)填筑:采用土方填筑,分层压实,确保渠道稳定。
(4)衬砌:采用PVC管或混凝土板进行衬砌,确保渠道防渗。
2. 排水沟渠施工(1)放线:根据设计图纸,确定排水沟渠走向,进行放线,设置控制桩。
(2)开挖:采用挖掘机进行开挖,保证沟渠断面尺寸和坡度。
(3)填筑:采用土方填筑,分层压实,确保沟渠稳定。
(4)衬砌:采用PVC管或混凝土板进行衬砌,确保沟渠防渗。
3. 泵站施工(1)基础施工:根据设计图纸,进行基础开挖,浇筑混凝土基础。
(2)设备安装:安装水泵、电机等设备,确保运行正常。
(3)电气安装:安装电气设备,确保供电稳定。
四、质量控制1. 施工过程中,严格按照国家相关标准和规范进行施工,确保工程质量。
2. 对施工材料进行严格检验,确保材料质量符合要求。
3. 对施工过程进行监督检查,及时发现和解决问题。
4. 完成工程后,进行验收,确保工程符合设计要求。
五、安全措施1. 施工现场设置安全警示标志,确保施工安全。
2. 施工人员佩戴安全帽、安全带等防护用品。
3. 定期对施工设备进行检查和维护,确保设备安全运行。

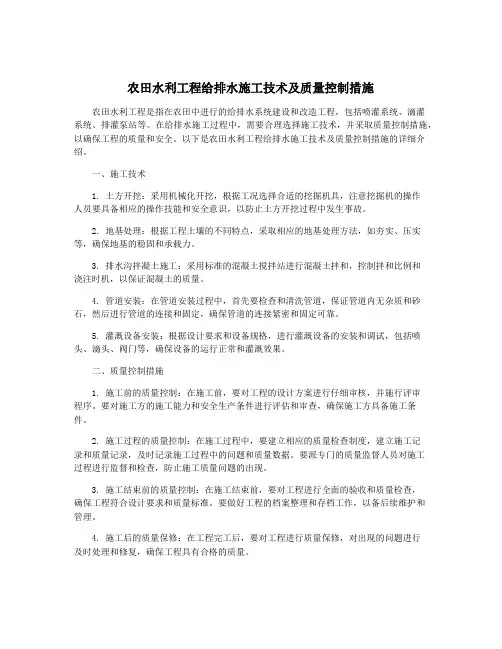

农田水利工程给排水施工技术及质量控制措施农田水利工程是指在农田中进行的给排水系统建设和改造工程,包括喷灌系统、滴灌系统、排灌泵站等。
在给排水施工过程中,需要合理选择施工技术,并采取质量控制措施,以确保工程的质量和安全。
以下是农田水利工程给排水施工技术及质量控制措施的详细介绍。
一、施工技术1. 土方开挖:采用机械化开挖,根据工况选择合适的挖掘机具,注意挖掘机的操作人员要具备相应的操作技能和安全意识,以防止土方开挖过程中发生事故。
2. 地基处理:根据工程土壤的不同特点,采取相应的地基处理方法,如夯实、压实等,确保地基的稳固和承载力。
3. 排水沟拌凝土施工:采用标准的混凝土搅拌站进行混凝土拌和,控制拌和比例和浇注时机,以保证混凝土的质量。
4. 管道安装:在管道安装过程中,首先要检查和清洗管道,保证管道内无杂质和砂石,然后进行管道的连接和固定,确保管道的连接紧密和固定可靠。
5. 灌溉设备安装:根据设计要求和设备规格,进行灌溉设备的安装和调试,包括喷头、滴头、阀门等,确保设备的运行正常和灌溉效果。
二、质量控制措施1. 施工前的质量控制:在施工前,要对工程的设计方案进行仔细审核,并施行评审程序。
要对施工方的施工能力和安全生产条件进行评估和审查,确保施工方具备施工条件。
2. 施工过程的质量控制:在施工过程中,要建立相应的质量检查制度,建立施工记录和质量记录,及时记录施工过程中的问题和质量数据。
要派专门的质量监督人员对施工过程进行监督和检查,防止施工质量问题的出现。
3. 施工结束前的质量控制:在施工结束前,要对工程进行全面的验收和质量检查,确保工程符合设计要求和质量标准。
要做好工程的档案整理和存档工作,以备后续维护和管理。
4. 施工后的质量保修:在工程完工后,要对工程进行质量保修,对出现的问题进行及时处理和修复,确保工程具有合格的质量。
农田水利工程施工方案一、工程概况农田水利工程指的是为了实现农田灌溉、排水和防洪等水利设施而进行的工程建设。
本施工方案旨在说明农田水利工程的施工过程和注意事项,以确保工程的顺利进行。
二、工程内容本工程包括农田灌溉系统和农田排水系统两部分。
1. 农田灌溉系统:a. 灌溉水源:根据实际情况选择水源,可以是河流、湖泊、蓄水池等。
b. 主要设施:主要包括引水渠道、输水管道、喷灌设施等。
c. 施工步骤:(1) 土方工程:开挖引水渠道和输水渠道,并进行必要的排土、填筑等作业。
(2) 建设输水管道:根据工程设计要求,铺设输水管道,并进行连接、固定等工作。
(3) 安装喷灌设施:根据设计方案,安装喷灌设备,并进行调试和保养工作。
2. 农田排水系统:a. 排水水源:根据实际情况选择排水水源,可以是自然河流、排水沟、排水井等。
b. 主要设施:主要包括排水沟、排水沟的连接管道、排水泵站等。
c. 施工步骤:(1) 土方工程:开挖排水沟和连接管道,并进行必要的排土、填筑等作业。
(2) 建设排水沟和连接管道:根据设计要求,铺设排水沟和连接管道,并进行连接、固定等工作。
(3) 安装排水泵站:根据实际情况,安装排水泵站,并进行调试和保养工作。
三、施工注意事项1. 施工前的准备工作重要性不可忽视,包括调查研究、技术设计和施工方案制定等。
2. 施工过程中,应按照工程图纸和规范要求进行施工,确保工程质量。
3. 施工中应注意安全,特别是在土方开挖、挖掘机操作和高空作业等环节,要严格遵守相关安全规定。
4. 施工队伍的管理和配合也非常重要,确保施工过程的顺利进行。
5. 施工结束后,要对工程进行验收,并及时进行维护和保养工作,以确保工程的持久使用。
四、施工管理1. 施工过程中应建立健全的施工管理体系,包括人员管理、安全管理、质量管理等,确保施工过程的规范和顺利进行。
2. 施工过程中,应及时收集整理工程数据,为后续的工程验收提供参考。
3. 施工管理人员应密切关注工程进展情况,及时解决施工中的问题和难题。
农田水利基本建设实施方案一、背景与目标在全面建设小康社会的背景下,农田水利基本建设作为农业现代化的重要组成部分,将为保障农业生产、促进农民增收、推动农村经济发展提供重要支撑和保障。
____年的农田水利基本建设目标是进一步提高农田水利设施的建设水平和综合效益,保障农田灌溉、排水、水源供应、农田防洪等基本功能,提升农田水利设施的可持续发展能力。
具体目标如下:1. 完成X个县(市、区)农田水利基本设施建设任务,其中包括X个灌溉工程、X个排水工程、X个水源工程。
2. 提升X个县(市、区)农田水利设施建设水平,实现X个县(市、区)农田水利设施整体改造升级。
3. 增加X个县(市、区)农田水资源利用率,达到X%以上。
4. 提高X个县(市、区)农田防洪安全能力,减少农田洪涝灾害的发生频次和损失程度。
二、项目区域选择与任务分解根据各地实际情况和需求,选择X个县(市、区)作为农田水利基本建设的示范区,其他县(市、区)按照农田水利设施建设的优先级和需求进行任务分解。
各县(市、区)的任务分解原则如下:1. 灌溉工程:根据灌溉水源、灌溉用水需求、土地利用结构等因素,确定每个县(市、区)需要建设的灌溉工程数量和规模。
2. 排水工程:根据县(市、区)土地类型、地势、水文条件等因素,确定每个县(市、区)需要建设的排水工程数量和规模。
3. 水源工程:根据县(市、区)水资源状况、供水需求等因素,确定每个县(市、区)需要建设的水源工程数量和规模。
三、项目建设内容与安排1. 灌溉工程建设:按照“多渠道、多方面、多类型”的原则,建设现代化、智能化的灌溉工程,包括改造老旧渠道、新建支渠、设立灌溉水源、安装灌溉设备等。
计划完成X万亩灌溉设施建设面积,其中包括X个县(市、区)的灌溉水源工程建设。
2. 排水工程建设:按照农田排水的需要,建设排水沟渠、设立排水泵站、改造村庄污水处理设施等,提高农田排水能力和水质。
计划完成X万亩排水设施建设面积,其中包括X个县(市、区)的排水泵站建设。
第1篇一、农田水利工程施工概述农田水利工程主要包括灌溉、排水、防洪、水土保持等方面,其施工过程包括前期准备、施工实施和竣工验收三个阶段。
在施工过程中,要充分考虑地形、地质、气候、水文等自然条件,确保工程质量和效益。
二、施工技术1. 土方工程:主要包括渠道开挖、土方填筑、路基处理等。
在施工过程中,要确保土方开挖、填筑的稳定性,防止坍塌、滑坡等事故发生。
2. 水工建筑物施工:主要包括堤坝、闸门、涵洞、泵站等。
在施工过程中,要严格按照设计要求,确保建筑物的结构安全和耐久性。
3. 灌溉设施施工:主要包括渠道衬砌、泵房、管道、喷灌设备等。
在施工过程中,要确保灌溉设施的抗压、抗冻、抗腐蚀等性能。
4. 排水设施施工:主要包括排水沟、泵站、排水管等。
在施工过程中,要确保排水设施的有效排水和防渗性能。
三、施工管理1. 组织管理:建立健全施工现场管理制度,明确各岗位职责,确保施工进度和质量。
2. 质量管理:严格执行国家相关标准和规范,加强原材料、施工过程和成品的质量检验。
3. 安全管理:加强施工现场安全管理,落实安全生产责任制,预防安全事故发生。
4. 环境保护:在施工过程中,要注重环境保护,减少对周边环境的影响。
四、施工质量控制1. 材料质量控制:严格选用符合国家标准的原材料,确保施工质量。
2. 施工过程质量控制:加强施工过程监督,确保施工工艺和施工质量。
3. 成品质量控制:对已完成的工程进行质量检验,确保工程质量达到预期目标。
4. 竣工验收:按照国家相关规定,对施工完成的工程进行竣工验收,确保工程符合设计要求。
总之,农田水利工程施工是一项系统工程,涉及多个方面。
在施工过程中,要充分运用现代施工技术,加强施工管理,严格控制施工质量,确保农田水利工程发挥出应有的效益,为我国农业生产的可持续发展提供有力保障。
第2篇一、农田水利工程施工的基本内容1. 土方工程:包括渠道开挖、堤坝修筑、土地平整等,是农田水利工程施工的基础。
农田水利工程施工方案一、前言农田水利工程是农业生产中的重要组成部分,它涉及到灌溉、排水、防洪等方面,对于提高农田产能和保障农田安全具有重要意义。
因此,设计和施工一个科学合理的农田水利工程方案至关重要。
二、施工准备在进行农田水利工程施工之前,必须进行充分的准备工作,包括但不限于以下内容:- 土地勘测:确定施工地点、地形地貌等信息- 材料准备:准备所需的各种建筑材料和设备- 劳动力组织:确定施工人员数量和工作分工- 施工图纸:根据设计图纸制定详细的施工方案三、施工流程1. 土方工程1.清理施工现场,进行场地平整2.进行挖土、填土等土方工程3.完成土方工程后进行复核,确保土方的平整度和坡度达到要求2. 混凝土工程1.搅拌混凝土原材料2.浇筑混凝土,注意浇筑速度和坡度3.养护混凝土,确保混凝土强度和稳定性3. 排水工程1.安装排水管道、渠道等设施2.调试排水设施,确保排水效果良好3.定期检查维护排水设施,防止堵塞和损坏4. 灌溉工程1.安装灌溉管道、喷灌器等设施2.调试灌溉设施,确保灌溉均匀3.制定灌溉计划,科学用水,提高灌溉效率四、质量控制- 严格按照设计图纸和规范要求施工- 定期组织检查和复核,及时发现和处理问题- 做好施工记录和质量验收,确保施工过程可以追溯五、安全管理在农田水利工程施工过程中,安全是第一位的,需要做好以下工作:- 制定施工安全方案,确保施工过程安全- 加强现场安全管理,设立安全警示标志、通道等- 做好施工人员的安全教育和培训,提高安全意识六、施工总结农田水利工程施工是一个复杂系统工程,在施工过程中需要各个方面的配合协作,确保工程质量和进度。
通过科学规划、精心施工、严格质量控制和安全管理,才能实现农田水利工程的可持续发展和效益最大化。

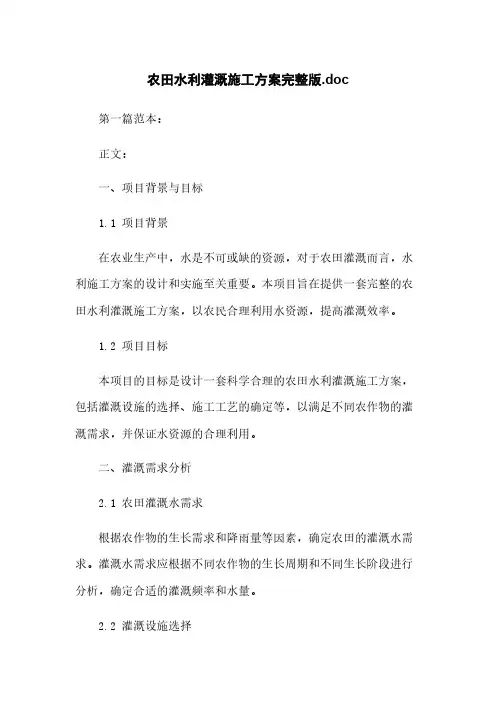

农田水利灌溉施工方案完整版.doc第一篇范本:正文:一、项目背景与目标1.1 项目背景在农业生产中,水是不可或缺的资源,对于农田灌溉而言,水利施工方案的设计和实施至关重要。
本项目旨在提供一套完整的农田水利灌溉施工方案,以农民合理利用水资源,提高灌溉效率。
1.2 项目目标本项目的目标是设计一套科学合理的农田水利灌溉施工方案,包括灌溉设施的选择、施工工艺的确定等,以满足不同农作物的灌溉需求,并保证水资源的合理利用。
二、灌溉需求分析2.1 农田灌溉水需求根据农作物的生长需求和降雨量等因素,确定农田的灌溉水需求。
灌溉水需求应根据不同农作物的生长周期和不同生长阶段进行分析,确定合适的灌溉频率和水量。
2.2 灌溉设施选择根据农田的地理条件和水资源情况,选择适合的灌溉设施,如滴灌、喷灌、渠道灌溉等。
灌溉设施的选择应结合灌溉效率、水资源利用率和经济因素等进行综合考虑。
三、施工方案设计3.1 灌溉设施布置根据农田的大小和形状,确定灌溉设施的布局,保证设施的覆盖面积和灌溉效果。
3.2 灌溉水源选择根据农田周围的水资源情况,选择合适的灌溉水源,如地下水、河流水等。
同时,要考虑水源的稳定性和可持续性。
3.3 施工工艺确定根据灌溉设施的特点和水资源的使用条件等因素,确定合适的施工工艺,包括设施的安装、调试等。
四、施工安全措施4.1 安全防护设施在施工过程中,应设置相应的安全防护设施,包括防护栏、安全帽等,以确保工人的安全。
4.2 施工现场管理建立健全的施工现场管理制度,保证施工过程中的安全和卫生。
五、附件1. 农田灌溉设施布置图纸2. 灌溉设施选择方案表格六、法律名词及注释1. 农田水利法:指规定了农田水利建设与管理的法律法规,包括灌溉水资源的利用和保护等内容。
第二篇范本:正文:一、项目背景与目标1.1 项目背景为了促进农田水利灌溉施工的科学化、规范化,本项目旨在提供一份完整的农田水利灌溉施工方案,作为农民灌溉工程的参考。

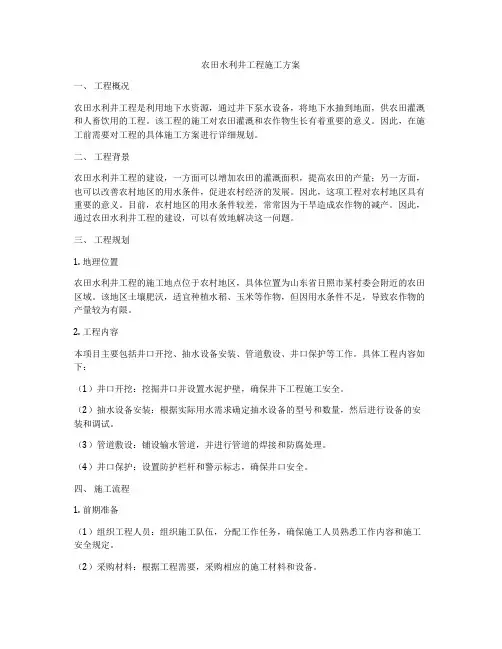

农田水利井工程施工方案一、工程概况农田水利井工程是利用地下水资源,通过井下泵水设备,将地下水抽到地面,供农田灌溉和人畜饮用的工程。
该工程的施工对农田灌溉和农作物生长有着重要的意义。
因此,在施工前需要对工程的具体施工方案进行详细规划。
二、工程背景农田水利井工程的建设,一方面可以增加农田的灌溉面积,提高农田的产量;另一方面,也可以改善农村地区的用水条件,促进农村经济的发展。
因此,这项工程对农村地区具有重要的意义。
目前,农村地区的用水条件较差,常常因为干旱造成农作物的减产。
因此,通过农田水利井工程的建设,可以有效地解决这一问题。
三、工程规划1. 地理位置农田水利井工程的施工地点位于农村地区,具体位置为山东省日照市某村委会附近的农田区域。
该地区土壤肥沃,适宜种植水稻、玉米等作物,但因用水条件不足,导致农作物的产量较为有限。
2. 工程内容本项目主要包括井口开挖、抽水设备安装、管道敷设、井口保护等工作。
具体工程内容如下:(1)井口开挖:挖掘井口并设置水泥护壁,确保井下工程施工安全。
(2)抽水设备安装:根据实际用水需求确定抽水设备的型号和数量,然后进行设备的安装和调试。
(3)管道敷设:铺设输水管道,并进行管道的焊接和防腐处理。
(4)井口保护:设置防护栏杆和警示标志,确保井口安全。
四、施工流程1. 前期准备(1)组织工程人员:组织施工队伍,分配工作任务,确保施工人员熟悉工作内容和施工安全规定。
(2)采购材料:根据工程需要,采购相应的施工材料和设备。
(3)测量定位:对井口开挖位置进行测量和定位。
2. 井口开挖(1)机械设备进场:将挖掘机和其他必要的施工机械设备进场。
(2)挖掘井口:根据设计要求,进行井口的挖掘和护壁的设置。
3. 抽水设备安装(1)设备安装:根据设计要求,进行抽水设备的安装。
(2)设备调试:调试抽水设备,确保设备的正常运行。
4. 管道敷设(1)管道铺设:根据设计要求,进行输水管道的铺设和焊接。
(2)防腐处理:对管道进行防腐处理,保证管道的长期使用。
农田水利工程施工农田水利工程施工是指在农田中进行的与水利相关的建设和改造工作,旨在提高农田的灌溉、排水和防洪能力,保障农田的正常生产和安全。
本文将介绍农田水利工程施工的步骤、重要性以及一些常见的施工技术。
一、工程前期准备农田水利工程施工前期准备工作十分重要,这包括项目论证、勘察设计、资金筹措以及手续办理等。
项目论证阶段需要通过调查研究确定工程的需求和可行性,并进行经济、社会、生态等方面的评估。
在勘察设计阶段,需要进行地形、土壤、水源等方面的调查,并绘制详细的工程方案和施工图纸。
确认工程的可行性后,需要筹措所需的资金,并办理相关的手续,如申请施工许可证等。
二、施工方案制定根据工程的具体情况,制定详细的施工方案是农田水利工程施工的关键。
施工方案应包括工程的施工内容、施工技术、工期计划、质量控制等。
根据施工方案,选择适当的机械设备和材料,并明确各项施工工作的责任和要求。
三、施工过程1. 土方开挖土方开挖是农田水利工程施工的首要任务。
根据设计要求,通过机械或人工的方式进行土方开挖,以确保工程基础的稳固和合理的地形。
2. 混凝土浇筑混凝土是农田水利工程中常用的施工材料,用于构筑管道、渠道等。
在施工过程中,需要进行混凝土的搅拌、运输和浇筑,务必保证混凝土的质量和强度。
3. 管道铺设管道铺设是农田水利工程中重要的施工环节。
根据设计要求,选择合适的管材和管径,并进行管道的连接和固定。
确保管道的平整、牢固和畅通。
4. 灌溉系统安装农田水利工程中常常包括灌溉系统的安装。
灌溉系统包括水泵、喷灌设备、灌溉管道等。
在施工过程中,需要按照设计要求进行设备的安装和调试,确保系统的正常运行。
5. 监测和维护农田水利工程施工完成后,还需要进行监测和维护工作。
监测工作可通过安装监测设备,如水位计、流量计等,对工程进行实时监测。
同时,对工程进行定期的维护保养,确保其正常运行和使用寿命。
四、农田水利工程施工的重要性农田水利工程对于农田的正常生产和农民的生活具有重要意义。
农田水利工程施工程序及施工方法农田水利工程施工的主要项目有:斗沟、农沟、斗渠、农渠、过路涵等。
主要工作内容有:渠道土方开挖,砌石工程,钢筋工程、混凝土工程、土方回填、涵管制作安装施工等。
一、砼施工(一)、施工程序如下:钢筋制安>模板架设>砼浇筑拆模养护验收1、钢筋制安钢筋制安主要是指钢筋的采购、运输、验收、保管、加工、制作、安装等内容。
(1)钢筋的材质钢筋必须按不同等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂,且应立牌以资识别。
在贮存、运输过程中应避免锈蚀和污染。
钢筋宜堆置在仓库(棚)内,露天堆置时,应垫高并加遮盖。
(2)钢筋的试验钢筋在加工使用前,应分批进行机械性能试验,如拉伸试验、弯曲试验,抗弯抗剪试验等。
凡检验、试验不合格的,一律清退出场,以保证钢筋质量。
(3)钢筋的加工和安装钢筋的表面应洁净无损伤,油漆污染和铁锈等应在使用前清除干净。
带有颗粒状或片状老锈的钢筋不得使用。
钢筋应平直,无局部弯折。
钢筋的调直应遵循以下规定:1)采用冷拉法调直钢筋时,I级钢筋的冷拉率不宜大于4%,II、III级钢筋的冷拉率不得大于1%2)冷拉低碳钢丝在调直机上调直后,其表面不得有明显擦伤,抗拉强度不得低于施工图纸的要求。
(4)钢筋的安装检查钢筋安装完毕后,应会同监理工程师进行钢筋检查,检查的重点是,有无少紧、错筋、钢筋的绑扎焊接情况,钢筋的间距,保护层厚度,光圆钢筋弯钩朝向等。
只要检查合格后,方能进入下道工序施工。
2、模板架设本工程砼施工的模板主要采用定型钢模,其余混凝土施工根据设计图纸中砼构件的尺寸确定合适模板的材料、尺寸、形状及部位。
拼制模板时,板边要平直,接缝严密,不得漏浆。
(1)模板材料模板材质应符合相应的国家和行业规定,木材的质量应达到III等以上的材质标准,腐朽、严重扭曲或脆性的木材严禁使用。
钢模厚度不应小于3mm,钢板面应尽可能光滑,不允许有凹坑,褶皱和其他表面缺陷。
模板的金属支撑件材料也应符合有关行业规定。
小型农田水利施工方案与技术措施一、工程概述本小型农田水利工程旨在改善农田灌溉条件,提高水资源利用效率,促进农业增产增收。
工程区域面积为_____亩,主要包括灌溉渠道修建、小型泵站建设、田间排水沟疏浚等内容。
二、施工准备(一)技术准备1、熟悉施工图纸和设计文件,进行图纸会审,确保施工人员对工程设计有清晰的理解。
2、编制施工组织设计和施工方案,明确施工流程、施工方法和质量控制要点。
3、进行技术交底,将施工技术要求和质量标准传达给施工人员。
(二)材料准备1、根据工程设计要求,采购质量合格的水泥、砂石、钢筋等材料,并进行检验和试验。
2、准备好施工所需的模板、脚手架等周转材料。
(三)现场准备1、平整施工场地,修筑施工道路,确保施工车辆和设备通行顺畅。
2、搭建临时设施,如办公区、生活区、仓库等。
3、测量放线,确定工程施工的位置和高程。
三、灌溉渠道施工方案与技术措施(一)渠道土方开挖1、采用机械开挖为主,人工辅助修整的方式进行。
2、按照设计要求的渠道断面尺寸和坡度进行开挖,保证渠道的线型和尺寸符合设计要求。
3、开挖过程中,要注意保护周边的农田和建筑物,避免造成不必要的破坏。
(二)渠道衬砌1、渠道衬砌采用混凝土衬砌,混凝土强度等级为_____。
2、先安装模板,模板要牢固、平整,保证混凝土浇筑后的表面平整度。
3、混凝土浇筑时,要振捣密实,避免出现蜂窝麻面等质量问题。
4、混凝土浇筑完成后,要及时进行养护,养护时间不少于_____天。
(三)渠道附属设施施工1、渠道每隔一定距离设置伸缩缝,伸缩缝采用沥青麻丝填充。
2、在渠道的适当位置设置节制闸和分水闸,以控制水流和分配水量。
四、小型泵站施工方案与技术措施(一)泵站基础施工1、进行泵站基础的土方开挖,开挖深度和尺寸要符合设计要求。
2、浇筑基础混凝土,混凝土要振捣密实,保证基础的强度和稳定性。
(二)泵站泵房施工1、泵房采用砖混结构,先砌砖墙体,然后浇筑圈梁和屋面板。
2、墙体砌筑要保证垂直度和平整度,灰缝要饱满。
农田整治工程施工方案与技术措施一、施工方案1.前期准备:开展工程勘察、设计和手续办理工作,确定施工范围和施工期限。
与相关部门沟通,明确施工时的交通、环境和安全要求。
2.土地改造:根据勘察和设计结果,对农田进行土地改造,包括土地平整、疏浚河道和灌溉设施建设等。
3.农田水利工程建设:根据设计方案,进行水利工程建设,包括堤坝修建、渠道挖掘和水库建设等。
确保良好的灌溉和排水系统能够满足农田的水分需求。
4.土壤改良:进行土壤改良措施,包括添加有机肥料、矿质肥料和微生物调节剂等,以提高土壤肥力和保持土壤结构的稳定性。
5.农田防护工程:根据农田的实际情况,采取相应的防护措施,包括河堤加固、护坡、引导水流等,以保护农田免受洪水、滑坡和风沙的侵害。
6.环境保护:在施工过程中,采取必要的环境保护措施,包括垃圾分类、沉淀池建设和污水处理等,以减少对周边环境的影响。
7.施工质量控制:在整个施工过程中,严格按照设计要求和相关标准进行施工,同时加强现场巡查和监督,确保施工质量符合要求。
二、技术措施1.土地平整技术:根据农田的地形和土质情况,选择合适的机械设备进行土地平整,确保土地表面平整、无窝坑、无积水。
2.灌溉系统技术:采用现代化的灌溉设备,如滴灌、喷灌和水肥一体化技术等,以提高灌溉效率和节约水资源。
3.水土保持技术:在施工过程中使用合适的植被覆盖材料和生物工程措施,保持土壤的稳定性和水源涵养功能。
4.防护结构技术:根据农田的实际情况,采用土工合成材料或混凝土等材料,建设坚固的防护结构,以防止滑坡和冲刷等灾害发生。
5.土壤改良技术:根据土壤质地和养分情况,选用合适的土壤改良材料和方法,提高土壤的肥力和保水能力。
6.施工管理技术:建立施工管理团队,明确施工任务和责任,制定施工计划和施工进度表,保证施工过程的顺利进行和质量的控制。
7.环境保护技术:采用符合环境保护要求的施工设备和材料,加强施工现场的管理和清洁,减少对空气、水体和土壤的污染。
农田整治工程施工方案与技术措施一、工程概述农田整治工程是通过改善农田土壤质量、提高农田水利设施,实施农田规模化、机械化和农田基础设施建设,促进农田资源的综合开发利用,提高农田生产能力的一种综合性工程。
本工程的施工方案与技术措施将从农田土壤改良、水利设施建设、机械化作业、农田基础设施建设等方面进行论述。
二、农田土壤改良1.土地改良剂添加:根据土壤检测结果,选用适宜的土壤改良剂进行添加,改善土壤结构和肥力。
2.高效利用有机肥料:采用堆肥、厩肥等方式将有机废弃物转化为有机肥料,提高土壤养分含量。
3.耕作措施:采用深翻、耕土松土等耕作措施,增加土壤通透性和保水能力。
三、水利设施建设1.农田水利管网建设:对农田进行精确测量,设计合理的排水系统,保证农田排水良好。
2.农田水源开发:建设水库、挖掘水井等,保证农田灌溉需求。
3.农田水利设备更新:安装现代化灌溉设备和水肥一体化设备,提高灌溉水利效益。
四、机械化作业1.农田平整:使用平整机等机械设备进行土地平整作业,提高机械化作业效率。
2.种植机械化:采用播种机、栽插机等机械设备进行播种和栽插,提高作业效率和减少劳动力成本。
3.农田病虫害防治:使用喷雾机械设备进行农田病虫害的防治,提高防治效果和节约农药。
五、农田基础设施建设1.农田道路建设:修建农田道路,并进行硬化处理,方便农田机械车辆通行。
2.农田房屋建设:建设农田宿舍、仓库等设施,提供工作和储存场所。
3.农田排水系统建设:对农田进行排水设施建设,解决农田内涝问题。
六、施工管理要点1.施工队伍管理:建立农田整治工程的专业化施工队伍,合理安排施工任务,提高施工效率。
2.施工进度控制:制定详细的工期计划,合理安排施工任务,及时掌握施工进度,确保按时完成工程。
3.质量监控:设立专门的施工质量监测小组,进行质量把关,保证施工质量。
4.安全保障:制定安全施工方案,加强现场安全管理,确保施工过程中不发生事故。
以上为农田整治工程施工方案与技术措施的一些内容,同时根据具体情况还需要进一步细化和完善。
农田水利工程给排水施工技术及质量控制措施农田水利工程是农田灌溉和排水的重要基础设施,对于提高农田水分利用率、改善土壤环境、增加农作物产量和改善农民生活有着重要意义。
在农田水利工程中,给排水施工技术及质量控制是至关重要的环节,下面我们来详细介绍一下。
一、给排水施工技术1. 给水施工技术(1)确定水源:给水工程的首要任务是确定水源,根据实际情况选择地表水、地下水或者其他途径的水源。
(2)管道铺设:管道铺设应根据实际情况选用合适的管材和管径,保证给水量充足,并且要进行合理的坡度设计,以保证水流畅通。
(3)设备选型:给水设备选型要根据灌溉面积、水质、水源等因素进行合理选择,保证设备性能稳定,使用寿命长。
2. 排水施工技术(1)排水系统设置:排水工程应综合考虑气候、土壤、地形和农作物生长的要求,合理设置排水系统,保证排水畅通。
(2)排水设施选型:排水设施选型要根据农田地貌、土壤类型、排水对象等因素进行合理选择,保证排水效果。
(3)土壤改良:对于土壤排水不畅的地区,可以通过土壤改良的方式提高土壤排水性能,如加入有机肥料、改善土壤结构等。
二、质量控制措施1. 施工前质量控制(1)搜集资料:施工前要充分搜集农田水利工程相关的地质、水文、水利等方面的资料,进行科学的论证和设计。
(2)勘察设计:对于农田水利工程的勘察设计要由专业的设计院或者水利专家进行,保证设计的科学性和合理性。
(3)材料检验:在施工前要对所使用的管材、设备等材料进行严格的检验,确保材料符合相关标准要求。
2. 施工中质量控制(1)施工方案:施工中要严格按照设计方案进行施工,确保施工质量和安全。
(2)监督检查:施工中要进行定期的监督检查,及时发现和纠正施工中的问题,保证施工质量。
(3)施工人员:施工人员要经过专业培训,熟悉施工工艺,保证施工技术过硬。
3. 施工后质量控制(1)验收评估:农田水利工程施工完成后应进行全面的验收评估,确保工程质量符合要求。
农田水利施工方案与技术措施
第一节施工准备
一、技术准备
工地管理人员及时施工技术骨干汇同设计人员对图纸说明书作全面了解。
对一些特殊要求的施工部位,应作重点记录,遇不明之处,要求设计人员补充绘制施工大样图明示,使管理人员掌握全工程具体情况,作到心中有数。
二、物资准备
根据施工图,结合预算书项目,统计出各项施工项目单位数量,拟定材料计划表,为施工备料,确定仓库和堆放场面积以及组织运输提供依据。
物资准备工作程序:编制各种物资需要量计划→签订物资供应合同→确定物资运输方案和计划→组织物资按计划进场和保管;
三、施工现场准备
(1)测量放线;
(2)施工现场平整;
(3)临时道路和临时供水、供电等管线的敷设;(4)有关生产、生活临时设施的搭建;
(5)机械设备的安装调试。
第二节施工组织结构
本工程采用项目法施工,本着“精干高效,职能齐全”的原则,成立项目部,项目部设项目经理、技术负责人、质量负责人、施工工长、安全负责人、质检员、材料员、电工、测量员等岗位。
设立工程技术部、质检部、安全文明施工部、财务部、材料设备部、后勤供应部等,详见项目组织机构设置图。
根据施工现场情况,在场外围建工程项目部,规划民工宿舍,材料堆放场,机械停放场地,联系临时用水用电,实现“三通一平”,满足施工要求。
项目部根据该标段工程量编制机械设备所需计划,材料计划,劳动力使用计划,报各相关部门审批后,项目部各相关部门人员积极组组织实施,我公司下属机械化施工分公司、物料中心按计划组织施工机械、施工机具材料,保证工程顺利开工实施
1、项目部组织结构设置图:
2、项目经理职责
(1)贯彻执行国家和省、市工程建设和管理有关法律规
定和政策及公司各项规章制度。
(2)严格按照公司IS09002质量标准的《作业指导书》《质量保证手册》和《程序文件》进行质量控制,填报有关记录,施工自始至终在受控状态下进行。
(3)负责编制实施性的施工方案,编制合理的提高质量,
降低成本、加快工期等管理措施。
(4)对工程施工进行有效控制,严格执行有关技术规范和标准,积极采用机械化、新技术、新工艺施工,努力提高经济效益。
(5)负责施工过程中的签证、变更手续的办理,负责竣工技术资料的收集整理,并按公司程序文件规定日期报送公司有关处、室审核。
(6)工程结束后负责环卫和工程质量评定移交及保修,承担施工责任引起的多次处置和维修费。
(7)负责组建项目管理班子和人员配置。
(8)负责管理进入工程的人力、资金、物资、机械设备等生产要素独立调配,保证专款专用,依照工程实际选聘管理人员和施工作业队伍,对违纪人员有处分和解聘权。
3、项目技术负责人职责
(1)认真遵守项目部各项规章制度,做到令行禁止。
(2)负责项目部技术管理工作。
(3)认真熟悉图纸参加图纸会审,组织现场施工技术交底
工作,发现问题及时与工程设计部门联系,负责设计变更工作及总体施工组织设计编制工作。
(4)经常深入施工现场了解工程技术控制情况,帮助解决施工中的问题,办理变更手续。
(5)负责工程技术资料的收集整理工作及工程检查验收工作,配合工程内业人员的工作。
(6)协助项目经理负责项目部质量体系运行的管理工作。
4、质量负责人职责
(1)负责项目部质量管理工作。
(2)认真熟悉图纸,参加图纸会审,参与施工组织设计的编制。
(3)经常深入施工现场,了解施工情况。
(4)负责工序质量检查工作,严格督促检查工程质量,负责每道工序的质量验收工作,发现问题及时向有关人员汇报,有权制止不合格工序,达不到标准不能进行下道工序施工
(5)负责工程技术资料的收集整理工作及工程检查验收。
