建材发展导向2018年第03期126长距离输水管道被广泛用于用水系统改造中。
为减少输水线路中的水力损耗,避免原水的二次污染,大口径输水管道或暗渠输水是引水工程中采用的主要措施。
目前大型现浇混凝土暗渠施工难度较大,渠道的沉降缝处理也较困难,因地基不均匀沉降引起的止水带漏水,在工程建成后维修麻烦,而且渠道的施工周期较长,投资高,因此,可优先考虑采用管道输水。
1 长距离输水管道常遇到的问题一是输水距离过长,尤其输送的原水常常造成管内堵塞现象;二是长距离输水一般考虑双管敷设,但有些未考虑联通管,导致单管发生事故,则整条管路无法使用;三是未进行水锤影响分析,导致管道经常爆管;四是管道防腐未做好,经常容易腐蚀;五是管道排气设置不合理,导致产生气阻;六是减压措施不合理导致爆管。
2 管径确定长距离输水管道由于管道较长,管径对管道工程投资的影响很大,因此,选择合理的管径,是长距离输水管道工程设计中一项十分重要的工作。
管径增大的优点是管路阻力减小,可降低电耗量与年运行费用,而管径减小,虽然管道的一次性投资降低,但管路阻力增大,年耗电量和年运行费用增加。
现以实例设计如下:该地拟建新水厂分三期建设,一期规模10万m 3/d,二期规模20万m 3/d,三期规模30万m 3/d。
根据供水规模测算,可供选择的管径有DN1400、DN1600和DN1800,分别计算管道流速和水头损失如下。
(考虑管线输送距离较长,自用水系数+漏失率之和取为1.15)。
考虑到工程一次建设可以兼顾水厂一、二、三期的运行要求,DN1400管道在水厂达到三期规模时,管道总水头损失过大,取水泵扬程过高,DN1800管道在水厂一期水量较低时,管道内水流流速过低,容易沉积泥沙,因此采用DN1600的管径是较为合理的。
3 输水管材3.1 管材的要求根据工程任务,输水管道材质需满足如下要求:(1)较高的密封性能,本工程输水管采用压力输水,因此输水管道需要良好的密封性能。
长距离输水管道施工技术研究一、引言随着城市化进程的加快,对于水资源的需求不断增加。
为了满足城市对水资源的需求,长距离输水管道建设成为一种趋势。
长距离输水管道可以将水资源从远处引入城市,并保证城市的用水安全。
本文旨在对长距离输水管道施工技术进行研究和探讨,提出一种有效的施工方案。
二、长距离输水管道施工技术的选择1.直埋施工技术直埋施工技术是将输水管道直接埋入地下,适用于地势平坦,土壤条件较好的地区。
该技术施工简便、成本低,但对土质的要求较高,需要进行土壤勘探和工程设计。
2.隧道施工技术隧道施工技术适用于地势复杂,有山、河、桥等地形的地区。
通过开挖隧道,可以克服地形的限制,保证输水管道的连续性。
但隧道施工技术成本较高,需要进行地质勘探和隧道设计。
3.桥梁施工技术桥梁施工技术适用于跨越河流、湖泊等水域的地区。
通过建造管道桥梁,可以保证输水管道的畅通无阻。
桥梁施工技术技术要求较高,需要进行桥梁设计和结构计算。
综合考虑工程实际情况和成本效益,可以选择适合的施工技术进行长距离输水管道的建设。
三、长距离输水管道施工的关键问题1.土质条件选择根据工程实际情况和地质调查资料,选择合适的土质条件对输水管道进行施工。
土质条件的选择对于工程的稳定性和安全性具有重要影响。
2.施工队伍组织和施工管理施工队伍的组织和施工管理是工程成功的关键。
需要合理安排施工队伍的人员和装备,做好施工过程中的质量控制和安全监督。
3.管道连接和测试四、长距离输水管道施工方案基于以上研究和分析,提出一种长距离输水管道施工方案:1.选择直埋施工技术。
根据土质条件和工程实际情况,选择直埋施工技术进行长距离输水管道建设。
2.组织施工队伍。
合理安排施工队伍的人员和装备,确保施工过程中的质量控制和安全监督。
3.进行土质勘探和工程设计。
根据土质勘探和工程设计结果,进行土质条件的选择和管道线路的规划。
4.进行管道连接和测试。
保证管道连接的紧密性和密封性,同时对管道进行测试和检验。

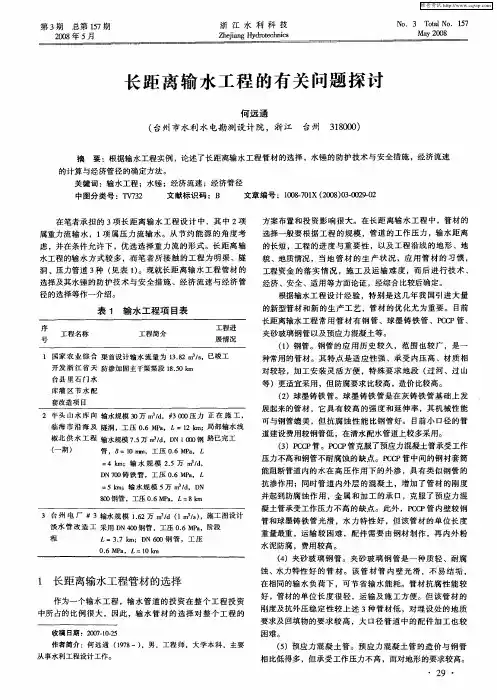

长距离输水工程有关技术问题的探讨论文作者:陈涌城摘要:概述华北院承担在建长距离输水工程实例,论述长距离输水工程管材的选择,水锤的防护技术与安全措施,经济流速的计算与经济管径的确定方法。
关键词:长距离输水工程水锤经济流速经济管径华北设计院自78年以来承担和参加国内大型长距离输水工程累积18项之多,如天津市“引滦入津”工程,大连市“引碧入连”工程,石家庄引岗黄水库水工程等等,目前正在设计或正在施工中尚有8项,列表如下:长距离输水工程在建项目表序号工程名称工程简介工程进展情况1邯郸市“岳济邯”工程(二期)岳城水库至铁西水厂,管道总长56km(重力流),规模10万m3/d,工压0.4-0.5Mpa,采用DN1200预应力混凝土管长36km,DN1400预应力混凝土管20km。
输水线路走向同一期施工图设计阶段2长治市辛安引水工程(二期)辛安水源至长治水厂输水规模8.64万m3/d(lm3/s),采用DN1000钢管,δ=10mm,工压1.8Mpa,L=12km;DN1000预应力混凝土管,工压0.6Mpa,L=12km;DN900预应力混凝土管,工压0.6Mpa,L=12.17km正在进行管材与施工队伍的招投标。
3衡水市“引湖入衡”工程衡水湖至衡水市水厂,规模10万m3/d,工压0.4Mpa,采用2根DN800预应力混凝土管,管长L=9.8km(其中穿越河道采用钢管)取水工程正在施工,取水管道已敷设6km。
4呼和浩特市引黄供水工程黄河浦滩拐至金河水厂,总长82.16km1)二道洼水库上段,规模40万m3/d,采用二根DN1600球墨铸铁管,长2.73km,工压0.8Mpa;采用DN2000PCCP管(预应力钢套筒混凝土管),长62.96km,工压0.6Mpa。
2)二道洼水库下段(重力流),规模20万m3/d,采用二根DN2000预应力混凝土管,工压0.4Mpa,长16.47km。
取水泵站正在建设,二根球墨铸铁管敷设完毕,PCCP管与PCP管正在施工。
长距离输水管道设计中几个问题的探讨发布时间:2021-12-09T04:47:47.175Z 来源:《防护工程》2021年25期作者:闫博[导读] 随着我国工业化建设的高速发展,长距离输水管道越来越受到了人们的广泛关注,由于长距离输水管道为人们运输着各种能源,由此可见,城市积水管道的运行状态直接影响着人们的生活质量。
陕西省水利电力勘测设计研究院陕西西安 710001摘要:随着我国工业化建设的高速发展,长距离输水管道越来越受到了人们的广泛关注,由于长距离输水管道为人们运输着各种能源,由此可见,城市积水管道的运行状态直接影响着人们的生活质量。
随着城市人口的逐渐增加,能源消耗量也逐渐增多,管道的使用为能源的供给创造了良好的条件,在推动国家经济发展过程中发挥着重要作用。
因此,施工企业对于我国长距离输水管道系统的设计与施工,应该制定完善的管理方案,并且要创新工作形式,以此来不断提升其工作质量,从而尽可能满足相关工作需求。
关键词:长距离输水管道;设计;探讨引言为了能够进一步保障输水系统布局的合理性,就需要结合城市多方面的实际发展因素,并且要重视输水管道的建设质量,将其在城市发展过程中的辅助作用充分发挥出来,为城市居民的生活质量提供可靠的保障。
同时,相关设计人员还应该具备专业的技术水平以及综合素质,认真严谨地对待资深的工作,从而确保输水管道布置设计的合理性。
鉴于此,本文就长距离输水管道设计要点及技术展开探讨,以期为相关工作起到参考作用。
1长距离输水管道设计的重要意义随着我国城市的快速发展,推进了时代的进步,城市的各项功能也得到了全面扩展,在此现状下,各种输水管线也越来越复杂,因此,增加了城市输水管道重复开挖的几率,这种现象不仅对日常交通安全和秩序产生了影响,同时还增加了工程费用。
因此,工程设计工作的开展必须做到科学规划,严格遵循设计文件开展施工作业,以便顺应城市的建设和发展需要。
输水管道作为工程中的重要内容,和城市日常运转息息相关,工作人员应该在满足工程项目建设工期以及建设质量的基础之上,结合输水管道以及周边其他设施开展设计工作。
长距离输水管线安全供水技术的探究摘要:在现代经济社会发展推动下,长距离输水管线的运行要求不断提升,对安全供水技术的优化运用提出了更高要求,理应总结安全供水实践经验,优化完善供水成效。
下文阐述了长距离输水管线安全供水的重要性,对安全供水技术的主要内容进行分析,并从停泵水锤防护技术、穿越重要交通节点时的管道防护措施等角度,探究了长距离输水管线安全供水技术的应用路径。
关键词:长距离输水管线;安全供水;难点问题;技术方法伴随供水用水需求的持续提升,对传统技术条件下的长距离输水管线构成了安全考验。
当前形势下,需全面了解长距离输水管线的基本工况特点,创新安全供水技术方式方法,强化供水过程控制,以全面保障输水管线安全运行状态。
1长距离输水管线安全供水的重要性水资源是现代经济社会发展的关键资源,是保障社会生产生活秩序稳定的基本载体,只有结合现代经济社会发展规律,强化输水管线安全供水控制,才能有效保障水资源在不同空间范围内的有效转移,确保安全供水状态,实现水资源既定价值。
对于长距离输水管线而言,其所面临的安全干扰因素种类相对繁多,安全供水技术的应用控制难度相对较大,需要强化对专业技术方法的优化运用。
长期以来,国家相关部门高度重视长距离输水管线安全供水技术的优化创新,在供水状态安全监测、安全供水技术成效评价、输水管线运营使用[1]等方面制定了诸多具有导向性的政策策略,为全面提升长距离输水管线安全供水状态提供了基础遵循,破解了以往技术条件下的诸多难题。
但在部分主客观条件影响下,当前长距离输水管线安全供水技术水平尚有较大提升空间,需要总结探索,形成规律性方法。
2安全供水技术的主要内容2.1稳态运行压力布局合理性控制长距离输水管线受自然条件与人为条件的影响相对显著,其稳态运行压力布局往往存在诸多不确定性因素干扰,需要在安全供水技术应用中对其进行合理控制,以持续化、稳定化、连续化的方式提升稳态运行水平。
部分长距离输水管线需穿越多种不同类型的地理环境,地形地势地貌条件相对复杂,加之工程项目建设等人为影响,其稳态运行压力状态往往会被打破,影响管线使用寿命和性能等,甚至出现运行故障等问题,需进一步采用减压阀与调压井等装置进行调节。
长距离输水工程安全管理的问题与对策摘要:长距离输水工程作为一项重要的基础设施建设项目,在现代社会的水资源调配和供应中起着关键作用。
然而,随着城市化进程的加速和水资源短缺的问题日益凸显,长距离输水工程的建设规模和复杂性也在不断增加。
在这个背景下,长距离输水工程安全管理问题日益凸显,基于此,本文将对长距离输水工程安全管理的问题进行简单分析,提出几点对策,以供参考。
关键词:长距离输水工程;安全管理;问题;对策1.开展长距离输水工程安全管理的意义1.1水资源保障长距离输水工程是解决水资源短缺问题的重要手段之一。
通过远距离的水资源调配,可以满足不同地区的用水需求,促进水资源的合理利用和保障。
然而,长距离输水工程如果发生安全问题,如管道破裂、水质污染等,将对供水系统造成严重影响,威胁到水资源的可持续供应。
因此,开展长距离输水工程安全管理,能够确保水资源的安全供应,维护社会经济的稳定发展。
1.2经济效益提升长距离输水工程的建设和运行需要投入大量的资金和人力资源。
若安全管理不到位,可能导致工程设施损坏、停产停用等问题,造成巨大的经济损失。
因此,通过开展长距离输水工程的安全管理,可以及时发现和解决安全隐患,降低事故发生的概率,保护工程投资,提高经济效益。
1.3生态环境保护长距离输水工程涉及跨越不同地域的水资源调配,其安全管理直接关系到水质的保护和生态环境的稳定。
若安全管理不到位,可能导致水质污染、生态破坏等问题,对生态系统造成严重影响。
通过开展长距离输水工程的安全管理,可以加强对水源地的保护,减少水质污染的风险,维护生态环境的健康和可持续发展。
1.4社会稳定与安全长距离输水工程是城市化进程中的重要基础设施,直接关系到人民群众的生活和社会稳定。
若安全管理不到位,可能引发供水中断、社会不安等问题,对社会秩序和稳定造成威胁。
通过开展长距离输水工程的安全管理,可以提高供水系统的稳定性和可靠性,确保人民群众的基本生活需求,维护社会的和谐与安全。
长距离输水管道设计中的若干问题探讨摘要:近年来,我国出现越来越多的长距离输水工程。
长距离输水模式打破了传统模式下不同区域条件分割的供水局面,将水资源重新分配。
长距离输水不仅有效解决了饮用水源的水质水量问题,同时还带动了供水产业的发展,促使大型供水企业的形成。
长距离输水对保障城市供水安全、促进各产业经济发展都起到了积极作用。
长距离输水管道的设计是否合理,对整个输水工程的投资、建设、运营管理等方面的影响都极大。
合理的管道设计不仅可以减少工程投资,还对整个输水系统的安全运行有重要作用。
关键词:长距离;输水管道;设计一、长距离输水管道管线的选择在城市用水和农田灌溉的输水系统中,输水管道承担着输送水的任务,由于管线长,需要的投资大,这就需要在选择管线时,实地勘测要细,主要有以下:总体来说,在选择管线时,应尽量选择线路短、造价经济、起伏小、工程量小的线路;在管线的选择时,难免会因为管线而对有些建筑进行拆迁,因此,应尽量减少拆迁;对于管线的选择,不仅要考虑到眼前利益,还应考虑到长远利益;对于管线的走向,其位置应尽量与城市的规划要求相一致,尽可能按照现有的道路或规划道路敷设;充分利用水位高差,如果条件允许,可以考虑重力流输水;线路经历的地形越复杂,就会增加施工的难度和成本,因此,应尽量避免穿越山脊、河谷、沼泽泄洪、铁路等地区。
在在输水管道的选取上,应先在地形图上布线,然后再进行实地踏勘。
严格遵循选线的原则,在设计的过程中,可以设计两条线路,也可以将这两条线路细分为若干个线路,但是都应考虑穿越村庄、引桥、机井等地区,在选择路线后,还应对其进行反复的测量、比较、踏勘,然后确定出最经济、最简便的方案。
二、长距离输水管道管材的选择随着我国城市化的进程不断加快,城市中的生活用水和工业用水需求量都有很大的提高,这就给城市的用水带来了很大的压力,长距离输水工程能够有效的解决这一问题。
目前,我国在输水管道的新材料和新技术上有了很大的进步。
长距离输水工程中的技术问题分析随着输水工程的发展和社会经济的发展,长距离输水工程将会越来越多,以下是搜集的一篇探究长距离输水工程技术问题的论文范文,供大家阅读查看。
我国是一个水资源较为丰富的国家,但是由于我国人口基数大,人均水资源占有量非常低,远远低于世界人均水资源占有量,被联合国列为贫水国。
另外,我国幅员辽阔,存在严重的水资源分布不均现象,南方的水资源占全国水资源的80%左右。
而且,随着气候变暖,我国北方的水资源越来越少,因此,跨流域调水工程成为缓解这种水资源分布极度不均衡的重要方法措施,从而带来了长距离输水工程。
长距离输水一般可以分成重力流输水和压力流输水两种形式,在有条件的情况下,选择重力流输水能取得更好得节能效果。
下面就长距离输水工程中的技术问题进行分析。
1、长距离输水工程中管材的合理选择长距离输水工程中,管材的选择需要依据工程的规模、工程的重要级别、压力等级、输水距离的长度、沿途地质水文条件、管道的性能等因素,进行技术性、经济性、安全性等方面的综合评估,然后确定管材。
我国幅员辽阔,不同地区的地质条件等有很大差异,同时经济发展状况和管材的应用情况也有很大差异。
而每一项长距离输水工程都具有其独有的特点,这使得管材的选型也非常复杂。
某一种管材在一个工程中运用取得较好的经济、安全、质量效果,但是在另一个工程项目中可能就取不到这样的效果了。
根据多年的实践经验,长距离输水工程中的管材主要有离心球墨铸铁管、钢管、玻璃钢管、预应力混凝土管、钢筒混凝土管这几种。
其中,预应力混凝土管是成本最低的管材,在我国已被广泛运用到长距离输水工程中,但是其自重大,因此选用该管材时必须严格控制工作压力,将其控制在0.4-0.8MPa 之间为宜,也正是因为这一缺点,影响了预应力混凝土管在长距离输水工程中的应用推广。
某市政长距离输水工程中,其原定设计中选择钢筒混凝土管作为重力流管道,选用钢管作为压力流管道,在局部地方进行阳极保护。
山区长距离输水管道设计施工技术探讨随着城市化进程的加快和人口的不断增加,对于水资源的需求也日益增长。
在一些山区地区,由于地形的原因,水资源并不丰富,为了满足当地居民的生活用水需求,就需要进行长距离输水。
而长距离输水管道的设计施工技术就显得尤为重要。
一、设计技术1. 地形测量:首先需要对山区的地形进行测量,明确起点和终点的高差和距离。
通过测量,确定输水管道的走向、高程和隧道的位置。
2. 输水管道选择:在山区地形复杂,地质条件恶劣的情况下,选择合适的输水管道至关重要。
一般可以选择钢管、混凝土管道或者HDPE管道等。
需要考虑管道的耐压性能、抗风雪能力和防腐蚀能力。
3. 施工工艺:针对山区地形的复杂性,需要设计合理的施工工艺,包括挖掘、铺设、焊接、压力测试等环节。
同时需要考虑使用相关设备如吊装设备、隧道施工设备等。
4. 安全防护:在设计输水管道的过程中,需要考虑到山区的自然环境如地震、滑坡等自然灾害,因此需要加强对输水管道的安全防护措施。
二、施工技术1. 隧道工程施工:在山区长距离输水管道设计中,隧道工程是不可或缺的一部分。
需要实施合理的隧道掘进技术,包括爆破、钻孔、支护等技术。
2. 管道铺设:管道铺设是输水管道施工的关键环节,需要在山区复杂地势中进行合理的铺设,同时要考虑到地质条件、涌水等问题。
3. 管道连接:对于长距离输水管道而言,管道连接是一个复杂的问题。
需要选择适合的连接方式,并进行有效的密封,以确保输水管道的稳定运行。
4. 管道防腐:在山区地势复杂、气候多变的情况下,输水管道容易受到腐蚀影响。
需要对输水管道进行有效的防腐处理,以延长其使用寿命。
5. 管道试压:在输水管道施工完成后,需要进行有效的试压工作,以测试管道的密封性能和耐压性能。
山区长距离输水管道的设计施工技术需要考虑到地形复杂、气候恶劣等因素,需要进行科学合理的设计和施工。
在实际工作中,需要充分发挥专业人员的技术优势,确保输水管道的安全运行,为山区居民供水提供保障。
浅谈长距离输水管道工程施工技术分析摘要:长距离输水管道工程具有线路长、工期长、投资大、技术难度高等特点,工程施工期间的进度与质量较难控制。
本文以云南省祥云县清水河水库输水工程施工为例,深入探讨长距离输水管道工程施工技术要点与施工质量控制措施,希望能为相关实践工作的开展带来一些理论参考。
关键词:长距离输水管道;施工技术;施工要点云南省祥云县清水河水库是一座解决祥云县禾甸镇、米甸镇及宾川县拉乌乡农田灌溉用水和农村人畜供水的综合利用工程。
水库的输水工程为管道工程,全长31.18655km,沿线设2个自流灌溉分水口,一个设在米甸镇西侧,一个设在管线末端,禾甸镇莲花湖水库东北侧。
1长距离输水管道线路规划在进行长距离输水管道工程施工前,线路规划与线路比选是一项不可缺少的工作,合理布设输水线路能较大降低施工难度,让管道施工质量与进度得到保障。
为确保输水线路的科学性、合理性,进行输水线路布置时需遵循一定原则。
具体如输水建筑物在满足输水任务的前提下尽可能顺直布置,缩短管线长度;要减少对农田、房屋、设施等的占用,尽可能沿公路、施工便道布置;输水管线要与建筑物、人口密集区域保持一定距离,并且尽量避开不良地质地段,防止施工难度与施工成本过高;布置输水管道时尽量满足管道地埋要求,避免急转弯及较大起伏,尽可能不穿越沟渠、天然河道或公路等重要障碍物,确保施工以及运行维护方便【1】。
2长距离输水管道施工技术2.1管线布置进行长距离输水管道工程的施工建设时,首先优化管线布置方案。
本工程的输水管道进口连接枢纽区老母猪箐输水隧洞末端,进口设计流量为1.35m3/s,进口管道中心高程为2192.594m。
为确保输水安全与输水顺畅,在进口位置钢管上布置一个流量控制阀以控制整条输水管道的输水流量。
管道沿线经过香么所、核桃箐、自羌朗、米甸镇、小松坡、清涧美、哨上村、杨保海,止点到莲花湖水库东北侧山坡。
管道总长为31186.55m,出口管道中心高程为2069.477m,沿线共设有2个自流灌溉分水口,一个设置在29#管道(克昌)末端,里程为QSH14+254.500,位于米甸镇西侧,分水后管道设计流量为0.46 m3/s;另一个设置在莲花湖水库东北侧山坡的线路末端,分水至灌溉支渠【2】。
山区长距离输水管道设计施工技术探讨随着经济的快速发展和城市化进程的加快,水资源的供需矛盾日益突出。
特别是在一些山区地区,由于地势复杂、水资源短缺,长期以来给当地居民的生活和生产带来了极大的困扰。
山区长距离输水管道的设计施工技术问题日益凸显,如何克服山区地形复杂、气候恶劣等困难,提高山区长距离输水管道的设计施工技术水平成为当前亟待解决的重要问题。
针对山区长距离输水管道设计施工技术的探讨需要对当地地理环境进行深入分析。
山区地形复杂,地势多为崎岖起伏,河流交错,土壤石质浑浊,气候多变,这就使得山区的管道设计施工面临许多困难。
在进行管道设计时需要充分考虑山区地区的地形特点,合理规划输水管道的线路,选择适合山区地形的输水管道材料。
山区长距离输水管道设计施工技术需要充分考虑当地的气候条件。
山区气候湿润多雨,易受自然灾害的影响,如山洪、泥石流等。
这就要求在进行管道设计时要充分考虑山区气候条件,选择防水、防漏性能好的管道材料,防止由于雨水过多导致的管道损坏。
应该选择抗压能力和耐腐蚀性能好的输水管道材料,确保输水管道在地质条件变化大的山区地带也能正常运行。
还需要考虑输水管道的维护和保养。
山区地区地形高差大,管道易受地势影响,导致管道损坏。
在设计输水管道时需要考虑使用易维护的管道材料,设置检修口和排气阀等装置,方便进行管道的维护和保养。
山区长距离输水管道设计施工技术还需要克服当地的人力资源和资金条件的限制。
山区地区人口密度低,人力资源匮乏,资金短缺是山区长距离输水管道设计施工的一大困难。
为解决这个问题,我们可以采用特种机械和设备进行施工,减少劳动力的使用,提高施工效率。
可以引进社会资本,通过PPP等合作模式,解决资金短缺问题。
山区长距离输水管道设计施工技术还需要与当地相关部门和居民进行充分的沟通和协调。
尊重当地居民的意见,合理规划输水管道线路,解决施工过程中可能出现的纠纷,保障施工的顺利进行。
加强对当地居民的技术培训,提高他们对输水管道的维护管理能力,降低管道运行的成本,延长管道的使用寿命。
长距离输水管道设计中几个问题研究发布时间:2022-10-24T03:08:01.625Z 来源:《新型城镇化》2022年20期作者:刘德猛[导读] 长距离管道输水有效地解决了水质污染以及水源短缺的问题,改变了过去不同区域进行分割供水的情况,也促进了各产业经济的发展。
河北供水有限责任公司河北邯郸 056001摘要:随着水利部全面解决农村饮水安全问题目标的提出以及各地区国民经济的发展,城市建设规模不断扩大,工业建设速度迅速加快,人民生活水平也随之相应提高,城市工业和生活用水量急剧增加,城市用水的紧张状况日益严重。
故不少城市、工矿企业及农村饮水不得不到数十公里甚至数百公里以外寻找能满足水量、水质要求的新水源,因而长距离输水工程也逐渐增多,所以要对在设计长距离输水管道方面遇到的问题解决加以重视。
关键词:长距离输水管道;设计;问题引言长距离管道输水有效地解决了水质污染以及水源短缺的问题,改变了过去不同区域进行分割供水的情况,也促进了各产业经济的发展。
国内各种产业随着国家社会经济的进步,也快速发展起来,然而,在追求经济效益时,却忘了对环境的保护。
我们周围的环境因为没有统一规范的污水处理设施,没有对各种工业污水进行净化处理,以致使水质发生了重度的污染。
边远地区的小型河流又因为近年气候的原因,而逐渐枯竭,以致使很多地方出现了吃水难的现象。
长距离管道输水对饮用水源水质水量的问题进行了有效的解决,同时,对大型供水企业的形成,起到了很好的促进作用。
另外,工程的投资、建设、运营管理等各方面都会受到长距离输水管道设计的影响。
输水管道的能否正常使用,与长距离输水管道的设计有直接关系,因此必须对长距离输水管道设计进行研究,加以优化。
一、长距离输水管道设计的意义近年来,随着水质污染、水源短缺现象的日益突出,越来越多的城市、乡镇采用长距离管道输水来解决城市供水、农灌泵站供水的问题。
长距离管道输水模式打破了传统模式下不同区域条件分割的供水局面,将水资源重新分配,对保障城市供水、促进各产业经济发展起到了积极作用。
长距离输水管道设计中的几个问题探讨1长距离输水管道管材的选择随着我国经济开展和城市化进程的加快,城市及工业用水量迅速增加,长距离输水工程是解决用水量迅速增加的主要措施之一。
输水管道在新材料、新技术应用方面有了较大进步。
管道投资占整个输水工程的绝大比重,因此管材的选择应从工程的规模、重要性、管径、工作压力、地形地质、工期、资金等方面综合分析确定,以到达性价比最优。
常用的输水管道有钢管、球墨铸铁管、预应力混凝土管、预应力钢筒混凝土管〔PCCP〕、玻璃钢管、聚乙烯塑料管〔PVC-U〕、超高分子量聚乙烯管等,就上述管材选择说明比拟如下1.1钢管钢管应用历史较长,围广,是一种传统的输水管材。
钢管一般选用螺旋焊接与直缝焊接收,具有强度高、可靠性高、适应性强等优点,但耐腐蚀性差,使用寿命一般不超过25年。
为延长钢管寿命,需对其进展防腐处理和保护,其方法可采用涂料加牺牲阳极的复合防腐措施。
钢管、外防腐采用国家卫生部许可的GZ-2新型高分子防腐涂料,壁防腐级别为普通级,采用二底二面,漆膜干膜厚80~100μm;外壁防腐级别为重加强级,采用二布四油,漆膜干膜厚280~300μm;牺牲阳极保护块间隔一定距离通过电缆与钢管连接,加强钢管的抗腐蚀能力。
通过涂料加牺牲阳极的复合防腐措施,可使钢管寿命达50年,但施工复杂,工期长,造价较高。
1.2球墨铸铁管球墨铸铁管是上世纪九十年代广泛应用的输水管材,具有强度高、韧性好、延伸率大、耐腐蚀等特点,壁衬水泥磨光防腐,外壁采用喷锌后涂沥青防腐,采用柔性T型接口,适应变形能力强,止水效果好,是一种较理想的输水管材。
1.3预应力混凝土管预应力混凝土管按其生产工艺分两种,一种是一阶段管即一次成型;一种是三阶段管。
预应力混凝土管因加工工艺简单,造价最低,但管材生产过程中存在弊病,如三阶段喷浆质量不稳定,易脱落和起鼓;一阶段管在施加予应力时不易控制,造成质量不稳定、不均一,且因重量大造成运输安装不方便,使其应用受到了限制,该管道为最经济的管材,可根据供水重要性适中选用。
长距离输水工程中的技术问题分析长距离输水工程中的技术问题分析随着输水工程的发展和社会经济的发展,长距离输水工程将会越来越多,以下是搜集的一篇探究长距离输水工程技术问题的论文范文,供大家阅读查看。
我国是一个水资源较为丰富的国家,但是由于我国人口基数大,人均水资源占有量非常低,远远低于世界人均水资源占有量,被联合国列为贫水国。
另外,我国幅员辽阔,存在严重的水资源分布不均现象,南方的水资源占全国水资源的80%左右。
而且,随着气候变暖,我国北方的水资源越来越少,因此,跨流域调水工程成为缓解这种水资源分布极度不均衡的重要方法措施,从而带来了长距离输水工程。
长距离输水一般可以分成重力流输水和压力流输水两种形式,在有条件的情况下,选择重力流输水能取得更好得节能效果。
下面就长距离输水工程中的技术问题进行分析。
1、长距离输水工程中管材的合理选择长距离输水工程中,管材的选择需要依据工程的规模、工程的重要级别、压力等级、输水距离的长度、沿途地质水文条件、管道的性能等因素,进行技术性、经济性、安全性等方面的综合评估,然后确定管材。
我国幅员辽阔,不同地区的地质条件等有很大差异,同时经济发展状况和管材的应用情况也有很大差异。
而每一项长距离输水工程都具有其独有的特点,这使得管材的选型也非常复杂。
某一种管材在一个工程中运用取得较好的经济、安全、质量效果,但是在另一个工程项目中可能就取不到这样的效果了。
根据多年的实践经验,长距离输水工程中的管材主要有离心球墨铸铁管、钢管、玻璃钢管、预应力混凝土管、钢筒混凝土管这几种。
其中,预应力混凝土管是成本最低的管材,在我国已被广泛运用到长距离输水工程中,但是其自重大,因此选用该管材时必须严格控制工作压力,将其控制在0.4-0.8MPa 之间为宜,也正是因为这一缺点,影响了预应力混凝土管在长距离输水工程中的应用推广。
某市政长距离输水工程中,其原定设计中选择钢筒混凝土管作为重力流管道,选用钢管作为压力流管道,在局部地方进行阳极保护。
《长距离输水工程管线优化及水锤模拟研究》篇一一、引言随着城市化进程的加速和工业的快速发展,水资源的需求量日益增长,长距离输水工程成为了解决水资源供需矛盾的重要手段。
然而,长距离输水工程面临着诸多挑战,如管线设计、运行管理、水力瞬变等问题。
其中,管线优化和水锤模拟是长距离输水工程中的关键技术。
本文将重点探讨长距离输水工程管线的优化设计及水锤模拟研究,以期为工程实践提供理论支持和指导。
二、长距离输水工程管线优化2.1 优化目标长距离输水工程管线的优化设计主要目标包括:降低工程成本、提高输水效率、保障供水安全、减少环境影响等。
在优化过程中,需要综合考虑管线的布局、管材、管径、埋深、阀门设置等因素。
2.2 优化方法(1)数学模型法:通过建立数学模型,对管线进行定量分析和优化。
如利用流体力学原理,建立管线的水力计算模型,对管径、流速等参数进行优化。
(2)地理信息系统(GIS)法:利用GIS技术对地形、地貌、地质等进行综合分析,为管线布局提供依据。
同时,GIS还可以用于管线的空间管理和信息查询,提高管理效率。
(3)多目标决策分析法:综合考虑经济、社会、环境等多方面因素,采用多目标决策分析方法,对管线优化方案进行综合评价和选择。
2.3 实例分析以某市长距离输水工程为例,通过数学模型法和GIS法对管线进行优化设计。
首先,建立水力计算模型,对管径、流速等参数进行优化;其次,利用GIS技术对地形、地貌、地质等进行综合分析,确定管线的最佳布局;最后,采用多目标决策分析方法,对优化方案进行综合评价和选择。
经过优化设计,该工程在降低工程成本、提高输水效率、保障供水安全等方面取得了显著成效。
三、水锤模拟研究3.1 水锤现象及危害水锤是指在水管系统中,由于流体流速的突然变化引起的压力波动现象。
水锤现象可能导致管道破裂、阀门损坏、设备失效等严重后果,对长距离输水工程的安全运行构成威胁。
3.2 水锤模拟方法(1)物理模拟法:通过建立物理模型,模拟水锤现象的过程和规律。
山区长距离输水管道设计施工技术探讨山区长距离输水管道的设计施工技术是一项关键性工程,需要充分考虑山区的地理条件、水源情况以及管道的稳定性和可靠性。
本文将从设计、施工、材料选用等方面对山区长距离输水管道的技术进行探讨。
设计是山区长距离输水管道技术的基础。
在设计过程中,需要充分考虑山区的地形地貌、水源位置和分布、水流特点以及管道需求等因素。
根据山区地势的起伏和高差,合理设计管道的布局和坡度,以保证水的顺畅流动。
还需要考虑到山区地质条件的复杂性,选择合适的材料和施工工艺以增加管道的稳定性。
施工是山区长距离输水管道技术的关键环节。
山区地形复杂,施工条件艰苦,需要有经验丰富的施工人员和合适的施工设备。
在施工过程中,应采取科学的施工方法和严格的施工管理,确保施工质量。
要合理选择施工路线,减少对山区生态环境的影响,保护山体稳定和水源地的安全。
材料的选择对山区长距离输水管道的稳定性和可靠性至关重要。
应选用具有良好耐久性、抗腐蚀性和抗压能力的材料,如钢管、玻璃钢管等。
在选择材料时,还要考虑到山区气候条件的变化和水质的特点,选择适合的材料以保证管道的正常运行。
山区长距离输水管道的技术还需要注重对环境和生态的保护。
在设计和施工过程中,要充分考虑山区的生态特点和环境保护要求,减少对山区生态环境的影响。
可以采取隧道穿山、埋地方式等措施,减少对地表的破坏。
在使用过程中,要定期维护和检查管道,及时发现和处理管道漏水或损坏等问题,确保水源的安全和供水的可靠性。
山区长距离输水管道设计施工技术的探讨需要全面考虑山区的地理条件、水源情况,合理布局和设计管道,采取科学的施工方法和严格的施工管理,选择适合的材料,注重对环境和生态的保护。
只有全面考虑这些因素,才能确保山区长距离输水管道的稳定性和可靠性,为山区人民提供稳定的供水服务。
