煤矿联合试运转方案一、背景为了提高煤矿生产效率和经济效益,减少煤矿安全事故发生,近年来,煤矿联合试运转逐渐成为了发展趋势。
经过多年实践,煤矿联合试运转已取得了显著的成效,特制定本试运转方案。
二、试运转时间本次煤矿联合试运转的时间定于2022年5月1日开始,至2022年8月31日结束,共计4个月。
三、试运转目的本次煤矿联合试运转旨在通过不同煤矿之间的协作和配合,实现煤矿之间的互通、互动,并通过不同煤矿之间的资源共享、技术交流,提高生产效率,降低生产成本,促进煤矿可持续发展。
四、试运转内容1.煤矿设备协作试运转本次试运转将煤矿设备进行维修、保养,然后进行设备间协作试运转,特别针对交通机械和生产设备进行试运转演习。
2.煤矿物资采购共享试运转本次试运转将采购部门通过联合采购方式,共享各煤矿物资采购需求,实现资源共享,采购成本降低。
3.煤矿技术交流试运转本次试运转将煤矿之间的技术交流列为重要内容,各煤矿之间将定期举办技术交流研讨会,并邀请各地专家进行指导,促进各煤矿之间的技术交流。
4.煤矿标准统一试运转本次试运转将推行各煤矿产品标准的统一,通过标准化生产,提高产品品质,促进产品市场竞争力的提高。
五、试运转措施1.人员调配各煤矿将根据试运转需要,按照一定比例分配工作人员,确保各项试运转工作顺利推进。
2.设备维修各煤矿将对相关设备进行全面检修,确保设备在试运转期间能够正常运转。
3.试运转区域规划本次煤矿联合试运转将采用交叉共同推进的方式,各煤矿根据自身产能和生产状况,分别指定试运转区域,确保各煤矿之间资源的共享和协调。
六、试运转效果评估本次试运转结束后,各煤矿仔细评估试运转效果,对本次试运转经验进行总结,提出建设性意见,并采取相应的措施加以落实。
七、试运转总结本次煤矿联合试运转的成功实施,将进一步促进煤矿之间的合作和交流,提升煤炭行业整体竞争力,为煤矿可持续发展奠定坚实基础。
煤矿联合试运转方案一、概述煤矿联合试运转是指两个或多个煤矿在一定时期内,采用联合运作的方式,共同开采、输送、处理和销售煤炭资源。
本文旨在介绍煤矿联合试运转的方案和实施过程,以及联合试运转的优点和注意事项。
二、方案1. 资源整合以联合开采、输送、处理和销售煤炭资源为目的,将各煤矿的相关资源进行整合。
具体包括:统一规划矿区开采进度和生产计划,协调调配设备和人力资源,建立资源共享机制,确保各项资源有序、高效地运用。
2. 设备配套配套设备是煤炭生产的重要保障之一。
各煤矿应根据联合开采的实际需要,对设备进行统一规划和配置。
同时,要建立设备互换、维修保养和更新更新的机制,共同解决设备问题。
3. 管理协调联合试运转中,各煤矿应建立健全的管理机制和协调机制。
统一的管理制度和标准,可有效维护联合试运转的秩序和安全。
在日常管理中,应加强沟通和协作,确保各项工作顺利开展。
4. 风险管理联合试运转过程中,可能会出现一些意外事件,如矿山事故、设备故障等。
为此,各煤矿应制定相应的应急预案,加强风险隐患排查,确保安全生产。
三、实施过程1. 洽谈合作各煤矿在联合试运转前应进行充分的洽谈和合作,明确合作方式、范围、目标和利益分配等。
同时,要建立相互信任、互惠互利的合作关系,确保联合试运转的正常开展。
2. 实施方案各煤矿应根据联合试运转的方案和目标,进行具体的生产、运输、销售和管理工作。
在实施过程中,要加强沟通和协作,及时解决出现的问题和矛盾,维护联合试运转的正常秩序。
3. 监督检查在联合试运转的过程中,应及时进行监督检查。
各煤矿应定期开展联合试运转效果评估,发现问题及时解决。
同时,也应加强对联合试运转的宣传和推广,推动煤矿联合试运转的不断发展。
四、优点1. 降低成本联合试运转可以大大降低生产成本。
通过资源整合,合理配置设备和人力,实现煤炭生产的协同作业。
这不仅能提高生产效率,降低劳动力成本,还可以降低设备维护成本和能源消耗成本等。
煤矿联合试运转方案一、背景煤炭资源是我国能源重要组成部分,煤矿作为煤炭资源的主要采集产业,对国民经济的发展和人民生活的贡献具有重要价值。
为增强煤炭资源的开发效益,提高煤矿生产力和安全生产水平,各地煤矿在不断探索改革创新的过程中,尝试着进行联合试运转,以提高煤炭资源的综合利用效果。
二、目的联合试运转是指两个或两个以上的煤矿在保持独立生产的前提下,通过技术协调和产权分配的改革,实现煤炭资源的信息共享、生产协同、供销互补、风险共担,以创造更高的效益和降低生产运营成本。
本文旨在提出一份行之有效的煤矿联合试运转方案,以实现煤炭资源的合理利用和各个煤矿的互惠发展。
三、方法1.各煤矿要充分了解各自的资源特点和生产条件,通过交流合作,达到资源、技术和市场等方面的互补和协调;2.各煤矿要在保持独立经营的前提下,推进信息共享和业务协同,建立信息化数据平台,共享各自的资源信息,实现生产数据和管理信息的无缝对接;3.确定合理的产权分配方法,根据各煤矿的投入产出比例、生产贡献和产权贡献等因素,确定各方收益和责任,建立全方位的监管和管理系统,实现各煤矿的互惠互利;4.构建完善的物流和供销体系,建立联合营销渠道,提高市场竞争力和反应速度,缩短供销周期,降低运营成本,实现资源的优化配置和生产效益的最大化。
四、预期效果1.提高煤炭资源的综合利用率和生产效益;2.实现各煤矿之间的资源互补和业务协同,降低运营成本;3.加强煤矿在物流和供销环节的合作和竞争力,增强市场适应能力;4.建立全方位的监管和管理系统,实现各煤矿的风险共担和互惠发展。
五、结论煤矿联合试运转是一种值得探索和尝试的煤炭资源开发模式,可以加强煤矿对外合作和内部协作,提高资源利用效果和生产效益,同时也可促进煤炭资源安全高效地开发,实现各煤矿的互惠发展。
但同时也要注意联合试运转过程中所涉及的法律问题和风险预防措施,才能实现这一新型模式的可持续发展。
技改矿井联合试运转方案一、引言技改矿井联合试运转是指在矿井技术改造完成后,通过将技改后的设备、系统与原有设备、系统联合运行,以验证技改方案的可行性、检测设备的运行状态和性能,为正式投产提供可靠的依据。
本文档旨在制定技改矿井联合试运转方案,确保联合试运转的顺利进行。
二、试运转目标技改矿井联合试运转旨在实现以下目标:1.验证技改方案的可行性,包括设备、系统的运行稳定性和性能。
2.检测设备的运行状态,提前发现存在的问题,并及时采取措施解决。
3.确保联合试运转的安全性,保护人员和设备的安全。
三、试运转方案3.1 设备准备1.对技改后的设备进行彻底的检查,确认设备完好无损,正常工作。
2.检查技改后的设备与原有设备的连接情况,确保连接正确、稳定。
3.对技改后的系统进行全面测试,确保系统正常运行,各个功能正常。
3.2 试运转阶段1.按照预定的工艺流程,将技改设备与原有设备连接,并开始试运转。
2.监测设备的运行状态,包括温度、电压、频率等参数。
3.记录设备的运行数据,并进行分析,及时发现存在的问题,并做出解决方案。
4.定期对设备进行维护和保养,确保设备的长期稳定运行。
3.3 试运转评估1.试运转结束后,对试运转过程进行评估,包括设备的运行情况以及工艺流程的顺利进行情况。
2.综合评估试运转的结果,判定技改方案是否可以进入下一阶段的正式投产。
3.如发现存在问题,制定相应的解决方案,并进行跟踪和实施。
四、试运转安全为确保试运转的安全进行,需遵循以下安全要求:1.严格执行安全操作规程,确保所有人员的人身安全。
2.定期进行设备检查,并进行维护和保养,以消除潜在的安全隐患。
3.做好安全技术交底,加强员工的安全意识和技能培训。
五、总结本文档制定了技改矿井联合试运转方案,通过试运转过程对技改后的设备、系统进行验证,检测设备运行状态,评估技改方案的可行性,确保试运转的安全进行。
同时,需要严格遵守安全要求,保证人员和设备的安全。
通过联合试运转,可以为技改矿井的正式投产提供可靠的依据。
煤矿联合试运转方案背景煤矿行业是中国的重点行业之一,但是在矿井生产和管理方面仍然存在着许多问题。
为了应对这些问题,许多煤矿开始了联合试运转,以期提高生产效率和管理水平。
本文将讨论煤矿联合试运转方案的实施方法以及可能遇到的问题。
实施方法1. 策略规划在试运转前,煤矿需要进行策略规划,包括制定运营方案、工作安排和人员分配等。
在规划过程中,需要充分考虑联合试运转的目的、范围和期限。
此外,还需要明确责任分工,根据各个矿井的特点确定运营模式,为联合试运转做好充分准备。
2. 组织管理在试运转过程中,需要建立完善的组织管理机制,指定专人负责对联合试运转的各项工作进行统筹规划、协调推进和成果考核。
还需要建立跨部门和跨单位的沟通渠道,确保信息畅通、协作顺畅、问题及时得到解决。
3. 技术支持联合试运转需要先进的技术支持,以实现各矿井之间的信息共享和数据流通。
同时,还需要针对不同矿井的实际情况进行技术改造和优化,以保证联合试运转的安全高效进行。
4. 安全管理在联合试运转中,安全是至关重要的。
因此,煤矿需要建立起一套完整的安全管理制度和风险控制机制,由专业的人员进行负责,以防止出现安全事故。
5. 数据分析和效果评估联合试运转的数据分析和效果评估是非常必要的。
通过对数据的分析,可以及时发现问题并进行解决;而通过评估联合试运转的效果,则可以确定是否需要进一步改进和完善。
可能遇到的问题煤矿联合试运转过程中可能会遇到以下问题:1. 竞争和协作各煤矿之间的竞争关系可能会影响到联合试运转的效果。
同时,如何协调各矿井之间的合作关系也是需要考虑的问题。
2. 稳定性和可靠性在联合试运转中,各矿井之间的连接需要保持稳定和可靠。
如果网络连接或设备出现问题,就会导致试运转无法进行。
3. 安全和保密由于试运转需要共享数据和信息,因此需要建立一套可靠的信息保密机制,以保障联合试运转的安全和保密性。
结论煤矿联合试运转是提高生产效率和管理水平的有效途径。
煤矿联合试运转方案1. 引言为了提高煤矿的运转效率和降低成本,现提出煤矿联合试运转方案。
本方案是在现有煤矿的基础上,通过联合和协作,实现资源共享,提高生产效率,同时降低运营成本。
2. 方案概述煤矿联合试运转方案主要分为以下三个步骤:2.1 建立联合体在符合法律法规和政策规定的前提下,建立煤矿联合体。
联合体的成员由不同煤矿自愿组成。
联合体的主要职责是管理协调各煤矿之间的资源,并确保资源的公平分配。
2.2 加强资源共享联合体成员煤矿之间应加强资源共享,共同利用现有设备和人力资源,通过共享,达到资源互补,提高资源利用率的目的。
同时还要注重提高协作效率,打造共同的管理、技术、营销等平台。
2.3 试运转在前两个步骤完成后,进行联合试运转。
试运转的主要目的是验证联合煤矿的经济效益和技术可行性。
通过试运转,吸取经验,逐步完善联合体的规范化管理,最终实现煤矿联合的高效经营。
3. 实施方案煤矿联合试运转方案的实施需要以下几个具体步骤:3.1 制定计划联合体应制定具体的实施计划,包括:联合方案、资源共享方案、协作方案、试运转方案等。
计划应制定具体可行的时间节点和实施标准。
3.2 确定联合体成员确定联合体成员应根据参与联合的愿望和通过审核,确定各煤矿的条件和资格要求。
此外,还需要签订联合协议,明确联合各方的权利和义务。
3.3 选择管理团队为联合体任命专业管理团队,并根据实际需要,引进专业技术人才以提升联合体的管理和技术实力。
3.4 建立联合体机制建立联合体章程、管理制度、劳动合同等一系列规章制度。
同时开展联合体员工考核和奖惩制度,以确保联合体员工的工作态度和工作质量。
3.5 实施试运转按照试运转方案,组织联合体成员进行试运转,随时调整和改进方案,以确保联合煤矿的经济效益和技术可行性。
4. 效益分析通过煤矿联合试运转,实现资源共享,提高生产效率,降低运营成本,具有以下显著的效益:4.1 提高生产效率通过资源合理分配和专业的管理,可以提高煤矿生产效率,大幅度提升煤矿生产水平。
联合试运转方案及安全措施引言在一个复杂的工业系统中,联合试运转是确保各个子系统协同工作的重要过程。
本文将探讨联合试运转的方案以及相应的安全措施,以确保系统在整体运行前能够达到预期的效果,同时确保人员和设备的安全。
联合试运转方案联合试运转是将系统的各个组成部分(子系统)在整体运行之前进行集成测试和验证的过程。
以下是一个典型的联合试运转方案:1.规划和准备阶段:–定义联合试运转的目标和计划。
–需要开展联合试运转的子系统进行评估和选择。
–制定联合试运转的时间表和里程碑。
2.设备和软件准备:–确保系统所需的设备和软件已经准备就绪。
–安装和配置各个子系统的设备和软件。
–进行联合测试所需的数据和仿真环境的准备。
3.功能测试:–对每个子系统进行功能测试,确保各个子系统能够正常工作。
–测试各个子系统之间的接口和通信功能。
4.集成测试:–基于功能测试的结果,进行整体系统的集成测试。
–验证整个系统的功能和性能是否符合需求。
5.验收测试:–进行最终的验收测试,确保整个系统可以正常运行,并满足用户需求。
6.故障修复和优化:–在联合试运转过程中发现问题,及时修复和优化。
安全措施在联合试运转过程中,特别需要注意安全问题,以保证人员和设备的安全。
以下是一些常见的安全措施:1.安全培训:–对参与联合试运转工作的人员进行安全培训,包括工作流程、操作规范和安全措施等。
2.风险评估:–在联合试运转前进行全面的风险评估,确定潜在的安全风险并采取相应的预防措施。
3.安全标识:–在试运转现场设置明确可见的安全标识,如警示标志、紧急出口指示等。
4.个人防护措施:–联合试运转的参与人员应佩戴适当的个人防护装备,如安全帽、安全鞋、防护眼镜等。
5.紧急救援计划:–制定紧急救援计划,明确应急情况下的救援流程和责任分工。
6.监控和响应:–在试运转现场安装监控设备,及时发现问题并采取相应的响应措施,以确保安全运行。
结论联合试运转是确保复杂工业系统能够在整体运行之前协同工作的关键过程。

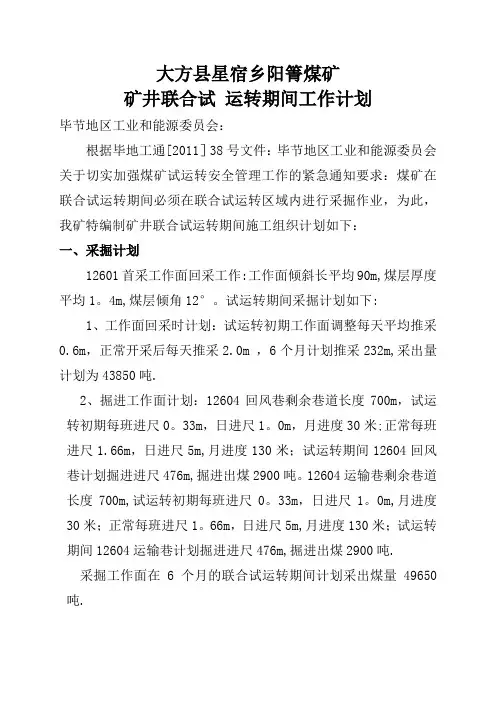

大方县星宿乡阳箐煤矿矿井联合试运转期间工作计划毕节地区工业和能源委员会:根据毕地工通[2011]38号文件:毕节地区工业和能源委员会关于切实加强煤矿试运转安全管理工作的紧急通知要求:煤矿在联合试运转期间必须在联合试运转区域内进行采掘作业,为此,我矿特编制矿井联合试运转期间施工组织计划如下:一、采掘计划12601首采工作面回采工作:工作面倾斜长平均90m,煤层厚度平均1。
4m,煤层倾角12°。
试运转期间采掘计划如下:1、工作面回采时计划:试运转初期工作面调整每天平均推采0.6m,正常开采后每天推采2.0m ,6个月计划推采232m,采出量计划为43850吨.2、掘进工作面计划:12604回风巷剩余巷道长度700m,试运转初期每班进尺0。
33m,日进尺1。
0m,月进度30米;正常每班进尺1.66m,日进尺5m,月进度130米;试运转期间12604回风巷计划掘进进尺476m,掘进出煤2900吨。
12604运输巷剩余巷道长度700m,试运转初期每班进尺0。
33m,日进尺1。
0m,月进度30米;正常每班进尺1。
66m,日进尺5m,月进度130米;试运转期间12604运输巷计划掘进进尺476m,掘进出煤2900吨.采掘工作面在6个月的联合试运转期间计划采出煤量49650吨.时 间预计工作面回采推进单项预计产量月份产量小计序号1第一月12601回采工作面回采进度19m12604回风巷掘进工作面30m采掘工作面6个月推进计划12604运输巷掘进工作面30m2第二月12601回采工作面回采进度30m 12604回风巷掘进工作面46m 12604运输巷掘进工作面46m3第三月12601回采工作面回采进度33m 12604回风巷掘进工作面50m 12604运输巷掘进工作面50m第四月12601回采工作面回采进度40m 12604回风巷掘进工作面100m 12604运输巷掘进工作面100m第五月12601回采工作面回采进度52m 12604回风巷掘进工作面120m 12604运输巷掘进工作面120m第六月12601回采工作面回采进度58m 12604回风巷掘进工作面130m 12604运输巷掘进工作面130m试运转期间12601回采工作面回采进度118m12604回风巷掘进工作面476m12604运输巷掘进工作面476m3600吨180吨180吨3960吨5670吨280吨280吨6230吨6230吨300吨300吨7560吨600吨600吨6830吨8760吨9830吨720吨720吨11270吨10960吨820吨820吨12600吨49650吨43850吨2900吨2900吨4567二、安全设施及验收资料准备工作计划1、矿井质量化标准化验收申报资料的编制10天内完成;10天内进行矿井安全质量标准化验收。
技术科九月份工作目标与计划
董事长在充分总结XX煤业经验教训的基础上提出了“联合试运转目标必须毫无条件地去执行、去落实,要严格要求,自我加压,确保实现,争取提前”企业管理理念。
这对于全矿区来说既是一次管理理念提升也是一次管理层次提升。
号召全矿干部职工围绕“联合试运转”中心,咬定目标,坚定信心,全力以赴,确保如期实现联合试运转。
矿领导班子清醒地认识到,如期实现矿井联合试运转是使命所系、形势所迫、利益所在,不容有丝毫懈怠和推责。
随着联合试运转时间一天天临近,任务十分艰巨,不能有丝毫放松。
要抓住重点,盯住节点,坚决完成阶段性目标任务。
根据联合试运转前需要完成的工程量和时间条件,倒排工期,加强劳动组织,减少生产影响,强化考核兑现,抓好每一天、每个小班、每个小时、每一分钟的生产工作。
要求全矿按计划抓住联合试运转前每个节点,按时完成巷道工程施工,打好矿建工程。
本着“一切为联合试运转服务,一切为联合试运转让路”的原则,采取经济、行政等多种手段,聚全矿之智,举全矿之力,确保实现王同现总经理提出的“大干三十天,实现矿井联合试运转”的工作目标。
为确保“大干三十天,实现矿井联合试运转”的工作目
标的实现,我们技术科九月份工作目标与计划如下:
一、技术科全体人员统一思想,同心同德,攻坚克难,奋勇拼搏,确保如期联合试运转目标的顺利实现。
从矿井规划的角度,我们必须具有前瞻的思维,在矿井技改期间就要将系统配置得更加合理、规范和稳定,使矿井在投产之后能够具有更大的产能提升空间,为充分发挥矿井生产能力打下坚实的基础。
从生产施工方面,我们必须具有较强的管理预见能力,时刻提防工作中的突发事件和未知情况。
我们要时刻保持清醒的认识,超前做好矿井技改和工程施工过程中应对突发事件的预案。
从安全教育方面,让职工了解煤矿生产的复杂性,充分吸取煤矿历史事故的教训,严防事故发生。
为职工敲响警钟,让他们意识到矿井面临的各种灾害,牢记安全威胁,严格执行规章制度,现场规范操作。
切实做到矿情时时不忘,管理时时不松。
二、矿井建设是一项庞大的系统工程,技术科作为系统中一分子要不断增强工作的整体性、协调性和系统性,坚决和各专业、各部门相互配合,抓住中心,统筹兼顾,发挥最大生产能力和最佳经济效。
围绕联合试运转目标,突出工期进度重点,按照目标工
期进行倒排,卡住节点,加快进度。
我们技术科一定提供最可靠、最优质的技术服务。
确保设计方案的科学、合理、安全、可靠、经济,做到均衡高效。
三、统筹兼顾,协调配合
一是瓦斯治理要体现综合、集成,“一通三防”、地质、机运、采掘等各专业不能各干各的,要注重沟通,信息共享,强化合作意识,打好组合拳。
二是、施工、安装要统筹兼顾,按照工期要求,抓好工程节点衔接,“一通三防”、安全、生产、机电运输等专业分口排定年度任务分解计划,排细排实,明确节点工期、责任人及落实时间,统筹矿井由技改向生产转型,推动首采面工程有序推进。
四、工作精细化
矿井联合试运转时间日益临近,有大量基础性工作要做,细排工期、统筹协调,形成闭合,严防出现“空白带”和“没想到”,特别是安全、生产、技术管理上必须不断查找可能存在的问题和薄弱环节,保证相关制度、办法、措施严格执行到位,不出任何偏差。
五、材料上报要及时准确。
为了保证矿井高标准实现联合试运转并尽快投产,做好单项工程质量工程材料的上报工作,和安全设施验收材料的上报工作,一切要上报的资料依据国家安监局、煤监局第6
号令《煤矿建设项目安全设施监察规定》要求及时上报有关部门,使有关部门能够尽快的审批。
达到提前联合试运转的目标。
技术科
2011年X月29日。
