生态城基础设施项目施工组织设计
- 格式:doc
- 大小:428.00 KB
- 文档页数:65
金山湾生态城基础设施项目道路工程强夯、强夯置换施工方案(金城路、环湾东路)批准:审核:编制:中水电金山湾生态城基础设施项目总承包部二◦一四年五月二十二日目录1、编制依据 (1)2、编制原则 (1)3、工程概况 (2)4、施工组织 (5)5、施工平面布置 (6)6、工期计划及措施 (7)7、资源配置计划 (9)8、施工方案及技术措施 (13)9、质量、安全、环境控制措施 (27)强夯、强夯置换施工方案(环湾东路)1、编制依据1.1、烟台金山湾生态城基础设施项目金海路施工图纸;1.2、招投标文件及施工合同;1.3、自然条件调查及施工资源调查资料;1.4、《复合地基技术规范》 (GB/T 50783-2012 );1.5 、《公路路基施工技术规范》 (JTG F10-2006 );1.6 、《公路工程质量检验评定标准》 (JTG F80/1-2004 );1.7、《城镇道路工程施工与质量验收规范》 ( CJJ1-2008 );1.8 、《公路软土地基路堤设计与施工技术细则》( JTG/TD31-02-2013 )1.9、我公司施工类似工程施工经验。
2、编制原则2.1 、根据工程实际情况和特点,合理进行施工平面布置,节约工程成本,提高工程质量。
2.2 、进行合理的施工组织设计,选择合理的施工方法、施工顺序及施工机械。
2.3、符合环境保护、文明施工要求。
2.4、处理好当地村道的交通维护与转换。
3、工程概况金山湾生态城位于烟台市金山港区金山湾及周边地块,西至卧龙山,北至黄海之滨,南至昆崙山南路,东至大金山。
规划总用地17.88 平方公里。
本方案涉及的道路软基处理强夯、强夯置换施工包括:金城路、环湾东路。
根据施工图设计,软基处理采用强夯及强夯置换进行处理,其中:环湾东路强夯置换处理范围为K0+260 ~710段,处理路线长度450m ;强夯处理范围为K0+710〜K2+000 ,抛石挤淤+ 强夯处理范围为K2+000 ~K2+346 ,处理路线长度1636m。
生态城市政基础设施的规划设计及实施评述王立;周国华【摘要】The paper introduces the special treatment ways for the road network allocation,the road section,allocation for municipal drainage pipe-line network,and the outfall at south district of the ecologicalcity,researches the classification,functions and implementation of the urban furni-ture,indicates the pneumatic garbage collection,treatment and its system,and sums up the design and implementation for the municipal foundation facilities at the south district,so as to provide some reference for the development and construction for other district of the ecological city.%介绍了生态城南部片区道路路网布局、道路断面形式、市政排水管网布置形式及排水口的特殊处理方式,论述了气力垃圾收集、处理以及气力垃圾系统,研究了城市家具的种类、功能以及实施情况,并对南部片区的市政基础设施的设计以及实施情况进行了系统的总结,为生态城其他片区的开发建设提供参考。
【期刊名称】《山西建筑》【年(卷),期】2014(000)020【总页数】3页(P42-43,44)【关键词】生态城;规划;市政基础设施;管网【作者】王立;周国华【作者单位】天津生态城建设局,天津 301636;天津生态城市政景观有限公司,天津 300286【正文语种】中文【中图分类】TU9841 项目概况1.1 项目背景生态城(以下简称“生态城”)是中国、新加坡两国政府间合作的旗舰项目,是世界上第一个国家间合作开发的生态城市。
中新天津生态城起步区基础设施市政工程泵站工程(B标)施工组织设计第一章综合说明第一节编制依据1、依据《中新天津生态城起步区基础设施市政工程泵站工程(A/B标)》招标文件(津生招公字(2009010008))及招标答疑澄清文件.2、天津城建设计院设计的:中新天津生态城起步区基础设施市政工程雨污水合建泵站工程(B标)施工图设计(工号0856)。
3、现行的国家、天津市及生态城安全施工、及文明施工的有关规定.4、踏勘工地现场及周边环境条件及咨询有关单位所获取的资料。
5、我单位对图纸仔细查阅后对工序、施工安排的初步设计。
6、业主单位对本工程的工期、质量的要求。
7、我公司多年来在同类施工中积累的成熟技术、科技成果、施工工法以及多年来在泵站工程积累的施工经验。
8、设计、施工过程中涉及的国家规范、行业标准、天津市、生态园有关规定等:《工程测量规范》(GB50026—93)《建筑基坑工程技术规范》(YB9258—97)《建筑地基基础工程施工质量验收规范》(GB50202—2002)《地下防水技术规范》(GB50108-2001)《混凝土结构工程施工质量验收规范》(GB50204—2002)《屋面工程质量验收规范》(GB50207—2002)《砌体工程质量验收规范》(GB50203—2002)《钢结构工程施工质量验收规范》(GB50205—2001)《建筑装饰工程施工及验收规范》(GB50210—2001)《建筑地面工程施工质量验收规范》(GB50209-2002) 《建筑工程施工质量验收统一标准》(GB50300-2001) 《冷轧带肋钢筋混凝土结构技术规程》(JGJ95—95)《混凝土泵送施工技术规程》(JGJ/T10-95)《建筑变形测量规程》(JGJ/T8—95)《钢筋焊接及验收规程》(JGJ18-96)《建筑安装工程质量检验评定统一标准》(GBJ50300—2001) 《建筑给水排水及采暖工程施工质量验收规范》(GB50242—2002)《涂装前钢材表面锈蚀等级和除锈等级》(GB/T8923—1988)《建筑电器安装工程施工质量验收规范》(GB50303—2002)《电气装置安装工程低压电器施工及验收规范》(GB50254-96) 《建筑排水硬聚氯乙烯管道施工及验收规范》(GJJ/T29—98)《建筑机械使用安全技术规程》(JGJ33—2001) 《城市道路工程路基工程施工及验收规范》(CJJ44-91)《市政道路工程质量检验评定标准》(CJ1—90)《给水排水管道工程施工及验收规范》(GB50268—1997)《土工试验方法标准》(GB/T50123—1999) 《建筑现场临时用电安全技术规程》(JGJ46—88)《建筑施工安全检查标准》(JGJ59-99)《中新天津生态城绿色施工技术规程》等第二节编制原则1、安全可靠原则本施工组织设计严格遵循以人为本的指导思想,各种施工措施均建立在经严密验算而获得的数据之上,确保各种技术措施的安全可靠,工程本体、参与施工的人员、周边环境等各方面均获得足够的安全保证。
呼和浩特亿利生态城总包工程施工组织设计编制人:审核人:审批人:江苏南通二建集团有限公司2017年6月24日目录第一章编制依据 (4)第二章:工程概况及特点 (6)一、工程概况 (6)二、工程特点 (12)第三章施工部署 (12)一、施工管理目标 (12)二、组织管理机构 (12)三、劳动力部署 (14)四、各分部工程施工部署 (14)五、主要施工机械、周转材料的选用及进场计划 (16)六、施工准备 (19)第四章现场平面布置 (21)第五章工程施工进度计划 (22)第六章主要施工方案 (23)一、测量施工方案 (32)二、基坑支护施工方案 (32)三、基坑土方开挖、降水方案 (47)四、地基与基础工程施工方案 (53)五、主体工程施工方案 (64)六、外脚手架工程施工方案 (73)七、砌体工程施工方案 (85)八、装饰装修工程施工方案 (90)九、给排水工程施工方案 (94)十、给排水工程施工方案 (98)第七章工程质量保证措施 (104)第八章安全保证措施 (117)一、安全管理目标 (117)二、安全保证体系 (117)三、分部分项工程安全管理措施 (132)四、安全应急预案 (138)第九章绿色施工目标................................................... 错误!未定义书签。
一、绿色施工管理目标 .................................... 错误!未定义书签。
二、绿色建筑的施工保证体系 ........................ 错误!未定义书签。
第十章创“自治区优质工程”计划 (156)第一章编制依据1.国家地方法律法规1.1国家地方法律法规一览表序号名称编号或文号1 《中华人民共和国合同法》主席令9届第15号2 《中华人民共和国环境保护法》主席令7届第22号3 《中华人民共和国安全生产法》主席令9届第70号4 《中华人民共和国建筑法》国家主席令第91号5 《建设工程质量管理条例》国务院令第279号6 《建设工程安全生产管理条例》国务院令第393号7 《内蒙古自治区建设工程草原杯奖评选办法》8 关于印发《危险性较大的分部分项工程安全管建质[2009]87号文理办法》的通知9 《工程建筑标准强制性条文》建设部建标[2002]219号文2.国家地方规范2.1国家规范、行业标准一览表序号标准名称标准编号1 《建筑地基基础设计规范》GB50007-20112 《建筑地基基础工程施工质量验收规范》GB50202-20023 《混凝土结构工程施工质量验收规范》GB50204-20114 《地下工程防水技术规范》GB50108-20085 《工程测量规范》GB50026-20076 《建设项目工程总承包管理规范》GB/T50358-20057 《绿色建筑评价标准》GB/T50378-20068 《建筑工程绿色施工评价标准》GB/T50640-20109 《混凝土结构耐久性设计规范》GB/T50476-200810 《砌体工程施工质量验收规范》GB50203-201112 《屋面工程质量验收规范》GB50207-201213 《建筑地面工程施工质量验收规范》GB50209-201014 《建筑工程施工质量验收统一标准》GB50300-201315 《建设工程施工现场供用电安全规范》GB50194-9316 《混凝土结构工程施工质量验收规范》GB50204-201117 《建筑节能工程施工质量验收规范》GB50411-200718 《大体积混凝土施工规范》GB50496-200919 《屋面工程技术规范》GB50345-201220 《建筑电气工程施工质量验收规范》GB50303-200221 《电梯工程施工质量验收规范》GB50310-200222 《建筑装饰装修工程质量验收规范》GB50210-200123 《通风与空调工程施工质量验收规范》GB50243-200224 《安全防范工程技术规范》GB50348-200425 《建筑灭火器配置验收及检查规范》GB50444-200826 《普通混凝土拌合物性能试验方法标准》GB/T50080-200227 《普通混凝土力学性能试验方法标准》GB/T50081-200228 《混凝土强度检验评定标准》GB/T50107-201029 《混凝土质量控制标准》GB/50164-201130 《建设工程文件归档整理规范》GB/T50328-201131 《起重设备安装工程施工及验收规范》GB5027-201032 《综合布线系统工程验收规范》GB50312-200733 《建设工程监理规范》GB50319-201334 《建筑给排水工程及采暖工程施工质量验收规范》GB50242-200235 《地下防水工程质量验收规范》GB50208-201136 《人民防空工程施工及验收规范》GB50134-200437 《高层建筑混凝土结构技术规程》JGJ3-201038 《建筑变形测量规范》JGJ8-200739 《混凝土泵送施工技术规程》JGJ/T10-201140 《玻璃幕墙工程技术规范》JGJ102-200341 《塔式起重机混凝土基础工程技术规程》JGJ/T187-200942 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-201143 《施工企业工程建设技术标准化管理规范》JGJ/T198-201044 《外墙外保温工程技术规程》JGJ144-200445 《种植屋面工程技术规程》JGJ155-200746 《混凝土耐久性检验评定标准》JGJ/T193-200947 《施工企业安全生产评定标准》JGJ/T77-2010JGJ196-2010 48 《建筑施工塔式起重机安装、使用、拆卸安全技术规程》49 《建筑防火封堵应用技术规程》CECS154-200350 《组合楼板设计及施工规程》CECS273-201051 《岩土锚杆(索)技术规程》CECS22-200552 《建筑工程冬期施工规程》JGJ/T104-201153 《建筑施工工具式脚手架安全技术规程》JGJ202-201054 《地面辐射供暖技术规程》JGJ142-200455 《施工现场临时用电安全技术规范》JGJ146-200556 《地面辐射供暖技术规程》JGJ142-2004 2.2主要地方标准和文件序号法规和规范性文件名称文号1 《地基与基础工程》DB21/900.2-20052 《桩基工程》DB21/900.3-20053 《砌体结构工程》DB21/900.4-20054 《模板与砼工程》DB21/900.5-20055 《钢筋工程》DB21/900.6-20056 《钢结构工程》DB21/900.7-20057 《屋面工程》DB21/900.8-20058 《地面工程》DB21/900.9-20059 《地下防水工程》DB21/900.10-200510 《建筑装饰装修工程》DB21/900.11-200511 《门窗工程》DB21/900.12-20052.3 企业体系文件1 企业标准江苏南通二建集团工程创优创新施工标准2 江苏南通二建集团建筑安全文明施工标准化图集3 建筑工程质量实测操作技术标准4 建筑工程质量试验检验技术标准第二章工程概况及特点一、工程概况呼和浩特亿利生态城总包工程位于呼和浩特市赛罕区,项目总建筑面积约258000平米,共17栋楼,层高20-33层,车库地下为1层,楼座地下为2层。

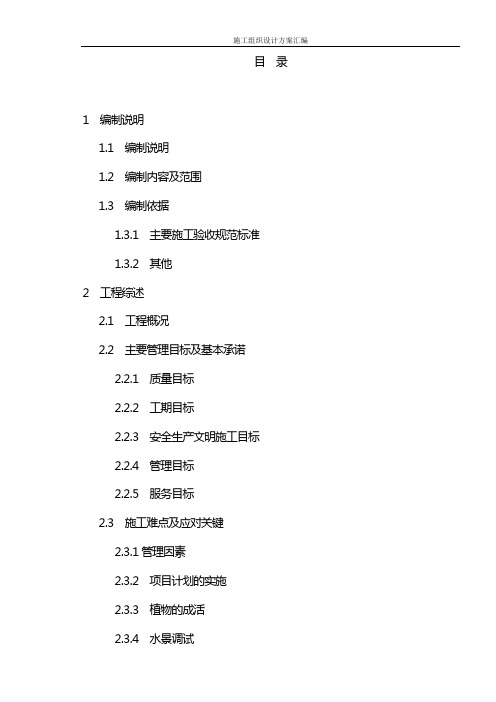

目录1 编制说明1.1 编制说明1.2 编制内容及范围1.3 编制依据1.3.1 主要施工验收规范标准1.3.2 其他2 工程综述2.1 工程概况2.2 主要管理目标及基本承诺2.2.1 质量目标2.2.2 工期目标2.2.3 安全生产文明施工目标2.2.4 管理目标2.2.5 服务目标2.3 施工难点及应对关键2.3.1管理因素2.3.2 项目计划的实施2.3.3 植物的成活2.3.4 水景调试3 施工部署3.1 总部与项目部的关系3.2 总部对现场机构的授权范围3.2.1 授权原则3.2.2 授权范围3.3 施工准备3.3.1 现场准备3.3.2 技术准备3.3.3 物资准备3.3.4 人员准备3.4 施工组织3.4.1 项目班子配备情况3.4.2 劳动力调配计划3.4.3 机械设备配备情况3.5.4 周转材料调配计划3.4.5 与业主、监理、设计院和各专业施工队伍的协调3.4.5.1 与业主协调组织3.4.5.2 与设计院协调组织3.4.5.3 与监理单位协调组织3.4.5.4 对外协调组织3.5 施工总体安排4 施工平面布置及管理4.1 施工平面布置原则4.2 施工临时用电的布置4.2.1 配电箱的布置4.2.2 安全用电措施4.2.2.1 接地保护4.2.2.2 配电箱和开关箱4.2.2.3 移动式电动工具和手持电动工具4.2.2.4 照明4.3 现场临时用水布置4.4 施工总平面布置说明4.5 施工现场临时设施布置4.5.1 道路4.5.2 门卫4.5.3 标牌4.5.4 材料堆场4.5.5 办公、生活设施4.5.6 生产用房4.6 施工现场平面管理4.6.1 平面管理总原则4.6.2 平面管理计划的制定4.6.3 平面管理计划的实施5 施工进度计划及保证措施5.1 进度计划编制说明5.2 施工进度计划5.3 施工进度计划的执行与控制5.4 施工进度计划完成的保障措施5.4.1 施工组织保障措施5.4.2 选择优良施工队伍,提高机械化水平5.4.3 资金材料管理保障措施5.4.4 外部环境保障措施5.4.5 季节性施工措施5.4.5.1 及时调整施工组织部署5.4.5.2 雨季施工措施5.4.5.3 部分工程施工措施6 硬景部分主要分项工程的施工方案6.1 园林总平面施工6.1.1 前期施工6.1.1.1 施工用水电设施6.1.1.2 清除施工障碍6.1.1.3 施工现场土地整平6.1.1.4 临时设施搭建6.1.1.5 确认测量基准桩6.1.2 基准点与放线6.1.2.1 基准点确定6.1.2.2 定点放线工具6.1.2.3 龙门桩设置6.1.3 总平面放线6.1.3.1 建立坐标方格网6.1.3.2 测设坐标图6.1.3.3 用坐标网定点6.1.3.4 角度交会法定点6.2 硬景部分主要分项工程施工方案6.2.1 基坑(槽)开挖与回填6.2.1.1 基坑(槽)开挖程序6.2.1.2 基坑(槽)开挖要点6.2.1.3 基坑(槽)回填6.2.2 砖砌体工程6.2.2.1 砌筑砂浆的制备6.2.2.2 砖砌体的砌筑6.2.3 混凝土工程6.2.3.1 模板安装拆除6.2.3.2 钢筋材料验收6.2.3.3 钢筋的绑扎6.2.3.4 混凝土搅拌要求6.2.3.5 组成混凝土材料配合比要求6.2.3.6 混凝土搅拌6.2.3.7 混凝土浇筑施工准备6.2.3.8 混凝土浇筑质量要求6.2.3.9 混凝土振捣6.2.3.10 混凝土养护6.2.3.11 混凝土检验批的质量验收6.2.4 石材地面施工工艺6.2.4.1 石材质量控制6.2.4.2 施工准备6.2.4.3 施工操作工艺6.2.4.4 工艺流程和过程质量控制6.2.4.5 石材打胶6.2.4.6 石材磨光打腊6.2.5 玻璃安装施工工艺6.2.5.1 材料要求6.2.5.2 操作工艺6.2.5.3 质量标准6.2.5.4 成品保护6.2.6 木基层油漆施工工艺6.2.6.1 主要施工工艺6.2.6.2 施工要点6.2.6.3 注意事项6.2.7 钢结构涂装施工工艺6.2.7.1 材料6.2.7.2 主要机具6.2.7.3 作业条件6.2.7.4 工艺流程6.2.7.5 施工要点7 安装工程施工7.1 基本要求7.1.1 室外电气部分7.1.2 室外给排水部份7.2 管内穿线7.3 灯具安装7.4 配电箱安装7.5 调试通电工作7.6 室外给排水管网安装7.7 室外排水管网安装7.8 水景管网安装调试工作8 软景部分主要分项工程施工方案8.1 施工准备8.1.1 坪床清理8.1.2 杂草控制8.1.3 土壤选择8.1.4 场地造型8.1.5 翻耕松上8.1.6 排水和喷灌设置8.1.7 苗床细平8.1.8 种植土壤8.1.9 种植穴、槽的开挖8.1.10 苗木准备8.1.11 苗木运输和假植8.1.12 乔木起挖、吊栽、定植、支撑及运输示意图8.1.12.1 起挖吊栽示意图8.1.12.2 常用支撑方式起挖示意图8.1.12.3 乔木的运输与保护8.2 乔木种植施工8.2.1 合理选择乔木的种植时间8.2.2 种植时的修剪8.2.3 缩坨断根处理8.2.4 种植前的根系修剪8.2.5 种植施工要点8.2.5.1 栽植技术要点8.2.5.2 掌握栽植时机8.2.5.3 栽植深度8.2.5.4 栽植步骤8.2.5.5 种植穴准备8.2.5.6 栽植8.2.5.7 浇水及中耕8.2.6 带土大树移植8.2.6.1 移植前的准备工作8.2.6.2 起挖及包装8.2.6.3 起吊及运输8.2.6.4 种植8.3 灌木种植施工8.3.1 灌木修剪要求8.3.2 种植施工要点8.4 草坪种植施工8.4.1 冷季型草坪种植8.4.2 暖季型草坪种植8.4.3 草皮铺设种植8.5 水生植物的种植施工8.5.1 水生植物的种植器8.5.2 水生植物的种植土壤8.6 植物的后期管理8.6.1 水生植物管护8.6.2 乔木管护8.6.2.1 浇水8.6.2.2 支撑8.6.2.3 树干包扎8.6.2.4 搭棚遮荫8.6.2.5 病虫害防治8.6.2.6 冬季管理8.6.3 草坪管护8.6.3.1 草坪的黄化与防治8.6.3.2 草坪修剪原则与方法8.7 病虫害防治8.8 突破季节限制绿化施工8.8.1 苗木选择8.8.2 修剪整形8.8.3 栽植8.8.4 苗木管理与养护8.9 几种常见乔木栽植管理8.9.1 银杏的栽植管理8.9.1.1 形态特征8.9.1.2 生活习性8.9.1.3 保护价值8.9.1.4 栽植前的整地8.9.1.5 种植方法8.9.1.6 病虫害防8.9.2 白玉兰的栽植管理8.9.2.1 形态特征8.9.2.2 生长习性8.9.2.3 种植环境8.9.2.4 起挖和栽植8.9.2.5 水肥管理8.9.2.6 越冬管理8.9.2.7 病虫害防治8.9.3 桂花的栽植管理8.9.3.1 形态特性8.9.3.2 生态习性8.9.3.3 挖坑与培土8.9.3.4 修剪8.9.3.5 起苗8.9.3.6 栽植8.9.3.7 移栽后的复壮管理8.9.2.7 病虫害防治9 质量目标保证措施9.1 施工质量管理9.1.1 施工质量管理组织9.1.2 施工质量控制管理9.1.2.1 事前控制阶段9.1.2.2 事中控制阶段9.1.2.3 事后控制阶段9.2 施工质量保证措施9.2.1 施工计划的质量控制9.2.2 施工技术的质量控制9.2.3 施工操作中的质量控制措施9.2.4 施工材料的质量控制措施9.3 工程质量总控制图10 降低工程成本技术措施10.1 质量控制措施10.2 材料节约措施10.3 劳动力节约措施10.4 机械使用费用节约措施11 安全生产文明施工及环境分配保护措施11.1 管理方针11.1.1 管理方针11.1.2 管理目标11.1.3 安全管理体系11.1.3.1 组织结构11.1.3.2 安全管理制度11.1.3.3 安全生产责任制11.1.3.4 安全教育11.1.4 安全保证措施11.2 现场文明施工措施11.2.1 文明施工目标11.2.2 文明施工管理机构及运行程序11.2.3 现场管理原则11.2.3.1 动态管理11.2.3.2 建立岗位责任制11.2.3.3 勤于检查,及时整改11.2.4 现场文明施工措施11.2.4.2 其它综合保证措施11.3 现场环境保护措施及方案11.3.1 环境管理的意义11.3.2 环境管理目标11.3.3 环境管理因素分析11.3.4 环境管理的法律依据11.3.5 环境管理组织与职责11.3.6 环境管理流程图11.3.7 环境管理的实施方案及措施11.3.7.1 施工现场防扬尘措施11.3.7.2 搅拌时的降尘措施11.3.7.3 茶炉、大灶的消烟尘措施11.3.7.4 施工现场的水污染措施12 工程回访保修及维护12.1 目的12.2 工程回访12.2.1 回访程序12.2.2 回访组织12.3 服务和维修12.3.1 保修服务12.3.2 工程承诺13 附表附表一拟投入本标段的主要施工设备表附表二拟投入本标段的试验和检测仪器附表三劳动力计划表附表四施工进度计划网络图附表五施工总平面布置图附表六临时用地表附表七资金使用计划附表八劳动力动态曲线图附表九施工进度计划网络图1 编制说明1.1 编制说明在收到招标文件以后,我们组织了有关工程技术人员对招标文件及施工图进行了细致的领会和探讨并组织了人员踏勘项目现场,精心编制了施工组织设计,明确了工程施工方针,确保工程如期完成,现编制投标文件供审阅。
金山湾生态城基础设施项目疏浚工程疏浚施工专项方案(青荣铁路桥南侧)批准:审核:编制:中水电金山湾生态城基础设施项目总承包部二〇一四年三月二十日目录1 编制依据 ..............................................................................................................- 0 -2 编制原则 ..............................................................................................................- 0 -3 工程概况 .............................................................................................................. - 1 -3.1 工程概述 .................................................................................................. - 1 -3.2 主要工程量 .............................................................................................. - 2 -3.3 工程特点难点及措施.............................................................................. - 3 -4 施工组织 .............................................................................................................. -5 -5 施工总平面布置 ................................................................................................. -6 -6 工期计划 ............................................................................................................. - 6 -6.1 工期保证措施 ......................................................................................... - 6 -7 资源配置计划 ..................................................................................................... - 8 -7.1 设备配备 ................................................................................................. - 8 -7.2 施工人员配置 ........................................................................................ - 12 -8 施工方案及技术措施 ........................................................................................ - 14 -8.1 施工测量 ................................................................................................ - 14 -8.2 施工准备 ................................................................................................ - 14 -8.3 疏浚施工 ................................................................................................ - 18 -9 夜间施工措施 .................................................................................................... - 25 -10 质量、安全、环保措施 .................................................................................... - 25 -10.1 质量控制措施 ........................................................................................ - 25 -10.2 安全保障措施 ........................................................................................ - 26 -10.3 环保措施 ................................................................................................ - 26 -11 附图 .................................................................................................................... - 26 -1 编制依据(1)《烟台市东部新区金山湾生态城基础设施建设项目BT模式投资建设合同书》;(2)《金山湾疏浚平面图》;(3)《金山湾生态城基础设施项目施工组织设计》;(4)《金山湾生态城基础设施项目施工计划》;(5)《疏浚与吹填工程施工规范(JTS 207-2012)》;(6)《疏浚与吹填工程质量检验标准(JTJ324-2006)》;(7)《水运工程质量检验标准(JTS257-2008)》;(8)《水运工程测量规范》(JTJ203-2001);(9)施工现场勘查、测量资料;(10)业主、监理的相关要求;(11)我单位关于疏浚吹填工程的施工经验。
呼和浩特亿利生态城-施工组织设计呼和浩特亿利生态城总包工程施工组织设计江苏南通二建集团有限公司2017年6月24日目录第一章编制依据2第二章:工程概况及特点4一、工程概况4二、工程特点12第三章施工部署11一、施工治理目标11二、组织治理机构11三、劳动力部署13四、各分部工程施工部署13五、要紧施工机械、周转材料的选用及进场打算16六、施工预备19第四章现场平面布置21第五章工程施工进度打算22第六章要紧施工方案23一、测量施工方案33二、基坑支护施工方案32三、基坑土方开挖、降水方案47四、地基与基础工程施工方案53五、主体工程施工方案64六、外脚手架工程施工方案73七、砌体工程施工方案85八、装饰装修工程施工方案90九、给排水工程施工方案94十、给排水工程施工方案98第七章工程质量保证措施119第八章安全保证措施117一、安全治理目标117二、安全保证体系117三、分部分项工程安全治理措施132四、安全应急预案138第九章绿色施工目标错误!未定义书签。
一、绿色施工治理目标错误!未定义书签。
二、绿色建筑的施工保证体系错误!未定义书签。
第十章创“自治区优质工程”打算156第一章编制依据1.国家地点法律法规2.国家地点规范2.3第二章工程概况及特点一、工程概况呼和浩特亿利生态城总包工程位于呼和浩特市赛罕区,项目总建筑面积约258000平米,共17栋楼,层高20-33层,车库地下为1层,楼座地下为2层。
其中一期工程建筑面积约13万多平米,包括:1#楼、2#楼、3#楼、4#楼、5#楼、6#楼、15#楼、换热站及综合服务中心;二期工程建筑面积约12万多平米,包括:7#楼、8#楼、9#楼、10#楼、11#楼、12#楼、13#楼、1二、工程概况①本工程项目为住宅小区后期工程,其具体实施过程中应与前期住宅的施工及已交付工程内的正常生活保持和谐。
②本工程单体建筑数量较多,层次为20-33层,为框架结构(高层部分为框架剪力墙结构),建筑面积大。
悦来生态城田家湾支路海XX市专项施工方案重庆博野建筑工程有限公司2020年3月一、综述1.1编制依据建设单位提供的施工设计图及图纸会审会议纪要工程建设标准强制性条文现场施工条件及周围环境《工程建设标准强制性条文(公路工程部分) 》(建标[2020]99号)XX市道路交叉口设计规程》(CJJ 152-2020)《公路路基设计规范》(JTG D30-2020)XX市道路路面设计规范》(CJJ 152-2020)《公路工程质量验收评定标准》(JTG F801-2020)《公路沥青路面施工技术规范》(JTG F40-2020)《公路路面基层施工技术细则》(JTG/T F2020015)《建筑地基处理技术规范》XX市政公用工程设计文件编制深度规定》(2020版)XX市道路工程设计规范》(CJJ37-2020)XX市道路和建筑物无障碍设计规范》(GB50763-2020)《城镇道路工程施工与质量验收规范》(CJJ1-2020)XX市道路绿化规划与设计规范》(CJJ75-97)《XX市城市道路交通规划及路线设计规范》(DBJ50-064-2020)《XX市城市规划管理技术规定》(2020修订)1.2 工程概况本项目位于悦来生态城东北方,起点接悦居路(一期)C段,终点接悦居路(一期)D段。
定位为交通服务性支路。
本次设计起点桩号为K0+000,自南向北延伸后与悦居路D段衔接,终点桩号K0+345.098。
本次田家湾支路的实施范围为:K0+012~K0+333.061,实施长度为321.061m。
道路XX市支路,标准路幅宽14m,设计车速2020/h,双向两车道,占地面积5021m2。
按招标文件要求,本工程总工期2020。
中标后,我公司通过加强管理、加大投入、科学组织、文明施工,确保按合同规定的时间完工。
1.3编制说明本施工方案,是根据甲方提供的施工图、有关标准及国家规范、规程标准及文件编制的。
在施工中,我公司本着对建设单位高度负责的态度,将积极与质量监督部门配合,服从建设单位及监理工程师的管理,从严控制工程质量,在保证工程质量的同时认真做好安全文明施工。
第一章总体概述一、综合说明十分感谢发包人对我公司的充分信任和大力支持,使我公司能荣幸地参加该工程的投标活动。
通过认真阅读和研究招标文件及有关图纸资料和工程量清单,分析了各种影响施工的因素和工程的特点、难点后,我们有充分的信心保证优质、按期、安全完成本工程招标文件规定的总承包范围内的施工承包任务,在经历了紧张、认真的编算工作后,我公司已完成了该工程招标文件所规定的全部内容。
(一)指导思想1、充分认识和理解本工程施工的重要性和紧迫性,竭尽全力、严格、周密、科学、精心地组织施工,以确保工程优质、如期、安全地建成。
2、认真阅读和深入领会招标文件和设计图纸的内涵,并坚决贯彻到施工组织设计和工程施工的全过程中去。
3、坚决服从业主的统一指挥。
在上级主管单位、业主单位、监理单位、设计单位的共同监督和指导下,充分发挥自身的主动性和积极性、充分发挥自身的优势和特长,一切从实际出发,与业主等单位同心协力、共同努力,踏踏实实地把本工程建设成业主满意、人民放心的优质工程。
我们将组建一个高效务实的施工管理机构,集中管理、统一调度,配备适宜的施工机械,采用科学的施工方法,依靠丰富的实践经验,确保本工程目标的实现。
(二)我公司中标承建本工程的优势一旦我公司中标,对承建本工程我们具有极大的信心和诚意,对与业主的合作我们充满诚挚的意愿。
中标承建该工程我们具有以下优势:1、组织优势中标后拟投入本工程施工队伍,是一支在市政工程施工方面较为优秀的施工队伍,该队伍曾施工过城市道路、市政公路路基工程、小区组团综合市政工程、市政引水工程、市政污水处理工程、政污水管道工程等一系列较为复杂,施工难度较大,技术含量较高工程,具有丰富的道路、排水结构工程施工经验和施工现场组织能力,曾多次受到上级主管部门、建设单位、质量监督部门及监理单位的好评,是一支敢于吃苦耐劳、勇于创新、综合实力较强、施工现场办公自动化较高的施工队伍。
2、管理优势该施工队伍具有多年道路、排水等市政工程施工经历,已承建了多项影响面较广的市政工程,施工现场管理、协调经验相当丰富。
生态城基础设施项目施工组织设计2013目录1 总体施工方案1.1 施工准备方案1.2 施工组织计划1.2.1 施工总体部署1.2.1.1综合管理目标1.2.1.2 项目施工总部署1 工程内容2 施工部署3 施工程序4 施工临时便道及排水5 施工临建设施6 施工用电、水、照明及通信1.2.2 主要施工方案1.2.2.1 市政工程1 测量工程2 道路工程3 桥梁工程4 管线工程5 绿化工程1.2.2.2 港口航道工程1 河道工程2 吹填工程3 防潮堤工程1.3 人力物力投入1.3.1 人力物力配备1.3.2 人力保证1.3.3 材料保证1.3.4 机械设备保证1.4 验收组织及资料1.4.1 验收内容1.4.2 拟定验收组组成计划1.4.3 竣工验收总体部署1.4.4 竣工验收会议程序1.4.5 竣工验收方案2 项目目标3 项目工作分解结构4 发包计划5 采购计划6 保证措施6.1 质量保证措施6.1.1 技术保证体系6.1.2 试验保证体系6.1.3 工程质量保证体系6.1.4 质量检查保证体系6.2安全文明施工6.2.1 安全管理技术保障6.2.2 安全管理的具体目标6.2.3 实施安全管理目标的措施6.2.4 冬、雨季施工注意事项6.3 工期保证计划6.3.1 工程进度计划说明6.3.2 工程进度控制和保证措施6.3.2.1 施工计划的保证6.3.2.2 组织保证6.3.2.3 技术保证6.3.2.4 材料和设备保证6.3.2.5 出现进度滞后情况下的赶工措施7工程项目组织管理1总体施工方案本项目总体施工方案的编制,旨在为XXX 生态城基础设施项目BT 采购投标阶段提供较为完善的纲领性文件。
在施工阶段,我们将结合以往类似工程施工管理经验,对投标阶段施工组织设计作适当调整,以便更好地指导工程施工管理,确保优质、按期、高效、低耗、安全、文明地完成本工程项目的建设。
1.1 施工准备方案一、技术准备工作1、图纸会审:本工程一旦确定由我公司中标承建,签订工程合同后,立即组织有关施工管理人员认真阅读、研究图纸,并在此基础上组织图纸自审,并根据先后开工顺序及建设单位的安排参加图纸会审,领会设计意图,保证后期施工顺利进行。
2、编制单位工程施工组织设计或主要分部工程施工方案。
上报公司审批,经批准后实施。
3、根据施工预算和工程进度计划,编制材料采购供应计划,半成品、成品的加工定购计划、机械设备使用计划。
4、按公司质量管理要求,制定质量、进度、安全控制措施,建立本工程质量保证体系,编制质量、安全控制规定。
二、现场准备工作1、根据施工现场情况,敷设施工临时用水管,建设施工临时用电线路,搭设临时生活、生产用房。
2、组织施工机具、材料、施工劳动力进入现场。
机具安装后要调试,材料按指定位置堆放,对劳动层要做好质量安全意识教育工作。
3、办理工地保险:开工前应到工地所在地的保险公司投保短期限和人身意外险,以便万一发生意外事故后可由保险公司承担损失,避免赔偿纠纷。
1.2 施工组织计划1.2.1 施工总体部署 1.2.1.1综合管理目标1、工程质量:我公司在投标过程中明确质量总目标:确保工程质量合格,争创优良工程。
2、工期:730日历天3、安全与消防:在整个施工期间,无重大伤亡事故;防护检查达标,杜绝发生火灾事故。
4、机械利用率:80%,机械完好率:90%。
5、场容管理:文明施工检查达标,争创安全文明模范工地。
1.2.1.2 项目施工总部署1、施工指导思想根据XXX 生态城基础设施项目BT 采购项目招标文件和项目勘察设计实施方案的有关要求进行总体部署,工期以网络计划进行控制,施工技术进行动态管理,施工质量以ISO9002质量管理体系进行控制。
运用先进的施工技术,采取科学的施工管理,进行精心施工。
同时,我们将本着再增信誉,再立新功的思想,创出一流的水平、一流的工程,达到让业主满意、社会放心的施工总目标。
为确保施工总体目标的实现,我们的指导思想为:加强领导、强化管理、科技引路、技术先行、设备一流、严格监控、优质安全、确保工期、文明施工、争创一流。
2、管理措施在施工过程中,为顺利实现以上目标,我们采取如下管理措施:(1)将该工程列为本公司重点工程之一。
发挥我公司传统优势,在各施工生产要素的配置上对该工程实行重点政策,确保工程顺利完成。
(2)组建高效、精干、强有力的施工组织管理机构XXX 生态城基础设施BT 项目项目公司,选配高素质、勇于打攻坚战的项目经理和管理人员,实行项目经理负责制,合理调配人、材、物等生产要素,优化施工程序。
(3)发挥设备优势。
我们公司拥有先进的筑路工程设备及配套机具,施工作业的机械化程度高,为加快工程进度及确保工程质量提供了强有力的后勤保障。
(4)用技术熟练,纪律严明。
经多个大型市政工程锤炼的能打硬仗的高素质的作业队伍在该项目工程进行施工。
(5)发挥我公司在市政工程施工上的技术优势。
在本工程上大量推广应用新技术革新,优化施工工艺,在重点部位运用已有的科技成果和成熟工艺、方法,攻克技术难关。
(6)发挥我公司管理上的优势,特别是善于进行工程总承包现场管理的丰富经验强化职能统筹协调,综合管理。
1 工程内容本次投标范围为《XXX 市XXX 生态城基础设施项目XXX 答疑文件》中关于XXX 市XXX 生态城基础设施建设工程中规定的道路工程(其中包括软基处理、18座跨河桥、2处下穿通道、配套管线工程、电力工程、绿化工程、交安工程等项目)、跨湾桥2座、防潮堤工程、河道整治工程、吹填造地工程及其他附属工程项目。
2 施工部署为便于工程管理,按期完成工程施工,根据XXX 生态城基础设施项目地质水文情况、施工内容以及施工位置将该工程划分为几个施工段进行施工,平行施工、流水作业。
根据市政工程及港口航道工程将本项目划分为两大方面。
其中将港口航道工程单独划分为A 施工段;市政工程划分为B 、C 、D 三个施工段。
各施工段划分如下:一、港口航道工程A 施工段:负责整个工程区域内的吹填工程、防潮堤工程以及河道整治工程,考虑项目整体施工时间短,施工强度高,吹填区主要以XXX 规划防波堤和河流为边线。
开工后先进行XXX 西侧和东侧临时围堰的修筑。
围堰完成后进行吹填施工,XXX 东、西两侧吹填同时进行。
施工顺序由北向南,最后吹填入海口附近区域。
XXX 东、西两侧由北向南依次吹填到设计标高。
二、市政工程B 施工段:此施工区域主要布置在XXX 西路以西,XXX 河以北的区域。
C 施工段:此施工区域主要布置在XXX 河以东、XXX 以西、XXX 南路以北的区域。
D 施工段:此施工区域主要布置在XXX 东路以及XXX 以东的区域。
市政工程施工段划分见下图:3 施工程序各工程项目施工程序详见下表:表一:道路工程施工程序表二:跨河桥工程施工程序表三:跨湾桥工程施工程序表四:防潮堤工程施工程序表五:吹填工程施工程序4 施工临时便道及排水一、施工临时道路为保证整个工程的顺利进行,考虑施工使用需要,在各施工道路一侧铺筑6m 宽、50cm 厚的砖混料临时便道。
1、场地清理:将便道范围内堆土、废弃物清理至指定场所。
2、施工放样:场地清理完毕后,挖方路段施工前测量人员放出中线及临时便道两侧边线。
3、摊铺碾压砖混:将原状土路基进行推平、碾压后开始砖混便道的铺筑,共分两层铺筑,松铺厚度位30cm ,压实厚度为25cm ,先用推土机进行摊铺,后用振动压路机进行碾压,每层碾压遍数不少于3遍。
二、临时排水系统:为保证雨水及场地降水的排放,在各便道附近单侧设排水沟,原则上就近汇入支渠。
支线排水沟深1m ,底宽1m 、坡比为1:1。
排水沟穿临时道路预埋钢筋混凝土管。
5 施工临建设施本项目共分为四个施工段,各施工段分别有各自的施工主线,各施工段临时营地及临时施工设施拟分别建设。
6 施工用电、水、照明及通信一、施工用电本段范围内电力通讯设施较为齐全,路线附近有高压电网通过。
根据拟投入机具的功率大小,拟在预制场和沥青拌和站投入符合临时用电要求的变压器,以备工程之需。
同时考虑到各种结构物施工的连续性,为防止因停电而造成停工,各作业点配备紧急发电机以备急用。
二、施工用水生活用水采用搭接临近自来水管道供水的方式来保证生活水量。
生产用水采用打水井供应。
三、施工照明夜间施工采用发电机配合碘钨灯。
四、施工通信项目部安装程控电话、传真机和网络,并利用手机;各施工段利用手机及对讲机沟通,以保证各方联络渠道的畅通。
1.2.2 主要施工方案1.2.2.1 市政工程1 测量工程一、测量准备1、与建设单位办理交桩点手续,共同进行桩点具体位置的确认,填制“施工测量控制点交桩记录表”作为施工测量放线的依据。
2、了解设计意图,掌握工程总体布局、工程特点、施工部署、进度情况、周围环境、现场地形、定位依据、定位条件、做好内业计算工作。
3、进行测量仪器的检定,检校专用仪器的配备,准备测量资料和表格。
4、建立定位依据的桩点与道路平面控制网、标高控制网及平面设计图之间的对应关系,进行核算。
5、为保证施工测量的连续性和一致性,在施工现场设置足够数量的互相通视的坐标控制点及高程水准点,根据设计图坐标控制点,用全站仪敷设三级坐标控制点并与已交底坐标控制点联网做闭合测量,闭合角度差在允许范围内平差分配得各控制坐标点,这些桩点设置在施工现场内浇灌砼保护或设置在施工现场旁边的永久建筑物上。
设置的坐标控制网及各水准点每隔一个月左右做一次复核测量,防止各点的沉降或碰动。
二、测量工作总体安排及仪器设备根据工程的总体部署,项目部设置技术部,测量工作具体由技术部负责,负责整个项目测量工作的协调;配备水准仪,经纬仪,红外线全站仪。
三、测量放线在路基垫层施工前,根据路面宽度、土方回填厚度计算出路基坡脚宽度。
沿道路纵向每隔10米测设路基中、边线桩。
四、测量技术标准即:测量精度达到CGJ44-91、JTJ061-85、JTJ063-91、JRJ063-85等相关规定的要求。
五、测量保证措施坚持先整体后局部和高精度控制低精度的工作程序,先测设场地整体的平面控制网和标高控制网,再以控制网为依据进行各局部建筑的定位,放线和标高测设,做到依据正确,方法科学,严谨有序,步步校核,结果正确。
在测量精度满足工程需要的前提下,力争做到简便、快捷、测设合理、科学。
测量记录做到原始、正确、完整、工整,坚持测量作业的计算工作步步有校核。
2 道路工程一、软基处理本工程采用水泥搅拌桩进行软基处理。
水泥搅拌桩按梅花形布置,桩径为50cm ,水泥掺入量暂定为 60kg/m,施工前应通过试验确定水泥用量及施工工艺,水泥搅拌桩 28 天强度大于1.0Mpa 。
1、水泥搅拌桩施工工艺流程2、主要施工方法(1)施工前的准备①场地准备。
搞好场地的三通(路、水、电)一平(将场地内的地表杂土、腐植土、硬土层、旧路面清除并平整、压实,场地内局部地洼的地方分层回填粘土并按设计要求压实),在两侧砌筑临时排水边沟,探查地下是否有障碍物,如有即进行清除或迁移。
