六安恒大御景湾三期二标段工程1#楼施工电梯基础施工方案广厦建设集团安徽创业建设工程有限公司六安恒大御景湾三期二标段工程项目部2014 年10月目录一、工程概况 (4)二、编制依据 (6)三、施工升降机基础设计概况............................ 四施工升降机基础承载力验算 (8)六基础的验收要求 (8)七安全措施 (9)八、质量管理措施 (9)九附图 (9)1#楼施工升降机基础施工专项方案一、工程概况1、工程性质工程名称:六安恒大御景湾三期二标段工程建设单位:六安粤通置业有限公司设计单位:安徽省建设设计研究院有限责任公司勘察单位:安徽省交通勘察设计院有限公司监理单位:安徽国华建设工程项目管理有限公司施工单位:广厦建设集团安徽创业建设工程有限公司六安粤通置业有限公司开发建设的六安恒大御景湾项目位于六安市裕安区,其南临景观大道,北临四环路,东边为新安大桥。
本工程层高为33层,设一层地下室。
根据施工现场平面布置,为满足垂直运输的需求,需要在1#楼布置一台施工升降机,1#楼所使用的施工升降机安装于主楼南侧,具体位置详见平面布置图。
由于本工程在前期桩基施工完毕后,建设单位对后期开工的工程户型进行了调整,经调整的户型与前期已施工完毕的桩基有较大出入,现拟安装人货电梯的部位正好有遗弃不用的已施工完毕的预应力高强砼管桩(管装采用PHC-500-AB-125,桩长14M,桩顶标高-5.8M,桩端持力层为⑦层含中细砂圆烁为185KPa,单桩竖向承载力特征值不小于2370HN),桩顶设人货电梯基础下承台,承台长3500*宽2500*厚500mm,配筋同人货电梯基础配筋(上下双层双向,Ф12@200mm、砼强度C20、人货电梯在桩顶承台平面布置见附图)。
施工升降机选用中联重科股份有限公司司生产的SC200/200-2系列施工升降机。
2、水文地质情况1、根据《六安恒大御景湾三期工程岩土工程勘察报告》得知,本场地地基土体的组成自上而下描述如下:①层粉质粘土100KPa ;②层细沙46 Kpa;③层淤泥粉质粘土43 Kpa;④层细沙46 Kpa;⑤层细沙55 KPa ;⑥含中细砂圆烁148 Kpa;⑦含中细砂圆烁185 Kpa。
砌体工程施工方案一、编制依据本方案编制的依据是国家现行规范、标准,南京万科置业有限公司提供的万科湖滨豪园三期工程招标书及设计图纸编制说明,其中要应用的规范标准如下:(1)南京市质量监督站质量文件汇编(2)工程测量规范(GB 50026—93)(3)砌体工程施工及验收规范(GB 50203—2002)(4)非承重混凝土小型空心空心砖建筑技术规程(JGJ/T14—95)(5)建筑工程施工质量验收统一标准(GB 50300—2001)(6)建筑施工扣件或钢管脚手架安全技术规程(JGJ130—2001,J84—2001)(7)建筑施工现场供用电安全规范(GB50104—93)(8)万科地产施工技术操作细则(9)建筑施工手册(10)建筑施工工程师手册(11)工程建设标准强制性条文(12)建筑分项施工工艺标准手册(13)企业内管理手册及质量标准二、工程概况本工程为南京万科金色家园三期工程,座落在南京市莫愁湖东岸,东至二道埂子路,南至建邺区人民政府办公大楼北侧牌坊街,西至莫愁湖公园,北面为八十米绿化带,共有A10、A11、A12三栋高层住宅以及小区配套6班幼儿园。
A10、A11栋为18+1层;A12 栋为28+1层,住宅底层架空。
幼儿园为2层。
地下部分为平战结合5级6级人防汽车停车库。
本工程承重墙体采用MU10普通烧结粘土标准砖砌筑,住宅部分外墙采用200(300)厚KP1承重空心砖砌筑,强度等级为MU10,混合砂浆强度等级12层以上为M7.5,12层以下为M5;住宅部分内墙:厨卫间隔墙采用120厚KP1空心砖砌,200厚为KM1空心砖砌筑,其余内墙用250KP1砖;烟道采用成品烟道,室内管道井采用ALC板材。
三、准备工作:1、材料准备1.1水泥:采用P O32.5普通袋装硅酸盐水泥,每袋净重50㎏,袋上必须清楚的标明厂家名称、生产许可证编号、品种名称、代号、标号、包装年月日及编号。
随机抽取20袋,水泥总重量不得少于1000㎏。
禹洲华侨城三期荷园1#、2#、3#、7#、8#、9#楼外脚手架安全专项施工方案安徽建工集团有限公司二○一二年六月禹洲华侨城三期荷园1#、2#、3#、7#、8#、9#楼外脚手架工程施工方案会签表工程名称禹洲华侨城三期荷园三期1#、2#、3#、7#、8#、9#楼建设单位合肥禹洲房地产开发有限公司施工单位安徽建工集团有限公司监理单位合肥市工程建设监理公司分包单位安徽娄氏脚手架有限公司分包单位编制人:年月日审核意见:年月日审批意见:年月日施工单位技术质量部门负责人:签字:年月日安全管理部门负责人:签字:年月日企业技术负责人:签字:年月日编制说明一、编制方案执行的规范:1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)【2011版】2、《建筑结构设计规范大全》3、《简明施工计算手册》4、《PKPM系列软件》二、使用材料执行的标准1、《直缝电焊钢管》(GB/T13793)标准2、《碳素结构钢》(GB/700中Q235级钢)的规定三、外架质量执行标准1、《建筑施工安全检查标准》(JGJ59-99)2、根据《合建质安监[2008]36号文件》规定目录表一、工程概况二、脚手架搭设方式三、施工准备四、脚手架材料的选用五、脚手架质量标准六、安全生产措施及操作人员的要求七、外架基础的处理八、脚手架搭设方法九、落地式钢管脚手架的设计计算十、悬挑式钢管脚手架的设计计算十一、外墙悬挑型钢穿墙洞眼处封堵施工技术要求十二、脚手架检查与验收十三、脚手架的维修与保护十四、脚手架拆除要求十五、搭设人员的证件及示意图附脚手架的拆除方案附应急预案(单独审批)外架搭设施工方案一、工程概况工程名称:禹洲华侨城三期荷园1#、2#、3#、7#、8#、9#楼建设单位:合肥禹洲房地产开发有限公司监理单位:合肥市工程建设监理公司施工单位:安徽建工集团有限公司外架分包单位:安徽娄氏脚手架有限公司建设地点:合肥市棋石路与金炉路交汇处本工程地上总建筑面积约87814㎡,地下建筑面积约16414㎡,结构体型为框剪结构,其中1#、7#均为地上18层建筑物,2#楼为地下一层地上24层建筑物,3#、8#楼均为地下一层地上28层建筑物,9#楼为地下一层地上33层建筑物;1#、2#、3#楼长均为:37.8m,宽13.3m,7#、8#楼长为53.5m宽为15.5m,9#楼长为53.6m宽为15.7m,本工程地下一层高地下室均为4.2m,地下室主楼部分均为4.5m,一层至屋顶层层高均为2.9m,机房层层高为2.5m,楼梯罩高为1.5m,1#、7#楼檐口高度为:52.2m,则该工程脚手架搭设高度为52.2+2.9+2.5+1.5+1.2防护=60.3m,2#楼檐口高度为:69.6m,则该工程脚手架搭设高度为69.6+2.9+2.5+1.5+1.2防护=77.7m,3#、8#楼檐口高度为:81.2m,则该工程脚手架搭设高度为81.2+2.9+2.5+1.5+1.2防护=89.3m,9#楼檐口高度为:95.7m,则该工程脚手架搭设高度为95.7+2.9+2.5+1.5+1.2防护=103.8m。

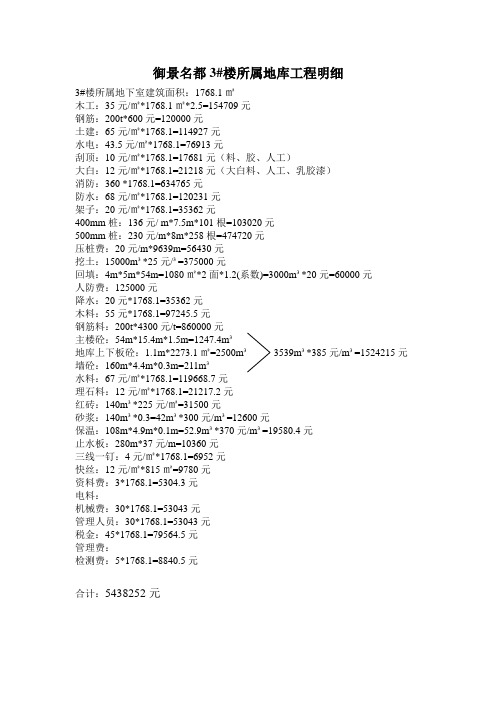

御景名都3#楼所属地库工程明细3#楼所属地下室建筑面积:1768.1㎡木工:35元/㎡*1768.1㎡*2.5=154709元钢筋:200t*600元=120000元土建:65元/㎡*1768.1=114927元水电:43.5元/㎡*1768.1=76913元刮顶:10元/㎡*1768.1=17681元(料、胶、人工)大白:12元/㎡*1768.1=21218元(大白料、人工、乳胶漆)消防:360 *1768.1=634765元防水:68元/㎡*1768.1=120231元架子:20元/㎡*1768.1=35362元400mm桩:136元/ m*7.5m*101根=103020元500mm桩:230元/m*8m*258根=474720元压桩费:20元/m*9639m=56430元挖土:15000m³*25元/³=375000元回填:4m*5m*54m=1080㎡*2面*1.2(系数)=3000m³*20元=60000元人防费:125000元降水:20元*1768.1=35362元木料:55元*1768.1=97245.5元钢筋料:200t*4300元/t=860000元主楼砼:54m*15.4m*1.5m=1247.4m³地库上下板砼:1.1m*2273.1㎡=2500m³3539m³*385元/m³=1524215元墙砼:160m*4.4m*0.3m=211m³水料:67元/㎡*1768.1=119668.7元理石料:12元/㎡*1768.1=21217.2元红砖:140m³*225元/㎡=31500元砂浆:140m³*0.3=42m³*300元/m³=12600元保温:108m*4.9m*0.1m=52.9m³*370元/m³=19580.4元止水板:280m*37元/m=10360元三线一钉:4元/㎡*1768.1=6952元快丝:12元/㎡*815㎡=9780元资料费:3*1768.1=5304.3元电料:机械费:30*1768.1=53043元管理人员:30*1768.1=53043元税金:45*1768.1=79564.5元管理费:检测费:5*1768.1=8840.5元合计:5438252元。
书香水岸拆迁规划方案1. 概述书香水岸小区位于市中心区域,占地面积约100亩,建筑面积约20万平方米,是一座老旧小区,建成时间已有30余年。
尽管在建成之初是高档小区,由于年久失修,设施老化,小区环境日益显得破旧和不卫生。
因此,当前很多业主希望对小区进行整体拆迁重建。
2. 目标在小区整体拆迁重建计划中,主要有以下几个目标:1.提高居住舒适度:改善居住环境,提升小区居住的美观度、舒适度和便利程度。
2.增加公共设施和服务设施:增加公共设施设备,如小区公园、健身房、共享办公室和社区活动中心等,以及商业设施设备,如便利店、餐厅和咖啡厅等。
3.实现充分利用土地的目标:根据市场需要和房地产的市场规律,充分挖掘小区土地的价值,达到良好的收益和目标。
3. 方案在整体拆迁重建计划中,我们提倡实现科技化、智能化和可持续性的设计理念。
我们的设计方案包含以下几个要素:3.1 环保在规划设计中,我们会更加注重环保和可持续性,将区域环保计划、镇中心建设计划和区域管控计划融入到方案中,通过优化设计使得整个项目达到最小污染,最小能耗的标准,并注重人与自然的融合。
3.2 安全在设计方案中会为业主提供安全和便利的功能。
具体来说,我们将安装高清晰度监控和智能化彩色夜视设备,来监管进出小区的车辆和人员。
我们还会考虑设计安全照明系统,便于业主行动和提升安全。
3.3 空间设计空间设计纳入人文设计理念,在一定条件下创造一个具有良好品质的人文空间。
通过使用人性化设计,可以提高在地方居民的身体舒适度和家庭生活质量。
我们将小区中心都市花园进行土建式规划设计,打造已经成为小区标志性景观的绿化环境,以及人性化的堆体放置式规划设计供大家玩耍和运动。
3.4 微观设计重要的微观设计方面包括信息与网络流通方案设计、房地产营销创新方案设计等。
与此同时,我们也考虑到进一步提升小区的管理,如节约资源、整体效应等,从而提升小区的自然卫生条件。
4. 结论书香水岸的拆迁重建方案不仅提高了其居民的生活品质,还可获得良好的投资回报率。
一、工程概况本工程位于偃师市伊洛路与滨河路交叉口,总建筑面积为21924.62平方米,结构类型为框剪地下1层、地上26层。
建筑物高为79.8米,长为97.16米,宽为18.8米。
本工程建筑工程等级为一级,建筑类别为一类住宅楼,地基基础设计等级为乙级;按七度抗震设防设计,抗震设防类别为丙类;建筑结构安全等级为二级,防火等级Ⅰ类,设计合理使用年限50年,屋面防水等级为一级。
本工程建设场地为非湿陷性黄土场地,经文物部门勘察,地下没有需提前处理的基土,场地已实现三通一平,即通水、通电和场地平整。
主要材料钢筋、水泥及水电暖材料由甲方组织采购,分批按计划供应;商品混凝土由本公司混凝土搅拌站提供;砌块由乙方选择本市内有资质的生产厂家,根据乙方提供的计划,组织供应;本工程使用机械、运输由中成集团公司的中成租赁站负责按计划供应;本工程项目部下设办公室、工程技术科、资料室、质检科、材料科、生产科、安检科、财务科,生产科下设各施工班组,各科室按照中成建筑有限公司各科室的管理规定各司其职,办公室办理传达各种文件会议精神并协助项目经理协调各科室之间的关系,以保证安全、优质、高速完成本工程的施工任务。
基础工程:本工程主楼采用剪力墙结构,裙房采用框架结构。
主楼基础为砼灌注桩+筏板基础,裙房基础为CFG桩复合地基+承台基础。
基础垫层采用C15混凝土,基础采用C35P6混凝土。
基础及地下二层墙体用Ms10水泥砂浆砌MU20蒸压灰砂砖。
主体工程:一至二十六层均用Ma5.0混合砂浆砌加气混凝土砌块;钢筋采用HPB300、HRB400E两种类钢筋。
地下一层至层均为C40混凝土;左单元:五层至十层均为C35混凝土、十一层至十六层均为C30,十七层及十七层以上为C25混凝土。
右单元:五层至八层均为C35混凝土、九层至十二层均为C30,十三层及十三层以上为C25混凝土。
构造柱、过梁、圈梁、系梁均为C25混凝土。
.装饰工程:(1)楼面:客厅、卧室、餐厅、书房均做水泥砂浆毛楼面,做法用LM1(具体做法:钢筋混凝土板,30厚聚苯板保温层,40厚C20细石混凝土保护层,内配,3@50*50钢丝网,30后面层用户自理)。
日 期9月9月9月9月9月9月9月9月9月9月10月1234567891011121314151617181920212223242526272829301234561
基础底板防水2已完成2
防水保护层1已完成3放线、报验1
已完成4承台梁、筏板钢筋绑扎6
9月1日-6日5基础模板6
9月3日-9日6整改、报验1
9月10日7砼浇筑1
9月10日8负二层放线1
9月11日9负二层钢筋绑扎7
9月12日-9月18日10负二层模板8
9月13日-9月20日11整改、报验1
9月21日12砼浇筑1
9月22日13负一层放线1
9月23日14负一层钢筋绑扎7
9月24日-30日15负一层模板8
9月26日-3日16整改、报验1
10月4日17
砼浇筑110月5日18电气系统预留预埋
19给排水系统预留预埋
20一层放线
鲁能领秀城G3地块9号楼施工进度计划
编制说明:按照建设单位要求,以2014年8月30日为开工日期, 编制日期:2014年8月25日
序号
项目工期(天)施工工作施工时间
10月。
目录第一章工程概况第一节工程概况第二节现场施工条件第三节施工现场平面布置第二章安全目标第三章安全管理组织机构第四章安全责任制第一节总则第二节公司安全管理体系与总体安全责任一、安全管理保证体系二、公司总体安全责任第三节安全生产责任制一、各职能部门安全生产责任制二、各级人员安全生产责任制三、总包与分包单位的安全生产责任第五章安全教育管理第一节安全教育管理小组第二节安全教育内容第三节进场教育制度第四节定期教育制度第六章主要分工程安全技术措施第一节各分项工程安全措施第二节水电工程第三节防水工程第四节脚手架工程第五节安全围护第六节“三宝”“四口”防护第七节高处作业安全技术措施第八节垂直运输设备安全技术措施第九节防火、防爆、防雷、防触电安全措施第十节季节性施工安全技术措施第七章安全生产及文明施工安全保证措施第八章重大危险源编识与控制措施第九节主要事故应急预案安全施工组织设计第一章工程概况第一节工程要况1.工程概况1.1工程简述本工程为乌鲁木齐房地产开发(集团)有限公司山水雅苑公租房A3#楼、A5#楼(A一标段)建设工程项目。
工程位于乌鲁木齐市水区八道湾村。
(1)A3#楼(高层)建筑物总高87.15m,地下一层,地上三十层,工程总建筑面积为28519.13m2,其中:地上建筑面积为27630.63 m2,地下建筑面积为888.5 m2,住宅538户。
工程设计使用年限为50年,建筑结构的安全等级为二级,抗震设防类别属乙类建筑,抗震设防烈度为8度,建筑类属一类公共建筑,耐火等级地上为一级,地下为一级,屋面防水等级为Ⅱ级,地下防水等级为一级,环境类别为一类。
结构类型为框剪结构。
(2)A5#楼(高层)建筑物总高度为87.15m,地上三十层,地下一层,建筑面积28481.03 m2,地上建筑面积27592.53m2,地下建筑面积888.5m2,建筑等级为一级,防火分类为一类,主体结构为框剪结构,工程设计使用年限为50年,抗震设防烈度为8度,建筑结构安全等级为二级,屋面防水等级为Ⅱ级。
甘肃建工工程承包有限公司【斜屋面施工方案】目录一、工程概况-------------------------------------------------------------------------------------------------------------------------- 1二、编制依据-------------------------------------------------------------------------------------------------------------------------- 2三、工程特点、难点及范围 ------------------------------------------------------------------------------------------------------- 2四、斜屋面施工工艺原理 ---------------------------------------------------------------------------------------------------------- 3五、施工部署-------------------------------------------------------------------------------------------------------------------------- 4六、施工准备-------------------------------------------------------------------------------------------------------------------------- 41、材料要求 --------------------------------------------------------------------------------------------------------------------- 42、机具设备 --------------------------------------------------------------------------------------------------------------------- 5七、工艺流程及操作要点 ---------------------------------------------------------------------------------------------------------- 61、工艺流程 --------------------------------------------------------------------------------------------------------------------- 62、模板工程施工 --------------------------------------------------------------------------------------------------------------- 62.1、斜屋面满堂架支撑体系 ----------------------------------------------------------------------------------------------- 62.2、斜屋面测量放线--------------------------------------------------------------------------------------------------------- 72.3、分层厚度的确定--------------------------------------------------------------------------------------------------------- 72.4、浇筑槽位置的确定------------------------------------------------------------------------------------------------------ 72.5、竖向龙骨、止水螺杆设置 -------------------------------------------------------------------------------------------- 82.6、后封模板封模施工------------------------------------------------------------------------------------------------------ 93、钢筋工程施工 -------------------------------------------------------------------------------------------------------------- 104、混凝土工程施工----------------------------------------------------------------------------------------------------------- 11八、外架围护------------------------------------------------------------------------------------------------------------------------- 12九、劳动力组织及安全措施 ------------------------------------------------------------------------------------------------------ 13十、质量要求------------------------------------------------------------------------------------------------------------------------- 13兰州恒大帝景项目1-3#、14-18#楼斜屋面施工方案一、工程概况工程名称:兰州恒大帝景项目1-3#、14-18#楼主体及配套建设工程;建设单位:甘肃恒源房地产开发有限公司设计单位:成都基准方中建筑设计有限公司勘察单位:甘肃中建市政工程勘察设计研究院监理单位:广州市恒合工程监理有限公司施工单位:甘肃建工工程承包有限公司建设地点:兰州市七里河区马滩村本案位于兰州市七里河区马滩村,南临S183#规划道路,西北临S186#规划道路,东北临S187#规划道路、东B189#规划道路,地势相对较为平整。
